造价工程师《建设工程造价管理》:专题七:工程项目组织(二)

造价工程师《建设工程造价管理》:专题七:工程项目组织(二)

(五)CM承包模式(1)CM承包模式的特点。

1)采用快速路径法施工。

即在工程设计尚未结束之前,当工程某些部分的施工图设计已经完成时,就开始进行该部分工程的施工招标,从而使这部分工程的施工提前到工程项目的设计阶段。

【设计和施工搭接,交叉进行】2)CM单位有代理型(Agency)和非代理型(Non-Agency)两种。

代理型的CM单位不负责工程分包的发包,与分包单位的合同由建设单位直接签订。

非代理型的CM单位直接与分包单位签订分包合同。

3)CM合同采用成本加酬金方式。

代理型合同:建设单位与分包单位直接签订,因此,采用简单的成本加酬金合同形式。

非代理型合同:采用保证最大工程费用(GMP)加酬金的合同形式。

这是因为CM合同总价是在CM合同签订之后,随着CM单位与各分包单位签约而逐步形成的。

只有采用保证最大工程费用,建设单位才能控制工程总费用。

(2)CM承包模式在工程造价控制方面的价值。

适用:实施周期长、工期要求紧迫的大型复杂工程。

在工程造价控制方面的价值体现在以下几个方面:1)与施工总承包模式相比,采用CM承包模式时的合同价更具合理性。

2)CM单位不赚取总包与分包之间的差价。

3)应用价值工程方法挖掘节约投资的潜力。

4)GMP可大大减少建设单位在工程造价控制方面的风险。

【例题1·单选】关于CM承包模式的说法,正确的是()。

【2012】A.CM单位负责分包工程的发包B.CM合同总价在签订CM合同时即确定C.GMP可大大减少CM单位的承包风险D.CM单位不赚取总包与分包之间的差价【答案】D【解析】CM单位不赚取总包与分包之间的差价。

【考点来源】第三章第二节工程项目组织【例题2·单选】代理型CM合同由建设单位与分包单位直接签订,一般采用()的合同形式。

【2013】A.固定单价B.可调总价C.GMP加酬金D.简单的成本加酬金【答案】D【解析】CM合同采用成本加酬金方式。

代理型和非代理型的CM合同是有区别的。

建设工程造价管理教材

建设工程造价管理教材
2.5 建设项目的计价依据
2.5.1 建设工程定额 2.5.1.1 定额的概念(P32)
2.5.1.2 定额的地位和作用 1.建设工程定额的地位 2.建设工程定额的作用 2.5.1.3建设工程定额体系 1.按消耗物质内容:人工、材料、机械 2.按用途:预算(基础)、概算、估算 3.按专业:建筑、安装、铁路、公路、水利…… 4.按适用范围:国家、行业、地区、企业 5.按费用构成:直接、间接、其他
第二章 建设项目造价的构成和 计价依据
2.3.1.2建筑安装工程费用包括的内容(直接费、间接费、利润、税金) 1.建筑工程费用包括的内容 2.安装工程费用包括的内容 2.3.2 直接费 2.3.2.1 直接工程费 在工程施工过程中直接耗费的构成工程实体或有助于工程形成的各种 费用,包括人工费、材料费和施工机械使用费。 人工费:从事建筑安装工程施工的生产工人开支的各项费用。 材料费:构成工程实体的原材料、辅助材料、构配件、零件、半成品 的费用 施工机械使用费:施工机械作业所发生的机械使用费以及机械安拆费 和场外运费
4.1.5 可行性研究的阶段(P66 表4-1) 1.投资机会研究:为项目投资方向和设想提建议 2.初步可行性研究:判定是否有必要进行详细可行性研究 3.详细可行性研究:项目投资决策的基础 4.1.6 可行性研究报告的主要内容(熟悉)
第四章 建设项目决策阶段的造价控制
4.2 建设项目的投资估算
4.2.1 投资估算及其作用 1.投资估算 在对项目的建设规模、产品方案、工艺技术及设备方案、工程方案及项目实施进度等进行研究 并 基本确定的基础上,估算项目所需资金总额并测算建设期分年资金使用计划。 2.投资估算的作用 4.2.2 投资估算的编制依据与原则 1.投资估算的编制依据 ① 项目建议书、可行性报告 ② 建设规模、产品方案 ③ 工程项目一览表 ④ 设计方案、设计图、主要设备、材料表 ⑤ 投资估算指标、概预算定额、材料预算单价、设备价格、运杂费率等 ⑥ 同类型建设项目的投资经济指标、概预算 ⑦ 资金贷款利率、对建设投资的收益率要求等 ⑧ 当地的费用标准、历年的调价系数、现场有关情况 2.投资估算的原则

建设工程造价管理基础知识习题集

建设工程造价管理基础知识习题集

学尔森教育建设工程造价管理基础知识习题集(重点 4、5、7章)左杰第一章建设工程造价管理相关法规与制度一、单项选择题(每题 1 分。

每题的备选项中,只有一个最符合题意)1.建设单位申领建筑工程施工许可证后,既不开工又不申请延期或者超过延期时限的,则( A )。

A.建筑施工许可证自行废止B.由发证机关收回建筑施工许可证C.由建设行政主管机关处以罚款D.取消该建设项目2.某大型基础设施工程已按照国务院有关规定批准开工报告,但因故未能按期开工,若开工时间超过了(C)个月,根据《建筑法》的规定,该工程应当重新办理开工报告的批准手续。

A.1 B.3 C.6 D.123.下列对《建筑法》中关于资质管理规定的理解,表述正确的是(A )。

A.建筑施工企业不能超越本企业资质等级许可的业务范围承揽工程B.建筑施工企业可以借用其他施工企业的营业执照,但不能以自己的名义承揽工程C.建筑施工企业可以使用其他企业的资质证书,但禁止超越后者资质等级许可的业务范围承揽工程 D.建筑施工企业可以允许其他单位使用本企业的资质证书,但不能以本企业的名义承揽工程4.合同的订立需要经过要约和承诺两个阶段,关于要约和承诺的生效,是指( D)时生效。

A.要约到达受要约人、承诺通知发出B.要约通知发出、承诺通知发出C.要约通知发出、承诺通知到达要约人 D.要约到达受要约人、承诺通知到达要约人5.在合同履行过程中,如逾期交货又遇到标的物的价格发生变化,则处理的原则是(A )。

A.遇价格上涨,按原价执行,价格下降,按新价执行B.遇价格上涨,按新价执行,价格下降,按原价执行 C.无论价格上涨还是下降都按原价执行D.无论价格上涨还是下降都按新价执行6.一方当事人的违约行为导致工程受到 5 万元的损失时,对方及时地采取了减损措施,支出的费用为 1万元,但仍未能终止损害,工程实际损害费用为7 万元。

依据《合同法》的违约责任规定,违约方应承担的赔偿额为(D )万元。

建设工程造价管理工程经济

建设工程造价管理工程经济

建设工程造价管理工程经济第四章工程经济【知识框架】第一节资金的时间价值及其计算★★知识点一:现金流量与资金时间价值一、重要内容回顾1.现金流量现金流量图反映现金流量的三要素:大小、方向和作用点。

2.资金时间价值资金的价值会随着时间的推移而变动,增值的这部分资金就是原有资金的时间价值,资金的价值是时间的函数。

3.影响利率的主要因素:1)社会平均利润率。

在通常情况下,平均利润率是利率的最高界限。

2)借贷资本的供求情况。

3)借贷风险。

4)通货膨胀。

5)借出资本的期限长短。

二、典型例题演练【11考题·多选题】关于现金流量图绘制规则的说法,正确的有()。

A.横轴为时间轴,整个横轴表示经济系统寿命期B.横轴的起点表示时间序列第一期期末C.横轴上每一间隔代表一个计息周期D.与横轴相连的垂直箭线代表现金流量E.垂直箭线的长短应体现各时点现金流量的大小『正确答案』ACDE『答案解析』本题考查的是现金流量与资金时间价值。

现金流量图的绘制规则如下:(1)横轴为时间轴,0表示时间序列的起点,n表示时间序列的终点。

轴上每一间隔表示一个时间单位(计息周期)一般可取年、半年、季或月等。

整个横轴表示的是所考察的经济系统的寿命周期。

(2)与横轴相连的垂直箭线代表不同时点的现金流入或现金流出。

在横轴上方的箭线表示现金流入;在横轴下方的箭线表示现金流出。

(3)垂直箭线的长度要能适当体现各时点现金流量的大小,并在各箭线上方(或下方)注明其现金流量的数值。

(4)垂直箭线与时间轴的交点为现金流量发生的时点(作用点)。

参见教材P153。

【例题·单选题】在工程经济分析中,利息是指投资者()。

A.因通货膨胀而付出的代价B.使用资金所得的预期收益C.借贷资金所承担的风险D.放弃使用资金所得的补偿『正确答案』D『答案解析』本题考查的是现金流量与资金时间价值。

从投资者角度看,利息体现为对放弃现期消费的损失所作的必要补偿。

在工程经济分析中,利息是指占用资金所付的代价或者是放弃近期消费所得的补偿。

2023一建造价管理教材

2023一建造价管理教材

2023一建造价管理教材

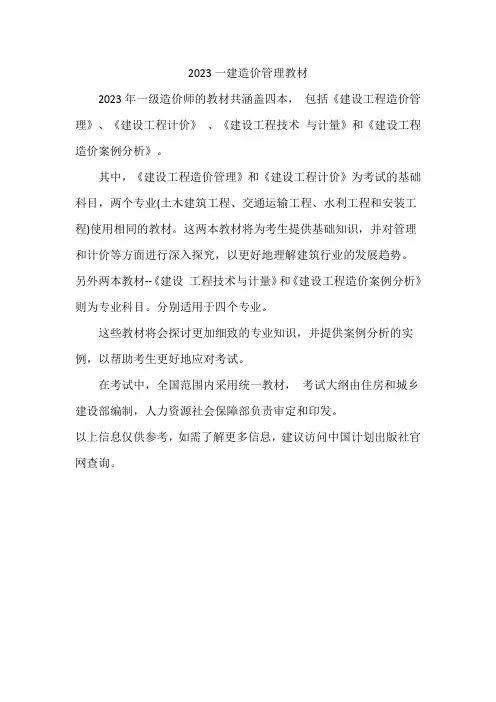

2023年一级造价师的教材共涵盖四本,包括《建设工程造价管理》、《建设工程计价》、《建设工程技术与计量》和《建设工程造价案例分析》。

其中,《建设工程造价管理》和《建设工程计价》为考试的基础科目,两个专业(土木建筑工程、交通运输工程、水利工程和安装工程)使用相同的教材。

这两本教材将为考生提供基础知识,并对管理和计价等方面进行深入探究,以更好地理解建筑行业的发展趋势。

另外两本教材--《建设工程技术与计量》和《建设工程造价案例分析》则为专业科目。

分别适用于四个专业。

这些教材将会探讨更加细致的专业知识,并提供案例分析的实例,以帮助考生更好地应对考试。

在考试中,全国范围内采用统一教材,考试大纲由住房和城乡建设部编制,人力资源社会保障部负责审定和印发。

以上信息仅供参考,如需了解更多信息,建议访问中国计划出版社官网查询。

建筑工程造价员教材

建筑工程造价员教材

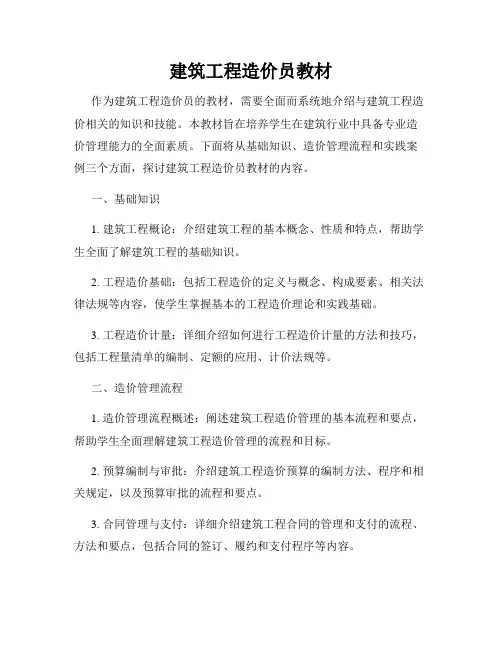

建筑工程造价员教材作为建筑工程造价员的教材,需要全面而系统地介绍与建筑工程造价相关的知识和技能。

本教材旨在培养学生在建筑行业中具备专业造价管理能力的全面素质。

下面将从基础知识、造价管理流程和实践案例三个方面,探讨建筑工程造价员教材的内容。

一、基础知识1. 建筑工程概论:介绍建筑工程的基本概念、性质和特点,帮助学生全面了解建筑工程的基础知识。

2. 工程造价基础:包括工程造价的定义与概念、构成要素、相关法律法规等内容,使学生掌握基本的工程造价理论和实践基础。

3. 工程造价计量:详细介绍如何进行工程造价计量的方法和技巧,包括工程量清单的编制、定额的应用、计价法规等。

二、造价管理流程1. 造价管理流程概述:阐述建筑工程造价管理的基本流程和要点,帮助学生全面理解建筑工程造价管理的流程和目标。

2. 预算编制与审批:介绍建筑工程造价预算的编制方法、程序和相关规定,以及预算审批的流程和要点。

3. 合同管理与支付:详细介绍建筑工程合同的管理和支付的流程、方法和要点,包括合同的签订、履约和支付程序等内容。

4. 变更控制与索赔:探讨建筑工程变更控制和索赔的方法和原则,使学生掌握防范和解决工程变更和索赔的技巧。

5. 成本控制与分析:介绍建筑工程成本控制的方法和工具,帮助学生掌握成本控制与分析的技巧,实现项目成本控制的目标。

三、实践案例1. 案例分析:提供一些建筑工程造价管理的实际案例,让学生通过分析和解决实际问题,提高实践能力和综合素质。

2. 项目实操:安排一些实际的建筑工程项目,让学生参与其中,通过实际操作提高实践能力和团队协作能力。

本教材通过系统地介绍建筑工程造价相关的基础知识、管理流程和实践案例,旨在培养学生在建筑行业中具备专业造价管理能力的全面素质。

希望通过本教材的学习,学生能够掌握工程造价的基本理论和实践技巧,提高工程造价管理水平,为建设高质量的建筑工程做出贡献。

工程造价管理备课1-3章

工程造价管理备课1-3章

第一章工程造价基础知识【教学内容】1.基本建设及其相关概念2.建设项目及其分类3.建设项目组成单元的划分4.基本建设程序【教学过程】1.1.1 基本建设概述1.固定资产概念固定资产是指在社会生产过程中可供长时间反复使用(一年以上),单位价值在规定限额以上,并在使用过程中基本保持原有实物形态的的劳动资料和其他物质资料。

包括房屋及建筑物、构筑物、设备、车辆及工器具等。

2.基本建设概念基本建设是利用国家预算内资金、自筹资金、国内外基本建设贷款以及其他专项资金进行的,以扩大生产能力或新增工程效益为主要目的新建、扩建、改建、恢复工程以及与之相关的活动均称为基本建设。

3.基本建设内容基本建设包括五个方面内容:1)建筑工程建筑工程是指永久性和临时性的建筑物、构筑物、设备基础的修建,照明、水卫、暖通等设备的安装,绿化及水利、道路、电力线路、防空设施等的建设。

2)设备安装工程包括各种机械设备和电气设备的安装,与设备相关连的工作台、梯子等的装设,附属于被安装设备的管道敷设和设备的绝缘,保温、油漆等,以及为测定安装质量对单个设备进行试运转的工作。

3)设备、工器具及生产用具的购置设备、工器具及生产用具的购置是指车间、实验室、医院、学校、宾馆、车站等生产工作、学习所应配备的各种设备、工具、器具、家具及实验设备的购置。

4)勘察与设计勘察与设计包括地质勘察、地形测量及工程设计方面的工作。

5)其他基本建设工作其他基本建设工作是指上述各类工作以外的各项基本建设工作,如筹建机构、征用土地、培训工人及其他生产准备工作等1.1.2 建设项目及其分类1.建设项目的概念建设项目又称基本建设项目。

是指具有一个设计任务书,按一个总体设计组织施工,独立经济核算,建设和运营中具有独立法人负责的组织机构,建成后具有完整的系统,可以独立发挥生产能力和使用价值的建设工程。

如一座工厂,一所学校,一条铁路,一个矿山等。

2.建设项目的分类:建设项目可以从不同角度进行划分。

二级造价工程师《建设工程造价管理基础知识》备考指导-工程计价方法及依据

二级造价工程师《建设工程造价管理基础知识》备考指导-工程计价方法及依据

知识点:工程计价依据知识点:工程计价依据 一、工程计价的基本方法一、工程计价的基本方法 备注:视频中的图片描述有扩充内容,教材内容以讲义图片为准。

二、工程定额计价二、工程定额计价划分标准分类定额反映的生产要素劳动消耗定额材料消耗定额机具消耗定额【补】劳、机:时间定额、产量定额 编制程序和用途分类施工定额预算定额概算定额概算指标投资估算指标按照专业划分建筑工程定额安装工程定额 按主编单位和管理权限全国统一定额行业统一定额地区统一定额企业定额补充定额 施工定额预算定额概算定额概算指标投资估算指标对象施工过程或基本工序分项工程或结构构件扩大分项工程或扩大结构构件建筑物或构筑物建设项目、单项工程、单位工程用途编制施工预算编制施工图预算编制扩大初步设计概算编制初步设计概算编制投资估算项目划分最细细较粗粗很粗定额水平平均先进平均平均平均平均定额性质生产性定额计价性定额施工定额·企业内部使用,企业性质定额;基础性定额·消耗人、材、机的数量标准预算定额以施工定额为基础综合扩大编制的,主要用于施工图预算的编制,也可用于工程量清单计价中综合单价的计算。

·消耗人、材、机数量及其费用标准概算定额·编制扩大初步设计概算,消耗人、材、机数量及其费用标准,包含了数项预算定额概算指标·包括人工、材料、机具台班定额三部分,同时还列出了分部工程量及单位工程造价。

经济指标投资估算指标·投资估算指标是以建设项目、单项工程、单位工程为对象,反映其建设总投资及其各项费用构成的经济指标 三、工程量清单计价三、工程量清单计价 图 工程量清单编制程序 工程量清单计价活动涵盖施工招标、合同管理以及竣工交付全过程,主要包括:编制招标工程量清单、最高投标限价、投标报价,确定合同价,工程计量与价款支付、合同价款的调整、工程结算和工程计价纠纷处理等活动。

(一)工程量清单的原理和作用 1.提供一个平等的竞争条件:相同的工程量,企业填价。

2018版安徽省建设工程计价依据宣贯教材

2018版安徽省建设工程计价依据宣贯教材

目 录2018版安徽省建设工程计价依据修编概况 (1)建设工程(共用册)第一章 土石方工程 (7)笫二章 桩与地基基础工程 (13)第三章 拆除、铲除工程 (19)建筑工程第一章 砌筑工程 (23)第二章 混凝土及钢筋混凝土工程 (24)第三章 屋面及防水工程 (32)第四章 绿色建筑工程 (36)第五章 厂库房大门、特种门 (40)第六章 钢木结构 (42)第七章 脚手架、垂直运输及超高降效工程 (46)第八章 构筑物工程 (50)第九章 耐酸防腐工程 (54)装饰装修工程第一章 楼地面工程 (61)第二章 墙柱面工程 (68)第三章 天棚工程 (74)第四章 幕墙工程 (77)第五章 门窗工程 (80)第六章 油漆工程 (82)第七章 其他工程 (85)安装工程第一册 机械设备安装工程 (93)第二册 热力设备安装工程 (106)第三册 静置设备与工艺金属结构制作安装工程 (113)第四册 电气设备工程 (126)第五册 建筑智能化工程 (140)第六册 自动化控制仪表安装工程 (144)第七册 通风空调工程 (157)第八册 工业管道工程 (162)第九册 消防工程 (171)第十册 给排水、采暖、燃气工程 (177)第十一册 刷油、防腐蚀、绝热工程 (186)市政工程第一部分 通用项目 (201)第二部分 道路工程 (206)第三部分 桥涵工程 (211)第四部分 隧道工程 (218)第五部分 管网工程 (222)第六部分 生活垃圾处理工程 (229)园林绿化工程第一部分 绿化工程 (233)第二部分 园林景观工程 (248)仿古建筑工程第一部分 营造法源工程 (253)第二部分 徽派做法 (258)2018版安徽省建设工程计价依据宣贯教材2018版安徽省建设工程计价依据修编概况安徽省建设工程造价管理总站从2014年3月起组织了部分市工程造价管理机构、建设单位、施工企业、工程造价咨询企业的专业人员共80多人,对我省现行建设工程计价依据(2005、2009)进行修编。

2024年二级造价师教材

2024年二级造价师教材

2024年二级造价师教材2024年二级造价师教材的编写是为了满足专业培训的需求,帮助考生更好地备考和通过相关的考试。

本教材将从各个方面介绍二级造价师所需的知识和技能,以期能够提供全面且有针对性的学习指导。

第一章建设工程造价基础知识1.1 造价基本概念本节将介绍建设工程造价的基本概念,包括建筑施工造价、机电设备安装工程造价、市政工程造价等,并对造价管理的重要性进行阐述。

1.2 建设工程造价计算方法该部分将详细介绍建设工程造价计算的方法和原理,包括单位工程造价计算、总价差异和成本监控等相关内容。

1.3 建设工程造价控制通过案例分析和实践经验,分析建设工程造价控制的关键要素、方法和技巧,帮助考生了解如何有效控制项目造价。

第二章工程招标与投标管理2.1 工程招标方法与程序详细介绍工程招标方法,包括公开招标、邀请招标和竞争性谈判等,同时阐述招标程序和相关政策法规。

2.2 投标文件的编制与评审本节将重点研究投标文件的编制要点和评审标准,帮助考生了解如何准备和评审招标文件,提高投标成功率。

2.3 中标后的合同管理介绍中标后的合同管理流程和注意事项,包括合同签订、履约管理和索赔处理等方面的内容。

第三章工程造价核算与审核3.1 工程造价核算与费用控制详细说明工程造价核算的步骤和方法,并介绍费用控制的重要性和实际操作。

3.2 工程造价审核与决算本节将介绍工程造价审核的目的和流程,包括阶段性审核和最终决算的审查,提供相关案例以帮助考生理解和应用。

3.3 工程变更管理介绍建设工程变更管理的原则和方法,包括变更合同的签订、成本分析和效果评估等方面的内容。

第四章工程项目成本管理4.1 工程项目成本控制该部分将重点介绍工程项目成本控制的原则和方法,包括成本管理指标的制定和成本控制措施的实施。

4.2 工程项目成本核算详细介绍工程项目成本核算的流程和方法,包括直接成本核算和间接成本核算等方面的内容。

4.3 工程项目成本决策分析工程项目成本决策的因素和方法,帮助考生在实际工作中做出合理的成本决策。

2021年建设工程造价管理试卷和答案(46)

2021年建设工程造价管理试卷和答案(46)

2021年建设工程造价管理试卷和答案(46)一、单选题(共40题)1.当重要商品和服务价格显著上涨或者有可能显著上涨,国务院和省、自治区、直辖市人民政府不可以对部分价格采取的干预措施是()。

A:限定差价率B:利润率C:规定限价D:备付率【答案】:D【解析】:2021版教材P59本题考查的是价格法。

当重要商品和服务价格显著上涨或者有可能显著上涨,国务院和省、自治区、直辖市人民政府可以对部分价格采取限定差价率或者利润率、规定限价、实行提价申报制度和调价备案制度等干预措施。

2.(2021年)在进行工程寿命周期成本分析时,应将()列入维修费。

A:研发费B:设计费C:试运转费D:运行费【答案】:D【解析】:第四章第四节,P215,费用效率(CE)是工程系统效率(SE)与工程寿命周期成本(LCC)的比值。

式中CE——费用效率;SE——工程系统效率;LCC——工程寿命周期成本;IC——设置费;SC——维持费。

可以把费用效率公式看成是单位费用的输出值。

因此,CE 值越大越好。

SE与LCC 的主要构成如下图。

3.(2014年考题)工程项目策划的首要任务是根据建设意图进行工程项目的()。

A:定义和定位B:功能分析C:方案比选D:经济评价【答案】:A【解析】:工程项目策划的首要任务是根据建设意图进行工程项目的定义和定位,全面构想一个待建项目系统。

4.为了限制对风险大、盈利低的项目进行投资,在进行项目经济评价时,可以采取提高()的方法。

A:基准收益率B:投资收益率C:投资报酬率D:内部收益率【答案】:A【解析】:2021版教材P181为了限制对风险大、盈利低的项目进行投资,可以采取提高基准收益率(ic)的办法来进行项目经济评价。

5.生产性建设项目总投资由()两部分组成。

A:建筑工程投资和安装工程投资B:建筑工程投资和设备工器具投资C:固定资产投资和流动资产投资D:建筑工程投资和工程建设其他投资【答案】:C【解析】:2021版教材P3建设项目按用途可分为生产性建设项目和非生产性建设项目。

全国一级造价师教材:建设工程计价

全国一级造价师教材:建设工程计价

“在建设工程计价中,需要考虑到环境保护和可持续发展。这些因素可能会 对工程造价产生重大影响。因此,我们需要采用环保和可持续的建筑材料和技 术。”
“建设工程的投资估算是一个重要的环节。它需要对建设工程的投资进行全 面分析和估算,从而制定合理的投资计划和控制措施。”
“在建设工程的投资估算中,需要考虑到各种因素,包括工程规模、工程结 构、材料价格、人工费用、机械使用费用等。同时还需要考虑到市场供求关系、 风险和不确定性等因素。”
《全国一级造价师教材:建设工程计价》这本书的目录共分为七篇,分别为: 第一篇建设工程造价计价基本知识;第二篇工程建设概预算基础;第三篇工程建 设工程量清单编制;第四篇建筑安装工程工程量清单计量与计价;第五篇工程建 设总费用与竣工结算;第六篇建设工程造价审计与审查;第七篇建设工程造价风 险控制与管理。
精彩摘录
“建设工程的计价是一个复杂的过程,需要进行精确的预测和估算。它需要 考虑工程的各个方面,包括工程量、材料价格、人工费用、管理费用、利润、税 金等。”
“在建设工程中,计价是一个至关重要的环节。它可以帮助建设单位、施工 单位和投资者更好地了解和控制建设工程的成本,从而更好地管理和决策。”
“建设工程计价需要考虑许多因素,包括工程规模、工程结构、材料价格、 人工费用、机械使用费用等。因此,不同的工程计价方法可能会有所不同。”
全国一级造价师教材:建设工 程计价
读书笔记
01 思维导图
03 精彩摘录 05 目录分析
目录
02 内容摘要 04 阅读感受 06 作者简介
思维导图
本书关键字分析思维导图
项目
介绍
教材
建设
控制
工程
施工
造价
工程
造价 方法

建设工程造价管理重点真题习题答案解析3

建设工程造价管理重点真题习题答案解析3

建设工程造价管理二、资金时间价值(一)含义资金的价值会随着时间的推移而变动,增值的这部分资金就是原有资金的时间价值,资金的价值是时间的函数。

(二)利率与利息1.用利息作为衡量资金时间价值的绝对尺度2.用利率作为衡量资金时间价值的相对尺度三、利息的计算方法(一)单利计算利不生利(二)复利计算利生利、利滚利【例题】假如某公司以单利方式在第1年借入1000万元,年利率8%,第4年(末)偿还,试计算各年利息与年末本利和。

『正确答案』【例题】设以复利方式借入1000万元,年利率8%,4年(末)偿还,试计算各年利息与年末本利和。

『正确答案』Fi =Ft-1×(1+i)=Ft-2×(1+i)2=…=P×(1+i)n【例题·单选题】某企业借款1000万元,期限2年,年利率8%,按年复利计息,到期一次性还本付息,则第2年应计的利息为()万元。

A.40.0B.80.0C.83.2D.86.4『正确答案』D『答案解析』本题考查的是利息计算方法。

第一年的本利和:1000×1.08=1080(万元);第二年应计利息:1080×8%=86.4(万元)。

参见教材P161。

【2019考题·单选题】借款1000万,期限四年,年利率6%,复利计息,年末结息。

第四年末需要支付多少()万元。

A.1030B.1060C.1240D.1262『正确答案』D『答案解析』本题考查的是利息计算方法。

第四年末的本利和=1000×(1+6%)4=1262(万元)。

参见教材P161。

【例题·单选题】某企业借款100万元,年利率为8%,借款期限为2年,单利计息,则借款期内计算两次和计算一次的利息差额为()万元。

A.0B.0.32C.0.64D.1.28『正确答案』A『答案解析』本题考查的是利息计算方法。

计算两次:100×8%+100×8%=16(万元);计算一次:100×16%=16(万元)。

《建设工程造价管理基础知识》模拟试卷答案

《建设工程造价管理基础知识》模拟试卷答案

《建设工程造价管理基础知识》模拟试卷答案一、推断题:1、法人是指具有民事权利能力与民事行为能力,依法独立享有民事权利与承担民事义务的组织。

√见教材P42、全国建设工程造价员行业自律工作受中国建设工程造价管理协会指导与监督。

×见教材P203、在建设工程目标操纵过程中,操纵人员对计划的实施进行跟踪,并将实际值与计划值比较、分析,发现问题,找出偏差并加以纠偏的过程,称之主动操纵。

×见教材P374、成本预测是成本计划的编制基础,成本考核可为未来的成本预测与编制成本计划指明方向。

×见教材P405、在合同履行的通常规定中,若履行地点不明确,给付货币的,应在同意货币一方所在地履行。

√见教材P526、在建设工程合同计价模式的选择中,关于工期长、技术复杂、实施过程中发生各类不可预见因素较多的大型土建工程,适宜使用成本加酬金合同。

×见教材P647、在建筑安装工程费用项目构成中,规费包含工程排污费、工程定额测定费、工程质量监督费、社会保障费、住房公积金与危险作业意外伤害保险。

×见教材P778、建筑安装工程费用项目构成中的税金是指国家税法规定的应计入建筑安装工程造价内的营业税。

×见教材P839、预算定额是编制工程预结算时计算与确定一个规定计量单位的分项工程或者结构构件的人工、材料、机械台班耗用量的数量标准。

√见教材P10010、概算定额是建筑单位拨付工程价款、建设资金与编制竣工结算的根据。

×见教材P10511、施工机械台班单价按其性质分为第一类费用与第二类费用。

燃料动力费属于第一类费用。

×见教材P11912、在项目规划与项目建议书阶段,投资估算的方法通常有生产能力指数法、类似项目对比法、系数估算法与指标估算法。

×见教材P13613、设计概算是操纵施工图设计与施工图预算的根据。

√见教材P14414、项目建设规模直接决定投资水平,是决策阶段影响工程造价的最要紧因素。

一级造价师管理教材

一级造价师管理教材

一级造价师管理教材
一级造价师的管理教材有很多,这里提供一些常见的管理教材,包括但不限于:
1. 《建设工程造价管理》,作者:王海云、刘静。

2. 《建设工程造价管理100问》,作者:刘贵文。

3. 《工程造价管理》,作者:胡俊卿、肖芳林。

请注意,教材可能会因为教材内容调整和出版周期问题有所变化。

如果需要获取最新的教材,请查阅当地图书出版销售部门的信息。

一级造价师的管理教材主要包括以下内容:
1. 建设工程造价管理:介绍建设工程造价的基本概念、构成、计算方法以及管理流程。

2. 建设工程造价控制:介绍建设工程造价控制的基本原理、方法和技术,以及在设计、招标、施工等阶段如何进行造价控制。

3. 建设工程计价:介绍建设工程计价的基本原理和方法,包括工程量清单计价和定额计价等。

4. 建设工程项目管理:介绍建设工程项目管理的基本知识、方法和技能,包括项目策划、进度管理、质量管理、安全管理等方面的内容。

5. 建设工程相关法律法规:介绍与建设工程造价管理相关的法律法规,包括建筑法、招投标法、合同法等方面的内容。

以上是一级造价师管理教材的主要内容,具体内容可能会因为教材版本不同而有所差异。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建设单位工程造价管理工程造价的直意就是工程的建造价格。

对业主而言,工程造价是指一项工程预期开支或实际开支的全部固定资产投资费用,即工程投资费用。

建设工程都具有周期长、生产要素价格变化频繁、产品单件性、固定性等特征,使得建设工程的造价复杂多变,因此,业主方对工程造价的管理贯穿于工程建设的全过程,这里主要对招标阶段、施工阶段、和竣工结算阶段分别谈谈业主方在工程造价管理和需要注意的问题。

一、招标文件编制要点1、招标控制价工程量招标控制价也称拦标价,是指招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,按照设计施工图纸计算,在招标过程中向投标人公示的工程项目总价格的最高限价。

在此阶段,重点应该是全方位地审核施工投标人资质条件。

为了及时建立投资建设项目的使用价值,保障投资建设项目获得最大投资效益;投资建设项目业主通过施工招标这一有序竞争采购方式不仅是选择一个与项目工程规模、施工技术相匹配的承包商,而且更重要的是寻求一个分担施工责任与风险、分享投资建设项目成果的最佳合作伙伴。

因此,设计施工投标人资格条件就成为实现施工招标效果、保证投资建设项目顺利实施的关键。

如果设计的施工投标人资格条件太高,能满足招标项目的投标人就少,致使竞争不够激烈而且还容易造成围标、串通投标。

如果设计的施工投标人资格条件太低,则参加投标的施工企业就多,不仅增加招标人的评标等工作量、浪费投标人和评标专家的精力等社会资源(劳民伤财),而且容易发生“恶意投诉”,导致招标人信用声誉下降、参加下次投标的施工企业就会减少,并且更加严重的是众多良莠不齐投标人因其自身企业成本不同,造成投标报价相差悬殊,致使招标人不能实现通过招标选择一个与项目工程规模、先进技术相匹配、与招标人共担施工风险的最佳承包商。

一般认为,潜在投标人数量主要取决于招标人的信用声誉、建筑产业的集中度、承包合同管理模式和设计的施工投标人资格条件;施工投标人资格条件适宜的设计应保证有5~7个(最多9个)投标人参与投标;施工投标人资格条件可以由法定基本条件、法定限制条件、法定施工资质、项目履约能力和信用声誉等五项资格条件组成。

1)施工投标人资格法定基本条件施工投标人必须是具有独立订立合同和履行合同的权利与义务的法人或者其他组织(以企业营业执照和法人代码证为准)。

以一个投标人身份参加投标联合体的每一个成员必须是法人或者其他组织。

2)施工投标人资格法定限制条件涉嫌违反公平和公正招标原则的招标人附属机构,与招标人存在利益关系(相互参股关系等)的法人及其附属机构,为招标项目提供工程咨询或设计或监理或招标代理或项目代建服务的法人或者其他组织,与招标项目的咨询人、设计人、监理人、项目代建人和招标代理人同为一个法定代表人或者相互参股或者项目负责人与主要技术人员相互任职的法人或者其他组织不得参加投标。

法定代表人为同一个人的两个及两个以上法人或者其他组织,存在相互参股关系的两个及两个以上法人或者其他组织等涉嫌围标、串通投标的法人或者其他组织不得参加投标。

联合体各成员不得单独投标,也不得组成新的联合体或参加其他联合体投标。

有下列行为的法人或者其他组织也不得参加投标:①拟将中标项目全部转让、分别转让,或者违法将中标项目的部分主体、关键性工作层层分包;②以行贿等违法手段谋取中标;③以弄虚作假等不正当方式骗取中标;④以挂靠有资质或高资质单位并以其名义投标(以他人名义投标);⑤通过转让或者租借等方式从其他单位获取资质证书;⑥拟担任施工现场项目负责人、技术负责人和主要专职管理人员不是本单位职工。

3)施工投标人法定施工资质资格国家对建筑市场主体之一建筑业企业施行资质资格准入和安全生产许可制度。

凡从事土木建筑和设备安装工程施工的企业必须向各级建设行政主管部门申请建筑业企业资质并办理安全生产许可证。

取得施工总承包资质证书的企业,可以承揽资质许可范围相应等级的施工总承包工程和总承包资质覆盖范围内的各专业承包工程;取得专业承包资质的企业可以承接施工总承包企业分包的专业工程和建设单位依法发包的专业工程。

各级建设行政主管部门依法颁发的企业资质证书和安全生产许可证书在全国范围内有效。

依据经核准的招标方案所确定的招标项目施工内容、范围和规模,按照《施工总承包企业特级资质标准》和《建筑业企业资质等级标准》制定的各施工总承包与专业承包企业资质等级施工许可范围可以设计确定施工投标人法定施工资质资格。

对于施工总承包工程,除了要求总承包投标人同时具备与招标项目相应的施工总承包企业资质等级和有效的安全生产许可证外,还应明确要求拟定承担非主体结构和非关键性工作的分包人也同时具备与拟承担工程相应的专业承包企业资质等级和有效的安全生产许可证。

另外,根据《特种设备安全监察条例》(国务院令第549号),对于特种设备和压力管道元件安装工程,除要求施工投标人具有与招标项目相应的机电安装工程施工总承包或者机电设备、电梯、起重设备、管道工程等专业承包企业资质等级和有效的安全生产许可证外,还应明确要求取得特种设备安全监督管理部门许可。

这里需要注意的是,按照公平、公正的招标原则,施工招标文件中不得出现提出高于招标工程实际情况所需要的资质等级要求或者提出高于法定施工资质等级规定的注册资本金额而设定歧视性资质要求;对于联合体投标人,联合体每一个成员均应具备所承担施工内容的相应法定施工资质和有效的安全生产许可证;由同一专业法人或者其他组织构成的联合体,按照资质等级较低的成员确定联合体资质等级;对于施工总承包工程的分包人不得限定或者指定特定的专利、商标、名称、设计、原产地或生产供应者,如果必须引用某一生产供应者的技术标准才能准确或清楚地说明拟分包项目的技术标准时,则应当在参照后面加上“或相当于”的字样;并且也不能出现含有要挟、暗示投标人在中标后分包部分工程给项目所属地区、所属系统承包商、供货商的词句。

4)施工投标人项目履约能力资格施工投标人项目履约能力(人力、物力和财力)资格应根据招标项目的具体特点和实际需要设定。

其中,人力履约资格主要包含对投标人拟派往施工现场的项目负责人(项目经理)、技术负责人和关键岗位专职管理人员以及关键施工岗位技术工人的职业素质要求,物力履约资格是指对投标人拟投入现场施工装备和质量检测设备的要求,财力履约资格是指对投标人拟提供施工现场流动资金的要求。

实践表明,承包商现场施工质量与安全保证管理体系(以项目经理为首的管理团队)的运转效率决定招标项目建设的成败。

项目经理及其管理团队每个成员的本人学识素质(认知能力)、技术水平、管理能力(决策、组织、指挥和应变能力)和工作经验决定承包商履行合同义务的效率高低;关键施工岗位技术工人的职业素质(文化水平、岗位经验等)直接影响承包工程的质量。

因此,对投标人拟派往施工现场的项目经理、技术负责人和关键岗位专职管理人员以及关键施工岗位技术工人的职业素质应设定限制条件。

项目经理职业素质的基本条件是:必须有与招标项目施工内容和规模相符合专业与级别的注册建造师和专业技术职称证书并且取得安全生产考核合格证书;与投标人有合法的劳动人事关系证明(以劳动合同、社会统筹养老保险缴费凭证为准);类似工程业绩(以承包合同和单位工程质量竣工验收记录表为准);技术负责人和关键岗位专职管理人员职业素质的基本条件是:与招标项目施工内容和规模相符合专业与级别的专业技术职称证书;与投标人有合法的劳动关系证明;类似工程业绩(技术负责人以承包合同和施工组织设计或施工方案报审表为准);专职安全管理员必须取得安全生产考核合格证书。

垂直运输机械作业人员、安装拆卸工、爆破作业人员、起重信号工、登高架设作业人员等关键施工岗位技术工人(包括电工、架子工等)必须与投标人订立劳动合同,必须经过建设主管部门的安全作业培训,并取得特种作业操作岗位资格证书。

根据招标项目的施工技术和确保项目建设质量、进度、投资效益等目标实现以及满足安全、环保、节能、效率等功能需要,对主要或专用施工装备和质量检测设备可以设定具体的要求。

例如,施工投标人拟投入施工现场的自购、租赁的安全防护用具、机械设备、施工机具及配件,必须具有生产许可证、产品合格证。

施工起重机械必须具备由特种设备安全监督管理部门核准的检验检测机构出具的安全性能检测合格证明文件和安全技术档案。

具有符合开展主体结构工程质量现场物理力学性能检测工作所需的仪器和设备;其中,使用属于强制检定的计量器具必须具备专门的检验检测机构出具的有效期限内计量检定合格证明文件。

为了确保按期、足额发放派往施工现场人员工资和采购建筑材料与构件等事项,可以要求施工投标人用于施工现场流动资金不低于本招标项目的投标报价或者拦标价一定比例的银行授信额度(以投标人出具银行的资信证明为准)。

2、施工合同价的确定工程合同价的确定方式通常是:(一)通过招标,选定中标人决定合同价(二)以施工图预算为基础,发包方与承包方通过协商谈判决定合同价1)施工图总价合同:一般指在招标时业主提供细化施工图设计,承包人承担工程量准确性、物价上涨等风险。

(这里,报价的任何漏项都被视为投标优惠)例一:某大厦装修工程进行公开招标,施工图预算计价方式。

投标人甲误将本标段内的四个会议室错当成三个进行报价。

开标后,经评标委员会评审,在其他条件基本上差不多的情况下,因甲单位报价稍低而中标。

评标人员当时并未发现甲单位少报一个会议室,也未留下相关的质疑及澄清材料。

甲单位在竣工结算材料中,将此遗漏作为工程变更项目列入结算总价。

业主认为:漏项应是投标人自己承担的风险,况且当初确定甲为中标人的时候正是看中了该单位的低标价,如果漏报此项目在竣工结算时补齐,于情于理都不合理。

甲单位认为:我们承认投标报价的时候有遗漏,但业主在开标后未予公开指出并要求投标人澄清,属恶意隐瞒,况且实际施工也是按照四个会议室来做的,应该列入最后的结算价款中。

对这个案例,如何处理才妥当呢?2)清单单价合同采用工程量清单方式招标,工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。

(08计价规范)4.1.3 招标文件中的工程量清单标明的工程量是投标人投标报价的共同基础,竣工结算的工程量发承包双方在合同中约定应予以计量且实际完成的工程量确定。

【阐释】本条是新增的强制性条文。

规定了工程量清单在招标阶段的作用以及在竣工结算阶段的确定原则。

招标文件中工程量清单所列的工程量是一个预计工程量,它一方面是投标人进行投标报价的共同基础,另一方面也是对各投标人的投标报价进行评审的共同平台。

发承包双方工程结算的工程量应按经发、承包双方认可的实际完成工程量确定,而非招标文件中工程量清单所列的工程量。

(08计价规范) 4.5.3 工程计量时,若发现工程量清单中出现漏项、工程量计算偏差,以及工程变更引起工程量的增减,应按承包人在履行合同义务过程中实际完成的工程量计算。
