土地一级开发流程及相关手续

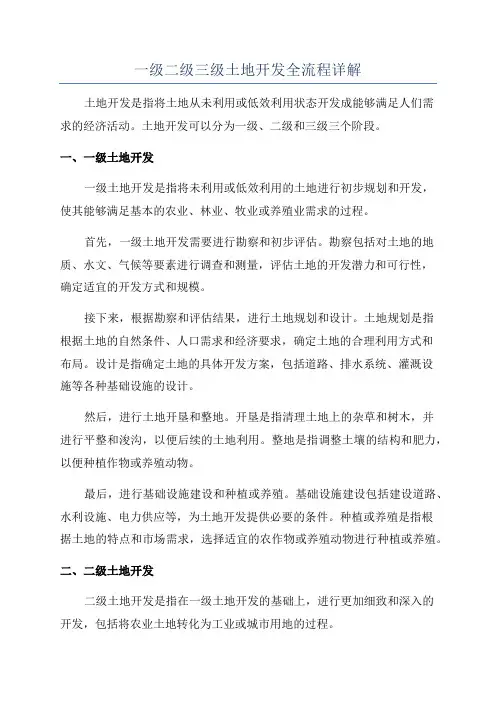

一级二级三级土地开发全流程详解
一级二级三级土地开发全流程详解土地开发是指将土地从未利用或低效利用状态开发成能够满足人们需求的经济活动。
土地开发可以分为一级、二级和三级三个阶段。
一、一级土地开发一级土地开发是指将未利用或低效利用的土地进行初步规划和开发,使其能够满足基本的农业、林业、牧业或养殖业需求的过程。
首先,一级土地开发需要进行勘察和初步评估。
勘察包括对土地的地质、水文、气候等要素进行调查和测量,评估土地的开发潜力和可行性,确定适宜的开发方式和规模。
接下来,根据勘察和评估结果,进行土地规划和设计。
土地规划是指根据土地的自然条件、人口需求和经济要求,确定土地的合理利用方式和布局。
设计是指确定土地的具体开发方案,包括道路、排水系统、灌溉设施等各种基础设施的设计。
然后,进行土地开垦和整地。
开垦是指清理土地上的杂草和树木,并进行平整和浚沟,以便后续的土地利用。
整地是指调整土壤的结构和肥力,以便种植作物或养殖动物。
最后,进行基础设施建设和种植或养殖。
基础设施建设包括建设道路、水利设施、电力供应等,为土地开发提供必要的条件。
种植或养殖是指根据土地的特点和市场需求,选择适宜的农作物或养殖动物进行种植或养殖。
二、二级土地开发二级土地开发是指在一级土地开发的基础上,进行更加细致和深入的开发,包括将农业土地转化为工业或城市用地的过程。
首先,进行精细化规划和设计。
在一级土地开发的基础上,对土地进行更详细的规划和设计,确定土地的具体用途和规模。
包括确定建筑物的位置和高度、道路的宽度和走向、公共设施的布局等。
接下来,进行土地复垦。
土地复垦是指对废弃或废弃的土地进行清理和整治,使其适合于工业或城市建设的需要。
包括清理废弃物、填充和平整土地、恢复土地的肥力等。
然后,进行工业或城市建设。
工业建设包括建设工厂、仓库、办公楼等工业设施。
城市建设包括建设住宅、商业中心、公园等城市设施。
同时,还需要建设相应的基础设施,如供水、供电、通讯等。
最后,进行工作区域的划分和分配。
1、土地一级开发流程及所需材料
土地一级开发手续办理过程及所需材料一、土地联席会阶段1、控规或规划部门出具的规划意见函2、普通测量成果或拨地定桩3、勘测定界成果4、镇政府确认的征地补偿标准5、区政府对该项目土地一级开发请示的批示6、土地利用总体规划图(权属登记中心)7、实施方案审批表、上会PPT8、通过土地联席会审议通过后,由区政府确定,区国土局上报市国土局拟纳入市级绿色审批通道项目,报市政府批准。
二、土地储备前期整理规划条件(原称规划意见书)1、控规批复或规划部门出具的规划意见函2、规划申报表(分中心盖章)3、用地申请情况说明4、联席会会议纪要5、钉桩通知单及拨地定桩成果6、1:2000现状地形图(蓝图)三、授权批复1、控规批复或规划部门出具的规划意见函2、拨地定桩、勘测定界、市政建设咨询报告3、联席会会议纪要4、土地储备前期整理规划条件5、土地一级开发授权申请6、实施方案审批表7、土地一级开发实施方案四、确定开发实施主体及实施单位市国土局授权北京市土地整理储备中心大兴区分中心为土地一级开发主体,经区政府批准由大兴分中心委托镇政府为开发实施主体,由镇政府委托具体实施单位。
四、土地预审(该工作与发改委立项同步进行)1、项目建议书(可研报告)2、土地预审申请函及建设项目预审申请表3、发改委预审告知单4、土地利用总体规划图5、土地储备前期整理规划条件6、1:2000现状地形图7、分中心法人代码证书、法人身份证、委托书五、发改委立项1、联席会会议纪要2、土地储备前期整理规划条件3、授权批复4、向区发改委申报项目核准的请示5、向市发改申报招标方案核准的请示6、土地预审意见7、土地一级开发实施方案8、项目建议书(可研报告)9、资金证明(分中心资金)10、节能登记表11、分中心法人证书12、项目汇报PPT六、交评需另行委托专业交通评价咨询公司办理交通影响评价(市交通委审批)。
七、环保意见建议另行委托专业环境评价咨询公司办理(市环保局审批)。

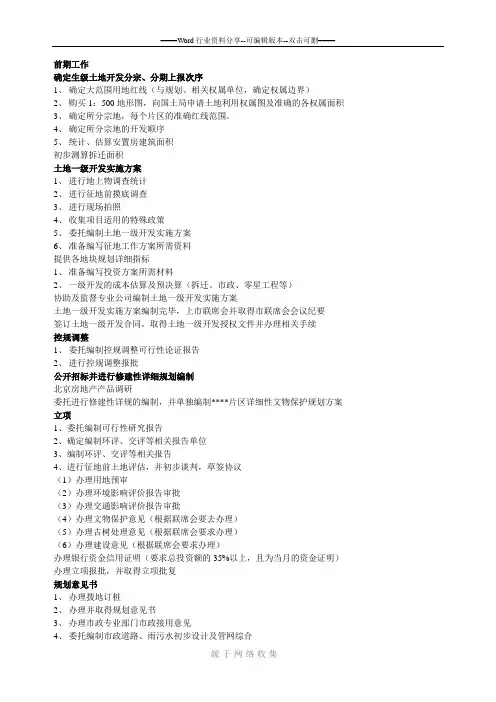

土地一级开发工作流程(超详细)
土地一级开发具体实施流程表二级开发具体实施流程表附件目录附件1:国有土地使用者土地一级开发、直接入市、收购申请 (25)附件2:编制土地一级开发实施方案 (26)附件3:用地预审 (30)附件4:给区发改委提交的申请 (31)附件5:给市发改委提交的申请 (31)附件6:征求规划意见书(选址) (31)附件7:市交通委交通评价意见 (32)附件8:市文物局文物保护意见 (32)附件9:市环保局环境评价意见 (33)附件10:市政专业部门市政接用意见 (42)附件11:用地批准 (50)附件12:核发集体土地房屋拆迁许可证 (52)附件13:核发城市房屋拆迁许可证 (53)附件14:市政基础设施建设(同附件10) (54)附件15:办理征地结案表 (54)附件16:环境影响的批复 (54)附件17:区发改委项目核准 (61)附件18:区发改委招标方案核准 (61)附件19:市发改委项目核准 (62)附件20:市、区建委项目核准 (62)附件21:人民防空工程建设标准审查 (62)附件22:办理建设用地规划许可和办理建设工程规划许可 (63)附件23:出让国有土地使用权设定登记 (65)附件24:商品房计划 (66)附件25:施工图纸及消防审核 (66)附件26:区建委办理招投标备案 (69)附件27:办理安全监督备案 (71)附件28:施工许可受理、审批 (72)附件29:办理预售许可 (72)附件30:建设工程规划验收 (73)附件31:消防验收 (74)附件32:建设项目环保设施验收 (76)附件33:组织综合验收 (77)附件34:办理房屋所有权证 (78)附件1:国有土地使用者土地一级开发、直接入市、收购申请国有土地使用权入市交易程序:一、递交申请:原土地使用权人或土地一级开发单位持有关材料向市国土局递交出让申请;二、批转:市国土局土地市场处初审后批转市土地整理储备中心;三、核验:市土地整理储备中心对原土地使用权人或土地一级开发单位所递交的材料进行核验;四、联席会审议:市国土局会同市规划委、市发改委、市建委、市交通委、市绿总指、市园林局、市文物局、市环保局、市规划院等联合对入市交易土地的规划、建设、交通、文物、环保等方面进行联合审议;五、申领规划条件:市土地整理储备中心根据联席会审议结果向市规划委申领规划条件;六、市政方案咨询及土地评估:原土地使用权人或土地一级开发单位根据规划意见书完成市政方案咨询和土地评估;七、底价审核:市国土局会同市价格管理部门对入市交易土地的底价进行审核;八、编制方案:市土地整理储备中心根据规划、底价审核等编制招标、拍卖、挂牌出让方案以及招标、拍卖、挂牌交易文件;九、方案报批:市土地整理储备中心将方案报市国土局土地市场处审核后,报局长审批;十、签订土地入市交易协议:同意入市交易的土地,原土地使用权人或土地一级开发单位与市土地整理储备中心签订土地入市交易协议;十一、组织招、拍、挂交易:市土地整理储备中心发布交易公告并组织交易;十二、发成交确认书:交易完成后,市国土局向竞得人核发成交确认书;十三、签订出让合同及补偿协议:竞得人持成交确认书在规定期限内与市国土局签订出让合同并与原土地使用权人或土地一级开发单位签订补偿协议;十四、支付费用:竞得人按出让合同及补偿协议的规定向市国土局及原土地使用权人或土地一级开发单位支付相关款项。

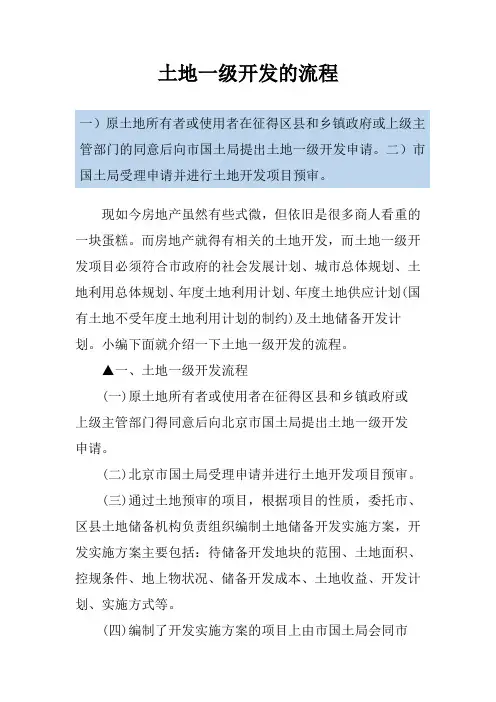

土地一级开发的流程
土地一级开发的流程一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门的同意后向市国土局提出土地一级开发申请。
二)市国土局受理申请并进行土地开发项目预审。
现如今房地产虽然有些式微,但依旧是很多商人看重的一块蛋糕。
而房地产就得有相关的土地开发,而土地一级开发项目必须符合市政府的社会发展计划、城市总体规划、土地利用总体规划、年度土地利用计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
小编下面就介绍一下土地一级开发的流程。
▲一、土地一级开发流程(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向北京市国土局提出土地一级开发申请。
(二)北京市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续(七)如果开发项目涉及新增集体土地办理农用地征收、。
土地一级开发流程是什么
遇到房屋土地纠纷问题?赢了网律师为你免费解惑!访问>>土地一级开发流程是什么现如今房地产虽然有些式微,但依旧是很多商人看重的一块蛋糕。
而房地产就得有相关的土地开发,而土地一级开发项目必须符合市政府的社会发展计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
下面赢了网小编就介绍一下土地一级开发流程。
一、土地一级开发流程:(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向北京市国土局提出土地一级开发申请。
(二)北京市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续(七)如果开发项目涉及新增集体土地办理农用地征收、农转用手续或存量国有建设用地收回国有土地使用权的,土地储备开发实施单位依法办理相关手续,并获得市人民政府的批准。
土地一级开发详细详细流程
前期工作确定生级土地开发分宗、分期上报次序1、确定大范围用地红线(与规划、相关权属单位,确定权属边界)2、购买1:500地形图,向国土局申请土地利用权属图及准确的各权属面积3、确定所分宗地,每个片区的准确红线范围。
4、确定所分宗地的开发顺序5、统计、估算安置房建筑面积初步测算拆迁面积土地一级开发实施方案1、进行地上物调查统计2、进行征地前摸底调查3、进行现场拍照4、收集项目适用的特殊政策5、委托编制土地一级开发实施方案6、准备编写征地工作方案所需资料提供各地块规划详细指标1、准备编写投资方案所需材料2、一级开发的成本估算及预决算(拆迁、市政、零星工程等)协助及监督专业公司编制土地一级开发实施方案土地一级开发实施方案编制完毕,上市联席会并取得市联席会会议纪要签订土地一级开发合同,取得土地一级开发授权文件并办理相关手续控规调整1、委托编制控规调整可行性论证报告2、进行控规调整报批公开招标并进行修建性详细规划编制北京房地产产品调研委托进行修建性详规的编制,并单独编制****片区详细性文物保护规划方案立项1、委托编制可行性研究报告2、确定编制环评、交评等相关报告单位3、编制环评、交评等相关报告4、进行征地前土地评估,并初步谈判,草签协议(1)办理用地预审(2)办理环境影响评价报告审批(3)办理交通影响评价报告审批(4)办理文物保护意见(根据联席会要去办理)(5)办理古树处理意见(根据联席会要求办理)(6)办理建设意见(根据联席会要求办理)办理银行资金信用证明(要求总投资额的35%以上,且为当月的资金证明)办理立项报批,并取得立项批复规划意见书1、办理拨地订桩2、办理并取得规划意见书3、办理市政专业部门市政接用意见4、委托编制市政道路、雨污水初步设计及管网综合5、设计单位报装6、办理市政工程规划意见书国有土地收购1、对国有土地及其地上物进行评估2、编制土地收购方案3、协商并签订土地收购合同征地1、办理勘测定界成果报告2、办理地质灾害评估报告批复3、办理征地村(居)民代表会会议纪要4、签署征地补偿安置协议5、建设拟征(古)地土地权属情况汇总表(盖章)6、编制耕地开垦费、防洪费、新增建设用地使用费7、办理征地手续1、制定征地补偿方案2、制定拆迁补偿方案1、办理评估公司、拆迁公司招投标2、确定拆迁、评估单位取得征地批复1、委托拆迁、评估单位入户调查和评估2、制定拆迁补偿安置工作计划3、申请年度拆迁计划4、申请拆迁公告5、申请暂停办理相关事宜办理土地一级开发代款事宜1、办理建设用地规划许可证2、委托设计单位进行施工图设计,并出具预算3、办理市政招投标,确定施工、监理单位4、办理规划工程许可证(市政)实施征地并进行补偿实施征地补偿办理拆迁补偿安置资金证明文件实施国有土地收购实施国有土地使用权收购,支付国有土地收购款拆迁办理拆迁许可证1、核发集体土地房屋拆迁许可证2、核发城市房屋拆迁许可证3、办理征地结案4、办理建设用地批准书实施拆迁1、随着拆迁的进行,实施文物勘探2、进行文物保护性挖掘的协调工作办理市政开工手续审核土地一级开发成本确定土地出让价格确定上市方案、办理上市申请手续一级开发结束取得征地批复1、委托拆迁、评估单位入户调查和评估2、制定拆迁补偿安置工作计划3、申请年度拆迁计划4、申请拆迁公告5、申请暂停办理相关事宜办理土地一级开发代款事宜1、办理建设用地规划许可证2、委托设计单位,进行施工图设计,并出具预算3、办理市政招投标,确定施工、监理单位4、办理规划工程许可证(市政)实施征地并进行补偿实施征地补偿办理拆迁补偿安置资金证明文件实施国有土地收购实施国有土地使用权收购,支付国有土地收购款拆迁办理拆迁许可证1、核发集体土地房屋拆迁许可证2、核发城市房屋拆迁许可证3、办理征地结案4、办理建设用地批准书实施拆迁1、随着拆迁的进行,实施文物勘探2、进行文物保护性挖掘的协调工作办理市政开工手续市政建设上市审核土地一级开发成本土地一级开发竣工验收确定土地出让价格一级开发结束取得征地批复1、委托拆迁、评估单位入户调查和评估2、制定拆迁补偿安置工作计划3、申请年度拆迁计划4、申请拆迁公告5、申请暂停办理相关事宜办理土地一级开发代款事宜1、办理建设用地规划许可证2、委托设计单位,进行施工图设计,并出具预算3、办理市政招投标,确定施工单位、监理单位4、办理规划工程许可证(市政)实施征地并进行补偿实施征地补偿办理拆迁补偿安置资金证明文件实施国有土地收购实施国有土地使用权收购,支付国有土地收购款拆迁办理拆迁许可证1、核发集体土地房屋拆迁许可证2、核发城市房屋拆迁许可证3、办理征地结案4、办理建设用地批准书实施拆迁1、随着拆迁的进行,实施文物勘探2、进行文物保护性挖掘的协调工作办理市政开工手续市政建设上市审核土地一级开发成本土地一级开发竣工验收确定土地出让价格确定上市方案、办理上市申请手续一级开发结束。
土地一级开发工作流程(超详细)
土地一级开发具体实施流程表二级开发具体实施流程表附件目录附件1:国有土地使用者土地一级开发、直接入市、收购申请20附件2:编制土地一级开发实施方案22附件3:用地预审24附件4:给区发改委提交的申请25附件5:给市发改委提交的申请25附件6:征求规划意见书(选址)25附件7:市交通委交通评价意见26附件8:市文物局文物保护意见26附件9:市环保局环境评价意见27附件10:市政专业部门市政接用意见33附件11:用地批准40附件12:核发集体土地房屋拆迁许可证41附件13:核发城市房屋拆迁许可证41附件14:市政基础设施建设(同附件10)42附件15:办理征地结案表42附件16:环境影响的批复42附件17:区发改委项目核准48附件18:区发改委招标方案核准48附件19:市发改委项目核准48附件20:市、区建委项目核准48附件21:人民防空工程建设标准审查49附件22:办理建设用地规划许可和办理建设工程规划许可49附件23:出让国有土地使用权设定登记51附件24:商品房计划51附件25:施工图纸及消防审核52附件26:区建委办理招投标备案54附件27:办理安全监督备案55附件28:施工许可受理、审批56附件29:办理预售许可56附件30:建设工程规划验收57附件31:消防验收57附件32:建设项目环保设施验收59附件33:组织综合验收60附件34:办理房屋所有权证61附件1:国有土地使用者土地一级开发、直接入市、收购申请国有土地使用权入市交易程序:一、递交申请:原土地使用权人或土地一级开发单位持有关材料向市国土局递交出让申请;二、批转:市国土局土地市场处初审后批转市土地整理储备中心;三、核验:市土地整理储备中心对原土地使用权人或土地一级开发单位所递交的材料进行核验;四、联席会审议:市国土局会同市规划委、市发改委、市建委、市交通委、市绿总指、市园林局、市文物局、市环保局、市规划院等联合对入市交易土地的规划、建设、交通、文物、环保等方面进行联合审议;五、申领规划条件:市土地整理储备中心根据联席会审议结果向市规划委申领规划条件;六、市政方案咨询及土地评估:原土地使用权人或土地一级开发单位根据规划意见书完成市政方案咨询和土地评估;七、底价审核:市国土局会同市价格管理部门对入市交易土地的底价进行审核;八、编制方案:市土地整理储备中心根据规划、底价审核等编制招标、拍卖、挂牌出让方案以及招标、拍卖、挂牌交易文件;九、方案报批:市土地整理储备中心将方案报市国土局土地市场处审核后,报局长审批;十、签订土地入市交易协议:同意入市交易的土地,原土地使用权人或土地一级开发单位与市土地整理储备中心签订土地入市交易协议;十一、组织招、拍、挂交易:市土地整理储备中心发布交易公告并组织交易;十二、发成交确认书:交易完成后,市国土局向竞得人核发成交确认书;十三、签订出让合同及补偿协议:竞得人持成交确认书在规定期限内与市国土局签订出让合同并与原土地使用权人或土地一级开发单位签订补偿协议;十四、支付费用:竞得人按出让合同及补偿协议的规定向市国土局及原土地使用权人或土地一级开发单位支付相关款项。
最全土地一级开发流程详解
最全土地一级开发流程一级开发流程1.1土地一级开发的概念土地一级开发指由政府或其授权委托的企业,对一定区域范围内的城市国有土地、乡村集体土地进行统一的征地、拆迁、安置、补偿,并进行适当的市政配套设施建设,使该区域范围内的土地达到一定的建设条件(“三通一平”、“五通一平”或“七通一平”)使之成为“熟地”,再对熟地进行有偿出让或转让的过程。
1.2一级开发工作流程三阶段土地一级阶段包括“前期手续阶段”、“组织实施阶段”和“土地入市阶段”。
一般而言,规范的一级开发主要子工作阶段包括取得授权、完成立项核准、融资、签订征地补偿协议、取得征地批复、取得拆迁许可证、完成拆迁、市政工程施工许可证获取、市政工程移交、供地验收、成本与地价审核、土地入市交易和一级市场投入回收。
在实际操作中,这些节点在时间上存在交叉性。
2 一级开发项目模式2.1一级开发项目模式一级开发项目模式具体可细分为八大类:旧城改造项目、城中村改造项目、旧厂房改造项目国有土地收购储备项目、土地一级开发项目、中心城区棚改项目、一次性招标棚改项目、土地开发棚改项目。
虽然项目模式名称存在差异,但实际中有些模式只是由于历史原因导致项目模式发生变化,项目性质并未改变。
2.2各模式对比03一级开发实务分析3.1前期手续阶段关键事项(一)授权批复(二)规划条件(三)用地预审(四)立项核准需关注事项:a. 前期主要涉及三大委办单位:发改委——立项审核;规划局——规划条件的审核确定;国土局——土地规划的核验。
b.一般拿到国土授权很早期,此时土地核验、规划等条件都还未确定,很多项目都卡在规划条件的确定上。
一般而言,立项核准后规划条件才基本确定。
3.2组织实施阶段关键事项(一)征地论而言,征地早于拆迁,但从实际操作层面上来看,大多项目拆迁早于征地,很多项目刚拿到授权就拆迁了,严格来说,拆迁行为实际要等到立项核准之后。
征地需要经过一系列审批流程,要上报到省国土厅,涉及流程较多。
土地一级开发具体流程图及相关法律法规
土地一级开发具体流程图及相关法律法规
土地一级开发流程:
土地一级开发流程,指企业从项目前期调研、立项,一直到土地开发建设后的土地上市的全过程。
可简单表述如下:
前期调研——规划意见——规划用地——立项——征地——拆迁——市政建设——验收——上市
相关的法律法规如下:
一、国家级法律法规
1财政部、国土资源部《关于进一步加强土地出让收支管理的通知》2009年
2 国务院《关于规范国有土地使用权出让收支管理的通知》2006年
3、国务院《关于加强土地调控有关问题的通知》2006年
4、最高人民法院《关于审理涉及国有土地使用权合同纠纷案件适用法律问题的解释》2005年
5、国土资源部《关于发布实施全国工业用地出让最低价标准》的通知2005年
6、国土资源部《关于调整工业用地出让最低价标准实施政策的通知》2009年
7、国土资源部、监察部《关于进一步落实工业用地出让制度的通知》2009年只是规范了招拍挂流程。
8、商务部办公厅《关于在招商引资过程中严格执行国家有关政
策的通知》2007
二、地方级法律法规
北京市《土地储备及一级开发暂行办法》规定2005年8月
天津市关于土地出让金的规定2011年1月
重庆市关于国有土地储备整理管理办法2002年8月版至2012年2月9日修改
只有江苏省出台了《党政领导干部违反土地管理规定行为责任追究暂行办法》2010年5月不包含溢价分成情形
每天多一点点的努力,不为别的,只为了日后能够多一些选择,选择云卷云舒的小日子,选择自己喜欢的人。
土地一级开发流程
一、编写项目申请报告这个需要有资质的评估公司来写二、办理规划意见函复(当地规划局综合科)需要提供材料:xxx人民政府授权xxx前期开发主体的批复规划委员会关于****控制性详细规划深化方案意见组织机构代码营业执照复印件法人身份证复印件委托书取得规划局签字盖章的规划意见函复三、报发改委办理征求意见函:(发改委固定资产投资科)需要提供材料:xxx人民政府授权xxx前期开发主体的批复规划委员会关于****控制性详细规划深化方案意见组织机构代码营业执照复印件法人身份证复印件委托书情况说明取得发改委征求意见函复四、办理环评意见(环保局管理科)五、办理交坪意见(当地交通局)六、办理土地预审(土地局土地科)需要提供材料:提供材料:1、1:2000地形图2、用地预审申请表(原件两份)3、用地预审申请报告(原件红头)4、项目申请报告5、企业法人营业执照(复印件盖章)6、组织机构代码(复印件盖章)7、法人身份证(复印件盖章)8、委托书9、规划图(红笔圈出位置)10环保意见11发改委征求意见函复(原件)12规划委员会关于**控制性详细规划深化方案意见13地块四至、地块坐标七、发改委立项(发改委固定资产投资科)1、xx政府授权xx前期开发主体的批复(盖章)2、项目申请报告3、建设项目招标方案核准申报表二份(盖章)4、招标方案核准的请示二份(盖章)5、固定资产投资项目节能登记表二份(盖章)6、公司章程7、股份说明8、银行资信证明(该地块总投资的35%)9、法人身份证复印件10、营业执照和组织机构代码复印件11、规划委员会关于**控制性详细规划深化方案意见12、情况说明13、该地块的ppt14、委托书15、发改委征求意见函复16、土地一级开发请示17、1:2000地形图一张八、规划意见书:规划局规划科1:2000地形图(用地坐标,3张)(盖章)厂房平面图(盖章)情况说明发改委项目立项批复(原件)规划意见函复(复印件)土地预审意见书(原件)建设项目规划许可及其它事项申报表(盖章)委托书政府授权土地一级开发的批复(复印件盖章)九、建设用地规划许可证:1.发改委批复(原件)2.土地局用地预审批复3.规划意见书复印件4.1:2000地形图4份5.办理建设用地规划的请示6.委托书7.申请表8.政府授权批复十、定桩报告:1。
1、土地一级开发流程及所需材料
土地一级开发手续办理过程及所需材料一、土地联席会阶段1、控规或规划部门出具的规划意见函2、普通测量成果或拨地定桩3、勘测定界成果4、镇政府确认的征地补偿标准5、区政府对该项目土地一级开发请示的批示6、土地利用总体规划图(权属登记中心)7、实施方案审批表、上会PPT8、通过土地联席会审议通过后,由区政府确定,区国土局上报市国土局拟纳入市级绿色审批通道项目,报市政府批准。
二、土地储备前期整理规划条件(原称规划意见书)1、控规批复或规划部门出具的规划意见函2、规划申报表(分中心盖章)3、用地申请情况说明4、联席会会议纪要5、钉桩通知单及拨地定桩成果6、1:2000现状地形图(蓝图)三、授权批复1、控规批复或规划部门出具的规划意见函2、拨地定桩、勘测定界、市政建设咨询报告3、联席会会议纪要4、土地储备前期整理规划条件5、土地一级开发授权申请6、实施方案审批表7、土地一级开发实施方案四、确定开发实施主体及实施单位市国土局授权北京市土地整理储备中心大兴区分中心为土地一级开发主体,经区政府批准由大兴分中心委托镇政府为开发实施主体,由镇政府委托具体实施单位。
四、土地预审(该工作与发改委立项同步进行)1、项目建议书(可研报告)2、土地预审申请函及建设项目预审申请表3、发改委预审告知单4、土地利用总体规划图5、土地储备前期整理规划条件6、1:2000现状地形图7、分中心法人代码证书、法人身份证、委托书五、发改委立项1、联席会会议纪要2、土地储备前期整理规划条件3、授权批复4、向区发改委申报项目核准的请示5、向市发改申报招标方案核准的请示6、土地预审意见7、土地一级开发实施方案8、项目建议书(可研报告)9、资金证明(分中心资金)10、节能登记表11、分中心法人证书12、项目汇报PPT六、交评需另行委托专业交通评价咨询公司办理交通影响评价(市交通委审批)。
七、环保意见建议另行委托专业环境评价咨询公司办理(市环保局审批)。
房地产土地一级开发概念及流程图
土地一级开发一、土地一级开发观点:是指对经赞同地区范围内归入贮备的土地,由确立的土地一级开发整理单位依法筹备资本,配合辖区政府实行规划编制报批、土地征转、回收收买、拆迁布置等工作,依照赞同的规划要求组织实 0 施道路、供水、供电、供气、排水、通信、照明、绿化、土地平坦等为完美和提高土地使用功能的配套设备建设和城市基础设备建设,使该地区范围内土地具备规定的供给条件。
二、土地贮备开发项目的要求土地一级开发项目一定切合市政府的社会发展计划、城市整体规划、土地利用整体规划、年度土地利用计划、年度土地供给计划、土地贮备开发计划,以及有关法律、法例和规章的要求。
三、土地一级开发的程序(一)原土地全部者或使用者在征得区县和乡镇政府或上司主管部门得赞同后向市领土局提出土地一级开发申请。
(二)市领土局受理申请并进行土地开发项目预审。
(三)经过土地预审的项目,依据项目的性质,拜托市、区县土地贮备机构负责组织编制土地贮备开发实行方案,开发实行方案主要包含:待贮备开发地块的范围、土地面积、控规条件、地上物状况、贮备开发成本、土地利润、开发计划、实行方式等。
(四)编制了开发实行方案的项目上由市领土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,经过会审,对建设项目土地一级开发的实行方案中土地、家产政策、城市规划、建设资质、交通及环保等条件提出原则建议。
(五)经过联审会的项目确立土地开发主体1、土地贮备机构负责实行土地开发的,由土地贮备机构负责筹备资本、办理规划、项目赞同、征地拆迁及大市政建设等手续并组织实行。
以招标方式确立开发公司后,土地贮备机构应该与中标开发公司签署土地一级开发管理拜托协议。
2、经过招标方式选择开发公司实行土地开发的,由开发公司负责筹备资金、办理规划、项目赞同、征地拆迁和大市政建设等手续并组织实行。
经过招标方式确立开发公司后,土地贮备机构应该与中标开发公司签署土地一级开发拜托协议。
(六)土地贮备开发实行单位向市规划部门办理规划建议,向市领土部门办理用地手续,向市发展和改革委员会办理赞同手续,波及交通、园林、文物、环保和市政专业部门的,应依照有关规定办理相应手续。
一级开发流程
土地一级开发,是指由政府或其授权委托的企业,对一定区域范围内的城市国有土地(毛地)或乡村集体土地(生地)进行统一的征地、拆迁、安置、补偿,并进行适当的市政配套设施建设,使该区域范围内的土地达到“三通一平”、“五通一平”或“七通一平”的建设条件(熟地),再对熟地进行有偿出让或转让的过程。
房地产开发商拿土地盖房子属于二级开发。
土地一级市场是指发行市场,二级市场是交易市场。
土地一级开发项目的流程一.土地储备开发项目的要求土地一级开发项目必须符合市政府的社会发展计划、城市总体规划、土地利用总体规划、年度土地利用计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
二.土地一级开发的程序(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向市国土局提出土地一级开发申请。
(二)市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土地一级开发流程及相关手续
土地一级开发,是指由政府或其授权委托的企业,对一定区域范围内的城市国有土地(毛地)或乡村集体土地(生地)进行统一的征地、拆迁、安置、补偿,并进行适当的市政配套设施建设,使该区域范围内的土地达到“三通一平”、“五通一平”或“七通一平”的建设条件(熟地),再对熟地进行有偿出让或转让的过程。
房地产开发商拿土地盖房子属于二级开发。
土地一级市场是指发行市场,二级市场是交易市场。
土地一级开发项目的流程:
一.土地储备开发项目的要求:土地一级开发项目必须符合市政府的社会发展计划、城市总体规划、土地利用总体规划、年度土地利用计划、年度土地供应计划(国有土地不受年度土地利用计划的制约)及土地储备开发计划。
二.土地一级开发的程序
(一)原土地所有者或使用者在征得区县和乡镇政府或上级主管部门得同意后向市国土局提出土地一级开发申请。
(二)市国土局受理申请并进行土地开发项目预审。
(三)通过土地预审的项目,根据项目的性质,委托市、区县土地储备机构负责组织编制土地储备开发实施方案,开发实施方案主要包括:待储备开发地块的范围、土地面积、控规条件、地上物状况、储备开发成本、土地收益、开发计划、实施方式等。
(四)编制了开发实施方案的项目上由市国土局会同市发展改革、规划、建设、交通、环保等部门参加的联审会,通过会审,对建设项目土地一级开发的实施方案中土地、产业政策、城市规划、建设资质、交通及环保等条件提出原则意见。
(五)通过联审会的项目确定土地开发主体。
1、土地储备机构负责实施土地开发的,由土地储备机构负责筹措资金、办
理规划、项目核准、征地拆迁及大市政建设等手续并组织实施。
其中通过招标方式选择开发企业负责土地开发具体管理的,开发企业的管理费用不高于土地储备开发成本的2%。
以招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发管理委托协议。
2、通过招标方式选择开发企业实施土地开发的,由开发企业负责筹措资金、办理规划、项目核准、征地拆迁和大市政建设等手续并组织实施。
招标底价包括土地储备开发的预计总成本和利润,利润率不高于预计成本的8%。
通过招标方式确定开发企业后,土地储备机构应当与中标开发企业签订土地一级开发委托协议。
(六)土地储备开发实施单位向市规划部门办理规划意见,向市国土部门办理用地手续,向市发展和改革委员会办理核准手续,涉及交通、园林、文物、环保和市政专业部门的,应按照有关规定办理相应手续。
(七)如果开发项目涉及新增集体土地办理农用地征收、农转用手续或存量国有建设用地收回国有土地使用权的,土地储备开发实施单位依法办理相关手续,并获得市人民政府的批准。
(八)在取得市人民政府的批准文件后由土地储备开发实施单位到相关委办局办理征地、拆迁、市政基础设施建设等相关手续。
组织实施征地、拆迁和市政基础设施建设。
危改、文保、绿隔等项目需按规定承担回迁房建设。
(九)组织验收:建设项目的土地一级开发完成后由市国土局组织相关委办局进行验收,验收审核的内容:
1、审核土地一级开发成本。
2、组织验收土地开发程度是否达到合同的要求。
3、根据委托合同支付相应土地开发费或管理费。
4、纳入市土地储备库
三通一平"(通水、通电、通路、平整土地)、"五通一平"(通水、通电、通路、通气、通讯、平整土地)、"七通一平"(通水、通电、通路、通邮、通讯、通暖气、通天燃气或煤气、平整土地)。
