今天主要学习承台工程量的计算。

承台施工工艺流程为:基坑开挖→凿除桩头→桩基检测→基底处理→绑钢筋→立模→砼浇注→回填。为保证承台基坑开挖时确无地下管线干扰,需再次进行物探作业,对开挖中发现的没有标明的地下管线,要制定专门的保护方案,基坑回填分两次回填,回填时人工加机械。工程量计算包括承台模板、垫层及承台混凝土、钢筋、钢筋接头。

1、承台模板工程量含垫层与承台模板工程量,其工程量按长宽

高所围和的体积计算;

2、垫层混凝土工程量为:((承台长+0.2m)+(承台宽+0.2m))*垫

层厚度0.1m*承台数;

3、承台混凝土工程量为:承台长*承台宽*承台高*承台个数;

4、钢筋工程量按工程设计图纸计算,常用的热轧钢筋按强度分

为HPB300、HRB335、HRB400、HRB500四种;

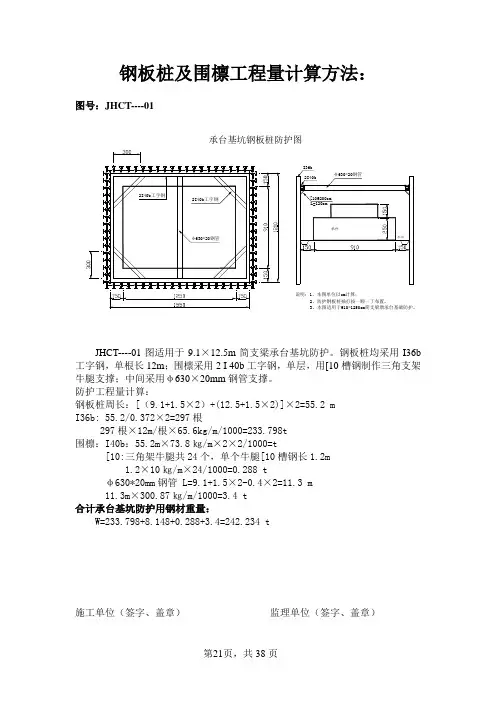

5、钢筋接头工程量计算为非盘圆钢筋按每8米计算一个接头。
