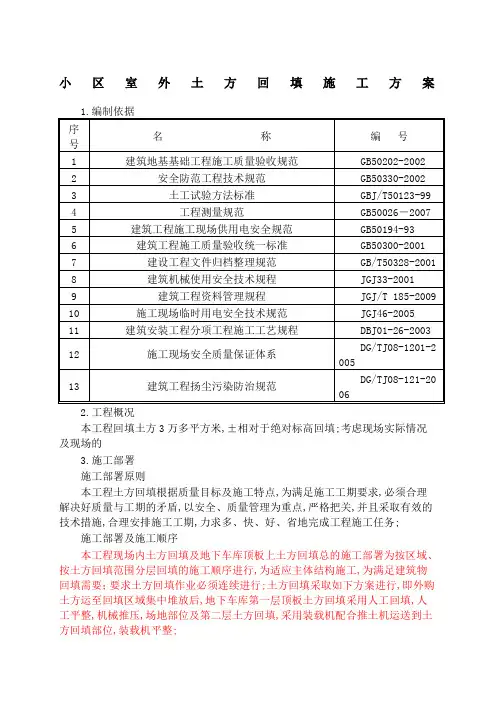

奥林清华三区99#、100#楼住宅地下室室外土方回填施工方案一、工程概况奥林清华三区99#、100#楼住宅工程,沿地下室外墙均需回填土,室外平台板标高为±0.00,平台板外侧为自然地坪。

本工程沿外墙回填,填土高度4m,填土平均宽度约30m左右,长度75m左右,共计回填土方约9000 m3。

二、回填土施工方法1、回填土工艺流程外墙防水→验收→清理→机械分层回填夯实→放线挖槽2、回填材料选择回填土取自就近地上,粘土或亚粘土,弃除表层土中的树根条杂物,要求渗透系数小于1×10-5cm/s。

3、室外填土采用大挖机回填,采用汽车运土,小型挖土机整平,由滚筒压路机碾压平整。

4、回填施工由两个施工队分段进行,平面上尽量做到对称进行,以免对墙体产生偏心压力出现不利影响,段间落差不超过三层。

5、施工前,清除沟漕内各种杂物,经质量员认可后方可侧土回填。

回填土分层厚度必须符合要求。

回填时由专门人员进行指挥,平整,确保厚度符合规定要求。

每层接缝应作斜坡形,倾斜度应大于1:1.5。

6、填土经碾压后进行灌水,让其自然密实下沉,下沉稳定后进行一次抄平7、夯实或碾压后按照规定要求进行环刀取土,测定填土的密实度。

三、施工控制要点1、填土含水量控制在碾(夯)实前应预先试验求出符合要求的最优含水量和最少压实遍数。

因本工程属一般性回填,不作此项测定。

工地简单检验一般以手握或团落地开花为宜。

2、填土的压实密度由实验求得最大土密实度ρmax=——经验系数,对粘性土取0.95;——水的密度(g/㎝3)取1;——土粒相对密度(比重)2.59~2.92,取2.80;——最优含水量(%),粘土为21~25%,取23。

经计算ρmax=1.62,当压实系数取0.9时,则填土压实密度ρ=1.45 g/㎝3max3、铺土厚度和实压遍数填土根据以上要求,参照下表进行控制四、施工注意事项1、施工分段填筑时,每层接缝处应作成斜坡形,倾斜度不大于1:1.5,碾迹重迭0.5~1.0 m,上、下层错缝距离不应小于1.0m。

土方回填专项施工方案

土方回填专项施工方案

土方回填专项施工方案1.项目概述本项目为土方回填专项施工方案,旨在对所需地块进行土方回填工程,以满足后续项目的土地要求。

2.工程准备2.2设备准备:根据工程需要,准备挖掘机、装载机、推土机等必要工程设备。

2.3材料准备:根据土方回填工程的需要,准备回填用的砂土、石头等材料。

3.施工步骤3.1地面清理:清理施工现场,将阻碍施工的障碍物移除,确保施工进展顺利。

3.2挖土开挖:根据设计要求,使用挖掘机进行土方开挖,确保开挖面平整。

3.3土方回填:将符合要求的回填土进行堆放,使用装载机和推土机进行土方回填,按设计标高逐层进行回填,压实固结。

3.4过程监控:在土方回填过程中,需要进行监控,确保每一层土方回填到位,并进行适当的压实措施,以保证填土的质量。

3.5进水处理:在土方回填完成后,对水源进行处理,防止水源侵蚀土方回填区域,影响施工质量。

3.6清理整理:施工完成后,清理整理施工现场,恢复原有环境。

4.施工安全4.1严格按照相关法律法规和安全操作规程进行施工,保证工人的人身安全。

4.2安全防护设施:设置必要的安全防护设施,包括警示标志、安全绳网等,确保工作区域安全。

4.3培训教育:工人需要经过相关培训,了解施工安全规范,提高施工安全意识。

4.4安全监控:安排专人负责施工现场的安全监控,及时发现并处理危险情况。

4.5应急措施:在施工现场设立应急队伍,随时做好应对突发事件的准备。

5.质量控制5.1回填土质量检测:对回填土进行质量检测,包括土壤颗粒分析、含水量测试等,确保回填土的质量符合设计要求。

5.2标高控制:在施工过程中进行标高控制,确保回填土的高度和坡度符合设计要求。

5.3土方压实:对回填土进行适当的压实措施,使其达到设计要求的密实度和稳定性。

5.4施工记录:进行施工记录,包括土方回填层数、土方开挖量等,以备后期验收和资料整理使用。

6.环境保护6.1施工期间要注意对周围环境的保护,避免施工引起的土壤、气体和水等污染。

小区室外回填工程施工方案

小区室外回填工程施工方案

小区室外回填工程施工方案一、工程概况1.1 工程名称:小区室外回填工程1.2 工程地点:XX省XX市XX区XX小区1.3 工程范围:小区内部道路、停车场、绿化带等室外区域1.4 工程内容:对已有的室外场地进行回填加固,提升整体场地承载能力1.5 工程年限:10年二、工程施工方案2.1 施工单位:XX建筑有限公司2.2 施工人员:施工队伍包括工程主管、技术人员、作业人员等2.3 施工周期:预计30天完成三、施工准备3.1 施工前组织:施工前召开安全技术交底会,确保施工人员全面理解工程要求和安全规定3.2 施工材料准备:准备好所需的填土、砂石、水泥等施工材料3.3 施工设备准备:准备好挖掘机、平地机、压路机、装载机等施工设备3.4 施工安全防护:确保施工现场的安全防护设施齐全,作业人员穿戴好安全防护用品四、施工步骤4.1 组织施工人员到达现场,开展现场勘察和测量,确认施工范围和场地条件4.2 根据设计要求确定回填材料种类和填充层厚度4.3 开展场地清理工作,清除杂草、破损的地面和残留的建筑垃圾4.4 进行土方开挖和填充工作,采用机械化作业,确保填土均匀一致4.5 对填土层进行均匀夯实,使用压路机进行压实,提升场地承载能力4.6 进行地面平整和边坡处理,确保场地整体平整美观4.7 进行场地排水工程,确保场地排水畅通4.8 进行草坪铺设和绿化工程,美化环境4.9 施工结束后进行场地清理,清除施工垃圾和杂物4.10 施工质量验收,确保回填工程质量达到设计要求五、施工安全5.1 施工现场设置警示标志,确保工地安全5.2 施工设备操作人员应具备相应证书和资质5.3 施工过程中注意场地坍塌和工程设备安全5.4 作业人员应穿戴好安全防护用品,严禁无关人员进入施工区域六、质量保证6.1 施工过程中严格按照设计要求和规范执行6.2 保证施工材料质量,严格按照相关标准进行采购和使用6.3 确保施工设备正常运转,定期进行维护和保养6.4 施工结束后进行质量验收,确保工程质量符合要求七、施工文明7.1 施工现场保持整洁,严禁乱堆乱放7.2 施工过程中注意环境保护,减少对周围居民生活的影响7.3 施工结束后做好场地清理工作,恢复场地原貌八、工程验收8.1 完成施工后进行工程验收,确保工程质量和安全8.2 向业主出具工程竣工验收报告,经业主验收合格后交付使用九、工程总结9.1 完成工程后对施工过程进行总结,总结经验,做好资料归档9.2 将施工过程中存在的问题和不足进行总结,为后续工程提供参考以上是小区室外回填工程的施工方案,希望能够确保工程质量、安全和环境保护,为小区业主提供一个美丽、安全的生活环境。

室外土方回填施工方案

室外土方回填施工方案

小区室外土方回填施工方案2.工程概况本工程回填土方3万多平方米,±相对于绝对标高回填;考虑现场实际情况及现场的3.施工部署施工部署原则本工程土方回填根据质量目标及施工特点,为满足施工工期要求,必须合理解决好质量与工期的矛盾,以安全、质量管理为重点,严格把关,并且采取有效的技术措施,合理安排施工工期,力求多、快、好、省地完成工程施工任务;施工部署及施工顺序本工程现场内土方回填及地下车库顶板上土方回填总的施工部署为按区域、按土方回填范围分层回填的施工顺序进行,为适应主体结构施工,为满足建筑物回填需要;要求土方回填作业必须连续进行;土方回填采取如下方案进行,即外购土方运至回填区域集中堆放后,地下车库第一层顶板土方回填采用人工回填,人工平整,机械推压,场地部位及第二层土方回填,采用装载机配合推土机运送到土方回填部位,装载机平整;施工顺序:场地内垃圾、杂物清理→场地内方格网测量→地下车库顶板上第一层土方人工回填→找平、推压→地下车库顶板上第二层以上土方机械回填→找平、推压→建筑物周边5m范围内人工回填→找平、推压→检查、验收;质量目标本工程质量目标:一次交验合格;劳动组织本工程现场内土方回填及地下车库顶板上土方回填采用机械回填结合人工回填的施工方法,计划配备:普工40人/班;技工15人/班;施工段划分本工程现场内土方回填及地下车库顶板上土方回填划分为4个区域;第一区域;第二区域;第三区域为商业配套;第四区域,详见施工段划分示意图,可按甲方要求的先后顺序回填;4.施工准备材料准备本工程现场内土方回填及地下车库顶板上土方回填的土料必须符合要求,必须保证填方的强度和稳定性,本工程回填土料全部采用粘土,通过自卸车运送到土方回填区域进行土方回填,严禁选用淤泥、膨胀性土或有机质含量大于5%的土及建筑垃圾进行回填,回填土不得含有石块、碎砖,灰渣及有机质,素土回填前,必须先做干密度试验,最小干密度符合设计和施工规范要求,压实系数;要求土方回填的土料必须严格控制含水量,施工前应检验;机具准备施工条件准备土方回填前必须根据工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;土方回填前,先按8m间距做好方格网控制桩,用水准仪将回填土水平控制标高测量在控制桩上,以控制土方回填厚度;技术准备标准击实试验土方回填料确定后,项目部质检员、取样试验员邀请监理工程师共同在回填料场进行取样,抽取的土样必须具有代表性,土样抽取后送试验单位做标准击实试验,确定最优含水率下的最大干密度;人员准备场内土方回填及地下车库顶板上土方回填,现场配备专职责任工程师2名负责整个工程的土方回填工作,设质量检查员1名;材料员1名;值班电工2名;机械工6名;操作工人50名;5.主要施工技术措施施工工艺场地内垃圾、杂物清理→地下车库顶板防水层验收、标高测量→外购土方进场、检验土质→分层铺土、机械平整及人工耙平→机械压实及人工配合机械密实→修整找平验收;操作工艺场内土方回填及地下车库顶板上土方回填前,必须将场地上土方回填区域的垃圾、杂物清除干净;场内土方回填及地下车库顶板上土方回填前,必须通过项目质量检查工程师检查,并及时会同甲方、监理对地下车库顶板的防水层进行检查验收,地下车库顶板试水必须符合要求,并办好各项隐检签证手续;必须回填甲方、监理对场地标高进行测量;外购土方进场、检验土质必须检验回填土的质量有无杂物;粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水湿润、增加压实遍数等措施;本工程场内土方回填及地下车库顶板上土方回填均采用自卸汽车外购运送到场地回填土区域附近,集中堆放,回填时采用挖掘机、推土机与装载机配合进行场地及地下车库顶板上土方回填大面积土方回填,要求边回填土方边采用装载机进行平整;地下车库坡道、风井、主楼周边5m范围内土方回填时,用手推车运送至各个回填部位,采用人工铺摊,并随之耙平;要求土方回填无能是机械回填还是人工回填,土方回填的表平整度都必须控制在±50mm内;要求在土方回填过程中,必须在人工回填与机械回填交接处、土方回填区域与区域交接处,自然地面与场地土方回填交接处均按建筑地基基础工程施工质量验收规范GB50202-2002及建筑安装工程分项工程施工工艺规程工艺标准要求进行,必须在交接处边缘回填成阶梯形,以保持填方的稳定;当在主楼周边土方回填时,必须先回填墙根部或管道部位及易碰撞部位的土,采用人工推压的方法,对墙根部或管道部位及易碰撞部位均以起到保护作用;要求填土必须分层铺摊,每层铺土厚度必须根据土质、密实度要求和机具性能确定;当采用推土机机碾压时,铺土厚度为250~300mm,自然顺平;填土全部完成后,应进行表面拉线找平,凡是超过标准高程的地方,应及时依线铲平;凡是低于标准高程的地方,应补土推压;雨期施工6.质量保证措施完成每层回填土方后必须有专业试验人员测定干土密度、检验密实度,符合要求方可回填上层土,试验报告必须注明土料种类,要求干土质量密度、试验日期、试验结论与试验人员签字;未达到规定要求的回填土必须挖出重填,保证合格,并及时提供复验结果;回填土方遇雨时,必须有遮盖措施,以防土方被水浸泡,严禁施工用水向土方回填区域回渗,潮湿土方必须挖出重填;对干回填干土料要求在推压前适当洒水润湿;回填前必须清理场区内所有垃圾杂物与积水,确保回填土内无有机杂质、垃圾与过大粒径土粒;土方回填前,必须确保结构和防水保护层混凝土有足够的强度防止结构损坏;回填土必须按规定分层夯压密实;回填土施工时,严格执行留接槎的规定;当场区内土方回填标高不同时,必须做成阶梯形,上下层土方回填接槎距离不得小于500mm,接槎的槎子应垂直切齐;要求土方回填的虚铺土厚度和压实或推压遍数必须符合相关规定,不准漏夯、少夯;回填土表面偏差必须严格控制,必须认真检查回填土表面的标高及平整度;施工前,必须做好安全技术交底工作,施工中加强质量过程控制,严格控制土方回填的虚铺厚度,严格控制土方含水率、土方回填压实、标高、压实程度等质严格控制回填土含水量,避免回填土过干夯压不实,或回填土太湿出现夯压不密实,呈“橡皮土”现象,如出现“橡皮土”必须将此土挖出,重新换好土夯压密实;考虑场地土方回填的沉降量,要求回填土表面标高宜预留20mm左右沉降量回填土总厚度的%,表面拉线按规定进行找平;并在施工中,认真执行规范的有关规定,并要严格检查,发现问题及时纠正;必须及时完成回填土的有关施工资料的收集工作;7.工程质量通病防治措施未按要求测定土的干土质量密度:回填土每层都必须测定推压后的干土质量密度,符合设计要求后,才能铺摊上层土,要求试验报告要注明土料种类,试验日期、试验结论及试验人员签字;未达到设计要求的部位,必须有处理方法和复验结果;回填土下沉:因虚铺土超过规定厚度或夯、压实遍数不够,甚至漏夯、漏压,场地清理不干净、存在垃圾、杂物,所以造成回填土下沉;为此,要求在施工中,必须认真严格执行规范中的有关规定,严格执行过程控制检查,发现问题及时纠正;回填土碾压不密实:按所选的压实机械性能,通过试验确定含水量在控制范围内;每层铺土厚度、压实遍数、机械行驶速度应符合规定;严格进行水平分层回填、压夯实;加强现场检验,以达到要求的密实度;如土不合要求,土料含水量过大,可翻松、晾晒、风干或掺入干土重新压实;含水量过小或碾压机械能量过小,可增加压实遍数或使用大功率压实机械碾压;如回填土太湿同样夯不密实呈“橡皮土”现象,应将“橡皮土”挖出,重新换好土再碾压密实;土方回填必须严格按设计、规范要求预留沉降量,如设计无要求时,可根据工程性质、填方高度、填料种类、密实要求和地基情况等,与甲方、监理共同确定沉降量一般不超过土方回填高度的3%;在现场大门口设置洗车台,以维护市容卫生和现场环境;施工现场应保持整洁,材料、机械应按规定的地点堆放整齐并符合搬运及消防要求;施工垃圾、废料应及时清除,自觉遵守文明施工“五清”,即随干随清,谁干谁清,一日一小清,一周一大清,工完料尽场地清;8.安全文明施工措施土方回填前,必须做好有针对性的各级安全技术交底工作;施工人员在施工现场必须戴好安全帽,不准穿拖鞋,高跟鞋、光膀、赤脚;要求上部楼层上的作业人员文明施工,不得随意乱扔施工材料及建筑垃圾;回填土前,必须先检查机械的电线绝缘是否完好,接地线、开关是否符合要求;施工现场车辆车速必须≤5公里/小时,必须派专人负责指挥疏导现场施工车辆;土方回填施工时,必须注意现场协调与指挥工作,严禁乱抛物品,严禁汽车直接卸土破坏防水层及结构层;施工现场必须遵守一切有关安全规程,服从指挥,严禁破坏场内设施,严禁无证操作机械电器设备;在防护设施不全或无安全交底时施工作业人员有权拒绝违章操作、违章指挥;场地土方回填时,不仅要避开上部结构施工时的物体打击区域,而且在回填土操作区域上方用跳板设置硬质隔离层,避免交叉作业,以防发生事故;土方回填时,严禁汽车直接卸土;卸土时必须派专人指挥;9.环保措施为防止噪音扬尘扰民,运土车辆进场时严禁鸣笛,且运土车辆须做好防尘措施,运土车辆在行车时,不得尘土飞扬影响市容,运土车辆出入场时须清理,不得带土入路;对机械的噪声控制:符合国家和地方的有关规定;要求运土车辆必须加以覆盖,防止遗洒;由于本工程建筑面积大,施工现场内车辆较多,回填土工作必须与其它工作统一协调安排,所有土方运输车辆进入现场,设专人指挥车辆,严格按现场平面布置所指定的堆土位置堆放土方;随时派专人清扫场区施工道路,适量撒水压尘,达到环卫要求;在土方回填及运土过程中,对施工道路上所造成的遗撒,必须及时清扫清理;区域责任工程师必须对施工班组作业区的现场文明负责,必须落实到人;完成各项施工任务,必须做到工完场清;附表用压路机压平另加费用元/m3;建工集团建设有限公司。

土石方工程回填方施工方案

土石方工程回填方施工方案

土石方工程回填方施工方案一、工程概况土石方工程回填方是指在交通、水利、建筑等工程中,对挖方或开挖的土石方进行回填的工作。

回填方工程是工程建设中的一个重要环节,其施工质量直接关系到工程的稳定、安全和持久使用。

本工程回填方施工方案适用于土方回填、挖方填方、挖填方、挖土回填、挖土方、挖土方填补等工程类型的回填工程。

其主要包括回填的施工工艺、施工工艺、回填土材料的要求、施工安全注意事项、施工质量控制、监理监测要求等内容。

二、施工工艺1. 回填方的施工工艺应符合深度、均匀、层次等要求,采用半自动或全自动回填机械进行作业,提高作业效率、保证施工质量。

2. 挖方坡度应符合设计要求,尽量减少挖方边坡的坡度,避免对边坡的破坏。

开挖结束后,应及时对边坡进行支护或者坡面加固处理。

3. 回填土取用现场开挖土方,经处理后适用于回填工程,回填土应根据设计要求进行合理的调配,充分发挥土方的利用价值。

4. 在回填方施工中,从上至下依次回填,控制回填厚度,使回填面具有均匀厚度。

对于山体等特殊地形的回填,应通过爆破、卸土等方式进行回填,同时加强边坡的支护工作,确保施工安全。

三、回填土材料的要求1. 回填土的材料应符合相关规范的要求,应有一定的稳定性和抗渗性能。

2. 回填土的压实度应符合设计要求,压实度应进行现场检测,确保回填土的密实度。

3. 回填土应经过合理的加工处理,去除杂物和有机质,保证回填土的质量和稳定性。

四、施工安全注意事项1. 回填方施工过程中,要严格遵守安全操作规程,做好现场安全防护措施,确保施工人员的人身安全。

2. 注意回填过程中的边坡和坡面稳定性,及时发现并处理因施工引起的滑坡、坍塌等问题。

五、施工质量控制1. 回填方施工过程中,要加强对回填土的压实度、厚度、均匀性等方面的质量控制,及时发现并处理存在的质量问题,保证回填土质量达标。

2. 回填方施工结束后,要做好验收工作,对回填的质量进行评估,确保工程质量。

六、监理监测要求1. 回填方施工过程中,应加强监理监测工作,及时了解施工过程中存在的问题,做好施工过程的记录和监测。

土方回填工程的施工方案

土方回填工程的施工方案

土方回填工程的施工方案施工方案一:回填土方作业前准备工作1. 实地勘测和测量:在施工前,需要对回填区域进行实地勘测和测量。

此项工作的目的是确保回填土的准确用量以及施工的准确位置。

2. 土壤分析:进行土壤分析是为了确定回填土的性质和特点,从而选择合适的土壤材料用于回填作业。

在土壤分析中,需要注重土壤的密度、水分含量、剪切力和压缩性等指标。

3. 土方开挖:在确定回填区域后,需要进行土方开挖工作。

这项工作的目的是清除原有的土壤材料,为回填土的施工做好准备。

土方开挖工作应严格按照规定的尺寸和深度进行,并注意地质情况和周围环境的影响。

施工方案二:回填土方的选择和处理1. 土质选择:根据实地勘测和土壤分析结果,选择与回填区域土壤特点相匹配的土壤材料。

回填土的选择应考虑土壤的亲和力、可塑性和稳定性等因素,以确保工程的安全性和稳定性。

2. 土壤处理:对选取的回填土进行处理,以满足工程要求。

处理包括去除杂质、破碎块状土壤、调整土壤的水分含量和密度等。

处理过程应使用适当的设备和方法,严格控制处理的质量和效果。

施工方案三:回填土方的施工1. 分层回填:根据回填土的厚度和回填区域的尺寸,将回填土逐层分批进行回填。

每层回填应进行均匀压实,以确保回填土的密实度和稳定性。

2. 湿度控制:在进行回填作业过程中,需要注意合理控制回填土的湿度。

过高或过低的湿度都会影响回填土的压实效果和稳定性。

湿度的控制应根据土壤特性和环境条件进行调整。

3. 压实作业:在每层回填完成后,进行相应的压实作业。

压实工作应使用合适的设备和方法,确保回填土的密实度和稳定性。

施工方案四:回填土方的验收和维护1. 验收:回填土方的施工完成后,需要进行验收,以确保回填土工程符合设计要求和技术标准。

验收包括对回填土质量、密实度和稳定性等方面进行检查和测试。

2. 维护:回填土方的维护工作是为了保持施工完成后的土方稳定性和减小地表沉降的风险。

维护工作包括定期检查、排水措施和加固措施等,确保回填土的长期稳定性。

地下室外墙回填土施工方案

地下室外墙回填土施工方案

目录地下室外墙回填土施工方案一、编制依据建筑工程施工质量验收统一标准GB50300-2013建筑地基基础工程施工质量验收规范GB50202-2002建筑地基处理技术规范JGJ79-2012建筑地基基础设计规范GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高;采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于;三、施工准备技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验;材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物;回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实;土料含水量以手握成团,落地开花为宜;当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿;土的最优含水率和最大干密度参考表机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米;作业条件1、地下室外防水及防水保护层施工完毕,并经监理单位验收合格,办理好隐蔽手续;2、土方回填前应清除基底的垃圾、树根等杂物,抽除坑穴积水、淤泥,验收基底标高;坑底软弱土层已夯实;3、做好水平高程标志,在基槽上表面划分层线,用于控制回填厚度;4、回填前后应检查基槽边坡是否稳定;四、施工顺序及主要方法措施施工顺序:基槽清理、检查原土质→分层回填、压实→检测压实度→修整、找平、检查回填标高;1、基槽清理:基底的垃圾、建筑废料、有机杂物、积水等应清除干净,基底软弱土层应夯实;2、分层回填、压实:回填时用自卸汽车将土倒入基坑内,以20m为一段分层对称铺填,每层之间按阶梯型铺填,两层之间错开1m宽;每层填完后耙平,然后进行打夯压实;打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉,严禁采用浇水使之下沉的方法;每层夯完,应采用环刀法取样检测压实度,要求压实度大于,如压实度不合格继续打夯压实,直至压实度检测合格方可进行下层回填;永久性填方边坡的高度限值,低的地方应补填夯实;填土施工时的分层厚度及压实遍数按下表选取五、注意事项1、回填土土应当日铺填夯压,入槽土不得隔日夯压;2、及时收听天气预报,在大雪前将未回填完的作业面用岩棉材料覆盖;3、刚夯压完的素土,如遇雪天,雪后继续施工时,首先将素土表面的雪清除,然后将松软素土去除,并补填夯实,稍受湿的素土可在晾干后补夯;4、做好基坑排水工作,保证回填过程中不受积水干扰;5、车辆、挖机、打夯机等机械施工时,设专人指挥看护,注意避免碰撞地下室外墙,以免破坏外墙防水;6、土方回填前,必须办理回填令;六、质量标准及保证措施、质量标准1、土方回填前应清楚基底的垃圾、树根、等杂物,抽出坑穴积水、淤泥,验收基底标高;如在耕植土或松土上填方,应在基底压实后进行;2、对填方土料应按设计要求验收后方可填入;3、填方施工过程中应检查排水措施,每层填筑厚度、含水量控制、压实程度;4、填方施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合下表的规定;填土工程质量检验标准mm、质量保证措施1、做好技术交底工作,现场严格按照方案进行施工;2、严格把好回填土使用检验关,质检部门对回填土进行含水率控制验收;3、做好环刀法取样试验的工作;4、准备好防雨物资,及时查询天气情况;5、加强施工过程控制,夜间施工配备足够的照明设施,防止铺填超高;回填过程中,对防水层、防水保护层应妥善保护;6、边角处,机械无法夯到位的地方,应采取人工夯实,禁止漏夯;七、安全文明施工措施1、施工前必须组织进行安全、技术交底,进入现场必须佩带好安全帽,带好个人防护用品;2、回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应立即停止作业;3、施工前检查机械、线路是否运转正常,用电保护接地良好;操作人员必须穿戴绝缘胶鞋和绝缘手套;用手推车运土回填时,不得放手让车自动翻转卸土;4、蛙式打夯机作业时,应设两名操作人员,一人操作夯机,一人随机整理电线,电缆线不应张过紧,应保证有3~4m余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行;严禁强行推进、后拉、按压手柄,强行猛拐弯或撒把不扶,任夯机自由行走;5、多台夯机同时作业时,其并列间距不得小于5米,纵列间距不得小于10米;6、填方时坑底严禁有人,挖机臂下严禁站人;坑内打夯时,上方要有看护人员,防止上部有坠物,砸伤下方施工人员;7、夜间回填施工,合理安排施工顺序,配备足够的照明设施,防止铺填超厚;;8、基坑临边回填作业时必须有可靠的防护措施;基坑临边防护如有损坏应及时修复;9、机械炒作人员必须经过安全技术培训,考核合格后持证上岗;八、环保要求运土车辆须做好防尘措施,运土车辆进出时需要好清理,不得将泥土带出工地之外,影响市容市貌;九、冬期施工注意事项1、回填过程中应尽量选择含水率较小的土,严格按照本工程施工图纸设计的相关内容进行回填;2、土方回填时,把基坑内底板上的水、冰雪采光井、通风井处和保温材料清除,排除积水;每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加;对于大面积回填土和有路面的路基及其人行道范围内的平整场地填方,可采用含有冻土块的土回填,但冻土块的粒径不得大于150mm,其含量不得超过30%;铺填时冻土块应分散开,并应逐层夯实;室内的基槽坑或管沟不得采用含有冻土块的土回填,施工应连续进行并应夯实;当采用人工夯实时,每层铺土厚度不得超过200mm,夯实厚度宜为100mm~150mm;3、如回填土为强冻胀土且地下水位较高时,基础侧面回填时应加填粗砂或炉渣,以削弱冻胀力,切断毛细水;4、不得对回填土部分灌水沉降,以防回填土冻融后影响上部结构稳定性;对水位较高的地方回填后温度变为负温时上部要覆盖一层超过1000mm厚的干砂土,防止底部回填土冻害;5、地下室底板部分土方回填需通过车库顶板预先留置的洞口回填,在回填过程中要先将弯上的钢筋扳回后方可回填,回填过程中注意安全以及成品保护;6、冻结期间内暂不使用的管道及其场地回填土时,冻土块的含量和粒径可不受限制,但融化后应进行夯实;。

外墙土方回填施工方案

外墙土方回填施工方案

外墙土方回填施工方案
外墙土方回填施工方案是指在外墙砌筑完成后,对其进行回填土方施工的具体方案。

下面是一种常见的外墙土方回填施工方案:
1. 准备工作:清理外墙周围的杂物和垃圾,确保施工区域整洁。

2. 施工工具准备:准备好必要的施工工具,如推土机、铲子、锤子等。

3. 开挖土方:根据土方回填的要求,使用推土机或铲子等工具,将外墙周围的土方挖
掘出来。

挖掘的深度和宽度应符合工程设计要求。

4. 清理施工区域:将挖掘的土方清理出施工区域,确保施工区域内干净整洁。

5. 土方回填:在清理后的施工区域内,使用推土机或手动施工工具,将挖掘的土方回
填到相应位置。

回填土方时,应注意土方的均匀分布和压实。

6. 土方压实:采用合适的土方压实设备(如压路机等),对回填的土方进行压实处理。

通过多次的重复压实,确保土方的密实性和稳定性。

7. 清理施工区域:施工完成后,清理施工区域内的杂物和垃圾,使其保持整洁。

以上是一种常见的外墙土方回填施工方案,具体方案会根据实际情况和工程要求的不
同而有所调整。

施工过程中,需要注意安全和环保要求,确保施工质量和工期的同时,也要注重保护环境。

土方回填施工方案(精选12篇)

土方回填施工方案(精选12篇)

土方回填施工方案(精选12篇)1.《关于土方回填施工的几点建议》:本文从施工环节、监理、安全措施、质量保证等多个层面提出几点回填方案建议。

2.《土方回填施工的6项注意事项》:本文详细介绍了土方回填工程的准备工作、施工现场管理、施工技术等6个注意事项。

3.《土方回填工程中设计师需要注意的几点问题》:本文从设计师角度出发,分析了土方回填施工的土方支撑要求、回填压实要求、回填断面要求等几个方面。

4.《浅析土方回填施工的几个技术难点》:本文介绍了土方回填施工中常见的技术难点,如土方支撑、回填压实、回填材料等,并提出了相应解决办法。

5.《土方回填工程中的质量控制及检验》:本文主要介绍了土方回填施工的质量控制、验收标准、检测方法等方面。

6.《回填土的材料选择及质量标准》:本文分析了影响回填土质量的因素,如土壤类型、含水量、含沙量等,并提出了材料选择和质量标准。

7.《渐进式土方回填施工工艺》:本文介绍了渐进式土方回填施工的流程、施工工艺及其优缺点。

8.《探析土方回填施工中的安全管理》:本文从安全管理的角度,分析了土方回填施工中常见的安全风险,如高处作业、机械设备操作等,并提出了相应的预防措施。

9.《土方回填施工中施工队伍的管理》:本文介绍了土方回填施工中常见的施工队伍问题,并提出了管理提升建议,如加强协调沟通、理顺工作分工等。

10.《土方回填施工中施工场地的平整要求》:本文详细介绍了土方回填施工的场地平整要求,如场地去杂草、去杂物、去除不平整等。

11.《浅析土方回填施工的经济效益》:本文分析了土方回填施工的经济效益,如施工成本、施工周期等,以及优化建议。

12.《土方回填施工应注意的环境保护问题》:本文介绍了土方回填施工中的环境保护问题,如扬尘、噪音、废弃物处理等,并提出了相应应对措施。

室外土方回填施工方案

室外土方回填施工方案

室外土方回填施工方案室外土方回填施工方案是指在土方开挖和施工过程中,对挖掘出来的土方进行回填处理的工作。

土方回填是保障施工安全和保护环境的重要一环,合理的回填方案能够提高土方回填效果,减少施工风险。

根据实际工程情况,本文提出了一套室外土方回填施工方案,具体内容如下。

一、前期准备工作1.对回填土方进行检测分析,包括土壤质量、含水率、土体力学性质等参数,以便确定土方回填方案和施工工艺。

2.根据回填土方的性质和工程要求,选择合适的土方回填方法和施工设备。

3.制定相关的安全技术措施和应急预案,确保施工安全。

二、土方回填的方法和工艺1.传统回填法:将挖掘出来的土方按层回填,每层厚度一般不超过50cm,每回填一层后进行夯实,夯实强度要求达到设计要求。

2.机械压实回填法:采用机械压实设备对土方进行夯实,提高夯实效率和夯实质量。

夯实方法可采用振动夯实法或压路机压实法。

3.堆积法:适用于较大面积的土方回填,将土方堆积成堆然后进行均匀压实,夯实层厚度一般不超过50cm。

4.其他方法:根据实际需求,可以采用其他适合的回填方法,如混凝土回填法、灌浆回填法等。

三、施工控制要点1.保持施工现场干燥,防止土方回填过程中因水分太多导致回填不均匀和夯实不力。

2.确保回填土方的均匀分布,避免出现空洞或堆积现象。

3.严格按照夯实要求进行夯实,控制夯实强度和夯实层厚度,避免因夯实不足导致回填体松散。

4.对较深挖掘区域,可以采用夯实法和喷射灌浆法结合使用,保证回填土方的夯实质量。

5.在回填施工过程中,注意施工现场的排水和防尘工作,确保施工场地清洁、干燥和安全。

四、施工安全措施1.施工人员必须穿戴好个人防护用品,包括安全帽、安全鞋、防尘口罩等。

2.对施工现场进行合理的封锁和标识,防止误入或发生意外。

3.严禁在土方边坡上或回填土方上进行其他施工作业,防止边坡坍塌或回填失稳引起的安全事故。

4.当回填土方较高时,要设置合适的登高设备和防护措施,以确保施工人员的安全。

土方回填专项施工方案三篇

土方回填专项施工方案三篇

土方回填专项施工方案三篇篇一:土方回填专项施工方案一、概况工程概况项目名称:项目建设单位:项目设计单位:项目监理单位:项目施工单位:1.2施工策划1.2.1指导思想:为确保在基坑回填土施工,应遵循两个“万无一失”的原则,即“安全万无一失”,对周围环境“万无一失”。

1.2.2本工程工期紧,施工面积较大,施工难度大。

在充分考虑基坑回土、基础土方平衡、进出道路、保洁、配合等各方面和因素,必须采用最佳的施工方法,合理安排,确保本工程顺利施工至结束。

在基础土方回填开始施工前,提前施工好现场施工道路,在基础承台、基础梁土方回填时预先准备好挖土机行走时所需铺垫的钢板,以保证基础土方回填正常有序顺利进行。

1.3编制依据建筑工程施工质量验收统一标准GB50300—20XX建筑地基基础工程施工质量验收规范GB50202—20XX建筑边坡工程技术规范GB50330-20XX施工现场临时用电安全技术规范JGJ46-20XX建筑施工现场环境与卫生标准JGJ146-20XX施工现场机械设备检查技术标准JGJ160-20XX建筑施工土石方工程安全技术规范JGJ180-20XX建筑基坑支护技术规程JGJ 120-20XX二、施工现场平面布置图及施工道路设计基础土方回填时,项目基地内在东、西、南侧布置6米宽的施工主干道,在回填时基坑内主道路采用4米宽素土基层。

空车便道和候车区采用现场的空旷地,运土通道利用现场的施工道路。

洗车平台配备两台高压洗车水泵。

三、土方回填施工顺序与工艺1、回填顺序:基坑底地坪上清理整平→检验土质→分层铺土→分层碾压密实→检验密实度→修整找平验收2、施工准备(一)技术准备(1)由技术负责人组织,施工、质量、安全及相关人员进行详细交底。

(2)注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作。

(3)做好土壤夯实取样试验的准备工作。

(4)测量员测设好分层标高。

(5)灰土应注意覆盖保护,防止雨淋。

室外工程土方回填施工方案

室外工程土方回填施工方案

室外工程土方回填施工方案一、土方回填工程的背景和意义随着城市建设和基础设施建设的不断推进,土方回填工程已成为建设工程中不可或缺的一部分。

土方回填工程是指在地基施工过程中,将挖掘出来的土壤重新填充到挖掘的坑洞或者其他需要填充土方的地方。

土方回填工程的目的是为了保持地面平整、加固地基、保护地下管线和设施等。

因此,土方回填工程对于保障工程质量、加快工程进度、提高工程效益具有非常重要的意义。

二、土方回填工程的施工准备工作1. 土方回填前的勘察和设计土方回填工程前需进行勘察,确定地面条件、土质、地形等情况,并根据工程需要进行合理设计,确定回填的坑洞的形状、尺寸、填土的类型和厚度等。

2. 土方回填仪器设备的准备土方回填需要使用挖掘机、推土机、压路机等设备,准备这些设备是土方回填工程的首要准备工作。

3. 土方回填工程的人员安排需要配备专业的土方回填施工人员,包括挖掘机操作员、推土机操作员、压路机操作员等,确保土方回填工程的施工人员具备丰富的施工经验和专业技能。

4. 施工方案的编制根据勘察和设计的结果,制定土方回填施工方案,包括施工的时间安排、工艺流程、安全措施、质量要求等。

5. 土方回填工程的安全措施在施工前需对工地进行安全检查,并制定安全操作规程,保障施工过程中的安全。

三、土方回填工程的施工工艺1. 土方回填前的准备工作(1) 清理施工区域的杂物、碎石等杂物,确保施工区域的平整;(2) 设置施工现场标志牌和安全警示标志,避免施工现场存在安全隐患;(3) 对挖掘出来的土方进行筛选和分类,将杂物和大块碎石等进行清理和处理。

2. 土方回填的施工工艺流程(1) 开始回填前,进行坑洞的湿润处理,以增加土方的粘合性;(2) 采用分层回填的方法,先进行回填一层土方,然后进行夯实压实,再继续回填下一层土方,循环进行,直至坑洞回填完毕;(3) 在回填土方的过程中,应及时清理土方表面的积水,防止积水影响土方的密实度和稳定性;(4) 回填的土方要进行夯实和压实,以提高土方的密实度和稳定性;(5) 待土方回填完毕后,进行最后的表面整平和压路。

室外土方回填工程施工方案

室外土方回填工程施工方案

室外土方回填工程施工方案一、工程概况室外土方回填工程是指在室外场地进行土方开挖和填方回填的施工过程。

该工程通常包括场地勘察、工程设计、施工方案编制、材料准备、设备调试和施工管理等多个环节。

本文将对室外土方回填工程施工方案进行详细的介绍。

二、施工前准备1. 勘察和测量:在施工前,需要对工程场地进行勘察和测量,确定土方开挖和填方回填的具体范围和深度。

同时,还需要对地质条件进行评估,了解场地土壤的性质和承载力,以确保施工安全。

2. 设计方案:在勘察和测量的基础上,需要根据工程场地的实际情况制定土方回填工程的设计方案,包括开挖和回填的具体步骤、施工路线、施工时间和施工人员等。

3. 资材准备:在确定了设计方案后,需要对所需的施工设备、材料和人力进行准备,包括挖掘机、推土机、运输车辆、填土等。

三、工程施工1. 场地准备:在施工前,需要对工程场地进行清理和整理,清除场地上的杂物和障碍,以确保施工的顺利进行。

2. 土方开挖:根据设计方案,使用挖掘机对工程场地进行土方开挖,将需要回填的土壤逐步开挖出来,并清理场地上的碎石和其他杂质。

3. 土方回填:在土方开挖完成后,需要使用推土机和其他运输车辆将回填土壤运输到开挖区域,并进行填方回填。

同时还需要对填方进行夯实,确保填方的密实程度,避免土方沉降和不稳定等问题。

4. 施工管理:在施工过程中,需要对施工现场进行严格的管理和监督,确保施工的安全和质量。

同时需要及时调整施工计划,处理施工中的问题和突发事件。

四、施工验收1. 施工完成后,需要对土方回填工程进行验收,对填方的密实程度和平整度进行检查和评估,确认工程质量是否符合设计要求。

2. 验收合格后,需要对施工现场进行清理和整理,清除施工过程中产生的杂物和废料,确保施工现场的整洁。

3. 最后,需要对施工过程中的经验教训进行总结,为今后类似工程提供参考和借鉴。

五、安全保障在室外土方回填工程施工过程中,安全是最重要的一环。

需要对施工现场的安全进行严格的管理和监督,确保施工人员的人身安全和设备的正常运转。

室外土方回填施工方案

室外土方回填施工方案

安阳。

义乌国际商贸城住宅二期工程室外土方回填施工方案浙江中鸿建设有限公司安阳项目部编制人:二零一四年三月十二日目录一、编制依据 (3)二、工程概况 (3)三、土方回填前的准备 (3)四、施工部署 (4)五、施工工艺 (4)六、质量标准 (5)七、应注意的质量问题 (6)八、成品保护措施 (6)九、安全管理措施 (7)附图一附图二附图三室外基槽土方回填施工方案一、编制依据《建筑地基基础工程施工质量验收规范》(GB50202-2002);《建筑地基处理技术规范》(JGJ79—2012);《机械回填土施工工艺标准》(J103-2004);《人工回填土施工工艺标准》(J104—2004);《建筑工程施工质量统一验收标准》(GB50300-2001).二、工程概况1、基本概况工程名称:安阳.义乌国际商贸城住宅二期项目建设单位:安阳新时代置业有限公司设计单位:机械工业第六设计研究院有限公司;监理单位:北京和平诚信工程建设监理有限公司;施工单位:浙江中鸿建设工程有限公司建筑面积:17万平方米;2、工程概况安阳.义乌国际商贸城住宅二期工程,位于安阳市中华路与德隆街交叉路口西南角,由9#、11#、12#、17#、19#五栋高层住宅及地下车库组成,其中,9#、11#、楼为地下二层,地上三十三层,建筑高度为98。

55米,17#、19#为地下二层,地上三十二层,建筑高度为97。

85米,12#楼为地下二层,地上三十三层,建筑高度为97。

85米。

主体楼座为筏板基础,主体结构体系为剪力墙结构;地下车库基础为独立柱基加防水顶板,楼盖采用现浇混凝土空心楼盖,外围为300厚挡土墙.回填土高度为6。

95m,基槽护壁采用混凝土护坡。

经现场测量地下室外墙距离基坑护坡边缘上口平均为3。

4m,下口平均为2.06m。

地下室外墙外侧回填土方约6167立方米(土方回填范围详见附图).三、土方回填前的准备1、作业条件(1)填土前,请监理对基坑进行隐蔽工程验收(含外墙防水及防水保护层的检查验收),并做好记录,办理隐蔽工程验收手续。

地下室外墙回填土施工方案

地下室外墙回填土施工方案

地下室外墙回填土施工方案地下室是建筑物的重要部分,正常使用的地下室需要保证结构的稳定和防水效果。

其中地下室外墙回填土施工是地下室设计的重要环节之一,以下是一个1200字以上的地下室外墙回填土施工方案。

一、施工前准备1.完成地下室外墙防水层施工:地下室外墙回填土施工前,必须确保地下室外墙防水层施工完好,防止水分渗入地下室。

2.清理施工区域:将施工区域内的杂物、垃圾等清理干净,确保施工区域干净整洁。

3.准备施工材料和设备:准备好所需的回填土、水泥、石灰等施工材料,并确保施工设备齐全,如挖土机、履带推土机等。

4.现场勘测:对施工区域进行现场勘测,了解地下室外墙的土壤条件、地貌状况等,以便合理选择和使用回填土。

二、施工步骤1.开挖土方:按照设计要求,采用挖土机或履带推土机对地下室外墙周围进行开挖,形成回填土槽。

2.清理回填土槽:将挖掘出的土方进行清理,除去杂物、石块等,确保回填土槽内平整。

3.植物防护:在地下室外墙回填土施工之前,需要对周边的植物进行保护,避免施工过程中造成损害。

4.回填土处理:回填土应根据工程设计要求进行处理,控制含水率、固结指标等。

5. 回填土层次:根据设计要求,按照层次进行回填土施工。

通常情况下,将回填土按照50cm的分层进行施工,每层均需进行固结和加压。

6.固结与加压:回填土施工完成后,应进行固结和加压处理。

固结可采用机械碾压等方式,加压则可以通过浇注水泥浆等方式来实施。

7.填土平整:回填土施工完成后,应进行整体的平整处理,确保整个回填土层面平整、紧密。

8.后续处理:在地下室外墙回填土施工完成后,应根据具体情况决定是否需要进行围护墙、排水系统等的施工建设。

三、施工注意事项1.土方处理:回填土应选择夹层土,防止灰尘等物质渗入地下室。

2.控制含水率:回填土中的含水率应控制在合理范围内,过高的含水率会影响固结效果。

3.施工层次:回填土施工应按照层次进行,每层固结和加压处理后才能进行下一层的施工。

地下室外墙土方回填方案(二)2024

地下室外墙土方回填方案(二)2024

地下室外墙土方回填方案(二)引言概述:地下室外墙土方回填方案是在地下室墙体施工完成后,为保证地下室结构的稳定和安全而进行的一项重要工程。

本文将从五个大点来详细阐述地下室外墙土方回填的方案。

正文:一、回填材料的选择1.1 确定回填材料的强度等级1.2 选择合适的材料粒径1.3 考虑回填材料的自然密实度1.4 考虑回填材料的排水性能1.5 考虑回填材料的抗冻性能二、回填施工工艺2.1 地下室外墙土方回填前的基坑处理2.2 地下室外墙土方回填的分层施工2.3 地下室外墙土方回填的夯实方法2.4 地下室外墙土方回填的监测与调整2.5 地下室外墙土方回填后的收尾工作三、施工注意事项3.1 地下室外墙土方回填前的检查与验收3.2 地下室外墙土方回填的施工图纸审核3.3 地下室外墙土方回填的施工人员培训3.4 地下室外墙土方回填期间的安全防护3.5 地下室外墙土方回填后的质量验收四、回填效果的监测与评估4.1 回填效果的监测方法4.2 回填效果的评估指标4.3 回填效果的定期检测与调整4.4 回填效果的质量评估标准4.5 回填效果的监测报告撰写五、常见问题及解决方案5.1 地下室外墙土方回填施工中的漏土问题5.2 地下室外墙土方回填施工中的松填问题5.3 地下室外墙土方回填施工中的土质砂砾问题5.4 地下室外墙土方回填施工中的排水问题5.5 地下室外墙土方回填施工中的稳定性问题总结:通过对地下室外墙土方回填方案的详细阐述,我们可以得出以下结论:回填材料的选择、回填施工工艺、施工注意事项、回填效果的监测与评估以及常见问题与解决方案,都是地下室外墙土方回填工程中需要重点关注和解决的问题。

只有在合理选择材料、严格施工工艺、注意施工细节以及及时监测与评估等方面全面把控,才能保证地下室外墙土方回填工程的质量和安全。

室外回填土施工方案

室外回填土施工方案

室外回填土施工方案室外回填土施工方案一、施工目的:室外回填土是指对建筑施工期间因土方开挖、管网敷设、基础回填等工序所造成的地面恢复工程,主要是为了保证回填土的均匀性、紧实性,进而达到地面平整度和稳定性的要求。

二、施工前提:1.掌握和准备好回填土的性质和材料要求。

2.协调好与其他工序的关系,确保施工顺利进行。

3.获得相关试验报告和技术要求,确保施工的质量。

三、施工流程:1.回填区域的清理:首先对回填区域进行清理,清除杂物、石块、土质等。

2.地表处理:地表处理是指对回填区域的地表进行处理,使地表平整、无坑洼,以便于施工。

3.回填土的引入:将符合要求的回填土运输至回填区域。

4.回填土的均匀分布:将回填土均匀分布在回填区域内,确保回填土的均匀性。

5.回填土的压实:利用专用的压实设备或人工进行压实,提高回填土的紧实性和稳定性。

6.地表处理的完善:对回填后的地表进行处理,使其与周围地面无明显的变化。

四、施工要点和注意事项:1.施工现场的管线保护:在进行回填土施工时,要注意保护好已铺设好的管线,避免对其造成损坏。

2.回填土的压实程度:要根据相关技术要求,对回填土进行适当的压实,以保证其紧实性和稳定性。

3.地表处理的平整度:回填后的地表要保持平整,不得有明显的坑洼,以满足相关设计要求。

4.施工工具和设备的选择:要选择合适的工具和设备进行回填土施工,以提高施工效率和质量。

5.施工人员的安全防护:施工人员要佩戴好个人防护装备,遵守安全操作规程,确保施工过程的安全。

五、质量验收标准:1.回填土的均匀性:回填土的均匀分布度应达到设计要求,不得有明显的不均匀现象。

2.地表平整度:回填后的地表应平整、无明显的坑洼,不得影响后续工程的进行。

3.回填土的紧实度:回填土经过压实后应具备较高的紧实性和稳定性。

4.施工过程的安全:施工过程中未发生安全事故。

六、施工中常见问题及解决方法:1.回填土不均匀:可能是由于回填土未充分搅拌或分布不均匀,解决方法可以是增加搅拌时间、重新分布回填土。

室外土方回填施工方案

室外土方回填施工方案

室外土方回填施工方案1. 引言室外土方回填施工是土木工程建设过程中关键的一环,对于地面平整度和工程质量的保证至关重要。

本文档旨在介绍室外土方回填施工方案,包括回填土材料的选取、回填方式及施工步骤等内容,以确保施工质量和工程安全。

2. 回填土材料选取回填土材料的选取应满足以下要求:•经过工程师认可的稳定材料;•具有较好的承载力和排水性能;•符合相关环境保护标准。

常见的回填土材料包括砂土、黏土和砾石等。

在选取回填土材料时,应根据实地勘察和工程要求来确定最合适的材料类型和配比比例。

3. 回填方式根据回填土材料的性质和施工现场条件,可采用以下几种回填方式:3.1 按层回填法按层回填法是将回填土分为若干层,每层回填后进行压实处理。

此方式适用于较大的土方回填工程,能够有效控制土方的压实度和工程质量。

3.2 均质回填法均质回填法是将回填土和原有土地进行混合,使其形成一致的土体,然后进行压实处理。

此方式适用于有限的土方回填工程,能够较好地平整土地表面。

3.3 层状回填法层状回填法是将回填土分成若干个独立的层,每层回填后压实处理,以形成稳定的土体。

此方式适用于较小规模的土方回填工程,能够提高整体的稳定性和承载能力。

4. 施工步骤4.1 土方开挖在进行土方回填施工之前,首先需要进行土方开挖。

通过使用挖掘机等工具进行开挖,根据设计要求和勘察结果,控制开挖的深度和形状。

4.2 回填土材料运输和堆放将回填土材料运输到施工现场,并按照实际情况进行堆放。

堆放过程中要控制土方的均匀性和质量,并确保堆放场地的安全性。

4.3 回填土的压实根据回填方式选择相应的压实方法。

可以采用机械振动压实、人工夯实等方式,以提高回填土的密实度和承载能力。

4.4 土面的整平和养护回填土压实完成后,对土面进行整平处理,以满足设计要求。

在整平后进行养护工作,如浇水或覆盖保护层,保持土体湿润及防止干裂。

5. 施工安全措施在进行室外土方回填施工时,应严格遵守相关安全规定,并采取必要的安全措施,包括:•工人佩戴安全帽、防护鞋等劳动保护用品;•合理安排施工人员和机械设备的作业区域;•注意施工现场的通风和消防安全等。

地下室外墙回填土施工方案 (2)

地下室外墙回填土施工方案 (2)

目录一、编制依据 0一、编制依据 0二、工程概况 0三、施工准备 03.1技术准备 03.2材料准备 03.3机具准备 (1)3.4作业条件 (1)四、施工顺序及主要方法措施 (2)五、注意事项 (3)六、质量标准及保证措施 (3)6.1、质量标准 (3)6.2、质量保证措施 (4)七、安全文明施工措施 (5)八、环保要求 (6)九、冬期施工注意事项 (6)地下室外墙回填土施工方案一、编制依据《建筑工程施工质量验收统一标准》GB50300-2013《建筑地基基础工程施工质量验收规范》GB50202-2002《建筑地基处理技术规范》JGJ79-2012《建筑地基基础设计规范》GB50007-2011工程图纸及其他有效文件二、工程概况待地下室外墙防水及防水保护层施工完成后,将进行外墙土方回填,回填土填至地下室顶板标高。

采用机械和人工相结合回填的方法,回填区域为素土回填,压实系数不小于0.93。

三、施工准备3.1技术准备1、组织现场施工人员熟悉图纸,了解回填范围、标高,做好技术交底工作;2、计算回填土用量,做好材料运输计划;3、注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防冻保护工作;4、做好土壤夯实取样试验。

3.2材料准备素土有机质含量不得超过5%,水溶性硫酸盐不得大于5%,其中不得含有石块、碎石、灰渣及有机杂物。

回填土含水量的大小直接影响到夯实质量,土在夯实碾压时过湿,会出现软弹现象,此时土的密度不会增加;对很干的土进行夯实时显然也不能把土充分压实。

土料含水量以手握成团,落地开花为宜。

当含水量过大,应采取翻松、晾干、换土回填、掺入干土等措施;回填土过干,则应进行洒水润湿。

土的最优含水率和最大干密度参考表填方土料不得使用淤泥、耕土、冻土、膨胀性土及有机质含量大于5%的土。

3.3机具准备装载机1台、自卸汽车5辆,挖机1台,打夯机3台、铁锹20把、水管200米、手推车5辆、防尘布2000平方米、岩棉被2000平方米。

土方工程回填施工方案

土方工程回填施工方案

土方工程回填施工方案
一、工程概述
该土方工程主要包括土壤的开挖、运输和回填。

本施工方案主要针对回填工程进行详细说明,包括材料选择、施工过程、质量控制等方面。

二、材料选择
土方回填的填土材料应为粘质土或粘质砂土,含土块不超过150mm,无有机质、垃圾等杂物。

应进行必要的试验,确保材料质量符合要求。

三、施工过程
1. 开工前准备
- 确保开挖区域的安全,设置必要的围栏和警示标志。

2. 土方开挖
- 采用挖掘机进行土方开挖,根据设计图纸和现场地质情况,进行逐层开挖。

3. 回填施工
- 回填材料应进行逐层压实,每层厚度不得超过150mm。

- 使用压实机进行压实,直至达到设计要求的压实度。

4. 结构物的保护
- 在回填过程中,应注意保护好周边的结构物,防止因回填引起的地面沉降或形变。

四、质量控制
- 严格按照设计图纸和施工规范进行施工,确保施工质量。

- 对回填土的压实度进行定期检测,确保达到设计要求。

- 施工过程中应定期进行自检、互检以及专项检查,对于发现的问题及时进行整改。

五、安全措施
- 挖掘过程中,应严格遵守施工安全规定,防止坍塌和滑坡。

- 施工人员应穿戴防护装备,如安全帽、防护鞋等。

- 严禁施工过程中随意堆放材料,以防造成安全事故。

六、环保措施
- 对于施工过程中产生的废弃土方,应及时清理,防止对周边环境造成影响。

- 应尽量减少施工噪声和尘土污染,做好防尘、减噪工作。

以上就是我们的土方工程回填施工方案,我们将严格按照该方案进行施工,以确保工程质量和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室外墙土方回填施工方案
一、工程概况
本工程位于南山区田厦村,南山大道西侧约70米,桃园路北侧约45米。

场地规划总用地面积约29500平方米,建2栋高层住宅、1栋酒店及办公楼、1栋商务公寓,楼高为25~33层,(含商业区的裙楼4层)。

设地下室2层,每层地下室建筑面积约22000平方米。

基坑周边回填深度约为9~10m ,T2、T3栋南侧基坑采用石粉渣回填至地下室顶板面标高,其余部分的地下室外墙外侧均采用土方回填至地下室顶板面标高。

因以后要开挖化粪池,故下图所示的范围的防水保护层需采用120厚灰砂砖墙砌筑至地下室顶板面标高。

N
120厚灰砂砖墙
地下室外墙 18003100
回填石粉渣范围
用地红线(围墙)
二、施工准备
1、地下室外墙防水及防水保护层已施工完毕,并经监理单位验收合格和做好施工隐藏验收资料。

2、外墙周围基坑内的建筑垃圾已清理,积水已排除。

3、自卸运输车的施工路线、倒退卸土路线畅通。

4、施工机械机具的准备:自卸汽车、手推车、电动打夯机(冲击夯)、尖平头铁锹、耜把、5m 钢卷尺,大量回填时,根据现场情况考虑配备一台推土机。

5、施工员应向施工班组做好全面的技术交底工作。

6、夜间施工时必须有充足的照明设施。

三、施工现场管理组织机构
组 员组 员组 员组 员T3、T4栋负责姚新军
刘 波
组 员
蒋华金T1、T2栋负责
技术负责
赵慧勇
刘传文
组 长
卢宗航杨直山刘战忠顾锡文
管理组织机构图
五、施工工艺流程
基坑清理→回填材料验收→分层铺土、夯实→修平验收。

1、施工前必须清理外墙周围基坑的木料、大石块、树根等杂物,抽除基坑积水、淤泥等,基坑清理属隐蔽工程,直接影响整个填土工程的稳定、安全,因此必须按照施工规范要求清理干净后进行土方回填。

2、填土前必须经过土质验收,最好采用同类土质,不允许使用淤泥、碎块草皮和有机质含量大于8%且最大粒径超过铺土厚度的三分之二的砂石土作为回填土质,含水量不宜过小,否则夯填不密实。

反之含水量过大则成橡皮土。

3、联系自卸汽车运土进场进行回填,运输到施工现场必须保证倒退卸土路线通顺,使填土工程顺利展开。

4、石粉(土方)回填
(1)回填时必须严格按照施工规范由一端向另一端自下而上分层进行回填。

(2)当基槽深浅相连时,应先填深基槽,夯实、拍平后与浅槽全面分层进行回填。

若分段填筑,交接处应填成阶梯形。

(3)先用铁锹把土质大致摊平,然后用耜翻平以利于夯实后土层较平整没有明显高低不平。

(4)每层虚铺土厚度0.5m,在夯实中必须使打夯机进行打夯,均匀分布,不留间隙,接次序进行。

(5)每层至少夯压三遍。

5、填土回填至地下室顶板标高下1m的高度时,须进行表面的修平工作,在面层不宜用碎石类土进行回填。

六、应注意的事项
1、当遇下雨天气,必须停止回填且做好排水工作。

2、回填时若要分段进行,则须在每层接缝处作成大于1:1.5的斜坡且上下错缝水平距离不应小于1m,注意接缝不宜在外墙转角处。

3、严格控制土层虚铺厚度、土质类别、夯实遍数,保证回填土的质量。

4、回填石粉时可在过程中加水使石粉下沉的“水夯法”施工,但回填土方时严禁使用该法。

5、在回填土过程中,应安排专人拿着冲击夯电源线进行回填,对电源线加以保护,防止不必要的触电事故。

6、当日回填作业完毕后,应及时切断打夯机的电源并做好防护措施。

七、质量检查
1、填筑前,首先对回填段进行地形、剖面的测量复核,并把测量资料报送工程师复检。

其次对测量后的基槽进行基础面的清理,然后报工程师进行回填前的验收,验收合格后方可回填。

2、土方填筑时,对填筑段选派有经验的工程技术人员在现场填筑中进行监督并密切配合工程师监督人员的工作。

3、在工程师检查后对不合格的回填土,彻底按工程师的指示进行返工、修理和补强。

4、土方填筑完工后,首先对工程全部填筑部位按国家有关规范规程规定的有关内容进行自检,自检合格后报请工程师进行验收。

相关文档
最新文档
