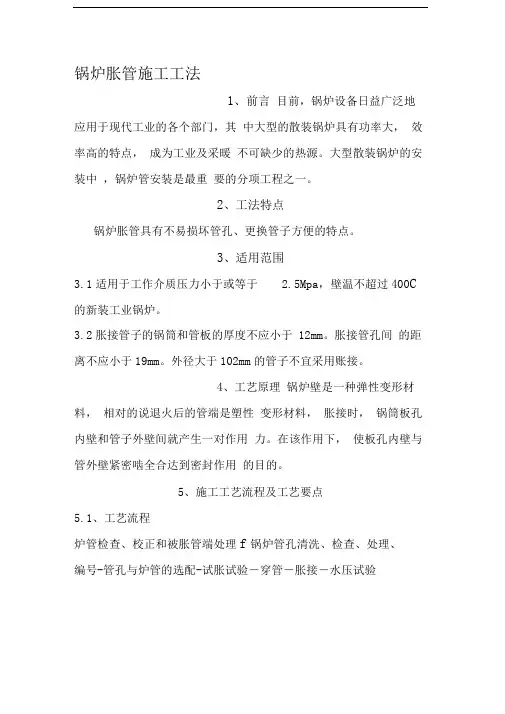

胀管工艺方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、绪论:

现代锅炉特别是大型高压锅炉很少采用胀接这种方式,但是对低、中压锅炉还常采用。胀接是将管子依靠胀管器扩张管口固定在汽包或联箱上、管口成塑性变形而管孔处于弹性变形范围之内,由于管孔的弹性变形将管口紧紧固死而达到紧固连接目的。管子胀管有扩管和翻边二个过程,以保证孔壁之间的严密性和加强之间的连接,这样管子不但能经受内部介质的压力,而且还能承受一定的拉伸荷重。

二、胀管前的准备:

1、胀管器的检查

在胀管之前,应对胀管器进行清洗检查,并抹上润滑油,主要检查内容是:

(1)胀管器规格是否符合胀管内径的要求;

(2)胀杆和胀珠有无弯曲、斑点、锈坑、裂纹等;

(3)有无脱珠情况,各胀珠倾斜角度是否一致。

2、管孔与管子的检查

(1)汽泡或联箱孔应清洗干净并用砂布打光直至显示光泽,并检查管孔壁的加工质量;表面不应有凹痕、毛刺和纵向沟纹、环向沟纹离管壁边缘距离≮4㎜,沟纹深度≯0.5㎜,宽度≯1㎜为合格。

(2)用内径千分表测量管孔的内径,圆锥度和椭圆度,做好记录,不得超过国家标准要求。

(3)对流管束外形尺寸应通过放样检查及矫正,校管平台应平整牢固,放样尺寸偏差不应大于1㎜校正后的管子与放样实线应吻合,局部间隙不应大于2㎜,并应进行试装检查。

(4)管子外观检查不应有重皮、裂纹、压扁和严重锈蚀,如有此缺陷时,缺陷深度<10%的管壁厚度,否则,应提交业主与制造厂研究处理及鉴证。外径偏差不应超过电建规(锅炉机组篇)附录F的规定。

(5)管子材质应符合设计要求,并检查管口的硬度和壁厚。

(6)管口端面应与管中心垂直,偏斜值不应大于2%的管外径。

3、管子通球试验与管口处理

(1)管子端口硬度超过HB170,同时高于管孔壁的硬度时应对管端进行退火。退火方法采用铅溶法,退火长度不少于100㎜,加热温度控制在600~650℃。保温采用干石灰粉进行。

(2)退火后的管端内外壁100㎜范围内应进行打磨,直致显示出金属光泽。并测量出打磨后的管外径尺寸,与管孔直径选配编号,管外径应比孔径小 0.5㎜左右为宜。

(3)胀管前应逐根进行通球试验,其通球直径应遵守《工业锅炉安装工程施工及验收规范》GB50273-98的规定,通球采用压缩空气进行,但应采取通球的装接球的安全措施。

4、试胀

(1)正式胀管前必须准备试样(板、管)进行试胀,以确定胀管程度,试样钢板及管件的厚度、孔径、材质、加工精度与正式胀管相同。试胀程度选取1.3~1.7%为好。

(2)试漏、破口检查各胀管程序的管口质量,选取最佳胀管程度。

三、胀管

1、排管

(1)汽包、联箱等安装定位复检合格后进行配管,配管时应根据管孔、管端口直径大小进行选配编号进行(管外径比管孔径小0.5㎜左右为宜)。

(2)胀接面经锉磨并清除油污擦干后,先装好基准管(汽包两端)管端伸出管孔长度和偏差应按《工业锅炉安装工程施工及验收规

范》GB50273-98中4.2.8的规定执行。

(3)基准管固定后,再按照由中间向两边胀管顺序进行排管。

(4)排管时应保持管排的平整度及管间距离,可采用排管架进行,装管时,为省人力,可用管卡将管子重量通过管卡支持在下汽包(或联箱)上。

2、胀管

(1)胀管方法:对于小管子,管壁薄的管子采用手工胀管,直径大,管壁厚的管子可采用电动胀管。

(2)胀管程序应是先胀基准管,再从中间向两边交错进行。

(3)胀管分固定胀管(初胀)和翻边胀管(复胀)两个过程,先固定胀管。即将伸入管孔的管端扩胀到与孔壁相接触再扩大0.2~0.3㎜,待全部管子都进行固定胀管之后,再进行逐根管子的翻边胀管。这时的管口扩大和翻边应一次完成,并应根据试胀所定的胀管程度(即胀管率)来控制。

(4)测量复查胀管程序,当采用内径控制法时,胀管程度应控制在1.3~2.1%范围之内。当采用外径控制法时,胀管程度(即胀管率)应控制在1.0~1.8%的范围内,可用下式计算:

D4-d3

Hw=————×100%

d3

d1-d2-δ

Hn=—————×100%

d3

Hn——采用内径控制法时的胀管程度(胀管率%);

Hw——采用外径控制法时的胀管程度;

d1——胀完后的管子实测内径(㎜);

d2——未胀时的管子实测内径(㎜);

d3——未胀时的管孔实测直径(㎜);

d4——胀完后紧靠锅筒外壁处管子实测外径(㎜);

δ——未胀时管孔实测直径与管子实测外径之差(㎜)。

(5)胀管工作环境温度应有O℃以上。

四、质量检查与缺陷的处理

1、外观检查

(1)管子胀后无裂纹;

(2)胀口内壁不得有切口或挤出现象,应过渡平滑,严重的应换管;

(3)胀口不得有单边现象;

(4)胀口不得有过胀现象。

2、水压试验

(1)试验用水必须使用除盐水并加防腐剂,试压环境温度应高于5℃,试验水温应高于露点温度。

(2)试验用压力表应校正合格,表面刻度应是试验压力的1.5~3倍,宜选用2倍。

(3)试验升压应缓慢,升压速度一般≯0.2Mpa,升压至0.3~0.4Mpa时应停压检查,升压至工作压力时应再次检查,然后再升压至试验压力,保持五分钟降压至工作压力进行全面检查工作。

试验压力的规定:

部 位锅筒工作压力P(MPa)试验压力(MPa)

1、锅炉本体P<0.59 1.59,且不小于0.2 P=0.59~1.18P+0.29

P>1.18 1.25P

2、可分式省煤器 1.25P+0.49

(4)水压试验后卸压,降压速度≯0.2MPa。当压力接近到零时应将排气阀打开。对有过热器的锅炉应采取防冻措施。

(5)水压试验符合下列规定为合格。

a.压降<0.05MPa

b.胀口处无漏水现象,不应滴水球及水雾。

3、缺陷的处理

(1)胀管产生漏水现象,进行补胀,但一根管子补胀次数不应超过二次。

(2)胀管过度:胀管过度即是管孔及管壁均产生永久变形,降低了连接的牢固性和严密性,这一缺陷应把管子切除抽出管头,将管孔进行修整,然后换管。

(3)胀口偏挤:胀口偏挤就是管子在管孔外露出部分一面形成偏挤,另一面则显现平直。如试水不漏时不处理,如偏挤严重且漏水则需切管换管处理。

(4)过渡区的突然转变严重且漏水则需换管重胀,一般可不处理。

(5)翻边的破裂——凡裂纹距孔壁3㎜以上时可有火焊进行补焊;若裂纹距孔壁3㎜以下时,则需换管重胀。

(6)胀管率超出控制范围时,超出的最大胀管率,采用内径控制法控制时,不得超过2.5%,在同一锅筒上的超胀管口数量不得大于胀接总数的4%,且不超过15个。

(7)凡补胀管的补胀次数不得超过二次。
