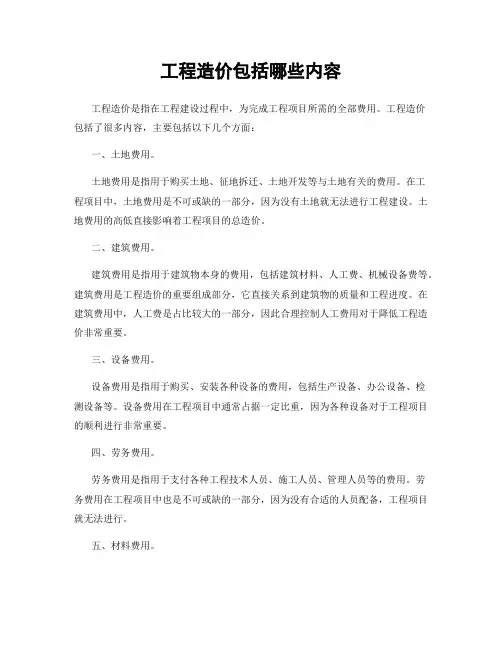

工程造价费用详细组成

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、工程造价费用组成表

补充说明:

1施工配合费是指专业分包单位要求总承包单位为其提供脚手架、垂直运输和水电设施等所发生

的费用。该费用数额经双方共同协商,有专业分包单位承担,并可计入专业分包工程造价。

2.风险费是指施工合同期内因人工、材料、机械等市场价格的上涨因素,导致工程造价超出正常承包造价的费用。本综合单价未考虑风险因素。为有效地控制造价,业主宜在招标文件中明确有关风险因素的一下内容:

(1).招标标底价(或拦标价)中,人工和材料价格的计算依据:合同中调价条款内有关人工、材料价格的调整方法。

(2).招标标的价(或拦标价)应考虑市场价格波动因素,计入相应的风险系数。风险系数视工程的合同工期和市场价格波动程度,可确定在工程造假造的3%~5%之内。 (3).风险系数所包含的范围及超出该范围的价格调整方法。

二、建筑安装工程费用组成

(四)

(三)规费企业管理费

间接费

其它费用(六)税金(七)

利润(五)直接费

直接工程费措施费(一)(二)

建筑安装工程费

3、机械费

1、人工费

2、材料费(一)直接工程费

1.人工费:是指直接从事建筑安装工程施工的生产工人开支的各项

费用,内容包括:

⑴基本工资:是指发放给生产工人的基本工资。

⑵工资性补贴:是指按规定标准发放的物价补贴,煤、燃气补贴,交通补贴,住房补贴,流动施工津贴等。

⑶生产工人辅助工资:是指生产工人年有效施工天数以外非作业天数的工资,包括职工学习、培训期间的工资,调动工作、探亲、休假期间的工资,因气候影响的停工工资,女工哺乳时间的工资,病假在六个月以内的工资及产、婚、丧假期的工资。

⑷职工福利费:是指按规定标准计提的职工福利费。

⑸生产工人劳动保护费:是指按规定标准发放的劳动保护用品的购置费及修理费,徒工服装补贴,防暑降温费,在有碍身体健康环境中施工的保健费用等。

2.材料费:是指施工过程中耗费的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用。内容包括:

⑴材料原价(或供应价格)。

⑵材料运杂费:是指材料自来源地运至工地仓库或指定堆放地点所发生的全部费用。

⑶运输损耗费:是指材料在运输装卸过程中不可避免的损耗。 ⑷采购及保管费:是指为组织采购、供应和保管材料过程中所需

要的各项费用。包括:采购费、仓储费、工地保管费、仓储损耗。

⑸检验试验费:是指对建筑材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料和化学药品等费用。不包括新结构、新材料的试验费和建设单位对具有出厂合格证明的材料进行检验,对构件做破坏性试验及其他特殊要求检验试验的费用。

表1 材料运输损耗率、采购及保管费费率

注:○1业主供应材料(简称甲供材)时,甲供材应以全额价格计入相应的综合单价子目内。

○2材料单价=(材料原价+材料运杂费)*(1+运输损耗率+采购及保管费率)或材料单价=材料供应到现场的价格*(1+采购及保管费率)。

○3业主指定材料供应商并由承包方采购时,双方应依据注○2的方法计算,该价格与综合单价材料取定价格的差异应计算材料差价。

3.施工机械使用费:是指施工机械作业所发生的机械使用费以及机械安拆费和场外运费。施工机械台班单价应由下列七项费用组成:(1)折旧费:指施工机械在规定的使用年限内,陆续收回其原值及购置资金的时间价值。

(2)大修理费:指施工机械按规定的大修理间隔台班进行必要的大修理,以恢复其正常功能所需的费用。

(3)经常修理费:指施工机械除大修理以外的各级保养和临时故障排除所需的费用。包括为保障机械正常运转所需替换设备与随机配备工具附具的摊销和维护费用,机械运转中日常保养所需润滑与擦拭的材料费用及机械停滞期间的维护和保养费用等。

(4)安拆费及场外运费:安拆费指施工机械在现场进行安装与拆卸所需的人工、材料、机械和试运转费用以及机械辅助设施的折旧、搭设、拆除等费用;场外运费指施工机械整体或分体自停放地点运至施工现场或由一施工地点运至另一施工地点的运输、装卸、辅助材料及架线等费用。

(5)人工费:指机上司机(司炉)和其他操作人员的工作日人工费及上述人员在施工机械规定的年工作台班以外的人工费。

(6)燃料动力费:指施工机械在运转作业中所消耗的固体燃料(煤、木柴)、液体燃料(汽油、柴油)及水、电等。

(7)养路费及车船使用税:指施工机械按照国家规定和有关部门规定应缴纳的养路费、车船使用税、保险费及年检费等。

6、其他

5、冬雨施工措施费4、夜间施工措施费2、安全文明措施费

1、技术措施费3、二次搬运费(二)措施费

1.技术措施费:

(1)大型机械设备进出场及安拆费:是指机械整体或分体自停放场地运至施工现场或由一个施工地点运至另一个施工地点,所发生的机械进出场运输及转移费用及机械在施工现场进行安装、拆卸所需的人工费、材料费、机械费、试运转费和安装所需的辅助设施费用。

(2)混凝土、钢筋混凝土模板及支架费:是指混凝土施工过程中需要的各种钢模板、木模板、支架等的支、拆、运输费用及模板、支架的摊销(或租赁)费用。

(3)脚手架费:是指施工需要的各种脚手架搭、拆、运输费用及脚手架的摊销(或租赁)费用。

(4)施工排水、降水费:是指为确保工程在正常条件下施工,采取各种排水、降水措施所发生的各种费用。

(5)现浇混凝土泵送费。 (6)垂直运输费。

(7)已完工程及设备保护费:是指竣工验收前,对已完工程及设备进行保护所需费用。

说明:安全网用里脚手架砌外墙、沿街荆笆防护、高压线防护、独立防护

架、尼龙安全网等属于安全文明施工费,不再另行计算。

2.安全、文明施工措施费:是指施工现场安全文明施工所需各项费用。具体内容包括:

1、现场围挡:在市区主要道路设置的不低于2.5米高的围挡;一般道路设置的不低于1.8米高的围挡。围挡材料可采用定型钢板、砖、砼砌块等。

2、五板一图:在进门处设置的工程概况、管理人员名单及监督电话、安全生产、文明施工、消防保卫五板;施工现场总平面图。

3、场容场貌:在易发伤亡事故(或危险)处设置的明显、符合国家标准要求的安全警示标志牌;出入大门设有的企业标示;道路畅通;排水沟、排水设施通畅;工地地面硬化处理;绿化。

4、材料堆放、操作加工棚:材料、构件、料具等堆放时,悬挂有名称、品种、规格等标识的标牌;水泥和其他易飞扬颗粒建筑材料密闭存放或采用覆盖的措施;易燃易爆有毒害物品分类标示和存放的设施。

5、现场防火:按照消防要求配置的各种消防器材及设施。

6、垃圾清运:施工现场应设置的密闭式垃圾站;施工垃圾采用相应容器或管道运输费用。

7、办公、生活设施;工地的办公室、现场宿舍、食堂、厕所、饮水、休息场所。

8、配电线路:采用TN-S系统配备的五芯电缆、四芯电缆和三芯电缆;按要求架设的临时用电线的电杆、横担、瓷夹、瓷瓶或电缆等防护设施;对靠近施工现场的外电线路,设置的木质、塑料等绝缘体防护设施。

相关文档
最新文档
