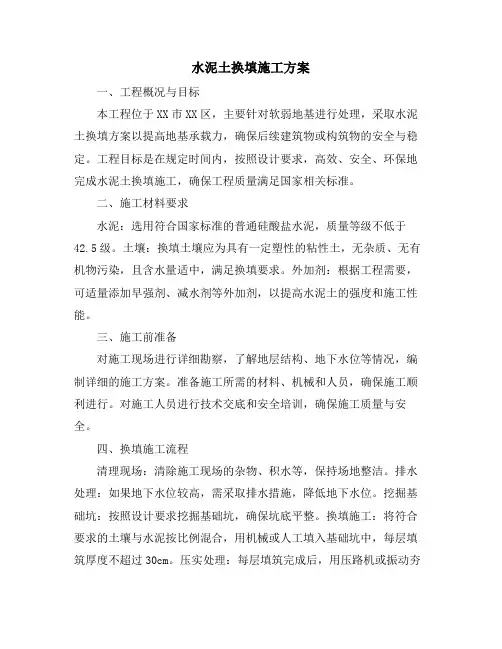

水泥土换填施工方案

编制:

审核:

审批:

北京城建集团有限责任公司

2015年 9月 22日

目录

一、工程概况.................................................错误 !未定义书签。

工程概况.................................................错误 !未定义书签。

构筑物设计概况...........................................错误 !未定义书签。

主要工程量...............................................错误 !未定义书签。

二、编制依据及工艺试验结果...................................错误 !未定义书签。

编制依据.................................................错误 !未定义书签。

工艺试验结果.............................................错误 !未定义书签。

三、施工准备.................................................错误 !未定义书签。

材料准备.................................................错误 !未定义书签。

劳务动力使用计划.........................................错误 !未定义书签。

现场组织机构.............................................错误 !未定义书签。

四、工艺流程图...............................................

五、施工方法 .................................................

换填土方开挖 .............................................

换填施工 .................................................

素土运输 .................................................

土料摊铺机稳压...........................................

水泥摊铺 .................................................

拌合 .....................................................

压实 .....................................................

养护 .....................................................

水泥土施工注意事项.......................................

六、质量控制措施.............................................

七、施工机械、人员保证.......................................

施工机械设备配置.........................................

碾压试验人员配备.........................................错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。错误 ! 未定义书签。

一、工程概况

工程概况

北京市通州水厂项目是由北京京通水务有限公司负责建设的水厂工程,工程规模20 万m3/d ,拟建厂址位于北京市通州区台湖镇,京哈公路北侧,台湖镇铺头村村东,萧太后河北岸,所处区域为通州新城规划建设范围之内。厂区占地面积公顷,地面设计高程为 ~ 。

通外水厂项目的工程设计规模20 万 m3/d 。我标段合同范围为 : 配水井、细格栅间、预臭氧池、高效沉淀池、排水池、砂滤池及设备间、主臭氧池、活性炭滤池及设备间的水处理

构筑物土建施工、部分水处理设备以及管道的采购、安装工程、构筑物内所有专业的预埋、

管沟的施工,并包括高效沉淀池工艺系统的成套系统的采购。

根据工艺布置要求,预臭氧间、砂滤池、炭滤池、排泥池等构筑物底板高程高于现状地

面高程,工程结构设计要求挖除现状表层耕植土后碾压填筑至上述各构筑物建基面高程。部

分构筑物局部软弱地基需要换填处理。在初步设计阶段参考其它工程经验,确定将吸水井和

配水泵房开挖的土方掺10%水泥后搅拌均匀后做为上述构筑物地基处理换填材料。

构筑物设计概况

1、排水池

排水池为地下结构,建基面高程11.85m ,排水池基础置于③粉细砂上,中密,地基承

载力标准值 fka=200kPa。基坑开挖度约 11m,基底位于地下水以下,粉细砂层渗透系数建议

值 20m/d 。砂层容易扰动,施工注意保护,坡底容易出现流沙现象,可能导致塌坡。根据

地勘报告,经计算地基承载力满足要求,局部软弱地层采用水泥土换填,压实系数不低。

2、活性炭滤池

活性炭滤池设备间建基面高程 19. 58m,置于②粉粘 / 粉土互层和③中细砂上,密实,力

学性质存在一定差异,砂层容易扰动。②粉粘/ 粉土互层地基承载力标准值fka=160kPa③中

细砂地基承载力标准值fka=200 kPa 。经计算,地基承载力满足要求,局部软弱地层采用

水泥土换填,压实系数不低于。

3、主臭氧接触池

主臭氧接触池建基高程为 20m。基坑开挖深度约 3m,基础基本置于②粉粘 / 粉土互层上,地基承载力标准值 fka=160kPa。经计算,地基承载力满足设计要求,局部软弱地层采用水泥土换填,压实系数不低于。

4、砂滤池

砂滤池进水渠及滤池部分建基高程为,出水渠建基面高程为21.95m 。现状地面高程23.2m 。根据地勘报告,表层为耕植土,黄褐色,成分以粉土和粘性土为主,含少量砖灰

渣、植物根,层厚 1. 01m,层底高程 ~22.1m 。局部分布少量杂填土,含砖块及灰渣。耕植土

层不能做为持力层。耕植土以下为②粉粘 / 粉土互层上,地基承载力标准值 fka=160 kPao

经计算地基承载力满足设计要求,局部软弱地层采用水泥土换填,压实系数不低于。

5、高效沉淀池

高效沉淀池建基高程为18. 415m 。根据地勘报告,基础置于②粉粘 / 粉土互层上,地基

承载力标准值fka=160 kPa。基础开挖较深,在开挖过程中,土层中可能存在上层滞水,应准备

相应的防范措施。在无地下水情况下开挖边坡建议值 1: 。经计算地基承载力满足设计

要求,局部软弱地层采用水泥土换填,压实系数不低于。

6、预臭氧接触池

格栅间及配水溢流建基高程为24.6m,现状地面高程 ~23m。地基设 10cm 混凝土垫层。

根据地勘报告,表层为耕植土,黄褐色,成分以粉土和粘性土为主,含少量砖灰渣、植物根,

层厚 1. 0~1.6m ,层底高程 ~22m。局部分布少量杂填土,含砖块及灰渣。耕植土层不能作为

为持力层。耕植土以下为②粉粘/ 粉土互层上,地基承载力标准值fka=160 kPa 。在开挖过
