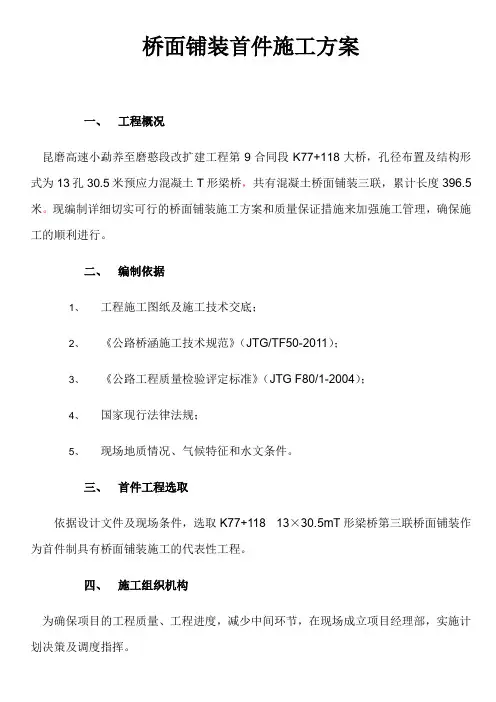

桥面铺装首件施工方案一、工程概况昆磨高速小勐养至磨憨段改扩建工程第9合同段K77+118大桥,孔径布置及结构形式为13孔30.5米预应力混凝土T形梁桥,共有混凝土桥面铺装三联,累计长度396.5米。
现编制详细切实可行的桥面铺装施工方案和质量保证措施来加强施工管理,确保施工的顺利进行。
二、编制依据1、工程施工图纸及施工技术交底;2、《公路桥涵施工技术规范》(JTG/TF50-2011);3、《公路工程质量检验评定标准》(JTG F80/1-2004);4、国家现行法律法规;5、现场地质情况、气候特征和水文条件。
三、首件工程选取依据设计文件及现场条件,选取K77+118 13×30.5mT形梁桥第三联桥面铺装作为首件制具有桥面铺装施工的代表性工程。
四、施工组织机构为确保项目的工程质量、工程进度,减少中间环节,在现场成立项目经理部,实施计划决策及调度指挥。
(一)、项目经理部主要人员项目经理:沈显才项目副经理: 陈宝顺项目总工程师: 王建军项目副总工程师: 柳青项目工程部长: 林蛟项目质检工程师:宋金菊项目桥梁工程师: 宋宗诚任建伟李晓波项目试验工程师: 张华毅项目测量工程师: 杨明祥许平华项目安全负责人:高冯明项目机械工程师: 洪成林(二)、项目经理部机构设置行政组、工程部、合同部、质检部、安全环保部、设备物资部、财务部、试验室、综合办公室。
(三)、施工队设置桥面铺装施工队下设三个班组,施工组织图如下:施工队队施工班组织机构图五、施工机械设备情况根据施工需要,我项目部在桥面铺装施工投入施工机械如下:安全管理负现场质检现六、材料情况根据施工需要,我项目部在桥面铺装施工投入施工材料如下:七、施工方案桥面铺装三度(厚度、强度、平整度)和裂缝是桥面铺装施工的控制关键,尤其是平整度和裂缝的控制,它将直接影响沥青混凝土面层的施工质量,乃至影响今后行车的稳定性、舒适性、安全性和桥梁的使用寿命。
因此我部在施工中将把平整度和防止裂缝的产生作为桥面铺装施工的质量控制重点。
桥面系首件施工方案总结
桥面系首件施工方案总结引言桥面系首件施工方案是指在桥梁构筑物上第一次进行的施工工作,主要涉及桥面系各组成部分的施工工艺和方法。
本文旨在对桥面系首件施工方案进行综合总结,以提供相关工程项目的参考指导。
一、桥面系首件施工方案概述桥面系首件施工方案是桥梁建设中至关重要的一环,其施工质量直接影响桥梁的安全和使用寿命。
该施工方案主要包括以下内容:•桥面系施工工艺和方法;•施工时序和进度安排;•施工所需材料和设备;•安全措施和预防措施。
二、桥面系首件施工工艺和方法桥面系首件施工工艺和方法根据具体桥梁的设计、材料特性和施工环境等因素进行选择。
主要包括以下几个方面:1. 基础处理在施工开始之前,需要对桥面系的基础进行处理,包括清理基础表面、修复损坏部分、进行防腐处理等。
2. 水泥砂浆施工桥面系中常用的施工材料之一是水泥砂浆。
在施工过程中,根据具体设计要求,采用适当的施工方法和工艺进行水泥砂浆的浇筑和抹平。
3. 铺设防水材料为保护桥面系的结构和延长使用寿命,需要在水泥砂浆层之上铺设适当的防水材料。
防水材料的选择和铺设方法应符合相关标准和规范。
4. 桥面铺装桥面铺装是桥面系首件施工中的一项重要工作。
根据设计要求,选择合适的铺装材料和方法,完成桥面的平整、耐久、防滑等要求。
5. 辅助设施施工除了主要的桥面系施工工艺,还需要对一些辅助设施进行施工,例如桥缝处理、标线划设等。
三、施工时序和进度安排桥面系首件施工的时序和进度安排至关重要,直接影响施工质量和工期。
一般情况下,可以按照以下步骤进行安排:1.确定施工起止时间;2.制定详细的施工计划;3.按照计划进行施工,并及时调整;4.监控施工进度,确保按时完成。
四、施工所需材料和设备桥面系首件施工所需的材料和设备根据具体工程的要求而定。
一般来说,常见的施工材料包括水泥、砂浆、铺装材料等,而施工设备则包括混凝土搅拌机、抹灰机等。
五、安全措施和预防措施在桥面系首件施工过程中,为保障工人和施工品质的安全,需要采取严格的安全措施和预防措施。
桥面铺装首件施工方案

桥面铺装首件施工方案一、工程概述本次施工的桥面位于_____桥梁,桥梁全长_____米,桥面宽度_____米。
本次桥面铺装首件工程选取第_____跨,长度为_____米,宽度为_____米,铺装厚度为_____厘米。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,编制施工方案并进行技术交底。
(2)测量人员对桥面进行测量放线,确定铺装层的高程和平面位置。
2、材料准备(1)水泥:选用_____牌水泥,具备质量合格证明,且经检验符合要求。
(2)骨料:采用质地坚硬、级配良好的碎石和中砂,含泥量等指标符合规范要求。
(3)钢筋:钢筋的品种、规格、性能等符合设计要求,具备质量证明文件。
(4)外加剂:根据施工需要,选用合适的外加剂,并经检验合格。
3、机械设备准备(1)混凝土搅拌设备:配备_____型混凝土搅拌机,确保混凝土的供应。
(2)运输设备:采用_____辆混凝土搅拌运输车,保证混凝土运输的及时性。
(3)摊铺设备:选用_____型桥面铺装摊铺机,提高施工效率和质量。
(4)振捣设备:准备插入式振捣器和平板振捣器若干,确保混凝土振捣密实。
(5)其他设备:如抹光机、切缝机、养护设备等。
4、现场准备(1)清理桥面杂物,凿除浮浆,并用高压水枪冲洗干净。
(2)对梁顶预埋钢筋进行调整和除锈处理,确保钢筋位置准确、无锈蚀。
(3)在桥面上设置高程控制点,采用钢筋头或其他标识物,控制铺装层的高程。
三、施工工艺流程1、钢筋网片安装(1)根据设计要求,在桥面上铺设钢筋网片,钢筋网片的间距和规格符合设计要求。
(2)钢筋网片采用绑扎或焊接的方式连接,确保连接牢固。
(3)在钢筋网片下设置垫块,保证钢筋网片的保护层厚度符合要求。
2、模板安装(1)沿桥面两侧安装模板,模板采用钢模板或木模板,模板的高度和线型符合设计要求。
(2)模板安装牢固,拼接严密,防止漏浆。
(3)在模板内侧涂刷脱模剂,便于拆模。
3、混凝土浇筑(1)混凝土采用搅拌站集中拌制,严格按照配合比进行配料。
桥面铺装施工方案可复制(3篇)

第1篇一、工程概况1. 工程名称:XX桥桥面铺装工程2. 工程地点:XX省XX市XX区XX桥3. 工程规模:全长XX米,宽XX米,双向XX车道4. 工程类型:桥梁工程5. 施工单位:XX建设集团有限公司6. 施工工期:XX个月二、施工准备1. 施工组织机构(1)项目经理部:负责整个工程的施工管理,包括施工组织、进度控制、质量控制、安全管理和合同管理等。
(2)施工技术组:负责施工方案编制、技术交底、技术指导、质量检验和技术培训等工作。
(3)施工班组:负责具体施工任务,包括材料准备、施工操作、质量检验和安全生产等工作。
2. 材料准备(1)水泥混凝土:符合设计要求,强度等级不低于C30。
(2)粗骨料:粒径为5-40mm,级配合理,含泥量小于1%。
(3)细骨料:粒径为0.15-5mm,级配合理,含泥量小于1%。
(4)防水材料:符合设计要求,具有耐久性、耐候性和耐水性。
(5)钢筋:符合设计要求,强度等级不低于HRB400。
(6)沥青混凝土:符合设计要求,厚度为XXcm。
3. 施工设备(1)混凝土搅拌站:用于搅拌混凝土。
(2)装载机:用于运输材料。
(3)泵车:用于混凝土浇筑。
(4)摊铺机:用于沥青混凝土摊铺。
(5)压路机:用于压实混凝土和沥青混凝土。
(6)检测设备:用于质量检验。
三、施工工艺1. 混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。
(2)钢筋施工:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
(3)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土密实、无空洞。
(4)混凝土养护:浇筑完成后,进行养护,确保混凝土强度达到设计要求。
2. 沥青混凝土桥面铺装(1)基层处理:清理桥面,去除松散层,修补裂缝,确保基层平整、坚实。
(2)摊铺沥青混凝土:采用摊铺机进行摊铺,确保沥青混凝土厚度均匀、平整。
(3)压实沥青混凝土:采用压路机进行压实,确保沥青混凝土密实、无空洞。
(4)防水层施工:按照设计要求,铺设防水材料,确保防水层完整、无破损。
桥面铺装首件方案
津石高速公路津冀界至保石界段JSLQ5标段土建工程(K84+900~K112+020)桥面铺装首件施工方案编制:复核:批准:编制单位:成都华川公路建设集团有限公司河北省津石高速公路JSLQ5标段项目经理部编制时间:2019年3月目录一、编制依据和原则 (1)1、编制依据 (1)2、编制原则 (1)3、编制目的 (1)二、工程概况 (2)1、工程位置 (2)2、本工程概况及内容 (2)3、桥面铺装分项工程概况 (3)4、主要机械设备配备 (3)5、劳动力配备 (3)6、技术准备 (4)三、桥面铺装施工方案 (4)1、施工工艺流程 (4)2、测量放样 (4)3、凿毛、预埋筋调整 (4)4、护栏钢筋 (5)5、护栏模板 (6)6、混凝土浇筑 (6)7、拆模及养生 (7)8、施工质量检验标准 (7)四、质量保证措施 (8)1、质量管理组织机构 (8)2、质量体系保证 (9)3、保证措施 (9)4、质量控制要点 (11)五、安全保证措施 (12)1、安全目标 (12)2、安全管理机构 (13)3、人员培训 (13)4、高空作业 (13)5、临时用电管理制度 (14)6、危险源管理 (14)六、季节施工保证措施 (15)1、高温施工保证措施 (15)2、雨季施工保证措施 (15)七、环保与文明施工控制措施 (16)1、环境保护措施 (16)2、文明保证措施 (17)桥面铺装首件施工方案一、编制依据和原则1、编制依据(1)《公路桥涵施工技术规范》(JTG F50-2011);(2)《公路工程质量检验评定标准》(JTG F80/1-2017);(3)《公路工程施工安全技术规范》(JTG F90—2015)。
(4)津石高速公路工程JSLQ5标段土建工程施工图纸。
(5)河北省及交通部有关公路工程的施工技术、质量和安全规定。
(6)建设单位、监理单位的文件规定及要求。
(7)本地区地形、地貌、水文、地质、气候、材料供应等施工条件的详细调查。
桥面铺装首件工程施工方案
嵩明(小铺)至昆明高速公路第3标段桥面铺装首件工程施工方案中国交建云南嵩昆高速公路项目嵩明(小铺)至昆明高速公路第 3标段桥面铺装首件工程施工方案编制:_______________________复核:_______________________审核:_______________________审批:_______________________中国交建云南嵩昆高速公路项目目录1、编制说明 (1)1.1、编制依据11.2、编制原则11.3、编制目的22、工程概况 (3)2.1、工程概况32.2、施工组织32.3、施工准备43、施工计划 (5)3.1、施工进度安排原则53.2、施工组织进度计划53.3、施工人员、机械安排53.4、材料组织74、施工方案 (8)4.1、桥面铺装总体施工方案及流程84.2、施工方法95、质量保证措施 (10)5.1、................................................................ 建立健全质量保证体系 (11)5.2、桥面铺装施工质量检查项目135.3、桥面铺装质量控制146、安全保证措施 (14)6.1、安全生产保证措施156.2、安全防护措施157、文明环保保证措施 (16)7.1、环保保证措施167.2、文明保证措施17桥面铺装首件工程施工方案1、编制说明1.1、编制依据(1)国家法律、法规及规范标准及云南省地方性安全生产条例、规定及管理办法、指导性意见等。
(2)云南省高速公路施工标准化实施要点及指挥部施工安全管理办法。
(3)云南省嵩昆高速公路第三合同段合同文件,招标文件以及相关文件等。
(4)嵩明〜昆明高速公路两阶段施工设计图纸第三册第二分册、第三分册、桥梁通用图第一册。
(5)工程实施过程中有关文件(含指挥部、监理与施工单位的有关会议纪要、下发的指导性文件、监理工程师下发的工作指令等)。
(6)《公路工程质量评定标准》JTG F80/1-2004。
桥面铺装首件施工方案
桥面铺装首件施工方案一、项目背景现代交通建设中,桥梁作为连接不同地区的重要通道,需具有良好的承载能力和平整的行车表面。
桥面铺装作为桥梁关键部位之一,施工质量直接影响桥梁使用性能和寿命。
因此,制定桥面铺装首件施工方案至关重要。
二、工程概况2.1 工程名称桥面铺装首件施工方案2.2 工程地点具体地址待确定2.3 工程内容本工程旨在为桥梁铺设平整耐磨的路面,确保通行安全和舒适度三、施工原则1.质量第一:严格按照设计要求进行施工,确保施工质量达标。
2.安全第一:施工过程中,严格遵守安全操作规程,确保施工人员和过往车辆安全。
3.环保优先:采用环保材料,减少对环境的影响,保护生态环境。
四、施工方案4.1 准备工作1.确定施工方案:根据设计要求,确定合适的桥面铺装施工方案。
2.准备材料:准备路面铺装所需的水泥、石子等材料。
3.准备设备:准备路面铺装机械设备,确保施工顺利进行。
4.2 施工步骤1.清理路面:清除桥面上的杂物和积水,确保路面平整清洁。
2.铺设底层材料:依次铺设石子、砂浆等底层材料,保证路面坚实。
3.铺设面层:在底层硬化后,铺设路面面层,保持表面平整光滑。
4.压实处理:使用压路机等设备对铺装路面进行压实处理,确保路面牢固。
4.3 施工注意事项1.保持施工现场整洁:施工过程中,保持施工现场整洁,减少杂物对施工质量的影响。
2.注意施工工艺:按照施工工艺要求进行施工,避免出现质量问题。
五、验收标准1.平整度:路面平整度需符合设计要求,无凹凸不平现象。
2.硬度:路面硬度需满足承载要求,能够承受车辆荷载。
3.材料质量:使用的材料应符合相关标准,无明显破损和开裂。
六、总结桥面铺装首件施工方案是桥梁施工的重要一环,只有制定科学合理的施工方案并严格按照要求执行,才能确保桥面铺装质量和使用性能。
希望本文提供的桥面铺装首件施工方案能够为您的工程施工提供参考。
以上是关于桥面铺装首件施工方案的文档内容,希望对您的工作有所帮助。
桥面铺装首件施工方案
桥面铺装首件施工方案编制:审核:审批:目录1、编制说明 (1)1.1、招标文件 (1)1.2、国家标准 (1)1.3、行业标准 (1)1.4、编制原则 (1)2、工程概况 (2)2.1、工程简介 (2)2.2、自然地理特征 (2)2.2.1气候、水文 (2)2.2.2地形、地貌 (3)2.3、桥面铺装首件主要工程数量 (3)2.4、桥面铺装钢筋网片 (3)3、施工准备情况 (4)3.1、人员准备 (4)3.2、机械设备投入情况 (5)3.3、技术准备 (5)3.4、材料、试验准备 (5)3.5、测量准备 (6)3.6、施工用水、用电 (6)3.6.1、施工用水 (6)3.6.2、施工用电 (6)4、施工方案 (6)4.1施工工艺流程图 (7)4.2施工工艺要点 (7)5、质量保证措施 (10)5.1、组织保障 (10)5.2、制度保证 (11)5.3、质量保证措施 (11)5.4、质量通病预防措施 (12)5.5、特殊季节施工保证措施 (14)5.5.1 雨季施工保证措施 (14)5.5.2 高温季节施工保证措施 (14)5.5.3 冬期施工保证措施 (15)6安全保证措施 (16)6.1组织机构 (16)6.2安全保证体系 (16)6.3 风险源辨识与分析 (17)6.4安全具体保证措施 (18)6.4.1钢筋加工及安装安全防治措施 (18)6.4.2起重吊装作业安全防治措施 (18)6.4.3混凝土浇筑安全防治措施 (19)6.4.4临时用电安全防治措施 (19)6.4.5物体打击安全保证措施 (20)6.4.6高空作业安全保证措施 (21)7环境保护及文明施工保证措施 (21)7.1 组织机构 (21)7.2 环境保护及文明施工保证体系 (22)7.3 环保风险源辨识与分析 (22)7.4 环境保护具体保证措施 (23)7.5水土保持具体保证措施 (23)7.6文明施工具体保证措施 (24)7.7绿色施工节能减排措施 (24)8、应急预案 (25)8.1应急救援组织体系 (25)8.1.1 组织机构 (25)8.1.2应急小组职能划分 (25)9.2 应急预案相应程序 (27)9.3应急预案培训与演练 (27)9.4应急物资保障 (27)9.5应急救援路线 (29)9.6 应急处置措施 (29)9.6.1高处坠落应急处置措施 (29)9.6.2物体打击应急处置措施 (30)9.6.3机械事故应急处置措施 (30)9.6.4触电事故应急处置措施 (30)9.6.5起重伤害应急处置措施 (31)9.6.6火灾事故应急处置措施 (31)9.6.7车辆伤害应急处置措施 (32)桥面铺装首件施工方案1、编制说明1.1、招标文件(1)工程施工图设计文件;(2)工程项目合同文件;(3)工程项目招标答疑及相关补遗资料。
桥面铺装首件工程施工方案
桥面铺装首件工程施工方案一、施工前的准备工作1.确定施工队伍和负责人员,明确各人员的责任和工作任务。
2.建立施工现场安全管理措施,包括施工区域的划定、警示标识的设置、安全培训的开展等。
3.调查并了解桥梁的基础和结构状况,确保施工方案的可行性。
4.准备施工所需的设备和材料,包括铺装机、压路机、道路标线机等机械设备,以及沥青、沥青混合料等铺装材料。
5.对施工现场进行清理,清除杂物和碎石,确保施工区域的平整。
二、施工过程中的操作要点1.桥面铺装采用先行湿铺再行材料铺装的方法,首先将沥青和石料按照设计配合比进行混合,形成沥青混合料。
2.在施工前,先对桥面进行预热处理,以提高沥青的稳定性和粘附性。
3.开始铺装前,先将桥面喷洒一层底浆,以增加沥青和桥面之间的粘附力。
4.开始铺装时,使用铺装机将沥青混合料均匀地铺设在桥面上,要保证铺装均匀、厚度一致。
5.铺设后,使用压路机对铺装面进行压实,以保证铺装层的密实程度。
6.铺装完成后,根据需要进行道路标线的施工,使用道路标线机进行标线。
三、施工后的验收和维护工作1.施工完成后,对桥面铺装进行质量验收,检查铺装层的平整度和厚度是否符合设计要求。
2.检查沥青混合料的质量,包括沥青是否均匀分布、石料是否有杂质等。
3.进行沥青混合料的压实度检测,检查铺装层的密实程度是否符合标准要求。
4.定期对桥面铺装进行巡视和维护,及时修补损坏或老化的部分,保持桥面的平整度和使用寿命。
以上是一份针对桥面铺装首件工程的施工方案,通过合理的准备工作和施工操作,可确保桥面铺装的质量和使用寿命。
在施工过程中要注意安全措施,确保施工人员的人身安全。
施工后要进行验收和维护,确保桥面铺装的长期使用效果。
桥面防水铺装首件施工方案
桥面防水铺装首件施工方案一、引言桥梁是连接城市、乡村之间的重要交通枢纽,而桥梁的维护和修建是保障道路畅通的关键。
桥面防水铺装是桥梁施工中的重要环节,不仅能够延长桥梁的使用寿命,还能有效地防止因水渗透而导致的结构损坏。
本文旨在提出一种桥面防水铺装的首件施工方案,以确保施工安全、质量和进度。
二、施工前准备工作1.方案设计:根据桥梁的结构特点和使用环境,制定合理的防水铺装方案,确保施工的有效性和持久性。
2.材料准备:准备好所需的防水材料,包括防水涂料、防水卷材等,保证施工过程顺利进行。
3.人员培训:对参与施工的工作人员进行必要的培训和安全防护指导,确保施工作业安全可靠。
三、施工步骤1.清理桥面:将桥面上的灰尘、杂物清理干净,确保铺装材料的粘附性。
2.基层处理:对桥面基层进行修补和处理,填补裂缝、平整不平整处,保证基层平整牢固。
3.涂刷防水材料:采用刷涂法或滚涂法,将防水涂料均匀涂刷在桥面基层上,确保覆盖均匀、密实。
4.铺设防水卷材:将预先加工好的防水卷材铺设在涂刷好的防水涂料上,压实、接缝处理,确保整体连续、密封。
5.收头处理:对防水卷材的收头部位进行剪切处理,采取密封措施,确保收头处无漏水现象。
四、质量控制1.施工过程监控:设立监控点,对施工过程进行实时监控,及时发现问题并进行调整。
2.防水层检测:对施工完成的防水层进行质量检测,确保防水层的密封性和耐久性符合要求。
3.验收标准:制定严格的验收标准,对施工完成的防水铺装进行验收,合格后方可进行后续工程。
五、施工注意事项1.施工期间严禁穿踏:为防止施工材料被破坏或污染,施工过程中应严禁行人或车辆穿踏桥面防水铺装区域。
2.遇雨暂停施工:遇到大雨或降水天气时,应暂停施工,避免防水材料被水冲刷导致施工质量不达标。
3.严格遵守安全规定:在施工过程中,施工人员要严格遵守相关安全规定,统一佩戴安全帽和防护服。
4.施工结束后加固期:施工结束后,要对铺装的防水层进行加固保护,确保防水层的耐久性和抗腐蚀性。
桥面铺装首件施工方案(1)
桥面铺装首件施工方案(1)在桥梁工程中,桥面铺装是一个至关重要的环节,直接影响到桥梁的使用寿命和安全性。
在桥面铺装工程中,首件施工是一个关键的步骤,其施工质量和施工方法直接影响到后续工序的进行。
以下是我对桥面铺装首件施工方案的一些建议和思考。
1. 工程准备在进入首件施工阶段之前,首先要做好足够的工程准备工作。
包括但不限于:•确保施工现场明确划分,确保安全;•准备好所需人员和设备,包括施工人员、机械设备等;•检查并确保材料的质量和数量满足施工需求;•制定详细的作业计划和安全措施。
2. 施工方法桥面铺装的首件施工对于整个工程的质量和进度至关重要。
在首件施工过程中,应该注意以下几点:2.1 铺装前准备在进行铺装之前,需要对桥面进行清理,除去杂物、积水和油污等杂物。
同时,检查桥面的平整度和完整性,如有损坏或凹凸不平的地方,应提前修复。
2.2 铺装材料选用在选择铺装材料时,应根据桥面的要求和使用要求选择合适的材料。
例如,对于高速公路的桥面,通常选用耐磨性好、抗压性强的沥青混凝土。
2.3 铺装工艺在进行铺装时,应根据设计要求和施工规范进行,保证铺装的平整度和密实度。
同时,要注意施工过程中的温度控制和养护要求,保证铺装材料的性能。
3. 质量控制在首件施工过程中,质量控制是至关重要的。
要时刻关注铺装的质量状况,及时发现并处理施工中的质量问题。
在铺装结束后,应进行质量验收,并记录相关数据和信息。
结语桥面铺装首件施工方案的制定和实施,对于整个桥梁工程来说至关重要。
只有严格按照规范要求进行施工,做好每一个细节工作,才能保证桥面铺装的质量和安全性。
希望这些建议能对桥面铺装首件施工方案的制定和实施有所帮助。
桥面铺装首件工程专项施工方案
桥面铺装首件工程专项施工方案一、项目背景随着交通事业的不断发展和城市人口的增加,大桥建设的需求也日益增加。
桥面铺装是大桥建设中不可缺少的一部分,对桥梁的使用寿命和安全性起着决定性的作用。
因此,桥面铺装首件工程的专项施工方案的编制显得非常重要。
本文将以大桥的桥面铺装首件工程为例,详细介绍其施工方案。
二、施工目标本次施工的目标是确保大桥桥面铺装的质量和安全,使其能够满足日常通行和使用的需要。
具体的目标包括:1.桥面铺装材料的选用合理,能够满足大桥的使用寿命和荷载要求;2.施工工艺合理,施工质量可控;3.施工周期合理,能够按时完成施工任务;4.保证施工过程中的安全。
三、施工方案1.工程准备(1)施工前的准备工作包括组织人员、编制施工方案、采购材料设备等;(2)人员组织中,根据工程规模和施工周期,确定项目经理、技术负责人、施工人员等。
施工方案的编制需要充分考虑材料的选用、工艺流程的设计等;(3)材料设备的采购需要提前规划,确保材料的质量和数量。
2.施工流程(1)清理整平:首先需要对桥面进行清理,清除现有杂物和残渣。
然后对桥面进行整平,保证施工的基础平整度;(2)调整坡度:根据桥面的设计要求,对桥面进行坡度调整;(3)铺设隔离层:在桥面上铺设隔离层,以保护桥面免受外界环境的侵蚀;(4)铺设防水层:在隔离层上铺设防水层,以防止水分侵蚀桥面结构;(5)铺设沥青混凝土:在防水层上铺设沥青混凝土层,保证桥面的平整度和抗滑性;(6)铺设铺沥青砂浆层:在沥青混凝土层上铺设铺沥青砂浆层,以增加桥面的耐久性和抗裂性;(7)进行定型处理:对铺设好的桥面进行定型处理,保证桥面的坚固性和平整度;(8)验收交接:对施工完工的桥面进行验收,确保施工质量符合要求。
3.施工安全施工过程中需要严格遵守各项安全规定,做好各类安全防护措施。
尤其是在高空作业过程中,要确保工人的安全,做好防坠落措施,并配备足够数量的安全带、安全网等。
四、质量控制1.施工材料的质量控制:在采购材料时,要选择信誉良好的供应商,确保材料的质量。
桥面铺装首件工程施工方案
桥面铺装首件工程施工方案中国交建云南嵩昆高速公路项目路桥技术分部第3标段2016年4月桥面铺装首件工程施工方案编制:复核:审核:审批:中国交建云南嵩昆高速公路项目路桥技术分部第3标段2016年4月目录1、编制说明11.1、编制依据11.2、编制原则11。
3、编制目的22、工程概况22.1、工程概况22.2、施工组织32.3、施工准备33、施工计划33。
1、施工进度安排原则33。
2、施工组织进度计划43。
3、施工人员、机械安排43.4、材料组织64、施工方案74.1、桥面铺装总体施工方案及流程74.2、施工方法75、质量保证措施错误!未定义书签。
5.1、建立健全质量保证体系95。
2、桥面铺装施工质量检查项目105.3、桥面铺装质量控制106、安全保证措施11 6。
1、安全生产保证措施116.2、安全防护措施127、文明环保保证措施13 7。
1、环保保证措施137.2、文明保证措施142桥面铺装首件工程施工方案1、编制说明1.1、编制依据(1)国家法律、法规及规范标准及云南省地方性安全生产条例、规定及管理办法、指导性意见等.(2)云南省高速公路施工标准化实施要点及指挥部施工安全管理办法.(3)云南省嵩昆高速公路第三合同段合同文件,招标文件以及相关文件等。
(4)嵩明~昆明高速公路两阶段施工设计图纸第三册第二分册、第三分册、桥梁通用图第一册。
(5)工程实施过程中有关文件(含指挥部、监理与施工单位的有关会议纪要、下发的指导性文件、监理工程师下发的工作指令等)。
(6)《公路工程质量评定标准》JTG F80/1-2004.(7)《公路桥涵施工技术标准》JTG/ T F50—2011.(8)《公路工程施工安全技术规范》JTG F90—2015.(9)云南省嵩明高速公路第三合同段施工组织设计及现场踏勘资料。
(10)我单位从事类似工程的施工经验及资源情况。
1.2、编制原则(1)贯彻执行国家有关法律、法规和技术准则、技术标准;地方政府及行业有关规范、标准、规定。
桥面铺装首件施工方案
桥面铺装首件施工方案桥面铺装是指对桥梁的桥面进行铺装工作,是保障桥梁使用寿命和行车安全的重要工作之一、下面是一份桥面铺装首件施工方案。
一、工程概况本次施工的桥面铺装项目位于市一座长约50米,宽度约10米的公路桥梁上,桥面面积约500平方米。
施工内容包括铺装路面、露筋处理、防水层施工以及边界标线的划线工作。
二、施工准备1.施工人员:施工队伍由10名熟练工人组成,其中包括铺装工、焊工和涂料施工工人。
2.施工设备:准备齐全的道路铺装设备,包括摊铺机、振动器、滚轮振动器等。
3.施工材料:按设计要求准备好所需的沥青、沙子、石子、水泥等材料。
三、施工步骤1.桥面清理:清除桥面上的杂物、油污等,保证桥面清洁。
2.露筋处理:对露筋进行清理,去除锈蚀,采用防锈处理材料刷涂,防止进一步锈蚀。
3.铺装路面:首先在桥面上进行初步平整,确保路面水平度和坡度符合要求。
然后进行摊铺,将热拌沥青混凝土均匀摊铺在桥面上,采用滚轮和振动器进行压实。
4.防水层施工:在铺装完成后,对铺装路面进行喷洒防水涂料,确保桥面防水。
5.边界标线划线:根据设计要求,对桥面进行边界标线划线,确保行车的安全。
四、施工要点1.施工过程中要严格按照设计要求进行施工,保证桥面的平整度和坡度满足公路标准。
2.施工过程中要注意安全,严禁施工人员在桥面上乱扔材料、吸烟等行为,确保施工现场整洁和消防安全。
3.施工完成后,对施工现场进行清理,将废弃材料和垃圾及时清运,保持环境整洁。
4.施工完成后,进行验收工作,对桥面进行检查,确保质量合格。
五、施工安全措施1.施工现场设置安全警示标志,提醒行人和驾驶员注意施工区域。
2.施工人员必须佩戴安全帽和防护服,严禁穿拖鞋进行施工。
3.施工区域应设立警戒线,严禁非施工人员进入施工现场。
4.结束施工后,清理施工区域,清除施工带来的危险物,确保施工区域安全无隐患。
以上是一份桥面铺装首件施工方案,通过合理的施工步骤和安全措施,确保桥面铺装工程的顺利进行。
完整桥面系首件工程施工方案
目录一、编制说明............................................................ ................................................................................................................................................... 1.1编制依据........................................................................ 1.2编制原则........................................................................ 1・3编制范围二、工程概况............................................................................................................................. 首件丄程概述2・1................................................................. 主婆工程数ft 2. 2三、施工组织安排......................................................................................................................... 施工计划安排3・1................................................................. 人员组织计划3・2 .................................................................... 设备组织计划3.3四、施工方案.............................................................................................................................................. 4. 1 25米箱梁简支变连续体系转换流程................................................................. 横隔扳施工方案4.2 ........................................................................................................... 4.3中横梁、湿接缝施工技术方案........................................................... 4・4拆除零时支座体系转换........................................................... 4.5防撞护栏施工技术方案......................................................... 桥面调平层施工技术方案4.6 ..................................................................................................................... 4.7伸缩缝安装施工技术方案........................................................... 4.8桥头搭板施工技术方案......................................................... 泄水管安装施工技术方案4・9五、技六、质量管理措施........................................................ .................................................................. 质虽保证体系6.1 ................................................................................................................................. 6.2质量控制具体措施................................................................... 质量通病预防6・3七、安全保证措施........................................................八、雨季施工保证措施.....................................................九、环境保护措施桥面系及附属工程首件施工方案一、编制说明1.1编制依据(1)、(2)、(3)、(4)、《路桥施工计算手册》(5)、《公路桥涵施工技术规范》JTJ041 -2011。
桥面铺装首件施工方案
目录一、编制阐明....................................................................................................................... 错误!未定义书签。
1.1编制根据................................................................................................................. 错误!未定义书签。
1.2编制原则................................................................................................................. 错误!未定义书签。
1.3首件目旳................................................................................................................ 错误!未定义书签。
1.4工艺总结................................................................................................................ 错误!未定义书签。
二、工程概况....................................................................................................................... 错误!未定义书签。
三、施工计划....................................................................................................................... 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
贵州高速公路集团有限公司建设项目XX至XX高速公路XX至XX段X标桥面铺装首件施工方案编制:审核:批准:中铁航空港第一工程有限公司XX高速XX合同段项目经理部二分部二零一五年一月目录一、编制依据及目的 (2)1编制依据 (2)2编制目的 (2)3编制原则 (2)二、首件工程选择 (2)1工程概况 (2)2首件工程的实施目的 (3)3首件工程的选择 (3)三、施工准备 (3)1技术准备 (3)2人员准备 (3)3施工主要机械、设备 (4)4材料准备 (4)四、施工工艺 (5)1工艺流程 (5)2施工方案 (5)五、首件施工质量保障措施 (9)1技术保障措施 (9)2质量保障措施 (10)3质量控制标准 (12)六、安全、环保措施 (13)1制定安全管理制度 (13)2施工安全保证措施 (13)3临时用电安全措施 (14)4机械车辆作业安全措施 (14)5防火措施 (14)6高处施工安全措施 (14)7砼施工安全措施 (15)8安全生产应急预案 (15)七、环境保护及文明施工 (15)桥面铺装(含湿接缝)首件工程施工方案一、编制依据及目的1编制依据(1)XXXX至XX高速公路XX至XX段桥梁设计通用图;(2)贵州省XX至XX高速公路XX至XX段XX大桥两阶段施工设计图;(3)《XX高速公路XX至XX段X标段实施性施工组织设计》;《公路工程质量检验评定标准》 JTG F80/1-2004;(4)《公路桥涵施工技术规范》 JTG/T F50-2011;(5)《混凝土结构工程施工质量验收规范》 GB 50204-2002;(6)《钢筋焊接及验收规程》 JGJ-18-2012;(7)《公路工程技术标准》JTG B01-2003;(8)《公路工程施工安全技术规程》JTJ 076-95;(9)《施工现场临时用电安全技术规范》JGJ46-2005。
2编制目的编制本施工方案的目的是策划、指导、组织桥面铺装首件工程施工。
3编制原则(1)严格按照合同文件、设计文件、施工组织设计、质量标准等规定,严格按照有关规范、规定进行施工组织、运作,确保工程达到合同要求。
(2)精心组织、合理安排、严格控制,以保质量、保安全为主线,做好首件工程施工管理。
二、首件工程选择1工程概况XX大桥为分离式路基桥,本桥左幅平面位于缓和曲线和圆曲线上,纵断面位于R=17900m的竖曲线上;右幅平面位于缓和曲线和圆曲线上,纵断面位于R=20680m的竖曲线上;左幅为18*30m、右幅为21*30m预应力混凝土T梁;桥梁结构为先简支后结构连续,桥面宽度为2*10.25m;两岸桥台台口设置80型伸缩缝,分联墩顶设置160型伸缩缝;桥面现浇层设计厚度80mm,设计混凝土强度为C50。
2首件工程的实施目的通过桥面铺装首件工程的实施,获取桥面铺装相关的技术参数,验证拟定的施工方案的可行性,检查施工机械及模板的适应性,总结首件施工中的优点和缺点,完善施工质量控制措施,为桥面铺装施工提供良好的借鉴和指导,为后续大规模铺装施工提供经验,结合本工程施工的自身特点,确定最优的施工工艺和施工组织。
3首件工程的选择我项目部将XX大桥右幅3跨桥面铺装作为首件工程,跨径第1、2、3跨:3×30 m,桥面铺装宽度10.25m,厚10cm。
本桥桥面铺装首件工程施工计划2015年X月X日开始,2015年X月X日完工,计划工期11天。
三、施工准备1技术准备(1)施工前做好施工方案的设计制定、技术交底等各项技术准备工作。
(2)检查桥面铺装施工质量保证体系和措施,明确质量检验程序及质量检验标准。
(3)施工前对本标段内所有导线点进行复测并平差,对桥面测量控制点进行复核;对桥位所处段落内水准点进行联测,布设桥面施工水准点,测量梁体顶面高程、纵横坡度、平整度的误差,对超过规范要求的梁体顶面高程、纵横坡度、平整度等指标,按规范要求进行处理。
2人员准备针对桥面铺装首件工程施工,项目部组织施工经验丰富的管理人员,负责现场的调度指挥工作;安排一批优秀的技术骨干负责现场的技术管理工作。
施工作业安排专业桥面铺装队伍。
3施工主要机械、设备主要机械、设备配置一览表4材料准备(1)进场时对碎石压碎指标、含泥量、级配、表观密度进行检验。
特别要严格控制砂石骨料的含泥量,石子要求无黄皮水锈。
(2)水泥进场时,需附有生产厂家的品质试验检验报告等合格证明文件,并按批次对同一生产厂、同一品种、同一强度等级及同一出厂日期的水泥进行强度、细度、安定性和凝结时间等性能的检验。
四、施工工艺1工艺流程测量放样→清除桥面浮浆→湿接缝施工→铺设、绑扎钢筋网片→测量设定混凝土铺装标高带→立模→混凝土浇注、摊铺、整平→抹面→拉毛→混凝土养护2施工方案(1)测量放样施工前由测量组复测桥面中高程,根据桥纵向里程桩号按五米为一个断面(半幅一个断面平均布设3个点)实施测量,用12mm钢筋架焊接在架立钢筋上形成标高控制带,标高控制带纵向布置三道,分别为桥面的内侧,外侧和中间带处。
(2)清理桥面先凿除桥面板上浮浆及松散砼、然后用大功率吹风机及高压水枪将桥面板彻底清理干净,做到无积尘、浮浆及松散砼,但不得有积水现象。
(3)湿接缝施工①预制T梁安装结束后,人工平顺预埋筋,测量高程,为保证梁顶面高程符合设计要求,湿接缝施工之前,测量人员复核梁顶面高程,如安装误差较大,对桥面铺装层厚度有影响时应及时通知施工负责人及梁板安装负责人,调整梁顶面高程,直至合格后方可继续施工。
②连接湿接缝钢筋,翼缘板伸出的钢筋焊接采用单面焊,焊缝长度不小于10d。
翼缘板湿接缝位置吊放竹胶板作为湿接缝的底模,用8#槽钢做筐,以加强竹胶板的承载能力,并用12"的螺栓将底板悬吊在顶面槽钢上。
拆模时松开螺栓,再用绳索放至地面。
③混凝土浇筑及养生砼拌和采用强制式拌和机集中拌和,拌和前,试验室下发监理工程师认可的配合比通知单,操作者依据此通知单校正自动计量磅是否准确,明确外加剂用量,拌和过程中随时测定坍落度,坍落度控制在12~16cm。
确保砼质量,灌车运输砼吊车吊灰斗浇筑砼,振捣方式是插入振捣棒振捣,下料时要连续均匀铺开,不宜集中猛投挤塞在钢筋密集的地方而造成振捣困难,所有振捣时间的控制均以砼面不再下沉且砼表面呈现平坦泛浆为原则。
浇注完成后,应及时收浆、抹面,并控制好砼顶面平整度;混凝土顶面要覆压顶模,撒水、覆盖养生。
待其混凝土强度达到设计强度85%后,方可浇筑桥面砼。
(4)铺设、绑扎钢筋网片①桥面铺装钢筋采用D8、D12mm螺纹钢筋、。
②铺装钢筋主要在现场绑扎焊接布设,对外观质量及质量指标进行验收,验收合格后投入使用。
③按照设计图纸绑扎钢筋,可在梁板顶面弹墨线或划线后绑扎,保证现行顺直;所有预埋剪力筋必须扶直,能够与钢筋网接触到的,按照上保护层厚度位置与钢筋网进行点焊,使钢筋网平整、有刚度、上部保护层厚度满足设计及规范要求。
④钢筋网的下保护层采用同标号混凝土垫块支垫,根据设计要求,垫块沿桥梁纵横向均按100cmm间距均匀布设,确保保护层厚度及网片架立刚度符合设计及规范要求。
(5)模板支设①桥面铺装,设置侧模、端头模板。
②模板安装前桥梁顶面要经过精确测量,确保铺装层桥面高程、横纵坡度。
③模板根据混凝土铺装层厚度选用木模。
木模板选用120mm×120mm方木。
模板座在砂浆找平层上,后背用槽钢、钢管架做三角背撑。
模板间要严密合缝,缝隙中填塞海绵条防止漏浆。
(6)振捣梁行走轨道安装砼振捣梁轨道采用钢筋焊接制作,振捣梁行走轨道设置3道,振捣梁轨道底部采用Φ16钢筋头预埋入桥面板作为支撑钢筋,支撑钢筋顶部焊接一根通长Φ14钢筋作为振捣梁行走轨道。
支撑钢筋预埋结束后,严格按照测量班提供的高程数据焊接轨道钢筋,确保轨道钢筋顶面高程与桥面铺装混凝土顶面高程一致,将轨道钢筋顶面高程作为桥面铺装砼的控制标高。
(7)拌制、运输混凝土①混凝土按照批准后的配合比进行拌制;②塌落度160±20mm;③采用混凝土搅拌车运输;④采用混凝土泵泵送上桥面;(8)混凝土浇筑、摊铺、整平①浇筑顺序:本工程桥面铺装混凝土以联为单位分幅分联进行浇筑,浇注砼时从每联一端向另一端平铺浇注。
每联桥面铺装混凝土一次成型,中间不设施工缝。
②混凝土浇筑前准备:钢筋网绑扎锚固完毕后,测量人员对中线位置,轨道顶标高、轨道顶横纵坡进行复核,并清除作业面杂物,将梁体表面用水湿润,确认无误后即可浇注砼。
③混凝土浇筑要连续,宜从下坡向上坡进行,不得进行零星布料和浇筑,混凝土自由倾落高度不大于1m。
摊铺时开启摊铺整平机振动轴振动以低档、慢速摊铺,将多余混凝土拌合物向前方推移,同时振捣密实。
如果摊铺设备未能自行振捣,应采用平板振动器配合摊铺设备进行振捣,以确保混凝土密实且强度合格。
当混凝土拌合物堆积过多或缺材料时,应组织人工及时清除或补充,然后前后移动摊铺整平机整平提浆。
当进行人工布料、摊铺时,应用铁锹反扣,严禁抛掷和搂耙,靠边角处应先用插入式振捣器顺序振捣,辅助布料。
④混凝土的振捣:混凝土摊铺后,先采用振捣棒振捣,一次插入振捣时间不宜少于20s,使粗细骨料分布均匀后,再用平板振捣器纵横交错全面振捣,振捣面重合100㎜~200㎜,一次振捣的时间不宜少于30 s。
然后用振捣梁进行全幅振捣,直至水泥浆上浮表面。
⑤混凝土的平整采用振捣梁操作时,设专人控制行驶速度、铲料和填料,确保铺装面饱满、密实。
垂直下料与整平作业面应控制在2m左右。
振捣梁行走钢筋轨道随浇筑、振实、整平的进度及时拆除,轨道抽走后留下的空隙,随同铺筑作业及时填补找平。
(9)抹面、养生①一次抹面:振捣梁作业完毕,作业面上架立钢管焊接的马凳支架操作平台,人工采用木抹子进行第一次抹面,用短木抹子找边和对桥上排水口进行修饰抹面。
第一次抹面将混凝土表面的水泥浆抹出。
②二次抹面:混凝土初凝后、终凝前,采用钢抹子进行二次抹面。
施工人员可在作业面上平铺木板作为操作台,操作时应先用3m刮杠找平,再用钢抹子收面。
③拉毛:通过木模三次抹面,拉粗毛。
采用硬质塑料扫把拉毛或采用滚筒压槽,保证槽纹深度、纹线直顺和均匀。
④养生:混凝土拉毛成型后,采用上层塑料布下层土工布覆盖,开始养生时不宜撒水过多,可采用喷雾器撒水,防止混凝土表面起皮,待混凝土终凝后,再覆盖土工布浸水养生,养生期在7d以上。
在混凝土强度未达到设计之前,严禁任何机具设备通行。
五、首件施工质量保障措施1技术保障措施(1)严格按照桥涵及路基工程施工工艺和工程规范组织施工,项目上场后立即结合工程特点,制定技术质量标准细则。
(2)坚持设计文件图纸分级会审和技术交底制度。
(3)技术资料和施工控制资料详实,能够正确反映施工全过程并和施工同步,同时满足竣工验交的要求。
(4)加强专业技术工种岗位培训,提高实际操作工艺水平。
