郑州航空港经济综合实验区(郑州新郑综合保税区)河东第五棚户区4号地建设项目CFG桩截桩及接桩施工方案编制人:审核人:审批人:审批日期:中天建设集团有限公司目录第一章编制依据 (1)第二章工程概况 (1)第三章施工组织安排 (2)第四章施工工艺 (3)第五章质量控制 (4)第一章编制依据1、施工合同2、施工图纸3、《建筑工程施工质量验收统一标准》GB50300-20134、施工组织设计第二章工程概况2.1 工程简介1、工程名称:郑州航空港经济综合实验区(郑州新郑综合保税区)河东第五棚户区4号地建设项目。

2、工程地点:郑州航空港经济综合实验区(郑州新郑综合保税区)河东第五棚户区4号地建设项目,位于郑州市航空港区,龙王乡内,商登高速与富航路交叉口东北角,基地东临纵三路(暂名),南临横三路(暂名),西临纵二路(暂名),北临横二路(暂名)。

3、建设单位:郑州航空港区航程置业有限公司4、设计单位:上海华都建筑规划设计有限公司5、地质勘探单位:河南省地矿建设工程(集团)有限公司6、监理单位:郑州中兴工程监理有限公司7、施工单位:中天建设集团有限公司2.2 建筑设计简介1、本工程±0.000的绝对标高分别为地下建筑中地下车库及人防为115.85m,地上建筑中401#为114.65m,402#为114.65m,403#为114.65m,404#为115.45m,405#为114.65m,406#为114.65m,407#为115.45m,408#为115.85m。

2、本工程总建筑面积约234105.03m2,由一个地下车库及人防,八栋高层住宅组成,其中地上建筑面积153786.38m2,地下室建筑面积约80318.65m2。

建筑层数;其中401#、402#、403#、404#、405#、406#、407#、408#楼地下层数为3层,地下车库二层层高为3.9m,地下一层层高为4.05m,地下夹层层高为1.65m;地上层数为33层,标准层层高为2.9m,建筑高度为96.15m。

CFG桩修补断桩方案及小桩头处理方法(建筑助手)

CFG桩修补断桩方案及小桩头处理方法(建筑助手)

CFG桩修补断桩方案及小桩头处理方法本施工方法经设计单位、建设单位、监理单位、施工单位等多方协商,同意按以下方法施工。

一、修补缺陷桩范围;①桩基检测为断桩的;②桩内发现夹有泥土等杂物的桩;③桩头直径小于320(含320)的桩。

二、断桩修补方法1、先将需要修补的断桩挖出来,挖土深比断桩位置深150mm,挖土直径根据现场要求确定;2、将断桩面打凿平整,并将松动及软弱的混凝土剔除,然后用清水将断面冲洗干净,并在上面刷一层素水泥浆(用32.5#水泥);3、把模板支设好并加固牢靠后,用水将模板湿润,然后开始浇筑混凝土;4、原设计桩径为400mm,修补断桩时桩径增大至500mm;5、原设计桩混凝土强度为C25,修补断桩混凝土采用C30商品混凝土(加3%早强剂),混凝土一次浇筑高度不得大于500mm,用振动棒分层振捣密实,混凝土浇筑高度至-6.72m,顶部用铁抹子压实木抹子搓毛;6、待混凝土凝固,将模板拆除后,用级配良好的毛砂将桩周围分层夯填至基坑开挖底标高(人工夯实);7、桩基检测为断桩但下挖1.5m仍然不能摇动的桩,用级配良好的碎石分层夯填人工夯填),不做其他处理。

三、其它缺陷桩修补方法1、在桩顶标高处没有发现桩头的,下挖直至找到桩头,并从桩头向下挖150后,将表面清理干净,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500.混凝土浇筑完毕后用级配良好的砂卵石分层夯填至桩顶标高(人工夯填)。

2、桩内发现夹有泥土等杂物的桩,向下挖200-400后将上部夹有泥土的桩凿掉,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500,如凿掉后仍然发现夹有泥土,继续向下挖200-400,如仍然存在上述现象,另行出处理方法。

混凝土浇筑完毕后用级配良好的碎石分层夯填至-6.77m(人工夯填)。

四、小桩头处理方法1、将所有桩头直径小于320(含320)的桩头向下挖650,将上部500小桩头截掉,要求下部桩头直径大于320,用C30混凝土(加3﹪早强剂)修补至设计标高,修补直径为500.2、桩周边用天然级配碎石分层夯填,每层虚铺厚度不得大于150,压实系数不小于0.94。

CFG桩断桩处理方案

CFG桩断桩处理方案

CFG桩断桩处理方案
一、工程概况
7#楼,基底设计采用CFG桩进行加固,桩采用正方形布置,桩径均为0.4米、C25砼,桩端持力层为 5 层土。

,设计有效桩长9m,桩顶铺设0.2m褥垫层。

单桩竖向承载力特征值不小于680KN,复合地基承载力特征值不低于450Kpa。

检测桩身完整性应抽取不少于总桩数的10%进行低应变动力试验。

2015年3月14日总包对桩进行检查的过程中,发现有浅部断桩。

二、断桩原因
对CFG桩及复核地基检测时用低应变反射波法法检测桩与砼的完整性,发现断裂部分均位于桩顶下约0.5m以上。

经对断桩分析其原因如下:CFG桩施工过程中,在打桩和土方开挖时,土层受桩机开挖和机械挤压产生侧压力。

由于CFG桩比较脆,在侧压力作用下容易产生断裂,形成浅层断桩。

三、处理方案
对于浅层断桩采用如下处理方案
1、对断桩逐根单独处理,剔除断桩,断桩深在0.2-0.5米,桩周围扩展D+200开挖。

断桩深在0.5-1.0米,桩周围扩展D+500开挖。

深度超1.0米的扩展1米开挖。

2、人工挖到断面以下200mm。

3、对断裂面剔平,凿毛清理干净,将3mm的铁皮制作直径600mm的
安放套筒,套筒安放到每边增加100mm,并固定好套筒,用比桩身强度高一等级的混凝土浇筑到设计标高,振捣密实。

周围用与桩周围相同的材料填实。

(见详图)
4、砼浇筑完毕并拆模后采用覆盖塑料薄膜保养,养护不少于7d。

四、安全文明施工
1、进入施工现场戴安全帽
2、施工中必须严格遵守临时用电安全措施。

CFG桩断桩修补施工方案全套资料

CFG桩断桩修补施工方案全套资料

CFG桩断桩修补施工方案全套资料(全套标准方案,可以直接使用,可编辑优秀版资料,欢迎下载)CFG桩补桩施工方案一、工程概况本工程为地下三层,地上二十七层,建筑面积约104000平米,住楼地基处理采用CFG桩和灰土桩复合地基,CFG桩有效桩长21米,直径400mm,桩身砼强度为C25,采用长螺旋钻孔.由于在桩间土开挖过程中出现极少部分桩体被碰断或出现桩身达不到设计标高时采取补桩措施。

二、施工准备:1、手推车及用具准备就绪。

2、插入式振动棒一套.3、作业条件:模板内的余土、杂物等清理干净。

模板缝隙应严密不漏浆,模板标高等均符合设计要求和设计规范规定。

三、操作工艺:1、清除施工区域的表层硬物2、开挖:开挖深度视问题桩桩身的长度而定,将桩的周围土开挖成比桩直径每边大100mm的圆坑,坑底标高至断桩处桩头以下50mm,人工夯击落实.3、桩头处理:将桩头凿至坚硬的混凝土面,桩顶面大致水平,将桩头混凝土凿毛,清理干净,不得有泥土存在,将坑底混凝土渣清出坑外。

4、模板安装及加固模板采用3mm厚的铁皮制作成直径400mm的钢套筒,高度为补桩高度加50mm高;将制作好的钢模板套在处理好的桩头上,接缝内加塞海绵或橡胶条,拧紧连结的螺栓。

立模时必须保证桩头上无土体进入,为保证模板安装稳固,根据模板的高度在模板的周围用方木支撑牢固。

5、浇筑混凝土 :在浇筑混凝土之前,必须将桩底混凝土面用清水冲洗干净,撒一层约10-20mm厚水泥砂浆(1:2),然后分层(厚度约300mm)浇筑混凝土至接桩顶设计标高,混凝土采用比桩体混凝土高一标号的商品混凝土即为C30,浇筑完后注意保护桩身。

6、桩间土回填:混凝土应达到设计强度的75%以上拆模,具体可根据现场实际工期要求进行相应的调整后,回填桩间土,回填时必须分层夯实(分层厚度不得大于100mm),回填土时应围绕桩体四周均匀回填,严禁单侧面回填土,以防压迫桩体。

四、操作注意事项1、基坑开挖后底部必须夯击密实,保证模板不下沉。

CFG桩断桩处理方案

CFG桩断桩处理方案

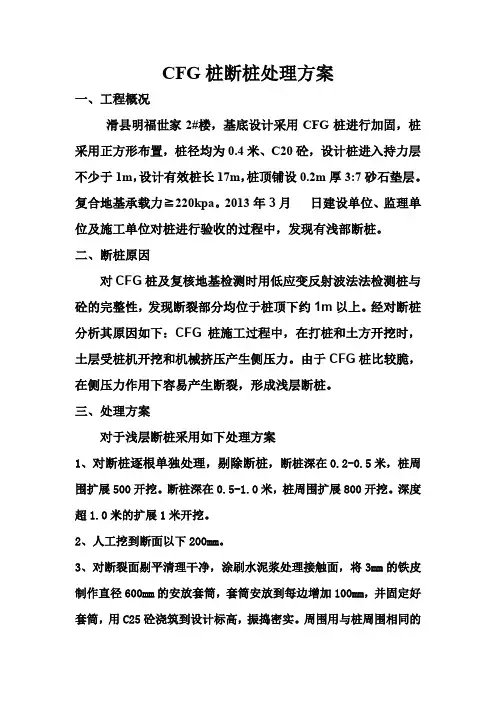

CFG桩断桩处理方案一、工程概况滑县明福世家2#楼,基底设计采用CFG桩进行加固,桩采用正方形布置,桩径均为0.4米、C20砼,设计桩进入持力层不少于1m,设计有效桩长17m,桩顶铺设0.2m厚3:7砂石垫层。

复合地基承载力≧220kpa。

2013年3月日建设单位、监理单位及施工单位对桩进行验收的过程中,发现有浅部断桩。

二、断桩原因对CFG桩及复核地基检测时用低应变反射波法法检测桩与砼的完整性,发现断裂部分均位于桩顶下约1m以上。

经对断桩分析其原因如下:CFG桩施工过程中,在打桩和土方开挖时,土层受桩机开挖和机械挤压产生侧压力。

由于CFG桩比较脆,在侧压力作用下容易产生断裂,形成浅层断桩。

三、处理方案对于浅层断桩采用如下处理方案1、对断桩逐根单独处理,剔除断桩,断桩深在0.2-0.5米,桩周围扩展500开挖。

断桩深在0.5-1.0米,桩周围扩展800开挖。

深度超1.0米的扩展1米开挖。

2、人工挖到断面以下200mm。

3、对断裂面剔平清理干净,涂刷水泥浆处理接触面,将3mm的铁皮制作直径600mm的安放套筒,套筒安放到每边增加100mm,并固定好套筒,用C25砼浇筑到设计标高,振捣密实。

周围用与桩周围相同的材料填实。

4、砼浇筑完毕并拆模后采用覆盖塑料薄膜保养,养护不少于7d。

四、人员、设备、材料现场管理人员1人、施工人员5人设备:手推车1台、插入式振捣器2根,60cm套筒6套,铁锹、毛刷、抹子五、材料商砼、塑料薄膜六、施工时间:月日至月日七、安全文明施工1、进入施工现场戴安全帽2、施工中必须严格遵守临时用电安全措施。

CFG桩断桩修补处理方案

CFG桩断桩修补处理方案

CFG桩断桩修补处理方案一、背景介绍CFG桩(cast-in-place bored pile)是一种常用的桩基施工方法,通常用于土木工程中以提供支撑和稳定的地基。

然而,在施工过程中,偶尔会出现断桩的情况,即桩体中段或底部断裂。

断桩会带来很多不利影响,如降低工程结构的稳定性和承载力,增加修复成本,并延长工期。

因此,针对CFG桩断桩的修补处理方案具有重要的实际意义。

二、断桩原因的分析1.施工质量问题:施工过程中没有按照规范要求进行操作,如钢筋的质量不达标、灌注混凝土强度不够等,导致桩体无法承受设计荷载产生断裂。

2.土层特性问题:桩体所处的土层特性可能不符合设计要求,如地下水位过高、土壤稳定性差等,这些因素都会增加桩体的断裂风险。

3.不可预见的外力因素:如地震、暴雨等自然因素可能导致桩体的断裂。

为了修补断桩,保证施工质量和工程的使用性能,下面列出了一些可能的修补处理方案:1.预防措施:在施工过程中,加强质量控制和监督,确保钢筋质量符合标准,混凝土强度达到设计要求。

针对土层特性问题,可以进行充分的地质勘察,以了解地下水位和土壤的性质,从而选择合适的施工方法和桩基类型。

2.桩体切断处理:桩体断裂后,首先需要对断裂部位进行切割处理,以使其断面光滑,便于后续修复操作。

在切割断面上打入螺纹钢筋,形成连接节点。

3.加固处理:针对断桩部位,进行加固处理以提高其承载能力。

可以采用以下几种方式:-补强灌注:利用无收缩性的高强度灌浆剂,将断裂部位进行灌浆加固,增加桩体的强度。

-套筒加固:在断桩部位周围设置长度较短的套筒,将断桩部位和套筒进行连接,形成新的承载体系。

-桩端加盖:对断桩部位进行加盖处理,将断桩部位覆盖,并进行连接加固。

4.桩体重建:对于严重断桩的情况,无法采取加固处理的情况下,需要对断桩部位进行重建。

重建操作一般包括以下几个步骤:-清理断裂部位,确定无残留杂物。

-钻孔:在断桩部位进行钻孔处理,确定桩体形成孔洞以便于进行新桩的灌注。

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案

吉地•澜花语1#楼
CFG桩桩头破损修复施工方案
一、概况:
CFG桩在桩基挖土施工中,个别桩头被挖掘机碰撞,造成CFG 桩桩头长度缺损,针对此情况,经项目部研究,对己破损桩头采取措施认真修复,并责成挖土施工班组加强管理,认真操作,加强防护,尽量避免和减少桩头破损。

二、桩头修复方案:
断桩长度超过200mm时,将断桩桩位土挖去,磴表而凿平,清刷干净,桩径D=600 mm,用C30碗将桩二次浇筑至-7.30m,待栓强度达到12Mpa 以上时,将桩四周填土夯实。

三、修复施工要点:
1、断桩桩基位挖土深度至断桩面以下不小于100mm,根据桩位土密实程度,能用作土模时,尽量仔细成孔,若不能用土模成型时,则制安外模板,孔径应较原设计桩径加大200 mm左右,桩上表面控制在-7.30m。

2、桩破损表面认真清刷干净,将松动石子和浮砂清除干净,洒
水湿润,均匀浇筑20〜30 mm厚与C30磴同比例的水泥砂浆结合层,
再浇筑C30栓。

3、用插入式振捣器认真振捣达到密实。

4、浇筑磴24h后洒水养护,保持湿润。

5、桩修复后,磴强度必须达到12Mpa及其以上时方可夯填四周土。

6、留置试块以备测定栓强度。

7、断桩修复派专人监管,作好记录。

河南开元建设有限公司。

CFG桩修补断桩方案及小桩头处理方法

CFG桩修补断桩方案及小桩头处理方法

CFG桩修补断桩方案及小桩头处理方法本施工方法经设计单位、建设单位、监理单位、施工单位等多方协商,同意按以下方法施工。

一、修补缺陷桩范围;①桩基检测为断桩的;②桩内发现夹有泥土等杂物的桩;③桩头直径小于320(含320)的桩。

二、断桩修补方法1、先将需要修补的断桩挖出来,挖土深比断桩位置深150mm,挖土直径根据现场要求确定;2、将断桩面打凿平整,并将松动及软弱的混凝土剔除,然后用清水将断面冲洗干净,并在上面刷一层素水泥浆(用32.5#水泥);3、把模板支设好并加固牢靠后,用水将模板湿润,然后开始浇筑混凝土;4、原设计桩径为400mm,修补断桩时桩径增大至500mm;5、原设计桩混凝土强度为C25,修补断桩混凝土采用C30商品混凝土(加3%早强剂),混凝土一次浇筑高度不得大于500mm,用振动棒分层振捣密实,混凝土浇筑高度至-6.72m,顶部用铁抹子压实木抹子搓毛;6、待混凝土凝固,将模板拆除后,用级配良好的毛砂将桩周围分层夯填至基坑开挖底标高(人工夯实);7、桩基检测为断桩但下挖1.5m仍然不能摇动的桩,用级配良好的碎石分层夯填人工夯填),不做其他处理。

三、其它缺陷桩修补方法1、在桩顶标高处没有发现桩头的,下挖直至找到桩头,并从桩头向下挖150后,将表面清理干净,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500.混凝土浇筑完毕后用级配良好的砂卵石分层夯填至桩顶标高(人工夯填)。

2、桩内发现夹有泥土等杂物的桩,向下挖200-400后将上部夹有泥土的桩凿掉,然后用C30混凝土(加3﹪早强剂)修补,修补直径为500,如凿掉后仍然发现夹有泥土,继续向下挖200-400,如仍然存在上述现象,另行出处理方法。

混凝土浇筑完毕后用级配良好的碎石分层夯填至-6.77m(人工夯填)。

四、小桩头处理方法1、将所有桩头直径小于320(含320)的桩头向下挖650,将上部500小桩头截掉,要求下部桩头直径大于320,用C30混凝土(加3﹪早强剂)修补至设计标高,修补直径为500.2、桩周边用天然级配碎石分层夯填,每层虚铺厚度不得大于150,压实系数不小于0.94。

CFG桩断桩修补处理方案

CFG桩断桩修补处理方案

一、工程概况
1、基本情况
拟建的瑞景花园DK3-2安置楼项目3#楼,,位于西安市灞桥区长乐东路以北空军工程大学西侧。钢筋混凝土剪力墙结构,地上34层,地下两层,占地面积1024。04㎡,地上建筑面积36547.1㎡,设计使用年限50年。
本工程地基为CFG灌注桩,共计406根,桩顶铺设300mm厚褥垫层。桩径500mm,桩深21m,桩距2m,矩形布置。单桩承载力特征值不小于1100KN,铺设褥垫层后地基承载力特征值不小于580KPa。
(2)积极全面地开展扬尘污染预防治污减霾治理工作,成立扬尘污染预防治污减霾治理领导小组。
(3)加强“治污减霾·保卫蓝天”宣传工作,提高全员扬尘污染预防治污减霾治理意识。
(4)现场采取图片、表扬、评优、奖励等多种形式进行扬尘污染预防治污减霾治理宣传,并将扬尘污染预防治污减霾治理知识的普及工作落实到每位施工人员身上。
3)、剔除断桩。剔除断桩,并将断裂面剔平清理干净,涂刷水泥浆处理接缝面。
4)、安放木套筒。采用木模板制作700mm*700mm木套筒安放到位并固定。
5)、补桩。补桩采用比设计桩身混凝土高一标号的C35微膨胀细石混凝土浇筑,并振捣密实,混凝土浇筑到设计桩顶标高。
6)、养护。混凝土浇筑完毕并拆模后,采用覆盖塑料薄膜保湿保温,养护不得少于7天。
(5)对上岗的施工人员进行工地扬尘污染预防治污减霾治理知识培训,未经培训严禁上岗。
(6)现场建立扬尘污染预防治污减霾治理义务监督岗制度,保证及时反馈信息,对扬尘污染预防治污减霾治理做得不周之处及时提出整正改方案,积极改进并完善扬尘污染预防治污减霾治理措施。
(7)严格按照施组中扬尘污染预防治污减霾治理措施开展扬尘污染预防治污减霾治理工作,其针对性可操作性要强。

基础断桩处理方案

基础断桩处理方案

基础断桩处理方案一、现场概况:基础形式采用CFG桩复合地基上的钢筋砼筏板基础。

根据验槽发现情况,存在以下问题:1、上部存在断桩现象。

2、桩头高低不平;局部有大型设备碾压的较深轮坑。

二、处理依据:1、施工图纸;2、《建筑地基处理技术规范》JGJ79-20123、《建筑地基基础设计规范》GB50007-20114、施工场地现场验槽情况。

三、处理措施:1、断桩处理:根据验槽情况,对每根桩逐个排查,发现断桩现象比较多,断桩现象为浅层断桩。

处理方法:①将断桩部位以上桩头人工挖出,在该桩处挖比桩体直径大20cm的同心圆,挖孔深度超出断桩面深度10cm:②用高于原桩一个标号的砼部至桩顶设计标高,如后附图。

施工要求:人工清理桩头,断桩接头应凿平凿毛,必须处理干净,杜绝存在土、灰尘等杂物。

砼浇筑时应振捣密实,防止出现空桩断桩现象。

振捣后应收抹。

并用薄膜覆盖。

2、碾压轮坑处理:根据根据验槽发现,桩头高低不平;地基桩间土高低不平,所有桩头要在 一个平面上。

O 将桩间土表面的碎石、杂土清扫干净;O 2对超挖的桩间土 及大型设备碾压的轮坑用级配碎石回填, 回填至与桩顶标高相平。

回填级 配碎石的级配比应与褥垫层的级配比相同, 夯实度要求也均相同。

③在换 填平整后的平面上继续施工褥垫层, 褥垫层厚度、要求及做法均同原设计 图纸。

附图:600100410100[‘CF G±用水冲洗干净Z zY /度 高 砼 浇 补桩头凿平凿毛 / A// AV \。

CFG桩断桩修补处理方案

CFG桩断桩修补处理方案

目录第一章工程概况ﻩ错误!未定义书签。

第二章编制依据ﻩ错误!未定义书签。

第三章施工准备ﻩ2第四章施工工艺............................................. 错误!未定义书签。

第五章施工计划计划. (6)第六章施工管理及作业人员配置与分工ﻩ7第七章质量验收要求 (7)第八章施工安全保证措施ﻩ9第九章绿色与文明施工措施ﻩ12第十章治污减霾施工措施ﻩ13第十一章应急措施 (15)一、工程概况1、基本情况拟建得瑞景花园DK3-2安置楼项目3#楼,,位于西安市灞桥区长乐东路以北空军工程大学西侧。

钢筋混凝土剪力墙结构,地上34层,地下两层,占地面积1024.04㎡,地上建筑面积36547、1㎡,设计使用年限50年。

本工程地基为CFG灌注桩,共计406根,桩顶铺设300mm厚褥垫层。

桩径500mm,桩深21m,桩距2m,矩形布置。

单桩承载力特征值不小于1100KN,铺设褥垫层后地基承载力特征值不小于580KPa。

2、参建单位建设单位:西安瑞景房地产开发有限公司监理单位:永明项目管理有限公司勘察单位:陕西西域岩土工程有限公司设计单位:华诚博远工程技术集团有限公司施工单位:陕西瓴域建设工程有限公司二、编制依据1、业主提供得施工图纸;2、《工程勘察报告》;3、施工现场得具体情况;4、实施得有关标准与法规:1)《建筑地基处理技术规范》(JGJ79-2012)2)《建筑桩基技术规范》(JGJ94—2008)3)《建筑地基基础设计规范》(GB50007—2011)4)《建筑地基基础施工质量验收规范》(GB 50202—2002)5)《混凝土质量控制标准》(GB50164-2011)6)《建筑工程施工质量评价标准》(GB/T50375—2006)7)《建筑工程施工质量验收统一标准》(GT50326-2013)三、断桩原因分析经对断桩进行分析,结以往施工经验,其原因如下:CFG桩复合地基施工过程中,在打桩与土方开挖时,土层受桩机与开挖机械挤压产生侧压力,由于CFG桩桩身较脆,在侧压力作用下容易产生断裂,形成浅层断桩。

CFG桩短桩、断桩处理方法

CFG桩短桩、断桩处理方法

巴彦淖尔市奥临花园A2综合楼部分CFG桩短桩、断桩处理方法一、导致短桩、断桩的原因造成短桩原因:1、没有严格控制好标高。

2、成桩过程中停料过早。

造成断桩原因:清理桩间土过程中,机械与人工配合不挡,碰撞桩头,使桩头折断。

在不影响承载力的情况下一般不需处理。

二、处理方法1、清除断桩,用接柱的方法接至设计标高,后用粗沙夯至桩顶即可。

2、直径扩大100mm。

3、桩顶剔平,并用清水冲刷干净。

4、采用高一个标号的混凝土灌注,振捣密实。

5、桩锚入100mm左右。

审批:审核:编制:巴彦淖尔临河第二建筑安装工程有限责任公司巴彦淖尔市卫生监督妇幼保健办公楼部分CFG桩短桩、断桩处理方法一、导致短桩、断桩的原因造成短桩原因:1、没有严格控制好标高。

2、成桩过程中停料过早。

造成断桩原因:清理桩间土过程中,机械与人工配合不挡,碰撞桩头,使桩头折断。

在不影响承载力的情况下一般不需处理。

二、处理方法1、清除断桩,用接柱的方法接至设计标高,后用粗沙夯至桩顶即可。

2、直径扩大100mm。

3、桩顶剔平,并用清水冲刷干净。

4、采用高一个标号的混凝土灌注,振捣密实。

5、桩锚入100mm左右。

审批:审核:编制:内蒙古中色建设工程总公司临河分公司巴彦淖尔市泰城新居五区37#楼部分CFG桩短桩、断桩处理方法一、导致短桩、断桩的原因造成短桩原因:1、没有严格控制好标高。

2、成桩过程中停料过早。

造成断桩原因:清理桩间土过程中,机械与人工配合不挡,碰撞桩头,使桩头折断。

在不影响承载力的情况下一般不需处理。

二、处理方法1、清除断桩,用接柱的方法接至设计标高,后用粗沙夯至桩顶即可。

2、直径扩大100mm。

3、桩顶剔平,并用清水冲刷干净。

4、采用高一个标号的混凝土灌注,振捣密实。

5、桩锚入100mm左右。

审批:审核:编制:内蒙古中色建设工程总公司临河分公司临陕路街角出口C1#楼部分CFG桩短桩、断桩处理方法一、导致短桩、断桩的原因造成短桩原因:1、没有严格控制好标高。

CFG桩头补桩方案

CFG桩头补桩方案

CFG桩头补桩方案
2012年3月20日,基坑开挖至设计桩顶标高-9.87m并破桩完成,经检测有少数桩头出现断桩现象,断桩长度最长400mm,与监理单位协商后,修补方法如下:
1、根据测试结果,将断裂部分人工挖出,断茬处桩头疏松或空鼓部分剔凿至混凝土密实处,剔凿基本平整并凿毛。

2、清理坑内余土,使桩头突出周边原土约20mm。

用钢丝刷刷毛,自来水清理、冲洗干净。

3、桩头清理完成后,将1.2mm厚铁皮做成直径440mm的圆柱模,将圆柱模对准桩头并保持垂直,见下图。

4、修补混凝土强度等级比原混凝土提高一个等级,即C25。

5、接缝处理,在浇筑混凝土前先在桩头刷素水泥浆一道再浇筑混凝土。

6、混凝土用商品混凝土,坍落度要控制在80~100mm之间。

对深度不超过300mm的桩,一次浇筑至桩顶标高,用粗钢筋插捣密实后,四周回填土并人工捣实,然后缓慢提起圆柱模,重新插捣密实后将表面抹平。

对深度大于300mm的桩分两次浇筑,
第二次插捣混凝土时要将钢筋插入下一层混凝土中50mm,施工顺序要按照先浇筑混凝土,再四周回填土,然后提起圆柱模的顺序进行。

7、混凝土养护,桩头混凝土浇筑完成后将表面抹平,覆盖一层塑料薄膜和一层草帘养护,白天天气干燥时可适当浇水,养护时间不少于7天。

山西六建集团有限公司
槐桐别苑项目部
2012年3月20日
CFG桩头补桩方案
编制:
审核:
审批:
山西六建集团有限公司
槐桐别苑项目部
2012年3 月20日。

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案

吉地?澜花语1#楼
CFG 桩桩头破损修复施工方案
一、概况:
CFG桩在桩基挖土施工中,个别桩头被挖掘机碰撞,造成CFG桩桩头长度缺损,针对此情况,经项目部研究,对己破损桩头采取措施认
真修复,并责成挖土施工班组加强管理,认真操作,加强防护,尽量
避免和减少桩头破损。

二、桩头修复方案:
断桩长度超过200mm 时,将断桩桩位土挖去,碗表面凿平,清刷干净,桩径D二600 mm用C30確将桩二次浇筑至-7. 30m,待確强度达到12Mpa 以上时,将桩四周填土夯实。

三、修复施工要点:
1、断桩桩基位挖土深度至断桩面以下不小于100mm,根据桩位土密实程度,能用作土模时,尽量仔细成孔,若不能用土模成型时,则制安外模板,孔径应较原设计桩径加大200 mm 左右,桩上表而控制在-7. 30m。

2、桩破损表面认真清刷干净,将松动石子和浮砂清除干净,洒水湿润,
均匀浇筑20? 30 mm厚与C30检同比例的水泥砂浆结合层,再浇筑C30
轮。

3、用插入式振捣器认真振捣达到密实。

4、浇筑碇24h后洒水养护,保持湿润。

5、桩修复后,碗强度必须达到12Mpa及其以上时方可夯填四周土。

6、留置试块以备测定栓强度。

7、断桩修复派专人监管,作好记录。

河南开元建设有限公司
2014 年04。

CFG桩断桩修补处理方案

CFG桩断桩修补处理方案

东南坊户棚改造返迁项目cfg断桩补桩施工方案xxx棚户区改造返迁安置小区CFG桩断桩修补施工方案编写:审核:批准:东南坊棚户区改造拆迁安置小区项目部二〇二〇年月日目录、东南坊棚户区改造返迁安置小区 1一、工程概况 -------------------------------------------------------------- 1二、编制依据 -------------------------------------------------------------- 1三、断桩原因分析 -------------------------------------------------------- 2四、修补工艺 -------------------------------------------------------------- 2五、施工计划安排 -------------------------------------------------------- 4六、质量标准及要求: -------------------------------------------------- 4七、安全文明施工 -------------------------------------------------------- 5八、治污减霾施工措施 -------------------------------------------------- 5一、工程概况1、基本情况本工程位于咸阳市劳动路南侧,西环路西侧区域,由2幢地上33层地下1层(人防工程)高层及附属裙房住宅、1幢6层公共建筑、1幢3层幼儿园、,带1层地下车库组成,2幢高层住宅为剪力墙结构,公共建筑、幼儿园、商业楼以及地下车库为框架结构。

CFG桩采用复合地基,本工程地基为CFG灌注桩,共计1179根,桩顶铺设250mm厚褥垫层。

CFG桩桩头处理方案

CFG桩桩头处理方案

CFG桩桩头处理⽅案
⼀、桩头断裂原因
1、由于CFG桩在施⼯过程中部分桩的⾃⾝材料和⼟混合,桩⾝强度达
不到设计要求,导致在基坑开挖过程中桩⾝断裂。

2、CFG桩在截桩过程中,⼯⼈施⼯措施不当,没有按照要求施⼯导致
桩顶标⾼低于设计标⾼。

⼆、桩头处理⽅案
鉴于煤⽓站的CFG部分桩头低于设计标⾼(低于设计标⾼100mm-500mm之间)以及桩头不平整,我项⽬部研究决定采取如下⽅案进⾏补救:
1、对于低于设计标⾼的桩头清除桩头表⾯松动的混凝⼟,直⾄露出新
鲜混凝⼟⾯。

2、⽤铁锹清除桩头外围100mm的⼟(⽐桩径⼤100mm),深度要⽐断桩
部位低100mm,且桩头周围要平整。

3、⽤3mm厚的铝⽪箍在桩头外围,形成⼀个⽐桩径⼤100mm的圆型模
板,⽤铁丝箍紧。

4、⽤C20细实混凝⼟浇筑⾄设计标⾼,平整度要符合规范要求。

接桩头⽰意图()
三、质量标准及要求:
1、清除桩头周围⼟的时候尽量避免扰动基础持⼒层。

2、确保接桩的部位直径⼤于原来CFG桩100mm。

3、剔除桩头浮浆时候严禁⽤重锤剔凿,以免再⼀次破坏桩头。

4、浇筑完成,桩头表⾯平整度以及观感质量符合规范以及设计要求。

5、浇筑完成后,待接桩部分的混凝⼟强度达到规范要求强度在进⾏下⼀道⼯序施⼯。

6、模板拆除后,桩周围要⽤素⼟回填并且夯实,达到设计要求。

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案

吉地·澜花语1#楼
CFG桩桩头破损修复施工方案
一、概况:
CFG桩在桩基挖土施工中,个别桩头被挖掘机碰撞,造成CFG 桩桩头长度缺损,针对此情况,经项目部研究,对已破损桩头采取措施认真修复,并责成挖土施工班组加强管理,认真操作,加强防护,尽量避免和减少桩头破损。

二、桩头修复方案:
断桩长度超过200mm时,将断桩桩位土挖去,
干净,桩径D=600㎜,用C30砼将桩二次浇筑至-7.30m,待砼强度达到12Mpa以上时,将桩四周填土夯实。

三、修复施工要点:
1、断桩桩基位挖土深度至断桩面以下不小于100mm,根据桩位土密实程度,能用作土模时,尽量仔细成孔,若不能用土模成型时,则制安外模板,孔径应较原设计桩径加大200㎜左右,桩上表面控制在-7.30m。

2、桩破损表面认真清刷干净,将松动石子和浮砂清除干净,洒
水湿润,均匀浇筑20~30㎜厚与C30砼同比例的水泥砂浆结合层,再浇筑C30砼。

3、用插入式振捣器认真振捣达到密实。

4、浇筑砼24h后洒水养护,保持湿润。

5、桩修复后,砼强度必须达到12Mpa及其以上时方可夯填四周土。

6、留置试块以备测定砼强度。

7、断桩修复派专人监管,作好记录。

河南开元建设有限公司
2014年04。

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案

CFG桩桩头破损修复施工方案1. 背景CFG(Cased Full-Length Grouted Pile)桩是一种在钻进土层的过程中保持套管,并在注浆后实现下沉或者拔出套管的形式。

该桩常用于地基处理和建筑物支撑中,但在施工过程中桩头破损是一个常见问题。

2. 问题分析桩头的破损会导致桩的受力性能下降,甚至影响整体的承载能力和稳定性。

因此,对CFG桩桩头破损的修复至关重要。

3. 修复方案3.1 检测与评估在进行修复前,首先需要对破损的桩头进行全面的检测与评估,确定破损的具体情况和程度。

3.2 补强处理3.2.1 局部增加钢筋根据桩头的破损情况,在破损部位局部增加钢筋,以增强桩头的承载能力和稳定性。

3.2.2 加固外包混凝土在桩头破损的区域进行外包混凝土加固,以提高破损部位的承载能力。

3.3 表面修整对修复后的桩头进行表面修整,保证其外观平整美观。

4. 施工流程4.1 准备工作1.确定施工范围和方案。

2.准备所需材料和设备。

4.2 施工步骤1.检测与评估桩头破损情况。

2.进行局部钢筋加固处理。

3.加固外包混凝土。

4.对修复后的桩头进行表面修整。

4.3 完工验收进行桩头修复施工的完工验收,确保修复后的桩头符合相关标准和要求。

5. 注意事项1.施工过程中要做好安全防护措施,保证施工人员的安全。

2.严格按照施工方案进行操作,避免施工误操作导致的问题。

3.完工后做好桩头的保养和维护工作,延长桩的使用寿命。

6. 结语CFG桩桩头破损修复是一项关键的工程,合理的修复方案和施工流程对于保障工程质量至关重要。

只有严格按照规范要求进行修复,才能确保桩头的稳定性和承载能力,从而保证工程的安全性和可靠性。

房建工程cfg桩断桩处理方案

房建工程cfg桩断桩处理方案

房建工程cfg桩断桩处理方案1. 概述在房建工程中,常常会遇到cfg桩断裂或者断桩的情况,这种情况会给施工和后续的使用带来很大的困扰。

因此,我们需要一个可行的方法来处理这种情况。

2. 断桩处理方法在处理cfg桩断裂或断桩的情况时,常用的方法包括以下几种:2.1 利用钢管套垫补救这是一种经济实用的方法。

方法是,在断裂或断桩的位置上,将一定长度的钢管套入桩中,并固定好。

通过这种方法,可以补救桩的缺陷,补救后的桩可以继续进行使用。

2.2 利用卡箍套钢板加固卡箍套钢板加固是一种比较常用的处理方法,通过套钢板加固,可以增强桩身的承载力和抗弯能力。

该方法需要现场制作套钢板和卡箍。

2.3 利用接头套钢筋增强通过接头套钢筋增强的方法,可以提高桩的强度和稳定性。

在断裂或断桩的位置上,套上一定长度的钢筋,并进行焊接或螺栓固定,以保证接头的稳定性。

3. 注意事项在使用以上三种断桩处理方法时,需要注意以下事项:3.1 桩身材料要求采取不同的断桩处理方法时,需要对桩的材料和强度进行认真分析,才能选择合适的处理方法。

在选择钢管套垫和卡箍套钢板时,需要保证管子和钢板厚度足够,强度合适。

在选择接头套钢筋时,需要考虑钢筋直径和长度,保证其能够承受桩身的荷载。

3.2 桩身清理在进行断桩处理前,需要对断桩的位置进行清理,并保证清理干净。

在进行钢管套垫和卡箍套钢板时,需要将管子和钢板表面清理干净,以保证固定效果。

在进行接头套钢筋时,需要对钢筋表面进行清理,以保证焊接或螺栓连接处的强度。

3.3 施工过程控制在进行断桩处理过程中,需要严格控制施工过程。

在钢管套垫和卡箍套钢板时,需要进行正确的定位和固定。

在接头套钢筋时,需要保证接头的垂直度和线性度,以确保焊接质量。

4. 结论在房建工程中,cfg桩断裂或断桩的情况时常发生,需要通过各种处理方法进行补救。

本文介绍了三种经济实用的断桩处理方法,即钢管套垫、卡箍套钢板和接头套钢筋。

同时,文章还列举了在进行断桩处理过程中需要注意的事项,以确保断桩处理效果。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

C F G桩断桩修补处理方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
目录
第一章工程概况................................................... 错误!未定义书签。

第二章编制依据................................................... 错误!未定义书签。

第三章施工准备. (2)
第四章施工工艺................................................... 错误!未定义书签。

第五章施工计划计划.. (6)
第六章施工管理及作业人员配置和分工 (7)
第七章质量验收要求 (7)
第八章施工安全保证措施 (9)
第九章绿色与文明施工措施 (12)
第十章治污减霾施工措施 (13)
第十一章应急措施 (15)
一、工程概况
1、基本情况
拟建的瑞景花园DK3-2安置楼项目3#楼,,位于西安市灞桥区长乐东路以北空军工程大学西侧。

钢筋混凝土剪力墙结构,地上34层,地下两层,占地面积1024。

04㎡,地上建筑面积㎡,设计使用年限50年。

本工程地基为CFG灌注桩,共计406根,桩顶铺设300mm厚褥垫层。

桩径500mm,桩深21m,桩距2m,矩形布置。

单桩承载力特征值不小于1100KN,铺设褥垫层后地基承载力特征值不小于580KPa。

2、参建单位
建设单位:西安瑞景房地产开发有限公司
监理单位:永明项目管理有限公司
勘察单位:陕西西域岩土工程有限公司
设计单位:华诚博远工程技术集团有限公司
施工单位:陕西瓴域建设工程有限公司
二、编制依据
1、业主提供的施工图纸;
2、《工程勘察报告》;
3、施工现场的具体情况;
4、实施的有关标准与法规:
1)《建筑地基处理技术规范》(JGJ79-2012)
2)《建筑桩基技术规范》(JGJ94-2008)
3)《建筑地基基础设计规范》(GB50007-2011)
4)《建筑地基基础施工质量验收规范》(GB 50202-2002)
5)《混凝土质量控制标准》(GB50164-2011)
6)《建筑工程施工质量评价标准》(GB/T50375-2006)
7)《建筑工程施工质量验收统一标准》(GT50326-2013)
三、断桩原因分析
经对断桩进行分析,结以往施工经验,其原因如下:CFG桩复合地基施工过程中,在打桩和土方开挖时,土层受桩机和开挖机械挤压产生侧压力,由于CFG桩桩身较脆,在侧压力作用下容易产生断裂,形成浅层断桩。

四、修补工艺
1、断桩深度在200mm以下(含200mm)的处理
1)、以桩心为中心,沿断桩周围挖出边长为900mm的正方形,将断桩部位以上桩头人工挖出,清理出桩头表面泥土及松散混凝土颗粒。

2)、用级配石子回填至设计桩顶标高,级配石子粒径、配比及施工质量要求同本工程褥垫层,即局部加厚褥垫层。

处理方法见图1。

图1 断桩深度≤20cm处理示意图
2、断桩深度在200mm以上的处理
1)、定位。

根据断桩位置,确定桩位中心,并进行标识。

2)、开挖基坑。

人工开挖基坑至断裂面下200mm。

基坑开挖时,须保证坑壁的稳定。

3)、剔除断桩。

剔除断桩,并将断裂面剔平清理干净,涂刷水泥浆处理接缝面。

4)、安放木套筒。

采用木模板制作700mm*700mm木套筒安放到位并固定。

5)、补桩。

补桩采用比设计桩身混凝土高一标号的C35微膨胀细石混凝土浇筑,并振捣密实,混凝土浇筑到设计桩顶标高。

6)、养护。

混凝土浇筑完毕并拆模后,采用覆盖塑料薄膜保湿保温,养护不得少于7天。

7)、回填。

新补桩头周围采用级配石子回填至设计桩顶标高,级配石子粒径、配比及施工质量要求同本工程褥垫层。

处理方法见图2。

图2 断桩深度>20cm接桩处理示意图
五、施工计划安排
1、人员:现场管理人员2人、施工人员5人;
2、设备:手推车2台、插入式振捣器2根,700*700mm木套筒5套,铁锹、锤子、凿子、毛刷、塑料薄膜、抹子等若干,以满足现场施工为准;
3、材料: C35微膨胀细石混凝土。

六、质量标准及要求:
1、桩间土开挖应避免扰动基础持力层土,开挖后的标高须在设计及规范规定范围内。

2、不允许横向重锤凿桩,桩头清除允许偏差须符合设计及规范要求。

3、人工开挖过程中,严格控制开挖标高,避免超挖或二次开挖。

4、人工清挖桩头,断桩接头必须处理干净、平整,杜绝有存在
土、松散混凝土颗粒等杂物,断口先刷水泥浆界面。

5、混凝土浇筑时要振捣密实,防止出现空桩断桩现象。

振捣后要收抹,并用薄膜覆盖。

6、做好资料的收集及试块的养护。

7、混凝土浇筑后,严防重型机械行走或扰动,防止使桩头压松造成桩顶混凝土不成型、断桩。

8、拆模后人工清除,找平,避免断桩及对地基土的扰动。

七、安全文明施工
1、进入施工现场必须佩戴安全帽,无关人员不得靠近、进入现
场。

2、进入施工现场必须遵守劳动纪律,严禁抽烟、严禁酒后上岗。

3、施工中必须严格遵守临时用电安全规范。

八、治污减霾施工措施
1、施工现场扬尘污染预防治污减霾治理工作计划
(1)认真学习和贯彻《西安市加强冬季大气污染防治工作措施》精神,促进《陕西省“治污减霾·保卫蓝天”五年行动计划》、《西安市加强冬季建设工地扬尘污染防治工作方案》,及西安市政府、灞桥区办“治污减霾”工作的部署方案,西安市建设工地扬尘污染专项工作组文件。

(2)积极全面地开展扬尘污染预防治污减霾治理工作,成立扬尘污染预防治污减霾治理领导小组。

(3)加强“治污减霾·保卫蓝天”宣传工作,提高全员扬尘污染预防治污减霾治理意识。

(4)现场采取图片、表扬、评优、奖励等多种形式进行扬尘污染预防治污减霾治理宣传,并将扬尘污染预防治污减霾治理知识的普及工作落实到每位施工人员身上。

(5)对上岗的施工人员进行工地扬尘污染预防治污减霾治理知识培训,未经培训严禁上岗。

(6)现场建立扬尘污染预防治污减霾治理义务监督岗制度,保证及时反馈信息,对扬尘污染预防治污减霾治理做得不周之处及时提出整正改方案,积极改进并完善扬尘污染预防治污减霾治理措施。

(7)严格按照施组中扬尘污染预防治污减霾治理措施开展扬尘污染预防治污减霾治理工作,其针对性可操作性要强。

2、施工现场扬尘污染预防治污减霾治理工作制度
(1)积极全面开展工作,加强施工现场扬尘污染预防治污减霾治理工作的组织领导,成立以项目经理为首的,由技术、生产、材料、机械等部门组成的扬尘污染预防治污减霾治理工作领导小组。

(2)建立施工现场扬尘污染预防治污减霾治理自我保证体系,做到责任落实到人。

(3)不定期组织工地的业务人员学习国家、陕西省西安市有关扬扬尘污染预防治污减霾治理的各项规定,西安市和灞桥区办“治污减霾”工作的部署方案。

(4)认真做好施工现场扬尘污染预防治污减霾治理的监督检查工作。

(5)施工现场要经常采取多种形式的扬尘污染预防治污减霾治理宣传教育活动,施工队进场集体进行扬尘污染预防治污减霾治理教育,不断
提高职工的扬尘污染预防治污减霾治理意识和法制观念。

(6)制定施工现场扬尘污染预防治污减霾制度:现场临地道路进行硬化处理,并定期洒水;专人清扫土方运输车辆,做好防遗撒工作;严禁凌空抛撒施工垃圾。

3、施工现场扬尘污染预防治污减霾治理工作措施
(1)工程施工现场采用铁艺栏杆与240厚围墙相结合进行现场围挡,并保证高度在以上。

(2)裸露土采用密目网100%全覆盖;水泥等易飞扬细颗料散体材料,安排在临时库房存放或用密目网遮盖;垃圾及材料运输时采用彩条布遮盖或其他方式防止遗洒、飞扬;卸装时要小心轻放,不得抛洒,最大限度的减少扬尘。

(3)对出现场的车辆,进行严格的清扫,做好防遗撒工作。

设专人负责清扫车轮,对易散易飞扬物采取遮盖。

(4)对临时施工道路进行路面硬化,并定时洒水。

(5)结构施工中的施工垃圾采用容器吊运至垃圾站,并及时清运。

(6)运输车不得超量运载、运载工程土方最高点不超过车辆槽帮上沿50cm,边缘低于车辆槽帮上沿10cm,装载建筑渣土或其它散装材料不得超过槽帮上沿。

4、施工现场扬尘污染预防治污减霾治理领导小组
为保证现场的“治污减霾”工作达到标准,成立现场扬尘污染预防治污减霾治理领导小组,成员如下:
组长:张富强
副组长:魏尧奎管晓峰
成员:吕晓强王银强王显耀杨辰马轲梁法明白海王立柱康伟。
