微蜂窝及室内分布系统工程施工安装规范
室内分布系统施工规范(1)

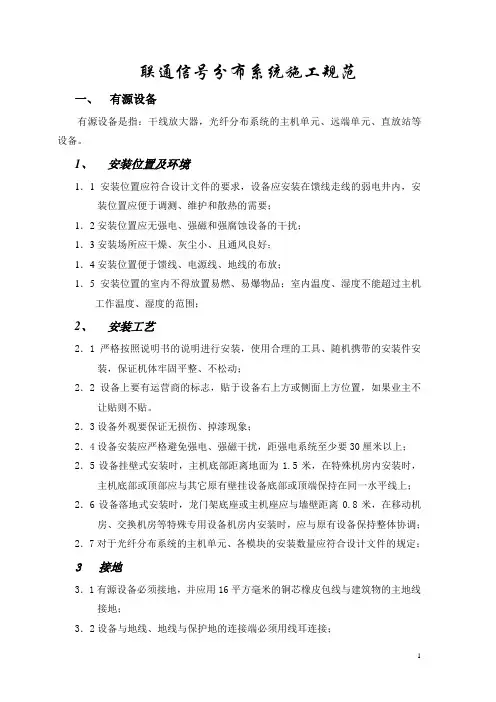

联通信号分布系统施工规范一、有源设备有源设备是指:干线放大器,光纤分布系统的主机单元、远端单元、直放站等设备。
1、安装位置及环境1.1安装位置应符合设计文件的要求,设备应安装在馈线走线的弱电井内,安装位置应便于调测、维护和散热的需要;1.2安装位置应无强电、强磁和强腐蚀设备的干扰;1.3安装场所应干燥、灰尘小、且通风良好;1.4安装位置便于馈线、电源线、地线的布放;1.5安装位置的室内不得放置易燃、易爆物品;室内温度、湿度不能超过主机工作温度、湿度的范围;2、安装工艺2.1严格按照说明书的说明进行安装,使用合理的工具、随机携带的安装件安装,保证机体牢固平整、不松动;2.2设备上要有运营商的标志,贴于设备右上方或侧面上方位置,如果业主不让贴则不贴。
2.3设备外观要保证无损伤、掉漆现象;2.4设备安装应严格避免强电、强磁干扰,距强电系统至少要30厘米以上;2.5设备挂壁式安装时,主机底部距离地面为1.5米,在特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在同一水平线上;2.6设备落地式安装时,龙门架底座或主机座应与墙壁距离0.8米,在移动机房、交换机房等特殊专用设备机房内安装时,应与原有设备保持整体协调;2.7对于光纤分布系统的主机单元、各模块的安装数量应符合设计文件的规定;3 接地3.1有源设备必须接地,并应用16平方毫米的铜芯橡皮包线与建筑物的主地线接地;3.2设备与地线、地线与保护地的连接端必须用线耳连接;3.3每台有源设备必须各自安装独立的地线,不可共用一根地线;地线须按国标规定,用黄绿色专用线,须加装平垫、弹簧垫拧紧;3.4设备接地不能接避雷地,要接保护地;3.5为减少接地线的电感,要求接地线的弯曲角度大于90度,弯曲曲率半径大于130毫米;3.6地线走线要用线码固定,严禁有飞线现象,不得与馈线、电源线有交叉现象,如加套白色PVC的地线走线要求与射频走线固定原则相同,并作好标签识别;3.7地线如遇穿墙走线,穿墙部分必须加套管保护,穿墙孔/口必须用防火泥加以密封;3.8现在联通规定,楼顶八木的接地,必须先用钢丝连接将八木支架和避雷网焊接,然后将避雷器和支架用地线连接。
室内分布系统施工及验收规范
中国铁塔股份有限公司室内分布系统施工及验收规范(试行)2015-1-12发布2015-1-12实施中国铁塔股份有限公司发布目录目录 (1)前言 (3)1 总则 (4)2 验收原则及范围 (4)2.1验收原则和依据 (4)2.2验收内容和范围 (5)3 系统组成 (5)3.1室内覆盖系统组成 (5)3.2多系统合路 (6)4 工程验收前检查 (6)4.1环境检查 (6)4.2设备及器材检查 (6)5 施工要求 (7)5.1电缆走道(或槽道)安装 (7)5.2线缆布放 (7)5.3泄漏电缆布放 (9)5.4光纤布放 (9)5.5电源检查 (10)5.6防雷接地 (11)5.7有源器件安装 (12)5.8无源器件安装 (13)5.10GPS天馈线安装 (14)5.11标签 (15)6 工程初验 (16)6.1初验要求 (16)6.2信号源设备检查测试 (17)6.3室内分布系统检查测试 (17)6.4各系统性能指标测试 (18)6.5初验资料移交 (25)7 工程终验 (25)7.1竣工技术文件 (25)7.2验收要求 (26)8 附件 (26)8.1安装电缆走道(或槽道)检验表 (27)8.2线缆布放检验表 (28)8.3有源器件安装检验表 (32)8.4无源器件安装检验表 (33)8.5天线安装检验表 (34)8.6GPS天馈系统安装检验表 (36)8.7标签检验项目表 (37)前言本规范的编制目的是通过标准化验收要求,满足室内分布系统网络建设和工程验收的需要,规范验收流程和验收内容,特制订本规范。
本规范明确了通信室内分布系统网络建设和工程验收的内容:✓验收的原则及依据✓验收的内容及范围✓室内分布系统的组成及各分部工程的建设和验收本规范由中国铁塔股份有限公司建设维护部提出并归口。
本规范起草单位:中国铁塔股份有限公司建设维护部、研发中心、北京分公司广东达安项目管理股份有限公司广东省电信规划设计院有限公司1 总则1.1 为了规范室内分布系统(以下简称室内分布系统)安装工程施工质量检查、随工检验和工程竣工验收等工作的技术要求,制定本规范。
室内分布系统施工及验收规范
中国铁塔股份有限公司室内分布系统施工及验收规范(试行)2015-1-12发布2015-1-12实施中国铁塔股份有限公司发布目录目录 (1)前言 (3)1 总则 (4)2 验收原则及范围 (4)2.1验收原则和依据 (4)2.2验收内容和范围 (5)3 系统组成 (5)3.1室内覆盖系统组成 (5)3.2多系统合路 (6)4 工程验收前检查 (6)4.1环境检查 (6)4.2设备及器材检查 (6)5 施工要求 (7)5.1电缆走道(或槽道)安装 (7)5.2线缆布放 (7)5.3泄漏电缆布放 (9)5.4光纤布放 (9)5.5电源检查 (10)5.6防雷接地 (11)5.7有源器件安装 (12)5.8无源器件安装 (13)5.10GPS天馈线安装 (14)5.11标签 (15)6 工程初验 (16)6.1初验要求 (16)6.2信号源设备检查测试 (17)6.3室内分布系统检查测试 (17)6.4各系统性能指标测试 (18)6.5初验资料移交 (25)7 工程终验 (25)7.1竣工技术文件 (25)7.2验收要求 (26)8 附件 (26)8.1安装电缆走道(或槽道)检验表 (27)8.2线缆布放检验表 (28)8.3有源器件安装检验表 (32)8.4无源器件安装检验表 (33)8.5天线安装检验表 (34)8.6GPS天馈系统安装检验表 (36)8.7标签检验项目表 (37)前言本规范的编制目的是通过标准化验收要求,满足室内分布系统网络建设和工程验收的需要,规范验收流程和验收内容,特制订本规范。
本规范明确了通信室内分布系统网络建设和工程验收的内容:✓验收的原则及依据✓验收的内容及范围✓室内分布系统的组成及各分部工程的建设和验收本规范由中国铁塔股份有限公司建设维护部提出并归口。
本规范起草单位:中国铁塔股份有限公司建设维护部、研发中心、北京分公司广东达安项目管理股份有限公司广东省电信规划设计院有限公司1 总则1.1 为了规范室内分布系统(以下简称室内分布系统)安装工程施工质量检查、随工检验和工程竣工验收等工作的技术要求,制定本规范。
室内分布系统工程规范
室内分布系统工程规范⏹主机(微蜂窝、干线放大器)架设规范1.主机应尽量选取干燥通风不易被非专业人员接触的位置。
2.主机的安装应选择便于维护的位置,机架水平、稳固。
3.所有有源设备加装馈线接地件,接地件与大楼地网连接,各设备不能串联接地。
要求采用16平方的接地线,并用螺丝紧固。
4.主机安放位置应避免强电干扰。
5.为主机引入电源时应加入10安培的空气开关。
6.设计时应避免干放之间的串联而增大信号的噪声。
7.明确干放MS、BS的接口方向,正确连接电缆。
⏹工程布线规范1.电缆线辅放的具体路由、位置与施工图一致,符合施工图的要求。
2.工程中所有明线原则上要求全部套PVC管或软管,并在PVC管上粘贴移动标签。
3.所有电缆避免与强电及接地线并行走线。
4.电缆线本身应确保外皮无损坏现象。
5.电缆线转弯圆滑,顺其自然,8D电缆最小曲率半径大于60MM,1/2电缆最小曲率半径大于125MM。
6.在井道内电缆布线应符合以下要求:1)每根电缆线都平直整齐。
2)电缆线相互之间紧密靠拢、平行,不得交叉、扭曲。
3)电缆理顺成束,用尼龙线扎绑扎于井道或走道的横档上,但不能勒伤电缆线。
4)电缆连续上下弯的垂直部分,应进行空绑。
5)尼龙线扎扎紧后多余部分必须剪去。
7.槽道内电缆布线应符合下面要求:1)电缆顺直,无扭绞、打结现象,但电缆亦不得笔直拉紧。
2)低高槽道间电缆的上下应在同侧,避免交叉。
3)电缆跨出槽道下线,应在电缆拖架上绑扎。
4)电缆严禁溢出槽道。
8.顶棚内电缆一般应沿墙边走线,每隔2M将电缆理顺成束扎紧,并视顶棚内部实际结构情况把电缆束扎紧固定。
9.每根电缆两端必须粘贴移动标签,井道内及较长的电缆(大于20M)须在电缆中部加贴标签。
标签应粘贴于显著位置,要求整齐、美观。
10.主干电缆(如管井和机房内的馈线)要求粘贴标示电缆走向的标签。
注:在布线过程中,不能损坏建筑物内原有的各种设施。
⏹接头制作规范1.根据实际需要截取相应长度的电缆。
室内分布系统工程规范V
室内分布系统施工规范工程规范编制:审核:日期:目的1)为保证室内分布系统工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
为保证系统能够可靠运行,必须严格按照本规范及相关作业指导书进行施工。
2)本规范既是河南省通信工程局项目管理部进行工程管理与工程施工的技术指导标准,又是工程质量管理部门对室内分布覆盖系统进行质量检查的依据。
本技术指导书规定了室内分布系统工程勘测、设计、安装及验收工作内容和要求,并使室内分布系统工程勘测、设计、安装、验收更系统化、标准化、规范化,特制定此规范。
适用范围本规范适用于河南省通信工程局有限责任公司室内分布系统工程的勘测、设计、安装、调测、验收。
目录一、工程勘察及勘测 (5)1.1 覆盖要求确认 (4)1.2 覆盖信源确认 (5)1. 3 分布方式确认 (6)1. 4 现场勘测要求 (7)1.5 工程勘测内容 (8)二、工程设计.............................................. 1错误!未定义书签。
2.1 WCDMA室内分布系统设计目标 (12)2.2 LTE室内分布系统设计目标 (13)2.3 设计原则 (14)三、项目站点协调.......................................... 1错误!未定义书签。
四、设计图纸审核...........................................错误!未定义书签。
7五、项目进场施工前的准备工作 (18)六.工程安装 (19)6.1主机安装 (20)6.1.1安装环境 (22)6.1.2安装方式 (29)6. 1.3主机挂架的安装…………………………………………..............................6.2天线部分的安装…………………………………………......................................6.2.1天线架安装………………………………………….....................................6. 2.2天线安装…………………………………………........................................6.3连接…………………………………………............................................ ..............6.3.1射频连接………………………………………….........................................6.3.2电源连接………………………………………….........................................6.3.3地线连接………………………………………….........................................6.3.4光路连接………………………………………….........................................6.4走线…………………………………………............................................ ..............6.4.1射频走线………………………………………….........................................6.4.2电源走线………………………………………….........................................6.4.3地线走线………………………………………….........................................6.4.4机房走线………………………………………….........................................6.5密封…………………………………………............................................ ............6.6标识…………………………………………............................................ ............6.6.1标签要求………………………………………….......................................6.6.2标签编号格式…………………………………………...............................6.7安装工程图解........................................................................... ..........................6.8施工中注意事项………………………………………………………………..七、施工现场管理........................................... 错误!未定义书签。
蜂巢格室施工方案
背景蜂巢格室作为一种新型建筑结构,具有优异的抗震性能和强大的承载能力,在建筑领域得到了广泛的应用。
本文将介绍蜂巢格室施工的具体方案和步骤,以帮助施工方快速、高效地完成施工工作。
材料准备1.蜂巢格室模板:根据实际需求购买合适尺寸的蜂巢格室模板,保证模板的质量和稳固性。
2.混凝土:根据设计要求选用合适的混凝土材料,保证混凝土的强度和耐久性。
3.钢筋:根据设计要求购买合适尺寸和数量的钢筋,保证钢筋的质量和强度。
4.混凝土搅拌机:用于搅拌混凝土,提高施工效率。
5.蜂巢格室施工工具:如钢筋剪刀、打包机、水平仪等。
根据实际需要购买合适的工具。
施工步骤1. 确定蜂巢格室位置和尺寸根据设计图纸和实际施工要求,确定蜂巢格室的位置和尺寸,并在施工现场进行标定和测量,确保施工的准确性和精度。
2. 搭建蜂巢格室模板根据蜂巢格室的尺寸和形状,搭建模板,确保模板的平整和稳固。
在搭建模板过程中,要注意模板之间的连接和支撑,以及模板和地面之间的垫平。
3. 制作和安装钢筋根据设计要求,将钢筋进行剪切和焊接,制作出符合蜂巢格室要求的钢筋网格。
然后将钢筋网格安装到蜂巢格室模板上,并进行固定,保证钢筋的稳定性和位置准确性。
4. 浇筑混凝土在安装好钢筋后,开始进行混凝土的浇筑工作。
首先使用混凝土搅拌机将混凝土搅拌均匀,然后将混凝土从顶部倒入蜂巢格室模板中,一边浇筑一边使用捣棒进行压实,确保混凝土充实和密实。
5. 养护和拆除模板在混凝土浇筑完毕后,进行养护工作。
根据混凝土的类型和环境温度,进行相应的养护措施,如覆盖保湿膜、喷水湿润等。
养护时间根据混凝土强度的要求确定。
6. 拆除蜂巢格室模板待混凝土强度达到设计要求后,进行蜂巢格室模板的拆除工作。
根据模板的结构和固定方式,采取适当的拆除措施,确保模板的安全和完整。
施工注意事项1.在施工过程中,要根据混凝土的浇筑高度和孔洞尺寸,确保混凝土的均匀浇筑和充实压实。
2.施工前要进行充分的准备工作,包括现场清理、检查施工设备和材料等。
室内分布系统及WLAN工程施工质量规范
《室内分布系统及WLAN工程施工质量规范》一、概述:为加强和勤通信技术有限公司工程实施过程中的现场管理,强化各合作单位的安全、文明施工管理意识,杜绝各类违章、违规施工的现象,结合工程建设的现场实际情况,编制了本规范,用以指导现场的施工,全面推行精细化的施工管理,在安全生产、文明施工的前提下,确保工程质量。
二、适用范围:本规范适用于和勤通信室内分布系统工程、WLAN工程的现场施工质量、安全文明要求。
三、质量规范要求:(一)分布系统工程施工质量规范1、设备安装要求:安装位置、设备型号必须符合工程设计要求。
要求所有的设备单元安装正确、牢固,无损坏、掉漆的现象,无设备单元的空位应装有盖板。
施工完成后,所有器件要做好清洁,保持干净。
2、电缆连接要求:外部电缆包括:射频线、传输线、信号线、电源线、地线、外部告警线等。
所有电缆走线应保持顺畅,不能有交叉和空中飞线的现象。
连到设备的电源线不能和其他电缆捆扎在一起。
有源设备应有良好接地,并应用16平方毫米的接地线与建筑物的主地线连接。
所有与设备相连的电缆连接要求整齐、美观,连线的两端的接头接触良好,不得有松动现象,馈线连接处驻波比须小于。
馈线布放要求同轴电缆所经过的线井应为电气管井(弱电井),不得使用风管或水管管井。
同轴电缆应尽量在线井和吊顶内的线槽布放,走线美观,并按规定用扎带进行牢固固定,且不得于其他厂家的馈线及电线绑扎在一起。
同轴电缆的连接头必须牢固安装,接触良好,并做防水密封处理。
电缆头的规格型号必须与射频同轴电缆相吻合。
电缆冗余长度应适度,各层的开剥尺寸应与电缆头相适合。
电缆头的组装必须保证电缆头口面平整,无损伤、变形,各配件完整无损。
电缆头与电缆的组合良好,内导体的焊接或插接应牢固可靠,电气性能良好。
芯线为焊接式的电缆头,焊接质量应牢固端正,焊点光滑,无虚焊、无气泡,不损伤电缆绝缘层。
焊剂宜用松香酒精溶液,严禁使用焊油。
芯线为插接式的电缆头,组装前应将电缆芯线(或铜管)和电缆头芯子的接触面清洁干净,并涂防氧化剂后再进行组装。
蜂窝施工方案
蜂窝施工方案一、背景介绍随着通信技术的不断发展,蜂窝网络成为现代通信的重要组成部分。
蜂窝网络通过将服务区域划分为多个六边形的小区域,每个小区域由一个基站负责覆盖。
为了确保蜂窝网络的正常运行,蜂窝施工方案变得至关重要。
本文将介绍蜂窝施工方案的具体内容。
二、施工流程1. 规划阶段在蜂窝施工开始之前,规划阶段是非常重要的。
在规划阶段,需要确定以下几个核心因素:•定义覆盖区域:根据通信需求和地形地貌,确定蜂窝网络的覆盖区域范围。
•划分小区域:将整个覆盖区域划分为多个六边形的小区域,以确保信号覆盖的一致性。
•确定基站位置:根据小区域划分,确定每个小区域需要建设的基站位置。
基站位置应尽量避开障碍物,以保证信号传输的畅通性。
2. 建设阶段建设阶段是实际施工的阶段,包括以下几个步骤:•基站设备安装:根据规划阶段确定的基站位置,在每个小区域内安装基站设备。
基站设备应符合通信行业标准,包括天线、无线传输设备等。
•铺设电力线路:蜂窝基站需要稳定的电力供应。
在建设阶段,需要铺设电力线路,以确保基站设备正常运行。
•连接后台系统:蜂窝基站需要与后台系统进行连接,以进行信号调度和管理。
在建设阶段,需要进行后台系统的安装和配置。
3. 调试阶段调试阶段是在建设完成后对蜂窝网络进行测试和调试的阶段。
在调试阶段,需要进行以下几个步骤:•信号强度测试:对每个小区域的信号强度进行测试,以确认覆盖范围是否符合规划要求。
•数据传输测试:进行数据传输测试,以验证信号传输的稳定性和准确性。
•故障排除:如果在测试过程中发现问题,需要及时进行故障排除和修复。
4. 运维阶段运维阶段是蜂窝网络正式投入使用后的阶段。
在运维阶段,需要进行以下几个工作:•监测和维护:对蜂窝网络进行24小时的监测,及时发现和修复故障。
•定期检查:定期对蜂窝网络进行巡检和维护,确保网络的稳定和可靠性。
•扩容升级:根据实际需求,进行蜂窝网络的扩容升级,以满足用户的通信需求。
三、施工注意事项在蜂窝施工过程中,需要注意以下几个事项:•环境保护:施工过程中需注意环境保护,合理利用资源,避免对生态环境造成损害。
室内分布系统技术规范
第一部分:室内分布系统技术规范1.总体建设原则本次室内分布系统的建设,应遵循以下原则:(1)适用频段应包含联通GSM 900MHz频段和800MHz CDMA频段,可考虑兼顾联通GSM1800 MHz频段。
根据国家无委的有关文件规定,联通公司GSM 900MHZ数字蜂窝移动通信系统的工作频段为:909.000 MH Z—915.000 MH Z(上行,移动台发,基站收)954.000 MH Z—960.000 MH Z(下行,移动台收,基站发)共6 MH Z;联通公司800 MH Z CDMA数字蜂窝移动通信系统的工作频段为:825 MHz—835 MHz(上行,基站收移动台发)870 MHz—880 MHz(下行,基站发移动台收)共10 MHz;本次所建设的室内分布系统无源部分应可兼容以上频段,有源部分(如干放等)留有合路平台,分别接入相应的有源设备,设计方案应适用于两网同时工作,建设后测试结果应满足两网的需求。
联通公司GSM 1800数字移动通信系统的频段为:1745 MHz—1755 MHz(上行,移动台发,基站收)1840 MHz—1850 MHz(下行,移动台收,基站发)共10 MHz;由于联通GSM 1800 MHz频段与联通GSM 900 MHz频段和800 MHzCDMA频段频率相差较远,射频信号在传输介质以及空间环境中的传播有较大的差异,一方面,所建室内分布系统的对联通GSM1800MHz频段射频信号的衰减应重新核算并作出对应结构的修改,更重要的,联通GSM 1800MHz频段射频信号在空间传播中的损耗更大,为达到与GSM 900MHz网络和800MHzCDMA网络同样的覆盖,需要增加天线口功率或增加天线数量,更改分布系统的整体结构。
所以,为节约成本、降低设计难度,建设中可根据具体情况和实际需求选择是否兼顾联通GSM1800MHz频段。
(1)服务区域内的信号强度、话音质量和运行指标,按照实际需要事先指定,在设计与施工中加以保证,并在建设后的验收中进行评估。
室内分布系统工程施工安装要求及规范
室内分布系统工程施工安装要求及规范导读室分工程这块,其实能直观体现就是施工工艺,一个好的施工队伍,施工工艺绝对不差到哪里,也不会有哪么多故障,因此,在施工方面,一个好的队伍也是起到重要的作用。
今天一起来看看下室分工艺这块。
室内分布系统工程施工安装要求及规范室分工程这块,其实能直观体现就是施工工艺,一个好的施工队伍,施工工艺绝对不差到哪里,也不会有哪么多故障,因此,在施工方面,一个好的队伍也是起到重要的作用。
今天一起来看看下室分工艺这块。
一、设备安装要求设备布置及安装时,应遵循以下原则:(1) 基站机房内各种通信设备安装的抗震加固设计应符合中华人民共和国通信行业标准《电信设备安装抗震设计规范》(YD 5059-2005)的规定。
机房的各机柜、蓄电池组等必须与楼面固定。
走线架的吊挂件尽量吊于梁上,墙托架尽量装于梁柱子上。
(2) 基站机房内各通信设备的防雷接地应符合GB 50689-2011《通信局(站)防雷与接地工程设计规范》中的相关要求。
(3) 开关电源、蓄电池组及电源线缆的布放应符合YD 5040-2005《通信电源设备安装工程设计规范》中的相关要求。
(4) 基站设备的平面布置应遵循节省空间、美观、便于维护的原则,设备可维护方向上不应有障碍物,确保设备门可正常打开,设备板卡可安全插拔,满足调测、维护和散热需要。
(5) 基站机架可侧靠墙排列,但由于墙面可能泛潮或渗水,不利于设备的稳定运行。
故侧靠墙排列时需和侧墙留出一定的距离,不能紧贴墙面。
基站机架的最小维护空间为前沿600mm、背后150mm、架顶250mm,在设备摆放时不能小于此空间。
(6) 交流配电箱一般挂墙安装,下沿距地1200~1400mm。
二、天线安装要求室内分布系统工程常用的天线类型包括吸顶天线、对数周期天线、壁挂天线(板状)、八木天线等。
各类天线具体安装要求如下:(1) 吸顶天线或壁挂天线均要求用天线固定件牢固安装在天花板或墙壁上,其附近无直接遮挡物;室内定向板状天线采用壁挂安装方式或利用定向天线支架安装方式,要求天线周围无直接遮挡物,天线主瓣方向正对目标覆盖区;并尽量远离消防喷淋头。
联通室内分布系统技术规范
第一部分:室内分布系统技术规范1.总体建设原则本次室内分布系统的建设,应遵循以下原则:(1)适用频段应包含联通GSM 900MHz频段和800MHz CDMA频段,可考虑兼顾联通GSM1800 MHz频段。
根据国家无委的有关文件规定,联通公司GSM 900MHZ数字蜂窝移动通信系统的工作频段为:909.000 MH Z—915.000 MH Z(上行,移动台发,基站收)954.000 MH Z—960.000 MH Z(下行,移动台收,基站发)共6 MH Z;联通公司800 MH Z CDMA数字蜂窝移动通信系统的工作频段为:825 MHz—835 MHz(上行,基站收移动台发)870 MHz—880 MHz(下行,基站发移动台收)共10 MHz;本次所建设的室内分布系统无源部分应可兼容以上频段,有源部分(如干放等)留有合路平台,分别接入相应的有源设备,设计方案应适用于两网同时工作,建设后测试结果应满足两网的需求。
联通公司GSM 1800数字移动通信系统的频段为:1745 MHz—1755 MHz(上行,移动台发,基站收)1840 MHz—1850 MHz(下行,移动台收,基站发)共10 MHz;由于联通GSM 1800 MHz频段与联通GSM 900 MHz频段和800 MHzCDMA频段频率相差较远,射频信号在传输介质以及空间环境中的传播有较大的差异,一方面,所建室内分布系统的对联通GSM1800MHz频段射频信号的衰减应重新核算并作出对应结构的修改,更重要的,联通GSM 1800MHz频段射频信号在空间传播中的损耗更大,为达到与GSM 900MHz网络和800MHzCDMA网络同样的覆盖,需要增加天线口功率或增加天线数量,更改分布系统的整体结构。
所以,为节约成本、降低设计难度,建设中可根据具体情况和实际需求选择是否兼顾联通GSM1800MHz频段。
(1) 服务区域内的信号强度、话音质量和运行指标,按照实际需要事先指定,在设计与施工中加以保证,并在建设后的验收中进行评估。
蜂窝格子施工方案
蜂窝格子施工方案本文档提供了蜂窝格子施工方案的详细说明和步骤。
1. 背景蜂窝格子是一种常用于建筑和室内装饰的装饰材料,其独特的设计和功能使其得到广泛应用。
本方案旨在介绍蜂窝格子的施工步骤和注意事项,以确保施工质量和安全。
2. 施工材料和工具在开始施工之前,需要准备以下材料和工具:- 蜂窝格子板- 蜂窝格子支架- 钉子或螺丝- 打磨机- 高强度胶水- 测量工具(如尺子或直尺)- 手套和口罩- 其他常用工具(如电钻、锤子等)3. 施工步骤下面是蜂窝格子的施工步骤:步骤一:测量和准备使用测量工具测量施工区域的尺寸,并在蜂窝格子板上标记所需切割的大小。
确保在切割时保持准确。
步骤二:切割蜂窝格子板使用合适的切割工具,按照标记的尺寸将蜂窝格子板切割成所需的大小和形状。
步骤三:固定支架使用钉子或螺丝将蜂窝格子支架固定在施工区域的墙壁或天花板上。
确保支架牢固可靠,能够承受蜂窝格子的重量。
步骤四:安装蜂窝格子板将切割好的蜂窝格子板放置在支架上,并使用高强度胶水或螺丝将其固定在支架上。
确保每块格子板之间的间隔均匀,整体外观平整。
步骤五:修整和打磨根据需要,使用打磨机对安装好的蜂窝格子进行修整和打磨,使其表面光滑无瑕。
步骤六:清洁和验收施工完成后,清洁施工区域和蜂窝格子,并对施工质量进行验收和检查,确保符合预期的要求。
4. 注意事项在进行蜂窝格子施工时,需注意以下事项:- 使用适当的个人防护装备,如手套和口罩,以防止对呼吸道和皮肤产生伤害。
- 确保施工区域安全,并采取必要的安全措施,如避免工具和材料的滑落或其他意外事故。
- 注意蜂窝格子的承重能力,选择合适的支架和固定方式,以确保其稳定性和可靠性。
必要时咨询专业施工人员或结构工程师。
- 遵循制造商提供的施工指南和使用要求,以保证蜂窝格子的性能和寿命。
该施工方案旨在提供基本的指导原则,具体情况下应根据实际需求和条件进行调整和改进。
如需更详细的信息,请咨询相关专业人士或制造商。
弱电工程室内分布系统工程施工规范要求,小白学习一下!
警线等。所有电缆走线应保持顺畅,不能有交叉和空中飞线的现象。 ❖ 连到主机架的电源线不能和其他电缆捆扎在一起。 ❖ 所有与设备相连的电缆连接要求整齐、美观,连线的两端的接头接
触良好,不得有松动现象,馈线连接处驻波比须小于1.5。
❖ 避雷针要求电气性能良好,接地良好,室外天线都应在避雷针的45度保 护角之内。
❖ 天线必须牢固地安装在其支撑件上,其高度位置符合设计方案的规定。 ❖ 天线与跳线的接头应作防水处理。连接天线的跳线要求做一个“滴水
弯”。 ❖ 楼顶射灯天线必须做接地处理; ❖ 室外草坪灯美化天线的安装应符合技术要求(做水泥基础、方向性与俯
接地
主设备接地:
❖ 直放站、干线放大器、光纤及有源分布系统的主机单元设 备必须接地,接地线截面积16平方毫米,接地电阻小于10 欧姆。
❖ 对于多系统(例:GSM和WCDMA)主设备共用接地排, 要求从接地排连接到大楼地网的地线截面积为25平方毫米。 对于特殊地区出于防盗考虑,可以将接地进行焊接。
接地
接地
接地
避雷针:
❖ 避雷针要求电气性能良好,接地良好。避雷针要有足够的高度,能 保护铁塔上或杆上的直放站信号源,并做防锈处理。避雷针必须与 地网连接。
❖ 室外天线都必须在避雷针的45度保护角之内。
其它接地要求:
❖ 主机保护地、馈线、天线支撑件的接地点应分开。每个接地点要求 接触良好,不得有松动现象,并作防氧化处理(加涂防锈漆、银粉、 黄油等)。
馈线接地:
❖ 室外馈线必须接地。每条馈线都应用接地件和截面积为16平 方毫米的接地线接地,接地电阻小于10欧姆。
❖ 当天线安装在铁塔上时,要求在馈线在下塔拐弯前1.5 米处接 地;如果由此接地点到馈线入机房的长度大于20米时,在馈 线进机房前再接一次地。
室内分布系统工程施工规范(图文详解)
室内分布系统工程施工规范(图文详解)一些错误工程施工1 有源设备安装规范1)有源设备,即有源分布系统的主机单元、远端单元等设备,安装必须符合设计文件(方案)的要求,安装时应用安装件(机架)进行固定,并且垂直、牢固,安装位置如有更改须做好变更记录。
2)设备安装位置应便于调测、维护和散热需要,设备安装位置不得影响所有线缆的布放,并确保无强电、强磁和强腐蚀性设备的干扰,安装要考虑美观方面的要求,设备四周须有足够空间以便维护;对于背部散热的主设备,不能贴墙固定,必须用支架固定,保持与墙壁留有一定的距离,便于散热。
3)对于室内安装的主机,室内不得放置易燃物品;室内的温度、湿度不能超过主机正常工作温度、湿度的范围。
4)对于背部散热的主设备,不能贴墙固定,必须用支架固定,保持与墙壁留有一定的距离,便于散热。
5)设备电源插板至少有一个三芯插座,插座或空开放置于工作状态时不易触摸到的位置,可根据要求粘贴特定标记与其他单位的设备相区别。
6)设备外壳应根据有关接地要求接地,接地选用2mm2接地线,线头两端分别用配套线鼻连接在设备外壳与指定的接地设施上。
7)根据有关要求安装室内馈线接地卡,并确保两端可靠连接。
8)当有两个以上主机设备需要安装时,主设备的间距应大于0.5米,并整齐安装在同一水平线(或垂直线)上。
9)有源设备输入输出端的连接馈线上必须根据有关要求粘贴指向标签,标签粘贴牢固、美观,字迹清楚,设备本身根据建设单位要求选择有关标签。
2 无源器件安装规范无源器件主要包括合路器、功分器、耦合器衰减器等器件。
无源器件的安装应满足下列要求:(1)安装位置、设备型号必须符合工程设计要求。
(2)应用扎带、固定件牢固固定,不允许悬空无固定安装。
不应放置室外(如特殊情况需室外放置,必须做好防水(建议里面缠1层窄防水胶带,再缠3层防水胶泥,外面缠3层宽防水胶带,外面再缠2层窄防水胶带,两端用黑色扎带绑扎,扎带头余0.5cm.)。
在线槽布放的无源器件应用扎带固定牢固。
微蜂窝及室内分布系统工程施工安装规范
微蜂窝及室内分布系统⼯程施⼯安装规范微蜂窝及室内分布系统⼯程施⼯安装规范1为保证室内分布系统⼯程的施⼯质量,明确⼯程质量监查的技术规范,特制定本施⼯规范。
2本规范既是进⾏⼯程管理与⼯程施⼯的技术指导标准,⼜是⼯程质量监理部门对室内覆盖⼯程进⾏质量检查的依据。
3为保证系统能够可靠运⾏,必须严格按照本规范及相关作业指导书进⾏施⼯。
1主机安装:1.1 安装位置要求:1.1.1安装位置必须保证⽆强电、强磁和强腐蚀性设备的⼲扰;1.1.2主机安装场所应⼲燥、灰尘⼩、且通风良好;1.1.3所有⽤电设备不得安装在管井⼝下⽅,主设备上⽅安装有喷淋头的必须拆除。
1.1.4主设备上⽅有空调、供⽔等管路不能拆除时,需要做防⽔棚防⽌滴漏。
1.1.5主机安装位置便于馈线、电源线、地线的布线;1.1.6机房内地线排必须安装合格母地线,母地线必须有良好可靠接地。
地线排上所有地线要有标签。
1.1.7主机安装在室内。
安装主机的室内不得放置易燃品;室内温度、湿度不能超过主机⼯作温度、湿度的范围;1.1.8主机挂壁式安装时,主机底部距离地⾯为1⽶,在移动机房、交换机房等特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在⼀⽔平线上;1.1.9主机落地式安装时,龙门架底座或主机座应与墙壁距离0.8⽶,在移动机房、交换机房等特殊专⽤设备机房内安装时,应与原有设备保持整体协调。
1.1.10主机安装在有防静电地板的房间内,应该先制作与防静电地板等⾼的增⾼架,先将增⾼架牢固固定在地板下⾯,再将主机安装在增⾼架上⾯。
不允许直接安装在防静电地板上⾯,也不允许机架落地安装。
1.1.11微蜂窝机房内主机需加装空调挡板时,由分布⼚商负责安装;如微蜂窝机房内需做隔断,由负责安装主设备的施⼯单位负责,根据⽯棉⽡、门窗、⾯积等做预算,报给建设单位和监理⽅。
1.1.12主设备安装及传输、光缆安装在分布⼯程施⼯期限间优先进⾏,室分⼚家负责协调业主和各相关⽅⾯,按计划施⼯。
{员工培训制度}室内外分布系统施工及验收规范培训
第二章 施工规范
施工环境要求(1)
无线网室内分布系统使用的器件及材料严禁工作在
高温、易燃、易爆、易受电磁干扰(大型雷达站、发射
电台、变电站)的环境。
无线网室内分布系统使用的器件及材料安装环境应
保持干燥、少尘、通风,严禁出现渗水、滴漏、结露现
象。
建筑物楼内电源系统和防雷接地设施应满足室内分
布系统工程需求。不满足要求的应按相关规范进行改造
主要设备必须全部到齐,规格型号符合工程设计要
求,无受潮和破损现象。
主要材料的规格型号应符合工程设计要求,其数 量应能满足连续施工的需要。
设备器材检验(2)
所有器件必须具有批次检测合格报告,不得使用
不合格的设备和器材。当器材型号不符合原工程设计
要求而需做较大改变时,必须征得设计和建设单位的
同意并办理设计变更手续。
无源设备的安装(2)
接头牢固可靠,电气性能良好,两端应固定牢固。
设备严禁接触液体,并防止端口进入灰尘。
设备空置端口必须接匹配负载。
在多网合路点上(按照工程建设要求是否需要合路确
定)做好合路端口的预留开口,并用转接头接好。
有源设备的安装 (1)
有源器件主要是指干线放大器、光纤分布系统的主机单 元、远端单元等器件。
固安装在天花板或墙壁上,其附近无直接遮挡物存在;
对于室内定向板状天线采用壁挂安装方式或利用定向
天线支架安装方式,要求天线周围无直接遮挡物,天线
主瓣方向正对目标覆盖区;并尽量远离消防喷淋头。
天线安装 (2)
挂墙式天线安装必须牢固、可靠,并保证天线垂直美
观,不破坏室内整体环境。
吸顶式天线安装必须牢固、可靠,并保证天线水平。
安装应根据建筑物的实际情况和业主的要求,原则上
室内分布系统及WLAN工程施工质量规范
室内分布系统及WLAN工程施工质量规范一、概述:为加强和勤通信技术工程实施过程中的现场治理,强化各合作单位的安全、文明施工治理意识,杜绝各类违章、违规施工的现象,结合工程建设的现场实际情形,编制了本规范,用以指导现场的施工,全面推行精细化的施工治理,在安全生产、文明施工的前提下,确保工程质量。
二、适用范畴:本规范适用于和勤通信室内分布系统工程、WLAN工程的现场施工质量、安全文明要求。
三、质量规范要求:〔一〕分布系统工程施工质量规范1、设备安装要求:➢安装位置、设备型号必须符合工程设计要求。
➢要求所有的设备单元安装正确、牢固,无损坏、掉漆的现象,无设备单元的空位应装有盖板。
➢施工完成后,所有器件要做好清洁,保持洁净。
2、电缆连接要求:✓外部电缆包括:射频线、传输线、信号线、电源线、地线、外部告警线等。
所有电缆走线应保持顺畅,不能有交叉和空中飞线的现象。
✓连到设备的电源线不能和其他电缆捆扎在一起。
✓有源设备应有良好接地,并应用16平方毫米的接地线与建筑物的主地线连接。
✓所有与设备相连的电缆连接要求整齐、美观,连线的两端的接头接触良好,不得有松动现象,馈线连接处驻波比须小于1.5。
2.1馈线布放要求➢同轴电缆所通过的线井应为电气管井〔弱电井〕,不得使用风管或水管管井。
➢同轴电缆应尽量在线井和吊顶内的线槽布放,走线美观,并按规定用扎带进行牢固固定,且不得于其他厂家的馈线及电线绑扎在一起。
➢同轴电缆的连接头必须牢固安装,接触良好,并做防水密封处理。
➢电缆头的规格型号必须与射频同轴电缆相吻合。
➢电缆冗余长度应适度,各层的开剥尺寸应与电缆头相适合。
➢电缆头的组装必须保证电缆头口面平坦,无损害、变形,各配件完整无损。
电缆头与电缆的组合良好,内导体的焊接或插接应牢固可靠,电气性能良好。
➢芯线为焊接式的电缆头,焊接质量应牢固端正,焊点光滑,无虚焊、无气泡,不损害电缆绝缘层。
焊剂宜用松香酒精溶液,严禁使用焊油。
➢芯线为插接式的电缆头,组装前应将电缆芯线〔或铜管〕和电缆头芯子的接触面清洁洁净,并涂防氧化剂后再进行组装。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
微蜂窝及室内分布系统工程施工安装规范1为保证室内分布系统工程的施工质量,明确工程质量监查的技术规范,特制定本施工规范。
2本规范既是进行工程管理与工程施工的技术指导标准,又是工程质量监理部门对室内覆盖工程进行质量检查的依据。
3为保证系统能够可靠运行,必须严格按照本规范及相关作业指导书进行施工。
1主机安装:1.1 安装位置要求:1.1.1安装位置必须保证无强电、强磁和强腐蚀性设备的干扰;1.1.2主机安装场所应干燥、灰尘小、且通风良好;1.1.3所有用电设备不得安装在管井口下方,主设备上方安装有喷淋头的必须拆除。
1.1.4主设备上方有空调、供水等管路不能拆除时,需要做防水棚防止滴漏。
1.1.5主机安装位置便于馈线、电源线、地线的布线;1.1.6机房内地线排必须安装合格母地线,母地线必须有良好可靠接地。
地线排上所有地线要有标签。
1.1.7主机安装在室内。
安装主机的室内不得放置易燃品;室内温度、湿度不能超过主机工作温度、湿度的范围;1.1.8主机挂壁式安装时,主机底部距离地面为1米,在移动机房、交换机房等特殊机房内安装时,主机底部或顶部应与其它原有壁挂设备底部或顶端保持在一水平线上;1.1.9主机落地式安装时,龙门架底座或主机座应与墙壁距离0.8米,在移动机房、交换机房等特殊专用设备机房内安装时,应与原有设备保持整体协调。
1.1.10主机安装在有防静电地板的房间内,应该先制作与防静电地板等高的增高架,先将增高架牢固固定在地板下面,再将主机安装在增高架上面。
不允许直接安装在防静电地板上面,也不允许机架落地安装。
1.1.11微蜂窝机房内主机需加装空调挡板时,由分布厂商负责安装;如微蜂窝机房内需做隔断,由负责安装主设备的施工单位负责,根据石棉瓦、门窗、面积等做预算,报给建设单位和监理方。
1.1.12主设备安装及传输、光缆安装在分布工程施工期限间优先进行,室分厂家负责协调业主和各相关方面,按计划施工。
机房必须安装电表,电表由安装主设备的施工单位负责。
且电表安装位置要便于查看,所有联通设备不允许表外接电。
1.1.13 主机安装时工作人员应配戴干净手套,以保证设备表面的清洁。
1.1.14为避免重复计费,机房电表、电源线、地线排、地线不列入室分材料,应在主机安装材料中计费。
1.1.15机房施工垃圾必须每日清理,保持机房整洁。
2 天线部分的安装2.1 天线架安装:2.1.1各类型天线支架应结实牢固,支掌杆要垂直,横担要水平,安装位置要符合设计方案;2.2 天线安装:2.2.1各类型天线安装详见天线安装使用说明书,天线选用依据设计方案;2.2.2电梯内板状天线必须使用专用支架安装。
发射方向必须垂直向下,不得倾斜安装。
2.2.3电梯井道内轿厢与井壁间隙较小不能够安装板状天线时,需经监理确认,报设计院变更设计,方可改装对数周期天线。
2.2.4电梯井道内馈线卡间距在1.5—2.0米之间,井道内所有器件安装要牢固、可靠。
2.2.5所有天线必须牢固地安装在其支撑架上或建筑物天花板下,安装位置符合设计方案;2.2.6室内天线外露安装时,必须戴干净手套操作,保证天线美观且不破坏整体环境;天线暗装时,必须提前通知监理,以便到现场检查。
2.2.7 天线安装在无吊顶的位置时及天花板内暗装时,必须使用支架固定,,不得直接使用天线尾纤吊挂。
保证天线安装牢固、稳定。
2.2.8室外八木天线抱杆避雷针与避雷网的地线连接必须采用焊接。
焊道要求双面满焊,且焊道长度为钢筋直径的5倍。
八木避雷器的地线可用压接形势与抱杆底座连接。
3 附件安装:附件是指固定功分器、耦合器、负载、电桥用的专用固定座、托盘及配电箱、电表、电源插座、电源保护开关、光纤盒、接地排等;3.1.1 专用固定座用四个M6x60的膨胀螺丝牢固固定在墙壁上,功分器、耦合器、负载、电桥必须安装在托盘上,同时位置必须符合设计方案;负载必须牢固固定在托盘上面,避免脱落丢失。
3.1.2托盘外馈线必须固定,不得只靠器件固定馈线。
3.1.3光纤盒(ODF)必须贴墙整齐安装,不得随意吊挂。
多个光纤盒在一起安装要求在同一高度,注意整体整齐美观。
3.2接地排的安装:3.2.1接地排水平安装于主机左/右下方,线排下边缘距离地面0.2米—0.3米水平安装。
3.2.2接地排用两个M10x60的膨胀螺丝牢固稳定地固定于墙上。
3.2.3接地排必须安装合格的母地线。
3.3 电源插座:3.3.1 干放接电源不得使用插线板,一律使用空开,各有源设备必须由独立空开控制,不宜多台有源设备共用一个空开。
3.4 干放安装3.4.1 干放/托盘安装在竖井等非公共场所内,须安装在1.7米左右高度易于维护的位置,干放/托盘没有安装在竖井内,而是安装在如车库等经常人员走动的公共场所,且安装位置在2米以下易导致干放/托盘被人为破环的,必须加装皮箱保护。
3.4.2 在地下车库、人防等有消防喷头的场所安装设备及托盘器件时都要采取防水措施,如加防水箱或挡水隔板等。
3.4.3 干放电表安装,原则上每种不同类型用电设备须安装一块电表。
主机房电表不列入室分工程材料内,应列入主设备安装材料中。
4 走线:4.1 射频走线:4.1.1所有馈线必须按照设计方案(文件)的要求布放,要求走线牢固、美观,不得有交叉、扭曲、裂损情况;各种套管须用同色扎带、胶布进行捆扎、缠绕;PVC须用PVC对接管进行对接。
4.1.2走线用喉箍、扎带和L型馈线座、单/双孔波导卡、隔墙码、PVC管卡码进行固定。
室外走线淮河以北可用喉箍、单/双孔波导卡、隔墙码固定。
4.1.3工程走线裸露部分(除线井内)必须加套白色PVC管,拐弯处用波纹管连接,拐弯波纹管长度不大于0.3米。
尾纤全部加套波纹管。
天花板内不用PV管或镀锌管、金属软管,如特殊地区或特殊单个工程要求天花内也要套PVC管或者镀锌管,则由客户提出,同时在设计中必须明确提出,另作说明。
4.1.4加套PVC管的馈线水平/垂直走线固定间距为1米,未加套PVC管的馈线水平/垂直走线固定间距为0.8米;4.1.5加套PVC管的馈线在走线架或墙壁垂直走线时,每9米必须用扎带把馈线固定于走线架或其它固定件上,以防止馈线因自身重力而引起馈线下堕;4.1.6馈线飞线不必套管,垂直走线或必要的空中飞线若无法固定,则预先将馈线用扎带或电缆挂钩固定在钢丝绳上,钢丝绳两端用膨胀螺丝、地锚、紧绳卡调节环拉紧。
客户特别要求时,必须安装专用走线架;4.1.7上、下楼层的布线要求尽可能安装在弱电线井内;4.1.8馈线转弯半径:7/8馈线大于150mm,1/2馈线大于120mm,8D馈线大于70mm;4.1.9室外馈线进入室内前必须有一个滴水弯,波纹管滴水弯底部必须剪切一个漏水口,以防止雨水沿馈线进入室内,入线口/孔必须用防火泥密封;4.1.10室外馈线加套PVC管后,水平布线的PVC管每6米在PVC管下方必须切口,作漏水口;4.1.11对于地下车场等特殊场所,馈线无法靠墙布放,又无走线架时,必须每1.5米安装一个馈线吊架,以供线管布线固定,且布线应高于消防管道或排气管道;线缆不能在消防管道、热力管道、通风管道及其他管线上布放、捆扎,须打吊筋,套镀锌管(或PVC管)。
4.1.12所有馈线避免与消防管道及强电高压管道一起布放走线,距强电不得少于30厘米,确保无强电、强磁的干扰;4.1.13禁止馈线沿建筑物避雷网带或避雷地线捆扎一起布放走线。
4.1.14馈线穿墙之前须先做套管保护馈线。
凡穿线后再套管即视作假套管。
墙套管必须是整根管全部穿墙,套管与套管搭接处不允许接头留在墙体内,可许留在墙体的两侧。
4.1.15线缆须严格控制,废缆不可超过实际用缆的8%,设备厂商须做线缆长度测试表格,由施工单位与厂家督导共同填写并上报监理,监理进行核实。
4.1.16厂家完工报告中驻波表中必须列出每一根馈线及辅材具体长度,以备核实。
4.1.17托盘器件之间的跳线及馈线尾线,要求拐弯处角度不能太小,否则会影响驻波比的测试。
4.1.18吊顶天棚内的走线必须在适当距离处与吊筋绑扎,不允许绑在其他管线上。
4.1.19光缆敷设室外架空和地埋必须采用相关专用光缆。
不得采用室内光缆代替。
4.1.20小区内开挖敷设馈线光缆,必须按照设计施工,不得随意开挖。
4.1.21各类线缆出入箱体、线槽必须加装护口。
箱体线槽必须开圆孔,不允许使用钢锯开方孔。
4.2 电源走线:4.2.1电源走线要加套PVC管,走线要平直/垂直美观;4.2.2电源线如遇穿墙走线,穿墙部分必须加套PVC管或波纹管加以保护,穿墙孔、口必须用防火泥加以密封;4.2.3电源线加套PVC管水平/垂直布线的固定间距为1米。
4.2.4 电源线不可与通信电缆平行布放,更不可布放在电信井道中,要避免与弱电系统一并布放。
4.3 地线走线:4.3.1母地线使用25mm2的铜蕊橡胶皮包线,子地线使用16mm2的铜蕊橡胶皮线地线并和铜鼻子进行连接。
4.3.2母地线必须本着就近原则良好可靠接地。
4.3.3地线如遇穿墙走线,穿墙部分必须加套PVC管或波纹管加以保护,穿墙孔、口必须用防火泥加以密封;4.3.4每台干放设备、微蜂窝设备须各自安装独立的地线,不可共用一根地线;地线须按国标规定,用黄绿色专用线,须加装平垫、弹簧垫拧紧。
干放接地点须作处理,尽量不同一点接地。
4.4机房走线:4.4.1在有防护静电板的交换机房、移动机房等其它特殊机房布线时,馈线、地线、尾纤、电源线均可直接在地板下布线,但各类走线必须加套相应的PVC管或纹管且必须分开布线,并适当用扎带固定,布线要整齐美观;4.4.2在无防护静电地板的机房布线时,有走线架必须在走线架上布线,无走线架时则沿墙面、边布线,各类走线必须加套相应的PVC管、波纹管、线槽等,固定原则与射频走线相同。
4.4.3机房内光缆富余部分应该整齐盘绕、吊挂。
不得随意散放。
5连接:5.1射频连接:5.1.1主机/分机、天线、耦合器、功分器接口为N-K座,馈线为N-J头;5.1.2馈线接头与主机/分机、天线、耦合器连接口连接时,距离馈线接头必须保持150mm长的馈线为直出,方可转弯;5.1.3馈线接头与主机/分机、天线、耦合器连接口连接时,必须连接可靠,接头进丝顺畅,不得野蛮死扭。
5.1.4 馈线与接头的连接处须用热缩管封固,封固位址尺寸统一,热封牢固。
能用电工胶布包裹。
5.1.5施工中所有功分器、耦合器、电桥、合路器等器件端口保护帽与馈线连结前不得摘除,端口不能裸露,测驻波后必须立即恢复连接,防止灰尘污染。
5.1.6跳线不允许绕整圈,过长跳线应该换短跳线或者绕Ω型半圈。
5.1.7熔光纤时,光纤盒内光纤端头应留适当余量,整齐盘绕在绕线架上面。
5.1.8所有馈线中间不允许接头。
7/8馈线过墙不允许1/2馈线代替。
