质量评定及工程验收工作程序
工程质量评定及验收制度
![工程质量评定及验收制度](https://img.taocdn.com/s3/m/f66e403c7dd184254b35eefdc8d376eeaeaa17fa.png)

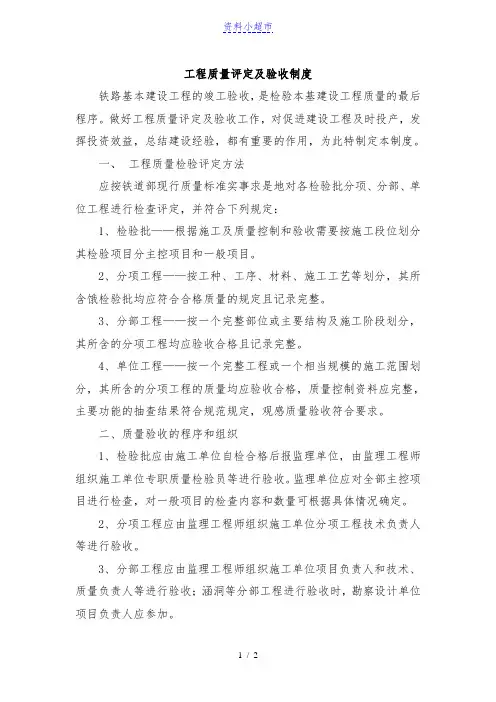

工程质量评定及验收制度铁路基本建设工程的竣工验收,是检验本基建设工程质量的最后程序。
做好工程质量评定及验收工作,对促进建设工程及时投产,发挥投资效益,总结建设经验,都有重要的作用,为此特制定本制度。
一、工程质量检验评定方法应按铁道部现行质量标准实事求是地对各检验批分项、分部、单位工程进行检查评定,并符合下列规定:1、检验批——根据施工及质量控制和验收需要按施工段位划分其检验项目分主控项目和一般项目。
2、分项工程——按工种、工序、材料、施工工艺等划分,其所含饿检验批均应符合合格质量的规定且记录完整。
3、分部工程——按一个完整部位或主要结构及施工阶段划分,其所含的分项工程均应验收合格且记录完整。
4、单位工程——按一个完整工程或一个相当规模的施工范围划分,其所含的分项工程的质量均应验收合格,质量控制资料应完整,主要功能的抽查结果符合规范规定,观感质量验收符合要求。
二、质量验收的程序和组织1、检验批应由施工单位自检合格后报监理单位,由监理工程师组织施工单位专职质量检验员等进行验收。
监理单位应对全部主控项目进行检查,对一般项目的检查内容和数量可根据具体情况确定。
2、分项工程应由监理工程师组织施工单位分项工程技术负责人等进行验收。
3、分部工程应由监理工程师组织施工单位项目负责人和技术、质量负责人等进行验收;涵洞等分部工程进行验收时,勘察设计单位项目负责人应参加。
4、单位工程完工后,施工单位应自行组织有关人员进行检查评定,并向建设单位提交工程验收报告。
三、各分项工程完工后应及时进行自检,自检合格后,由专职质量检查工程师报专业监理工程师进行报验,及时填写工程质量验收记录,以便保证下一道工序的正常进行。
在施工现场进行检验评定时,应配齐工程质量检验所需设备,密切配合监理单位进验收。
对验收过程中发现的问题应及时处理。
工程质量检查和验收评定制度范文
![工程质量检查和验收评定制度范文](https://img.taocdn.com/s3/m/860e8666e3bd960590c69ec3d5bbfd0a7856d57f.png)
工程质量检查和验收评定制度范文一、总则为规范工程质量检查和验收评定工作,提高工程质量,确保工程的安全、稳定和可靠运行,制定本制度。
二、检查范围1. 工程质量检查和验收评定适用于所有工程项目,包括建筑工程、道路工程、桥梁工程、管道工程等。
2. 工程质量检查和验收评定应包括工程设计、施工过程、材料质量、施工质量、工程竣工等环节。
三、检查和评定主体1. 工程质量检查和验收评定由建设单位、设计单位、施工单位和监理单位共同参与。
2. 相关部门应对工程质量检查和验收评定提供必要的支持和协助。
四、检查和评定程序1. 工程质量检查和验收评定应按照以下程序进行:(1) 材料准备:建设单位应准备相关文件、资料和检测设备。
(2) 检查计划:建设单位、设计单位、施工单位和监理单位共同制定检查计划。
(3) 检查实施:按照检查计划进行现场检查,并记录相关情况。
(4) 问题整改:对发现的问题进行整改,并做好记录。
(5) 验收评定:根据检查结果进行工程验收评定。
五、检查和评定内容1. 工程质量检查和验收评定内容应包括以下方面:(1) 工程设计:检查工程设计是否满足规范要求,是否能够满足工程功能。
(2) 施工过程:检查施工过程是否符合施工图纸、施工方案和工程规范。
(3) 材料质量:检查施工中使用的材料质量是否符合规定要求。
(4) 施工质量:检查施工过程中的工艺质量和施工质量是否符合规定要求。
(5) 工程竣工:对工程竣工情况进行查验,确保工程质量符合规定要求。
六、检查和评定标准1. 工程质量检查和验收评定应根据相关标准和规范进行。
2. 对于出现的问题,应按照相关标准和规范进行整改。
3. 工程质量差异化评定应根据工程的重要性、使用功能和特殊要求进行。
4. 工程质量评定结果应以评定报告形式呈现,并由相关单位签字确认。
七、检查和评定结果处理1. 对于符合规定要求的工程,应及时进行验收,并发放相应的证书或批准文件。
2. 对于不符合规定要求的工程,应责令整改,并在规定时间内完成整改。
监理质量评定与工程验收工作程序
![监理质量评定与工程验收工作程序](https://img.taocdn.com/s3/m/9b415106b42acfc789eb172ded630b1c59ee9bdc.png)
xx 工程(合同编号 :)质量评定与工程查完工作程序XX监理企业XX 项目监理部年月赞同:审察:编制:目录1 质量评定工作程序.................................2 工程查完工作程序.................................单元工程查收...................................分部工程查收...................................阶段查收 .......................................单位工程查收...................................合同项目完工查收...............................完工查收 .......................................3. 施工质量评定 ......................................错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
错误 ! 不决义书签。
合格标准 ........................................错误!不决义书签。
优秀标准 ........................................错误!不决义书签。
XX水库除险加固工程质量评定与工程查完工作程序1质量评定工作程序在施工过程中,监察承包人增强内部质量管理,严格依照国家有关标准和技术规范规定的工艺和技术要求进行施工。
监理工程师深入施工现场进行全过程的追踪检查监察,发现问题实时要求承包人纠正。
在每道工序达成,在承包人自检合格后通知监理工程师出席检查查收,监理工程师应在规定的时间内到现场进行检查查收,检查合格的签订确认建议;假如监理工程师检查不合格,应提出整顿建议在承包人达成后从头检查,直到监理工程师以为合格为止。
工程质量评估验收制度
![工程质量评估验收制度](https://img.taocdn.com/s3/m/89d7f03730b765ce0508763231126edb6e1a7645.png)

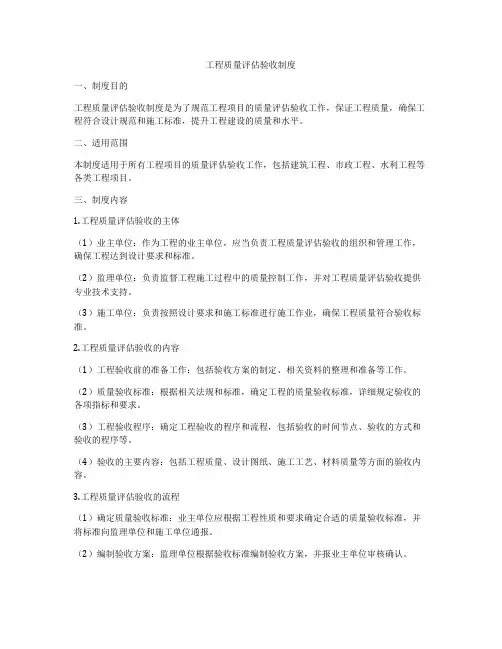

工程质量评估验收制度一、制度目的工程质量评估验收制度是为了规范工程项目的质量评估验收工作,保证工程质量,确保工程符合设计规范和施工标准,提升工程建设的质量和水平。
二、适用范围本制度适用于所有工程项目的质量评估验收工作,包括建筑工程、市政工程、水利工程等各类工程项目。
三、制度内容1.工程质量评估验收的主体(1)业主单位:作为工程的业主单位,应当负责工程质量评估验收的组织和管理工作,确保工程达到设计要求和标准。
(2)监理单位:负责监督工程施工过程中的质量控制工作,并对工程质量评估验收提供专业技术支持。
(3)施工单位:负责按照设计要求和施工标准进行施工作业,确保工程质量符合验收标准。
2.工程质量评估验收的内容(1)工程验收前的准备工作:包括验收方案的制定、相关资料的整理和准备等工作。
(2)质量验收标准:根据相关法规和标准,确定工程的质量验收标准,详细规定验收的各项指标和要求。
(3)工程验收程序:确定工程验收的程序和流程,包括验收的时间节点、验收的方式和验收的程序等。
(4)验收的主要内容:包括工程质量、设计图纸、施工工艺、材料质量等方面的验收内容。
3.工程质量评估验收的流程(1)确定质量验收标准:业主单位应根据工程性质和要求确定合适的质量验收标准,并将标准向监理单位和施工单位通报。
(2)编制验收方案:监理单位根据验收标准编制验收方案,并报业主单位审核确认。
(3)开展验收工作:按照验收方案的要求,监理单位与施工单位共同开展工程质量验收工作,详细记录验收的过程和结果。
(4)完善验收文件:监理单位应及时将验收结果整理成验收文件,并向业主单位提供。
4.工程质量评估验收的程序(1)工程完工验收:当工程施工完成后,监理单位应组织工程完工验收,检查工程的质量和各项指标是否符合验收标准。
(2)隐蔽验收:根据设计规范和施工标准,进行工程的隐蔽验收,查验隐蔽工程的质量状况,确保隐蔽工程符合设计要求。
(3)竣工验收:在工程完工验收通过后,进行竣工验收,评估工程建设的质量和水平是否符合设计要求和标准。
工程施工质量验收流程
![工程施工质量验收流程](https://img.taocdn.com/s3/m/777d81ab9a89680203d8ce2f0066f5335b816760.png)
工程施工质量验收流程工程施工质量验收通常由建设单位或第三方专业验收机构进行,验收的内容包括工程施工质量的各个方面,如工程结构、建筑材料、工艺技术、设备设施等。
验收过程中需要进行现场检查、取样检测、文件审查等一系列操作,从而全面评估工程施工质量的情况。
接下来,我们将详细介绍工程施工质量验收的流程和注意事项。
一、工程施工质量验收流程1. 验收前准备在进行工程施工质量验收之前,需要进行一系列的准备工作,具体包括:- 制定验收计划:明确验收的目的、范围、内容、方法和标准,制定验收时间表和安排验收人员。
- 准备验收工具:包括检测设备、工具箱、文件资料等。
- 通知相关方:通知承包方、监理单位、设计单位等相关方参与验收活动。
2. 现场检查验收开始时,首先进行现场检查,对工程施工质量进行全面的观察和检查。
主要包括以下内容:- 结构验收:检查工程结构的完整性、牢固性和稳定性。
- 材料验收:检查建筑材料的质量和使用情况。
- 工艺验收:检查各项工艺技术的运用是否满足设计要求。
- 设备验收:检查设备设施的安装和使用情况。
3. 取样检测在现场检查的基础上,需要对一些关键点进行取样检测,以确定工程施工质量的具体情况。
具体包括:- 进行建筑材料的取样检测,例如混凝土、钢筋等。
- 对特定部位进行检测,比如墙体、地板、管道等。
- 对关键构建工艺进行检测,如混凝土浇筑、钢结构焊接等。
- 对设备设施进行检测,确保其正常工作和安全运行。
4. 文件审查除现场检查和取样检测外,还需要对相关文件资料进行审查,以进一步确认工程施工质量的情况。
具体包括:- 查看施工图纸和设计文件,确认施工过程是否符合设计要求。
- 查阅施工报告和质量记录,确认施工过程中是否存在重大问题。
- 检查施工日志和监理报告,了解监理单位对施工过程的监管情况。
5. 结果评定通过现场检查、取样检测和文件审查等一系列操作,累积证据,对工程施工质量进行全面评定。
评定结果主要包括:- 合格:工程施工质量符合设计要求和相关标准,可以进行验收。
工程验收流程
![工程验收流程](https://img.taocdn.com/s3/m/508eae082f3f5727a5e9856a561252d380eb20ac.png)
工程验收流程工程验收是指在建设工程竣工后,由建设单位组织专业技术人员对工程的质量、安全、合格综合评定的全过程。
工程验收的目的是确保工程按照合同要求完成,达到设计要求,并与当地法律法规相符,确保工程的安全、质量和合法性,达到交付使用的标准。
下面将从工程验收的准备工作、验收条件和程序以及验收结论等方面详细介绍工程验收的流程。
一、准备工作1.确定验收标准:验收标准是指根据工程类型和性质,结合相关法律法规和技术要求,制定出适用的验收评定标准。
建设单位应根据工程类型确定验收标准,并明确在开展验收过程中所需使用的文件和资料。
2.组织验收小组:建设单位应根据工程的规模和复杂程度,组织专业技术人员组成验收小组,负责开展验收工作。
验收小组成员应具备相关专业知识和丰富的工作经验,能够客观、全面地评价工程的技术要求和质量标准。
3.准备验收资料:建设单位应按照相关要求,收集整理与工程验收相关的文件和资料,包括设计文件、施工图纸、质量检测报告、施工合同、竣工验收报告等。
这些文件和资料应详实完整,并进行分类整理,以备验收过程中的参考。
二、验收条件和程序1.验收条件(1)工程竣工:工程验收必须在工程竣工后进行,确保所有施工工作已经完成,符合相关设计要求和规范标准。
(2)合格性:工程在施工过程中,必须经过质量检测合格,并符合相关法律法规和技术标准要求,不得存在安全隐患。
2.验收程序(1)组织准备:验收小组应组织相关技术人员对工程进行全面的查看和复核,核对相关文件和资料,对工程的实际情况有一个初步了解。
(2)现场勘察:验收小组应深入工程现场,对施工质量、安全环保等方面进行细致观察和检查,与相关专业人员进行讨论和交流,了解工程情况的真实性。
(3)技术交底:建设单位应向验收小组提供工程的设计、施工和运维等方面的相关资料,对工程的技术细节进行详细解释和说明。
(4)检测评定:验收小组应对建设单位提供的检测报告进行审核和评定,确保检测结果符合标准要求,并对不达标的问题进行整改和改进。
工程质量检验程序及制度
![工程质量检验程序及制度](https://img.taocdn.com/s3/m/7e5ac9b62b160b4e777fcf04.png)
工程质量检查程序及制度一、工程质量验收程序组织:1、检验批验收:检验批是工程工程质量管理的最小单元,由生产班组长首先对负责的检验批进展过程质量控制盒半成品完成的质量检查与报验。
由分管工程工种、检验批的质量员、工长,对施工过程进展质量监视与控制,并对上报的检验批进展三级质量验收评价,报请工程经理复核。
然后由监理工程师(建立单位工程技术负责人)组织施工单位工程专业质量(技术)负责人等进展验收。
2、分项质量验收评定:按照国家建筑工程有关质量分项的子项要求,参照有关质量评价验收的具体规定,由工程质量员、工程技术负责人对各具体分项进展检查评价合格后,报监理工程师,由监理工程师(建立单位工程技术负责人)组织施工单位工程专业质量(技术)负责人等进展验收。
对于分包工程,由分包单位质量员、工程负责人报请总包单位质量员复验,提交监理工程师验收复核。
对于监理工程师复验结果有不合格的工程,由工程工长催促班组长、分包单位认真落实整改,合格后再次进展报案程序。
3、分部(子分部)工程:工程质检员,汇总分项质量评定资料,提交工程负责人,并经复查整理后,报请监理单位,由监理工程师(建立单位工程技术负责人)组织施工单位工程质量负责人和技术、质量负责人等进展验收。
地基与根底、主体构造分部工程的勘察、设计单位工程工程负责人和施工单位技术、质量部门负责人也应参加相关分部工程验收。
二、现场质量检查:1、专职人员检查:施工现场工程组设专职质检员,对施工过程进展全程跟踪检查,包括对工序、分项、分部工程质量评价与验收。
另外公司质量科按照人员分工,对施工工程现场实施检查和技术指导。
2、制度化检查:按照公司的质量手册与程序文件规定,对在建工程工程,公司实施月检、季检及年度检查。
不仅对在建工程施工现场质量进展检查,还要对工程质检员日常工作情况进展检查,通过制度化的检查,总结施工质量的控制情况与控制效果,改良与调整质量控制方法,提高质量控制效率。
另外上级建筑质量监视部门,按照监视方案对在建工程进展的分部、分项、及单位工程的质量检查。
工程施工质量验收及评定
![工程施工质量验收及评定](https://img.taocdn.com/s3/m/bc7c0c70dc36a32d7375a417866fb84ae55cc344.png)
工程施工质量验收及评定是工程建设中不可或缺的重要环节,它关系到工程的安全、可靠和耐久性,同时也是衡量施工单位技术水平和管理水平的重要标准。
本文将从工程施工质量验收及评定的定义、目的、内容、程序和注意事项等方面进行详细阐述。
一、工程施工质量验收及评定的定义工程施工质量验收及评定是指在工程建设过程中,对施工质量进行监督检查、评价和确认的活动。
它包括对施工过程中的各个环节进行质量控制,对施工完成后的工程质量进行评价,以确保工程质量符合设计要求和标准规定。
二、工程施工质量验收及评定的目的1. 确保工程质量:通过工程施工质量验收及评定,可以及时发现和解决施工过程中的质量问题,保证工程质量符合设计和标准要求。
2. 提高施工水平:通过对施工质量的评定,可以了解施工单位的施工技术和管理水平,为其提供改进方向。
3. 促进工程进度:合理的工程施工质量验收及评定,有助于合理安排施工计划和资源,确保工程按时完成。
4. 保障投资效益:合格的工程质量有助于实现投资效益最大化,降低维修费用和运行成本。
三、工程施工质量验收及评定的内容1. 施工过程质量控制:对施工过程中的原材料、施工工艺、施工设备、施工环境等进行监督检查。
2. 工程实体质量评价:对完成的工程实体进行质量评价,包括结构、功能、外观等方面。
3. 工程安全性评价:对工程的安全性进行评价,包括结构安全、使用安全等方面。
4. 工程耐久性评价:对工程的耐久性进行评价,包括抗渗、抗裂、抗腐蚀等方面。
四、工程施工质量验收及评定的程序1. 施工准备:编制施工质量验收及评定方案,明确验收标准、方法和程序。
2. 施工过程质量控制:按照验收标准对施工过程进行监督检查,记录施工质量情况。
3. 工程实体质量评价:对完成的工程实体进行质量检查,评价其质量是否符合设计要求和标准规定。
4. 工程安全性评价:对工程的安全性进行评价,确保工程在使用过程中不会出现安全隐患。
5. 工程耐久性评价:对工程的耐久性进行评价,确保工程在设计使用寿命内具有良好的性能。
工程质量检查、验收、评定管理制度(4篇)
![工程质量检查、验收、评定管理制度(4篇)](https://img.taocdn.com/s3/m/f2b76884b8f3f90f76c66137ee06eff9aff84959.png)
工程质量检查、验收、评定管理制度一、总则为了加强工程质量的管理,确保各项工程的质量达标,提高工程质量水平,特制定本管理制度。
二、范围本管理制度适用于本单位的所有工程项目,包括新建、扩建、改建和装修等。
三、检查1. 检查内容(1)施工图纸对项目施工图纸进行全面检查,包括构造、尺寸、材料和工艺等是否符合规定,是否满足工程设计要求。
(2)施工方案对施工方案进行审核,包括安全、环境保护、施工工序和施工方法等方面,确保施工方案的合理性和可行性。
(3)施工现场对施工现场进行巡查,检查施工场地、临时设施、土方开挖和周边环境等条件是否符合要求,并对安全措施和保护措施进行检查。
(4)施工材料对施工材料进行抽查,包括材料的检查、试验、标识等,确保施工材料的质量符合要求。
(5)施工工序对施工工序进行监督,包括施工进度、施工质量、施工工艺和施工方法等方面的检查。
2. 检查方法(1)定期检查每个工程项目都要定期进行检查,包括工程进展情况、质量控制情况和安全措施执行情况等。
(2)不定期检查根据工程项目的实际情况,可以不定期进行检查,以确保工程质量的稳定和可靠。
四、验收1. 验收要求(1)施工图纸符合规定,并通过了竣工图审查。
(2)施工方案经过审核,并通过了相关部门的批准。
(3)工程质量符合国家和行业的标准和规范。
(4)工程设备、施工材料符合国家标准和规范,并通过了相关部门的验收。
(5)工程工艺符合国家标准和规范,各个工序间的配合和协调良好。
(6)工程的环境保护措施符合国家的要求,对周边环境没有负面影响。
(7)工程竣工图和竣工验收报告齐全,且真实有效。
2. 验收程序(1)施工单位提出竣工验收申请。
(2)相关部门组织专业人员进行现场验收。
(3)验收通过后,出具《工程竣工验收报告》。
(4)相关部门对验收报告进行审核。
(5)审核通过后,发放《工程竣工验收证书》。
3. 验收结果验收结果有两种可能,一种是合格,另一种是不合格。
(1)合格如果工程满足了所有的要求,通过了验收,就认定为合格。
工程质量评定、验收制度
![工程质量评定、验收制度](https://img.taocdn.com/s3/m/c2d1fe6776232f60ddccda38376baf1ffc4fe3be.png)
工程质量评定、验收制度一、前言工程质量评定、验收制度是建筑工程建设过程中的一项紧要的管理制度,对于保障建筑质量、防止质量事故的发生,维护社会公共利益具有紧要的作用。
本文将结合国内外现有管理制度,探讨如何订立一份完善的工程质量评定、验收制度。
二、工程质量评定、验收的概念1. 工程质量评定是在工程设计、施工、竣工阶段依照相关标准、规范进行评价,确定工程质量合格的评定过程。
2. 工程验收是在工程建设完成后,在相关部门规定的验收程序和标准下,对工程质量进行检查、鉴定、判定、验收合格的过程。
工程质量评定、验收的重要目的是对建设单位、施工单位、监理单位的设计、施工、监理等工作进行全面的检查、监督,保障工程建设质量符合相关标准、规范,达到安全、经济、合理、优质的目标,从而减轻工程建设中可能引发的质量风险。
三、工程质量评定、验收的程序1. 工程质量评定的程序(1)依据工程项目的实在需求,确定评审人员和专家团队。
(2)全面检查工程施工、设计是否符合相关标准、规范,对可能存在的质量问题进行分析和判定。
(3)对工程质量进行测量、检测,比对实测数据和标准数据,确定工程合格或不合格,并进行合理的评估。
(4)提出质量评定报告,对评定结果进行公示和答辩,依据答辩结果进行最后鉴定。
2. 工程验收的程序(1)工程竣工后,建设单位依照国家规定要求提出验收申请。
(2)验收部门依照统一验收标准,对工程施工、设计是否符合相关标准进行全面检查、评估。
(3)进行质量测量、检测,比对实测数据和标准数据,确定工程合格或不合格。
(4)审批质量验收报告,提出看法和建议。
(5)验收部门最后确认验收结果,并对工程质量进行公示和备案备查。
四、工程质量评定、验收的标准1. 工程质量评定应依据国家或地方相关标准和规范进行,包括但不限于:(1)《建筑工程质量验收规范》;(2)《工程标准法》及其实施细则;(3)国家相关标准、规范;(4)省、市相关标准、规范等等。
工程质量验收评定制度
![工程质量验收评定制度](https://img.taocdn.com/s3/m/612cbd426d85ec3a87c24028915f804d2b16873d.png)
工程质量验收评定制度一、总则1. 本制度旨在明确工程质量验收的基本要求和标准,确保工程项目符合国家相关质量标准与规范要求,保障工程的安全性和可靠性。
2. 所有参与工程建设、设计、施工、监理及验收的单位和个人,必须遵守本制度的规定,严格按照工程质量标准执行。
二、组织机构1. 建立以项目负责人为组长的工程质量验收小组,成员包括设计、施工、监理等各方专业技术人员。
2. 工程质量验收小组负责组织、协调、监督整个工程的质量验收工作。
三、验收程序1. 施工单位应在工程完工后,自行进行初步质量检查,并形成自检报告。
2. 自检合格后,施工单位应向监理单位提出质量验收申请,并提供必要的工程资料和自检报告。
3. 监理单位收到申请后,应组织相关人员对工程进行预验收,并提出预验收意见。
4. 预验收合格后,由工程质量验收小组组织正式验收,验收过程中应详细记录各项指标的检测结果。
四、验收标准1. 工程质量验收应依据国家及行业相关标准和规范进行。
2. 对于关键性结构、重要使用功能以及安全防护等方面,应严格对照标准进行检查。
3. 对于发现的问题,应根据其性质和影响程度,分类处理,并记录在案。
五、问题整改1. 验收过程中发现的问题,应由施工单位负责整改,并在规定时间内完成。
2. 整改完成后,需重新进行验收,直至所有问题得到妥善解决。
六、验收报告1. 验收合格后,工程质量验收小组应出具详细的验收报告,报告中应包括验收过程、结果及存在的问题和整改情况。
2. 验收报告应由参与验收的所有成员签字确认,并对报告的真实性负责。
七、后续监督1. 工程交付使用后,应建立健全的质量跟踪和反馈机制,对可能出现的质量问题进行监控和及时处理。
2. 对于重大质量问题,应依法追究相关责任单位和责任人的责任。
八、附则1. 本制度自发布之日起实施,由项目负责人负责解释。
2. 如有与国家法律法规相抵触之处,以国家法律法规为准。
建筑施工质量验收规定
![建筑施工质量验收规定](https://img.taocdn.com/s3/m/fc1aab0332687e21af45b307e87101f69e31fbc8.png)
建筑施工质量验收规定一、总则建筑施工质量是保证建筑物安全、经济、实用的基础,为了规范建筑施工质量的验收工作,确保建筑物能够达到相关质量标准,制定本规定。
二、验收范围1. 新建建筑、扩建工程、改建工程及其它建筑装修装饰工程的验收。
2. 基础工程、主体结构、围护结构、屋面工程、室内外装饰工程的验收。
3. 安装工程、绿化工程、给排水工程的验收。
三、验收依据1. 建设工程质量验收标准。
2. 建设工程质量检测报告。
3. 施工合同和有关设计文件。
4. 法律法规及相关标准。
四、验收程序1. 施工单位申请验收,提交相关验收材料。
2. 相关部门进行实地检查,核对验收材料。
3. 进行建筑施工质量检测,并出具质量检测报告。
4. 进行工程质量评定,确定是否达到验收标准。
5. 验收合格后,颁发建筑质量合格证书。
五、验收内容1. 建筑施工质量检测a. 结构工程:对主体结构进行强度、稳定性等方面的检测。
b. 安装工程:对管道、电器设备等进行功能性能、安全性等方面的检测。
c. 装饰工程:对墙面、地板、天花板等进行装饰效果及使用功能等方面的检测。
d. 给排水工程:对给水、排水设施进行水压、水流量等方面的检测。
2. 整体验收a. 建筑物整体结构的完整性,包括建筑物立面、屋面、围墙等的验收。
b. 室内外装修装饰的完整性,包括地面铺装、室内装饰、门窗等的验收。
c. 建筑物功能的正常运行,包括电气设备、通风设备、给排水设备等的验收。
3. 工程质量评定a. 根据相关标准和质量要求,对建筑施工质量进行评定。
b. 结合质量检测报告和实地检查结果,评定工程质量水平。
c. 打分评定并确定验收结果。
六、验收标准建筑施工质量验收标准由国家相关部门依据建设工程质量标准制定,包括结构强度、设计要求、施工工艺、材料选用等方面的要求。
施工单位在进行验收时必须符合这些标准要求。
七、验收结果处理1. 验收合格:颁发建筑质量合格证书,可以投入使用。
2. 验收不合格:责令施工单位整改,直至符合标准要求。
工程质量验收程序和组织程序
![工程质量验收程序和组织程序](https://img.taocdn.com/s3/m/53c89ef788eb172ded630b1c59eef8c75ebf9542.png)
工程质量验收程序和组织程序1、工程质量验收程序为了方便工程的质量管理,根据工程特点,把工程自大到小划分为单位(子单位)工程、分部(子分部)工程、分项工程和检验批。
验收的顺序首先验收检验批或者是分项工程,再验收分部(子分部)工程、最后验收单位(子单位)工程序控制。
对检验批、分项工程、分部(子分部)工程、单位(子单位)工程的质量验收,都是先由施工单位检查评定确认合格后,再由监理或建设单位进行验收。
2、施工单位检查评定(1)自检、互检①.施工者自检、互检工程质量验收首先是班组在施工过程中的自我检查,自我检查就是按照施工操作工艺的要求,边操作边检查,将有关质量要求及误差控制在规定的限值内。
自检主要是在本班组(本工种)内部进行,由承担检验批、分项工程的工种工人和班组等参加。
在施工操作过程中或工作完成后,进行自我检查和互相检查,及时发现问题,及时整改,使工程质量达到合格标准。
②.质检员组织检查评定施工班组组织自检、互检合格后,由单位工程的项目专业质量检查员组织有关人员(工长、班组长、班组质检员)对检验批质量进行检查评定,由项目专业质量检查员评定,作为检验批、分项工程质量向下一道工序交接的依据。
(2)交接检交接检是各班组之间,各工种之间,各分包之间,在工序、检验批、分项或分部(子分部)工程完毕之后,下一道工序、检验批、分项或分部(子分部)工程开始之前,共同对前一道工序、检验批、分项或分部(子分部)工程的检查,经后一道工序认可,并为他们创造了合格的工作条件。
例如,基础公司把桩基交给土建公司;瓦工班组把某层砖墙交给木工班组支模,木工班组把模板交给钢筋班组绑扎钢筋,钢筋班组把钢筋交给混凝土班组浇筑混凝土;土建施工队把主体工程(标高、预留洞、预埋铁件)交给安装队安装水电等。
交接检通常由工程项目经理(或项目技术负责人)组织,由有关班组长或分包单位参加,进行下道工序对上道工序质量的验收,也是班组之间的检查、督促和互相把关。
工程项目质量验收评定制度
![工程项目质量验收评定制度](https://img.taocdn.com/s3/m/ed25fd750812a21614791711cc7931b765ce7bdd.png)
工程项目质量验收评定制度一、总则为规范工程项目质量验收评定工作,提高工程建设质量,保障工程建设的顺利进行,制定本制度。
二、验收对象1. 工程项目质量验收评定适用于所有类型的工程项目,包括建筑工程、市政工程、桥梁工程、电力工程等。
2. 工程项目质量验收评定涉及的主体包括建设单位、设计单位、监理单位、施工单位等,以及专业性的验收评定机构。
三、验收标准1. 工程项目质量验收评定应当严格遵循国家相关规定、标准及工程合同中约定的验收标准。
2. 工程项目质量验收评定的标准应当充分考虑工程的安全性、稳定性、可靠性、经济性等方面的要求。
3. 工程项目质量验收评定的标准应当具有客观性、科学性、合理性和公正性。
四、验收程序1. 工程项目质量验收评定的程序应当包括以下环节:备案申请、验收组织、逐项检查、资料评价、验收评定、验收结论、整改落实等。
2. 验收组织应当由建设单位、设计单位、监理单位等相关方共同组成,制定详细的验收计划和具体的验收标准。
3. 逐项检查过程中,应当对工程项目的各项关键部位和重要材料进行全面、细致的检查,确保工程质量符合标准要求。
4. 资料评价环节应当对工程设计文件、施工记录、材料验收报告等资料进行审核评价,保证工程施工全过程的合规性。
5. 验收评定应当通过实地检查、技术评审、数据分析等方式进行,对工程项目的质量进行综合评价。
6. 验收结论应当由验收组织根据实际情况做出结论,并形成书面报告,评定工程项目的合格与否。
7. 工程项目的验收结论如有不符合要求的地方,应当责令整改,并根据实际情况进行相应的处理和建议。
五、验收依据1. 工程项目质量验收评定的依据包括相关的国家标准、规范、技术规程、验收规定等文件。
2. 工程项目质量验收评定的依据还包括工程合同中约定的验收标准、验收程序、验收方法等内容。
3. 工程项目质量验收评定的依据还包括相关部门的技术要求、验收标准以及实际验收情况等内容。
六、验收责任1. 建设单位应当对工程项目的质量验收评定负最终责任,在验收过程中应当积极参与,并保障验收工作的及时、规范进行。
监理工作的质量验收与工程质量评定流程
![监理工作的质量验收与工程质量评定流程](https://img.taocdn.com/s3/m/d8d4716acec789eb172ded630b1c59eef9c79a44.png)
监理工作的质量验收与工程质量评定流程随着社会经济的发展,建筑工程在我们生活中扮演着越发重要的角色。
为了确保建筑工程的质量与安全,监理工作成为了至关重要的环节。
本文将探讨监理工作的质量验收与工程质量评定流程,以及其在建筑工程中的意义。
一、工程质量评定流程工程质量评定是对建筑工程进行全面、系统的评估,旨在确保工程达到预期质量标准。
其流程包括准备工作、材料评定、施工过程监控和成果评价等环节。
首先,在工程质量评定的准备工作中,需要明确评定的范围和目标,制定合理的评定方法及程序。
这阶段的工作是为后续评定提供准确、可靠的数据和参考依据。
接下来是材料评定,在建筑工程中,使用的材料质量是直接关系到工程质量的重要因素。
对于每个使用的材料,都需要进行严格的评定,包括质量检测和性能测试等方面。
只有通过严格的材料评定,才能保证工程的材料选择与使用符合标准,从而确保工程的质量。
施工过程监控是工程质量评定的核心环节,监理工作在其中发挥着关键的作用。
监理人员需对施工过程进行实时监控,确保施工符合相关规范和设计要求。
同时,及时发现并解决施工中遇到的问题,避免延误工期和损害工程质量。
最后是成果评价,通过对建筑工程的成果进行综合评价,验证是否达到了设计要求和预期目标。
这一环节需要对工程的各项指标进行评估和核查,包括工程结构的稳定性、施工质量的合格性等。
只有通过综合的成果评价,才能对工程的质量进行准确、全面的评定。
二、监理工作的质量验收监理工作的质量验收是工程质量评定流程中的重要环节,它直接关系到工程的可持续发展和社会的安全稳定。
质量验收主要包括对施工过程的监督和对成果的评价两个方面。
首先,对施工过程的监督是质量验收的重点。
监理人员需对施工现场的环境、材料使用、工艺操作等进行严格检查和监控。
他们需要确保施工符合相关的规范和要求,及时发现和纠正施工中的问题和缺陷。
只有通过对施工过程的监督,才能保证工程的质量达到预期标准。
其次,对工程成果的评价是质量验收的另一个重要方面。
建筑工程质量验收程序
![建筑工程质量验收程序](https://img.taocdn.com/s3/m/c68058092a160b4e767f5acfa1c7aa00b42a9d75.png)
建筑工程质量验收程序建筑工程质量验收是确保建筑工程质量符合相关标准和规范的重要程序,旨在保证建筑工程的安全、可靠和合规性。
本文将介绍建筑工程质量验收的程序,并详细描述每个步骤。
一、前期准备1. 提交验收申请:建筑施工单位需要在工程竣工前,向有关部门提交建筑工程质量验收的申请。
申请材料包括施工图纸、设计文件、工程项目计划书等。
2. 评估方案制定:有关部门根据建筑工程的性质和规模,制定相应的工程质量验收评估方案。
评估方案包括验收目标、方法、指标以及相关规定。
二、实地验收1. 基础验收:验收人员首先对建筑工程的地基和基础进行检查。
主要内容包括地基与地面的接触情况、基础结构的稳固性、土壤承载能力等。
2. 结构验收:验收人员对建筑工程的主体结构进行检查。
主要内容包括构件的连接方式、梁柱墙体的垂直度、钢筋混凝土浇筑情况等。
3. 安装验收:验收人员对建筑工程的安装情况进行检查。
主要内容包括管道、线路、设备的布置是否符合规定、电气设备的接地情况等。
4. 室内装修验收:验收人员对建筑工程的室内装修进行检查。
主要内容包括墙壁、地板、天花板的质量、室内装饰材料是否符合环保标准等。
三、验收结果1. 验收报告编制:验收人员根据实地检查的结果,编制建筑工程质量验收报告。
报告内容包括各个检查项的情况、存在的问题以及建议的改进措施等。
2. 复核与评定:有关部门根据验收报告,并组织专家对建筑工程质量进行复核和评定。
复核主要是对验收结果的准确性进行确认,评定则是对建筑工程质量进行等级划分。
3. 验收合格证书颁发:建筑工程质量验收合格后,由有关部门颁发建筑工程质量验收合格证书。
该证书是建筑工程施工单位接受验收的标志,也是工程竣工的重要依据。
四、监督与整改1. 监督:建筑工程质量验收完成后,有关部门将继续对建筑工程进行监督检查,确保工程质量的长期稳定性。
2. 整改:如发现建筑工程存在质量问题,在监督过程中要求施工单位进行相应的整改措施,并进行复查验收,直到问题得到解决。
工程竣工验收流程
![工程竣工验收流程](https://img.taocdn.com/s3/m/d61d77f3a417866fb84a8eb3.png)
工程竣工验收流程一、工程竣工验收流程1、施工单位自检评定单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
2、监理单位提交《工程质量评估报告》监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
3、勘察、设计单位提出《质量检查报告》勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
4、建设(监理)单位组织初验建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。
各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。
初验合格后,由施工单位向建设单位提交《工程竣工报告》。
5、建设单位组成验收组、确定验收方案建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
6、施工单位提交工程技术资料施工单位提前七天将完整的工程技术资料交质监部门检查。
7、竣工验收建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。
如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
8、施工单位按验收意见进行整改施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
9、工程验收合格对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10、验收备案验收合格后五日内,监督机构将监督报告送县住建委。
简述建筑工程施工质量验收的程序和组织
![简述建筑工程施工质量验收的程序和组织](https://img.taocdn.com/s3/m/0ba796de846a561252d380eb6294dd88d0d23de6.png)
简述建筑工程施工质量验收的程序和组织一、引言建筑工程施工质量验收是指在建筑工程竣工后,由建设单位和监理单位对建筑工程施工质量进行检查和评定的过程。
本文将从程序和组织两个方面,对建筑工程施工质量验收进行详细的阐述。
二、程序1.验收前准备在进行建筑工程施工质量验收前,需要进行一系列的准备工作,包括验收标准的制定、验收人员的确定、验收时间地点的安排等。
其中,制定验收标准是最为重要的一项准备工作,其内容应包括建筑材料、构件尺寸、强度等多个方面。
2.实地检查实地检查是建筑工程施工质量验收中最为重要的环节之一。
在实地检查中,应对各项施工质量进行逐一检查,并将发现的问题记录下来。
同时,在实地检查中还需注意安全问题,避免发生意外事故。
3.资料审核资料审核是指对相关资料进行审核确认,并与实际情况相符合。
主要涉及到设计文件、合同文件、竣工图纸等方面。
在资料审核中还需着重核对与安全、环保等相关法律法规的符合情况。
4.验收结论验收结论是建筑工程施工质量验收的最终结果。
在确定验收结论时,应综合考虑实地检查和资料审核两个方面的情况,并根据验收标准进行评定。
同时,在确定验收结论时还需注意与建设单位和监理单位进行沟通,确保达成共识。
三、组织1.建设单位建设单位是建筑工程施工质量验收中最为重要的组织之一,其主要职责是制定验收标准、确定验收人员、安排验收时间地点等。
同时,在建设单位中还需设置专门的质量管理部门,对施工过程进行监督和管理。
2.监理单位监理单位是建筑工程施工质量验收中必不可少的组织之一,其主要职责是对施工过程进行监理和管理,并在竣工后对施工质量进行检查和评定。
同时,在监理单位中还需设置专门的质量检测部门,对施工过程中产生的问题进行及时处理。
3.第三方机构第三方机构是独立于建设单位和监理单位之外的组织,其主要职责是对建筑工程施工质量进行独立的检测和评定。
在建筑工程施工质量验收中,第三方机构的作用非常重要,可以有效地保证验收结果的客观性和公正性。
工程质量评定验收制度
![工程质量评定验收制度](https://img.taocdn.com/s3/m/58fa439b370cba1aa8114431b90d6c85ec3a888b.png)
工程质量评定验收制度第一章总则第一条为规范工程质量评定验收工作,维护国家、社会、业主和施工单位之间的合法权益,保障工程质量安全,制定本制度。
第二条工程质量评定验收是指根据施工图纸、合同文件和相关技术标准,对工程质量进行评价,并在经过核查、复核和试验检测合格后予以验收。
第三条本制度适用于各类建设工程项目的质量评定验收工作。
第四条工程质量评定验收应遵循公正、公平、科学、规范的原则,按照法律法规和相关标准进行。
第二章工程质量评定验收的组织管理第五条市国土房产部门应根据职责划定审批、审查、核验任务分工,负责组织建设、房产工程质量评定验收工作。
第六条各级建设、房产主管部门应设立专业的工程质量评定管理机构,负责具体实施工程质量评定验收工作。
第七条工程质量评定管理机构应具备相关专业技术人员、设备设施和资料档案,确保工作的正常开展。
第八条建设单位应按照相关法律法规和技术标准,组织编制工程质量评定验收文件,并提交给国土房产部门进行审查。
第九条施工单位应按照合同要求,保证施工过程中的质量符合要求,并配合建设单位进行质量评定验收工作。
第三章工程质量评定验收的程序流程第十条建设单位在工程竣工前应向国土房产部门提出工程质量评定验收申请,并提交相关资料。
第十一条国土房产部门应在收到质量评定验收申请后,组织相关专家进行初步审查,并安排验收时间。
第十二条国土房产部门应邀请相关专家对提交的工程质量评定验收文件进行核查、复核,并组织试验检测。
第十三条审查、核查、试验检测合格的工程应予以合格验收,否则应提出整改意见,并重新进行质量评定验收。
第十四条工程质量评定验收通过后,国土房产部门应颁发合格证明,并记入档案。
第四章工程质量评定验收的监督检查第十五条国土房产部门应定期对工程质量评定验收工作进行抽查,并督促整改不合格的工程。
第十六条建设、房产主管部门应建立工程质量违法违规信息库,对相关质量问题进行记录和通报。
第十七条建设单位和施工单位应主动接受国土房产部门的监督检查,保证工程质量的合格验收。
建筑工程中的质量监督和验收程序
![建筑工程中的质量监督和验收程序](https://img.taocdn.com/s3/m/17e44e9ecf2f0066f5335a8102d276a20129607d.png)
建筑工程中的质量监督和验收程序建筑工程的质量监督和验收程序是确保建筑工程质量符合标准和规范要求的重要环节。
下面将介绍建筑工程中的质量监督和验收程序,并探讨其在建筑行业中的重要性。
一、质量监督程序1.施工前期准备:在建筑工程开始前,施工单位需提交相关的施工方案、质量检查计划和质量控制手册等文件,建立起质量监督的基础框架。
2.施工过程管理:施工单位应按照规范和技术要求进行施工管理,包括对施工材料的选择和采购管理、工序操作的监督和控制、工程质量的检测和记录等。
3.质量检查与评定:监理单位或委托的第三方质量检测机构对施工过程进行定期检查,评定工程质量,并形成书面报告。
如发现问题,及时采取纠正措施。
4.整改和复查:针对质量问题,施工单位应及时进行整改,并委托第三方进行复查,确保问题得到有效解决。
二、质量验收程序1.竣工验收申请:当建筑工程完工时,施工单位向相关主管部门申请竣工验收,提交工程质量资料、施工记录和相关报告等文件。
2.现场验收:相关主管部门组织专业技术人员进行工程现场验收,对建筑工程的结构、设备安装、装饰装修等进行全面检查和评定。
3.材料检验:对重要材料进行抽样检测,如水泥、钢筋等,确保其质量符合要求。
4.技术文件审查:进行规范和标准的文件审查,包括施工图设计文件的审查、结构计算书、设备的技术参数等。
5.质量鉴定:根据验收结果,对工程质量进行鉴定和评价,并形成鉴定报告。
三、质量监督和验收的重要性1.保证工程质量:质量监督和验收程序的实施,能够及时发现和解决施工中的质量问题,保证建筑工程的质量达标。
2.确保安全可靠:质量监督和验收程序能有效降低工程质量缺陷和安全隐患的存在,确保建筑工程的安全可靠。
3.提高工程档次:质量监督和验收程序的严格实施,可以推动建筑工程质量的不断提高,提升工程的设计水平和建造水平。
4.维护建筑行业形象:建筑行业作为公共利益和社会安全事业的重要组成部分,质量监督和验收程序的规范实施,能够增强行业的形象和信誉。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
质量评定及工程验收工作程序一总则依据《水利水电建设工程验收规程》(SL 223-2008)、《水利水电工程质量检验与验收规程》(SL176-2007)制订河南省唐河县倪河水库除险加固工程质量评定及工程验收工作程序二质量检验内容1 质量检验包括施工准备检查,原材料与中间产品质量检验,水工金属结构、启闭机及机电产品质量检查,单元(工序)工程质量检验,质量事故检查和质量缺陷备案,工程外观质量检验等。
2 主体工程开工前,施工单位应组织人员进行施工准备检查,并经项目法人或监理单位确认合格且履行相关手续后,才能进行主体工程施工。
3施工单位应按《单元工程评定标准》及有关技术标准对水泥、钢材等原材料与中间产品质量进行检验,并报监理单位复核。
不合格产品,不得使用。
4 水工金属结构、启闭机及机电产品进场后,有关单位应按有关合同进行交货检查和验收。
安装前,施工单位应检查产品是否有出厂合格证、设备安装说明书及有关技术文件,对在运输和存放过程中发生的变形、受潮、损坏等问题应做好记录,应进行妥善处理。
无出厂合格证或不符合质量标准的产品不得用于工程中。
5 单元(工序)工程质量检验。
施工单位应按《单元工程评定标准》检验工序及单元工程质量,作好书面记录,在自检合格后,填写《水利水电工程施工质量评定表》报监理单位复核。
监理单位根据抽检等资料核定单元(工序)工程质量等级。
发现不合格单元(工序)工程,应概要求施工单位及时进行处理,合格后才能进行后续工程施工。
对施工中的质量缺陷应书面记录备案,进行必要的统计分析,并在相应单元(工序)工程质量评定表“评定意见”栏内注明。
6 施工单位应及时将原材料、中间产品及单元(工序)工程质量检验结果报监理单位复核。
并应按月将施工质量情况报送监理单位,由监理单位汇总分析后报项目法人和工程质量监督机构。
7 单位工程完工后,项目法人组织监理、设计、施工及工程运行管理等单位组成工程外观质量评定组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核定。
参加工程外观质量评定的人员应具有工程师以上技术职称或相应执业资格。
评定组人数应不少于5人。
三质量事故检查和质量缺陷备案1根据《水利工程质量事故处理暂行规定》(水利部令第9号),水利水电工程质量事故分为一般质量事故、较大质量事故、重大质量事故和特大质量事故四类。
2质量事故发生后,有关单位应按“三不放过”原则,调查事故原因,研究处理措施,查明事故责任者,并根据《水利工程质量事故处理暂行规定》作好事故处理工作。
3. 在施工过程中,因特殊原因使得工程个别部位或局部发生达不到技术标准和设计要求(但不影响使用),且未能及时进行处理的工程质量缺陷问题(质量评定仍定为合格),应以工程质量缺陷备案形式进行记录备案。
4 质量缺陷备案表由监理单位组织填写,内容应真实、全面、完整。
各工程参建单位代表应在质量缺陷备案表上签字,若有不同意见应明确记载。
质量缺陷备案表应及时报工程质量监督机构备案。
质量缺陷备案资料按竣工验收的标准制备。
工程竣工验收时,项目法人应向竣工验收委员会汇报并提交历次质量缺陷备案资料。
5 工程质量事故处理后,应由项目法人委托具有相应资质等级的工程质量检测单位检测后,按照处理方案确定的质量标准,重新进行工程质量评定。
四施工质量评定合格标准1 合格标准是工程验收标准。
不合格工程必须进行处理且达到合格标准后,才能进行后续工程施工或验收。
水利水电工程施工质量等级评定的主要依据有:1)国家及相关行业技术标准;2)《单元工程评定标准》;3)经批准的设计文件、施工图纸、金属结构设计图样与技术条件、设计修改通知书、厂家提供的设备安装说明书及有关技术文件;4)工程承发包合同中约定的技术标准。
5)工程施工期及试运行期的试验和观测分析成果。
2 单元(工序)工程施工质量评定标准按照《单元工程评定标准》或合同约定的合格标准执行。
当达不到合格标准时,应及时处理。
处理后的质量等级按下列规定重新确定:1)全部返工重做的,可重新评定质量等级;2)经加固补强并经设计和监理单位鉴定能达到设计要求时,其质量评为合格;3)处理后的工程部分质量指标仍达不到设计要求时,经设计复核,项目法人及监理单位确认能满足安全和使用功能要求,可不再进行处理;或经加固补强后,改变了外形尺寸或造成工程永久性缺陷的,经项目法人、监理及设计单位确认能基本满足设计要求,其质量可定为合格,但应按规定进行质量缺陷备案。
3 分部工程施工质量同时满足下列表准时,其质量评定为合格:1)所含单元工程的质量全部合格,质量事故及质量缺陷已按要求处理,并经检验合格;2)原材料、中间产品及混凝土(砂浆)试件质量全部合格,金属结构及启闭机制造质量合格,机电产品质量合格。
4 单位工程施工质量同时满足下列标准时,其质量评为合格:1)所含分部工程质量全部合格;2)质量事故已按要求进行处理;3)工程外观质量得分率达到70%以上;4)单位工程施工质量检验与评定资料基本齐全;5)工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
5 工程项目施工质量同时满足下列标准时,其质量评定为合格:1)单位工程质量全部合格;2 )工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。
优良标准1 优良等级是为工程项目质量创优而设置。
2 单元工程施工质量优良标准应按照《单元工程评定标准》以及合同约定的优良标准执行。
全部返工重做的单元工程,经检验达到优良标准时,可评为优良等级。
3 分部工程施工质量同时满足下列标准时,其质量评为优良:1)所含单元工程质量全部合格,其中70%以上达到优良等级,重要隐蔽单元工程和关键部位单元工程质量优良率达90%以上,且未发生过质量事故;2)中间产品质量全部合格,混凝土(砂浆)试件质量达到优良等级(当试件组数小于30时,试件质量合格)。
原材料质量、金属结构及启闭机制造质量合格,机电产品质量合格。
4 单位工程施工质量同时满足下列标准时,其质量评为优良:1)所含分部工程质量全部合格,其中70%以上达到优良等级,主要分部工程质量全部优良,且施工中未发生过较大质量事故;2)质量事故已按要求进行处理;3)外观质量得分率达到85%以上;4 )单位工程施工质量检验与评定资料齐全;5 )工程施工期及试运行期,单位工程观测资料分析结果符合国家和行业技术标准以及合同约定的标准要求。
5 工程项目施工质量同时满足下列标准时,其质量评为优良:1)单位工程质量全部合格,其中70%以上单位工程质量达到优良等级,且主要单位工程质量全部优良;2 )工程施工期及试运行期,各单位工程观测资料分析结果均符合国家和行业技术标准以及合同约定的标准要求。
五质量评定工作的组织与管理1 单元(工序)工程质量在施工单位自评合格后,由监理工程师核定质量等级并签证认可。
2 重要隐蔽单元工程及关键部位单元工程质量经施工单位自评合格、监理单位抽检后,由项目法人(或委托监理)、监理、设计、施工、工程运行管理(施工阶段已经有时)等单位组成联合小组,共同检查核定其质量等级并填写签证表,报工程质量监督机构核备。
3 分部工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。
分部工程验收的质量结论由项目法人报工程质量监督机构核备。
大型枢纽工程主要建筑物的分部工程验收的质量结论由项目法人报工程质量监督机构核定。
4 单位工程质量,在施工单位自评合格后,由监理单位复核,项目法人认定。
单位工程验收的质量结论由项目法人报工程质量监督机构核定。
5 工程项目质量,在单位工程质量评定合格后,由监理单位进行统计并评定工程项目质量等级,经项目法人认定后,报工程质量监督机构核定。
6 阶段验收前,工程质量监督机构应提交工程质量评价意见。
7 工程质量监督机构应按有关规定在工程竣工验收前提交工程质量监督报告,工程质量监督报告应当有工程质量是否合格的明确结论。
六分部工程验收1 分部工程验收应由项目法人(或委托监理单位)主持。
验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商等单位的代表组成。
运行管理单位可根据具体情况决定是否参加。
质量监督机构宜派代表列席大型枢纽工程主要建筑物的分部工程验收会议。
2 验收工作组成员应具有相应的专业知识或执业资格。
参加分部工程验收的每个单位代表人数不宜超过 2名。
3 分部工程具备验收条件时,施工单位应向项目法人提交验收申请报告,项目法人应在收到验收申请报告之日起 10个工作日内决定是否同意进行验收。
4 分部工程验收应具备以下条件:1)所有单元工程已完成;2)已完单元工程施工质量经评定全部合格,有关质量缺陷已处理完毕或有监理机构批准的处理意见;3)合同约定的其他条件。
5 分部工程验收应包括以下主要内容:1)检查工程是否达到设计标准或合同约定标准的要求;2)评定工程施工质量等级;3)对验收中发现的问题提出处理意见;6 分部工程验收应按以下程序进行:1)听取施工单位工程建设和单元工程质量评定情况的汇报;2)现场检查工程完成情况和工程质量;3)检查单元工程质量评定及相关档案资料;4)讨论并通过分部工程验收鉴定书。
7 项目法人应在分部工程验收通过之日后 10 个工作日内,将验收质量结论和相关资料报质量监督机构核备。
大型枢纽工程主要建筑物分部工程的验收质量结论应报质量监督机构核定。
8 质量监督机构应在收到验收质量结论之日后 20 个工作日内,将核备(定)意见书面反馈项目法人。
9 当质量监督机构对验收质量结论有异议时,项目法人应组织参加验收单位进一步研究,并将研究意见报质量监督机构。
当双方对质量结论仍然有分歧意见时,应报上一级质量监督机构协调解决。
10 分部工程验收遗留问题处理情况应有书面记录并有相关责任单位代表签字,书面记录应随分部工程验收鉴定书一并归档。
3.0.11 分部工程验收鉴定书正本数量可按参加验收单位、质量和安全监督机构各一份以及归档所需要的份数确定。
自验收鉴定书通过之日起 30 个工作日内,由项目法人发送有关单位,并报送法人验收监督管理机关备案。
七单位工程验收1 单位工程验收应由项目法人主持。
验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。
必要时,可邀请上述单位以外的专家参加。
2 单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3 名。
3 单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请报告。
项目法人应在收到验收申请报告之日起 10 个工作日内决定是否同意进行验收。
4 项目法人组织单位工程验收时,应提前 10 个工作日通知质量和安全监督机构。
主要建筑物单位工程验收应通知法人验收监督管理机关。
