加气混凝土砌块填充墙施工工艺标准

加气混凝土砌块填充墙施工工艺标准

加气混凝土砌块填充墙施工工艺标准1 适用范围本工艺标准适用于一般工业与民用建筑的加气混凝土砌块填充墙砌体2 施工准备2.1主要机具合灰机、电焊机砌块硅酸盐水泥或矿渣硅酸盐水泥,应具有出厂合格证,并经复检合格后方可使用。

2.2.4砂:中粗砂,含泥量不超过5%,使用前过5mm孔径的筛。

2.2.5掺合料:石灰膏、磨细生石灰粉、煤灰或砂浆外加剂等,生石灰粉熟化时间不少于7d。

2.2.6其它材料:801胶、木砖、Φ6钢筋,锚固铁板、铁扒钉等。

2..3作业条件2.3.1施工层段已完善结构验收手续,在结构上弹上+50cm标高线,楼面弹上墙边线及门窗砌体锚拉筋完善隐蔽工程加气混凝土砌块的品种、规格、结构净空高度、相邻门窗洞口尺寸以及与相邻砌体砌块模数等因素,安排砌体平面、立面排块设计。

3 操作工艺3.1工艺流程作业准备→拌制砂浆→排砖摞底→砌筑→验评3.2砌筑前按实地尺寸和砌块规格尺寸进行排列摆块,不够整块的可以锯裁成需要的尺寸,但不得小于砌块长度的1/3。

3.3砌块排列上、下皮应错缝搭接,搭接长度一般为1/2,不得小于砌块与高度的1/3。

3.4转角墙和纵横墙交接处,应将砌块分皮留槎,交错搭砌;砌块与墙柱相接处必须预留拉结筋,竖向间距为500mm2Φ6钢筋,两端伸入墙内不少于1000mm,端部弯成90◦弯钩。

3.5砌体墙顶与楼板或梁应加上一层斜砌,或有可靠拉结,上部拉结一般间距1.5m,留预2Φ6拉筋,伸入墙内不少于500mm,当墙高大于3m时,按设计要求加设水平钢筋砼带,若无设计要求,一般每高1.5m,加设2Φ6或3Φ6钢筋带,保证墙体的稳定性。

3.6砌筑时,按排好的尺寸,先砌两端的第一皮,然后挂线砌墙身,铺一块砖长的砂浆砌一块,挤揉密实,“上跟线,下对棱,左右相邻要对平”。

砌体水平灰缝厚度一般为15mm,垂直竖缝宽度为20mm。

竖缝大于30mm,应用C20细石混凝土灌实。

每砌一皮校正后,用砂浆灌竖缝。

3.7砌体每天砌筑不应超过2m。

填充墙混凝土砌块墙体砌筑施工方法

填充墙混凝土砌块墙体砌筑施工方法

填充墙混凝土砌块墙体砌筑施工方法(1)应在砌筑当天对砌块砌筑面浇水湿润:加气混凝土砌块砌筑时,砌块含水率宜控制在10~15%,如砌块干燥,砌筑前向砌筑面适量浇水。

砌筑时禁止用水管对着砌块淋水,宜用小勺浇水或喷淋,浇水量控制控制方法:A,砌块渗水深度小于8mm;B,手摸有润泽感。

采用干法施工专用砂浆时,砌体表面不用喷水处理。

(2)砌筑时严格控制墙体平整度和垂直度,根据墙体厚度采取单面或双面挂线的砌筑方法;挂线时注意两头皮数杆标高要一致,较长的墙体中间应加吊点,以防由于线长出现塌腰的现象。

砌筑时随时检查并校正墙体平整度和垂直度。

(3)砌块砌筑采用满铺、满挤法逐块铺砌,先用大铲、灰刀进行分块铺灰,一次铺灰长度不宜超过800mm。

在砌块端面先抹砂浆,放置上墙后,对准皮数杆,配合锤子以挤压方式使砌体竖向灰缝与水平灰缝二侧溢浆,并同时将放置上墙的砌块一次性摆平校正。

对难以顶压挤浆的竖向灰缝,其压浆面应预先批抹上砂浆,再拼接砌筑,以保证这一部位的粘结质量。

(4)砌体灰缝要求:灰缝应横平竖直,砂浆饱满。

水平灰缝厚度和竖向灰缝宽度不应超过15mm。

水平缝饱满度大于80%,竖缝饱满度大于80%。

砌体要随砌随勾缝,采用原浆双面勾缝,勾缝深度4~5mm。

(5)每层砌筑开始时,应从转角或定位砌块处开始向一侧进行,内外墙同时砌筑。

砌块应缓慢垂直平稳下落,避免冲击已砌墙体,用人力推动或用小撬棍、瓦刀轻微撬动就位。

每一砌块就位后应拉线,用靠尺板校正水平和垂直度,如有偏差,用木锤轻轻敲击纠正。

(6)砌块上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3,且不小于150mm。

如果不能满足时,应在水平灰缝中应设置2φ6钢筋或φ4钢筋网片加强,加强长度不应小于700mm;但竖向通缝仍不得超过2皮砌块。

(7)砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。

砌块墙的T字交接处,应使横墙砌块隔皮断面露头。

(8)构造柱应在砌完一个楼层高度后连续分层浇灌。

蒸压砂加气混凝土砌块填充墙砌筑施工方案

蒸压砂加气混凝土砌块填充墙砌筑施工方案

蒸压砂加气混凝土砌块填充墙砌筑施工方案一、施工准备在进行蒸压砂加气混凝土砌块填充墙的施工前,需要提前做好以下准备工作:1.材料准备:确保蒸压砂加气混凝土砌块、水泥、砂浆等材料的充足,并确保材料的质量符合国家标准。

2.工具准备:确保具有相关证书的工人具备所需的工具,如砌块切割机、交叉线、测量工具等。

3.施工环境准备:确保施工现场整洁,安全设施齐全,施工通道畅通。

二、施工工艺步骤一:基础处理1.清理基础:将基础表面的杂物清理干净,并确保基础平整、结实。

2.基础涂浆:在基础表面涂刷一层水泥浆,增加墙体与基础之间的附着力。

步骤二:墙体设置1.标线:根据施工图纸要求,在基础上标好砌墙的位置和高度。

2.砌块浸水:将蒸压砂加气混凝土砌块浸泡于清水中,确保砌块充分吸水。

3.砌筑墙体:按照标线将砌块垒砌成墙体,注意保持水平和垂直,砌缝留缝不超过6mm。

步骤三:填充处理1.填充砂浆:在墙体砌筑完成后,将砌缝填充砂浆,确保砌缝充实。

2.龙骨设置:根据设计要求设置好墙体内部的钢筋龙骨。

3.填充材料:将填充材料均匀地填入墙体内部,确保填充均匀。

步骤四:二次砌筑1.二次砌筑:在填充处理完成后,进行二次砌筑,确保填充墙的整体性。

2.修整:对砌体表面进行修整,确保墙面平整光滑。

三、质量验收1.外观检查:检查砌体外观,确保表面平整、无裂缝。

2.尺寸检查:检查墙体尺寸是否符合设计要求。

3.强度检测:进行墙体强度测试,确保符合建筑要求。

四、施工注意事项1.施工过程中需按照设计要求进行操作,严格控制各个工序的质量。

2.施工现场要保持整洁,做好安全防护工作。

3.如遇雨雪等恶劣天气,暂停施工并采取相应措施保护已施工部分。

以上是关于蒸压砂加气混凝土砌块填充墙砌筑施工方案的详细介绍,希望能够对施工人员提供一定的参考和指导。

蒸压加气混凝土砌块填充墙施工工法

蒸压加气混凝土砌块填充墙施工工法

蒸压加气混凝土砌块填充墙施工工法xx第四建设有限公司1.前言随着建筑业的高速发展,保护环境、节约能源、改革墙体、提高室内环境的舒适度是当前国家在建筑业中实现持续发展的主要战略目标。

而蒸压加气混凝土制品在全国范围内的迅速发展,为实现此目标提供了较好的建筑材料。

首先该产品的原材料大部分是利用工业废料,同时它又是一种多功能的产品。

蒸压加气混凝土砌块已逐渐广泛地在建筑工程中使用,作为一种轻质、隔声、保温性能好的新型建筑墙材,蒸压加气混凝土砌块的应用有着良好的发展前景。

它既可以作为保温材料,又能作墙体材料,既能作砌块,又能作保温材料,用途十分广泛。

2.工法特点2.1蒸压加气混凝土砌块施工简易,砌筑前不必向砌块淋水,只需加大一级的塌落度即可。

2.2采用该砌块砌筑的墙体平整度好,便于下道工序的施工,又由于其加工性能好,更好的方便水电管线的埋设。

2.3经济效益显著,主要为施工效率高,可比砌筑粘土空心砌块高30—150%,可节约砂浆70%左右。

3.适用范围由于加气混凝土自身优越的力学性能和热工性能,与采用粘土砖比,可便施工,节约建筑综合造价,所以其广泛应用于各种工业与民用建筑中:3.1框架结构的内外填充墙。

3.2七层以下承重结构墙体。

3.3对隔热保温要求高的冷库、封闭式空调车间厂房、电脑房等。

3.4蒸压加气混凝土破碎块(1—30mm)作为轻质填料用于厕所、洗手间及建筑低洼处的填充,可大幅度降低原填料的重量。

3.5可广泛用于屋面保温隔热层。

4.工艺原理4.1保护环境、节约能源,改革墙体、提高室内环境的舒适度是建筑业实现持续发展的主要目标,蒸气加气混凝土砌块的迅速发长,为实现此目标提供了较好的建筑材料,其原材料多是利用工业废料,而且既可以作为保温材料,又能作墙体材料,由于其优越的隔热、隔音效果以及在成本节约、施工便捷等方面的良好表现,现已广泛应用于工程实践中。

4.2为避免主体结构和围护墙体之间由于温度变化产生的收缩裂缝,在本工程中,砌块与墙柱相接处,须留拉结筋,竖向间距为500〜600mm,压埋2①6钢筋,两端伸入墙内不小于800mm;另每砌筑1.5m高时应采用2①6通长钢筋拉结,以防止收缩拉裂墙体。

加气混凝土砌块工程施工工艺

加气混凝土砌块工程施工工艺

加气混凝土砌块工程施工工艺1、施工准备:(1)材料及主要机具①施工前,应对进场的水泥、砂子、砌块等材料送检测站做检验,并做砂浆配合比报告。

②施工主要机具:应有瓦刀、托线板、线坠、水平尺、皮数杆、存灰槽、筛子、翻斗车、磅秤、木锤、砌块夹具,砂浆搅拌机。

(2)施工现场要求①对进场的块料型号、规格、数量和堆放位置、次序等已进行检查、验收,能满足施工要求。

堆放场应平整,并做好排水。

②所需机具设备已准备就绪,并已安装就位。

③块料基层已清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其他尺寸线。

④立好皮数杆,复核基层标高,根据块料尺寸和灰缝厚度计算皮数和排数,以保证砌体尺寸符合设计要求。

⑤块料表面的污物,泥土及孔洞底部的毛边均清除干净。

(3)其他注意事项:①主要材料的相应技术资料符合资料管理规程的要求。

②通知现场施工人员做好试块预留工作。

③砌筑前一天,将砌块、红砖及结构相接部位,洒水湿润,保证砌体粘结牢固。

④穿墙管线及时甩线预留到位,相关专业提供预留孔洞位置,避免二次剔凿。

⑤设定水平标高控制线,弹出砌块皮数,灰缝厚度预先计算,相应部位已弹出的门窗洞口位置线,要求清晰准确,并经预检合格。

⑥准备好需要预埋的防腐木砖及墙体拉结筋。

4、施工工艺(1)基层处理:砌筑前,应将基层表面清理干净,抹砂浆找平层,拉通线检查平整度。

(2)砌筑:①在墙体转角处设置皮数杆,将皮数划在柱子上并校对标高。

②砌块在砌筑前应适量洒水,砌筑时要用铺灰铲、锯等专用工具。

③砌筑中,应先根据墙体,砌块尺寸进行排砖,设计不合模数可采用整砖锯割,其长度<1/3砌块长度。

④砌筑中,加气混凝土砌块水平灰缝厚度宜为15mm,竖向灰缝宽度不得大于20mm;灰缝应横平竖直,砂浆饱满,竖向灰缝采用加浆的方法,严禁用水冲浆灌缝,确保水平灰缝砂浆饱满度不小于90%,竖向灰缝砂浆饱满度水小于80%。

⑤砌块施工时,应满铺满挤,上下错缝,搭接长度不宜小于90mm。

(完整版)加气块砌筑施工工艺

(完整版)加气块砌筑施工工艺

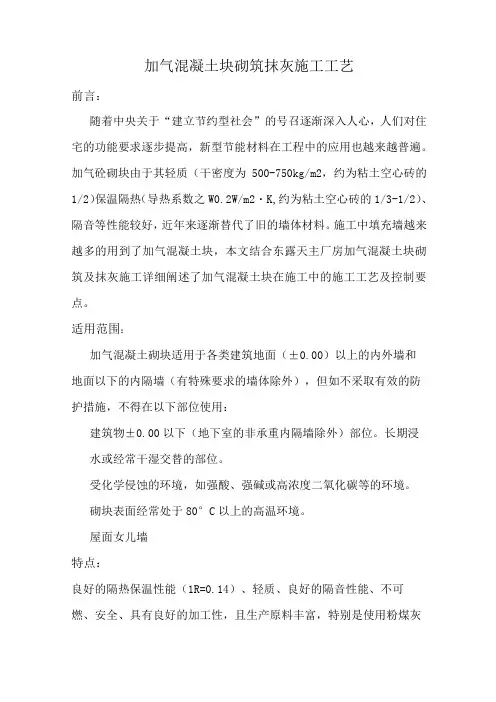

加气混凝土块砌筑抹灰施工工艺前言:随着中央关于“建立节约型社会”的号召逐渐深入人心,人们对住宅的功能要求逐步提高,新型节能材料在工程中的应用也越来越普遍。

加气砼砌块由于其轻质(干密度为500-750kg/m2,约为粘土空心砖的1/2)保温隔热(导热系数之W0.2W/m2・K,约为粘土空心砖的1/3-1/2)、隔音等性能较好,近年来逐渐替代了旧的墙体材料。

施工中填充墙越来越多的用到了加气混凝土块,本文结合东露天主厂房加气混凝土块砌筑及抹灰施工详细阐述了加气混凝土块在施工中的施工工艺及控制要点。

适用范围:加气混凝土砌块适用于各类建筑地面(±0.00)以上的内外墙和地面以下的内隔墙(有特殊要求的墙体除外),但如不采取有效的防护措施,不得在以下部位使用:建筑物±0.00以下(地下室的非承重内隔墙除外)部位。

长期浸水或经常干湿交替的部位。

受化学侵蚀的环境,如强酸、强碱或高浓度二氧化碳等的环境。

砌块表面经常处于80°C以上的高温环境。

屋面女儿墙特点:良好的隔热保温性能(1R=0.14)、轻质、良好的隔音性能、不可燃、安全、具有良好的加工性,且生产原料丰富,特别是使用粉煤灰为原料,既能综合利用工业废渣、治理环境污染、不破坏耕地,又能创造良好的社会效益和经济效益,是一种替代传统实心粘土砖的理想墙体材料,过年来收到国家墙改政策和环保正财的大力支持,加气混凝土制品已成为新型建筑材料的一个重要组成部分,具有广阔的市场发展前景。

施工工艺:1、加气砼砌块龄期及现场堆放要求加气砼砌块堆放场地必须采用100X50木方立放,上部设置15厚模板并与木方钉牢,堆场周边应有良好的排水措施,以免雨天因排水不畅导致加气砼砌块浸泡。

雨天应采用雨布进行遮盖。

堆场应具备下垫上盖的足够的防雨防潮措施。

加气块进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。

现场堆放的加气砼砌块应做标识牌,注明进场日期以及检验情况。

蒸压加气混凝土砌体填充墙灰缝施工工法(2)

蒸压加气混凝土砌体填充墙灰缝施工工法(2)

蒸压加气混凝土砌体填充墙灰缝施工工法蒸压加气混凝土砌体填充墙灰缝施工工法一、前言蒸压加气混凝土砌体填充墙是一种常用的建筑结构,广泛应用于住宅和公共建筑中。

在该工法中,使用蒸压加气混凝土砌体作为墙体材料,通过填充灰缝的方式提高墙体的强度和稳定性。

本文将详细介绍蒸压加气混凝土砌体填充墙灰缝施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点蒸压加气混凝土砌体填充墙灰缝施工工法具有以下特点:1.施工简单:采用蒸压加气混凝土砌体填充灰缝的方式,省去了传统砌筑砖块和灰浆的工序,施工效率高。

2.提高墙体稳定性:填充灰缝后,墙体整体强度和稳定性得到提升,可以满足建筑物对于抗震和抗风的要求。

3.节约材料:蒸压加气混凝土砌体具有轻质、高强度的特点,使用量相对较少,有利于资源的合理利用。

4.保温隔热性能好:蒸压加气混凝土砌体的孔隙结构可以有效隔热,提高建筑物的能耗效率。

5.施工质量易于控制:填充灰缝的方式可以较好地控制灰缝的密实度和均匀度,提高施工质量。

三、适应范围蒸压加气混凝土砌体填充墙灰缝施工工法适用于多种建筑类型,特别适用于住宅和公共建筑的墙体结构。

该工法在新建项目中的应用广泛,也适用于旧建筑的改造和维修工程。

四、工艺原理蒸压加气混凝土砌体填充墙灰缝施工工法通过填充墙体灰缝来提高墙体的整体强度和稳定性。

工法的实施需要深入分析施工工法与实际工程之间的联系,并采取相应的技术措施,以确保工法的正确实施和效果的实现。

五、施工工艺蒸压加气混凝土砌体填充墙灰缝施工工法包括多个施工阶段,每个阶段都需要详细描述,以便读者了解施工工艺的每个环节。

从基础准备、蒸压加气混凝土砌体的敷设到灰缝的填充,每个步骤都需要详细的施工方法和注意事项。

六、劳动组织蒸压加气混凝土砌体填充墙灰缝施工工法需要合理的劳动组织,包括工人的分工和协调、施工计划的制定和执行等。

在劳动组织中,要充分考虑施工效率和质量的平衡,合理分配人力资源。

填充墙砌筑施工工艺流程

填充墙砌筑施工工艺流程

填充墙砌筑施工工艺流程一、施工准备1.技术准备砌体施工前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。

砌筑前,应将砌筑部位清理干净,放出墙身中心线及边线,浇水湿润。

砖应提前1~2d浇水湿润。

240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌。

施工时施砌的蒸压(养)砖的产品龄期不应小于28d。

砌体结构砌筑完成后宜30d后再抹灰。

2.材料准备砖、水泥、中砂、石灰膏、外加剂、钢筋等。

应备有砂浆搅拌机、筛砂机、皮数杆、水准仪、经纬仪、2m靠尺、托线板、线坠、钢卷尺、水平尺、砂浆试模、磅秤、铁铲、瓦刀、泥桶、翻斗车、垂直运输机具等。

二、作业条件1.填充墙施工前,承重结构已施工完毕,并经过隐蔽验收。

2.轴线、墙身线、门窗洞口线等已弹出并经过技术核验。

3.填充墙拉结钢筋已按要求预埋,并经过隐蔽验收。

4.砌筑砂浆根据设计要求,由试验室通过试验确定配合比。

5.所需机具设备已准备就绪,并已安装就位。

三、施工操作工艺工艺流程:放线→立皮数杆→排砖→拉线→砂浆拌制→砌筑→勾缝→质量验收施工要点:1.放线:砖墙砌筑前,应在楼面上定出轴线位置,在柱上标出标高线。

2立皮数杆:在各转角处设立皮数杆,皮数杆上应注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。

皮数杆应垂直、牢固、标高一致。

3.排列砖:第一皮砌筑时应试摆,按墙段实量尺寸和砖规格尺寸进行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砖长度的1/3。

(经过排砖后就能确定灰缝的厚度,灰缝的厚度取8~12mm.)4.拉线:在皮数杆上相对砖上边线之间拉准线,砖以准线砌筑。

5.砂浆拌制:砂浆拌制宜采用机械搅拌,根据砂浆配合比,所有的材料需进行称量后,再进行拌制。

6.砌筑:1)砌体一般采用一顺一丁、梅花丁砌筑法,(目前常用一顺一丁),砌砖采用一铲灰、一块砖、一挤揉的“三一”砌筑法。

砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内使完,混合砂浆必须在4h内用完。

蒸压加气混凝土砌块砌体工程施工方案及工艺方法

蒸压加气混凝土砌块砌体工程施工方案及工艺方法

蒸压加气混凝土砌块砌体工程施工方案及工艺方法基底清理→放线→植筋→浇水湿润→摆砖→立皮数杆→拉水平线→砂浆搅拌→砌筑墙体→设置门、窗过梁→浇筑构造柱、圈梁→砌筑墙体→浇筑构造柱→墙顶塞缝(14天后)。

注:砌块浇水为砌筑时向砌筑面适量浇水,以侵润砖表面15mm-30mm为宜。

对操作人员进行交底,应派专人验收,确认润水合格后,方可用于施工中。

2、砌筑施工方法1)蒸压加气混凝土砌块进场应有出厂合格证、产品出厂检验报告、有效期内检验报告且要进行进场复检。

2)加气块进场后应堆放整齐,堆置高度不宜超过2M,并要防止雨淋。

3)加气块砌筑前,应向加气块及砌筑面适当浇水,常温施工下不得用干砖上墙,墙底部应用水泥砂浆找平,然后砌筑加气块。

4)弹好墙身控制线,根据现场砖的实际规格尺寸,再弹出门洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。

5)砌筑墙体时,按标高立好皮数杆,根据预先排列的砌块排列图进行。

6)砌块排列应从楼板面排列,排列时以300*600mm同墙厚的加气块为主,需要调整模数时采用200或250mm高的加气块进行调整。

交接处咬槎搭砌,缺边掉角严峻的砌块不得利用。

8)砌体程度灰缝、垂直灰缝不应超过15mm,程度灰缝和竖向灰缝沙浆必须饱满,不得出现瞎缝、透明缝;日砌筑高度不宜大于1.8M。

9)砌块砌筑就位应先远后近,先下后上,先外后内;每层开始时,应从转角处或定位砌块开始砌筑,砌筑一皮,校正一皮,皮皮拉线控制砌体标高和墙面平整度;砌块定位与起吊应避免偏心,使砌块底面水平下落,砌筑时由手扶控制对准位置,缓慢的下落,经小撬棍微撬,拉线控制砌体标高和墙面平整度,用托线板挂直,校正为止。

10)水平灰缝采用铺浆法,在铺浆前下层加气块上表面要洒水湿润,上层加气块的下表面要在放置前浇水湿润,铺一块砌一块,防止砂浆水分流失过快。

水平灰缝采用加气块立起来铺在砌块上,两边略高,用橡皮锤敲击挤实,竖向灰缝两端用挡灰板挡住,用砂浆灌满,用瓦刀捣实,再用橡皮锤在砌块上表面敲击,使竖灰缝密实;随后用Φ16圆钢进行灰缝的原浆勾缝,深度一般为3~5mm勾缝勾到缝边,在构造柱边50mm范围内不应勾缝,便于粘贴双面胶,支模浇混凝土不漏浆。

填充墙砌体施工技术交底(加气块)

填充墙砌体施工技术交底(加气块)

Q/BYQEOR1301NO:交底记录交底内容及要求:本工程原设计填充墙砌体材料为陶粒混凝土砌块,后甲方要求经设计同意将陶粒混凝土砌块变更为加气混凝土砌块,详设计变更单。

一、施工准备1、测量准备:在楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上弹出出建筑0.5米的标咼线,标出门窗洞口标咼控制点。

2、机具和材料进场计划3、进场水泥、砂、加气块合格证齐全,取样送检合格。

砂浆、混凝土配合比经试验室确定,拉接筋植筋拉拔试验合格,准备好砂浆、混凝土试模。

4、施工前仔细查阅图纸、图纸会审记录、方案、设计变更单及相关安全质量规范,列出施工中安全质量施工重点、难点,做到施工井井有序,确保施工质量。

二、施工方法(一)、砌块场内运输和堆放6、砌筑墙体1)、砌筑前,楼面、卫生间上返梁表面清扫干净,洒水湿润。

2)、必须保证加气块龄期不小于28d,出釜不能立即上墙使用,上墙含水率宜控制在15%〜20%,砌筑当天可以对砌块进行喷水湿润。

3)、按照规范要求,砌块应十字交错,错缝搭砌;加气块搭接长度不应小于砌块长度的1/3,必须根据设计图纸各部位尺寸进行试排,以确定竖向灰缝宽度及边端填充配块尺寸。

4)、试排块尽可能采用主规格的砌块,不应各规格砌块混砌。

局部需要镶嵌时,部位宜分散、对称,使砌块受力均匀。

砌体中主规格砌块应占总量的75%〜80%,砌筑之前,先清除砌块表面的污物,剔除外观质量不合格的砌块。

如下图所示:5)、试排块应特别注意门窗洞口、墙顶部底部等特殊部位。

6)、根据楼层高度和灰缝厚度在砼柱墙上弹出皮数线,水平灰缝厚度应控制在15mm。

根据每一楼层最下面第一皮砌块的标高,拉通线检查,如水平灰缝厚度超过20mm,应采用细石混凝土找平,不得用砂浆或砌块碎渣子找平。

7)、砌筑墙体,应从外墙的四角和内外墙交接处砌起,然后通线全墙面铺开。

8)、砌墙时必须挂线,挂线应拉紧,每层砌块都要穿线看平,保证水平缝均匀一致,平直通顺,一根挂线长度过长时,中间应加设支线点,防止线下垂。

蒸压加气混凝土砌块填充墙砌筑工艺标准

蒸压加气混凝土砌块填充墙砌筑工艺标准

蒸压加气混凝土砌块填充墙砌筑工艺标准1. 适用范围本工艺标准适用于房屋建筑蒸压加气砼砌块填充墙施工。

编制参考标准及规范《建筑工程施工质量验收统一标准》(GB50300-2001)《砌体工程施工质量验收规范》(GB50203-2002)《蒸压加气混凝土砌块》(GB11968-2006)《建筑用砂》(GB/T14684-2001)《砌筑砂浆配合比设计规程》(JGJ98-2000)2. 施工准备材料要求水泥宜用级普通硅酸盐水泥。

砂:宜使用中砂,并不得含有有害物质。

配制M5以下砂浆所用砂的含泥量不得超过10%,M5及其以上砂浆的砂含泥量不超过5%,使用前用5mm孔径的筛子过筛。

水:使用可饮用的水。

掺合料:选用石灰膏、粉煤灰等。

加气混凝土砌块:其规格、质量、强度等级应符合有关设计和规范要求。

专用粘结剂:应用出厂合格证及性能检测报告。

凡在砂浆中掺用有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。

有机塑化剂应有砌块强度的型式检验报告。

其它材料:拉结钢筋、预埋件、木砌块等,提前做好防腐处理。

主要机具施工机具:砂浆搅拌机械、镂槽、锯子、钻子、灰桶、瓦刀、手推车等。

检测工具:百格网、塞尺、钢卷尺、水平尺、靠尺、线坠、皮数杆、磅秤、砂浆试模等。

作业条件主体部分中承重结构已施工完毕,已经有关部门验收。

弹好轴线墙身线,根据进场砌块的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续。

按设计标高要求立好皮数杆。

在砌筑前将砌块适量浇水湿润。

砌筑部位的灰渣、杂物已清除,基层浇水湿润。

蒸压加气混凝土砌块砌筑的墙体底部,应砌筑承重空心砖砌块,其高度不宜低于室内地坪以上200mm。

对于有防水要求的房间,墙体底部应现浇素混凝土坎台,高度不得小于200mm。

拉结筋设置位置、数量、长度按设计要求,并做好隐蔽验收记录。

3. 操作工艺工艺流程立皮数杆→砂浆搅拌→墙底坎台施工→摆砌块→安装门窗过梁→浇灌混凝土构造柱、连系梁→砌筑顶部配套砌块立皮数杆皮数杆安装在混凝土框架柱或墙上,如墙面较长,也可在中间墙面增加一道,一般中距不宜超过12m,皮数杆要保持垂直;划分部位要准确,皮数杆之间拉线必须拉紧,不得有下垂现象。

加气混凝土砌块填充墙工艺流程及施工要点

加气混凝土砌块填充墙工艺流程及施工要点

加气混凝土砌块填充墙工艺流程及施工要点工艺流程:弹墙线→立皮数杆→确定组砌方法→砌块浇水→拌制砂浆→排砌块→砌砌块墙→浇筑圈梁、构造柱等砼构件→验收。

施工要点:(1)结构经验收合格后,根据基础或楼层中的控制轴线,事先测放出墙体的轴线和门窗洞口的位置线,将门顶及窗台窗顶的位置标高线标识在墙或柱上。

经质量部门验收后方可进行墙体砌筑。

(2)基层清理在砌筑砖体前应对基层进行清理,将墙体处的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。

(3)砌块排列时,必须根据设计尺寸、砌块模数、水平灰缝的厚度和竖向灰缝的宽度,计算皮数和排数,在皮数杆上或柱墙上排出砖的皮数及灰缝厚度,并标出窗台、洞口、圈梁等的标高,以保证砌体的尺寸。

(4)排列砌块时,应尽量采用标准规格砌块,少用或不用异形规格砌块。

蒸压加气混凝土砌块砌筑时,产品龄期应超过28d。

(5)蒸压加气混凝土砌块的运输、装卸过程中,严禁抛掷和倾倒。

进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。

加气混凝土砌块应防止雨淋。

(6)蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。

(7)用蒸压加气混凝土砌块砌筑墙体时,墙底部宜砌烧结普通砖、多孔砖或现浇混凝土坎台,其高度不宜小于200㎜。

(8)在砌筑过程中,要经常校核墙体的轴线和边线,当挂线过长,应检查是否达到平直通顺一致的要求,以防轴线产生位移。

(9)砂浆配合比应由试验室确定,采用质量比,砂浆需用机械搅拌,砌筑的砂浆必须机械搅拌均匀,随拌随用。

水泥砂浆和混合砂浆分别应在3h和4h内使用完毕。

细石混凝土应在2h内用完。

(10)水泥砂浆和水泥混合砂浆的搅拌时间不得少于2min,掺外加剂的砂浆不得少于3min,掺有机塑化剂的砂浆应为3~5min,同时还应具有较好的和易性和保水性,一般稠度以5~7㎝为宜。

外加剂和有机塑化剂的配料精度应控制在±2%以内,其他配料精度应控制在±5%以内。

(11)在每一楼层或250m3的砌体中,对每种强度等级的砂浆或混凝土,应至少制作一组试块(每组六块)。

加气混凝土砌块工程施工工艺

加气混凝土砌块工程施工工艺
3)砌体底部处理:在砌块墙底部应用小块 实心砌块砌筑(水泥砖)或C20细石混凝土脚坎 (厨卫), 其高度宜不不大于200mm。
4)不同干密度和强度等级旳加气混凝土不应混砌。 加气混凝土砌块也不得与其他砖、砌 块混砌。但在墙 底、墙顶局部采用小块实心砖砌筑不视为混砌。
5)砌体灰缝要求:内外墙体灰缝应双面勾缝,缝 深4-5mm;灰缝应横平竖直,砂浆饱满。水平灰缝厚 度为8-12mm ,最大不得不小于15mm。
加气混凝土砌块工程施工工艺
一、材料要求 1、砌筑材料物理性能、外观尺寸、表观质量等技术
指标应符合国家、行业以及本地原则。 2、加气砼砌块旳上墙龄期不得少于28天 。 3、砌筑所用砂浆强度等级必须符合设计要求。
二、堆放保管要求 1、蒸压加气混凝土砌块吸水率可达70%,为降低蒸
压加气混凝土砌块砌筑时旳含水率,降低墙体旳收缩,有 效控制收缩裂缝产生,蒸压加气混凝土砌块出厂后堆放及 运送中应采用防雨措施。
皮 数 杆 图
墙1 墙2
标注过梁位置 标注拉接钢筋位置 根据砌筑排砖图,设置皮数杆图
3、砌筑施工技术要领 1)现浇混凝土构造旳填充墙应在主体构造
浇筑完毕28d后开始砌筑,预防产生混凝土构造 收缩裂缝。
2)砌筑前砌块应喷水处理:加气混凝土砌 块砌筑时,砌块含水率宜< 15%,如砌块干燥, 砌筑前向砌筑面适量浇水。砌筑时禁止用水管对 着砌块淋水,宜用小勺浇水或喷淋,浇水量控制 控制措施:A,砌块渗水深度不大于8mm;B, 手摸有润泽感。采用专用砌筑砂浆时,砌体表面 可不用喷水处理。
2、堆场周围应有良好旳排水措施,以免雨天因排水 不畅造成加气砼砌块浸泡。雨天应采用雨布进行遮盖。堆 场应具有下垫上盖旳足够旳防雨防潮措施。
3、现场堆放旳加气砼砌块应做标识牌,注明进场日 期以及检验情况。

蒸压加气混凝土砌块填充墙砌筑施工方案

蒸压加气混凝土砌块填充墙砌筑施工方案

蒸压加气混凝土砌块填充墙砌筑施工方案一、编制根据:建筑工程施工质量验收统一原则GB5 0300一2023砌体工程施工质量验收规范GB5 0203—2023建筑工程施工工艺规程DBJ14—032—2023蒸压加气混凝土砌块建筑构造L06J125碧桂园两房规定施工图纸二、设备、机具:物料提高机、砂浆搅拌机、电焊机、小车、马凳、灰斗、架板、靠尺、线坠、锤子、橡皮锤、大铲、瓦刀、水壶、抹子、笤帚、工程线、小型振动棒、皮数杆、养护喷雾器等。

三、材料规定:1、砌筑材料进场后, 必须经复试合格。

产品龄期应超过28天, 加气砌块强度等级为A3.5.A5.0。

容重≤0.7KN/m?2、堆放场地应平坦, 按品种、规格分别堆放整洁。

堆置高度不适宜超过1.5m,雨天要有防雨措施。

3.制配砂浆, 必须按设计规定旳砂浆品种, 强度制配砂浆。

现场过磅计量, M50水泥砂浆为1:6.698.M50混合砂浆为1:6.698:0.326。

4.钢筋采用HPB2 35钢筋( )和HRB4 00钢筋( )四、施工工艺:1、施工放线:根据施工图纸放出墙体旳轴线、控制线、500标高控制线、门、窗洞口位置砌筑皮数线、拉接筋位置、长度, 并经验收合格。

2.构造柱、拉结筋旳设置:(1)、焊接、安装拉接筋: 按照标注旳钢筋位置、长度, 将钢筋焊接于预埋件上, 采用双面焊, 焊接长度不不不小于5d。

拉接筋高度间距为500mm, 水平距墙边4 0mm, 长度为墙长旳1/5并≥7 00mm。

(2)、漏设埋铁旳部位可采用同规格旳铁板距边缘2 0mm钻眼, 用2个1 2膨胀螺栓固定在剪力墙、柱上再行焊接拉结钢筋。

(3)、长度不小于5m旳填充墙, 中间须设置构造柱, 钢筋为4Φ 12, 箍筋6@1 00/200, 构造柱拉接筋伸入两侧墙内长度不不不小于墙长旳1/5且不不不小于700mm.(4)、在窗台下一皮砌块灰缝内放置抗裂筋, 洞口宽度不小于600mm、不不小于1800mm旳放置3φ 6伸入窗间墙内不不不小于500mm;洞口宽度不小于1 800mm旳放置3 φ8伸入窗间墙内不不不小于6 00mm。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

蒸压加气混凝土砌块填充墙砌体工程施工工艺
一、适用范围
本施工工艺适用于工业与民用建筑的蒸压加气混凝土砌块填充墙砌体工程施工。

二、材料性能要求
(1)蒸压加气混凝土砌块:蒸压加气混凝土砌块的品种、强度等级必须符合设计要求,并应规格一致,砌块龄期应超过28d;产品有出厂合格证及复试单。

(2)水泥:宜采用强度等级32.5级普通硅酸盐水泥或矿渣硅酸盐水泥,产品应有出厂合格证及复试报告。

(3)砂:宜用中砂,并通过5mm筛孔。

配制M5(含M5)以上砂浆,砂的含泥量不应超过5%;M5以下砂浆,砂的含泥量不应超过10%,不得含有草根等杂物。

(4)掺合料:有石灰膏、磨细生石灰粉和粉煤灰等,石灰膏的熟化时间不应少于7d,严禁使用冻结或脱水硬化的石灰膏。

(5)水:自来水或洁净生活用水。

(6)其他材料:墙体拉结筋、门窗洞口预埋木砖或预制砼埋件、门窗洞口预制过梁等砌筑前应准备完善。

三、主要机具设备
(1)机具:应备有砂浆搅拌机、筛砂机和淋灰机等。

(2)工具:应备有大铲、刨锛、瓦刀、泥桶、存灰槽、砖夹、筛子、勾缝条、运砖车、灰浆车、翻斗车和砖笼等。

(3)检测工具:水准仪、经纬仪、钢卷尺、百格网、皮数杆、线坠、水平尺、磅秤、砂浆试模等。

四、作业条件
(1)对工人技术交底完毕,项目部管理制度健全,管理人员持证上岗,熟练技工占总操作人员70%以上。

(2)砌筑前,基础或结构应经验收合格,弹好墙身轴线、墙边线、门窗洞口和柱子的位置线。

(3)根据统一标高控制线及窗台、窗顶标高,预排出砌块的皮数线,皮数线可划在柱、墙上,并标明拉结筋、圈梁、过梁等的尺寸标高,皮数线经质量部门验收合格。

(4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20㎜,先用C15以上混凝土找平。

严禁用砂浆或砂浆包碎砖找平。

(5)砌筑部位(基础或楼板等)的灰渣,杂物清除干净,并浇水湿润。

(6)砂浆由资质的试验室做好试配,确定配合比;根据砌筑量准备好砂浆试模。

(7)随砌随搭好脚手架;垂直运输机具准备就绪。

(8)构造柱钢筋绑扎,隐蔽工程验收完毕。

(9)填充外墙施工时,外防护脚手架应随楼层搭设完毕,墙体距外脚手架间的间隙应设置水平防护,防止高空坠落。

内墙已准备好工具式脚手架。

(10)“三宝”配齐,“四口”和“五临边”做好防护
五、工艺流程
弹墙线→立皮数杆→确定组砌方法→砌块浇水→拌制砂浆→排砌块→砌砌块墙→浇筑圈梁、构造柱等砼构件→验收
六、施工要点
(1)结构经验收合格后,根据基础或楼层中的控制轴线,事先测放出墙体的轴线和门窗洞口的位置线,将门顶及窗台窗顶的位置标高线标识在墙或柱上。

经质量部门验收后方可进行墙体砌筑。

(2)基层清理在砌筑砖体前应对基层进行清理,将墙体处的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。

(3)砌块排列时,必须根据设计尺寸、砌块模数、水平灰缝的厚度和竖向灰缝的宽度,计算皮数和排数,在皮数杆上或柱墙上排出砖的皮数及灰缝厚度,并标出窗台、洞口、圈梁等的标高,以保证砌体的尺寸。

(4)排列砌块时,应尽量采用标准规格砌块,少用或不用异形规格砌块。

蒸压加气混凝土砌块砌筑时,产品龄期应超过28d。

(5)蒸压加气混凝土砌块的运输、装卸过程中,严禁抛掷和倾倒。

进场后应按品种、规格分别堆放整齐,堆置高度不宜超过2m。

加气混凝土砌块应防止雨淋。

(6)蒸压加气混凝土砌块砌筑时,应向砌筑面适量浇水。

(7)用蒸压加气混凝土砌块砌筑墙体时,墙底部宜砌烧结普通砖、多孔砖或现浇混凝土坎台,其高度不宜小于200㎜。

(8)在砌筑过程中,要经常校核墙体的轴线和边线,当挂线过长,应检查是否达到平直通顺一致的要求,以防轴线产生位移。

(9)砂浆配合比应由试验室确定,采用质量比,砂浆需用机械搅拌,砌筑的砂浆必须机械搅拌均匀,随拌随用。

水泥砂浆和混合砂浆分别应在3h和4h内使用完毕。

细石混凝土应在2h内用完。

(10)水泥砂浆和水泥混合砂浆的搅拌时间不得少于2min,掺外加剂的砂浆
不得少于3min,掺有机塑化剂的砂浆应为3~5min,同时还应具有较好的和易性和保水性,一般稠度以5~7㎝为宜。

外加剂和有机塑化剂的配料精度应控制在±2%以内,其他配料精度应控制在±5%以内。

(11)在每一楼层或250m3的砌体中,对每种强度等级的砂浆或混凝土,应至少制作一组试块(每组六块)。

如砂浆和混凝土的强度等级或配合比变更时,也应制作试块以便检查。

(12)蒸压加气混凝土砌块的竖向灰缝宽度和水平灰缝厚度宜分别为20㎜和15㎜。

加气混凝土砌体填充墙水平灰缝饱满度应大于80%,垂直灰缝应用临时夹板夹紧后填满砂浆,不得有透明缝、瞎缝和假缝。

(13)应在较大墙上留置施工洞口,其侧边离交接处墙面不应小于500㎜。

洞口净宽度不应超过1m。

临时施工洞口处补砌时,必须将接槎处表面清理干净,浇水湿润,并填实砂浆,保持灰缝平直。

(14)加气混凝土砌体工程当采用铺砂浆砌筑时,铺浆长度不得超过750㎜;施工时气温超过30℃时,铺浆长度不得超过500㎜。

(15)砌筑时应预先试排试块,并优先选用整体砌块。

不得已需断开试块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌体的棱角。

上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。

当搭砌长度小于150㎜时,即形成所谓的通缝,竖向通缝不应大于2皮砌块。

(16)砌筑混水墙,应注意溢出墙面的灰渍(舌头灰)应随时刮尽,刮平顺;半头砖应分散使用;首层或楼层的第一皮砌块砌筑要查对皮数杆的层数及标高。

(17)墙体日砌高度不宜超过1.8m。

并填充墙上不得留脚手眼,搭设脚手架。

(18)预留孔洞和穿墙等均应按设计要求砌筑,不得事后凿墙。

墙体抗震拉结筋的位置,钢筋规格、数量、间距,均应按设计要求留置,不应错放、漏放。

(19)砌筑门窗口时,若先立门窗框,则砌块应离开门窗框边3mm左右。

若后塞门窗框,则应按弹好的位置砌筑(一般线宽比门窗实际尺寸大10~20mm)。

(20)蒸压加气混凝土砌块填充墙体砌体与后塞口门窗的连接可通过预埋木砖或预制砼块实现。

木砖经防腐后可埋入预制混凝土块中,随加气混凝土砌块一起砌筑,预制混凝土砌块大小应符合砌体模数。

(21)加气混凝土填充墙砌至接近梁底和板底时,应留一定的孔隙,待填充墙砌筑完毕并至少间隔7天后,再用烧结标准砖或多孔砖宜成60º斜砌顶紧,防止上部砌体因砂浆收缩而开裂。

严禁平砌与生摆现象。

(22)砌体转角处及纵横墙相交处应同时砌筑,砌块应分皮咬槎,交错搭砌。

砌体上下皮砌块应互相错缝搭砌,搭接长度不宜小于砌块长度的1/3。

最小搭砌长度不得小于150㎜,竖向通缝不得大于2皮砌块高度。

(23)砌体的竖向灰缝应避免与门窗等洞口边线形成通缝。

(24)砌筑前,按墙段实量尺寸和砌块规格尺寸过行排列摆块,不足整块的可锯截成需要尺寸,但不得小于砌块长度的1/3。

最下一层如灰缝厚大于20mm 时,应用细石混凝土找平铺砌,应有不低于M2.5混合砂浆,采取满铺满挤法砌筑,上下皮错缝砌结,转角处相互咬砌搭接。

砌块墙的丁字交接处,应使横墙砌块隔皮露头。

(25)不同干密度(容重)和强度等级的加气混凝土砌块不应混砌。

也不得与其他砖、砌块混砌,但在墙底、墙顶及门窗洞口处局部采用烧结普通砖或多孔砖砌筑,可不视为混砌。

(26)构造柱钢筋位置应正确,钢筋搭接长度应满足规范要求,墙拉结筋伸入构造柱应满足规范,间距不大于500㎜。

(27)框架柱、剪力墙侧面等结构部位应预埋Ø6的拉墙筋以及构造柱、圈梁插筋,或结构施工后植入墙拉筋、圈梁和构造柱插筋。

(28)蒸压加气混凝土砌块填充砌体施工过程中,严格按设计要求留设构造柱。

当设计无要求时,应按墙长每5m设一构造柱。

另外在墙的端部、墙角和纵横墙相交处设构造柱。

(29)构造柱砌筑应注意使构造柱墙砌成马牙槎,设置好拉结筋,应从柱脚开始先退后进;进退尺寸宜为60㎜,进退高度宜为砌块1~2层高度,且在300㎜左右。

应将进的砌块下端切成45°斜面,以保证混凝土浇灌时上角密实;构造柱内的落地灰、砖渣杂物应清理干净,防止夹渣,以免影响构造柱的整体性。

(30)圈梁、构造柱和墙体拉结筋的位置、锚固长度及搭接长度应符合设计和规范要求。

七、质量标准
1.主控项目
(1)蒸压加气混凝土砌块和砂浆的强度等级必须符合设计要求。

(2)蒸压加气混凝土砌块砌体水平灰缝的砂浆饱满度不得小于80%。

(3)蒸压加气混凝土砌块砌体的位置及垂直度允许偏差应符合表1规定。

2.一般项目
蒸压加气混凝土砌块填充墙砌体一般尺寸的允许偏差应符合表2规定。

八、质量通病防治措施
1.墙顶砼填缝
2.空调板等外挑构件处外墙根部浇筑20高砼,防水倒流渗透
3.门窗洞口砼包边
4.。
