外墙淋水试验专项施工方案62877
外墙淋水试验专项施工方案

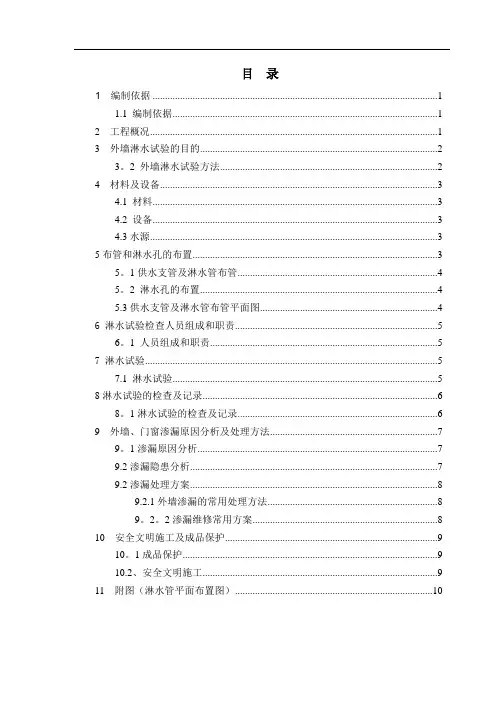

目录1 编制依据 (1)1.1 编制依据 (1)2 工程概况 (1)3 外墙淋水试验的目的 (2)3。
2 外墙淋水试验方法 (2)4 材料及设备 (3)4.1 材料 (3)4.2 设备 (3)4.3水源 (3)5布管和淋水孔的布置 (3)5。
1供水支管及淋水管布管 (4)5。
2 淋水孔的布置 (4)5.3供水支管及淋水管布管平面图 (4)6 淋水试验检查人员组成和职责 (5)6。
1 人员组成和职责 (5)7 淋水试验 (5)7.1 淋水试验 (5)8淋水试验的检查及记录 (6)8。
1淋水试验的检查及记录 (6)9 外墙、门窗渗漏原因分析及处理方法 (7)9。
1渗漏原因分析 (7)9.2渗漏隐患分析 (7)9.2渗漏处理方案 (8)9.2.1外墙渗漏的常用处理方法 (8)9。
2。
2渗漏维修常用方案 (8)10 安全文明施工及成品保护 (9)10。
1成品保护 (9)10.2、安全文明施工 (9)11 附图(淋水管平面布置图) (10)1 编制依据1。
1 编制依据(1) 东莞市住房和城乡建设局【2013】7号文件;(2) 《东莞市住宅工程质量通病防治手册》;(3) 本工程施工图纸及施工组织设计;为了加强施工的质量管理,按照以上相关规定和标准特编制本专项施工方案。
2 工程概况************位于大岭山连平地段,北面为连马路连接107国道,南面为连平河。
本工程参与单位建设单位:xxxxxxx有限公司;设计单位:xxxxxxxxxxx有限公司;监理单位:xxxxxxxxx有限公司;基坑支护设计:xxxxxxxxx察院;勘察单位:xxxxxxxxxx勘察院;施工单位:xxxxxxxxxxxx有限公司;该工程总建筑面积为333887.70㎡、详见下表:本工程外墙淋水试验的栋号是2-8号楼高层住宅楼。
3 外墙淋水试验的目的通过对建筑物的外墙,门窗等部位进行淋水试验,全面检查是否存在渗漏现象,以便于及时发现问题,有针对性的开展整改工作,最终向业主交付合格的建筑产品。
外墙淋水试验工程专项施工方案

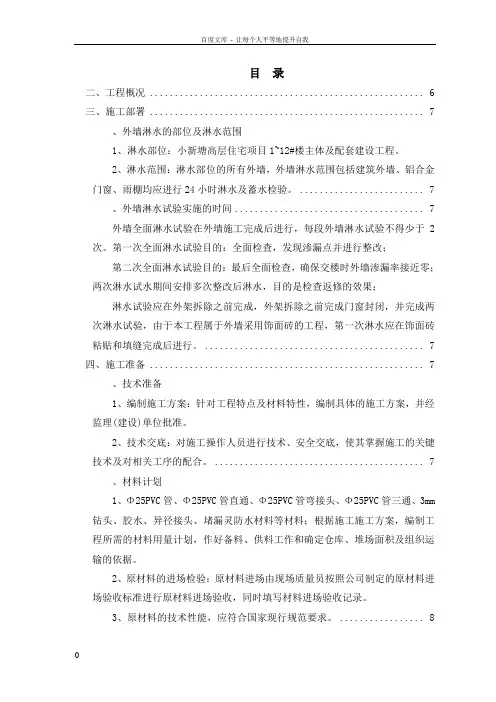

目录二、工程概况 (6)三、施工部署 (7)、外墙淋水的部位及淋水范围1、淋水部位:小新塘高层住宅项目1~12#楼主体及配套建设工程。
2、淋水范围:淋水部位的所有外墙,外墙淋水范围包括建筑外墙、铝合金门窗、雨棚均应进行24小时淋水及蓄水检验。
(7)、外墙淋水试验实施的时间 (7)外墙全面淋水试验在外墙施工完成后进行,每段外墙淋水试验不得少于2次。
第一次全面淋水试验目的:全面检查,发现渗漏点并进行整改;第二次全面淋水试验目的:最后全面检查,确保交楼时外墙渗漏率接近零;两次淋水试水期间安排多次整改后淋水,目的是检查返修的效果;淋水试验应在外架拆除之前完成,外架拆除之前完成门窗封闭,并完成两次淋水试验,由于本工程属于外墙采用饰面砖的工程,第一次淋水应在饰面砖粘贴和填缝完成后进行。
(7)四、施工准备 (7)、技术准备1、编制施工方案:针对工程特点及材料特性,编制具体的施工方案,并经监理(建设)单位批准。
2、技术交底:对施工操作人员进行技术、安全交底,使其掌握施工的关键技术及对相关工序的配合。
(7)、材料计划1、Φ25PVC管、Φ25PVC管直通、Φ25PVC管弯接头、Φ25PVC管三通、3mm 钻头、胶水、异径接头、堵漏灵防水材料等材料;根据施工施工方案,编制工程所需的材料用量计划,作好备料、供料工作和确定仓库、堆场面积及组织运输的依据。
2、原材料的进场检验:原材料进场由现场质量员按照公司制定的原材料进场验收标准进行原材料进场验收,同时填写材料进场验收记录。
3、原材料的技术性能,应符合国家现行规范要求。
(8)、施工机具计划根据施工组织设计中确定的施工机具、设备的要求及施工进度的安排,编制施工机具设备需用量计划,落实施工机具设备需用量计划,确保按期进场,准时开工。
(8)五、主要施工方法和施工要点 (8)、布管和淋水一般要求 (8)1、挂墙淋水线管采用Φ25PVC管,用3mm钻头在管上沿直线钻孔、孔距50-80mm,“喷嘴”对着墙体或窗体,在被检表面形成连续水幕。

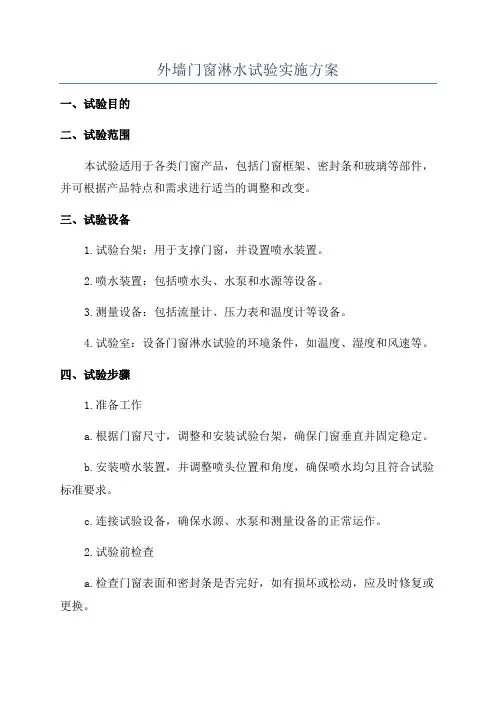

外墙门窗淋水试验实施方案
外墙门窗淋水试验实施方案一、试验目的二、试验范围本试验适用于各类门窗产品,包括门窗框架、密封条和玻璃等部件,并可根据产品特点和需求进行适当的调整和改变。
三、试验设备1.试验台架:用于支撑门窗,并设置喷水装置。
2.喷水装置:包括喷水头、水泵和水源等设备。
3.测量设备:包括流量计、压力表和温度计等设备。
4.试验室:设备门窗淋水试验的环境条件,如温度、湿度和风速等。
四、试验步骤1.准备工作a.根据门窗尺寸,调整和安装试验台架,确保门窗垂直并固定稳定。
b.安装喷水装置,并调整喷头位置和角度,确保喷水均匀且符合试验标准要求。
c.连接试验设备,确保水源、水泵和测量设备的正常运作。
2.试验前检查a.检查门窗表面和密封条是否完好,如有损坏或松动,应及时修复或更换。
b.确保门窗的开闭和密封功能正常,未能满足要求的应予以调整或更换。
3.试验过程a.打开喷水装置,先进行适应性试验,检查门窗的外表面和内表面,以确保防漏性能。
b.调节喷水压力和流量,根据标准要求进行试验,试验时间一般不少于30分钟。
c.在试验过程中持续观察和记录门窗的表面状态,包括有无渗漏、滴水和水汽等。
d.测量试验过程中的水流量和压力,并记录相关数据。
e.如试验结束后,需要继续观察门窗的干燥时间和恢复状态。
五、数据处理与分析1.根据试验数据,计算并统计门窗的防漏率和渗漏率等指标。
2.分析试验结果,评估门窗是否满足设计要求和标准规定。
3.如试验发现问题,应及时调整和改进设计和材料,并重新进行淋水试验。
六、试验报告1.试验报告应详细记录试验步骤、数据和分析结果等。
2.试验报告中应包括门窗的型号、规格、材料和制造商信息等。
3.试验报告应由专业人员进行审核和签署,以确保试验结果的准确性和可靠性。
七、安全注意事项1.操作人员应具备相关的安全操作知识和技能,并佩戴适当的个人防护装备。
2.喷水装置和电气设备应符合安全规范,并定期检查和维护。
3.试验过程中应严格控制水压和流量,以避免对门窗造成损坏或过度负荷。
外墙淋水试验专项施工方案

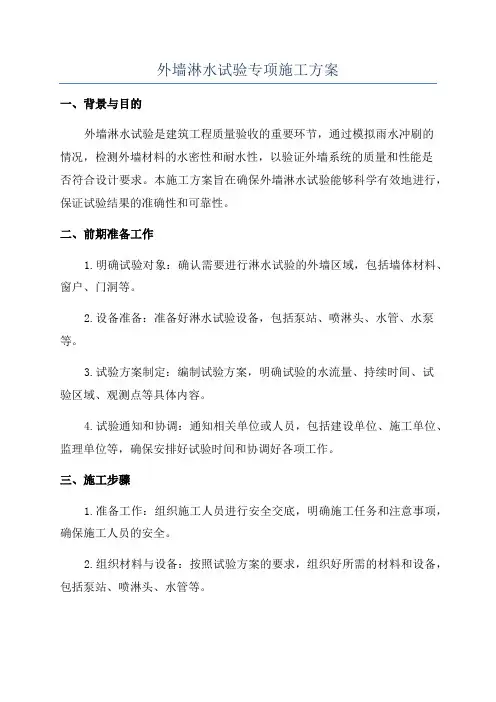

外墙淋水试验专项施工方案一、背景与目的外墙淋水试验是建筑工程质量验收的重要环节,通过模拟雨水冲刷的情况,检测外墙材料的水密性和耐水性,以验证外墙系统的质量和性能是否符合设计要求。
本施工方案旨在确保外墙淋水试验能够科学有效地进行,保证试验结果的准确性和可靠性。
二、前期准备工作1.明确试验对象:确认需要进行淋水试验的外墙区域,包括墙体材料、窗户、门洞等。
2.设备准备:准备好淋水试验设备,包括泵站、喷淋头、水管、水泵等。
3.试验方案制定:编制试验方案,明确试验的水流量、持续时间、试验区域、观测点等具体内容。
4.试验通知和协调:通知相关单位或人员,包括建设单位、施工单位、监理单位等,确保安排好试验时间和协调好各项工作。
三、施工步骤1.准备工作:组织施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。
2.组织材料与设备:按照试验方案的要求,组织好所需的材料和设备,包括泵站、喷淋头、水管等。
3.准备试验区域:清理试验区域,确保墙面表面干净、无阻挡物,将附近的设备或物品进行保护,避免水流溅及影响周边环境。
4.布置试验设备:按照试验方案的要求,布置好泵站、喷淋头、水管等设备,并进行连接和调试,确保试验设备能正常工作。
5.进行淋水试验:按照试验方案确定的水流量、持续时间和试验区域,进行淋水试验。
试验期间,观察墙面是否有渗漏现象,同时记录相应的数据,如水压、水流量等。
6.观测记录:在试验过程中,安排专人观测试验区域,记录试验期间墙面的渗漏情况、泵站运行情况、水压变化等重要数据,并及时做好记录。
7.试验结束与清理:试验结束后,关闭试验设备,注意排水,清理试验设备和试验区域,确保现场干净整洁。
四、安全措施1.安全交底:在施工前,对施工人员进行安全交底,明确施工任务和注意事项,确保施工人员的安全。
2.设备安全:在试验过程中,要对试验设备进行安全检查和保养,确保设备功能正常,避免设备故障造成人员伤害或物品损坏。
外墙淋水试验专项方案
外墙淋水试验专项方案一、试验目的为了确保我司承担的外墙工程质量,提前发现和解决可能存在的问题,根据国家及行业相关标准规定,特制定本外墙淋水试验专项方案。
通过本次试验,验证外墙防水层的防水效果,为工程验收提供依据。
二、试验依据1. 《建筑工程施工质量验收统一标准》(GB 50300-2013)2. 《建筑外墙防水工程技术规范》(JGJ 152-2008)3. 《建筑外墙淋水试验规程》(CJJ/T 195-2012)4. 设计文件及施工图纸三、试验范围及内容1. 试验范围:本次试验范围包括所有外墙幕墙、涂料、保温层等部位。
2. 试验内容:检查外墙防水层在淋水压力作用下的防水效果,观察是否有渗水现象。
四、试验方法1. 试验设备:采用人工模拟雨水淋水试验设备,喷水压力应符合规范要求。
2. 试验步骤:(1) 清理外墙表面,确保试验部位干净、无油污、无灰尘。
(2) 在试验部位贴上透明胶带,形成一个1m²的试验区域。
(3) 打开淋水设备,对试验区域进行喷水,喷水高度应符合规范要求。
(4) 观察并记录试验过程中是否有渗水现象,如发现渗水,应立即停止喷水,查找原因并处理。
(5) 对处理后的试验部位重新进行淋水试验,直至无渗水现象。
(6) 试验结束后,清理试验现场,整理试验记录。
五、试验组织及人员分工1. 试验负责人:负责组织试验工作,对试验结果进行判断和分析。
2. 试验操作人员:负责操作试验设备,进行淋水试验,记录试验过程。
3. 技术支持人员:负责提供技术指导,解决试验过程中遇到的问题。
六、试验质量控制及验收1. 试验过程中,应严格按照试验规程和操作规程进行,确保试验质量。
2. 试验结果判定:试验过程中无渗水现象为合格,如有渗水现象,则需进行处理后重新试验。
3. 试验结束后,整理试验记录,编制试验报告,提交项目技术负责人审批。
七、安全及环保措施1. 试验现场应设置安全警示标志,提醒人员注意安全。
2. 试验过程中,操作人员应穿戴好个人防护用品,如防护眼镜、防水衣物等。
外墙淋水试验工程专项施工方案

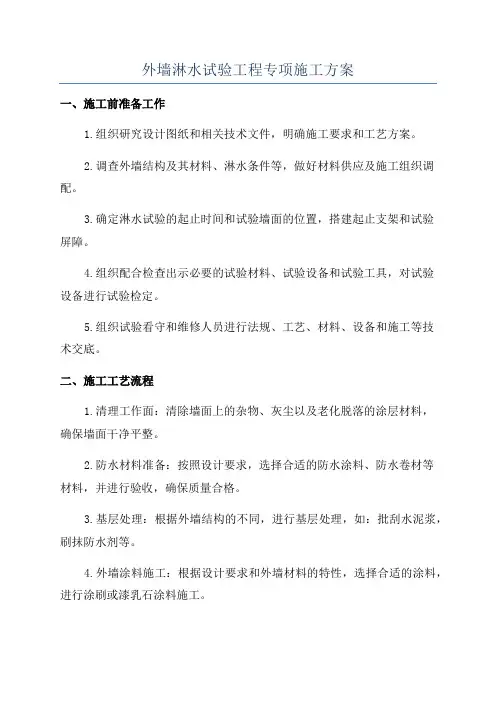

外墙淋水试验工程专项施工方案一、施工前准备工作1.组织研究设计图纸和相关技术文件,明确施工要求和工艺方案。
2.调查外墙结构及其材料、淋水条件等,做好材料供应及施工组织调配。
3.确定淋水试验的起止时间和试验墙面的位置,搭建起止支架和试验屏障。
4.组织配合检查出示必要的试验材料、试验设备和试验工具,对试验设备进行试验检定。
5.组织试验看守和维修人员进行法规、工艺、材料、设备和施工等技术交底。
二、施工工艺流程1.清理工作面:清除墙面上的杂物、灰尘以及老化脱落的涂层材料,确保墙面干净平整。
2.防水材料准备:按照设计要求,选择合适的防水涂料、防水卷材等材料,并进行验收,确保质量合格。
3.基层处理:根据外墙结构的不同,进行基层处理,如:批刮水泥浆,刷抹防水剂等。
4.外墙涂料施工:根据设计要求和外墙材料的特性,选择合适的涂料,进行涂刷或漆乳石涂料施工。
5.防水层施工:根据设计要求,选择合适的防水材料,进行卷材铺设或涂刷防水涂料的施工。
6.确定淋水试验时间和条件:根据设计要求,确定试验开始和结束的时间,并设置合适的淋水时间、水压和施工条件。
7.进行淋水试验:根据试验设备和试验方法,设置试验水压和水量,并进行试验,保持试验过程的稳定和连续。
三、试验注意事项1.在淋水试验前,应对试验设备和试验工具进行试验检定,确保其精度和可靠性。
2.在试验过程中,应严格按照设计要求的试验时间、淋水条件进行操作,确保试验效果的准确性。
3.在试验过程中,严禁私自调整水压和水量,以免影响试验结果的准确性。
4.在试验结束后,应及时记录试验结果,并做好试验设备和试验工具的清理和维护工作。
5.在试验完成后,应对试验结果进行评估分析,并根据试验结果对外墙施工进行修正和改进。
四、安全措施1.施工人员必须佩戴安全帽、防护鞋和手套,并严格遵守安全操作规程。
2.在施工现场设置明显的安全警示标志,确保施工人员能够清晰识别危险区域。
3.施工现场应保持整洁,材料储放要有序,避免材料滑倒、坠落等安全事故的发生。
外幕墙淋水试验施工方案
外幕墙淋水试验施工方案
一、引言
外幕墙淋水试验是外墙保温工程的重要环节,旨在评估外墙幕墙系统在实际使用中的密封性能和抗渗性能。
本文旨在阐述外幕墙淋水试验的施工方案,以确保施工过程规范、效果可靠。
二、施工准备
2.1 材料准备
•淋水试验系统
•水源
•施工人员
2.2 工具准备
•水管
•复合管夹
•测压仪
•测温仪
•水箱
三、施工步骤
3.1 系统搭建
1.连接水管和水源,确保水源流畅畅通。
2.安装测压仪和测温仪,用于监测水压和水温。
3.调试好淋水系统,保证系统运行正常。
3.2 施工操作
1.开始淋水试验前,对外幕墙系统进行全面检查,确保系统完好无损。
2.依据设计要求,进行淋水试验,记录水压、水温等数据。
3.在试验过程中,定期检查幕墙系统的密封性能,发现问题及时进行修
复。
4.完成试验后,根据数据结果评估幕墙系统的性能,并做好相关记录。
四、注意事项
1.淋水试验过程中,要确保施工人员操作规范,保证工作安全。
2.注意监测水压和水温变化,及时调整水源流量。
3.淋水试验结束后,要彻底清洗淋水系统,防止系统堵塞。
4.对试验结果进行仔细分析,发现问题及时进行整改和改进。
五、结论
外幕墙淋水试验是保温工程中不可或缺的环节,通过本文提出的施工方案,可以有效确保淋水试验的顺利进行。
在实际施工中,需严格按照方案操作,保证外幕墙系统的密封性能和抗渗性能,以提高外墙保温系统的持久性和安全性。
外墙淋水试验专项方案
外墙淋水试验专项方案1、外墙淋水试验实施的时间1)一般情况下,外墙淋水试验应在外墙第一遍涂料完成7-10天、外架拆除后尽快进行(对于质感涂料,宜在质感料完成而面油涂料未开始前进行)。
2)淋水试验应尽量安排在第一轮模拟验收前完成。
3)若为精装修交楼,淋水试验及问题整改应在精装修进场前完成。
4)对于工期非常紧迫的多层建筑,若脚手架拉结点、门窗封闭不影响淋水效果,可在落架之前进行第一次全面淋水试验,落架后必须再至少进行一次全面淋水。
2、外墙淋水试验范围1)建筑外墙、铝合金门窗、幕墙等。
2 )玻璃与墙体未脱开的玻璃天窗、雨棚应对与墙体接缝位置进行24小时闭水或淋水试验检查。
3、布管、淋水一般要求1 )挂墙淋水线管采用①25 PPR管,用3mm 钻头在管上沿直线钻孔,孔距50-80mm , “喷嘴”对着墙体或窗体,在被检外墙表面形成连续水幕。
2)淋水 PPR管挂墙的总长度(包括主管所接多根PPR管)应根据水压而定,需保证PPR管每个小孔都有充足水量流出。
3)供水主管宜采用①30-40的PPR管,严禁使用内壁已生锈产生“黄水”的钢管。
4)挂墙淋水管应挂在建筑外墙顶部位置,供水主管可临时绑缚在阳台栏杆等位置并注意保护成品,挂线管时严禁采用在墙上钉钉等破坏墙体、成品的措施。
5)淋水试验的水源可就近采用自来水、绿化浇灌水、消防水,进行淋水试验的单位应主动推动用水协调工作,保证水源供应。
6)水压不够时,相应标段的总包单位应采取加压等措施,保证淋水试验正常进行。
7)不超过6层的多层建筑,每个立面在顶部布一条管即可。
若立面中间有横向凸出线条断开,则应根据线条位置分段布管。
8)淋水试验开始前,淋水单位应将淋水范围内铝合金门窗全部关闭,因安装原因无法关闭的门窗由门窗施工单位负责封闭。
4、外墙淋水试验的时间、渗漏记录1)第一次全面淋水(1)第一次全面淋水持续时间不得少于24小时。
(2)第一次全面淋水必须进行,不因下雨而免予进行。
外墙淋水试验专项方案
目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (3)外墙淋水的部位及淋水范围 (3)淋水试验实施的时间 (3)组织与职责分工 (4)四、施工准备 (4)技术准备 (4)材料计划 (5)施工机具计划 (5)劳动力计划 (5)五、主要施工方法和施工要点 (6)布管和淋水一般要求 (6)淋水试验方法 (7)外墙淋水试验记录和问题处理 (7)六、淋水试验质量要求 (9)七、成品保护 (9)淋水用水 (9)外墙饰面砖及铝合金窗 (9)八、安全文明施工保证措施 (9)安全技术措施 (10)文明施工措施 (11)环保管理措施 (12)附: (13)外墙淋水试验渗漏记录表 (13)外墙第二次全面淋水试验后渗漏统计表 (14)为了保证斜屋面、外立面等部位的防水效果,满足建筑使用功能,加强施工过程事中控制和检查验收措施,杜绝屋面、外墙渗水通病,不断提高工程施工质量,结合龙腾嘉园一期工程特点,采用斜屋面、外立面淋水检查的手段,加强特殊部位渗水质量缺陷控制,特编制本方案。
一、编制依据1.工程施工图纸、图纸会审、工程变更、工程联系单2.《混凝土结构工程施工质量验收规范》(GB50204-2002)3.《砌体工程施工质量验收规范》(GB50203-2002)4.《建筑屋面工程施工质量验收规范》(GB50207-2002)5.《建筑装饰装修工程质量验收规范》(GB50210-2001)6.《建筑工程质量检验评定标准》(GB50300-2001)7.中南地区工程建设标准设计建筑图集(2011)8.《广东省住宅工程质量通病防治技术措施二十条》9.《工程质量控制作业指引》LG-ZY-GC0510.《工程验收管理作业指引》LG-ZY-GC06、11.《外墙淋水试验》二、工程概况一期交接处,北邻金凤路、西邻大港河,一期工程占地约80亩,总建筑面积约248066平方米(其中地下室面积约:31733平方米)m²,主要有高层框剪建筑10栋,层数为18-32层,建筑高度最高为96.3米,另配套有营销中心、幼儿园及沿街商铺等。
某工程外墙淋水试验专项施工方案
某工程外墙淋水试验专项施工方案一、编制依据:建筑工程规范、设计图纸。
二、质量目标:保证外墙所有部位包括墙面、窗台、窗顶等都待续淋水24小时,对出现的外墙渗漏部位一次性检查整改到位,竣工验收前保证外墙不出现渗漏水现象。
三、淋水前准备:1供水管及淋水管(1)供水主管采用①65的镀锌铁管,主管沿施工电梯外架支设。
(2)淋水管材料采用PPR管,直径25mm o(3)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。
(4)每根淋水管各设两排喷淋孔,方向成90°(分别斜向下45。
及斜向±45°),钻孔直径为3mm左右,孔间距150mm o钻孔时应控制力度,不得将淋水管另一面管壁钻通,以防止因另一面管壁钻通而降低水压力。
2、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。
3、在建筑物施工临时用水管处设置一台加压水泵,然后连接到供水立管(①65的镀锌铁管),立管必须固定牢固安全,保证连接处和末端没有漏水,在淋水高度设置淋水管接口,接口高度不得比其低。
4、淋水管布置(1)在高于上人屋面50cm处女儿墙以及21层、10层各设置①25PPR淋水75管,沿建筑物一周水平布置,水管末端处用管帽封堵密实,确保末端和连接处不漏水,保证淋水压力。
(2)淋水管用14#铁丝固定牢固,并保证淋水管一周的高差≤IOOmm,小孔面对外墙面。
5、淋水前将窗户关好,防止水从窗口溅入室内造成污染和淋湿内墙。
6、做好淋水前的安全措施,设置淋水警示牌,下方避免施工;检查水泵工作是否正常,并保证供电持续。
7、提前通知甲方、监理单位淋水的部位、具体开始时间。
四、淋水试验1淋水试验自上而下分段进行,32~22层为第一试验段,21~11层为第二淋水试验段,10层以下为第三淋水试验段。
2、派专人打开增压水泵,保证在墙面及外窗现场连续水幕,持续淋水24小时。
3、每一段试验结束后,由建设单位、施工单位、监理单位、外窗安装单位共同对外墙及外窗进行逐层、逐户全面仔细检查,若发现有渗水,即对渗水处用红色粉笔进行标记,并填写《外墙淋水试验检查记录表》,验收合格后填写《外墙淋水试验验收表》。
墙面淋水试验专项方案
一、编制依据1. 《建筑工程质量验收统一标准》(GB 50300-2013)2. 《建筑外墙防水工程技术规范》(GB 50108-2008)3. 《建筑工程施工质量验收规范》(GB 50203-2011)二、试验目的为确保建筑工程外墙防水质量,防止墙体渗漏,本方案对墙面进行淋水试验,以检验外墙防水层的防水性能。
三、试验范围本试验适用于新建建筑工程的外墙防水层,包括外墙抹灰、涂料、石材等防水材料。
四、试验方法1. 试验设备:淋水装置、压力表、秒表、粉笔、卷尺等。
2. 试验步骤:(1)准备工作:在试验前,检查试验设备是否完好,确保淋水装置的喷嘴、水管等无堵塞。
(2)试验布置:根据试验要求,选择合适的试验部位,将淋水装置安装在外墙防水层表面。
淋水装置应布置均匀,喷嘴方向垂直于墙体表面。
(3)试验实施:启动淋水装置,按照试验要求进行淋水。
淋水压力应控制在0.3MPa左右,淋水时间不少于6小时。
(4)检查记录:在试验过程中,每隔2小时检查一次,观察外墙防水层是否有渗漏现象。
如有渗漏,用粉笔在渗漏位置按检查次数逐次标记。
(5)试验结束:淋水试验结束后,关闭淋水装置,对试验部位进行清理。
五、试验结果评定1. 试验结果分为合格与不合格。
2. 合格标准:试验过程中,外墙防水层无渗漏现象,防水层表面无明显破损。
3. 不合格标准:试验过程中,外墙防水层出现渗漏现象,防水层表面有破损。
六、注意事项1. 试验过程中,应确保试验设备正常工作,防止设备故障影响试验结果。
2. 试验人员应严格按照试验方案执行,确保试验数据的准确性。
3. 试验结束后,对试验部位进行清理,避免影响后续施工。
4. 试验结果应作为外墙防水工程质量验收的重要依据。
5. 试验过程中,如发现异常情况,应及时采取措施进行处理。
七、试验报告试验结束后,应编写试验报告,内容包括试验目的、试验范围、试验方法、试验结果、试验结论等。
本方案旨在确保建筑工程外墙防水质量,防止墙体渗漏,为工程质量提供有力保障。
建筑外墙淋水试验施工方案
建筑外墙淋水试验施工方案一、试验前准备工作1.确定试验范围:根据设计图纸和建筑结构特点,确定试验的具体范围和试验面积。
2.准备试验设备:准备好淋水试验所需的设备,包括水泵、水量计、喷淋装置、试验水箱等。
3.准备人员:指派专业的试验人员参与试验,并确保其具备相应的操作技能。
4.试验材料准备:准备试验需要用到的材料,如水泥、钢筋、粘结剂等。
二、试验程序1.清理试验面:清理准备进行试验的建筑墙面,确保表面干净、无尘、无油污等。
2.进行密封工作:对建筑墙面进行密封处理,确保试验过程中无漏水现象发生。
可使用适用的密封胶或粘结材料进行处理。
3.装置喷淋装置:根据试验的需要,进行喷淋装置的安装工作。
可根据建筑结构和试验要求,选择合适的喷淋头和布置方式。
4.进行试验:开始进行建筑外墙淋水试验。
将试验水箱中的水泵抽取出水,通过喷淋装置均匀喷淋到试验墙面。
根据设计要求,进行规定的喷淋时间和水压。
同时,试验人员需要观察墙面是否有渗水现象,并记录相应的数据。
5.检验结果分析:试验结束后,对试验墙面进行仔细检查。
对于有渗水现象的墙面,需进行分析原因,并提出相应的解决方法。
6.缺陷处理:针对试验中发现的墙面缺陷,及时采取修补措施,确保墙面的密封性能。
三、注意事项1.试验前需确保试验设备状态良好,各项功能正常。
2.试验过程中,需确保试验水箱的水源充足,以免中途中断试验。
3.试验人员需严格按照操作规程进行操作,确保试验的科学性和准确性。
4.试验结束后,对试验设备进行清洁和维护,以备下次试验使用。
5.在施工过程中,要注意安全措施,防止人员和设备发生意外事故。
通过以上的建筑外墙淋水试验施工方案,可以确保试验的可靠性和准确性,对于建筑外墙的密封性和抗渗性进行有效检测,提高建筑物的质量,确保其防水能力,减少墙体渗水问题的发生。
外墙淋水试验施工方案
目录1 1外墙淋水试验施工方案一、编制依据为了保证中信富春山居工程外墙外立面防水效果,满足业主入住使用功能,不断提高建设工程施工质量、有效解决住宅工程外墙渗水质量通病;贯彻东莞市住房和城乡建设局2013年1月17日下发《关于在我市开展住宅工程装饰装修分部验收前外墙淋水试验的通知》(编号:东建质安[2013]7号)文件精神。
结合中信富春山居项目工程特点,依据设计施工图纸、技术文件,按照现行施工验收规范、技术操作规程、国家质量检验标准、国家法令法规、政府有关文件精神,结合中信集团工程质量标准、采用外墙淋水检查的手段,加强外墙渗水质量缺陷控制,特编制本外墙淋水试验施工方案。
编制本方案依据的施工图纸、施工组织设计、规范及标准详见表式:表式编制依据表二、工程概况、工程总体概况工程总体概况,见表式:表式工程总体概况表、建筑设计概况建筑设计概况,见表式:表式建筑设计概况表、建筑外立面设计概况、饰面砖外墙墙面,见表式:表式饰面砖墙面、涂料外墙面,见表式:表式涂料外墙面、铝合金门窗边做法:1、铝合金窗边塞缝采用1:2水泥防水砂浆填实;2、塞缝外侧100mm宽厚水泥基防水涂料;三、施工部署(安排)、外墙淋水的部位及淋水范围1、淋水栋号:中信富春山居地下室、1~10号住宅楼主体及配套建设工程。
2、淋水范围:淋水栋号的所有外墙,外墙淋水范围包括建筑外墙、铝合金门窗、雨棚均应进行24小时淋水及蓄水检验。
、各栋号外墙淋水部位(1)1号楼外墙淋水楼号从屋面层、21层、18层、15层、12层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径。
(见环形喷淋管道平面布置图)(2)2号楼外墙淋水楼层从屋面层(、17层(、14层(、11层(、8层()、5层()、3层(各布设一圈环形管道、环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(3)3、4号楼外墙淋水楼层从屋面层、21层(、18层(、15层(、12层()、9层(、6层(、3层(各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(4)5、6、7号楼外墙淋水楼层从屋面层(、25层(、22(、19层(、16层(、13层(、10层(、7层()、6层(、3层(各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(5)8号楼外墙淋水楼层从屋面层、17层、15层、12层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(6)9号楼外墙淋水楼层从屋面层、12层、10层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(7)10号楼外墙淋水楼层从屋面层、11层、9层、6层、3层各布设一圈环形管道,环形管道从Φ32~Φ25变径(见环形喷淋管道平面布置图)(8)1~10号楼淋水实验管道Φ63PVC主管分别从各栋楼供水加压泵出口处连接。
淋水试验专项施工方案
淋水试验专项施工方案
一、项目背景
淋水试验是建筑工程中的重要环节,旨在检测建筑结构在火灾条件下的耐久性
和耐火性能。
本文档旨在制定淋水试验专项施工方案,确保淋水试验的顺利进行。
二、施工前准备
1.确定淋水试验的时间和地点,通知相关人员做好准备工作。
2.准备好淋水试验所需的设备、水源和测试工具。
3.安排工作人员进行相关安全培训,确保工作人员了解施工流程和安全
注意事项。
三、施工流程
1.检查淋水试验设备的完好性和连接情况,确保所有设备能正常工作。
2.对建筑结构进行初步检查,确保没有明显的结构问题或安全隐患。
3.开启水源,根据试验要求调节出水量和水压。
4.按照试验要求进行淋水试验,记录试验过程中的关键数据和观察结果。
5.完成淋水试验后,停止水源,及时清理现场并整理相关设备。
四、注意事项
1.在施工过程中,严格遵守安全操作规程,保证工作人员的人身安全。
2.确保淋水试验设备的正常运转,防止设备故障影响试验进程。
3.严格按照试验标准和要求进行操作,确保试验结果的准确性和可靠性。
4.在试验过程中如遇异常情况,应及时停止试验并通知相关人员处理。
五、总结
淋水试验是保证建筑结构在火灾条件下安全性的重要环节,只有通过科学规范
的施工流程和严格的操作措施,才能确保试验结果的可信性和有效性。
希望本文档能对淋水试验施工有所帮助,保证试验工作的顺利开展。
外墙淋水试验施工方案
外墙淋水试验施工方案一、试验目的:通过淋水试验,评估外墙面的抗水渗透性能,检验挡水层、护面层等防水材料的效果,确保外墙的防水系统能够满足设计要求。
二、试验方法:1.试验物料:-淋水设备:高压水泵、水箱、喷头等。
-试验设备:水阻计、温度计、湿度计等。
-试验材料:挡水材料、护面材料等。
2.试验条件:-试验时间:通常在气温较暖和的夏季进行,确保温度不低于5℃。
-试验周期:持续3天以上,每天进行4次试验,每次试验持续2小时。
-试验压力:根据设计要求,一般为0.25MPa。
3.试验步骤:-准备工作:确定试验区域,清理外墙面,确保表面干燥、平整、无粉化等现象。
-挡水层施工:根据设计要求,施工挡水层,确保其完整性和严密性。
-护面层施工:根据设计要求,进行护面层施工,如瓷砖粘贴、涂料刷涂等。
-设置温度计、湿度计等试验设备,确保试验数据的准确性。
-设置淋水设备,确保喷头与试验区域的距离、角度合适,以均匀地淋水于外墙面上。
-启动淋水设备,按照试验时间和周期进行试验。
期间要及时记录渗水现象、湿度、温度等数据。
4.试验结果评估:-根据试验期间的观察记录,评估外墙面对水的渗透性能。
-检验外墙面的干湿界限,确定防水材料的有效性。
-分析试验结果,评价挡水层、护面层等防水材料的施工质量和性能。
-根据评估结果,确定是否需要进行防水材料的重新施工或修复。
三、试验安全:-操作人员必须熟悉试验操作规程,并穿戴好相关的防护设备。
-在试验设备和材料的安装、拆卸过程中,要注意操作的稳定性和安全性。
-对于高压水泵的使用,操作人员必须具备相关的操作技能和安全意识。
-在试验过程中,要及时处理水滑倒等安全隐患,确保试验过程的安全稳定。
四、试验记录与报告:-试验过程中要详细记录渗透现象、湿度、温度等数据,并根据试验结果进行整理。
-根据试验数据和评估结果,撰写试验报告,包括试验目的、方法、结果、评估和改进措施等。
以上是一份外墙淋水试验施工方案的简要内容,具体操作中还需要根据实际情况进行调整和补充。
外墙淋水试验施工方案外墙淋水方案
外墙淋水试验施工方案外墙淋水方案
外墙淋水试验是一种常见的建筑施工质量检验方法,用于检测外墙的抗渗水性能和密封性能。
以下是一个简单的外墙淋水试验施工方案:
1. 施工准备:
- 清理外墙:确保外墙表面干净无杂物,如尘土、油渍等。
- 确定试验区域:根据设计要求和施工实际情况确定需要进行淋水试验的区域。
- 封堵漏水点:对于已知的漏水点,提前进行封堵处理。
2. 搭建淋水设施:
- 设备准备:准备好水源供给设备、水泵、喷头、水管等。
- 搭建水源设施:将水源设施连接到水泵上,并确保水泵可正常工作。
- 安装喷头:将喷头安装在合适的位置,确保其能够均匀喷洒水流。
3. 进行淋水试验:
- 试验前检查:在开始淋水试验前检查所有设备是否安装正确、安全可靠。
- 启动水泵:启动水泵,向喷头提供足够的水压,使其正常喷洒水流。
- 控制试验时间:根据设计要求,控制试验时间,通常为数小时。
- 观察检查:在试验过程中,观察试验区域的墙体表面是否有渗水现象。
- 记录数据:记录试验期间的观测数据,包括试验时间、墙体表面状况等。
4. 试验后处理:
- 停止水泵:试验结束后,停止水泵供水。
- 检查墙体表面:检查试验后墙体表面是否有渗水痕迹,有的话需要进行补修处理。
- 整理场地:清理试验现场,恢复原状。
需要注意的是,这只是一个简单的外墙淋水试验施工方案,具体的施工方案还需根据实际情况和设计要求进行调整和优化。
同时,施工过程中要注意安全,确保人员和设备的安全。
完整版建筑现场外幕墙淋水试验施工方案
完整版建筑现场外幕墙淋水试验施工方案一、试验目的外幕墙淋水试验是为了验证其在雨水冲洗和风载雨条件下的抗渗性能,确保外幕墙在正常使用时能够有效防水,并满足工程质量要求。
二、试验方法采用静态淋水试验方法进行外幕墙淋水试验。
1.准备一批水质适中的清洁水,供试验使用。
2.使用专业设备将清洁水静态均匀地分布在整个外幕墙表面,无死角,并保持一定的水压(一般为0.2MPa)。
3.关注试验过程中外幕墙是否出现渗水现象,记录试验时间,观察试验结束后外幕墙的渗水情况。
三、试验步骤1.试验前准备a.拟定试验计划,确定试验所需人员和设备。
b.清理试验现场,确保外幕墙表面干净且无杂质。
c.检查试验设备,确保其正常工作。
d.准备试验记录表和试验报告模板。
2.试验进行a.正确设置试验设备,保证水质流量和压力稳定。
b.开始试验,进行静态淋水,确保整个外幕墙表面均匀受水。
c.当开始淋水后,记录试验时间。
d.试验过程中随时观察外幕墙表面是否出现渗水现象,记录观察点的情况。
e.观察试验过程中外幕墙的变形情况以及与其他构件的接缝处是否渗水,并记录。
3.试验结束a.达到试验时间或有渗水现象出现后,停止淋水。
b.观察试验结束后外幕墙的渗水情况,并记录下来。
c.拆除试验设备,清理试验现场。
四、试验要求1.淋水试验采用清洁水进行,确保不会对外幕墙表面造成污染。
2.试验设备的水质流量和压力需要稳定,确保试验的可靠性。
3.试验过程中需要不间断观察外幕墙表面是否出现渗水现象,及时记录并予以整理记录。
4.对试验结束后的外幕墙渗水情况进行观察,记录下来。
五、安全措施1.设备操作人员需熟悉试验操作规程,并按照相关安全操作标准进行操作。
2.在试验过程中,如发现不符合安全操作标准的情况或设备故障,需要立即停工并上报相关人员进行处理。
3.防止人员因滑倒、触电等意外事故的发生,需要做好现场安全标识并落实好安全管理制度。
六、质量控制1.对试验设备进行定期检测和保养,确保其正常使用。
外墙淋水试验专项施工方案(1)
外墙淋水试验专项施工方案(1)
一、前言
外墙淋水试验是建筑工程中常用的一项质量检测方法,旨在验证外墙构造的抗水性能。
本文将介绍外墙淋水试验的专项施工方案,包括施工准备、试验流程和注意事项等内容。
二、施工准备
2.1 材料准备
在进行外墙淋水试验前,需要准备以下材料: - 水源:保证能提供足够的淋水流量; - 试验设备:包括淋水设备、水管等; - 监测设备:用于监测水压、水温等参数; - 防护措施:确保周边设施和人员安全。
2.2 施工人员
由具备相关施工经验和技能的人员组成施工小组,确保能够熟练操作试验设备并及时处理可能出现的问题。
三、试验流程
3.1 方案制定
在开始施工前,需要制定详细的施工方案,包括试验区域、淋水持续时间、淋水强度等参数。
3.2 施工过程
1.清洁试验区域,确保表面无杂物;
2.安装淋水设备,调试水流和水压;
3.开始淋水试验,根据方案要求控制淋水时间和强度;
4.实时监测试验过程中的参数,如水温、水压等;
5.按照方案要求记录试验过程中的关键数据。
3.3 试验结束
试验结束后,关闭水源,拆除试验设备,并对试验区域进行清洁,确保没有任何残留物。
四、注意事项
1.施工人员需穿戴好相关防护装备,确保安全作业;
2.在淋水试验过程中,严格遵守施工方案要求,不得擅自调整;
3.试验过程中如发现异常情况,应及时暂停试验,并对问题进行排查和
处理。
五、结语
外墙淋水试验是一项重要的建筑质量检测手段,通过严格的施工方案和规范的操作流程,可以有效验证外墙构造的抗水性能。
希望本文所介绍的施工方案能对相关人员在进行外墙淋水试验时提供参考和指导。
外墙淋水试验专项施工方案62877
目录1 编制依据 (1)1.1 编制依据 (1)2 工程概况 (1)3 外墙淋水试验的目的 (3)3.2 外墙淋水试验方法 (3)4 材料及设备 (3)4.1 材料 (3)4.2 设备 (4)4.3水源 (4)5布管和淋水孔的布置 (5)5.1供水支管及淋水管布管 (5)5.2 淋水孔的布置 (6)5.3供水支管及淋水管布管平面图 (6)6 淋水试验检查人员组成和职责 (6)6.1 人员组成和职责 (6)7 淋水试验 (7)7.1 淋水试验 (7)8淋水试验的检查及记录 (8)8.1淋水试验的检查及记录 (8)9 外墙、门窗渗漏原因分析及处理方法 (9)9.1渗漏原因分析 (9)9.2渗漏隐患分析 (9)9.2渗漏处理方案 (10)9.2.1外墙渗漏的常用处理方法 (10)9.2.2渗漏维修常用方案 (10)10 安全文明施工及成品保护 (11)10.1成品保护 (12)10.2、安全文明施工 (12)11 附图(淋水管平面布置图) (12)1 编制依据1.1 编制依据(1)东莞市住房和城乡建设局【2013】7号文件;(2)《东莞市住宅工程质量通病防治手册》;(3)本工程施工图纸及施工组织设计;为了加强施工的质量管理,按照以上相关规定和标准特编制本专项施工方案。
2 工程概况************位于大岭山连平地段,北面为连马路连接107国道,南面为连平河。
本工程参与单位建设单位:xxxxxxx有限公司;设计单位:xxxxxxxxxxx有限公司;监理单位:xxxxxxxxx有限公司;基坑支护设计:xxxxxxxxx察院;勘察单位:xxxxxxxxxx勘察院;施工单位:xxxxxxxxxxxx有限公司;该工程总建筑面积为333887.70㎡、详见下表:本工程外墙淋水试验的栋号是2-8号楼高层住宅楼。
3 外墙淋水试验的目的通过对建筑物的外墙,门窗等部位进行淋水试验,全面检查是否存在渗漏现象,以便于及时发现问题,有针对性的开展整改工作,最终向业主交付合格的建筑产品。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1编制依据................................................. 错误!未指定书签。
1.1编制依据........................................... 错误!未指定书签。
2工程概况................................................. 错误!未指定书签。
3外墙淋水试验的目的........................................ 错误!未指定书签。
3.2外墙淋水试验方法.................................... 错误!未指定书签。
4材料及设备............................................... 错误!未指定书签。
4.1材料............................................... 错误!未指定书签。
4.2设备............................................... 错误!未指定书签。
4.3水源............................................... 错误!未指定书签。
5布管和淋水孔的布置........................................ 错误!未指定书签。
5.1供水支管及淋水管布管................................ 错误!未指定书签。
5.2淋水孔的布置 ....................................... 错误!未指定书签。
5.3供水支管及淋水管布管平面图........................... 错误!未指定书签。
6淋水试验检查人员组成和职责 ................................ 错误!未指定书签。
6.1人员组成和职责...................................... 错误!未指定书签。
7淋水试验................................................. 错误!未指定书签。
7.1淋水试验........................................... 错误!未指定书签。
8淋水试验的检查及记录...................................... 错误!未指定书签。
8.1淋水试验的检查及记录................................ 错误!未指定书签。
9外墙、门窗渗漏原因分析及处理方法........................... 错误!未指定书签。
9.1渗漏原因分析 ....................................... 错误!未指定书签。
9.2渗漏隐患分析 ....................................... 错误!未指定书签。
9.2渗漏处理方案 ....................................... 错误!未指定书签。
9.2.1外墙渗漏的常用处理方法......................... 错误!未指定书签。
9.2.2渗漏维修常用方案.............................. 错误!未指定书签。
10安全文明施工及成品保护................................... 错误!未指定书签。
10.1成品保护.......................................... 错误!未指定书签。
10.2、安全文明施工..................................... 错误!未指定书签。
11附图(淋水管平面布置图)错误!未指定书签。
1编制依据1.1编制依据(1)东莞市住房和城乡建设局【2013】7号文件;(2)《东莞市住宅工程质量通病防治手册》;(3)本工程施工图纸及施工组织设计;为了加强施工的质量管理,按照以上相关规定和标准特编制本专项施工方案。
2工程概况************位于大岭山连平地段,北面为连马路连接107国道,南面为连平河。
本工程参与单位建设单位:xxxxxxx有限公司;设计单位:xxxxxxxxxxx有限公司;监理单位:xxxxxxxxx有限公司;基坑支护设计:xxxxxxxxx察院;勘察单位:xxxxxxxxxx勘察院;施工单位:xxxxxxxxxxxx有限公司;该工程总建筑面积为333887.70㎡、详见下表:本工程外墙淋水试验的栋号是2-8号楼高层住宅楼。
3外墙淋水试验的目的通过对建筑物的外墙,门窗等部位进行淋水试验,全面检查是否存在渗漏现象,以便于及时发现问题,有针对性的开展整改工作,最终向业主交付合格的建筑产品。
3.2外墙淋水试验方法各项准备工作做好且满足试验条件后,根据东莞市住建局【2013】7号文件要求,提前通知市区两级监督部门,建设、监理等相关单位,对淋水过程进行监督和记录。
淋水试验自上而下进行,试验前应将门窗全部关闭。
全面淋水试验分为两次进行。
第一次全面淋水试验的目的是全面检查,发现漏点并进行整改,第二次全面淋水试验的目的是最后全面检查,确保交楼时外墙渗漏率接近零。
4材料及设备4.1材料4.2设备4.3水源根据现场实际情况,现场施工用水源为市政管网。
现场在4#楼负一层位置安装了2台功率为11KW、扬程140米的加压泵,顶层压力满足要求。
为了防止市政供水出现异常,在负二层消防水池设立了备用水源,并安装了一台功率为22KW,扬程为120m的加压泵与楼层供水管道串联。
5布管和淋水孔的布置5.1供水支管及淋水管布管1.供水支管自顶层开始每隔3层(9m左右)设一道,一端接于施工临时供水管上,一端相连淋水管。
各供水支管均配置一个水量水压调整控制阀门,以控制淋水管的水量及水压;当淋水管较长时应沿外墙均匀设置多个供水支管与淋水管连接,以保证最远端淋水点水压力。
2.供水支管尽量布置在阳台附近,绑缚在栏杆等位置上。
3.淋水管采用φ25mmPVC管或胶管,沿建筑外墙(阳台边、飘窗边)环四周设置。
4.淋水管离墙面约100mm,离墙距离可通过尼龙绳水平固定。
竖向用尼龙绳悬挂于顶层墙面顶部(尼龙绳上端固定于女儿墙顶),尼龙绳长度应大于建筑高度,固定点间距宜沿淋水管每2米左右一个。
淋水管在楼层间升降通过尼龙绳上端与女儿墙顶固定点的收放来调节,也可以每隔3层固定布置,使其停置在所需的楼层。
特殊淋不到的部位,可以采用人工淋水的办法处理。
5.淋水管根据淋水试验的区段计划自顶层开始每隔3层(9m左右)逐步与淋水管的供水支管相连。
6.淋水管安装应将“喷嘴”孔口对着墙体或窗体,以保证淋水在被检墙面形成连续水幕。
若用胶管时,应随时注意调整“喷嘴”孔口的方向对着墙体或窗体,以保证淋水效果。
7.淋水管连接采用胶粘或绑扎(用PVC管连接件)连接法,PVC管淋水管的端部用管帽封堵,并用胶水连接牢固,胶管淋水管的端部采用PVC管连接件并用管帽封堵,用胶水连接牢固。
8.供水支管与淋水管连接胶粘接头连接。
9.淋水管的最不利淋水点管处应安装压力表,以检测最不利点淋水管的水压,确保淋水点的淋水效果。
5.2淋水孔的布置挂墙淋水管上每隔80mm钻孔“喷嘴”一个,钻孔直径为3.0mm左右,应直线钻孔。
“喷嘴”应对着墙体或窗体安装;阳台及露台处的淋水管上无需钻孔。
5.3供水支管及淋水管布管平面图详见附图。
6淋水试验检查人员组成和职责6.1人员组成和职责根据本工程实际情况,本项目试验配备人员的组成和职责如下:淋水试验期间,以上各人员必须到喷淋现场,各负其责,全程跟踪。
淋水试验前,应提前24小时通知市区两级质量监督部门和建设单位,邀请其安排工作人员对淋水试验过程进行监督和记录。
监理工程师必须对淋水试验的全过程进行旁站监理。
现场检查人员要仔细检查,对发现的渗漏点共同分析原因,并进行妥善处理。
7淋水试验7.1淋水试验在全面淋水试验前,项目部应在门窗框安装收口完成、外墙批灰打底完成后,自行淋水检查,发现问题及时处理;同时在外墙砖回缝完成,外墙涂料底漆完成后也需自行淋水检查,发现问题及时处理。
正式的淋水试验自上而下进行,试验前应将门窗全部关闭(不能关闭的采用塑料薄膜封闭)。
全面淋水试验分为两次进行,具体如下:1.淋水试验自上而下进行。
2.淋水之前应注意检查外窗是否关闭。
3.第一次淋水试验,目的是全面检查,发现渗漏并进行整改。
一般从上向下按每3层为一淋水段挂设淋水管。
为了保证淋水效果,淋水前可对窗边等重点部位进行射水试验,射水时间工程各方可根据工程的实际情况确定。
4.本工程高层部分,在拆除外脚手架后进行的第二次全面淋水,按6层为一淋水段留置供水支管,并在供水支管上设置水量水压调整控制阀门。
淋水前收放悬挂淋水管的尼龙绳将其停置于淋水位置(或提前固定好位置),固定好后,将淋水管与供水支管连接,准备淋水。
当淋水管较长时应沿外墙均匀设置多个供水支管以保证最远端淋水点水压力一般不小于0.1MPa。
5.淋水时,可根据淋水管的水量水压调整控制阀门大小,最远端淋水点水压力一般不宜小于0.1MPa,且确保压力不应大于0.6MPa.6.第一次淋水持续淋水时间应不少于24h,必须全面进行,不能因下雨而中断或免除;如有渗漏,应进行整改,整改后的淋水时间不少于12h,且不超过24小时。
7.每一次淋水试验结束后,由建设单位、施工单位、监理单位、外窗安装单位、外墙施工单位技术人员共同对外墙及外窗进行检查,并形成检查记录备查。
8.第二次淋水试验,目的是最后全面检查,确保交楼时外墙渗漏率接近零。
一般在拆除外脚手架后进行,全面淋水持续时间不得小于12小时,且不超过24小时。
本次全面淋水也必须不间断地进行,不能因下雨或其它原因中断试验。
若在第二次全面淋水后,若再出现渗漏问题需继续整改、继续全面淋水直到按单位工程统计的户均渗漏率不大于0.1处/户为止,则淋水试验工作结束。
8淋水试验的检查及记录8.1淋水试验的检查及记录第一次全面淋水:1.第一次全面淋水开始前应及时通知监理单位到场,全程记录各时间段渗漏发生情况,并进行现场标识、拍照。
记录表以房号为单位全部记录。
2.淋水检验时间段至少包括开始淋水后4小时、8小时、12小时三次,以后每4小时记录一次。
对于4小时内即渗漏的点应做特别关注,并邀请建设单位、监理单位管理人员全程参与其处理过程。
3.第一次淋水试验完成后,施工单位应及时会同监理及专业队伍对渗漏发生的原因进行分析,对出现的问题在监理人员的监督和跟踪下在规定的时间内进行整改,如实记录整改完成情况。
