三标段河道整治工程(疏浚 护岸 农桥 绿化)技术标

合集下载

河道治理新建防洪大堤、隔堤、整修加固、护坡施工组织设计技术标

河道治理新建防洪大堤、隔堤、整修加固、护坡施工组织设计技术标

目录第一章工程概况 (2)第二章施工方案 (5)第三章施工进度计划及保证措施 (29)第四章施工总布置与重要临时设施 (39)第五章工程质量与保证措施 (48)第六章安全管理与保证措施 (51)第七章环境保护措施与文明施工 (58)第八章主要机具设备表 (61)第九章劳动力安排计划及措施 (62)第十章主要材料、构件用量计划 (63)第十一章合理化建议 (66)第一章工程概况1.1、工程概况本工程建设的主要任务是:a、进行河道裁弯取直及河道疏挖,以缩短河道、平顺水流;b、新建和加高加固堤防,以提高防洪标准;c、新建泵站及涵洞,并整修接长现有涵洞(涵管),以提高排涝能力;d、加强非工程措施和管理设施,提高整体防洪、排涝的水平。

XX河白菜湖段综合整治工程工分三个标段,主要有新建防洪大堤743.81m、隔堤250m、整修加固洋湖垸大堤456m、大堤护坡等。

XX河白菜湖段综合整治工程第2标段,桩号为:XX河Z2+037.52—Z2+391.498堤防。

本工程计划开工日期2007年10月28日,计划完工日期2008年6月28日。

总工期240天。

1.2、水文条件和工程地质1.2.1、水文条件XX流域属亚热带气候区,雨量集中于春夏两季,每年4~8月为汛期,洪水暴涨暴落,从起涨到峰现多在12小时左右,洪水历时一般在两天左右。

年平均气温16.9℃,多年平均降水量1405.1mm,多年平均相对湿度81%,多年平均蒸发量1343.0mm。

多年平均风速2.4m/s,历年最大风速20.7m/s(1980年4月13日),风向NNW。

湘江流域洪水主要由暴雨形成,洪水时空变化特性与暴雨特性一致,每年4~8月为汛期。

XX流域的洪水也系暴雨形成,且所发生在5~8月。

XX流域暴雨与湘江干流最高水位完全遭遇的几率不大,但极值与次值的遭遇几率是比较大的。

由于工程所处河段紧临XX河口,因此汛期受湘江干流洪水的顶托影响较大。

可研阶段对湘江干流长沙站设计洪水及支流XX河口设计洪水进行了详细分析计算,初步设计维持可研成果不变,并补充了50年一遇的设计洪水成果,成果见表:湘江及XX河设计洪水成果表 m3/sXX河枯水期一般为9月~次年3月,洪水期一般为4月~8月,XX 河出口处外河(湘江)枯水期一般为10月~次年3月,洪水期一般为4月~9月,XX河施工洪水如表XX河施工洪水单位:m3/sXX河出口外河(湘江)施工水位单位:m1.2.2、工程地质(一)地形地貌XX河白菜湖段位于猴子石大桥西南,望城县境内,XX河下游靠近出口段,地貌单元为XX河冲积平原,地形较平坦,地形标高在26~31m左右。

河道治理工程施工组织设计(技术标(66)

河道治理工程施工组织设计(技术标(66)

河道治理工程施工组织设计(技术标(66)施工组织设计方案贵州铜仁三江水电建筑是目录第一章编制依据、原则及范畴-----------------------------------------------2第二章工程概况及设计概况--------------------------------------------------3第三章工程特点及施工方案拟定--------------------------------------------3第四章施工组织-----------------------------------------------------------------5第五章要紧施工方法-----------------------------------------------------------14第六章工程投入的要紧物资(材料)情形描述及进场打算----------43第七章工程投入的要紧施工机械设备情形描述及进场打算---------45第八章劳动力安排情形描述------------------------------------------------45第九章确保工程质量的技术组织措施------------------------------------46第十章确保安全生产的技术组织措施------------------------------------54第十一章确保文明施工的技术组织措施------------------------------------56第十二章确保工期的技术组织措施------------------------------------------61第十三章施工进度打算安排及进度打算------------------------------------66第十四章总平面布置图及临时用地表--------------------------------------67附表 1 拟投入的要紧施工机械设备表 (68)附表 2 劳动力打算表 (69)附图1 施工工期网络图附图2 施工总平面布置图第一章编制依据、原则及范畴一、编制依据1、本工程的施工招标文件及招标答疑纪要;2、本工程的施工图纸;3、本工程施工所遵守的规程、规范如下:(1)《市政排水管渠工程质量检验评定标准》CJJ3-90;(3)《给水排水管道工程施工及验收规范》GB50268-97;(4)《堤防工程施工规范》(5) 其它有关的法令、法规、标准、规范;4、现场的调查资料。

河道整治工程技术标

河道整治工程技术标

河道整治工程技术标第一章技术标标书总说明一、标书综合说明我公司有幸参与临港奉贤园区一期水系工程友谊河整治项目二标段的投标在接获本工程招标文件后我公司迅速组织了有关工程技术、经济核算人员等对招标文件、答疑资料及工程图纸进行了认真学习和研究并认真踏勘了现场。

分析了各种影响施工的因素和本工程施工的特点和难点后我公司有信心保质保量完成招标文件规定的所有工程的施工任务。

我们也积极做好与建设单位的配合协调工作确保本工程建设的顺利进行为该工程的全面完成打下良好的基础。

对于招标文件提出的有关本工程安全施工、文明施工、交通组织、管线保护、环境保护、工程产品保护等的各项控制、协调、管理要求我们将凭借长期积累的施工总承包管理经验和本公司雄厚的综合实力制定并落实施工管理方案和各项有效的技术措施与业主、监理、设计、勘察及相关单位密切配合共同建设好临港奉贤园区一期水系工程友谊河整治项目二标段。

我公司一旦有幸中标我们将全力以赴尽快做好施工前期准备和施工现场、临时便道及生产、生活设施的总体规划布置工作。

发挥本公司管理优势委派强有力的、有着丰富工程实践经验的项目班子开赴工程现场建立完善的项目管理组织机构落实严格的责任制实施项目总承包管理制度。

通过对劳动力、机械设备、材料、工艺、技术措施和信息的优化处置实现本工程工期、质量及社会信誉的最佳预期目标。

我们将积极配合业主、监理做好本工程管理、协调、监督、造价控制等工作特别是对于整个工程各系统和主体工程交叉施工阶段的综合协调、成品保护、施工机械配备平衡等方面进行总承包管理控制、协调确保本工程顺利优质建成。

我们完全接受招标文件提出的质量控制和施工技术要求严格按照有关施工技术规范标准和上海市建委有关质量规定进行施工在本工程施工中实行创优工程质量目标管理。

严格按经业主、监理认可的施工组织设计组织进行施工全过程接受业主、监理及设计单位对工程施工进度、质量、安全的监督管理;严格执行国务院《建设工程安全生产管理条例》、上海市政府发布的《上海市建设工程文明施工管理暂行规定》及沪建管[20__]岩、泥灰岩、粘土岩以及扁平细长和已经风化的块石均不得使用。

河道治理技术标

河道治理技术标

第一章综合说明一、编制依据1、门前河治理工程招标文件。

2、根据招标答疑、施工设计图纸、工程量清单等资料进行编制。

3、国家在安全、文明施工以及环境保护等方面的有关规定及技术标准。

4、有关工具性参考资料,如类似工程的有关资料和数据。

5、建设单位对该项工程的详细介绍和期望。

6、本公司对现场实地踏勘的有关资料和数据,我公司建筑施工管理实力及现有技术水平,技术准备和生产能力及资源状况。

7、现行有关《建筑工程质量管理条例》、《工程建设标准强制性条文》等法律法规。

二、编制说明本施工组织设计在编制过程中,充分考虑了本工程的施工特点及相应的施工规范要求和我公司内部管理规章制度,本着优化施工方案、强化质量管理、合理安排工期、合理降低资源消耗的原则,编制了本工程的施工组织设计。

在为本工程制定管理目标的同时也充分考虑了现场条件和建设单位的要求,并在施工方案中充分体现新技术、新工艺、新方法、新材料,确保优质高效的完成本工程的施工任务。

为建设单位服务是我们的工作中心,按期保质交付产品是我们的宗旨,建设单位所想是我们的工作目标。

公司管理方针:本施工组织设计重点突出了施工组织、施工方案、技术措施、力争施工组织周到严谨,施工管理严格细致,责任落实,确保本工程所定的质量、工期、安全、文明施工和科学管理等目标实现。

施工组织设计是工程项目管理中的重要技术经济文件,是施工准备和施工全过程的核心。

施工单位就必须在了解工程规模、特点、技术要求和建设期限等基础上,编制施工组织设计。

在施工准备和施工过程中,工程施工组织设计始终起着全局性的指导作用,作为项目管理中的规划性文件,施工组织设计提出了施工中的进度控制、质量控制、成本控制、安全控制、现场管理、各项生产要素管理的目标及技术组织措施。

施工组织就是针对工程施工的复杂性,来研究工程建设统筹安排与系统管理的客观规律的一门学科,它研究如何组织、计划一项拟建工程施工,寻求合理的组织与方法。

工程质量是建设项目的核心,产品(设备、材料)质量是工程质量的前提,雄厚实力的施工队伍、先进科学的管理模式、井然有序的现场组织是工程质量的保障。

河道整治施工组织设计(新建护岸、绿化)-secret(技术标)剖析

河道整治施工组织设计(新建护岸、绿化)-secret(技术标)剖析

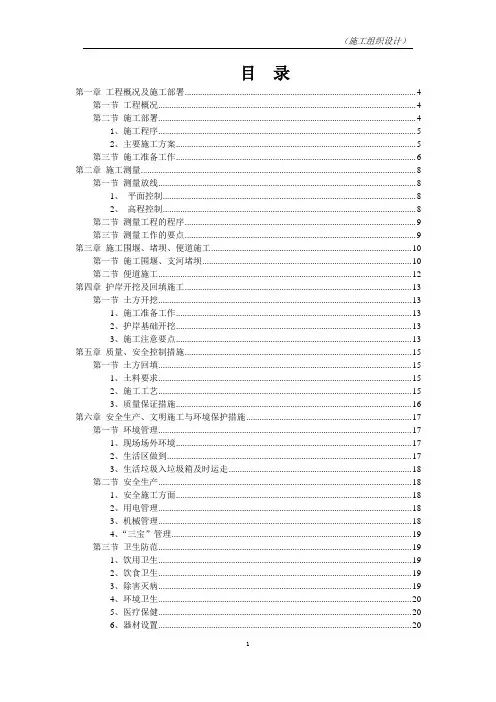

(施工组织设计)目录第一章工程概况及施工部署 (4)第一节工程概况 (4)第二节施工部署 (4)1、施工程序 (5)2、主要施工方案 (5)第三节施工准备工作 (6)第二章施工测量 (8)第一节测量放线 (8)1、平面控制 (8)2、高程控制 (8)第二节测量工程的程序 (9)第三节测量工作的要点 (9)第三章施工围堰、堵坝、便道施工 (10)第一节施工围堰、支河堵坝 (10)第二节便道施工 (12)第四章护岸开挖及回填施工 (13)第一节土方开挖 (13)1、施工准备工作 (13)2、护岸基础开挖 (13)3、施工注意要点 (13)第五章质量、安全控制措施 (15)第一节土方回填 (15)1、土料要求 (15)2、施工工艺 (15)3、质量保证措施 (16)第六章安全生产、文明施工与环境保护措施 (17)第一节环境管理 (17)1、现场场外环境 (17)2、生活区做到 (17)3、生活垃圾入垃圾箱及时运走 (18)第二节安全生产 (18)1、安全施工方面 (18)2、用电管理 (18)3、机械管理 (18)4、“三宝”管理 (19)第三节卫生防范 (19)1、饮用卫生 (19)2、饮食卫生 (19)3、除害灭病 (19)4、环境卫生 (20)5、医疗保健 (20)6、器材设置 (20)第四节综合治理 (20)1、人员管理 (20)2、治安管理 (20)3、邻里友好 (21)第五节自然灾害预防 (21)第六节宣传教育 (21)1、标牌设置 (21)2、宣传告示 (22)第七节软件管理 (22)1、建立制度:建设工地要建立健全以下各项管理制度。

(22)2、责任人管理: (22)第八节廉政建设 (23)第九节竣工后的工地处理 (23)第十节安全保证体系 (23)第十一节安全措施 (23)第十二节地下管线保护措施 (24)第十三节文明施工目标计划及管理机构 (24)第七章砼工程施工 (25)第一节施工准备工作 (25)1、砼 (25)3、模板 (26)第三节砼浇筑施工工艺 (26)1、护岸底板砼施工 (26)2、护岸压顶和坡面砼格埂施工 (27)第四节砼养护 (28)第五节质量保证措施与安全技术措施 (28)1、质量保证措施 (28)2、安全技术措施 (29)第八章砌石工程施工 (30)第一节施工测量放样 (30)第二节块石、砂浆运输 (30)第三节施工工艺 (30)第四节质量保证措施 (31)第九章绿化工程 (32)第一节施工准备 (32)第二节土方工程 (35)第三节园林绿化工程 (35)第四节种植后的管理措施计划 (36)第十章施工总进度计划及进度保证措施 (39)第一节总进度目标 (39)第二节进度安排要点 (39)第三节主要工程项目施工进度保证措施 (39)第一节进度保证措施 (39)1、从施工计划编制上保证 (40)2、积极开展技术攻关 (40)3、从机械配备和人员落实上保证 (40)4、从材料供应上保证 (41)5、从安全生产上保证 (41)5、从资金落实上保证 (41)6、从后勤生活上保证 (41)7、从现场管理上保证 (42)8、从把好工程质量关上保证 (42)第十一章施工总平面布置 (46)第一节给排水 (46)1、生活及施工供水 (46)2、施工排水 (46)第二节供电系统 (46)第三节场内交通 (47)第四节通讯工程 (47)第五节施工辅助设施 (47)第六节生活福利设施 (48)第十二章施工技术措施 (49)第一节施工技术措施 (49)第二节降低工程成本措施 (50)第十三章质量保证体系及措施 (52)第一节质量管理目标 (52)第二节质量保证体系 (53)1、组织保证体系图 (53)1.1.1 材料管理质量保证体系 (53)第二节建立“三检制”、实行多项质量监控制度 (54)第三节落实岗位生产责任制 (54)第四节分部分项工程质量保证技术措施 (55)1、严格把好原材料及成品、半成品关 (55)2、构筑物轴线及高程控制 (55)3、基础土方开挖质量保证措施 (55)4、回填土质量保证措施 (56)5、混凝土工程质量技术保证措施 (56)6、钢筋工程质量技术保证措施 (57)7、模板及支撑质量保证措施 (57)8、桩基质量保证措施 (58)9、砌石质量保证措施 (58)第一章工程概况及施工部署第一节工程概况本工程位于海宁市海洲街道双凤村内,东起平阳堰港,西至巫师桥港,全场1.55km。

河道整治工程技术标施工方案施工组织设计共71页文档

河道整治工程技术标施工方案施工组织设计共71页文档

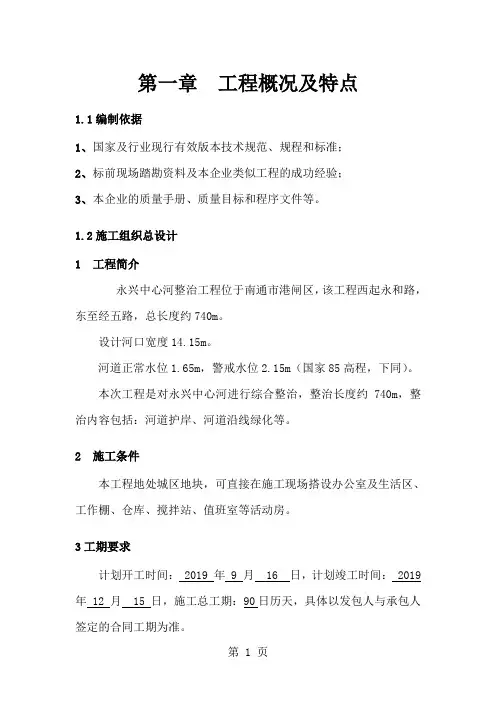

第一章工程概况及特点1.1编制依据1、国家及行业现行有效版本技术规范、规程和标准;2、标前现场踏勘资料及本企业类似工程的成功经验;3、本企业的质量手册、质量目标和程序文件等。

1.2施工组织总设计1 工程简介永兴中心河整治工程位于南通市港闸区,该工程西起永和路,东至经五路,总长度约740m。

设计河口宽度14.15m。

河道正常水位1.65m,警戒水位2.15m(国家85高程,下同)。

本次工程是对永兴中心河进行综合整治,整治长度约740m,整治内容包括:河道护岸、河道沿线绿化等。

2 施工条件本工程地处城区地块,可直接在施工现场搭设办公室及生活区、工作棚、仓库、搅拌站、值班室等活动房。

3工期要求计划开工时间: 2019 年 9 月 16 日,计划竣工时间: 2019 年 12 月 15 日,施工总工期:90日历天,具体以发包人与承包人签定的合同工期为准。

4工程管理目标1、工期目标:确保工程在90日历天内完工。

2、质量目标:严格执行“三检”制度,按照质量保证体系运作,坚决贯彻公司质量方针,确保本工程质量等级达到合格。

3、安全目标:确保本工程不发生重大伤亡事故。

1.3方案针对性及施工段划分1、本工程主要施工内容包括南侧护岸重建、北侧护岸加固,南侧护岸采用钢筋混凝土预制板桩+压顶+挂板的护岸结构型式(拆除原挡墙至▽1.00),北侧护岸采用在老挡墙前设置钢筋混凝土预制板桩+压顶+挂板的护岸结构形式(不拆除老挡墙)。

2、施工段划分本工程施工段可划分为:永和路至永扬路段南侧、永和路至永扬路段北侧、永扬路至经五路段南侧、永扬路至经五路段北侧。

第二章施工总平面布置2.1 临时设施的一般规定2.1.1临时设施的范围本工程临时设施工作项目包括:施工测量、施工交通、施工供电、施工供水、施工照明、施工通信、混凝土系统、施工附属工厂、仓库、存料场、弃料场,以及施工现场办公和生活建筑设施等。

2.1.2临时设施总平面布置原则施工总平面规划以方便施工、便于管理、节约用地,又符合文明建设为前提,充分利用现场自然条件,综合考虑工程特点、施工方案、工期等因素,严格按照招标设计文件要求和《水利水电工程施工组织设计规范》标准,因地制宜,紧凑合理,科学规划施工临时生产区、生活区、场内施工道路、供水、供电等临时设施,同时应做到科学性、实用性、灵活性相结合。

河道整治绿化工程技术标_secret

河道整治绿化工程技术标_secret

河道整治绿化景观市政技术标
分析本工程的特点、难点,具体施工方案及措施{含绿化景观、结构(包括老驳砍的美化、景观石等)、土建(包括园路、休闲广场、栈道等)、市政(包括河道清淤、截污纳管等)及其它施工方案(包括管线及驳坎现状排出口的保护方案和成品保护方案)、方案设计及合理化建议等}
二、非季节性(高温或冬季)施工(养护)措施、预防自然灾害(雪灾、台风、干旱及防汛等)及灾后重建的组织和技术措施
三、苗木种植、移植、养护和其他项目保修措施(含苗木种植环境的保障
措施、苗木移植过程中及养护期内保活率措施等)
四、本工程的安全保证、文明施工及环境保护措施{含安全生产的目标及确保安全生产的技术组织措施(特别是临河施工、景观石等重物的堆放措施)、针对本工程可能发生的突发性事故或情况分析,以及应对措施、文明施工的目标及确保文明施工的技术组织措施、环境保护目标及相关保
证措施(施工、生活废水、废料等清理措施及河道在施工期间的环境保护措施、施工范围外房屋建筑等保护措施等)}
五、施工所需的设备和项目管理人员以及劳动力投入安排
5—1 拟投入的主要施工机械设备表
5-2 拟投入项目管理班子成员表(技术标副本姓名栏必须空缺)
5-3 劳动力投入计划表
六、施工进度及总平安排(包括赶工期措施,赶工措施需有对影响工期的因素分析及应对措施等,要求有施工进度网络图或横道图及总平面布置图,总平面布置图要求注明施工便道、临时设施、材料堆放场等内容,发包人不提供临设用地)、苗木及主要材料供应进度计划(写明苗木主要来源渠道)
6-1 施工进度计划表
总工期 ????天,分项工程施工时间段以开工日开始计
6—2 主要材料供应计划表。

河道局部整治工程施工招标技术标

河道局部整治工程施工招标技术标

目录目录 (I)第一章编制说明 (1)一编制依据 (1)二工程概况 (1)(一)河坎、疏浚工程 (1)(二)生物陶粒滤料工程 (1)三工程的难特点 (2)四招标文件响应性 (2)第二章施工准备 (3)一施工现场准备 (3)二技术准备 (3)三劳动力准备 (3)四材料准备 (4)五机械设备准备 (4)六质量检验仪器的配备 (4)第三章施工管理体系 (5)一施工管理网络 (5)二施工管理人员职责 (5)(一)项目经理岗位责任制 (5)(二)项目技术负责人岗位责任制 (5)(三)施工员岗位责任制 (6)(四)质量检查员岗位责任制 (6)(五)安全员岗位责任制 (6)第四章施工总体布置 (7)一施工总体安排 (7)(一)施工现场布置 (7)(二)施工进度安排 (7)二施工用电安排 (7)三施工用水安排 (8)(一)给水 (8)(二)排水 (8)四施工消防安排 (8)五临时设施布置 (8)六交通组织 (9)第五章分部分项工程施工方法 (10)一施工测量 (10)(一)技术标准 (10)(二)技术措施 (10)二河道导流、围堰工程 (11)(一)施工导流、围堰 (11)(二)水下建筑物施工 (11)三河坎挡墙工程 (11)(二)土石方材料调配 (12)(三)河坎挡墙施工 (12)四生物陶粒滤料工程 (13)第六章季节性施工措施 (14)一雨季施工措施 (14)二冬季施工措施 (14)第七章施工总进度计划及工期保证措施 (15)一施工总体进度计划 (15)(一)施工总进度计划编制的指导思想 (15)(二)施工总进度安排 (15)(三)进度安排说明 (15)二工期保证措施 (15)(一)组织措施 (15)(二)管理措施 (16)(三)技术措施 (16)(四)材料供应措施 (16)(五)控制成本措施 (17)第八章劳动力及材料供应计划 (18)一劳动力投入计划 (18)(一)项目管理人员配备计划 (18)(二)施工班组及劳动力安排 (18)(三)劳动力配备及保证措施 (18)二主要材料供应计划 (18)(一)材料供应计划 (18)(二)原材料的质量控制 (19)(三)材料采购保管措施 (19)(四)保证材料进场措施 (19)第九章工程质量保证措施 (20)一施工质量目标 (20)二工程质量管理保证措施 (20)三工程质量技术保证措施 (20)四质量检查和检测手段 (21)五材料、设备施工质量保证措施 (22)(一)原材料进场措施 (22)(二)设备质量控制 (22)第十章安全文明施工及环保措施 (23)一安全施工保证措施 (23)(一)安全保证体系 (23)(二)安全及消防实施措施 (23)(三)安全生产保证措施 (23)二文明施工保证措施 (24)(一)文明施工目标计划 (24)(二)总平面管理 (24)(四)具体措施 (24)三环境保护措施 (26)(一)环境保护体系 (26)(二)建筑垃圾运输规定 (26)第十一章主要施工机械设备配备及布置 (29)一主要施工机械设备的配备 (29)二主要施工机械设备的布置 (29)(一)机械设备的布置 (29)(二)机械设备的管理 (29)(三)小机械的管理 (29)附表一拟投入本招标项目的主要施工机械设备表 (30)附表二拟配备本招标项目的试验和检测仪器设备表 (31)附表三劳动力计划表 (32)附表四计划开、竣工日期和施工进度网络图 (33)附表五施工总平面图 (33)附表六临时用地表 (34)附表七拟分包项目情况表 (35)附表八拟派往本招标项目理机构人员组成表................. 错误!未定义书签。

河道治理工程施工组织设计(技术标(34)

河道治理工程施工组织设计(技术标(34)

河道治理工程施工组织设计(技术标(34)河道清淤施工方案工程项目经理部2011年5月2日目录一、编制依据二、工程概况1、工程概况2、气象水文条件3、工程周边情形三、施工总体部署四、施工预备五、要紧施工方法1、围堰施工2、驳岸松木桩施工及抛石防护加固3、驳岸与围堰连接处处理、4、驳岸挡墙砌筑工程5、河道清淤6、污泥转运六、施工总进度打算1、编制原那么及依据2、施工总进度操纵打算七、环境爱护措施1、环境组织机构及框图2、水土保持方案3、环境爱护措施八、质量目标、质量保证体系及质量保证措施1、质量目标2、质量治理组织机构及职责3、质量治理保证措施九、安全目标、保证体系及技术措施1、安全生产治理目标2、安全生产治理体系3、安全生产治理措施十、专门天气施工保证措施1、雨季施工安排2、防台风防汛措施一、编制依据:1、凤坂河内河整治施工招标文件、投标文件、审批的设计文件及设计图纸2、签订的施工合同3、国家颁布的法律法规、有关技术性文件4、地点政府有关的法律法规、有关技术性文件二、工程概况:1、凤坂河是福州的要紧内河之一,其西接晋安河,南接光明港汇至闽江,呈90度型,河道长约5210m,本标段测设起止桩号为K4+000—K5+5198.515,总长1198.515m,河道宽度19—35m,清淤后河床底设计标高为1.320—1.413m。

本标段河岸两侧是以块石挡墙作为河岸防护,岸边多为已建小区,学校、幼儿园、在建工地、当地农民菜地等,在该段河道上有3座桥连接河岸两侧,施工中要注意爱护。

现时期的施工内容要紧为凤坂河河道清理及河岸的防护。

2、福州地处中低纬度地带,属亚热带季风气候,年平均降水量为1394.0mm,降水要紧集中在4—10月份,约占全年总量的80%,且在6—7月份受台风天气阻碍较大。

且该河段受潮汐阻碍较大,施工中应把握好涨落潮时刻,能够运用潮汐来方便施工,及在施工中做好防护。

3、本标段地处连村至远洋路段,两侧多为已建小区及在建工地,交通较为复杂,来往车辆及行人多,给施工带来了专门大的不便。

河道整治疏浚工程施工方案

河道整治疏浚工程施工方案

河道整治疏浚工程施工方案一、项目描述本项目位于XX省XX市,主要包括XX河道的整治疏浚工程。

该河道因长期未进行维护和疏浚,已经淤积严重,水质较差,严重影响了周边居民的生活环境和河道的生态环境。

为了改善这一状况,我们拟定了一项整治疏浚工程,主要包括河道清淤、河床疏浚、沿岸绿化等工作。

通过该工程的实施,将大大改善该河道的生态环境,提升水质,为周边居民提供更好的生活环境。

二、工程内容1. 河道清淤:该项工作是本工程的重点,主要包括对XX河道的淤积物进行清理,恢复河道的原有流通能力。

清淤的具体方法包括机械清淤和人工清淤。

机械清淤主要是通过挖掘机、铲车等设备将淤泥和垃圾清理出河道。

人工清淤则是通过人工劳动清理河道内的淤泥和垃圾。

清淤工程需严格按照相关环保要求开展,确保不对水质造成污染。

2. 河床疏浚:河床疏浚是为了保持河道的流畅,防止水体长期停滞造成水质恶化。

疏浚主要包括对河道底部的淤泥进行开挖和清理,恢复河底的平整度和坡度。

疏浚过程需要注意对水生植物和水体生态环境的保护,确保不对水生生物造成不良影响。

3. 沿岸绿化:在河道整治疏浚工程中,我们还将进行沿岸绿化工作,主要包括对河岸两侧的树木、植被进行修剪和绿化。

这样可以改善沿岸环境,提升周边居民的生活质量,同时也可以保护河岸植被,促进生态平衡。

三、施工方案1. 施工时间:本工程预计将在XX年X月开始,预计工期为X个月。

施工期间需注意避开雨季等恶劣天气,确保施工质量和进度。

2. 施工队伍:本工程需要组织一支合格的施工队伍,队伍成员需具备相关技术和工程经验,并且需要熟悉相关施工安全和环保要求。

同时,施工队伍需要配备必要的施工设备和工具,确保施工的顺利进行。

3. 施工安全:在进行工程施工过程中,必须严格遵守相关的安全规定,切实保障施工人员的人身安全。

同时,施工现场需设置合适的安全防护设施,确保施工期间不会造成安全事故。

4. 施工监督:施工过程中需设立专人进行现场监督,确保施工按照设计要求进行,严格按照环保要求和安全规范进行施工。

河道治理工程施工组织设计(技术标

河道治理工程施工组织设计(技术标

目录1、工程概况2、工期2.1施工总进度安排2.2计划工期控制措施2.3施工强度与投入的人力、物力、设备协调3、工程质量3.1质量等级3.2工程质量保证体系及措施4、施工技术方案4.1施工总平面布置4.2施工网络4.3施工期渡汛及排水措施4.4主要施工方法4.4.1、围堰4.4.2、土方开挖4.4.3、河道清淤4.4.4、有纺土工布铺设4.4.5、塘渣填筑4.4.6、松木桩插设4.4.7、干砌护脚平台4.4.8、C20混凝土抹面4.4.9、C15混凝土基础4.4.10、灌砌石砌筑4.4.11、C20混凝土压顶4.5与业主、设计、质监人员配合4.6人力、物力、设备计划4.7安全、文明生产附件1、施工总进度计划表附件2、施工进度网络计划图附件3、质量管理分工表附件4、全面质量管理体系图附件5、质量保证体系、三检制体系图附件6、工程施工质量预控附件7、施工总平面布置图附件8、项目部施工组织机构框图附件9、拟投入本合同工作的主要施工设备表附件10、投入本工程技术人员力量表附件11、劳动力计划表附件12、文明施工管理网络图1、工程概况库塔干渠左岸维修加固工程位于恰拉水库,整治范围全长3000米。

整治内容为:干渠左岸堤顶及坡面修整、土工膜铺设、堤顶及坡面戈壁填筑等。

本工程共划分为15个单元,每单元为200m。

2、施工工期2.1、施工总进度安排2.1.1根据招标文件规定,本工程要求于2013年6月15日竣工。

2.1.2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行。

2.1.3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于2013年5月6日开工,至2013年6月15日完工,总工期为40日历天。

2.1.4进度安排要点库塔干渠左岸维修加固工程,全长3000m,工期紧,施工强度高,且施工线长,为优质快速完成本工程的建设任务,施工总进度安排考虑如下:2.1.4.1、一旦中标,立即组织施工队伍与机械设备进场,进行施工前的准备工作及临舍施工,为主体工程正式开工创造良好的基础。

河道治理工程施工组织设计(河道疏浚 护岸 绿化)

河道治理工程施工组织设计(河道疏浚 护岸 绿化)

河道治理工程施工组织设计(河道疏浚护岸绿化)前言河道治理除了设计外,施工组织设计同样非常关键。

本文将从河道疏浚、护岸和绿化三个方面,分别讨论河道治理工程的施工组织设计。

河道疏浚疏浚目的河道疏浚的根本目的是确保河道的排水和保证行洪能力,同时也是防止水患的有效措施。

疏浚的目的包括:•扩大河道的深度和宽度•清除水生植物和淤泥•保证水流畅通疏浚方法疏浚方式包括机械疏浚和人工疏浚两种。

•机械疏浚:采用挖掘机、吸泥船、切割机、浮吊船等机械进行疏浚,一般适用于深度较大、面积较大、泥沙量较大的疏浚工程。

•人工疏浚:采用人工清除淤泥,一般适用于面积较小、深度较浅、泥沙量较小的疏浚工程。

施工组织设计疏浚前,需要进行勘测,确定疏浚方案,并绘制详细的疏浚施工图。

在施工过程中,需要注意以下事项:•严格按照疏浚方案进行施工;•保持疏浚现场安全;•对挖出的泥沙需要进行分类处理(如清理、堆放等);•垃圾应及时清运,避免造成污染。

护岸护岸原理河道护岸的原理是通过建立较为稳定的岸壁结构,防止河道边坡受水侵蚀侵蚀,降低岸坡失稳的风险。

护岸施工方法常见的护岸施工方法有以下三种:•砖加钢构结构•压臭工艺•烤烟囱工艺施工组织设计在护岸施工过程中,需要注意以下事项:•充分了解现场情况,包括地形、地貌、气候等情况;•安排人员,确立施工方案;•实行严格的安全管理措施;•使用合适的建筑材料(如砖、钢等)。

绿化绿化目的河道绿化是指通过植树造林、草原复垦等方式,在河道两岸种植十分茂盛的植物,以及增加绿色植物覆盖率,达到修缮环境,提高整体美感的目的。

绿化方法绿化常用的方法包括:•植树造林•草皮种植•架设藤蔓等攀援植物施工组织设计在进行河道绿化工程时,需要注意以下事项:•根据绿化设计图进行施工,确保绿化质量;•确定好植物种植的位置,根据植物生长的特点合理栽植;•对于草坪种植,需要从草皮选材到整备都需要严格把关;•植树造林需注意树种地域适应性,同时注意树苗的保护。

河道整治工程技术标

河道整治工程技术标

第一章投标综合说明一、编制说明1、标书编制依据(1)宁波市东钱湖景区南岸线改造防浪堤工程招标文件;(2)宁波市东钱湖景区南岸线改造防浪堤工程招标图纸;(3)宁波市东钱湖景区南岸线改造防浪堤工程现场踏勘的施工条件;(4)本工程需遵循的水利水电工程技术规范、规程、验收标准包括(不限于);《堤防工程施工质量评定与验收规程》(SL239-1999)《堤防工程施工规范》(SL298-98)《防波堤设计与施工规范》(JT298-98)《建筑地基基础工程施工质量验收规程》(GB50202-202)《沥青路面施工及验收规范》(GB50092-1996)《城镇道路工程施工与质量验收规程》(CJJ1-2008)《水利水电施工组织设计规范》(SL303-2004)《水利水电建设工程验收规程》(SL223-2008)《水利水电基本建设单元工程质量等级评定标准》(SDJ249-91)《混凝土结构工程施工及验收规范》(GB50204-2002)《水工混凝土施工规范》(DL/T5144-2002)《水工混凝土试验规程》(SL352-2006)《土工试验规程》(JTGE40-2007)《水利水电工程土工合成材料应用技术规范》(SL/T225-98)《砌体工程施工及验收规范》(GB50203-98)《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)《水利水电施工测量规范》(SL52-93)《水利水电施工质量检验与评定规程》(SL176-2007)《公路路面基层施工技术规范》(JTJ034-2000)及国家级、省部级、宁波地方级现行的规范、规定、标准。

二、标书的编制原则实现招标文件所要求的安全、质量、工期目标是我们编制施工组织设计的总原则。

先进、合理的施工技术措施,素质一流的施工队伍,性能优良、数量充足的施工设备,是创建优质工程、实现招标文件所要求目标的重要保证。

1、安全第一的原则:在施工组织设计的编制中始终秉承安全是效益,质量是生命的原则,按照技术可靠、措施得力、确保安全的要求确定施工方案。

河道清淤技术标

河道清淤技术标

目录一、施工方案、施工组织及管理程序安排二、分部分项工程的施工方法及技术措施三、进度计划及保证措施四、质量管理体系及保证措施五、安全管理体系及保证措施六、环境管理体系及保证措施七、文明施工、文物保护体系及保障措施八、雨季施工保证措施九、项目风险预测与防范及事故应急预案十、施工总平面图及其他应说明的事项附表一拟投入本标段的主要施工设备表附表二拟配备本标段的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表一、施工方案、施工组织及管理程序安排1.编制依据及原则1.1.编制依据1.1.1《肥城市龙山河上游河道清淤工程招标文件》1.1.2肥城市政府关于创建国家级卫生城市的有关规定及现行施工规范标准。

1.1.3进行社会、市场和技术经济调查所获得的有关资料。

1.1.4通过对施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料,以及现场的“三通一平”情况。

1.1.5本企业的生产经营能力、劳动力配备、原材料、成品及半成品的来源和供应、主要施工机械、机具的储备。

1.2.编制原则1.2.1.严格遵守招标文件要求工期和本投标书中承诺的工程施工期限,合理安排施工顺序,保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进程。

1.2.2.用流水作业法和网络计划技术合理安排施工进度计划,以保证施工连续地、均衡地、有节奏地进行,合理地使用人力、物力和财力,在确保工程质量的前提下,尽量缩短工期。

1.2.3.用新材料、新设备、新工艺、新技术,降低工程成本。

1.2.4.合理布置施工现场,尽量避免二次倒运,做到文明施工。

1.2.5.遵循目标管理的原则,对分部分项工程设定目标,做好各个环节的检查控制,以每个分项设定目标的逐项实现,来保证整个工程目标的落实。

1.2.6.与施工项目管理相结合,管理工作按计划有序的进行,使施工组织设计从仅服务于施工和施工准备,发展为服务于经营管理和施工管理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

太仓市2013年中小河流治理重点县综合整治和水系连通试点项目三标段农业园区浏河标段投标文件技术标投标单位:(盖章)法定代表人或授权委托人:(签字)2013年12月5日目录第一部分施工组织设计 (1)第一章综合说明 (1)第二章工场布置及施工准备计划 (3)第三章主要分项工程的施工方案 (7)第四章技术先进性与机械设备实用性 (24)第五章主要施工措施 (25)第六章安全生产措施 (29)第七章文明施工及环境保护保证措施 (33)第八章投入的主要管理人员 (37)第九章劳动力、材料、机械设备及用款计划 (41)第十章质量保证措施、体系及检测能力 (43)附表一:拟投入本本工程的主要施工机械设备表 (48)附表二:拟配备本工程的试验和检测仪器设备表 (49)附表三:劳动力使用计划 (50)附图四:计划开、竣工日期和施工进度网络图 (51)附表五:施工总平面布置图 (52)附表六:临时用地表 (53)第二部分项目管理机构................................................................................................ 错误!未定义书签。

第一部分施工组织设计第一章综合说明第1节编制说明太仓市2013年中小河流治理重点县综合整治和水系连通试点项目三标段农业园区浏河标段施工组织设计,体现了我公司对本工程施工的总体构思和部署,是指导工程施工全局、统筹工程施工全过程及对工程施工质量、安全生产、施工工期、文明施工和做好环保工作等方面进行程序化管理的重要技术经济文件,并为业主选择施工承包商提供参考。

我们将依据本《施工组织设计》所确定的原则,严格遵循有关的施工技术标准、规程、规范,确保本工程施工质量、安全生产、施工工期、文明施工和环境保护等目标的顺利实现。

1、承包内容及范围1).工程任务:通过河道疏浚、水系沟通、岸坡整治、生态修复等综合治理措施,重点解决目前县乡河道存在的主要问题,恢复河道功能,完善水系框架,实现整体、连片效益,全面改善区域河网水环境。

2).工程规模:浏河标段拟治理河道总长44.24km,清淤土方40.86万m3;自嵌式挡墙2440m,木桩防护4340m,岸坡绿化2.9万m2,水生植物8.55km;新建桥梁14座。

2、编制原则结合本工程的特点,运用系统化管理,对工程项目的进度、质量、安全、文明五大目标进行控制。

针对本工程协调工程量大,订出相应措施,解决相关问题,保证工程顺利施工。

积极推行ISO9000质量管理体系。

大力提高工作质量,达到合格工程。

高度重视安全、文明施工管理,采取有针对性且行之有效的措施,保证施工安全,实现文明施工。

在保证施工进度和施工质量的前提下,运用目标管理,进行目标控制,努力降低成本。

本《施工组织设计》编制时对工程的施工准备,施工工期控制、施工进度计划控制、主要技术方案措施、文明施工、安全施工及质量控制等诸多因素,尽可能地作了充分的、综合的考虑,突出其科学性、适用性和针对性。

3、质量承诺本工程施工,我们将严格按照ISO9000质量管理模式组织施工,成立过硬的项目经理部,全面履行施工合同及对甲方的承诺,工程质量目标达到合格标准,并符合《水利水电工程施工质量检验与评定规程》(SL176-2007)要求。

4、工期承诺为方便安排施工,本工程计划工期为156日历天。

具体可根据业主和监理人现场决定延迟分段工程开工日期,工期相应顺延。

由于工程工期较短,我们需要周密安排施工计划,与甲方和监理密切配合,才能在保证质量的前提下实现工期目标。

5、本工程参照的规范和标准(1)、《水利水电施工测量规范》(sl52-93)。

(2)、《疏浚工程施工技术规范》(sl17-90)。

(3)、《疏浚工程质量检验评定标准》(jtj334-96)。

(4)、《水利水电建设工程验收规程》sl223-1999;(5)、《水利水电工程施工质量评定规程》sl176-6;(6).《土工试验规程》SL237-1999。

(7).《江苏省水利工程施工质量检验评定规程》(2002年)(8).《江苏省农村水利现代化建设标准(试行)》(2011年)第2节工程概况1、水文和工程地质施工区域内属亚热带向暖温带过渡区,雨量充沛,四季分明,多年平均降水量941mm,70%集中在汛期。

最大年雨量1361mm,最大日雨量290mm。

多年平均气温14℃,最高气温39.5℃(1966.8.8),最低气温-21.5℃(1969.2.6),最大冻土深度23m。

平均日照2244h,无霜期210天,平均蒸发量1533mm。

工程地质以沙土、为主,地基承载力满足配套建筑物要求,但渗透系数大、地下水位较高,施工时注意加强排水、采取多种防渗措施。

2、主要工程内容1.水系沟通工程:规划沟通断头浜0.81km,新建农桥13座。

通过拆除堰坝、拓宽束水河段、沟通断头浜、增大过水涵洞、建设引排水配套设施等工程措施,促进水体流动,逐步恢复水系的原有功能。

2.清淤疏浚与清障工程规划整治骨干河道7条、疏浚总长22.41km,整治沟塘79条、疏浚总长57.46km,疏浚土方总计82.18万m3。

根据《太仓市水资源综合规划》及各镇水系规划确定的骨干镇村河道的设计标准实施疏浚,一般疏浚至-2.0~-1.0m,根据现状河口宽度确定疏浚底宽,一般底宽不小于2米;沟塘疏浚以清除淤泥为主,同时疏浚规模考虑与上下游市级、镇级河道相衔接。

3.岸坡整治工程规划建设木桩护岸6.60km,规划进行岸坡绿化10.48万m2,种植水生植物16.05km。

针对生活区、生产区各自不同的岸坡特点及整治需求,选取不同的生态护岸(坡)建设方案,确保岸坡整治工程达到布置合理、经济可行、生态友好的效果。

4.绿化设计(植物配置原则)十米等宽段:以300米为标准节点,两侧河岸对称布置,为常绿前景树+花灌中景+落叶背景树,每300米品种样式变化。

五米等宽段:以300米为标准节点,两侧河岸对称布置,为常绿前景树+落叶背景树,每300米品种样式变化。

不等宽段:采用自然形式栽植,先以高大乔木拉出天际线,再以花灌木丰富景观,营造相对独立自然式景观节点。

第二章工场布置及施工准备计划第1节施工总平面布置及现场平面管理施工现场临时设施、机械设备、施工通道、松木桩加工场、清淤过路管等平面位置的定位是整个场布中的重要组成部分,安排的合理与否直接影响到工程的施工进度、现场安全、文明施工管理的程度。

为了做到有计划、有秩序、有步骤地合理安排场布,我公司针对现场踏勘了解的情况、现场的周边环境条件、施工特点等多种因素,对我公司实施区域的场布作了周密的安排。

凡进出场的设备、材料需出示有关部门所签发放行条,警卫进行登记方可进出,所有设备、材料按平面布置图指定的位置堆放整齐,不得任意堆放影响周边居民生活和现场交通运输的要求。

施工现场的水准点、坐标控制点、过路排泥管、埋地电缆、架空电线有醒目标志,所有材料堆场也必须作好标志,并加以保护。

因紧靠居民区,无法实施全封闭施工,全线安排专人巡逻,警卫全天候值班,特别加强夜间巡逻,防止居民和过路行人进入施工区域,造成安全事故发生偷盗情况,维持良好工作秩序,禁止打架斗殴等行为发生。

河道垃圾处理。

河道清杂垃圾采用集中堆放,专人管理、统一转运运的方法。

第2节生产、生活区的场地布置办公生活区是人员今后办公、生活的场所,包括办公室、会议室、宿舍、厕所、食堂等生活设施,需相对固定。

根据现场勘察的实际情况,需要对现场的施工生产区、生活区进行适当布置,本次项目经理是租用房屋使用,且所租房屋无其他人员居住,有院落,办公区域环境较好,也便于项目颈部的整个项目管理和人员管理。

1、排泥布置根据沿线长度和地理位置沿线布置5处淤泥出口,通至里运河运输船上,过河堤路时用槽钢架设过路管,且保证净高不少于5m,在两侧立柱上悬挂醒目标志,提醒过往车辆和行人注意安全。

2、松木桩堆放场地松木桩堆放场地分成两块,一是施工场以外的堆放场地(租用场地或木材供应厂家提供),松木运送至现场应有序堆放,计划三到四天的打桩量,其余全部堆在施工场外,防止造成堆积太多,影响周边居民生活和转运困难。

平面管理由项目经理负责,日常工作由主管生产负责人组织有关人员实施,按分片区包干管理,未经同意,不得任意占用。

3、办公生活区办公房在工地附近租赁房屋,主要用于项目部人员办公。

工人生活区租房靠近施工现场和靠近项目经理部,便于施工管理。

(生产、生活施工平面布置图见附表五:施工总平面布置图)。

第3节施工交通1、交通组织原则本工程的交通组织方案按照“少影响居民生活、减少干扰、缩短运输时间、确保畅通”的总方针组织。

工程交通分为两个部分,一个部分是泥浆运到排泥场的水上交通及松木桩运送至施工现场的交通;第二部分是生产、生活区域的交通需求。

生活区域因仅靠市区,交通业极为方便,既靠路也靠施工区域,方便进出。

生产区域主要是考虑松木桩场内转运问题,针对以上特点我们计划对两个部分交通单独制定管理布置方案:A、场外交通1、因为两部分施工场地都处于市区,交通管制比较特出,所有外围路线的通行均要办好通行证,保证运输的合法性,运输对周边环境造成影响的,我们安排专门的清洁队进行清扫,保持环境整洁,并告知运输队所有成员严格遵守交通法规,尽心尽职做好材料运输的同时确保交通安全和尽量减少对周边环境的破坏。

2、船只运输泥浆时注意观察周边过往行船在确保安全的情况下通行,在运输泥浆的过程中做到不超载,在船上醒目位置插放交通标志,提醒过往船只注意安全,沿途注意行船安全和对桥梁保护,避免撞到桥墩造成事故。

3、生活区域的交通正好处在里运河河堤路路旁边,人员出行和车辆通行都能得到保证。

进场后,根据实际情况对需要加宽、加固的路基、路面进行处理,确保施工的正常进行。

B、场内交通场内交通主要是解决好松木桩堆放和转运问题以及泥浆排泥管如何布置问题,根据沿线长度和地理位置沿线布置5处淤泥出口,通至里运河运输船上,过河堤路时用槽钢架设过路管,且保证净高不少于5m,在两侧立柱上悬挂醒目标志,提醒过往车辆和行人注意安全。

松木桩进入施工现场可根据现场情况选择通道和架设临时交通桥,因两侧民房较多,无法完全打开全线施工通道,短途场内木桩主要靠人工转运。

2、交通组织措施针对本工程路段的特点和各阶段施工组织的要求,分期实施如下交通措施:交通道口采用交通部门规定的交通警示标志牌布置,引导进出车辆有序进出施工区域,进入场内的道路用机械进行整平压实,保证行人和设备能够顺利进入,整理一条小道供行人及自行车使用,以确保行人及自行车的安全。

在道路与施工道间设置临时封闭围板,把施工区与现场泵房施工区交通车道分开,既有利于文明施工,又减少相互干扰。
