钻孔灌注桩施工工艺流程图
钻孔灌注桩的施工工艺及要点
钻孔灌注桩的施工工艺及施工要点第一节钻孔灌注桩施工流程钻孔灌注桩施工工序包括场地准备、桩位放样、埋设护筒、钻孔、清孔、吊放钢筋笼、灌注混凝土等,施工工艺流程如图3-1所示。
钻孔灌注桩施工是一项质量要求高,须在一个短时间内连续完成多道工序的地下隐蔽工程,施工必须要认真按照施工工艺流程进行。

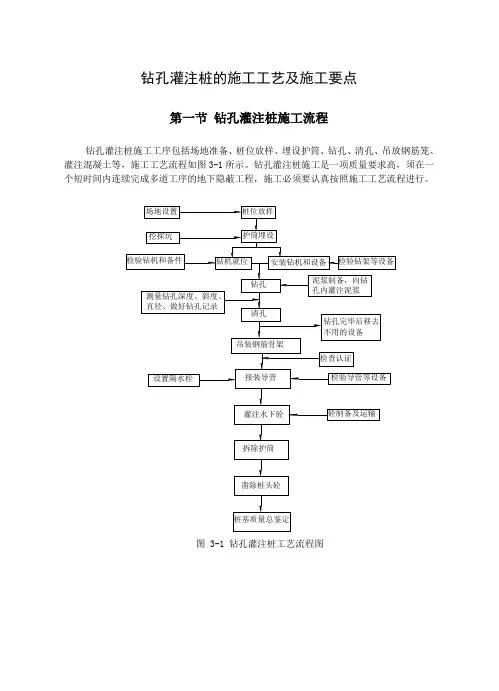

图 3-1 钻孔灌注桩工艺流程图第二节施工准备3.2.1 放桩放桩是指将设计好的桩中心点位的坐标用相关仪器投放到施工场地中。
放桩流程为:核对坐标→架设仪器→输入坐标→放点。
(1)核对坐标此过程往往被众多测量人员所忽略,图纸中给定的坐标可能会是错误的,因此在实地放桩前需要进行坐标核算,核对坐标可用Execel表格。
(2)架设仪器将全站仪位于控制点位处,固定两支架,伸缩第三只架。
使圆水准器泡偏向的方向与固定两只架中的一个处于同一直线上,然后固定支架再调节和气泡在一直线上的支架。
一般情况只要精平后再对中精平就可以了,棱镜立于另一控制点位处作为后视。
(3)输入坐标将要测放桩号的点位坐标输入到全站仪中,全站仪就可以计算出控制点位与测放点位的距离与角度。
(4)放点调整全站仪使镜头方向指向测放点位的方向,误差在2”左右以内,将棱镜立于测放点位附近,不断调整棱镜的位置,是全站仪对准棱镜头,然后通过全站仪测距后给定的移动距离移动棱镜,直到全站仪经过测算后给定的移动距离1mm左右以内为止,再将木桩或钢桩钉在棱镜架设处并喷漆,此时一个桩的桩位即投放完成。
3.2.2 人工挖探坑施工厂区内地下管线复杂,为保证管线安全及施工正常进行,在钻孔桩施工前需进行人工挖探坑探明管线准确位置,并加以保护后方可施工钻孔桩。
探坑深度不小于2.0m(挖到原状土),如果2.0m以下仍然为回填土,不能确定管线位置的,必须继续挖,直到原状土或确定管线位置为止。
为保证施工安全必须浇注混凝土护壁,探坑开挖至1m后必须开始施做混凝土护壁,严防土质疏松导致孔口坍塌。
3.2.3 符桩符桩的过程大致与放桩相同,略有不同的是桩位标识是安放在人工挖探坑后的盖板上,以便钻机中心对准标识准确下钻。
各种灌注桩施工工艺流程图
目录

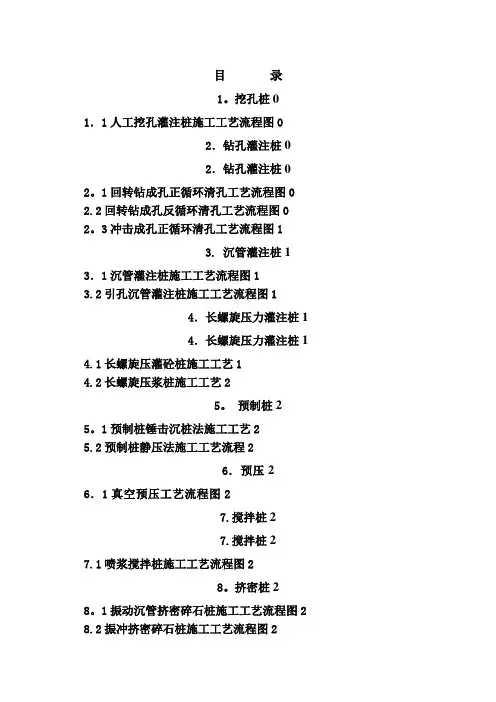

1。
挖孔桩0
1.1人工挖孔灌注桩施工工艺流程图0
2.钻孔灌注桩0
2.钻孔灌注桩0 2。
1回转钻成孔正循环清孔工艺流程图0 2.2回转钻成孔反循环清孔工艺流程图0 2。
3冲击成孔正循环清孔工艺流程图1
3. 沉管灌注桩1 3.1沉管灌注桩施工工艺流程图1
3.2引孔沉管灌注桩施工工艺流程图1
4.长螺旋压力灌注桩1
4.长螺旋压力灌注桩1 4.1长螺旋压灌砼桩施工工艺1
4.2长螺旋压浆桩施工工艺2
5。
预制桩2
5。
1预制桩锤击沉桩法施工工艺2
5.2预制桩静压法施工工艺流程2
6.预压2
6.1真空预压工艺流程图2
7.搅拌桩2
7.搅拌桩2
7.1喷浆搅拌桩施工工艺流程图2
8。
挤密桩2
8。
1振动沉管挤密碎石桩施工工艺流程图2 8.2振冲挤密碎石桩施工工艺流程图2
地基处理手段工艺流程简介
1. 挖孔桩
1.1人工挖孔灌注桩施工工艺流程图
2.钻孔灌注桩
2.1回转钻成孔正循环清孔工艺流程图
2。
3冲击成孔正循环清孔工艺流程图3. 沉管灌注桩
3.1沉管灌注桩施工工艺流程图
4.2长螺旋压浆桩施工工艺
5. 预制桩
5。
1预制桩锤击沉桩法施工工艺。
钻孔灌注桩施工方案

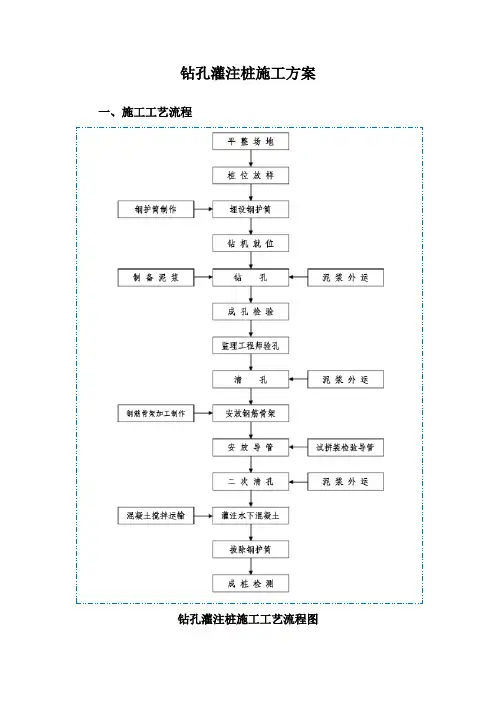

钻孔灌注桩施工方案一、施工工艺流程钻孔灌注桩施工工艺流程图二、施工前准备工作1.根据现场实际情况考虑, 钻孔场地在浅水中时采用筑岛法创建钻机工作平台进行施工, 筑岛长度为8m, 高度与施工便道相同, 具体宽度应按钻孔方法、钻机大小等要求决定;钻孔场地在旱地时, 应清除杂物、换除软土、平整压实, 场地位于陡坡时, 可用枕木、型钢等搭设工作平台。
三、2.制浆池、沉淀池和泥浆池, 应在计划施工场地或工作平台时一并考虑。
四、3、钻孔前应设置坚固、不漏水的钢护筒, 钢护筒内径应大于钻头直径, 冲击钻机钻孔应比钻头大40cm。
护筒顶面宜高出施工水位或地下水位2m, 还应满足孔内泥浆面的高度要求,在旱地或筑岛时应高出施工地面0.5m。
五、4、护筒埋设时应使护筒平面位置中心与桩设计中心一致,中心偏差不得大于5cm, 倾斜度偏差不大于1%。
岸滩上护筒埋深黏性土不小于1m, 砂类土不小于2m, 当表层土松软时,宜将护筒埋置到较坚硬密实的土层至少0.5m, 护筒四周回填黏土并分层夯实。
可用锤击、加压、振动等方法下沉护筒。
六、施工方法1.钻机安装安装钻机时, 底架应垫平, 保持稳定, 不得产生位移和沉陷。
钻机顶端应用缆风绳对称拉紧。
钻头或钻杆中心与护筒顶面中心的偏差不得大于5cm。
选择适宜地层的配套钻锥和钻孔事故处理的配套机具,接通水电供应, 备好造泥浆粘土和泥浆池。
调整钻机, 使钻锥起吊滑轮缘, 钻锥中心和桩孔中心三者在同一垂线上, 稳定好钻机和扒杆揽风绳。
2.钻进成孔本工程使用冲击钻头在钻进过程中开始时应使用小冲程, 防止钻头撞击护筒。
同时要经常检查钻头钢丝绳的磨损情况, 并及时采取措施, 用抽渣筒出渣要勤, 出渣时要严格保持孔内泥浆的稠度和泥浆面的高度。
当钻孔作业遇到岩石或大漂卵石时, 需用冲击钻头先将其砸碎, 再用冲抓钻头清除石渣。
钻孔施工要避免影响成桩的质量, 在中距5.0m范围内任何桩的混凝土完成24h后, 才能开始钻进。
钻孔灌注桩施工工艺流程(图文教程)!

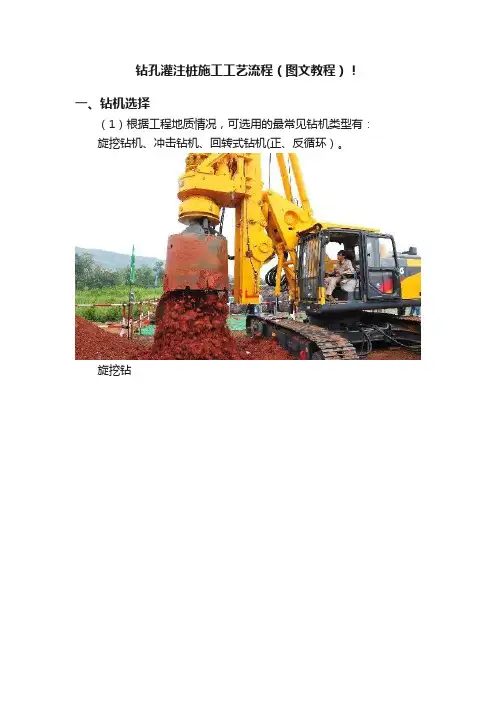

钻孔灌注桩施工工艺流程(图文教程)!一、钻机选择(1)根据工程地质情况,可选用的最常见钻机类型有:旋挖钻机、冲击钻机、回转式钻机(正、反循环)。
旋挖钻冲击钻回旋式钻机(2)不同地质的钻机选择:旋挖钻机:主要用于粘土、粉土、回填土、中等密实以上的砂土层中的钻孔施工。
冲击钻机:主要用于地质坚硬,有岩层分布地层的钻孔施工。
回转式钻机:适用于粘土、砂土层中钻孔施工。
二、施工工艺流程图工艺流程图三、施工准备❶场地整理、填筑作业平台:平整场地,清除杂物,换除软土,夯打密实,以免钻机不均匀沉陷。
桥墩位于河中时,尽量采用围堰筑岛方式修筑工作平台,为水中桩创造陆地条件。
❷泥浆池:泥浆池容量必须保证钻孔水头高度,并能容纳灌注混凝土时的桩孔排出的泥浆量。
水上平台如果受场地限制,可配泥浆船或泥浆箱。
四、桩位放样护筒埋设❶项目部测量人员放好桩位中心点后,报测量监理工程师验收,合格后埋置护筒,埋设完毕,经项目部技术人员、监理复核后钻机就位,开钻。
❷护筒顶宜高于地面0.3m或水面1-2m,埋置深度在旱地或筑岛处宜为2-4m。
护筒底和外侧用黏土回填夯实,使护筒外侧不漏泥浆。
❸桩位定点时,每个桩位至少4点护桩。
护筒中心线与桩位中心线的允许偏差不大于20mm,护筒应垂直。
桩位中心偏差不得大于5cm。
五、泥浆制备一、制备方法方法一:将粘土倒入泥浆池,注水,用挖掘机进行搅拌,然后用泥浆泵将泥浆从泥浆池一端抽至另一端,过程中掺入适量火碱、膨润土(能保证泥浆三大指标的前提下可以不加),直至泥浆均匀。
方法二:将粘土倒入埋设的护筒中,使用冲击钻钻锤造浆,过程中掺入适量火碱、膨润土(能保证泥浆三大指标的前提下可以不加),直至泥浆均匀。
二、泥浆标准⑴比重:冲击钻使用管形钻头钻孔时,入孔泥浆比重可为1.1~1.3;冲击钻使用实心钻头钻孔时,孔底泥浆比重不宜大于:黏土、粉土1.3;大漂石、卵石层1.4;岩石1.2;旋挖钻钻孔时入孔泥浆比重可为1.05~1.15;⑵黏度:入孔泥浆黏度,一般地层为16~22s,松散易坍地层为19~28s。
冲击钻钻孔灌注桩施工工艺

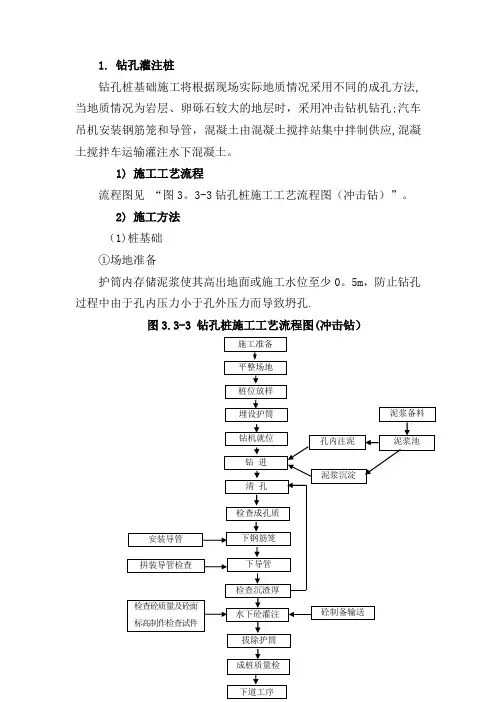

1.钻孔灌注桩钻孔桩基础施工将根据现场实际地质情况采用不同的成孔方法,当地质情况为岩层、卵砾石较大的地层时,采用冲击钻机钻孔;汽车吊机安装钢筋笼和导管,混凝土由混凝土搅拌站集中拌制供应,混凝土搅拌车运输灌注水下混凝土。
1)施工工艺流程流程图见“图3。
3-3钻孔桩施工工艺流程图(冲击钻)”。
2)施工方法(1)桩基础①场地准备护筒内存储泥浆使其高出地面或施工水位至少0。
5m,防止钻孔过程中由于孔内压力小于孔外压力而导致坍孔.图3.3-3 钻孔桩施工工艺流程图(冲击钻)②安装钻机冲击钻机:钻机起落钢丝绳中心应对准桩中心。
钻机定位后,底座必须平整,稳固,确保在钻进中不发生倾斜和位移,保证钻进中钻具的平稳及钻孔质量。
钻孔场地的平面尺寸应按桩基设计的平面尺寸、钻机数量和钻机底座平面尺寸、钻机移位要求、施工方法以及其它配合施工机具设施布置等情况决定。
陆地桩基的施工场地均为旱地,施工期间地下水位在原地面以下。
钻孔前将场地整平,清除杂物,更换软土。
场地表面压实平整后横向铺设枕木,然后在枕木上铺设废旧钢轨或型钢,即构成钻机平台。
场地的大小要能满足钻机的放置、吊机站位及混凝土搅拌车运输等协调工作的要求。
③埋设护筒护筒用10mm的钢板制作,长200cm,护筒顶要高出地面不小于30 cm,护筒内径大于钻孔直径20 cm,护筒顶面位置偏差不大于5cm,倾斜度不大于1%。
④泥浆的制备及循环净化根据现场实际情况,拟采用优质泥浆。
各项指标如下:相对密度:1.03~1.1、粘度(s):18~22、含砂率(%):<2、PH值:8~10、胶体率(%):>98、失水率(ml/30min):14~20。
根据桩基的分布位置设置多个制浆池、储浆池及沉淀池,并用循环槽连接。
出浆循环槽槽底纵坡不大于1。
0%,使沉淀池流速不大于10cm/秒以便于钻碴沉淀。
采用泥浆搅拌机制浆.泥浆造浆材料选用优质粘土和膨润土,必要时再掺入适量CMC羧基纤维素或Na2CO3纯碱等外加剂,保证泥浆自始至终达到性能稳定、离析极少、护壁效果好和成孔质量高的要求。

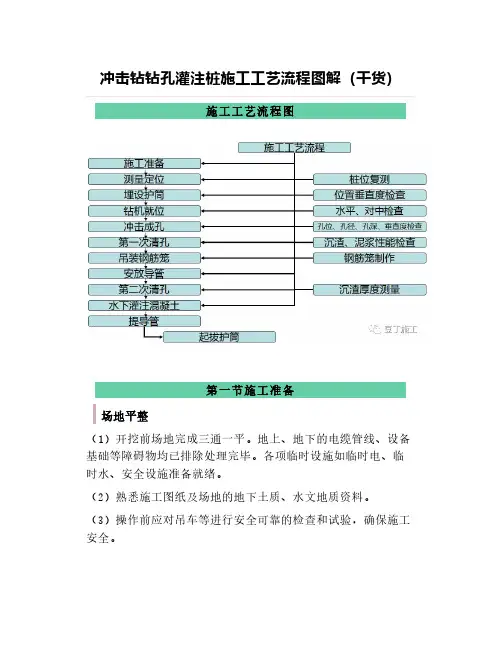

冲击钻钻孔灌注桩施工工艺流程图解(干货)
冲击钻钻孔灌注桩施工工艺流程图解(干货)施工工艺流程图第一节施工准备场地平整(1)开挖前场地完成三通一平。
地上、地下的电缆管线、设备基础等障碍物均已排除处理完毕。
各项临时设施如临时电、临时水、安全设施准备就绪。
(2)熟悉施工图纸及场地的地下土质、水文地质资料。
(3)操作前应对吊车等进行安全可靠的检查和试验,确保施工安全。
(4)场地应先按设计图纸要求的标高进行平整,清除桩位处地上、地下一切障碍物(包括大块石、树根和垃圾等),场地低洼处须回填夯实。
泥浆池第二节测量定位先根据规划部门测设的建筑物定位坐标点和高程点,在场区内用全站仪引测现场控制网点,经甲方代表及监理核验后,作为现场施工放样的依据。
然后根据该点进行轴线、桩位放样和标高控制。
现场控制点用混凝土浇筑,并安设防护标志,防止施工中碰撞而发生位移。
桩位测定分初测、复测,分别为挖埋护筒前和埋设护筒后,复测合格后,打入Ф12定位钢筋一根,作为钻孔机定位标点,然后用水准仪测定其护筒和地坪标高,经甲方、监理工程师验收合格后方可就位施工。
第三节埋设护筒埋设护筒1、护筒埋设应准确、稳定,护筒中心与桩位中心的偏差不得大于20mm,护筒的倾斜度不大于1%;2、护筒一般用4~8mm钢板制作,其内径应大于设计桩径200mm,其上部开设1~2个溢浆孔;3、护筒的埋设深度:在粘性土中不宜小于1.5m;砂土中不宜小于2.0m;护筒顶端高出地面30cm。
护筒作用:保护孔口、定位导向,隔离地表水、保持孔内水头高度,防止塌方,固定钢筋笼等。
埋设十字护桩为了校正护筒及桩孔中心,在挖护筒之前采用“+”字交叉法在护筒以外较稳定的部位设4个定位桩,定位桩采用φ20钢筋,在位于护筒边1~2m位置进行埋设,定位桩顶高于护筒顶20cm,且埋入地面不小于30cm,并浇筑20cm厚半径20cm圆型混凝土进行固定,并用红油漆标识,施工中做好定位桩的保护工作。
第四节钻机就位钻机就位钻机安放在枕木上,必须平整、稳固,确保施工中不移位、不倾斜;钻头中心与护筒中心误差不得大于20mm,钻孔时,孔内泥浆面高出地下水位1m以上,当受地下水位涨落影响时应高出地下水位1.5m以上,或不低于自然地面。
各种灌注桩施工工艺设计流程图
目录1.挖孔桩 (2)1.1人工挖孔灌注桩施工工艺流程图 (2)2.钻孔灌注桩 (2)2.钻孔灌注桩 (3)2.1回转钻成孔正循环清孔工艺流程图 (3)2.2回转钻成孔反循环清孔工艺流程图 (4)2.3冲击成孔正循环清孔工艺流程图 (5)3. 沉管灌注桩 (6)3.1沉管灌注桩施工工艺流程图 (6)3.2引孔沉管灌注桩施工工艺流程图 (7)4.长螺旋压力灌注桩 (7)4.长螺旋压力灌注桩 (8)4.1长螺旋压灌砼桩施工工艺 (8)4.2长螺旋压浆桩施工工艺 (8)5. 预制桩 (9)5.1预制桩锤击沉桩法施工工艺 (9)5.2预制桩静压法施工工艺流程 (10)6.预压 (11)6.1真空预压工艺流程图 (11)7.搅拌桩 (11)7.搅拌桩 (12)7.1喷浆搅拌桩施工工艺流程图 (12)8.挤密桩 (13)8.1振动沉管挤密碎石桩施工工艺流程图 (13)8.2振冲挤密碎石桩施工工艺流程图 (13)地基处理手段工艺流程简介桩基工程软基处理工程1、挖孔桩1、人工挖孔桩 6、预 压 1、真空预压排水固结法2、钻孔灌注桩 2、干作业钻进2、堆载预压3、回转钻进7、搅拌桩3、喷浆搅拌桩4、冲击钻进4、粉喷搅拌桩 3、沉管灌注桩5、振动沉管灌注桩 8、挤密桩 5、振动沉管碎石桩6、引孔沉管灌注桩 6、振冲碎石桩4、长螺旋压力灌注桩 7、长螺旋压力灌浆桩7、灰土挤密桩 8、长螺旋压力灌注砼桩 5、预制桩9、预制管桩 10、预制方桩1. 挖孔桩1.1人工挖孔灌注桩施工工艺流程图施工准备钢筋进场桩位测放材料试验、焊接试验桩位复测、标高检查钢筋加工护筒施工钢筋笼制作成型自检甲方、监理验收甲方、监理验收挖孔、护壁按设计要求扩底成孔自检甲方、监理验收吊放钢筋笼钢筋笼位置检查灌注砼、振捣成桩桩孔土方清运浇注封底砼不合格不合格不合格不合格砂、石、水泥检验 砼配合比确定计量投料混凝土搅拌试块、坍落度 检验合格合格2.钻孔灌注桩2.1回转钻成孔正循环清孔工艺流程图桩位测量 钻机就位注浆钻进、正循环排碴埋设护筒 是否到设计位置?YN空钻不进尺是否达到设计要求度?满足设计沉渣要求吗?正循环二次清孔转入灌注工序YNY泥浆回收N钻 机 移 位泥浆沉淀处理挖泥浆池 挖泥浆沟槽 泥浆制备2.2回转钻成孔反循环清孔工艺流程图桩位测量 钻机就位注浆钻进、反循环排碴埋设护筒 是否到设计位置?YN空钻不进尺是否达到设计要求度?满足设计沉渣要求吗?反循环二次清孔转入灌注工序YNY泥浆回收N钻 机 移 位泥浆沉淀处理挖泥浆池 挖泥浆沟槽 泥浆制备2.3冲击成孔正循环清孔工艺流程图桩位测量 钻机就位注浆冲击,正循环排碴埋设护筒 是否到设计位置?YN正循环换浆清孔是否达到规范要求?满足设计沉渣要求吗?正循环二次清孔转入灌注工序Y NY泥浆回收N桩 机 移 位泥浆沉淀处理挖泥浆池、沉淀池 挖泥浆沟槽 泥 浆 制 备吊放钢筋笼3. 沉管灌注桩3.1沉管灌注桩施工工艺流程图桩位测放桩尖笼加工高程测量定孔深桩位复测放置桩尖桩机就位沉管静压灌封底混凝土 振动沉管达到设计要求深度下放钢筋笼振动拔管灌注混凝土砂、石、水泥检验钢筋检验混凝土配合比确定 计量投料 混凝土搅拌 坍落度检验成桩桩机移位桩 体 养 护焊接试验桩尖笼成型 钢筋笼加工支模钢筋笼成型 灌注混凝土 质量合格?混凝土振捣拆模养护否否否合格否合格3.2引孔沉管灌注桩施工工艺流程图桩位测放高程测量定孔深桩位检测对位引孔钻机移位放置桩尖桩机就位沉管静压灌封混凝土振动沉管是否到达设计地层?下放钢筋笼灌注混凝土振动拔管成桩桩机移位桩养护钢筋检验桩尖笼加工桩尖笼成型支模灌注混凝土混凝土振捣拆模养护焊接试验钢筋笼加工钢筋笼成型质量合格?砂、石、水泥检验混凝土配合比确定计量投料混凝土搅拌试块、坍落度检验合格否合格否否否合格4.长螺旋压力灌注桩4.1长螺旋压灌砼桩施工工艺4.2长螺旋压浆桩施工工艺测量定点桩机就位螺旋钻孔砼搅拌 连续压送砼移位提钻至孔口 安放钢筋笼清理孔口清土出场水泥搅拌 制作钢筋笼测量定位桩机就位螺旋钻孔连续压浆提螺旋钻下钢筋笼填入石子补浆成桩清理孔口清土出场5. 预制桩5.1预制桩锤击沉桩法施工工艺复核测量控制网测放桩位桩位复核桩机就位插 桩打下节桩接桩打上节桩桩 桩位验收送桩桩顶标高监测桩预制桩运输桩进场验收桩身检查及标识桩 起 吊监理验收监理验收 桩身垂直度检查记 录第二节桩起吊桩机移位接头验收桩身垂直度检查5.2预制桩静压法施工工艺流程桩位复核桩机就位吊桩就位压 桩 吊桩就位 焊接接桩压 桩压桩至地面 送桩至设计要求 桩机组装调试验收 观测垂直度观测垂直度检查验收桩机移动不满足满足6.预压6.1真空预压工艺流程图砂垫层验收铺设滤管铺设密封膜、设备安装回填沟筑埝试抽气检查分析 观测记录抽气结束 挖密封沟正式抽气膜上覆水卸载场地平整铺设排水砂垫层7.搅拌桩7.1喷浆搅拌桩施工工艺流程图施工准备制备浆液开启浆液 启动吊装设备第一次喷浆搅拌下沉开启搅拌头第二次搅拌提升 关闭浆液第三次喷浆搅拌下沉开启浆液第四次搅拌提升关闭浆液移动桩架关闭搅拌头观察浆泵压力NY观察浆泵压力NY8.挤密桩8.1振动沉管挤密碎石桩施工工艺流程图8.2振冲挤密碎石桩施工工艺流程图材料采购 材料试验桩位测放桩机对位振动沉管填加石料振动拔管反插加料拔管成桩桩机移位材料采购材料试验桩位桩机水冲清投放振动桩头桩机。
钻孔灌注桩工艺流程图
钻孔灌注桩工序流程钻孔灌注桩流程图一、准备工作施工平台(1)场地为浅水时,宜采用筑岛法施工.筑岛的技术要求应符合沉井基础施工的有关规定。
筑岛面积应按钻孔方法、机具大小等要求决定,高度应高于最高施工水位0.5~1。
0m。
(2)场地为深水时,可采用钢管桩施工平台、双壁钢围堰平台等固定式平台,也可采用浮式施工平台。
平台须牢靠稳定,能承受工作时所有静、动荷载。
平台的设计与施工可按本规范的有关规定执行.二、开挖埋设护筒护筒设置(1)护筒内径宜比桩径大200~400mm。
(2)护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜不大于l%,干处可实测定位,水域可依靠导向架定位。
(3)旱地、筑岛处护筒可采用挖坑埋设法,护筒底部和四周所填粘质土必须分层夯实.(4)水域护筒设置,应严格注意平面位置、竖向倾斜、倾斜角(指斜桩)和两节护筒的连接质量均需符合上述要求。
沉入时可采用压重、振动、锤击并辅以筒内除土的办法。
(5)护筒高度宜高出地面0。
3m或水面1.0~2.0m.当钻孔内有承压水时,应高于稳定后的承压水位2.0m以上。
若承压水位不稳定或稳定后承压水位高出地下水位很多,应先做试桩,鉴定在此类地区采用钻孔灌注桩基的可行性。
当处于潮水影响地区时,应高出最高施工水位1。
5~2.0m,并应采取稳定护筒内水头的措施。
(6)护筒埋置深度应根据设计要求或桩位的水文地质情况确定,一般情况埋置深度宜为2~4m,特殊情况应加深以保证钻孔和灌注混凝土的顺利进行。
有冲刷影响的河床,应沉入局部冲刷线以下不小于1。
0~1。
5m。
(7)护筒连接处要求筒内无突出物,应耐拉、压,不漏水。
三、钻机就位(1)钻机就位前,应对钻孔各项准备工作进行检查.(2)钻孔时,应按设计资料绘制的地质剖面图,选用适当的钻机和泥浆。
(3)钻机安装后的底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理。
(4)钻孔作业应分班连续进行,填写钻孔施工记录,交接班时应交待钻进情况及下一班应注意事项。
(完整版)钻孔灌注桩施工工艺
钻孔灌注桩施工工艺第一节、工艺流程(一)施工工艺流程准备工作→放线定位→桩机就位→开挖到设计标高→人工开挖扩大头→清孔、验收→安放钢筋笼(注浆管随同安放)→下导管→混凝土灌注→后注浆施工→凿除桩头→桩身检验(二)工艺流程图第二节各工艺流程做法(一)测量放线在场地三通一平的基础上,依据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。
确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)的圆周。
撒石灰线作为桩孔开挖尺寸线。
当桩中心距小于3倍桩径且桩端净距小于1.0m(D>2.0米)或桩心距小于1.5D(D<2.0)米时,应采用间隔开挖,浇筑混凝土。
桩位线定好之后,必须先试挖桩,待试挖桩成功后经有关部门进行复查,办好预检手续后再进行全面开挖工程桩。
施工时相邻两桩净距小于2.5米时应采用间隔开挖,相邻桩跳挖的最小施工净距不得小于4.5米。
待先批桩开挖完毕且混凝土浇筑完毕后方可再开挖另一批桩,以避免桩出现塌孔现象,确保施工安全。
(二)成孔开挖桩孔垂直段采用螺旋钻施工,桩孔挖至孔底设计标高时,通知甲方会同勘察设计及有关人员共同鉴定,确定达到6层卵石层后方可扩底。
当遇到施工区域受限时用洛阳铲配合人工开挖成孔。
钻机就位后,钻机下必须垫枕木,钻机就位必须平正、稳固,确保施工中不发生倾斜、移动。
使钻机转盘中心线、天车中心、钻头中心及桩中心位于一条沿垂线上,经当班技术人员检查,验收签字后方可钻孔。
旋挖成孔首先是动力头转动底门镶嵌斗齿的桶式钻斗切削岩土,并将原状岩土装入钻斗内,然后再由钻机卷扬机和伸缩钻杆将钻斗提出孔外卸土,这样循环往复,不断地取土卸土,直至钻至设计深度。
而对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁。
成孔前必须检查钻头保径装置,钻头直径、钻头磨损情况,施工过程对钻头磨损超标的及时更换。
