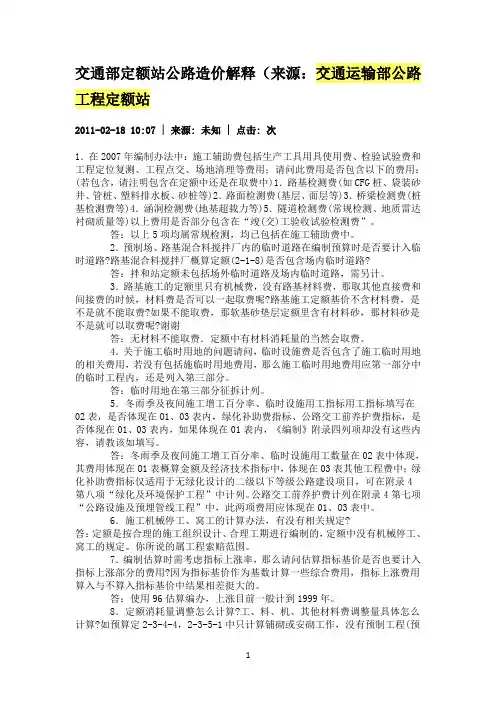

2007公路工程预算定额解释
交通部定额站公路造价解释答疑
交通部定额站公路造价解释(来源:交通运输部公路工程定额站2011-02-18 10:07 | 来源: 未知 | 点击: 次1.在2007年编制办法中:施工辅助费包括生产工具用具使用费、检验试验费和工程定位复测、工程点交、场地清理等费用;请问此费用是否包含以下的费用:(若包含,请注明包含在定额中还是在取费中)1.路基检测费(如CFG桩、袋装砂井、管桩、塑料排水板、砂桩等)2.路面检测费(基层、面层等)3.桥梁检测费(桩基检测费等)4.涵洞检测费(地基超载力等)5.隧道检测费(常规检测、地质雷达衬砌质量等)以上费用是否部分包含在“竣(交)工验收试验检测费”。
答:以上5项均属常规检测,均已包括在施工辅助费中。
2.预制场、路基混合料搅拌厂内的临时道路在编制预算时是否要计入临时道路?路基混合料搅拌厂概算定额(2-1-8)是否包含场内临时道路?答:拌和站定额未包括场外临时道路及场内临时道路,需另计。
3.路基施工的定额里只有机械费,没有路基材料费,那取其他直接费和间接费的时候,材料费是否可以一起取费呢?路基施工定额基价不含材料费,是不是就不能取费?如果不能取费,那软基砂垫层定额里含有材料砂,那材料砂是不是就可以取费呢?谢谢答:无材料不能取费.定额中有材料消耗量的当然会取费。
4.关于施工临时用地的问题请问,临时设施费是否包含了施工临时用地的相关费用,若没有包括施临时用地费用,那么施工临时用地费用应第一部分中的临时工程内,还是列入第三部分。
答:临时用地在第三部分征拆计列。
5.冬雨季及夜间施工增工百分率、临时设施用工指标用工指标填写在02表,是否体现在O1、03表内,绿化补助费指标、公路交工前养护费指标,是否体现在01、03表内,如果体现在01表内,《编制》附录四列项却没有这些内容,请教该如填写。
答:冬雨季及夜间施工增工百分率、临时设施用工数量在02表中体现,其费用体现在O1表概算金额及经济技术指标中,体现在03表其他工程费中;绿化补助费指标仅适用于无绿化设计的二级以下等级公路建设项目,可在附录4第八项“绿化及环境保护工程”中计列。
浅谈07公路工程预算定额与92预算定额的对比分析
浅谈07公路工程预算定额与92预算定额的对比分析摘要:通过对07公路工程预算定额的实际应用,比较其与92预算定额的差异,实际表明:随着科学技术的不断进步,新结构、新工艺、新设备、新材料得到广泛应用,07预算定额能够更好的适应公路建设的需要,为编制合理的施工图预算提供准确的依据。
关键词:07公路工程预算定额;92预算定额;差异一、新定额修订背景《公路工程预算定额》(交工发[1992]65 号文发布)是1992年颁布执行的,其编制依据主要是我国“七五”期间公路基本建设设计、施工的技术、工艺和设备,反映的是八十年代末期工、料、机的消耗水平。
我国公路建设自“八五”以来迅速发展(特别是高速公路) 长大隧道、跨越大江、大河、海峡的深水大跨桥梁、交通监控、通讯、收费、安全设施等项目的设计、施工技术日趋完善,公路施工企业的机械装备得到较大的改善,综合机械施工水平不断提高。
与92预算定额编制期间对应的国家或部颁有关公路勘察、设计、施工、养护的标准、规范、规程多数被补充或修订,92 预算定额不能反映上述公路建设的变化和发展, 造成定额部分缺项,所包含的施工技术和施工方案,施工机械配套能力、劳动生产率水平等与目前公路设计、施工的实际情况已不相适应。
二、关于2007预算定额与92预算定额虽然07预算定额由于其自身的特点要保持其相对的稳定性,但是随着质检评定标准等一些工程技术标准、施工技术和规范更新频率的加快,新工艺、新机械设备的运用,原92定额有些方面已经滞后,因此在保证定额相对稳定的前提下,在适度范围内进行定额更新,能够更好的适应公路建设的需要。
2007预算定额增加了近几年公路建设中使用较多的新工艺和新技术的项目,如:路基工程中的软基强夯处理;路面工程中的沥青玛蹄脂碎石混合料(SMA)的拌和;摊铺机铺筑混合料;隧道工程中的机电设备调试及安装;桥涵工程中的先张法制作钢绞线;斜拉索桥相关定额;防护工程中的喷射混凝土护坡;锚杆挡土墙;悬臂式挡土墙;交通工程及沿线设施中的监控收费,通信系统,供电照明系统,光缆、敷设多芯电缆、配管配线工程,绿化工程等。
2007公路预算定额变化与定额应用
第一节总体变化概况2007公路预算定额变化与定额应用第一节总体变化概况一、前言2007年10月29日,交通部发布2007年第33号公告,《公路基本建设项目概算预算编制办法》(JTG/T B06-2007)及《公路工程概算定额》(JTG/T B06-01-2007)、《公路工程预算定额》(JTG/T B06-02-2007)、《公路工程机械台班费用定额》(JTG/T B06-03-2007),自2008年8月1日起实行。
二、总体变化:1、增加新技术、新材料、新设备、新工艺2、人工、机械消耗减少;3、部分定额单位变化;4、材料、机械代号变化;5、定额编排及定额编码变化;6、基价不参与取费。
三、预算定额新增项目、子目对照第二节定额应用注释四、混凝土定额调整定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。
如设计采用的混凝土、砂浆强度等级或水泥强度等级与定额所列强度等级不同时,可按配合比表进行换算。
但实际施工配合比材料用量与定额配合比表用量不同时,除配合比表说明中允许换算者外,均不得调整。
五、混凝土外掺剂定额中各类混凝土均未考虑外掺剂的费用,如设计需要添加外掺剂时,可按设计要求另行计算外掺剂的费用,并适当调整定额中的水泥用量。
六、商品混凝土抽换本额定中各类混凝土均按施工现场拌和进行编制,当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗。
七、土石方运输自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目,仅适用于平均运距在15km以内的土、石方或水的运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。
当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
八、土石方工程量计算除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算。
2007公路工程预算定额应用与套取释义精选
2007公路工程预算定额应用与套取释义精选1、你好关于定额中雨水井、检查井的问题问题:1-2-6中雨水井、检查井定额现浇井身混凝土与钢筋混凝土井盖制作安装中光圆钢筋量是指损耗量还是指钢筋用量,如果图纸设计量远大于定额量,是否可以套用其它定额项目。
释义解答:按设计数量计算。
2、排水与防护疑问问题:1预算第一章说明有:边沟排水沟土方开挖用相应定额,其它排水项目用土方工程定额。
集水井、铺管道工作内容没有土方开挖,按要求应该计土方开挖吧,可是概算定额相应内容与预算一致,说明却没有提出“集水井、铺管道等项目在需要时还要计土方开挖”,有点疑惑,是概算定额出错、疏忽了,还是概、预算定额项目此定额都含有土方开挖而不应另计[公路造价网倾心打造]?2防护说明:挖基另计时要用桥涵定额,桥涵的说明里挖基计价工程量有图示(含有工作面体积,并非净体积),这样防护挖基计算工程量也按这个图示原则从新计算吗[公路造价网倾心打造]?排水也会遇到此类问题[公路造价网倾心打造]?一般设计文件里给的挖土工程量都是净体积,如果直接采用与计价原则好像有出入不相符释义解答:设计图纸一般不会是净体积,会考虑放坡的。
3、路基洒水定额问题:,您好,对于路基洒水定额我有个疑问在这向您请教,1.如果水是购买的话,根据定额附注应增加水的消耗,在单价中计算水的费用。
2.如果水是从河中自己抽取的话,在定额中应该不应该增加水的消耗呢[公路造价网倾心打造]?如果不增加的话,那么只有洒水车的费用,水的消耗就没有计进去,加之水抽取后,运输至工地的费用怎么体现在定额里呢[公路造价网倾心打造]?因为定额里没有水的消耗。
首先,在这谢谢在百忙之中回复我的问题。
释义解答:1、需要用水,定额中则需增加水的费用。
2、水的单价中应考虑抽水因素,若需洒水车运输,单价中也应考虑。
4、缘石、镶边、路肩加固的安装调整问题:预算2-3-4-4、2-3-5-1、2-3-6-2中,如果只计算铺砌或安砌工作,没有预制工程时(预制块外购成品)如何调整定额[公路造价网倾心打造]?释义解答:取消砼和搅拌机数量.2-3-4-4:人工调整为18.87,其他材料费减去20.13元;2-3-5-1:人工调整为11.02,其他材料费减去27.93元;2-3-6-2:人工调整为11.55,其他材料费减去26.32元.5、路缘石问题:你好,您给上面一个人解释的预制安装包括全部工序指什么?例如设计上说c15混凝土垫层1000方,路缘石1200方,那在套用定额的时候是不是不应该考虑c15混凝土垫层啊释义解答:仅指路缘石本身的所有工序,混凝土垫层应套用其他定额6、关于级配碎石垫层问题:您好!谢谢您对我前面两个问题的答复!我又想请教一个问题,级配碎石垫层采用400t/h厂拌,汽车运输,摊铺机摊铺,怎样套定额[公路造价网倾心打造]?释义解答:目前定额尚无这种工艺组合.最合适的方法应实测编制补充定额.在不具备条件的情况下,提供以下方法仅供交流:级配碎石的运输和摊铺机摊铺可考虑近似套用2-1-8和2-1-9定额.拌和机拌和的碎石消耗取2-2-2定额,人工和拌和设备参考厂拌基层稳定土混合料.最终计算结果要与正常值进行比较.7、沥青混凝土路面定额是否包含添加剂问题:沥青混凝土路面定额是否包含抗车辙剂、稳定剂[公路造价网倾心打造]?释义解答:未包括,需另计8、水泥稳定土上封油层的石油沥青套定额问题,及设计用量与定额用量不符时能否调整的问题问题:现有水泥砼路面工程结算,套旧定额,路面结构为水泥稳定土上覆盖水泥砼。
2007公路工程预算定额解释
2007公路工程预算定额解释2007公路工程预算定额解释(来源:交通部公路工程定额站)1、关于支架定额问:《公路工程预算定额》中4-9-3中关于钢支架,10平米立面积中的立面积在定额释义中指的是净跨径与净墩台高度的乘积吗?那在编制定额时要不要考虑桥梁宽度呢?答:支架高度为实际搭设的高度,宽度调整参见P628说明第一条.2、关于桥涵工程现浇混凝土运输问题问:1、在预算定额中说明现浇混凝土工程平均运距超过50m时,按运输定额增列混凝土运输,是按照第一个1km+增运、还是直接按增运增加?2、预制混凝土构件中,是否在定额中包括了运输费用还是要另列?答:1.按第一公里和每增运计算. 2.预制构件运输需套用第四章第八个节.3、关于运距尾数的确定问:预算定额第2页“路基土石方工程”说明的第5条: 5.……当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
上述规定是否适用于“人工运输土方”、“机械翻斗车、手扶拖拉机运输土方”、“铲运机铲运土方”?还是特指“自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目”?谢谢!答:是专指自卸汽车和洒水车4、隧道工日问:2007预算定额第五条中说“隧道工作每工日七小时”,是不是指人工和机械工均按工日七小时来编制的。
答:人工、机械工均为7小时5、水泥问题问:07预算定额中只有32.5、42.5和52.5级水泥,如果设计文件中部分工程要用到32.5R、42.5R和52.5R级快硬水泥,两者单价又不一样,该如何处理。
答:定额已综合考虑不同品种水泥因素,消耗量除配合比表说明中允许换算者外,不得调整。
32.5R和42.5R水泥单价可通过调查价格取定。
第七章公路工程预算定额第一节定额的概念和分类一、定额概念定额是在一定的条件下,对人力、机械、材料、资金等的使用和消耗,经过科学的测定、分析、计算而加以合理确定的生产单位合格产品或完成一定量工作所消耗的数量标准。
2007年《公路基本建设项目概算预算编制办法》
四川省交通厅关于贯彻执行交通部2007年《公路基本建设项目概算预算编制办法》及配套定额有关事项
的通知
[来源:本站| 作者:原创| 日期:2008年7月9日| 浏览7422次] 【大中小】
各市、州交通局(委),厅直各有关单位:
根据交通部《关于发布〈公路工程基本建设项目概算预算编制办法〉(JTG B06-2007)及〈公路工程概算定额〉(JTG/T B06-01-2007、〈公路工程预算定额〉(JTG/T B06-02-2007、〈公路工程机械台班费用定额〉(JTG/T B06-03-2007)的公告》(交通部2007年第33号公告,以下简称“部颁2007编制办法及配套定额”)的精神,结合我省公路工程基本建设的具体情况,现将贯彻执行2007公路工程概算预算编制办法及其配套定额的有关事项通知如下,请遵照执行。
一、执行时间
2008年1月1日前已批复初步设计的项目,其预算文件的编制执行96编制办法及其补充规定和配套定额;
2008年1月1日至6月30日为部颁2007编制办法及配套定额的过渡期,此间上报的项目原则上采用2007编制办法及配套定额;
2008年7月1日后上报审批初步设计(或一阶段施工图设计)的建设项目,其概(预)算文件的编制执行2007
二○○八年六月三十日。
2007公路工程预算定额完整版
,并按蒸汽养生有关定额计算.
3.定额中混凝土均按250L搅拌机拌和考虑,如其一工程的混凝土总数量很大,需要考虑用混凝土搅拌站
拌和施工时,应从各有关定额中每10m3混凝土减去人工3.5工日及250L搅拌机的全部台班数,另按第十一节
工程中混凝土搅拌站定额计算.
4.定额中混凝土工程均已包括操作范围内的混凝土运输.现浇混凝土工程的混凝土平均距超过50m时,
地 面 水
4以内 3以内 2以内 1以内
0.35 0.28 0.23 0.20
14 11 10 9
占多数) 4.松软的黄土 地下 6以内 0.15
—
水 3以内 0.12
7
1.中类砂土(0.25~0.5mm 颗粒含量占多数) Ⅱ 2.紧密的颗粒较细的砂砾 石层
地 面 水
4以内 3以内 2以内 1以内
1.04 0.84 0.69 0.60
台班消耗,可根据覆盖层 土壤类别和施工水位高度 采用表列数值计算:
(1 ) 墩 ( 台 ) 基 坑 水 泵 台 班 消 耗= 湿 处 挖 基 工 程 量 × 挖
(2 ) 基 坑 水 泵 台 班 消 耗 静 听 水 位 高 度 栏 中 “ 地 面 水 ” 适 用 于 围 堰 内 挖 基 ,
括 排 除 地 下 水 所 需 台 班 数 量 , 不 得 再 按 “ 地 下 水 ” 加 计 水 泵 台 班 ; “ 地 下 水程 量 应 为 施 工 水 位 以 下 的 湿 处 挖 基 土 方 数 量 , 施 工 水 位 至 坑 顶
(3 ) 表 列 水 泵 台 班 均 为
覆盖层土壤类别
基
坑水
泵台
班消
耗
河中桥墩
靠岸墩台
水位高度
每座墩砌筑水泵台
公路工程定额应用释义
总说明【原文】一、《公路工程预算定额》( ,}TG/T $06-02-2007 )(以下简称本定额)是全国会路专业定额。
它是编制施工图预算的依据,也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。
对于公路养护的大、中修工程,可参考使用。
【释义】本条文说明的是《公路工程预算定额》的作用与适用范围。
所谓定额,顾名思义不难理解,“定”是确定的定,“额”是数额的额,综合起来是确定的数额。
即是规定在生产中各种社会必要劳动的消耗量的标准额度。
定额就是标准,是在正常施工条件下,完成规定计量单位的符合国家技术标准、技术规范(包括设计、施工、验收等技术规范)和计量评定标准,并反映一定时间施工技术和工艺水平所必需的人工、材料、施工机械合班(时)消耗量的额定标准。
定额属于计价依据的主要内容之一。
所谓计价依据系指用以计算工程造价的基础资料的总称,除包括定额、指标、费率、基础单价外,还包括工程量数量及政府主管部门颁发的各种有关经济、政策、计价办法等。
预算定额是规定消耗在单位的工程基本构造要素(即分项工程和结构构件)上的劳动力、材料和机械的数量标准,是计算建筑安装产品价格的基础。
预算定额是一种具有广泛用途的计价定额。
它体现一个工程项目在正常条件下,用货币形式描述的一定时期的工程造价。
预算定额的水平反映出国家在一个时期生产力发展的水平,它具有广泛的社会性。
预算定额与施工定额的性质不同,预算定额不是企业内部使用的定额,不具有企业定额的性质。
它是在施工定额的基础上经过综合扩大而形成的,其定额项目和子目的划分以及计量单位的确定应满足施工图设计阶段计价的需要。
预算定额采用的是社会平均水半,即在正常的施工条件,合理的施工组织和工艺条件、平均劳动熟练程度和劳动强度下,完成单位分项工程基本构造要素所需的劳动时间,比施工定额水平略低。
根据国家关于工程建设定额管理分工的规定,分为全国通用定额、行业通用定额和专业通用定额三种。
2007版公路工程新定额
2007版公路工程新定额2007版公路工程新定额修订说明及勘误表中华人民共和国交通部公路工程定额站2008年5月公路工程新概算定额修订说明摘自交通部公路工程定额站(《公路基本建设工程概算、预算编制办法》、《公路工程预算定额》、《公路工程概算定额》交底说明)声明:本文著作版权属于交通部公路工程定额站1.桥涵工程新概算定额修订说明5 涵洞工程定额中均未包括混凝土的拌和和运输,应根据施工组织按桥涵工程的相关定额进行计算。
其他与92定额相同。
6 桥梁工程1.定额中除注明外均未包括混凝土的拌和和运输,应根据施工组织设计按第三节的相关定额另行计算。
2.定额中混凝土工程均已包括操作范围内的混凝土运输。
现浇混凝土工程的混凝土平均运距超过50m时,可根据施工组织设计的混凝土平均运距,按混凝土运输定额增列混凝土运输。
3.大体积混凝土项目必须采用埋设冷却管来降低混凝土水化热时,可按冷却管定额另行计算。
4.行车道部分的桥头搭板,应根据设计数量按桥面铺装定额计算。
人行道部分的桥头搭板已综合在人行道定额中,编制概算时不得另行计算。
5.桥梁定额仅为桥梁主体工程部分,至于导流工程、改河土石方工程、桥头引道工程均未包括在定额中,需要时按有关定额另行计算。
6.沉井下沉定额中的软质岩石是指饱和单轴极限抗压强度在40MPa以下的各类松软的岩石,硬质岩石是指饱和单轴极限抗压强度在40MPa以上的各类较坚硬和坚硬的岩石。
7.承台定额中,未包括冷却管项目,需要时按有关定额另行计算。
8.地连墙定额未包括施工便道、挡水帷幕、注浆加固,需要时根据施工组织设计另行计算。
挖出的土石方或凿铣的泥渣如需要外运,应根据路基工程中相关定额进行计算。
9.锚碇基坑开挖土石方的坑外运输应按自卸汽车运路基土石方定额另行计算,除放坡方式开挖石方需另计装车费用外,其他均不得再计装车的费用。
10.灌注桩混凝土定额中已综合检测管的制作和安装,以及检测完成后对检测管注水泥浆,编制概算时不得另行计算。
公路工程预算定额说明及工程量计算规则
公路工程预算定额定额说明及工程量计算规则JTG/T B06-02-2007目录目录 (1)公路工程2008预算定额总说明 ................................................................................................................ - 1 - 第一章路基工程 ...................................................................................................................................... - 4 - 第一节路基土、石方工程 ...................................................................................................................... - 4 - 第二节路基排水工程 ................................................................................................................................ - 5 - 第三节路基防护工程 ................................................................................................................................ - 6 - 第四节路基软基处理工程 ........................................................................................................................ - 7 - 第二章路面工程 ...................................................................................................................................... - 7 - 第一节路面基层及垫层 ............................................................................................................................ - 8 - 第二节路面面层 ........................................................................................................................................ - 9 - 第三节路面附属工程 .............................................................................................................................. - 10 - 第三章隧道工程 .................................................................................................................................... - 11 - 第一节洞身工程 ...................................................................................................................................... - 11 - 第二节洞门工程 ...................................................................................................................................... - 14 - 第三节辅助坑道 ...................................................................................................................................... - 14 - 第四节通风及消防设施安装 .................................................................................................................. - 14 - 第四章桥涵工程 .................................................................................................................................... - 15 - 第一节开挖基坑 ...................................................................................................................................... - 17 - 第二节筑岛、围堰及沉井工程 .............................................................................................................. - 18 - 第三节打桩工程 ...................................................................................................................................... - 20 - 第四节灌注桩工程 .................................................................................................................................. - 21 - 第五节砌筑工程 ...................................................................................................................................... - 22 - 第六节现浇混凝土及钢筋混凝土工程 .................................................................................................. - 23 - 第七节预制、安装混凝土及钢筋混凝土构件 ...................................................................................... - 24 - 第八节构件运输 ...................................................................................................................................... - 25 - 第九节拱盔、支架工程 .......................................................................................................................... - 26 - 第十节钢结构工程 .................................................................................................................................. - 27 - 第十一节杂项工程 .................................................................................................................................. - 29 - 第五章防护工程 ...................................................................................................................................... - 30 - 第六章交通工程及沿线设施 .............................................................................................................. - 31 - 第一节安全设施 ...................................................................................................................................... - 31 - 第二节监控收费系统 .............................................................................................................................. - 32 - 第三节通信系统 ...................................................................................................................................... - 33 - 第四节供电、照明系统 .......................................................................................................................... - 34 - 第五节光缆、电缆敷设 .......................................................................................................................... - 35 - 第六节配管、配线及接地工程 .............................................................................................................. - 36 - 第七节绿化工程 ...................................................................................................................................... - 37 - 第七章临时工程 .................................................................................................................................... - 38 - 第八章材料采集及加工 ........................................................................................................................ - 38 - 第九章材料运输 .................................................................................................................................... - 39 -公路工程预算定额总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。
2007版公路工程概、预算定额修订说明
2007版公路工程概、预算定额修订说明新修订的《公路工程概算定额》、《公路工程预算定额》、《公路基本建设工程概算、预算编制办法》(简称新定额)已经交通部批准,自2008年1月1日起实行。
新修订的定额和编办是全国统一的专业定额,适用于公路基本建设新建、改建工程。
对于公路养护的大、中修工程,可参考使用。
第一部分概况1 新定额修订背景《公路工程预算定额》、《公路工程概算定额》(交工发[1992]65号文发布)是1992年颁布执行的,其编制依据主要是我国“七五”期间公路基本建设设计、施工的技术、工艺和设备,反映的是八十年代末期工、料、机的消耗水平。
我国公路建设自“八五”以来迅猛发展(特别是高速公路),长大隧道、跨越大江、大河、海峡的深水大跨桥梁、交通监控、通讯、收费、安全设施等项目的设计、施工技术日趋完善,新结构、新工艺、新设备、新材料得到广泛应用,公路施工企业的机械装备得到较大的改善,综合机械化施工水平不断提高。
与92定额编制期间对应的国家或部颁有关公路勘察、设计、施工、养护的标准、规范、规程多数被补充或修订,92定额不能反映上述公路建设的变化和发展,造成定额部分缺项,所包含的施工技术和施工方案、施工机械配套能力、劳动生产率水平等与目前公路设计、施工的实际情况已不相适应。
因此,完全有必要对92定额进行全面的修订,为编制合理的施工图预算和初步设计概算提供准确的依据。
2 新定额修订重点考虑的因素2.1考虑新工艺的需要修订后的定额已把我国“八五~十五”期间公路建设常用的、工艺比较成熟的新结构、新材料、新工艺、新设备纳入,如软基处理的CFG桩、高边坡防护的预应力锚索、滑模摊铺水泥混凝土路面、移动模架浇筑箱梁、悬索桥、斜拉桥、交通工程的通讯、监控、收费、照明等定额,解决了无定额可套的问题。
2.2 考虑提高工程质量的需要修订定额时将模板周转次数降低,按新的水泥标准编制混凝土配合比,可以单独计算外掺剂费用,提高金属设备摊销计算标准等,这些措施保证了公路建设的材料用量,从而为工程质量提供保证。
2007年公路工程预算定额关于隧道的规定
2007年公路工程预算定额关于隧道的规定JTG/T B06-02-2007第三章隧道工程说明本章定额包括开挖、支护、防排水、衬砌、装饰、照明、通风及消防设施、洞门及辅助坑道等项目。
本定额是按照一般凿岩机钻爆法施工的开挖方法进行编制的,适用于新建隧道工程,改(扩)建及公路大中修工程可参照使用。
1.本章定额按现行隧道设计、施工技术规范将围岩分为六级,即I级—VI 级。
2.本章定额中混凝土工程均未考虑拌和的费用,应按桥涵工程相关定额另行计算。
3.本章开挖定额中已综合考虑超挖及预留变形因素。
4.洞内出渣运输定额已综合洞门外500m运距,当洞门外运距超过此运距时,可按照路基工程自卸汽车运输土石方的增运定额加计增运部分的费用。
5.本定额均未包括混凝土及预制块的运输,需要时应按有关定额另行计算。
6.本定额未考虑地震、坍塌、溶洞及大量地下水处理以及其他特殊情况所需的费用,需要时可根据设计另行计算。
7.本定暂未考虑施工时所需进行的监控量测以及超前地质预报的费用,监控量测的费用已在《公路工程基本建设项目概算预算编制办法》(JTG B06-2007)的施工辅助费中综合考虑,使用定额时不得另行计算,超前地质预报的费用可根据需要另行计算。
8.隧道工程项目采用其他章节定额的规定:(1)洞门挖基、仰坡及天沟开挖、明洞明挖土石方等,应使用其他章节有关定额计算。
(2)洞内工程项目如需采用其他章节的有关项目时,所采用定额的人工工日、机械台班数量及小型机具使用费应乘1.26的系数。
第一节洞身工程说明1.本定额人工开挖、机械开挖轻轨斗车运输项目系按上导洞、扩大、马口开挖编制的,也综合了下导洞扇形扩大开挖方法,并综合了木支撑和出碴、通风及临时管线的工料机消耗。
2.本定额正洞机械开挖自卸汽车运输定额系按开挖、出碴运输分别编制,不分工程部位(即拱部、边墙、仰拱、底板、沟槽、洞室)均使用本定额。
施工通风及高压风水管和照明电线路单独编制定额项目。
公路工程预算定额分析
公路工程预算定额分析作者:jsjxq001,发布时间:2007-8-26 01:34,查看次数:1451 ,回复次数:161、路基施工中,当土的含水量过大,即有“过湿土”情况时,应如何处理?答:这个问题应从两个方面来考虑。
第一,如果仅是由于雨季的影响,使得含水量过大,其处理费用不应再计。
因为编制办法中已有“雨季施工增加费”其内容包括防雨、排水、防潮措施费、材料费、工效降低所增加的费用。
第二,如果不是由于雨季的影响,而是因为地下水位高等因素,使得含水量较大,必需进行处理才能正常施工,确保工程质量这种情况,应根据处理方法增计费用。
对定额中没有的项目,各地应搜集资料,按有关规定编制补充定额。
2、“推土机推土”项目中,附注内的坡度是路线的纵坡还是横坡?答:不能简单地说是纵坡还是横坡。
附注中的坡度是指推土机上坡推运的坡度,应根据施工方案所确定的开挖方式及现场条件而定。
3、填方碾压,填料为“土加石”时,是按碾压土方计算还是按碾压石方计算?答:这要根据土、石所占的比例而定。
一般地,如果石料分散于土中,在碾压过程及碾压成型后,石料的分布对碾压不起主要的影响作用,也即石料不构成支撑、嵌锁的整体结构,则应按碾压土方计算,反之,则应按碾压石方计算。
4、填石路堤项目中为何无碾压机械的台班数量?答:填石路堤适用于低等级公路的填筑,是利用路基开炸石方,采用人工堆砌石料边坡,人工摆放石料填筑内心的施工方法进行施工的,故无碾压机械的台班数量。
定额附注中说明本定额不包括填石上部的填土工作,填土后仍需碾压。
5、普通混凝土改用商品混凝土时,工料机消耗量如何确定?答:将普通混凝土改为商品混凝土,即将普通混凝土的消耗量变为0,然后增加商品混凝土,商品混凝土的消耗量除了要保持与普通混凝土的消耗量相等,同时还要考虑商品混凝土的运输损耗(经验调整:商品混凝土运输损耗大可以考虑介于泵送砼与普通混凝土之间,每立方米损耗率按2.0%计算);另外还要扣掉原普通混凝土的搅拌用水量(用商品砼代替普通砼,无须再搅拌),搅拌用水量是按照水灰比计算的(一般取水灰比为0.4-0.5左右);由于换用了商品混凝土后,需集中拌和,人工要相应的减少,人工消耗调整的依据见部颁定额《第四章桥涵工程》说明中的第3条。
公路工程预算定额(07版)1
15
电焊条
16
钢模板
17
铁
件
18
铁
钉
19
20~22 号 铁 丝
顺
kg 42 t 55 kg 150 kg 151 kg 154
单代
序
项
目
号
位号
20
油
漆
kg 190
21
325 号 水 泥
t 242
22
425 号 水 泥
3、 工 程 量 计(1 ) 钢 筋 混 凝 土 防 撞 护 栏 中 铸 铁 柱 与 钢 管 栏 杆 按 柱 与 栏 杆 的 总 重 量 计 算 , 预 埋(2 ) 波 形 钢 板 护 栏 中 钢 管 柱 、Z 形 柱
波 形 钢 板 按 波 形 钢 板 、 端 头 板 ( 包 括 端 部 稳 定 的 锚 定 板 、 夹 具 、 挡 板 ) 与 撑等 附 件 已 综 合 在 定 额 内 , 编 制 预
kg 154
11
油
漆
kg 190
12
425 号 水 泥
t 243
13
水
m3 268
14
中 (粗) 砂
m3 286
15
碎 石 (4cm)
m3 321
16
其他材料费
元 391
17
材料总重量
t 394
18 250L以内混凝土搅拌机 台班 569
19 1t以内机动翻斗车 台班 675
20 小 型 机 具 使 用 费 元 998
t 243
23
水
m3 268
24
中 (粗) 砂
2007公路工程预算定额应用与套取释义精选
2007公路工程预算定额应用与套取释义精选1、你好关于定额中雨水井、检查井的问题问题:1-2-6中雨水井、检查井定额现浇井身混凝土与钢筋混凝土井盖制作安装中光圆钢筋量是指损耗量还是指钢筋用量,如果图纸设计量远大于定额量,是否可以套用其它定额项目。
释义解答:按设计数量计算。
2、排水与防护疑问问题:1预算第一章说明有:边沟排水沟土方开挖用相应定额,其它排水项目用土方工程定额。
集水井、铺管道工作内容没有土方开挖,按要求应该计土方开挖吧,可是概算定额相应内容与预算一致,说明却没有提出“集水井、铺管道等项目在需要时还要计土方开挖”,有点疑惑,是概算定额出错、疏忽了,还是概、预算定额项目此定额都含有土方开挖而不应另计[公路造价网倾心打造]?2防护说明:挖基另计时要用桥涵定额,桥涵的说明里挖基计价工程量有图示(含有工作面体积,并非净体积),这样防护挖基计算工程量也按这个图示原则从新计算吗[公路造价网倾心打造]?排水也会遇到此类问题[公路造价网倾心打造]?一般设计文件里给的挖土工程量都是净体积,如果直接采用与计价原则好像有出入不相符释义解答:设计图纸一般不会是净体积,会考虑放坡的。
3、路基洒水定额问题:,您好,对于路基洒水定额我有个疑问在这向您请教,1.如果水是购买的话,根据定额附注应增加水的消耗,在单价中计算水的费用。
2.如果水是从河中自己抽取的话,在定额中应该不应该增加水的消耗呢[公路造价网倾心打造]?如果不增加的话,那么只有洒水车的费用,水的消耗就没有计进去,加之水抽取后,运输至工地的费用怎么体现在定额里呢[公路造价网倾心打造]?因为定额里没有水的消耗。
首先,在这谢谢在百忙之中回复我的问题。
释义解答:1、需要用水,定额中则需增加水的费用。
2、水的单价中应考虑抽水因素,若需洒水车运输,单价中也应考虑。
4、缘石、镶边、路肩加固的安装调整问题:预算2-3-4-4、2-3-5-1、2-3-6-2中,如果只计算铺砌或安砌工作,没有预制工程时(预制块外购成品)如何调整定额[公路造价网倾心打造]?释义解答:取消砼和搅拌机数量.2-3-4-4:人工调整为18.87,其他材料费减去20.13元;2-3-5-1:人工调整为11.02,其他材料费减去27.93元;2-3-6-2:人工调整为11.55,其他材料费减去26.32元.5、路缘石问题:你好,您给上面一个人解释的预制安装包括全部工序指什么?例如设计上说c15混凝土垫层1000方,路缘石1200方,那在套用定额的时候是不是不应该考虑c15混凝土垫层啊释义解答:仅指路缘石本身的所有工序,混凝土垫层应套用其他定额6、关于级配碎石垫层问题:您好!谢谢您对我前面两个问题的答复!我又想请教一个问题,级配碎石垫层采用400t/h厂拌,汽车运输,摊铺机摊铺,怎样套定额[公路造价网倾心打造]?释义解答:目前定额尚无这种工艺组合.最合适的方法应实测编制补充定额.在不具备条件的情况下,提供以下方法仅供交流:级配碎石的运输和摊铺机摊铺可考虑近似套用2-1-8和2-1-9定额.拌和机拌和的碎石消耗取2-2-2定额,人工和拌和设备参考厂拌基层稳定土混合料.最终计算结果要与正常值进行比较.7、沥青混凝土路面定额是否包含添加剂问题:沥青混凝土路面定额是否包含抗车辙剂、稳定剂[公路造价网倾心打造]?释义解答:未包括,需另计8、水泥稳定土上封油层的石油沥青套定额问题,及设计用量与定额用量不符时能否调整的问题问题:现有水泥砼路面工程结算,套旧定额,路面结构为水泥稳定土上覆盖水泥砼。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2007公路工程预算定额解释2007公路工程预算定额解释(来源:交通部公路工程定额站)1、关于支架定额问:《公路工程预算定额》中4-9-3中关于钢支架,10平米立面积中的立面积在定额释义中指的是净跨径与净墩台高度的乘积吗?那在编制定额时要不要考虑桥梁宽度呢?答:支架高度为实际搭设的高度,宽度调整参见P628说明第一条.2、关于桥涵工程现浇混凝土运输问题问:1、在预算定额中说明现浇混凝土工程平均运距超过50m时,按运输定额增列混凝土运输,是按照第一个1km+增运、还是直接按增运增加?2、预制混凝土构件中,是否在定额中包括了运输费用还是要另列?答:1.按第一公里和每增运计算. 2.预制构件运输需套用第四章第八个节.3、关于运距尾数的确定问:预算定额第2页“路基土石方工程”说明的第5条: 5.……当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,超过半数时按一个增运定额运距单位计算。
上述规定是否适用于“人工运输土方”、“机械翻斗车、手扶拖拉机运输土方”、“铲运机铲运土方”?还是特指“自卸汽车运输路基土、石方定额项目和洒水汽车洒水定额项目”?谢谢!答:是专指自卸汽车和洒水车4、隧道工日问:2007预算定额第五条中说“隧道工作每工日七小时”,是不是指人工和机械工均按工日七小时来编制的。
答:人工、机械工均为7小时5、水泥问题问:07预算定额中只有32.5、42.5和52.5级水泥,如果设计文件中部分工程要用到32.5R、42.5R和52.5R级快硬水泥,两者单价又不一样,该如何处理。
答:定额已综合考虑不同品种水泥因素,消耗量除配合比表说明中允许换算者外,不得调整。
32.5R和42.5R水泥单价可通过调查价格取定。
第七章公路工程预算定额第一节定额的概念和分类一、定额概念定额是在一定的条件下,对人力、机械、材料、资金等的使用和消耗,经过科学的测定、分析、计算而加以合理确定的生产单位合格产品或完成一定量工作所消耗的数量标准。
定额是编制施工组织文件、施工计划、工程任务单、领料单等文件的依据;是实行经济核算的依据。
二、定额的分类在公路建设中,定额町根据生产条件、使用对象和组织生产目的不同而各异,公路工程定额——般分二类,即生产因素分类和按定额用途分类。
现行公路丁程定额的分类如图7-1所示。
(一)按生产因素分类的定额1)劳动定额,也叫人工定额。
它是在一定的生产技术和组织条件下,为完成单位合格产品或工作所规定的劳动消耗量标准。
劳动定额有两种表现形式:时间定额和产量定额。
时间定额,是指生产单位合格产品所消耗的劳动时间。
其计量单位为:工时单位/产品单位,如工日/m3、工日/km2、工日/座等。
第70页2)材料消耗定额,也叫材料定额。
它是指在节约和合理使用材料的条件下,为生产单位数量合格产品所必须消耗的一定规格的材料、半成品、配件、构件等数量标准。
其计算单位是以材料的实物计量单位表示,如m、m3、ks、t等,它包括材料的净耗量和必要的工艺性损耗量。
例如在浇混凝土构件或砌体浆砌时,所需要混凝土混合料或砂浆混合料在搅拌运输中由于不可避免的损耗,则每√实体的混凝十产品就需要耗用1.01-1.02m3的混凝土混合料。
如<公路工程预算定额》附录3中规定,浆砌1m3片砌休的石料及砂浆消耗为片石1.15m3、砂浆0.35m1。
一般材料消耗定额的基本计算公式为:材料消耗定额;(1+材料损耗率)x完成单位产品的材料净用量材料消耗定额还有两种表现形式:材料产品定额和材料周转定额。
材料产品定额,是指用一定规格的原料,在合理的操作条件下面获得的标准产品的数量。
材料周转定额,产品所消耗的材料中包括工程本身使用的材料和为工程服务之辅助材料(如模板、支撑所需之木料等),辅助材料应规定进行周转使用。
这种周转性材料在施工中合理周转使用的次数和用量为材料周转定额(见预算定额附录三)。
在现行的预算定额中,周转性材料均按正常周转次数摊入定额之中,规定详见<公路工程预算定额)的总说明。
3)机械台班消耗定额,是指在正常施工条件下,完成单位数量合格产品所规定的机械台班消耗的数量标准。
机械台班定额按其表现形式分为机械时间定额和机械产量定额两种。
机械时间定额是指在一定的操作内容和安全要求条件下,规定某种机械完成单位产品所需要的时间,如“台时”、“台班”等。
机械产量定额是指在一定的操作内容和安全要求条件下,规定每单位作业量(如台时、台班)完成的产品或任务的数量标准。
机械产量定额与机械时间定额互成倒数关系。
如10m3基桩需1.96台班,机械产量定额则是:10m3八.%台班二5.1M/台班。
4)机械台班费用定额,是以机械的一个台班为单位,规定其所消耗的工时、燃料及费用等数量标准并可折算为货币形式表现的总额。
工程预算中所需反映的施工机械使用费,机上驾驶人员数、燃料数等,均可按照机械台班费用定额并根据工程数量计算之。
第六章养护工作的组织与管理第一节养护班组管理一、现行公路Q,护管理的组织机构为了加强对公路养护工作的管理,确保完成公路养护所规定的任务,建立健全、完善的公路养护管理的组织机构是十分重要的。
目前我国基本上采用省级交通部门设公路管理局、公路分局(总段)、公路段三级公路养护机构,负责对国家干线、省级干线及重要县级公路的养护骨理,并对地方交通部门养护的——般县、乡公路进行业务指导。
三级公路养护管理机构的设置方式有两种:一是在省公路管理局领导下,原则上按地区(省辖市、自治州)设立公路分局,按县(旗、市、自治县)设公路段,但养护里程少于$001c~的省辖(自治州)和少于100~n的地辖市(县)应与相邻的地区或县合并设分局或段。
二是对特别重要的国、省干线按专线设养路工区(大道班),并视需要设桥工班、中修工程队、渡班、苗圃班、砂石料场、机修车间以及机械队、汽车队等生产单位。
公路分局和养路总段也可根据需要设置直属的工程队、渡口所、机械修配厂等生产单位。
公路养护管理机构和基层组织如图6-1所示。
图6—1 公路养护管理组织机构三级公路养护管理组织机构分别设总工程师、主任工程师和主管工程师组成技术管理系统,是同级行政领导成员,负责贯彻公路养护技术规范及其他有关标准规范的各项规定,有权决定其职责范围内的技术业务问题并负有技术责任。
第60页二、养护道班的任务一个道班一般担负着10kin以上的公路养护生产作业,如使用机械化养路,则养路里程在20kin·30km以上,其具体任务是养路和护路。
道班养路生产的基本原则是:全面养护,以养好路面为主。
除养路、护路工作外,还要搞好绿化,管好绿化。
对于道班养护工作的评价,应该通过对小修保养工程的工程质量和道班的工作质量的实际成果综合评定。
所谓工作质量主要是指班组的计划、管理,各项制度、工人的思想、劳动态度等,而小修保养的下程质量则应按照《公路养护质量检查评定标准)(JTJ075~--94)来进行。
三、道班管理搞好养路道班生产工作的关键在于搞好班组管理,而搞好班组管理的关键在于健全养路责任制。
道班实行的养路责任制,其实质是道班岗位责任制,主要有下列六项内容:1.小修保养分工制全班工人划分为小修和保养两个组。
分工合作,共同负责,是道班养路责任制的中心。
小修组负责全班养护路线范围内进行周期性的小修工作,其基本要求是:在巩固原有路况的前提下,按计划逐步地、有重点地进行小修,提高路况使之符合良等路或优等路标准。
保养组则是把养护路线分为几个保养小段,每段安排一定的人力负责经常性的保养工作。
其基本要求是:在正常情况下,负责维护路况,不允许下降,并负责验收责任区内砂土等材料和承担路政管理。
工人的责任管区宜基本固定,以便于熟练和提高技术水千,便于施工管理、稳定质量和体现效果。
2.雨雪天巡养制在雨雪天,保养岗位工人应按责任区全面进行巡查,着重疏通排水,看守危桥,除雪破冰,坚守防洪、防滑重点路段,如遇可能发生严重险情的,应由班长统一指挥,洽请当地乡村支援,组织抢修,并及时—亡报。
小修组应抓住全班的防洪防滑重点,协同保养组进行工作,力争全班所养路线不被毁、不滑车、不阻车,安全畅通。
3,安全、质量检查制坚持操作规程,安全生产,并设安全质量检验员。
检查的主要内容有:操作方法、施工质量、路面材料规格质量、安全措施、安全事故发生的原因、处理事故的办法和路政管理。
检查办法是:以岗位工人经常自检为主,伞班工人利用多种方便机会进行现场互检,班组长、检验员采取随时抽查与定期(至少每旬一次)全面检查相结合。
4.材料、机具保管制道班要设置机具保管员,具体掌握材料存人(库)数量、规格,以便安排备料计划。
掌握现有工具、机械设备的名称、数量、技术状况及盈缺情况,以便安排添置计划,并建立采购、验收、保管、领用、回收、修理、报废、换新等制度,做到有物有帐、帐物相符。
碎石、油料等项材料消耗量要随时记录,定期盘存核对,积累资料,统计实际消耗定额。
5.班组经济核算制实行班组经济核算,是全面的核算,它是县公路段经济核算的组成部分。
每个人干什么,管什么,便核算什么。
班组经济核算是道班和县公路段共同配合进行。
班组经济核算,除了从养路技术经济指标核算外,还要考核使用效果,即汽车运输技术经济指标,要求运输部门定期提供轮胎、油料、车速、小修用料金额等资料,通过前后对比,反映各个时期养路效果对运输的。
