挂网喷射砼施工组织设计方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

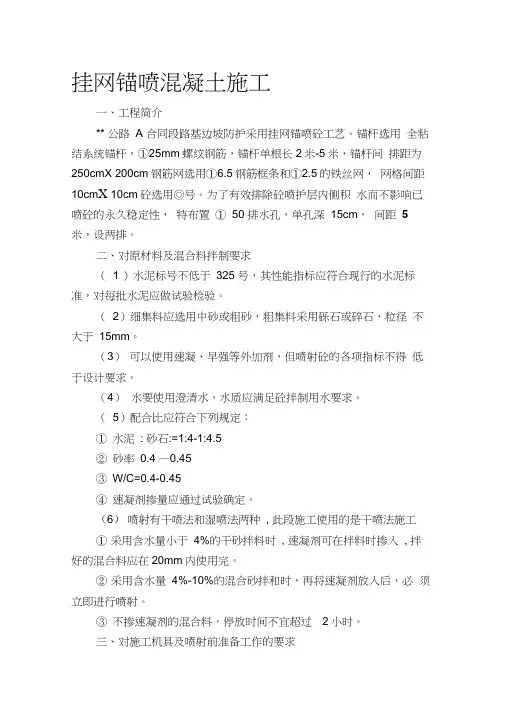

挂网喷射砼施工方案

施工工序:坡顶截水沟一最上一级边坡清坡一坡面整修一锚杆钻孔安装一排水孔钻孔及排水管安装一现浇坡顶压顶梁一坡面挂铺钢筋网一坡面喷混凝土一下一级边坡开挖一坡面整修一锚杆钻孔安装…

①编网及焊接:

技术质量要求:

a、网筋①8mmI级螺纹钢@20cm ;

b、网筋搭接为绑扎,搭接35d ;

c、锚头焊接连接;

②第一次罩面:

为了防止在成孔过程中土方坍陷,保证边坡在喷射过程中的稳定性,用C20砼护面。

技术质量要求:材料要求同喷射砼护面。

③制锚:锚杆主筋体采用①25 H级螺纹钢筋。

技术质量要求:

a、锚长误差-20cm ;

b、锚杆体(钢筋)焊接长度 > 30d ;

c、特殊地段根据地质情况锚杆长度可调整。

④钻孔

洛阳铲成孔。

技术质量要求;

a、孔径①76mm ;

b、孔深允许误差-10 cm ;

c、锚杆钻孔孔向一般为水平下倾15 ° ;

d、钻孔的水平倾角应在15 °-20。之间调整。

⑤注浆

锚杆注浆浆材采用M25砂浆,为了加快施工速度,注浆液中加水泥量5%的早强剂,采用清洁的可饮用水拌合。

技术质量要求:

a、水灰比为:0.45 ;

b、注浆压力 > 0.6-0.8Mpa ;

c、普通硅酸盐水泥p.c.42.5#水泥;

d、掺入水泥用量3%复合型早强抗冻剂。

⑥修坡面

注浆后进行修整坡面;定点、放线确保坡面平整,应严格控制坡面到地下室墙体距离。

⑦喷射砼护面

钢筋网片和锚杆头焊接好以后,立即进行喷砼作业。为了加快施工速度,砼中加早强剂。喷射时,喷枪距作业面控制在前1~1.5m距离,水灰比、所用材料必须符合设计要求。喷射砼的程序是:砼喷射机将水泥砂石料、添加剂均匀通过管路,用风压机送到作业面。在作业面的枪头处通过风压在向外喷射时均匀的混合在一起,喷至作业面。砼喷射总厚度为10cm,应分区段自上而下施工,分两次喷射,待做完锚杆注浆及网片以后,进行第一次喷射,第一次喷射厚度50伽,再进行第二次喷射,直至完成。

技术质量要求:

1. )材料:中砂、碎石或豆石(粒径小于15mm )

a、配比:重量比(普通硅酸盐水泥p.c.42.5#水泥)1 :(砂)2.1 : (碎石)1.86 :(水)0.45。根据地质情况可加3%速凝剂(水泥重量比);

b、配料的搅拌:上料前初拌,上料后水泥砂石经过喷浆机和输送料管混合,即可达到均拌目的;

c、砼强度C20。

2、)材料:水泥、添加剂(p.c.42.5#水泥)

d、配比:重量比(普通硅酸盐水泥p.c.42.5#水泥)1:水0.31 ;

e、强度M15。

3、)材料:水泥、添加剂(p.c.42.5#水泥

f、配比:重量比(普通硅酸盐水泥p.c.42.5#水泥)1:水0.34 ;

g、强度M10。

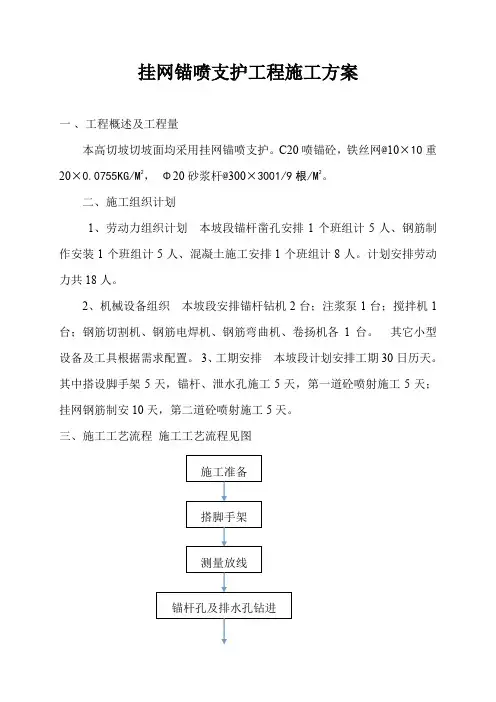

4、施工组织机构人员:

支护队设项目负责人1名,队长1名,下设钻孔组(10人);注浆组(5人);喷射组(8人);制锚组(5人);修坡、编网组(5人)。各组设组长1名。空压机1人;电工1人;材料员1人;施工管理员2人; 后勤1人。

5、设备安排:

洛阳铲20把、注浆机1台、喷浆机1台、空压机1台、电焊机1台、注浆机1台、卷扬机1台、高空风管20米、高压注浆管100米、喷料管100米、其他配套工具一批。

6、安全施工

施工前、施工中、施工后,必须对塌方区的边坡和房屋的位移和沉降进行定时观测。施工中,通过观测及时发现问题、及时采取措施,保证安全施工。

第四节浆砌施工方案

具体施工程序:坡顶截水沟一最上一级边坡清坡一坡面整修一

格构基槽开挖一浆砌石格构砌筑一下一级边坡开挖一坡面整修…

一、砌筑石料

地方浆砌石砌筑用石料应符合SL251-2000《水利水电工程天然建

筑材料勘察规程》的要求,选用质地均匀、坚硬、无裂缝、不易风化的石料,石面无风化屑、泥迹、污垢,对所用石料要进行抗压试验,极限抗压强度应在25Mpa以上,尽量选用较大的石块砌

筑,块石应大致方正,无锋楞凸角,顶面及地面应较为平整,其厚度不宜小于20cm,长度不得小于30cm,宽度为厚度的1倍以上,强度等级为MU30。片石应具有两个大致平行的面,其厚度不宜小于15cm,其中一条边长不小于30cm。二、砌筑砂浆

拌制砂浆的水泥、砂石骨料、水、外加剂的质量应符合《水工

混凝土施工规范》(DL/T144-2001)的规定,砂浆标号不得低于M7.5

1、首先根据设计要求选用合格的砂料及水泥,砂浆拌制要使用自

来水,平均运距38Km,严禁随地取用水沟内污水。

2、水泥用R425普通硅酸盐水泥,进场的水泥必须具备出厂合格证、试验报告,复验报告,其安定性、凝结时间、强度等指标必须符合标准规定,平均运距39Km。

3、砂采用水洗中(细)砂,砂石的力学性能等各项指标符合标准规

定,才能投入使用,平均运距29Km。

4、施工现场使用水泥堆放整齐,袋装水泥堆放高度一般不超过10 包,堆宽以5- 10袋为限,临时露天堆放应用用防雨蓬布遮盖。

5、水泥贮存时间一般不超过3个月,对水泥质量有怀疑和没把握时,使用前复查试验,并按试验结果使用。

6、现场所用砂、水泥分开堆放整齐,不准混杂,砂保持清洁,严禁混

入泥土。

7、浆砌石砌筑砂浆必须具有时当的流动性和良好的和易性,以确保

砌体灰缝充分填满和压实。

&现场简易检验方法为,用手捏成小团,以指封不出浆,松手后不松散为合格。

9、不同施工部位、结构形式砌筑用砂浆标号严格按照设计要求进行控制,浆砌石墙体砌筑严禁使用混合砂浆。

10、砌筑砂浆要定量分批做强度试验,最多100m3砌体做一组评定砂浆强度试件。当水泥品种、标号或配合比等有变动时,均应另做试件一组,并以此作为衡量砂浆质量的依据。

三、木板

1、木板选择因地而择,原则是必须是硬质木材,我们选择质地较好

的松木。

2、截水沟立板与墙体板连接采用刚钉。

3、木板泻水孔钻孔采用电钻,钻孔位置与木板连接缝要错开,间距200mm。

4、砌筑灰土

1)截水墙灰土采用3: 7灰土,灰土拌制前,须对石灰、土、拌和水

严格检查,取样检验,化验合格后方可进行灰土配制。

相关文档
最新文档
