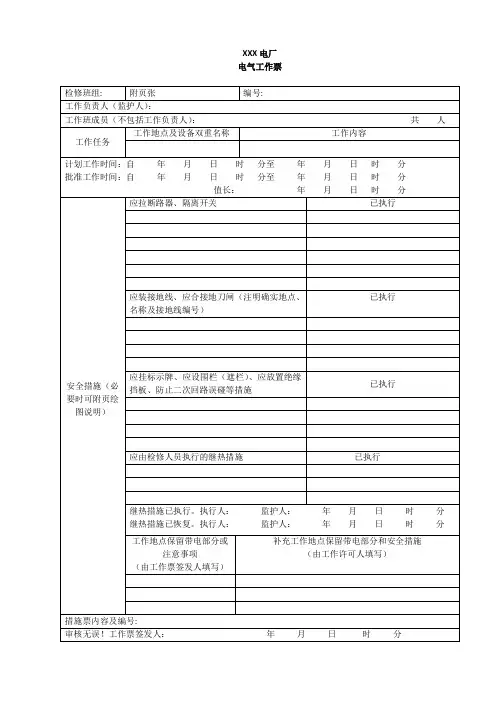

电气工作票模板
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
电气工作票模板
一、第一种工作票的填写要求
1. 备注(1)工作票编号的填写方式:□□─□□□。“─”前的部分按年份的后两位数填写,“─”后的部分:第一种工作票按作业部当年执行的票数顺序填写。第二种工作票按运行班组当年执行的票数顺序填写。
2. 备注(2)运行班组名称为作业部指定的标准名称,例如“酮苯运行电工班”等,班组名称一经确定,不得随意更改。
3、备注(3)配电间名称按照中心统一下发的标准名称填写例如“一苯酚高压配电室”,不得使用“301配电室”等作业部内部名称填写。
4、备注(4)工作班组成员必须具备相应的工作资历(查看其工作证件)。
5、备注(5)工作任务中,“工作内容”及“工作地点”两项内容均要填写。
6、备注(6)“值班人员收到工作票的时间”应比“计划工作时间”提前一天,即第一种工作票应提前一天送到工作班组。但抢修工作票可当日收取。但应在备注(5)工作任务中体现抢修内容。例如工作内容为“XX压缩机K3102B 电机抢修”。
7、备注(7)如无接地刀,则写“应在xxx开关xx处挂接地线X组”。
8、备注(8)为接地刀时,可不用写接地地点。接地刀编号为所在高压配电盘调度编号加-7,例如6309-7;若为接地线,则应填写接地线装设的位置、接地线组数和接地线编号。例如“已在xxx开关xx处挂X#接地线X组”
9、备注(9)及(10)工作负责人及工作签发人的资历:外委施工资历应满足公司机动部下发的文件“关于下发外委施工队伍工作票签发人、工作负责人名单的通知”的要求;运保中心内部施工资历应满足中心下发的文件“运保中心电气管理体系”及“电气六部电机及试验检修工作负责人名单”的要求。
10、备注(11)工作许可人为第一次开工当日主值班人员(带班人员)。
11、备注(12)工作审核人资历应满足“运保中心电气管理体系”文件的要求。
12、备注(13)工作开始时间要晚于工作计划开始时间。
13、备注(14)工作结束时间要早于工作计划完成时间。办理工作延期时工作结束时间要早于“工作延期”项中的时间。
14、备注(15“工作终结”项填写内容应与“安全措施”项中已采取的安全措施相对应,详见票中示例。
15、备注(16)工作终结时间要晚于实际工作结束时间即备注(13)中的工作结束时间。15、封票后,应在“工作终结”一项内加盖“已执行”戳记。
二、第二种工作票的填写要求
1、备注(1)工作票编号的填写方式:□□─□□□。“─”前的部分按年份的后两位数填写,“─”后的部分,第二种工作票按各运行班组当年执行的票数顺序填写。
2.备注(2)运行班组名称为作业部指定的标准名称,例如“酮苯运行电工班”等,班组名称一经确定,不得随意更改。
3、备注(3)配电间名称按照中心统一下发的标准名称填写。例如“一苯酚高压变电所”,不得使用“30X变电所”等作业部内部名称填写。
4、备注(4)工作任务中,“工作内容”及“工作地点”两项内容均要填写。
5、备注(5)“值班人员收到工作票的时间”应早于“计划工作时间”。
6、备注(6及(7)工作负责人及工作签发人的资历:外委施工资历应满足公司机动部下发的文件“关于下发外委施工队伍工作票签发人、工作负责人名单的
通知”的要求;运保中心内部施工资历应满足中心下发的文件“运保中心电气管理体系”及“电气六部电机及试验检修工作负责人名单”的要求。
7、备注(8)工作审核人资历应满足“运保中心电气管理体系”文件的要求。
8、备注(9)“开工时间”要晚于“计划工作时间”中的开始时间。
9、备注(10)“收工时间”要早于“计划工作时间”中的完工时间。办理工作延期时,“收工时间”要早于“工作延期”项中的时间。
10、备注(11)“工作终结”项填写内容应与“安全措施”项中已采取的安全措施相对应,详见票中示例。
11、备注(12)工作终结时间要晚于实际工作结束时间[即备注(10)中的收工时间]。
12、封票后,应在“工作终结”一项内加盖“已执行”戳记。
