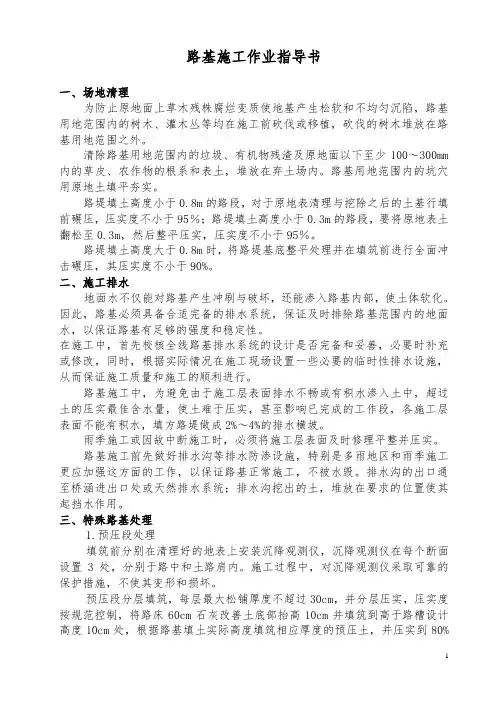

路基施工作业指导书

路基施工作业指导书

路基施工作业指导书一、场地清理为防止原地面上草木残株腐烂变质使地基产生松软和不均匀沉陷,路基用地范围内的树木、灌木丛等均在施工前砍伐或移植,砍伐的树木堆放在路基用地范围之外。

清除路基用地范围内的垃圾、有机物残渣及原地面以下至少100~300mm 内的草皮、农作物的根系和表土,堆放在弃土场内。

路基用地范围内的坑穴用原地土填平夯实。

路堤填土高度小于0.8m的路段,对于原地表清理与挖除之后的土基行填前碾压,压实度不小于95%;路堤填土高度小于0.3m的路段,要将原地表土翻松至0.3m,然后整平压实,压实度不小于95%。

路堤填土高度大于0.8m时,将路堤基底整平处理并在填筑前进行全面冲击碾压,其压实度不小于90%。

二、施工排水地面水不仅能对路基产生冲刷与破坏,还能渗入路基内部,使土体软化。

因此,路基必须具备合适完备的排水系统,保证及时排除路基范围内的地面水,以保证路基有足够的强度和稳定性。

在施工中,首先校核全线路基排水系统的设计是否完备和妥善,必要时补充或修改,同时,根据实际情况在施工现场设置一些必要的临时性排水设施,从而保证施工质量和施工的顺利进行。

路基施工中,为避免由于施工层表面排水不畅或有积水渗入土中,超过土的压实最佳含水量,使土难于压实,甚至影响已完成的工作段,各施工层表面不能有积水,填方路堤做成2%~4%的排水横坡。

雨季施工或因故中断施工时,必须将施工层表面及时修理平整并压实。

路基施工前先做好排水沟等排水防渗设施,特别是多雨地区和雨季施工更应加强这方面的工作,以保证路基正常施工,不被水毁。

排水沟的出口通至桥涵进出口处或天然排水系统;排水沟挖出的土,堆放在要求的位置使其起挡水作用。

三、特殊路基处理1.预压段处理填筑前分别在清理好的地表上安装沉降观测仪,沉降观测仪在每个断面设置3处,分别于路中和土路肩内。

施工过程中,对沉降观测仪采取可靠的保护措施,不使其变形和损坏。

预压段分层填筑,每层最大松铺厚度不超过30cm,并分层压实,压实度按规范控制,将路床60cm石灰改善土底部抬高10cm并填筑到高于路槽设计高度10cm处,根据路基填土实际高度填筑相应厚度的预压土,并压实到80%的压实度,进入为期150~180天的预压期。

市政道路路基施工作业指导书

市政道路路基施工作业指导书

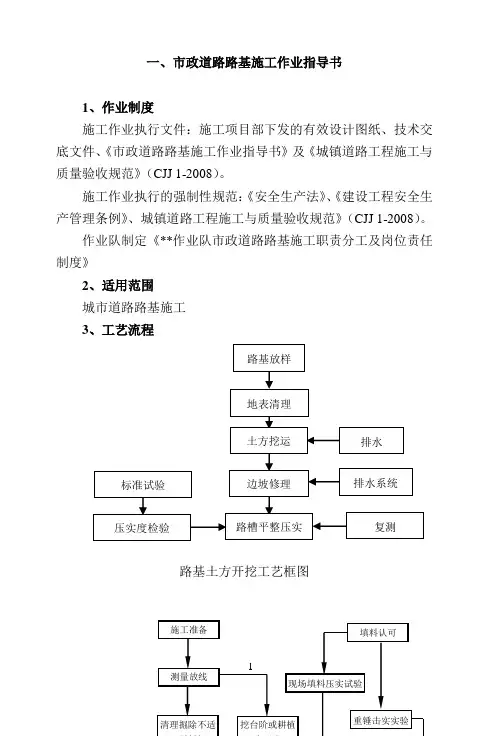

一、市政道路路基施工作业指导书1、作业制度施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、《市政道路路基施工作业指导书》及《城镇道路工程施工与质量验收规范》(CJJ 1-2008)。

施工作业执行的强制性规范:《安全生产法》、《建设工程安全生产管理条例》、城镇道路工程施工与质量验收规范》(CJJ 1-2008)。

作业队制定《**作业队市政道路路基施工职责分工及岗位责任制度》2、适用范围城市道路路基施工3、工艺流程路基土方开挖工艺框图路基填筑工艺框图4、施工要求4.1 施工准备(1)施工前,应对道路中线控制桩、边线桩及高程控制桩等进行复核,确认无误后方可施工。

2(2)当施工中破坏地面原有排水系统时,应采取有效处理措施。

(3)施工前,应根据现场与周边环境条件、交通状况与道路交通管理部门,研究制定交通疏导或导行方案,并实施完毕。

施工中影响或阻断既有人行交通时,应在施工前采取措施,保障人行交通畅通、安全。

(4)施工前,应根据工程地质勘察报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR试验,必要时应做颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量等试验。

(5)施工前,应根据工程规模、环境条件,修筑临时施工道路。

临时施工道路应满足施工机械调运和行车安全要求,且不得妨碍施工。

(6)城镇道路施工范围内的新建地下管线、人行地道等地下构筑物宜先行施工。

对埋深较浅的既有地下管线,作业中可能受损时,应向建设单位、设计单位提出加固或挪移措施方案,并办理手续后实施。

(7)施工前,应根据工程地质、水文、气象资料、施工工期和现场环境编制排水与降水方案。

在施工期间排水设施应及时维修、清理,保证排水通畅。

(8)施工排水与降水应保证路基土壤天然结构不受扰动,保证附近建筑和构筑物的安全。

(9)施工排水与降水设施,不得破坏原有地面排水系统,且宜与现况地面排水系统及道路工程永久排水系统相结合。

(10)当采用明沟排水时,排水沟的断面及纵坡应根据地形土质和排水量确定。

路基施工作业指导书

路基施工作业指导书

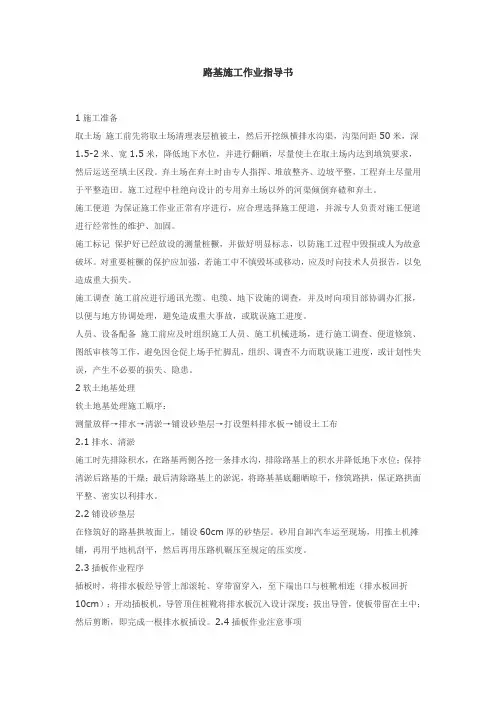

路基施工作业指导书1施工准备取土场施工前先将取土场清理表层植被土,然后开挖纵横排水沟渠,沟渠间距50米,深1.5-2米、宽1.5米,降低地下水位,并进行翻晒,尽量使土在取土场内达到填筑要求,然后运送至填土区段。

弃土场在弃土时由专人指挥、堆放整齐、边坡平整,工程弃土尽量用于平整造田。

施工过程中杜绝向设计的专用弃土场以外的河渠倾倒弃碴和弃土。

施工便道为保证施工作业正常有序进行,应合理选择施工便道,并派专人负责对施工便道进行经常性的维护、加固。

施工标记保护好已经放设的测量桩橛,并做好明显标志,以防施工过程中毁损或人为故意破坏。

对重要桩橛的保护应加强,若施工中不慎毁坏或移动,应及时向技术人员报告,以免造成重大损失。

施工调查施工前应进行通讯光缆、电缆、地下设施的调查,并及时向项目部协调办汇报,以便与地方协调处理,避免造成重大事故,或耽误施工进度。

人员、设备配备施工前应及时组织施工人员、施工机械进场,进行施工调查、便道修筑、图纸审核等工作,避免因仓促上场手忙脚乱,组织、调查不力而耽误施工进度,或计划性失误,产生不必要的损失、隐患。

2软土地基处理软土地基处理施工顺序:测量放样→排水→清淤→铺设砂垫层→打设塑料排水板→铺设土工布2.1排水、清淤施工时先排除积水,在路基两侧各挖一条排水沟,排除路基上的积水并降低地下水位;保持清淤后路基的干燥;最后清除路基上的淤泥,将路基基底翻晒晾干,修筑路拱,保证路拱面平整、密实以利排水。

2.2铺设砂垫层在修筑好的路基拱坡面上,铺设60cm厚的砂垫层。

砂用自卸汽车运至现场,用推土机摊铺,再用平地机刮平,然后再用压路机碾压至规定的压实度。

2.3插板作业程序插板时,将排水板经导管上部滚轮、穿带窗穿入,至下端出口与桩靴相连(排水板回折10cm);开动插板机,导管顶住桩靴将排水板沉入设计深度;拔出导管,使板带留在土中;然后剪断,即完成一根排水板插设。

2.4插板作业注意事项2.4.1插板作业之前,先了解地下有无建筑物,再清理整平场地,清除淤泥,修筑路拱。

路基施工安全作业指导书

路基施工安全作业指导书

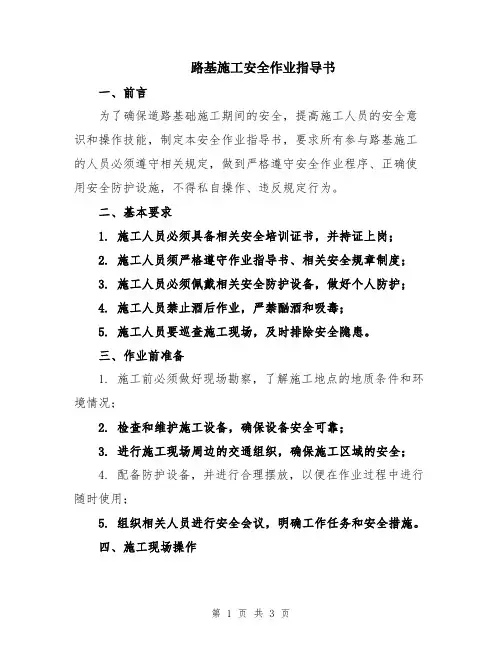

路基施工安全作业指导书一、前言为了确保道路基础施工期间的安全,提高施工人员的安全意识和操作技能,制定本安全作业指导书,要求所有参与路基施工的人员必须遵守相关规定,做到严格遵守安全作业程序、正确使用安全防护设施,不得私自操作、违反规定行为。

二、基本要求1. 施工人员必须具备相关安全培训证书,并持证上岗;2. 施工人员须严格遵守作业指导书、相关安全规章制度;3. 施工人员必须佩戴相关安全防护设备,做好个人防护;4. 施工人员禁止酒后作业,严禁酗酒和吸毒;5. 施工人员要巡查施工现场,及时排除安全隐患。

三、作业前准备1. 施工前必须做好现场勘察,了解施工地点的地质条件和环境情况;2. 检查和维护施工设备,确保设备安全可靠;3. 进行施工现场周边的交通组织,确保施工区域的安全;4. 配备防护设备,并进行合理摆放,以便在作业过程中进行随时使用;5. 组织相关人员进行安全会议,明确工作任务和安全措施。

四、施工现场操作1. 施工现场必须设置安全警示标志,警示标志应摆放在明显位置,确保工作人员能够清晰看到;2. 施工人员必须穿戴好安全帽、安全鞋等个人防护装备;3. 在进行深挖时,必须设置周边警戒线,防止坍塌事故的发生;4. 施工人员严禁违章作业,如私自改变作业方式、擅自停止工作等;5. 施工人员禁止在施工现场吸烟,防止引发火灾。

五、机械设备操作1. 机械设备操作前,必须检查设备的工作状况和安全装置是否正常;2. 机械设备操作时,应遵循操作规程,不得超负荷工作;3. 在机械设备工作时,施工人员必须远离机械作业区域;4. 机械设备工作完毕后,要进行相应的清理和维护工作,确保设备的安全可靠。

六、高空作业1. 进行高空作业前,必须评估风险,制定相应的安全措施,如使用安全带等;2. 进行高空作业时,必须有专人进行监护和保证作业人员的安全;3. 禁止在高风速或恶劣天气条件下进行高空作业;4. 进行高空作业时,必须与地面进行有效的沟通,确保作业安全。

路基施工安全作业指导书详细版

路基施工安全作业指导书详细版

文件编号:GD/FS-3315(管理制度范本系列)路基施工安全作业指导书详细版The Daily Operation Mode, It Includes All Implementation Items, And Acts To Regulate Individual Actions, Regulate Or Limit All Their Behaviors, And Finally Simplify The Management Process.编辑:_________________单位:_________________日期:_________________路基施工安全作业指导书详细版提示语:本管理制度文件适合使用于日常的规则或运作模式中,包含所有的执行事项,并作用于规范个体行动,规范或限制其所有行为,最终实现简化管理过程,提高管理效率。

,文档所展示内容即为所得,可在下载完成后直接进行编辑。

1、一般规定1.1 路基工程开工前,作业队应根据经理部下发的《路基实施性施工组织设计》,根据具体的路基施工特点,编制更为详细的路基施工组织设计,制定相应的安全技术措施。

1.2 参加施工的人员,必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,并应定期进行安全技术考核,合格者方准上岗操作。

对从事电气、锅炉、压力容器、焊接、车辆驾驶、爆破等特种工种的人员,应经过专业培训,获得合格证书后,方准持证上岗,并按照国家有关规定进行定期再培训。

1.3 作业队应按照《安全生产法》的规定建立安全生产管理机构,设立专职安全管理人员。

1.4 施工现场、生活区、修理加工区、油库等地方要根据不同设施设置足够的、相配的消防设施。

施工人员应熟悉消防设施性能和使用方法,并组建一支经过训练的义务消防队。

1.5 施工人员上岗前,必须按规定穿戴防护用品。

作业队负责人和安全检查人员应随时检查劳动保护用品的穿戴情况,不按规定穿戴防护用品的人员不得上岗。

公路工程(公路路基桥梁施工)作业指导书[优秀范本]

公路工程(公路路基桥梁施工)作业指导书[优秀范本]

一.公路路基施工作业指导书汇编目录二.桥梁施工作业指导书汇编目录1.干振法挤密碎石桩施工作业指导书挤密碎石桩在软基处理中采用干振法或水冲法施工。

目前在公路工程采用干振法施工较多,下面就介绍干振法挤密碎石桩施工。

1、施工前的准备1.1施工准备1.1.1 收集并熟悉有关施工图、工程地质报告、土工试验报告和地下管线、构造物等资料。

1.1.2 编制施工组织设计或施工大纲。

1.1.3 根据施工路段的长度、挤密碎石桩的桩距、布置形式和布置原则,绘制桩位图。

1.1.4材料试验:碎石的最大粒径不大于5cm,含泥量〈10%,不能有严重风化颗粒。

1.1.5需采用与成桩直径相应的管径的电动振动沉管桩机。

如成桩直径为50cm,机型可选用DZ-40Y(管径为377mm):如成桩直径为60cm,机型可选用 DZ-60Y(管径为426mm)。

1.1.5.1机械锤重≥ 35KN, 激振力≥ 280KN, 配套发电机功率≥12021。

1.1.5.2 容积相等的小推车数辆。

1.1.5.3 桩尖须采用平底合页式。

1.1.6 根据桩径、桩长、桩管直径及小斗容积,计算每延米桩所需的碎石数量和小推车车数,每根桩的车数及每根桩的反插次数和反插长度。

1.1.7 场地整平和布点,根据设计图纸对施工场地进行整平和压实,然后根据桩位图,在原地面用石灰将桩位标出。

1.2 试验段施工1.2.1 根据地质资料,选择一段具有代表性的施工段。

1.2.2 在施工前,对试验段进行钻探取样,以便准确掌握软土层分层位置及厚度,对土样进行试验测出各层土的天然含水量。

天然密度、粒径组成、液塑限、孔隙比、饱和度、压缩模量等。

1.2.3 在施工前,还须进行现场原位测试,测试项目包括标准贯入、瑞利波波速测定。

1.2.4 试验段严格按照设计文件规定的投石量、反插长度、反插次数、施工顺序施工。

1.2.5施工结束15天后.对试验段边行试验,试验项目比施工前试验项目增加对桩身的重II型静力触探试验。

路基施工作业指导书

路基施工作业指导书

路基施工作业指导书编制:审核:批准:目录1、适用范围 (1)2、作业准备 (1)2.1内业技术准备 (1)2.2外业技术准备 (1)3、技术要求 (1)4、施工程序与工艺流程 (2)4.1施工程序 (2)4.2工艺流程 (2)5、施工要求 (2)5.1施工准备 (2)5.2路堤填筑 (3)5.2.1地基处理 (3)5.2.2分层填筑 (3)5.2.3摊铺整平 (3)5.2.4碾压 (4)5.3基床填筑 (4)5.3.1下承层验收 (4)5.3.2分层填筑 (4)5.3.3摊铺整平 (5)5.2.4洒水晾晒 (5)5.3.5碾压夯实 (5)5.3.6收面碾压 (6)5.7检验签证 (6)5.8路基修整 (7)6、劳动力组织 (8)7、设备机具配置 (8)8、材料要求 (9)9、质量控制及检验 (9)9.1质量控制 (9)9.2质量检验 (10)10、安全及环保要求 (10)10.1安全注意事项 (10)10.2环境保护措施 (11)路基施工作业指导书1、适用范围本作业指导书适用于工程路基施工作业。

2、作业准备2.1内业技术准备(1)在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,熟悉规范和技术标准。

(2)编制技术交底,明确施工中的关键工序、质量标准、检测方法以及相应的施工工艺,并对每个工班进行技术交底,确保交底到每一个作业人员。

(3)对参加施工人员进行上岗前培训,考试合格后上岗,特种作业人员需持证上岗。

2.2外业技术准备(1)路基填料已完成进场试验检测,结果合格。

(2)现场道路平整、坚实、保证畅通,危险地点悬挂安全标志,符合安全规定的标牌。

(3)根据设计要求的压实度及沉降量进行工艺性试验,确定采用机械的规格及性能,碾压的遍数,确定质量检测方法及评价标准。

(4)现场用白灰标出既有地下管线位置,在管线两侧设警示标示杆、牌进行防护。

在地下管线改移完成后或经设备管理单位同意进行可靠防护后再进行清表、路基填筑等施工。

路基施工安全作业指导书

路基施工安全作业指导书

路基施工安全作业指导书第一章绪论1.1 编制目的本指导书旨在规范路基施工安全作业,提高施工作业人员的安全意识,确保施工过程中人员的生命安全和财产安全。

1.2 使用范围本指导书适用于所有路基施工作业人员,包括项目管理人员、技术人员和施工人员。

第二章施工前准备2.1 人员配备2.1.1 项目管理人员应具备相应的施工管理经验,并持有相应的安全管理证书。

2.1.2 技术人员应具备相关专业知识和工作经验,并持有相应的安全管理证书。

2.1.3 施工人员应经过培训并持有相应的资格证书。

2.2 安全技术交底2.2.1 施工前,项目管理人员应对施工人员进行详细的安全技术交底,确保施工人员了解相关施工安全知识和操作规程。

2.2.2 施工人员应确保充分理解安全技术要求,并保证按照要求进行施工作业。

第三章施工过程安全控制3.1 施工现场的安全防护3.1.1 在施工现场设置明显的安全标志,警示施工人员注意安全。

3.1.2 在需要的地方设置防护栏杆,确保施工人员的安全。

3.1.3 在施工现场设置足够的照明设备,确保施工人员能够清晰地看到施工区域。

3.2 机械设备的安全操作3.2.1 机械设备操作人员应具备相应的技术能力,并经过岗位培训和操作培训。

3.2.2 机械设备操作人员应按照使用说明书进行操作,并保持设备的良好状态。

3.2.3 机械设备操作人员应定期检查设备的安全性能,并及时进行维修和更换。

3.3 施工人员的个人防护3.3.1 所有施工人员应佩戴安全帽,并按照规定佩戴安全鞋和安全绳。

3.3.2 所有施工人员应佩戴适合的个人防护用品,如手套、耳塞等。

3.3.3 施工人员应按照规范进行通风换气,避免长时间暴露在有害气体环境中。

第四章突发事件应急措施4.1 火灾应急措施4.1.1 在施工现场设置足够的灭火器材,并定期进行检查和维修。

4.1.2 施工人员应按照规定的灭火方法进行灭火,并呼叫专业人员进行处理。

4.2 意外伤害应急处理4.2.1 施工现场应设置急救设施,并设有专职急救人员。

路基工程施工作业指导书

路基工程施工作业指导书

路基工程施工作业指导书一、施工准备1、施工队施工前应配合项目部技术人员进行现场调查,核对设计文件,调查高填、深挖和站场的施工环境条件及取土、弃土困难地段的填料来源和运土条件等。

2、交接桩应在现场进行,并办理书面交接手续,并对线路的中线、水平进行复核,并严格按照〈〈技术交底资料〉〉进行填土施工。

3、路基工程施工前,应健全工地试验、安全、质量保证体系,专人负责。

二、一般规定1、施工前,应输通临时道路,机械设备等应满足开工需要。

路基填挖范围内的树木应予以砍伐或移植,挖方地段应拔除树墩及主根,填方地段应清除树墩、杂草、乱石等杂物,并用推土机推平碾压成单侧或双侧排水坡。

2、路堤各部分应分层填筑并压实到规定的密实度后,方可进行下一层填筑。

填层的铺填厚度与压实遍数应通过试验确定,填筑厚度压实后不应超过30cm。

基底、坡脚填层面不得积水,并随时排除其中的局部积水。

3、厂内线路堤施工,路堤高度在8m以内时,路基边坡按1:1.5收坡,大于8m时,从路肩往下大于8m的部分路堤边坡按1:1.75收坡。

坡脚以外2m范围内应压实并做成2%的流水坡。

4、施工前必须对地基进行复查处理,发现异常及时与项目部技术进行联系,不得私自处理,台阶应自下而上进行,并随开挖随填筑,分层碾压。

5、不同种类的填料不得混杂填筑,每一水平层的全宽应采用同一填料。

应纵向分层填筑压实,填层应整平,厚度均匀,压实层表面应大致平整,每一层表面应做成2%的横向排水坡两段路堤的接头处,每一层端头应预留2-3m长的搭接台阶。

6、在完工的路堤顶面,除施工机械外,不得行驶其他大型机械和车辆。

三、基床1、基床填料应与试验用土一致,满足〈〈规范〉〉要求。

2、基床每一压实层的全宽必须使用同一种且条件相同的填料,原则上,上下层不得使用不同种填料,若由于条件限制必须采用时,应与项目部技术进行联系,另外组织方案。

3、基床应达到压实度,底层表面应整平,压实,并经检查、核对其高、宽、压实度后,再分别按基床构造的规定填筑压实,具体可按填土、整平、压实、检测四个区段进行流水作业。

路基工程施工作业指导书

路基工程施工作业指导书

路基工程施工作业指导书路基工程施工作业指导书1.引言为了确保路基工程施工顺利进行,提高工程施工质量,保证施工安全,特制定该路基工程施工作业指导书。

本指导书涉及施工前的准备工作、基坑开挖、填方、压实、吸水性等方面。

施工作业中必须遵循相关的安全规范、质量标准和施工程序,确保施工过程中的安全、质量和可持续发展。

2.施工前的准备工作(1)准备施工场地:作为施工的基础,施工场地需要平整、稳定,具备良好的自然排水和无障碍的入口。

施工场地也需要清理,以确保建筑材料不受污染。

(2)建立安全操作规程:工作人员必须接受相关的安全培训和指导。

所有人员必须遵循安全操作规程,并在施工前进行预检查。

(3)检查施工设备:施工设备(包括挖掘机、压路机、铲土机等)必须按照相关标准检查,确认其正常运行,并为其提供必要的维护和修理。

(4)确定施工计划:施工计划必须在考虑材料消耗、施工时间等因素的基础上制定,以确保工程进度和质量。

3.基坑开挖基坑开挖是道路施工的第一步,可以在保证路面平整的同时增加地基的稳定性和承载能力。

以下是基坑开挖时需要注意的几个关键点:(1)确定坑位:根据设计要求和图纸确定基坑位置和尺寸。

(2)准确测量:施工工作人员需要测量并标识坑位,以确保基坑尺寸和深度的准确性。

(3)一次性开挖:在开始挖坑之前,先确定挖掘深度。

在一次挖掘的工程中,挖掘机应该在沿着挖掘线进行挖掘前对坑位进行一次性开挖,以避免不必要的损失和安全风险。

(4)清理:开挖后,将坑位进行清理以去除障碍物和杂草。

4.填方填方和压实是确保道路稳定和持久使用的重要施工步骤。

以下是填方时需要注意的几个关键点:(1)填方材料:填方材料应符合规定标准,具有良好的稳定性和耐久性。

(2)湿度:在填充填方材料的过程中,应保持适当的湿度,以确保压实度和稳定性。

(3)压实:填方后,应使用合适的压路机进行压实,使填方能够获得足够的密度和稳定性。

(4)控制压实深度:对于不同的填方材料,必须控制压实深度以确保填充材料可以到达充分压实的状态。

路基施工作业指导书

路基施工作业指导书

路基施工作业指导书一、施工准备1、场地清理路基范围内的地表土采用推土机清除,人工配合汽车外运。

对不适宜的填料彻底清除干净,避免路基完工后的隐患;对低洼地段不适宜材料较深处;采用挖掘机清除至要求范围为止。

取土坑范围内分工区进行合理取土。

挖土时严格控制,取土标高误差控制在20cm以内。

2、施工临时排水系统取土场分区段开挖的排水沟与四周主沟连通,沿路基两侧结合设计排水系统,在护坡道边缘处开挖一条纵向排水沟,直接与就近河道或渠道连接。

横跨便道时,下埋直径50cm砼圆管涵,确保排水沟畅通。

路基低洼积水处,人工开挖引水沟,将水引入排水沟,确保路基范围内无积水,为雨后快速开工创造条件。

二、施工方法根据一般路基施工指导意见(试行修订版)分以下几种施工方法。

填土高度H值为硬路肩减去74 cm路面结构层后的标高至原地面减去15cm后的标高之差。

A、填土高度H<40cm保证路床填筑厚40cm,向下开挖40cm,基底翻松25cm晾晒并掺灰5%石灰处理,压实度大于85%,40cm分二层用8%灰土填筑,下层压实度大于90%,上层压实度大于93%。

路床分二层填筑,20cm(8%灰土)+20cm(5%灰土)。

B、填土高度H<60cm,保证路床填筑厚60cm,向下开挖40cm,基底翻松25cm晾晒并掺5%石灰处理,压实度大于85%,40cm分二层用8%灰土填筑,下层压实度大于90%,上层压实度大于93%。

路床分三层填筑,20cm(8%灰土)+20cm(5%灰土)+20cm(5%灰土)。

C、填土高度H<80cm,保证路床填筑厚80cm,向下开挖40cm,基底翻松25cm晾晒并掺灰5%石灰处理,压实度大于85%,40cm分二层用8%灰土填筑,下层压实度大于90%,上层压实度大于93%。

路床分四层填筑, 20cm(8%灰土)+20cm(5%灰土)+20cm(5%灰土)+20cm (5%灰土)。

D、填土高度H<1.0m,在保证95区80 cm的底面,向下开挖40cm(实际小于40cm),基底翻松25cm晾晒并掺灰5%石灰处理,压实度大于85%,40cm分二层填筑,下层20cm用8%灰土填筑,压实度大于90%,上层20cm用5%灰土填筑,压实度大于93%。

路基施工作业指导书

路基施工作业指导书

路基施工作业指导书一、前言路基施工作业是道路建设的重要环节之一,它直接关系着道路的稳定性和使用寿命。

为了保证施工作业的高效、标准化和质量可控,制定本指导书,以提供相关作业指导和操作规范。

二、施工前准备1.调查设计在开始施工前,必须对工程进行充分的调查设计,熟悉设计要求、工程范围和施工方案。

同时,根据地形地貌、土壤和水文情况,做好相应的预处理工作。

2.设备准备准备好所需的施工机械设备,包括挖掘机、平地机、压路机等,并确保设备技术状况良好,能满足施工的需求。

3.劳动力组织合理组织劳动力,确保施工队伍的数量和质量,保证施工作业的顺利进行。

三、施工过程1.土方开挖(1)根据设计要求确定路基的开挖深度,确保路基能承受道路使用的荷载。

(2)采用挖掘机进行土方开挖,注意挖方量和挖方方向的控制。

(3)开挖后,进行土壤的分类和卫生填方。

2.场地平整(1)使用平地机对挖掘完成后的路基进行平整处理,铲除高低不平的地面和杂草,使路面平滑。

(2)注意场地排水,确保路基表面不积水。

3.填筑与夯实(1)根据设计要求,选择合适的填方土,对路基进行填筑。

填筑时要分层进行,并逐层夯实。

(2)选择合适的压路机对填筑完成的路基进行夯实,确保土壤的密实度和稳定性。

4.边坡处理(1)根据设计要求,对边坡进行修整,确保其稳定性和美观度。

(2)采取防护措施,如植被覆盖、设置护坡砖等,以防止边坡的沉积和滑坡。

5.其他工程施工根据实际情况,进行其他相关工程的施工,如排水系统的建设、路面结构的铺设等。

在施工过程中,严格按照设计要求和工程标准进行操作。

四、质量控制1.施工记录在施工过程中,做好详细的施工记录,包括施工进度、施工人员、设备使用情况等。

以备后期追溯和质量管理。

2.质量检测委托有资质的质检机构进行路基施工的质量检测,确保施工质量符合相关标准和要求。

3.质量整改对于检测中发现的质量问题,及时采取整改措施,确保施工质量达到标准。

五、安全防护1.施工现场安全(1)设置安全警示标志,明确施工区域,防止产生事故。

路基安全作业指导书

路基安全作业指导书

路基安全作业指导书1、一般安全施工要求1.1、路基土石方施工前,应做好场地布置,对岩体裂缝及滑动面、地表水和地下水等影响安全的隐患,应进行了解,并制定相应的安全技术措施,保证路基的安全施工。

1.2、路基位于滑坡体上施工时,应在滑坡体上设观测桩,由专人观测滑坡体位移情况。

若有变化,应采取相应措施。

1.3、在崩塌、岩堆地段开挖石方应采用控制爆破。

在崩塌地段刷坡应设明显的安全标志。

1.4、施工场地狭小、行人和机械作业繁忙的地段应设临时交通指挥人员。

1.5、路基施工时,如下方有既有铁路或国道、公路时,应设防止土石滚落的防护措施。

2、路堤安全施工2.1、在不稳定的地面斜坡及易于倾坍滑动的斜坡上施工时,人行道应离开填方坡脚线5m以外,并设警告标志。

2.2、填石路堤边坡的码砌宜与逐层填筑保持在同一高度。

2.3、采用机械填筑应符合下列规定:2.3.1、在填土区边缘应设置安全标志;2.3.2、土方机械作业时,无关作业人员不得靠近机械。

2.3.3、在挖掘机土斗的回转半径范围内,人员不得停留或通过。

2.3.4、铲运机的运行道路宽度应大于铲运机宽度1.0m。

2.3.5、电动蛙式打夯机停用时应切断电源;2.3.6、在水中填筑路堤,应先查明水深和流速,制订打捞抢救措施。

2.3.7、高边坡路堤施工,应制定此段落相应的安全防护措施。

2.4、桥涵缺口的填筑应符合以下规定:2.4.1、锥体和台后路基填土,宜采用顺序作业,填土和夯实作业应避免相互干扰;2.4.2、锥体坡面铺砌,宜与逐层保持在同一高度。

2.4.3、锥体护坡上不得停放夯具,作业人员不得在护坡下休息。

3、路堑安全施工3.1、路堑开挖应自上而下进行,严禁掏底开挖。

3.2、开挖时应定期对坡面、坡顶的稳定情况进行检查,发现异常现象应立即处理。

3.3、分层开挖时,作业面应相互错开,严禁重叠作业。

3.4、严禁在松动危石下方作业、休息、和存放机具。

3.5、路堑开挖危及运输道路及建(构)筑物时,应采取安全防护措施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

文件编号:RHD-QB-K4852 (管理制度范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX路基施工安全作业指导书标准版本路基施工安全作业指导书标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。

,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。

1、一般规定1.1 路基工程开工前,作业队应根据经理部下发的《路基实施性施工组织设计》,根据具体的路基施工特点,编制更为详细的路基施工组织设计,制定相应的安全技术措施。

1.2 参加施工的人员,必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,并应定期进行安全技术考核,合格者方准上岗操作。

对从事电气、锅炉、压力容器、焊接、车辆驾驶、爆破等特种工种的人员,应经过专业培训,获得合格证书后,方准持证上岗,并按照国家有关规定进行定期再培训。

1.3 作业队应按照《安全生产法》的规定建立安全生产管理机构,设立专职安全管理人员。

1.4 施工现场、生活区、修理加工区、油库等地方要根据不同设施设置足够的、相配的消防设施。

施工人员应熟悉消防设施性能和使用方法,并组建一支经过训练的义务消防队。

1.5 施工人员上岗前,必须按规定穿戴防护用品。

作业队负责人和安全检查人员应随时检查劳动保护用品的穿戴情况,不按规定穿戴防护用品的人员不得上岗。

1.6 施工所用的各种机具设备和劳动保护用品,应定期进行检查和必要检验,保证其经常处于完好状态;不合格的机具设备和劳动保护用品严禁使用。

特别注意要按照国家法律法规要求购置、检验、保管、发放、更换劳动保护用品。

1.7 本段路基施工中,将遇到埋设的地方、军队电缆设施和输油、输气管线设施(具体位置由相关部门指定)。

在该处施工时,严禁采用机械开挖、放炮作业。

必须制定详细的安全措施,在相关单位的指引下,采用人工探明和人工施工的方法施工,确保万无一失。

2 施工现场及测量2.1 施工现场应设置安全标志,并不得擅自拆除。

2.2 易燃易爆仓库、发电机房、变电所,应采取必要的安全防护措施,严禁用易燃材料修建。

工地小型油库应远离生活区及周围居民区50米外,并外设围栏,加设避雷装置。

2.3 对环境有污染的设施、材料应在远离人员居住的较为空旷的地点,污染严重的工作场所应配有防污染的设施。

2.4 测量钉桩要注意周围行人安全,不得对面使锤,钢钎和其他工具不得随意抛掷。

2.5 测量人员在高压线附近工作时,必须保持足够安全距离,遇雷雨时不得在高压线、大树下停留。

2.6 在陡坡和危险地段测量时必须系安全带,脚穿软底轻便鞋。

2.7 在公路、交通繁忙的道路上测量时,必须有专人警戒,防止交通事故。

3、场内交通及水电设施3.1 施工现场急弯和陡坡地段应设置明显交通标志。

施工线路弯道半径一般不小于15m,特殊情况下不得小于1.5m。

3.2 生产生活用水应鉴定,水质必须符合国家现行标准,水源应采取保护措施,防止水质污染。

3.3 场内临时用电架设的电线应绝缘良好,悬挂高度和线间距必须符合电业部门的安全距离。

3.4 电工在接近高压线作业时,其安全距离为:10kv以下不得小于0.7m,20~35kv以下不得小于1m,44kv以下不得小于1.2m,否则必须停电后方可作业。

3.5 各种电器设备应配有专用开关,室外使用的开关、插座应外装防水箱并加锁,在操作处加设绝缘垫层。

3.6 现场架设的临时线路必须用绝缘物支持,不得将电线缠绕在钢筋、树木和脚手架上。

3.7 电器设备应按规定接地、接零。

3.8 各种电器设备的检查维修,一般应停电作业;如必须带电作业时,应有可靠的安全措施并派专人监护。

3.9 工地安装变压器必须符合电力部门的要求,并设专人管理,施工用电要尽量保持三相平衡。

3.10 现场的变(配)电设备处,必须备有灭火器材和高压安全用具,非电工人员严禁接近带电设备。

3.11 使用高温灯具要防止失火,与易燃物的距离不得小于1 m,一般电灯泡距易燃物不得小于0.5 m。

3.12 移动式电器机具设备应用橡胶电缆供电,并经常注意理顺,跨越道路时,应埋入地下或穿管保护。

3.13 遇有雷雨天气不得爬杆带电作业,在室外无特殊防护装置时必须使用绝缘拉杆拉闸。

3.14 施工现场的临时照明:室内照明线路应用瓷夹固定;电线接头应牢固,并用绝缘胶带包扎;保险丝应按照用电负荷量装设。

3.15 检查电器设备时应按下列要求进行:必须由电工进行;工作中如遇停电应拉下开关,切断电源,检修结束必须仔细检查各项设备情况,没有异常,方可合闸。

4、施工机械4.1 施工机械操作人员在工作中不得离岗位,不得操作与操作证不符合的机械,不得将机械设备交给无本机操作证的人员操作。

4.2 操作人员必须按照本机说明书规定,严格执行工作前的检查制度和工作中注意观察及工作后的检查保养制度。

4.3 驾驶室内和操作室内应保持整洁,严禁存放易燃、易爆物品,严禁酒后操作机械,严禁机械带故障运转或超负荷运转。

4.4 机械设备在施工现场停放时,应选择安全的停放地点,关好驾驶室,拉上驻车制动闸,坡道上停车时,要用三角木或石块抵住车轮,夜间要有专人看管。

4.5 放置电动机的地点必须保持干燥,周围不得堆放杂物和易燃品。

启动高压电开关及高压电机时,应戴绝缘手套,穿绝缘鞋。

5、路基施工场地清理、土方施工5.1 清楚地表丛草、树木及进行其他工作严禁放火焚烧,以防引起火灾。

5.2 在靠近建筑物、设备基础、电杆附近挖土时,必须采取安全防护措施。

5.3 土方、石方开挖必须自上而下放坡开挖,严禁采用挖空低脚的操作方法。

5.4 高陡边坡处施工必须遵守下列规定:作业人员必须系安全带;开挖工作应与装运工作相互错开,严禁上下双重作业;弃土下方和有危石及范围内的道路,应设警告标志,作业时坡下严禁通行;坡面上的操作人员对松动的土、石必须及时清除,严禁在危石下方作业、休息和存放机具。

5.5 施工中如发现山体有滑动、磞塌迹象危及施工安全时,应暂停施工,撤出人员和机具,并报经理部处理。

5.6 在落石与岩堆积地段施工,应先清理危石和设置拦截设施后再开挖,坡面上松动石块应边挖边清楚。

5.7 会车时应轻车让重车,通过窄路、十字路口、交通繁忙地段及转弯时,应注意来往行人及车辆。

重车运行,前后两车距离必须大于5m,下坡时间距不小于10m,并严禁车上乘人。

车道应有专人维修。

5.8 电动蛙式打夯机的电源必须完好无损,并应安装漏电保护,操作时应戴绝缘手套,一人操作,一人付出电缆进行辅助,辅助与操作人员必须紧密配合,严禁在夯机前方隔机扔电缆和背拉线前进。

电缆线不应5.9 大型机械进场前,应查清所通过道路、桥梁的净宽和承载力是否足够,否则应先予拓宽和加固。

5.10 施工单位应为进场机械提供临时机棚或停机场地。

机械在停机棚内起动时,必须保持通风;棚内严禁烟火,机械人员必须掌握随机所备灭火器材的使用方法。

5.11 在电杆附近挖土时,对于不能取消的拉线地垄及杆身,应留出土台。

土台半径:电杆为1~1.5m,拉线1.5~2.5m,并视土质决定边坡坡度。

土台周围应插标杆示警。

5.12 机械在危险地段作业时,必须设明显的安全警告标志,并应设专人站在操作人员能看清的地方指挥。

驾机人员只能接受指挥人员发出的规定信号。

5.13 机械在边坡、边沟作业时,应与边缘保持必要的安全距离,使轮胎(履带)压在坚实的地面上。

5.14 配合机械作业的清底、平地、修坡等辅助工作应与机械作业交替进行。

机上、机下人员必须密切配合,协同作业。

当必须在机械作业范围内同时进行辅助工作时,应停止机械运转后,辅助人员方可进入。

5.15 施工中遇有土体不稳、发生坍塌、水位暴涨、山洪暴发或在爆破警戒区内听到爆破信号时,应立即停工,人机撤至安全地点。

当工作场地发生交通堵塞,地面出现陷车(机),机械运行道路发生打滑,防护设施毁坏失效,或工作面不足以保证安全作业时,亦应暂停施工,等恢复正常后方可继续施工。

6、石方工程6.1 石方爆破作业,以及爆破器材的管理、加工、运输、检验和销毁等工作均应按国家现行的《爆破安全规程》(GB6722—86)执行6.2 选择炮位时,炮眼口应避开正对的电线、路口和构造物。

6.3 凿打炮眼时,坡面上的浮岩危石应予清理。

凿眼所用工具和机械要详加检查,确认完好。

严禁在残眼上打孔。

6.4 机械扩眼,宜采用湿式凿岩或带有捕尘器的凿眼机。

凿岩机支架要支稳,严禁用胸部和肩头紧顶把手。

风动凿岩机的管道要顺直,接头要紧密,气压不应过高。

电动凿岩机的电缆线宜悬空挂设,工作时应注意观察电流值是否正常。

空压机必须在无荷载状态下起动。

开启送气阀前,应将输气管道联接好,不得扭曲。

在征得凿眼机操作人员同意后方可送气,出气口前方不得有人工作或站立。

贮气瓶内压力不得超过规定值,安全阀应灵敏有效。

运转中应注意检查是否有异常情况,不得擅离岗位。

6.5 严禁人工打眼。

6.6 爆破器材应严格管理,必须实施实销实报,剩余的爆破材料必须当日退库,严禁私自收藏,乱丢乱放。

更不得用爆炸物品炸鱼、炸兽。

发现爆破器材丢失、被盗要立即报告,等待处理。

6.7 作业人员在保管、加工、运输爆破器材过程中,严禁穿着化纤衣服。

6.8 爆破器材应按规定要求进行检验,对失效及不符合技术条件要求的不得使用。

6.9 爆破器材应由专人领取,炸药与雷管严禁由一人同时搬运。

电雷管严禁与带电物品一起携带运送。

爆破器材运送,应避开人员密集地段,并直接送往工地,中途不得随地存放或带入宿舍。

6.10 制作起爆药包(柱),应在专设的加工房或爆破现场的专用棚内进行。

棚内不准有电气、金属设备,无关人员不得入内。

导火索要用快刀切齐,轻轻插入雷管,不得猛插、旋转或磨擦。

管口要用安全铰钳夹紧,严禁用牙咬。

纸壳雷管应用胶布包扎严密。

药卷应用和雷管同样直径的竹、木锥子扎一个深为1.5倍雷管长度的小孔,然后放入接好引线的雷管,封闭扎口。

雷管不得露在药柱外面。

加工的起爆药包(柱)不应超过当班爆破作业的需要量。

6.11 超过5m的深孔不得使用导火索起爆。

6.12 装炮工作必须遵守下列规定:6.12.1 装药前应对炮眼进行验收和清理;对刚打成的炮眼应待其冷却后装药,湿炮眼应擦干后才能装药;6.12.2 严禁烟火和明火照明;无关人员应撤离现场;6.12.3 应用木质炮棍装药,严禁使用金属器皿装药;深孔装药出现堵塞时,在未装入雷管、起爆药柱前,可采用铜和木制长杆处理;6.12.4 装好的爆药包(柱)和硝化甘油类炸药,严禁投掷或冲击;6.12.5 不得采用无填塞爆破(扩壶除外),也不得使用石块和易燃材料填塞炮孔;不得捣固直接接触药包的填塞材料或用填塞材料冲击起爆药包,也不得在深孔装入起爆药包后直接用木楔填塞;填塞炮眼时不得破坏起爆线路。
