主体填充墙砌筑工程技术交底
填充墙砌体工程技术交底
7
(4)填充墙拉接筋 填充墙与结构混凝土柱、墙连接处设置墙体拉结筋,拉筋从结构板面 200mm 高度
起按间距 500mm,2φ6.5 设置,拉结筋深入墙体≥100mm,拉筋采用植筋与结构混凝土 拉结,填充墙与构造柱拉筋如下图。
(4)构造柱与梁、板的构造图:
(5)填充墙与剪力墙、柱的构造图:
10
5 10 20
检验方法
用经纬仪和尺检查或用其他测量仪器检 查 用 2m 托线板检查 用经纬仪、吊线和尺检查,或用其他测 量仪器检查
砌体构造柱严格按图纸设计和规范进行施工,特别是构造柱和墙梁拉结筋,墙转 角处水平拉结筋的施工。
(1)构造柱的钢筋与墙水平拉结筋必须严格按照设计和规范要求进行施工。 (2)构造柱边的墙体应砌成马牙槎,每个马牙槎沿高度方向的尺寸小于或等于 300mm,每个马牙槎退进不应小于 60mm。每个楼层开始,马牙槎应先退槎后进槎。采
8
(6)女儿墙 ①不大于 1.5 米高女儿墙上构造柱及砌体构但构造柱间距应满足半开间设置一个
且中距不大于 2m。 ②大于 1.5 米小于 2.2 米高女儿墙上构造柱配筋大样及砌体构造,但构造柱间距
应满足半开间设置一个且中距不大于 1.5m。 女儿墙构造做法如下图:
五.质量标准
砌筑时,砖应提前 1~2d 浇水湿润,烧结普通砖含水率宜为 10%~15%。砌块砌筑 时,应向砌筑面适量洒水。

填充墙砌体工程技术交底
工程名称 分项工程名称
交底内容:
一. 工程概况
某工程公司 地下室、主体填充墙砌筑
某工程,总建筑面积 170379.46m2,其中地下室建筑面积 31040.78m2,框架结构。 K6-1 楼~K6-15 楼为住宅楼,剪力墙结构,层数十四层~二十八层,K6-16、K6-17 楼为 三层商业用房,框架结构。砌体均为框架填充墙。
填充墙砌体技术交底
填充墙砌体技术交底一、工程概述本工程为_____,填充墙砌体采用_____材料,砌体施工质量直接影响到建筑物的整体质量和使用功能。
为确保填充墙砌体施工的顺利进行,特进行本次技术交底。
二、施工准备1、材料准备(1)砖或砌块:品种、规格、强度等级必须符合设计要求,并有出厂合格证、试验单。
(2)水泥:一般采用 325 级或 425 级普通硅酸盐水泥或矿渣硅酸盐水泥,应有出厂合格证和复试报告。
(3)砂:宜用中砂,并通过 5mm 孔径的筛子,不得含有草根等杂物,含泥量不应超过 5%。
(4)其他材料:拉结钢筋、预埋件、木砖等应准备齐全。
2、主要机具应备有砂浆搅拌机、大铲、刨锛、托线板、线坠、钢卷尺、灰槽、小水桶、砖夹子、小线、筛子、扫帚、八字靠尺板、钢筋卡子等。
3、作业条件(1)基础、主体结构等相关部分施工完毕,并经有关部门验收合格。
(2)弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
(3)按设计标高要求立好皮数杆,皮数杆的间距以15~20m 为宜。
(4)常温施工时,砖应提前 1~2d 浇水湿润,严禁干砖上墙。
三、施工工艺流程1、基层处理将砌筑部位的基层表面清扫干净,剔除浮浆、松散的混凝土块等,并浇水湿润。
2、放线根据设计图纸,在基础面或楼面上放出墙身轴线、边线及门窗洞口位置线。
3、排砖撂底根据砖或砌块的规格、尺寸和墙长进行排砖,以保证砌体灰缝均匀,组砌得当。
排砖时应注意门窗洞口位置对灰缝的影响。
4、砌筑(1)砌筑时应先盘角,每次盘角高度不应超过五层砖,随盘随靠平、吊直。
(2)砌砖应采用“三一”砌砖法,即一铲灰、一块砖、一揉压。
(3)水平灰缝和竖向灰缝宽度一般为 10mm,但不应小于 8mm,也不应大于 12mm。
水平灰缝的砂浆饱满度不得低于 80%,竖向灰缝不得出现透明缝、瞎缝和假缝。
(4)砖墙的转角处和交接处应同时砌筑,对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。

填充墙砌体施工技术交底
填充墙砌体施工技术交底施工技术交底工程名称:银都雅苑主体结构工程施工单位:2003□□□单位(子单位)交底人接受交底人数:项目经理、作业班组分项工程名称:填充墙砌体1、技术准备1)在砌筑前,应认真熟悉图纸,核实门窗洞口位置及洞口尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
2)已审核完建筑施工图纸,并确保填充墙、门窗洞口的位置、轴线尺寸准确无误,确保圈梁、过梁的标高正确。
3)使用经过校验合格的监视和测量工具。
4)施工前,工程技术人员应结合设计图纸及实际情况,编制出专项施工技术交底和作业指导书等技术性文件。
5)制定该分项工程的质量目标、检查验收制度等措施,以保证工程质量。
6)试验室应出具完整的砌筑砂浆配合比试验报告。
2、材料要求1)蒸压加气混凝土砌块常用尺寸规格尺寸有:长度(mm):600;宽度(mm):200、100等。
高度(mm):300.其规格尺寸比较灵活,根据设计要求,可根据需要选用或加工。
2)施工用水泥采用强度等级为32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,需新鲜、无结块。
3)施工期用砂宜采用中砂,砂中泥土含量不应超过5%,并过5mm的密目网筛。
3、主要机具1)机械:物料提升机、切割机、砂浆搅拌机等。
2)工具:瓦刀、夹具、手锯、小推车、灰斗、灰铁锹、小撬棍、小木锤、线锤、皮数杆等。
4、作业条件1)在砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
2)弹出楼层轴线及墙身边线,经复核,办理相关手续。
3)根据标高控线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在剪力墙、柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
4)根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
5)构造柱钢筋绑扎,隐检验收完毕。
6)砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
填充墙砌筑技术交底
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P. 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P 陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P
陕西省建筑工程施工质量技术资料统一用表
施工质量验收技术资料通用表
施工技术交底记录
陕ZTY—0019
陕西省建设工程质量安全监督总站编印.P.。
主体填充墙技术交底

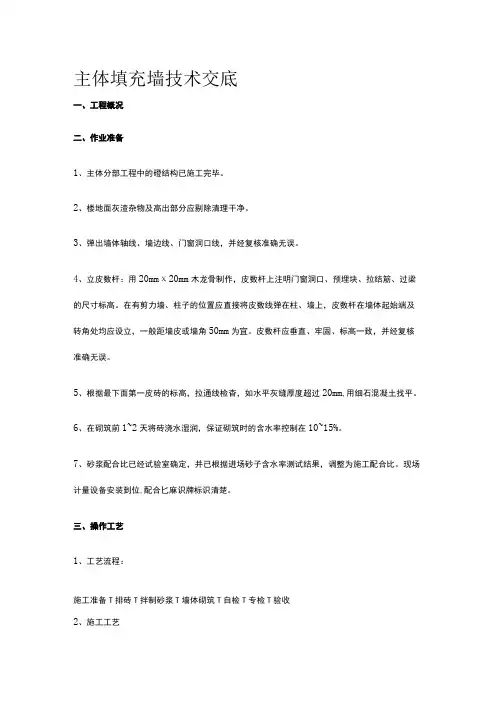

主体填充墙技术交底一、工程概况二、作业准备1、主体分部工程中的磴结构已施工完毕。
2、楼地面灰渣杂物及高出部分应剔除清理干净。
3、弹出墙体轴线、墙边线、门窗洞口线,并经复核准确无误。
4、立皮数杆:用20mmχ20mm木龙骨制作,皮数杆上注明门窗洞口、预埋块、拉结筋、过梁的尺寸标高。
在有剪力墙、柱子的位置应直接将皮数线弹在柱、墙上,皮数杆在墙体起始端及转角处均应设立,一般距墙皮或墙角50mm为宜。
皮数杆应垂直、牢固、标高一致,并经复核准确无误。
5、根据最下面第一皮砖的标高,拉通线检杳,如水平灰缝厚度超过20mm,用细石混凝土找平。
6、在砌筑前1~2天将砖浇水湿润,保证砌筑时的含水率控制在10~15%。
7、砂浆配合比已经试验室确定,并已根据进场砂子含水率测试结果,调整为施工配合比。
现场计量设备安装到位,配合匕麻识牌标识清楚。
三、操作工艺1、工艺流程:施工准备T排砖T拌制砂浆T墙体砌筑T自检T专检T验收2、施工工艺(1)、砌筑前,将楼、地面清扫干净,洒水湿润。
(2)、根据设计图纸各部位尺寸进行排砖摆底,排砖应上下错缝、内外搭接,灰缝平缝立缝控制在8~12丽之间,加气混凝土砌块的灰缝水平、竖向灰建均为15mmβ(3)、拌制砂浆a、严格按砂浆配合比拌制砂浆,拌制砂浆的稠度、强度及保水性,均应符合要求。
b、砂浆配合比为重量比,应设过磅员盘盘过磅,且计量准确。
U砂浆必须采用机械搅拌,投料顺序为砂一水泥一掺合料一水,搅拌时间不少于2minβd、砂浆应随拌随用,水泥混合砂浆在拌合后3h内用完,当施工期间最高气温超过30℃时,应在拌成后2h内使用完,严禁用过夜砂浆。
(4)、墙体砌筑a、墙体砌筑前,应先弹线、吊掉垂、设立皮数杆,待复核无误后再进行砌筑。
b、砌体组砌方法应正确,上下错缝、内外搭接,转角及交接处应同时砌筑。
对不能同时砌筑而又必须留置的临时间断处,应砌成斜槎(踏步槎),斜槎的水平长度不应小于墙体高度的2/3。
填充墙砌体工程施工安全技术交底
填充墙砌体工程施工安全技术交底一、前期准备工作1. 确定施工方案在进行填充墙砌体工程施工前,需要根据设计方案确定施工方案。
施工方案应详细包括施工工序、施工顺序、施工方法、材料选用等内容。
2. 地基处理施工前需要对地基进行处理,确保地基的稳定性。
地基处理包括清理、平整土地、松土等措施。
3. 材料准备施工前需要准备好各种施工所需的材料,包括砖块、砂浆、水泥等。
4. 工具设备施工前需要准备好各种施工所需的工具设备,包括砌筑工具、搅拌机、振动器等。
二、施工过程中的安全注意事项1. 人员安全1.1 人员培训施工前需确保施工人员具备相关的安全知识和操作技能,并进行必要的培训。
1.2 佩戴个人防护装备施工人员在施工过程中应佩戴好个人防护装备,包括安全帽、安全鞋、手套、口罩等。
1.3 防止高空坠物当施工人员在高处作业时,应使用安全带进行固定,并采取防止高空坠物的措施,确保施工人员的安全。
2. 施工现场安全2.1 安全防护设施施工现场应设置必要的安全防护设施,包括警示标志、安全网、防护栏杆等,确保施工现场的安全。
2.2 施工场地清理施工现场应保持清洁,及时清理施工过程中产生的杂物和垃圾,防止造成交通障碍和安全隐患。
2.3 环境污染防控施工过程中应防止污染环境,严禁随意倾倒废弃物料和污水,做到环境保护。
3. 施工操作安全3.1 安全操作规程施工人员需遵守安全操作规程,严禁违章操作和使用损坏的工具设备。
3.2 合理选择工具设备施工人员需根据施工要求和工艺要求选择合适的工具设备,避免使用不当的工具设备。
4. 防火和用电安全4.1 防火措施施工现场应设置防火设施,并做好防火管理工作,确保施工现场的防火安全。
4.2 用电安全施工现场应合理布置电缆线路,防止电缆暴露在施工区域,确保电气设备的安全使用。
三、施工结束后的安全注意事项1. 施工成果检查施工结束后,应对施工成果进行检查,确保施工质量符合要求。
2. 施工场地恢复施工结束后,应及时清理施工现场,恢复原貌,清理废料和垃圾。
填充墙砌体工程施工技术交底
填充墙砌体工程施工技术交底一、施工准备1、材料质量要求(1)本工程内外墙体均采用蒸压加气混凝土砌块。
其产品龄期应超过28天。
(2)蒸压加气混凝土砌块的运输、装卸过程中严禁抛掷和倾斜。
进场后应按品种、规格分别堆放整齐。
堆置高度不宜超过 1.8m,蒸压砌块混凝土砌块应防止雨淋。
(3)蒸压加气混凝土切块砌筑前应提前两天浇水湿润。
蒸压加气混凝土砌筑时,应向砌筑面适量浇水。
(4)蒸压加气混凝土砌体中不得留设脚手架眼,也不得砌后打洞凿槽。
(5)蒸压加气混凝土砌块不得在以下部位砌筑。
建筑物底层地面以下部位。
长期浸水或经常干湿交替部位。
受化学环境侵蚀部位。
经常处于80度以上高温环境。
2、主要施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等。
3、作业条件(1)根据室内标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可以划在框架柱上,并标明拉结筋、圈梁、边梁、墙梁的尺寸、标高、皮数线。
(2)砌筑前拉线检查,标高尺寸是否符合设计要求,如第一皮水平灰缝厚度超过25mm时,应用细石混凝土找平,不得用砂浆掺石子代替。
二、施工工艺(1)工艺流程:拌制砂浆→确认组砌方法→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝(2)拌制砂浆:砂浆配合比应采用重量比,并由实验室确定,水泥计量精度为±2%,砂,掺合料为±5%。
宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于1.5min。
砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3小时和4小时内使用完,不允许使用过夜砂浆。
(3) 砌体时底部至少先砌3皮普通砖,门窗洞口两侧一砖范围内用普通砖实砌。
(4)摆砖:5。
填充墙砌筑安全技术交底
单位工程名称施工单位日期施工部位施工内容填充墙砌筑安全技术交底交底内容:一、材料准备砂加气混凝土砌块、加气混凝土砌块、M5预拌干混砌筑砂浆、HRB400级C12、10、8、6钢筋、12mm厚木胶板、木方、脚手架、钢管等;混凝土采用商品混凝土。
二、施工机具1•测量、放线、检验:皮数杆、水准仪、经纬仪、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线。
2•施工操作:应备有大铲、瓦刀、灰槽、泥桶、砖夹子、筛子、运砖车、灰浆车、翻斗车、扫帚。
三、作业条件1、对进场的砂加气混凝土砌块、加气混凝土砌块型号、规格、数量、质量和堆放位置等已经进行检查、验收,满足施工要求。
2、所需机具设备已准备就绪,并已安装就位。
3、墙体基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其它尺寸线,轴线、墙身线、门窗洞口线等已经过技术核验。
4、在房屋四角或楼梯间转角等处设立皮数杆,并办好预检手续。
5、上道工序已经验收合格,并办理交接手续。
6、砌筑砂浆和灌孔洞用混凝土根据设计要求进行施工。
7、砌筑用的砌筑马凳支架已钉设完成、垂直运输机具准备就绪。
8、施工人员已经接受进场三级安全教育工作,并且学习并掌握施工技术、安全交底内容。
四、质量要求填充墙砌体施工质量要求应符合《砌体工程施工质量验收规范》(GB50203-2011)的规定。
五、工艺流程放线f验线f立皮数杆f基层清理、湿润f排列砌块f拉线f砌筑f预留洞施工f质量验收六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块的轴线、砌体边线和洞口线。
按照楼层建筑50线进行画线定位,外墙300厚砂加气应加3道拉结筋,拉结筋51cm—道第一道从建筑50现向下90mm,拉结筋为2根①6mm钢筋距墙边为50mm,长度不小于700mm。
填充墙长度大于5m时或墙长大于2倍层高时,墙顶宜与梁底或板底拉结,墙体中部应设置混凝土构造柱,当填充墙高超过4m,宜在墙体半高处加设水平系梁,梁截面高度不小于60mm。
填充墙砌体工程技术交底
填充墙砌体工程技术交底
填充墙是建筑工程中一种常见的砌筑材料,其主要目的是填补墙体与墙体之间的空隙和缝隙,使房屋具有更好的隔热性和保温性。
在填充墙砌体工程中,技术交底是非常重要的一环,其目的是确保施工质量,并最终实现建筑工程的质量标准。
技术交底主要包括以下方面:
一、墙体设计和规格要求:
在施工前,需要对填充墙的各项规格要求进行详细的设计规划,如墙体构造、砖头大小、砂浆配比等。
根据实际情况进行调整,确保设计方案符合需求。
二、施工材料选择及质量要求:
填充墙砌体工程材料的质量直接关系到工程的质量和施工进度。
因此,在选择砖头和砂浆时,需要仔细考虑其质量要求,并确保材料的质量符合标准。
三、砌筑方法:
在填充墙的施工过程中,需要按照砌筑方法进行施工,如先确定厚度、用水和拌合砂浆、按照施工线进行输出等。
施工过程中需要注意每一道工序每一步骤的正确进行。
四、现场质量管理:
现场施工过程中需要对施工过程进行现场质量管理,非常重要。
这包括监控材料的运输、转移和储存等,便于检查质量问题是否存在以及及时的解决措施。
综上所述,技术交底在填充墙砌体工程中扮演着非常重要的角色,可以实现施工的质量管理,并确保工程的质量标准。
应当根据实际情况进行适当的调整,以确保施工的质量和进度。
在施工过程中,需要严格按照规格执行工作,对现场进行质量管理,可保证工程施工效果和建筑的使用安全。
填充墙砌体工程施工技术交底
填充墙砌体工程施工技术交底
一、工程概述
填充墙砌体工程是建筑施工中常见的工程之一,它通过砌筑砖块或混凝土块填充墙体的方式来形成固定的墙体结构。
在填充墙砌体工程中,施工技术的合理应用和正确操作对于保证工程质量、提高施工效率具有重要意义。
本文将对填充墙砌体工程的施工技术进行交底。
二、施工前的准备工作
1. 施工前的准备工作是确保工程顺利进行的重要步骤。
首先,要对施工现场进行勘测,了解场地的地质情况、周围环境以及周边设施情况,以便进行合理的设计和施工方案制定;
2. 其次,要充分了解工程图纸和设计要求,明确工程的施工范围、施工方法和材料要求;
3. 接下来,要对所使用的砌体材料进行检验和试验,确保其质量符合施工要求;
4. 最后,要制定详细的施工计划和施工方案,明确施工队伍的任务分工和工期安排。
三、填充墙砌体施工的操作技术要点
1. 墙体基准线的确定
在填充墙砌体施工前,首先要确定墙体的准确基准线。
使用水平仪和测量工具对墙面进行测量,确保基准线的水平度符合要求。
2. 砌筑基层墙体
基层墙体是填充墙砌体工程中非常重要的组成部分。
在砌筑基层墙体时,要先将砖块涂抹砂浆粘贴在基层墙面上,然后按照设计要求进行砌筑。
砖块的摆放要整齐紧密,砂浆的挤入要充分,确保整个基层墙体的强度和稳定性。
3. 填充墙体的施工
填充墙砌体施工时,要根据设计要求选择合适材料并进行妥善安排。
在填充过程中,要注意保证墙体的垂直度和水平度。
材料的填充要均匀,不得有断层和空鼓现象。
填充墙砌体的每一层都要进行专业的检测和验收。
填充墙砌体工程技术交底
填充墙砌体工程技术交底1. 工程背景在建筑中,填充墙砌体是一种常见的墙体结构形式。
该结构形式通常应用于高层建筑、多层别墅等工程中。
填充墙砌体的安全性能直接影响建筑的安全性质,因此,针对该工程的技术交底显得尤为重要。
2. 工程材料2.1 砖头填充墙砌体中的主要材料是砖头。
在此工程中,应当选用高强度、质量稳定、吸水率较低的砖头进行砌体。
砖头的规格以墙体厚度为依据,要求规格统一,砖的质量应当经过验收合格后方可使用。
2.2 砂浆砖头的砌筑必需用到砂浆。
根据固定比例和混合方式,使用适当掺合料调配成细腻、牢固、耐水性能的砂浆。
砂浆的配合比应在施工前及时确认,避免因配比不正确导致墙体强度低下。
2.3 钢筋填充墙砌体中需要设置钢筋加强砖墙结构的承载能力。
钢筋的种类、直径、长度、数量等等需要根据工程设计和相关要求确定。
钢筋应满足相关标准,验收合格后才能进行使用。
3. 工程施工3.1 砌筑方法填充墙砌体的砌筑方法是:先砌垫石层,再按照图纸要求砌筑钢筋与砖头。
钢筋间距以及开洞位置按照设计图纸规定制定,并在砖头之间留置钢筋,使用混凝土加固补强。
墙面保持平直、光洁,保证砌头错缝不超过1cm,墙面外观平整度误差不超过5mm。
3.2 施工环境填充墙砌体的施工环境应当符合相关环境和安全规范。
施工现场应该处于平整、稳定的地面上,并需要有一个过程中水平监测的必需的技术措施,以保证墙体施工水平度。
3.3 安全措施施工现场要配备专业的安全管理人员,完善的安全措施和操作流程确保工人施工期间的安全。
需要特别注意的是,墙体施工进度过快质量就容易出现问题,施工人员必须做好工作计划,并根据实际施工情况确定施工进度。
4. 工程质量填充墙砌体的工程质量直接关系到建筑的安全性能。
在施工过程中,要严格按照规范要求进行工作,合理分配流程、质量监督、交底签字等环节,对工程质量保证高要求。
施工结束后,执行验收规则。
把工程验收标准明确告知验收人员,验收人员要对合格控件及施工质量进行检验。
填充墙砌体施工技术交底(加气块)
Q/BYQEOR1301NO:交底记录交底内容及要求:本工程原设计填充墙砌体材料为陶粒混凝土砌块,后甲方要求经设计同意将陶粒混凝土砌块变更为加气混凝土砌块,详设计变更单。
一、施工准备1、测量准备:在楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上弹出出建筑0.5米的标咼线,标出门窗洞口标咼控制点。
2、机具和材料进场计划3、进场水泥、砂、加气块合格证齐全,取样送检合格。
砂浆、混凝土配合比经试验室确定,拉接筋植筋拉拔试验合格,准备好砂浆、混凝土试模。
4、施工前仔细查阅图纸、图纸会审记录、方案、设计变更单及相关安全质量规范,列出施工中安全质量施工重点、难点,做到施工井井有序,确保施工质量。
二、施工方法(一)、砌块场内运输和堆放6、砌筑墙体1)、砌筑前,楼面、卫生间上返梁表面清扫干净,洒水湿润。
2)、必须保证加气块龄期不小于28d,出釜不能立即上墙使用,上墙含水率宜控制在15%〜20%,砌筑当天可以对砌块进行喷水湿润。
3)、按照规范要求,砌块应十字交错,错缝搭砌;加气块搭接长度不应小于砌块长度的1/3,必须根据设计图纸各部位尺寸进行试排,以确定竖向灰缝宽度及边端填充配块尺寸。
4)、试排块尽可能采用主规格的砌块,不应各规格砌块混砌。
局部需要镶嵌时,部位宜分散、对称,使砌块受力均匀。
砌体中主规格砌块应占总量的75%〜80%,砌筑之前,先清除砌块表面的污物,剔除外观质量不合格的砌块。
如下图所示:5)、试排块应特别注意门窗洞口、墙顶部底部等特殊部位。
6)、根据楼层高度和灰缝厚度在砼柱墙上弹出皮数线,水平灰缝厚度应控制在15mm。
根据每一楼层最下面第一皮砌块的标高,拉通线检查,如水平灰缝厚度超过20mm,应采用细石混凝土找平,不得用砂浆或砌块碎渣子找平。
7)、砌筑墙体,应从外墙的四角和内外墙交接处砌起,然后通线全墙面铺开。
8)、砌墙时必须挂线,挂线应拉紧,每层砌块都要穿线看平,保证水平缝均匀一致,平直通顺,一根挂线长度过长时,中间应加设支线点,防止线下垂。
墙体砌筑施工技术交底
7、勾缝
每块砌体砌筑就位后应刮完外溢砂浆后压勾水平缝,相邻砌块砌筑就位后填塞竖缝砂浆后压勾竖向缝,整面墙体砌筑完成后或本班次砌筑工做完成后整体压勾一次(可根据现场实际情况调整勾缝时间),勾缝自下而上进行,力道均匀。
3、圈梁(水平系梁)
墙体砌筑高度≥4m时,层高中部设置水平系梁,一个砌筑区域(房间)内的水平水平系梁需整体设置形成封闭,遇门窗洞口处,水平系梁可代替过梁设置在门窗洞口上部位置。
4、过梁
墙体洞口≥300时,需在洞口上部设置混凝土预制过梁,过梁根据门窗洞口尺寸提前现场提前预制,预支后需作业过来养护,过梁伸入洞口两侧墙体250mm。
五、注意事项
1、砌块材料现场堆放高度应控制在2m以内,运抵现场的砌块需做好材料保护,采用平板车进行场内运输,砌筑时,对缺棱少角的砌体材料严禁上墙,可做墙体收尾时的补砌材料使用。同时有防水措施,现场每批拌制的砌筑砂浆应在3h内用完,当气温超过30°时,应在2h内使用完毕。
2、加气块每天砌筑高度不超过1.4m,砌筑灰缝做横平竖直,上下错缝,转角处应相互咬槎砌筑,墙体需留置施工缝时,设置成斜槎。
六、安全文明施工
1、楼层内由于光线不足,施工前需提前布置好照明工作,如无特殊情况,夜间施工不超过22:00。
2、砌筑砂浆搅拌现场及砂浆罐装砂浆时,需有必要的扬尘放置措施,必要时安排专人洒水降尘。
3、外墙施工时,外墙防护设置到位,楼层与外墙之间间隙封闭,做好高空放坠落措施。
4、严禁在砌筑的墙体上进行放线、吊线、清扫墙面、支设模板等施工作业。
4、沿框架柱(剪力墙)全高每隔600mm完成墙体拉结筋植筋工作。
填充墙砌体技术交底
填充墙砌体技术交底一、设计要求1、所有墙体均采用蒸压加气砂砌块,外墙厚250mm,内墙分户墙厚200mm,其它部位墙厚125mm。
2、砌体砂浆标号M5混合砂浆重量比、水泥、砂、外加剂:1:6.96:0.2o二、操作要点1、填充墙砌体砌筑前块材应提前2d浇水湿润。
蒸压加气块砌筑时,应向砌筑面适当浇水。
2、砌块使用前,其产品龄期需超过28d。
3、砌筑前,根据施工图所弹出的轴线,先要摆砖样,排出灰缝宽度,摆砖时应注意门窗位置,砖块对灰缝的影响,同时需考虑窗间墙的组砌方法。
4、砌筑时,墙底部位应砌粉煤灰砖,其高度不宜小于200mm。
5、墙体与柱连接按要求每二皮砖放2根Φ6钢筋。
6、砌筑应错缝搭砌,砌块搭砌长度不应小于砌体长度的1/3砌块,水平灰缝隙厚度及竖向灰缝宽度分别宜为15mm和20mm。
7、填充墙砌至接近梁、板底时留一定空隙(22~24mm),待填充墙砌筑完并应至少间隔7d后,再将其补砌挤紧,斜砌砖角度最好大于600c o8、砌块在断砖过程中,用锯切割。
二、质量要求允许偏差值:垂直度小于5mm;表面平整度小于8mm;水平灰缝小于IOmm;门窗洞口高度、宽度不大于±5mm;外墙上下窗口偏移小于20mm。
对当班完成的墙体当班检查,及时整改,自检时如发现墙体不合格的返工材料及人工费均由当事人承担,每方墙上均要求实测数据及人员名单上墙。
四、现场管理1、每天必须做到工完场清:落地灰及时清理利用(即吊兰、合灰机、斗车、楼地面),每发现一次一项罚款壹拾元,隔夜灰硬化后按5.00元/桶给予罚款,直接从借支中扣除,屡教不改者重罚。
2、现场材料必须听从安排,有程序转运,轻拿轻放、分型号类别堆放,如发现故意损坏者,全额赔偿,干水泥不许上楼。
3、严格按要求控制砂浆配合比,多余砌块及时转运。
五、安全上工地必须戴安全帽,喝酒后不允许上班,砌块及其它物不允许向楼下抛掷。
砖上楼后堆置高度不超过4块且不能集中堆放,砌筑过程中,跳板放置要平、稳,跳板不允许有探头现象,跳板上只允许放一层砖,对预留洞口砌筑须安置过梁及拉接筋。
填充墙施工技术交底
填充墙施工技术交底填充墙砌筑施工技术交底工程名称:XXX郓州府·锦门项目工程分部工程主体分项工程填充墙砌筑交底内容:一、材料要求1.加气混凝土砌块常用尺寸规格为长度600mm,高度240mm或200mm,宽度200mm或100mm等。
2.使用M5混合砂浆。
3.墙体拉结筋φ6,构造柱、过梁钢筋为Ф10、Ф12,箍筋φ6.4.使用植筋结构胶。
二、主要机具大铲、刨锛、瓦刀、托线板、线坠、卷尺、铁水平尺、皮数杆、小水桶、灰槽、笤帚等。
三、作业条件1.填充墙施工前,主体结构已施工完毕,并经过主体验收,拉结钢筋已按要求植筋完成,并经过隐蔽验收,楼、地面基层水泥浮浆及施工垃圾清理干净。
2.弹出的轴线、墙线、门窗洞口线经复合无误后办完预检手续,测量出统一的控制标高。
3.皮数杆制作完毕,办完预检。
4.加气混凝土砌块在砌筑前1天应将加气混凝土砌块及与原结构相接处,洒水湿润,以保证砌体良好粘结。
5.砂浆采用M5混合砂浆。
6.大面积施工前先做样板墙,经项目部会同甲方、监理验收合格后方可进行大面积施工。
四、操作工艺1.砌筑的工艺流程:设置构造柱、过梁(圈梁)、拉结筋→基层处理→浇水润湿→基底找平→测量放线→排砖撂底→立皮数杆→排列砌块→拉线→墙底应砌150-200mm高混凝土实心配块砖,或现浇混凝土坎台→砌筑加气砼砌块→验收→水、电配合进行管线连接。
1.1植筋工艺流程:清理→弹线→定位→选择机具→设备安装→钻孔→清理孔洞→灌胶→植筋→固化。
1.1.1植筋前的工艺流程:混凝土结合面清理:将需要植筋的混凝土原结构表面清理干净。
定位:按照施工图纸,对需要植筋的地方弹线定位,并标明所植钢筋直径、深度,按已定好的孔位进行机械钻孔。
墙体拉结筋植筋孔位置原则上没有反坎的墙体从标准的结构楼板面往上量450mm,有反坎的墙体从反坎上皮往上量510mm设置第一道拉墙筋。
1.1.2施工要点:钻孔深度经施工队自检合格并经项目技术员、质检验收通过后报请甲方、监理进行检查。
填充墙砌体技术交底
技术交底编制单位/部门:中铁十六局集团有限公司六安项目部·施工技术部竖缝灌砂浆:每砌一皮砌块,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝(原浆勾缝),深度一般为3~5mm3)砌体结构构造施工①与砌体填充墙连接的钢筋混凝土墙、柱,应配合建筑施工图在墙体位置,沿墙、柱高每隔500mm预埋2φ6拉筋,锚入混凝土墙、柱内深度不小于250mm,沿全长贯通。
少数漏设或者位置不正确的拉结筋重新植筋,采用结构植筋专用胶锚固做法,按照图集规定要求植筋深度为15d,植筋专用胶要由厂家提供相应材质证明,并按规定进行施工试验。
②与现浇过梁、水平系梁连接的混凝土墙、柱,应事先预埋插筋,单侧锚入混凝土墙、柱内≧La,双侧则连通。
构造见图4)、墙体构造柱、圈梁及水平系梁的设置圈梁、水平系梁的混凝土强度等级除注明者外为C20。
加气块墙体在通风道及管道井部位,构造柱不需设置;在楼梯部位墙体需按要求设置墙厚构造柱,墙高>4m时,位于墙高中部或门窗顶设置与柱连接的通长的钢筋砼圈梁一道,高度为200mm,纵筋4 10,箍筋Ø6@250,;与构造柱连接的钢筋混凝土梁、板,应配合建筑施工图在构造柱位置,事先预埋插筋,上下端锚入梁、板内≥La,楼层同一位置应连通。
截面宽、高均同墙厚,纵筋4 12,箍筋 6@200,纵筋连接范围箍筋 6@100。
5)、砌体墙上门窗洞口过梁要求:①砌体墙上门窗洞口应设置钢筋混凝土过梁(见表10.3.1);当洞口上方有承重梁平行通过,且该梁底标高与门窗洞顶很近,放不下过梁时,可直接在梁下挂板。
钢筋混凝土过梁表洞宽 L(mm) 截面形式h a ①②③L≤1000 A 120 240 2 10 — 6@150 1000<L≤1500 A 120 240 3 10 — 6@150 1500<L≤1800 B 150 240 2 12 2 8 6@150 1800≤L<2100 B 180 240 3 12 2 8 6@150 2100≤L<3000 B 240 300 3 14 2 10 8@150 注:当过梁上有设备支架等其他荷载时,应通知设计人做复核。
填充墙砌筑技术交底
1、1、6、2交底
工程名称
绿城•玉园一期一标段1#楼
交底时间
2011、5、25
施工单位
浙江宝业建设集团限公司
工种
砖工
交底内容:
1、设计要求:M7、5混合砂浆砌陶粒砌块。
2施工准备
2、1材料及要求:
2、1、1砌块:砌块陶粒混凝土砌块,应按设计要求选用合格得砌块产品。
2、1、2砌筑用砂浆:主要就是水泥、水洗砂、粉煤灰等材料配制得砂浆。
5、3拆除施工架子时,注意保护墙体及门窗口角。
6应注意得质量问题
6、1砌体粘结不牢:原因就是砌块浇水、清理不好,砌块砌筑时一次铺砂浆得面积过大,校正不及时;砌块在砌筑使用得前一天,应充分浇水湿润,随吊运随将砌块表面清理干净;砌块就位后应及时校正,紧跟着用砂浆(或细石混凝土)灌竖缝。
6、2第一皮砌块底铺砂浆厚度不均匀:原因就是基底未事先用细石混凝土找平标高,必然造成砌筑时灰缝厚度不一,应注意砌筑基底找平。
4、2、4拉结钢筋、钢筋网片规格、根数、间距、位置、长度应符合设计要求。
4、3允许偏差项目,见表6-10。
交底人
接受交底人
质量检查员
注:附接受交底人全体人员名单。
施工技术交底
1、1、6、2交底
工程名称
绿城•玉园一期一标段1#楼
交底时间
2011、5、25
施工单位
浙江宝业建设集团限公司
工种
砖工
交底内容:
中型砌块砌体允许偏差表6-10
顶次
顶目
允许偏差(mm)
检查方法
1
轴线位置
10
经纬仪,水平仪检查,并检查施工记录。
2
基础或楼面标高
±15
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4)水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。
5)在操作过程中,要认真进行自检,如出现偏差,应随时纠正,严禁事后砸墙。砌筑砂浆应随搅拌随时用。混水墙应随砌随将舌头灰刮尽。
(3)弹出楼层轴线,经复核,办理相关手续。
(4)根据室内+0.5米标高控制线及窗台、窗顶标高,预排出砖砌体的皮数线,皮数线可画在框架柱上,并标明拉结筋、圈梁、过梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
(5)根据最下面第一批砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。严禁用砂浆或砂浆包碎石找平,更不允许采用两侧砌砖,中间填芯找平。
二.施工准备
1技术准备
(1)填充砌体施工前,应认真熟悉图纸,复核门窗洞口位置尺寸,明确预埋、预留位置,算出窗台及过梁顶部标高,熟悉相关构造及材料要求。
(2)根据设计图纸及规范要求,确定填充墙体构造柱及圈梁、过梁标高尺寸。
(3)使用经过校验合格的检测工具。
2材料要求
(1)填充墙采用页岩砖、砂加气砌块、炉渣空心砌块规格尺寸应一致,质量等级应符合标准要求。页岩砖、砌块、水泥进场时,应有出厂合格证,并复检。
5
用2m托线板检查
全高
≤10m
10
用经纬仪、吊线和尺检查,或用其他测量仪器检查
>10m
20
2砌体一般项目:
1)砖砌体组砌方法应正确,上、下错缝,内外搭砌。
2)砖砌体的灰缝应横平竖直,厚薄均匀。页岩砖灰缝厚度宜为8~12mm,砌块水平灰缝厚度及竖向灰缝厚度宜为15mm和20mm。
1砌体的主控项目:
1)砖和砂浆的强度等级必须符合设计要求。
2)砌体水平灰缝的砂浆饱满度不得小于80%。
3)砌体的位置及垂直度允许偏差应符合表13-26的规定。
普通砖砌体的位置及垂直度允许偏差表13-26
项次
项目
允许偏差(mm)
检验方法
1
轴线位置偏移
10
用经纬仪和尺检查或用其他测量仪器检查
2
垂直度
每层
10)砖墙工作段的分段位置,宜设在变形缝、构造柱或门窗洞口处。
11)设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和墙体上打凿水平沟槽。长度超过300mm的洞口上部,应设置过梁。
四.质量标准
砌筑时,砖应提前1~2d浇水湿润,烧结普通砖含水率宜为10%~15%。砌块砌筑时,应向砌筑面适量洒水。
(6)门、窗及洞口采用商品预制钢筋混凝土过梁。
3主要机具
砂浆搅拌机、磅秤、手推车、翻斗车、吊斗、砖笼、胶皮管、筛子、铁锹、半截灰斗、托线板、线坠、水平尺、小白线、瓦刀、砂浆试模、百格网、钢尺、皮数杆、砂浆稠度仪等。
4作业条件
(1)施工现场设固定照明灯、活动灯架满足施工需要。
(2)基础、主体结构等相关部分施工完毕,已经有关部门验收合格。
6)预埋混凝土砖:洞口高在1.2m以内,每边放2块;高1.2m~2m,每边放3块;高2m~3m,每边放4块;预埋砖的部位一般在洞口上边或下边四皮砖,中间均匀分布。钢门窗安装的预留孔、硬架支撑、暖卫管道,均应按设计要求预留,不得事后剔凿。
7)墙体拉结筋:墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应漏放、错放。
8)安装过梁,其标高、位置及型号必须准确,坐灰饱满。如坐灰厚度超过20mm时,要用细石混凝土铺垫,过量安装是,两端支撑点的长度应一致。
9)构造柱做法:砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不应超过300mm。马牙槎应先退后进。拉结筋按设计要求放置。构造柱与圈梁一起浇筑。砌体填充墙高度超过4米,设圈梁。
(5)立皮数杆、排砖:在皮数杆上或框架柱、墙上排出砖块的皮数及灰缝厚度,并标出窗台、洞口等标高;根据要砌筑的墙体长度、高度试排砖,摆出门、窗及孔洞的位置。
(6)砌筑填充墙Leabharlann 1)组砌方法采用一顶一顺。
2)挂线:砌筑砖墙厚度超过一砖厚时,应双面挂线。超过10米的长墙,中间应设支线点,小线要拉紧,每皮砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚度混水墙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。
(2)砂:一般用中砂,过5mm孔径筛子,并不应含有杂物。砂含泥量应符合要求。
(3)水泥混合砂浆,不得采用脱水硬化的石灰膏,生石灰熟化时间不得少于7天。
(4)墙体拉结筋、预埋于构造柱内的拉结钢筋要事先下料,放置于作业面随砌随用。框架拉结钢筋采用后置式与结构锚固,要进行拉拔强度试验。
(5)门窗洞口木砖采用商品预制混凝土砖。
填充墙砌体工程技术交底
工程名称
天津空港国际中心工程
施工单位
分项工程名称
砌筑工程
施工部位
主体填充墙砌筑
交底内容:
一.工程概况
本工程位于天津市空港物流加工区西二道以南,中环西路以东;地下室建筑面积为11831.8 m2,地上建筑面积为54667.7 m2。地下室填充墙采用MU10烧结普通页岩砖、裙房采用MU10炉渣空心砌块、塔楼砂加气砌块或炉渣空心砌块,M5混合砂浆砌筑。
(2)施工放线:根据楼层中的控制轴线,事先测放出墙体的轴线和门窗洞口的位置线,将窗台和窗顶的位置标高线标志在框架柱上。待施工放线完成后,上报技术部门验收合格后,方可进行墙体砌筑。
(3)基层处理:在砌筑墙体前应对墙基层进行清理,将楼层上的浮浆、灰尘清扫冲洗干净,并浇水使基层湿润。
(4)构造柱钢筋绑扎:构造柱钢筋采用植筋,箍筋加密范围为不小于450mm或1/6层高,柱子中心线应垂直。
(6)构造柱采用植筋,钢筋绑扎,阴检验收完毕。
(7)砌筑砂浆配合比经有资质的试验部门试验确定,有书面配合比申请单、通知单。在施工现场根据砌体方量准备好取样砂浆试模。
三.施工工艺
1工艺流程
墙体拉结筋、构造柱植筋→施工放线→钢筋绑扎→放线立皮数杆、拌制砂浆→排砖→砌筑填充墙→验收
2操作工艺
(1)填充墙施工前,必须把墙、柱上填充墙体拉结筋每500mm高植一道,每道设2根Φ6钢筋,每边伸入墙内不应小于墙长的1/5且不应小于700mm或至门窗洞口边,锚入柱内200,端部设900弯钩;砌体填充墙大于5m时应在墙中部设构造柱。
