甲方联系单
甲方工程联系单008关于工期顺延
工程联系单(编号:008)朔州市万鑫房地产开发有限公司:
我方自本年度3月7日起,按照《万鑫地产一期项目工程金沙国际一标段建筑安装工程施工补充合同》和施工进度计划的要求,多次与贵公司沟通、协调准备组织大批材料进场。
贵公司执意要求所有材料均要询价、定价,并于4月5日召开“材料价格专题会议”单方面决定此事。
导致我方无法购买材料,工期滞后30天。
最后于4月26日经我公司领导与贵公司沟通对材料价格这个问题有了共识,在文件还未下发的时候我方为顾全大局赶工期,于5月1日组织1#、2#楼的管道井材料进场。
但贵方材料检验组单方面说我方材料不合格,导致我方材料于2013年5月7日退场,且在退场后的第三天,我方再次组织材料进场,贵公司专业验收人员不在场,导致进度又滞后10天。
截止2013年5月20日,按施工进度计划已经拖后73天,工期应予以顺延。
户内强电配电箱、多媒体弱电箱、等电位端子箱,我方在三月初已经上报材料计划,并于过程中多次请求材料进场,直到5月10日,户内强电配电箱(我方多次强调只要箱体,不要内部设备,造成我方必须派专人看管配电箱内部设备)才进场。
弱电箱、等电位箱既不明确是甲供还是施工单位自购,将直接影响后续抹灰工程的进行。
山西二建第十分公司朔州金沙国际项目部
2013年5月20日。
甲方联系单
主送安徽申港臵业有限公司长安物业公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)针对目前及以前多次发生的关于交房后电路老跳闸问题,尽管施工单位给予了积极的配合和维修。
但大小责任均由施工单位来承担,显然不合理。
据了解,很多小业主在装修时拆改线路、装修用机械不按国家相关安全技术的规定进场和使用,造成户内电器、电路的故障及厨卫间防水的破坏。
望甲方工程部、长安物业公司对此反应的问题引起重视,把责任界定清楚。
建议甲方对小户主在装修前进行手续的完善。
施工单位(盖章):项目经理(签名): 2012年 6月8日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、确定二次装修设计方案,请甲方提早准备;2、钢结构雨棚的设计及施工;3、建筑室内装修一览表中注明另定的,应抓紧落实;4、外墙干挂大理石的施工单位、材质、颜色确认及做法;5、真石漆墙面的施工单位、材料供应商、颜色确定;6、保温岩棉板材料是否改变;7、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);8、确定玻璃幕墙的施工单位及生产厂家;9、外墙涂料施工单位的确定;10、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);11、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
施工单位(盖章):项目经理(签名): 2012年 4月7日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2012033101主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、外墙干挂大理石的施工单位、材质、颜色确认及做法;2、真石漆墙面的施工单位、材料供应商、颜色确定;3、保温岩棉板材料是否改变;4、确定二次装修设计方案,请甲方提早准备;5、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);6、确定玻璃幕墙的施工单位及生产厂家;7、钢结构雨棚的设计及施工;8、室内装修一览表,楼梯间楼面为防滑地砖面层,踏步面的材料未定,建议用水泥砂浆;9、建筑室内装修一览表中注明另定的,应抓紧落实;10、地下室及公建部分室内装修一览表餐厅栏部位的顶棚做法栏内,三层位于四层住宅外廊及盆景摆放区域楼板下,设50厚岩棉板保温层,在第一张说明图中的七.1.4)为40厚岩棉板,按哪一个?“三层位于四层”的说法指的是三层顶?11、外墙涂料施工单位的确定;12、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);13、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
工程联系单

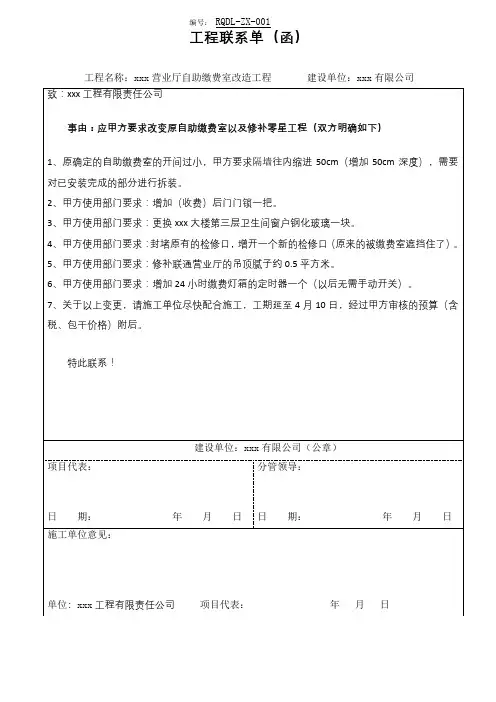

工程名称:xxx营业厅自助缴费室改造工程 建设单位:xxx有限公司
致:xxx工程有限责任公司
事由:应甲方要求改变原自助缴费室以及修补零星工程(双方明确如下)
1、原确定的自助缴费室的开间过小,甲方要求隔墙往内缩进50cm(增加50cm深度),需要对已安装完成的部分进行拆装。
2、甲方使用部门要求:增加(收费)后门门锁一把。
特此联系!
建设单位:xxx有限公司(公章)
项目代表:
日 期: 年 月 日
பைடு நூலகம்分管领导:
日 期: 年 月 日
施工单位意见:
单位: xxx工程有限责任公司项目代表: 年 月 日
3、甲方使用部门要求:更换xxx大楼第三层卫生间窗户钢化玻璃一块。
4、甲方使用部门要求:封堵原有的检修口,增开一个新的检修口(原来的被缴费室遮挡住了)。
5、甲方使用部门要求:修补联通营业厅的吊顶腻子约0.5平方米。
6、甲方使用部门要求:增加24小时缴费灯箱的定时器一个(以后无需手动开关)。
7、关于以上变更,请施工单位尽快配合施工,工期延至4月10日,经过甲方审核的预算(含税、包干价格)附后。
建筑联系单(施工至甲方)-样式
建筑联系单(施工至甲方)-样式
一、工程基本信息
1. 工程名称:
2. 甲方名称:
3. 乙方名称:
4. 工程地址:
5. 工程开始日期:
6. 工程预计完成日期:
7. 工程联系人及联系方式:
二、工程内容
1. 工程概述:
2. 工程范围:
3. 施工要求:
三、工程进度计划
1. 工程进度安排:
2. 关键节点:
3. 工期变更:
四、工程费用及付款方式
1. 总工程费用:
2. 付款方式:
3. 工程款支付节点:
五、工程质量及验收标准
1. 工程质量要求:
2. 工程验收标准:
3. 质量验收方式:
六、安全与环保要求
1. 施工安全要求:
2. 环境保护要求:
3. 施工现场管理:
七、其他事项
1. 特别约定:
2. 问题解决:
3. 合同变更与解除:
以上为建筑联系单(施工至甲方)的样式,请根据实际情况填写相关内容,并于双方签字盖章后生效。
注意事项:
- 本联系单仅为样式参考,具体内容根据实际需求进行调整。
- 双方在填写、签署前请仔细阅读每一条款项,如有疑问可协商解决。
- 若需要变更或解除本联系单,请按合同条款进行操作。
甲方工作联系单范本
甲方工作联系单范本1.工作联系单怎么写首先是应该写工作联系单,去网上下载一个标准格式,内容上分两段,一是造成土方流失的原因,第二段写上处理意见,报请甲方(业主)批准,联系单的下边留好甲方、施工方、监理、设计签字的地方。
1.工程联系单:用于甲乙双方日常工作联系。
只需建设、监理(或设计)、施工单位签认。
例如:施工单位联系建设单位催要甲供材料。
2.工程联系单作用:工程联系单是用于联系工程技术手段处理,工程质量问题处理,设计变更等的函件,一般多见于施工单位出具联系单给建设单位或设计单位,建设单位也常常向设计单位出具联系单,收件单位均要依据具体情况予以答复。
3.管理规定:为了加强对工程投资的管理,进一步规范参建各方在工程联系单提出、审核、确认、实施等环节的行为,提高管理与协商效率,明确程序和办理期限,有效地控制工程造价和合理控制施工进度,保证工程质量,根据有关法律法规和合同条款,制定本规定。
2.工作联系单工程联系单:用于甲乙双方日常工作联系。
只需建设、监理(或设计)、施工单位签认。
例如:施工单位联系建设单位催要甲供材料。
工程联系单是用于联系工程技术手段处理,工程质量问题处理,设计变更等的函件,一般多见于施工单位出具联系单给建设单位或设计单位,建设单位也常常向设计单位出具联系单,收件单位均要依据具体情况予以答复。
工作联系单:施工过程中如存在一些业务方面的工作需与业主、监理协商,通过工作联系单文字形式发送业主、监理。
然后业主、监理给予回复处理意见。
希望对你能有所帮助。
3.施工单位的联系单甲方该怎么回复,格式是什么各单位的格式不同,内容只要针对联系单的要求做回复即可。
由相关专业人员组成的、有相应资质、进行生产活动的企事业单位。
比如,建设单位自营工程的施工队、房修队、国营建筑公司、安装公司、工程队、市政公司及集体施工企业等组织机构,都可以叫做施工单位。
施工单位在施工过程中发现设计文件和图纸有差错的,应当及时提出意见和建议。
联系单(甲方格式)
工程联系单工程名称:联系单编号:TS--001主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:二层、三层电梯控制器墙面开洞2只及洞口修补(原墙面为水泥砖墙+木工板基层+铝板饰面),计100元/个*2个=200元整;特此上报,望贵方确认!施工单位(公章):项目经理:2013 年 6 月20 日建设单工程设计部:年月日位批复注:本单一式二份,双方各持一份。
工程联系单工程名称:联系单编号:TS-002主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:三层财务室原北面墙原有240厚窗洞封墙,洞口砌120厚红砖墙与外墙平,水泥砂浆双面粉刷,内侧木龙骨16.5mm细木工板基层、9.5mm石膏板饰面,洞口面积1500*1000*2只;(附:报价表)施工单位(公章):项目经理:2013 年 6 月20 日建设单工程设计部:年月日位批复财务成本部:年月日工程联系单工程名称:联系单编号:TS-003主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:原先施工图设计一层接待室及二层电视区域铝板墙面电视机两侧用雾化玻璃,后因贵方决定雾化玻璃用灯箱取代,故而造成我方已安装雾化玻璃及T5灯带损失,玻璃计3平方,T5灯带14W 8支;(附:报价表)施工单位(公章):项目经理:2013 年 6 月20 日建设单工程设计部:年月日位批复财务成本部:年月日工程联系单工程名称:联系单编号:TS-004主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:一、一层固定窗方钢过梁加设钢丝网12㎡,外水泥砂浆粉刷20厚,费用如下:1、泥工14工×250元/工=3500元;2、6mm钢筋、水泥砂浆、粗钢丝网、模板、架子费合计1500元;二、一层大厅原柱子面铺设钢丝网,水泥砂浆粉刷20厚,其中钢丝网:高5300×宽300×10片,计16㎡;柱子粉刷面积:高5300×宽460×10厚,计24.38㎡,费用如下:3、泥工16工×250元/工=4000元;4、6mm钢筋、水泥砂浆、粗钢丝网、模板、架子费合计2200元;---费用合计:3500+1500+4000+2200=11200.0元施工单位(公章):项目经理:2013 年 6 月20 日建设单工程设计部:年月日位批复财务成本部:年月日工程联系单工程名称:联系单编号:TS-005主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:一层办公室新开窗洞2个,规格1600长*1200宽*240厚,使用40*40*2方管制作1600*240平面钢架2只,上砌240厚墙砖,高度0.24米,水泥砂浆双面粉刷;修补窗边墙砖3.5㎡(墙砖甲供,规格240*60)留缝辅贴;计:1、钢架制作费180元*2只=360元,其余零星材料计150元,材料费计360+150=510元;2、人工费用合计6工*250元/工=1500元;两项合计510+1500=2010元;(附:简图)施工单位(公章):项目经理:2013 年 6 月20 日建设单工程设计部:年月日位批复财务成本部:年月日工程联系单工程名称:联系单编号:TS-006主送单位浙江万昌置业有限公司抄送单位浙江天盛装饰工程有限公司联系内容:一层楼地面整体抬高及二层局部楼地面找平1、一层卫生间、更衣室区域地坪整体抬高200mm,其中碎石垫层100mm、C15现浇现拌混凝土100厚;面积19.284㎡。
甲方取消部分施工内容联系单模板
抄送:江苏××建设监理有限公司
现变更如下:
1、商业1#楼(售楼处)电气图纸变更已完成,集抄表箱到户内箱的电缆,我司已经编标进总包合同,由总包采购安装,取消你司合同内商业1#楼
集抄表箱到户内箱的电缆采购安装工作;
2、15#楼取消地下室一层电信设备间桥架采购安装,取消从15#楼公共计量箱至电信设备间配电箱电缆采购安装工作;
项目名称
苏地2013-G-30号地块
日期
2017-10-23
事项名称
关于苏州××××三期电气图纸事宜
主送单位
苏州××设备安装工程有限公司
抄送单位
江苏××建设监理有限公司
费用责任单位
□甲方:□单位名称:
指令类别
□设计变更类□非设计变更类
指令性质
□增加□减少/取消□替换
有无返工
□是□否
有无负签证
□是□否
以上工作接到通知后,按附件变更图纸安装落实。
项目部签章:
主办工程师:
项目经理:
工程通知单
通知单号:
甲方工作联系单
湖南干杉建筑工程有限公司
主送单位
长沙双瑞房地产开发有限公司
抄送
项目名称
藏珑·湖上国际花园3.2期
事由
内容:
1、为了确保现场文明施工达标,我部将在3-9.10栋南侧设挡土墙,具体做法详图示,同时在外墙脚手架部位及挡土墙南侧与施工道路之间的施工场地采用C25砼150厚进行硬化。
2、3-9.10栋同一层地面回填土深达5米,且土质含水量较大,无法夯填密室,为了确保二层楼面梁板支模体系的稳固,我部将在一层地面浇捣C25砼150厚作为支模体系的支承基石。
发文单位
湖南干杉建筑工程有限公司
主送单位
四川鹏鑫劳务有限公司
抄送
项目名称
藏珑·湖上国际花园3.2期
事由
8栋四层剪力墙柱拆模时间
内容:
由你部承建的藏珑湖上国际花园3.2期8#栋,于2013年8月6日晚上浇注第四层剪力墙柱砼及第五层梁板砼。我部工程师多次要求你部及时拆除第四层剪力墙、柱模板,进行浇水养护,但你部未积极组织拆模,至2013年8月8日下午16:0:0方将剪力墙、柱模板拆除完毕。现对你部进行人民币壹仟圆处罚,另已浇注混凝土因养护不及时造成的质量问题,由你部承担全部责任。如有类似情况再次发生,我部将责令你部将相关班组清退出场。
1、相关项目报价单附后,同时请按合同约定,在申报单价的基础上增加相关税费。
2、当植筋深度为20D时,其植筋单价在10D单价基础上乘以1.8的系数。
项目经理:
2013年月日
监理单位意见:
总/专业监理工程师(签章):
2013年月日
建设单位意见:
负责人:
2013年月日
工作联系单
编号:2013081913
发文单位
甲方对总包安全质量进度联系单
甲方对总包安全质量进度联系单一、引言本联系单旨在对总包安全质量进度进行监督和沟通,确保甲方与总包方在安全、质量和进度方面保持有效的合作和沟通,从而确保项目的顺利进行。
二、联系单内容1. 项目概述项目名称:项目地点:合同编号:总包方:2. 监督要求甲方要求总包方遵守工程建设法律法规及相关标准规范,确保工程安全、质量和进度的合规性。
具体要求如下:•安全要求:总包方应制定和执行合理的安全管理方案,确保现场安全生产。
每周提交一次安全巡检报告。
•质量要求:总包方应按照合同要求,执行工程建设质量标准,确保工程质量。
每月提交一次质量检验报告。
•进度要求:总包方应合理安排资源,保证工程按照合同约定的时间节点完成。
每日提交一次进度报告。
3. 联系人及联系方式甲方联系人:总包方联系人:联系电话:联系邮箱:4. 沟通要求甲方与总包方每周开展一次会议,对安全、质量和进度进行沟通和评估。
•会议时间:每周五上午9:00-10:00•会议地点:项目办公室•会议议程:–每周安全巡检报告,总包方汇报安全情况,甲方提供建议和指导;–每月质量检验报告,总包方汇报质量情况,甲方审核并提供反馈;–每日进度报告,总包方汇报进度情况,甲方确定下一步行动计划。
5. 问题解决机制双方若在项目过程中发现问题或遇到困难,应立即沟通解决。
解决机制如下:•紧急问题:总包方应立即向甲方汇报,并提出解决方案,甲方负责协调解决。
•普通问题:总包方每周提交问题汇报,甲方每周提供解决方案和跟进进度。
6. 审批流程总包方如需对实施计划、安全管理方案、质量控制方案等进行调整,应提出申请并经甲方审核通过后执行。
审批流程如下:•总包方提交申请;•甲方进行审核;•甲方提出修改意见(若有);•总包方修订并重新提交;•甲方最终审批通过。
7. 附件•合同文本•安全管理方案•质量控制方案•实施计划三、总结本联系单旨在明确双方的责任和要求,确保甲方对总包安全质量进度的有效监督和管理。
给甲方工作联系单范文
给甲方工作联系单范文
工作联系单。
甲方,(公司名称)。
乙方,(个人姓名/公司名称)。
联系地址,(具体地址)。
联系电话,(联系电话)。
联系邮箱,(联系邮箱)。
联系时间,(工作时间)。
联系内容,(具体工作内容)。
1. 甲方与乙方确认,乙方将按照以下工作联系单的内容,对甲方提供相关服务。
2. 乙方将按照约定的时间和地点,按时到达工作场所,并严格
按照甲方的工作要求进行工作。
3. 乙方将保守甲方的商业秘密,不得泄露给任何第三方,严禁
私自留存甲方的机密资料。
4. 乙方在工作期间应当服从甲方的管理,听从甲方的指挥,不
得擅自离开工作岗位。
5. 乙方应当保持工作状态良好,不得在工作期间偷懒、打瞌睡,严禁在工作场所吸烟、喝酒等不良行为。
6. 乙方在工作期间如有疑问或者遇到问题,应当及时与甲方沟通,共同商讨解决方案。
7. 甲方将按照约定支付乙方的工作报酬,支付方式为(具体支
付方式),支付时间为(具体支付时间)。
8. 乙方在工作期间如有违反以上规定的行为,将承担相应的法
律责任,并且甲方有权终止与乙方的工作合作。
9. 本工作联系单自双方签字盖章之日起生效,至工作结束之日
终止。
甲方(盖章):乙方(盖章):
签字,___________ 签字,___________ 。
日期,___________ 日期,___________ 。
以上为甲乙双方工作联系单的具体内容,双方应当严格遵守以上规定,共同维护双方的合法权益。
如有违反,将承担相应的法律责任。
乙方发甲方工作联系单模板范文
乙方发甲方工作联系单模板范文英文回答:Work Contact Sheet.1. Introduction.The purpose of this work contact sheet is to establish clear communication and coordination between the two parties involved in a work project. It serves as a formal document that outlines the details of the project, including the scope of work, timelines, deliverables, and contact information. By having a well-defined work contact sheet, both parties can ensure that they are on the same page and can work together efficiently and effectively.中文回答:工作联系单。
1. 简介。
工作联系单的目的是为工作项目中的两方建立清晰的沟通和协调。
它作为一份正式文件,概述了项目的详细信息,包括工作范围、时间表、交付物和联系信息。
通过拥有一个明确定义的工作联系单,双方可以确保他们在同一页面上,并能够高效和有效地合作。
2. Project Details.The work contact sheet should include all relevant project details to ensure that both parties have a complete understanding of the project requirements. This includesthe project name, description, objectives, and any specific instructions or guidelines. Additionally, it should outline the scope of work, including the tasks to be completed, deadlines, and any milestones or deliverables.中文回答:2. 项目细节。
甲方联系单
主送安徽申港臵业有限公司长安物业公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)针对目前及以前多次发生的关于交房后电路老跳闸问题,尽管施工单位给予了积极的配合和维修。
但大小责任均由施工单位来承担,显然不合理。
据了解,很多小业主在装修时拆改线路、装修用机械不按国家相关安全技术的规定进场和使用,造成户内电器、电路的故障及厨卫间防水的破坏。
望甲方工程部、长安物业公司对此反应的问题引起重视,把责任界定清楚。
建议甲方对小户主在装修前进行手续的完善。
施工单位(盖章):项目经理(签名): 2012年 6月8日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、确定二次装修设计方案,请甲方提早准备;2、钢结构雨棚的设计及施工;3、建筑室内装修一览表中注明另定的,应抓紧落实;4、外墙干挂大理石的施工单位、材质、颜色确认及做法;5、真石漆墙面的施工单位、材料供应商、颜色确定;6、保温岩棉板材料是否改变;7、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);8、确定玻璃幕墙的施工单位及生产厂家;9、外墙涂料施工单位的确定;10、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);11、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
施工单位(盖章):项目经理(签名): 2012年 4月7日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2012033101主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、外墙干挂大理石的施工单位、材质、颜色确认及做法;2、真石漆墙面的施工单位、材料供应商、颜色确定;3、保温岩棉板材料是否改变;4、确定二次装修设计方案,请甲方提早准备;5、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);6、确定玻璃幕墙的施工单位及生产厂家;7、钢结构雨棚的设计及施工;8、室内装修一览表,楼梯间楼面为防滑地砖面层,踏步面的材料未定,建议用水泥砂浆;9、建筑室内装修一览表中注明另定的,应抓紧落实;10、地下室及公建部分室内装修一览表餐厅栏部位的顶棚做法栏内,三层位于四层住宅外廊及盆景摆放区域楼板下,设50厚岩棉板保温层,在第一张说明图中的七.1.4)为40厚岩棉板,按哪一个?“三层位于四层”的说法指的是三层顶?11、外墙涂料施工单位的确定;12、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);13、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
甲方联系单回复
工程名称:汉口城市广场(二期)室外道路排水工程
编号:001
发往单位 武汉地产控股有限公司及武汉双联创和置业有限公司开发部
发往单位 湖北鸿诚工程咨询管理有限责任公司
附件
事由 关于 C 区北侧及 B 区施工节点事宜
接武汉双联创和置业有限公司开发部编号 SW001 号联系单,对其提出的问题回复如 下:
1、B 区东侧排水管混凝土包管和回填工作必须于 8 月 15 日完成,并将场地移交景 观单位进行消防道路施工;
回复:W17 至 W18 因中天建筑未腾退施工场地给我单位,故此段排水管道未施工 完。
2、B 区所有隔油池于 8 月 20 日前完成,相应场地全部移交景观单位; 回复:因 B 区中间段面隔油池方案未定,故此段隔油池未施工完。 3、C 区北侧道路砼 9 月 2 日全部完成。 回复:因 C 区北侧自来水管网未进场,且 W18 至 W19 段中天建筑未腾退,故影响 我单位的水稳基层及砼路面施工。 综上所述是造成我单位工期滞后的原因,请贵单位能体谅施工中的实际困难,对后 期施工的工期给予考虑。 妥否,请批示!
建设单位:
监理单位:
施工单位:
年 ห้องสมุดไป่ตู้日
精美文档
年 月日
1
年 月日
发甲方工作联系单模板
济南万达文化体育旅游城D11地块项目(B-10地块)项目部(章)
项目负责人(签字):
日 期 :2018年8月20日
工 作 联 系 单
项目名称:济南万达文化体育旅游城D11地块项目
文件编号:2b3cD11-001
主 题:关于3区车库施工进度事宜
主 送:泰州佳俊
特通知泰州佳俊:
由你方负责的3区车库存在施工进度缓慢问题,导致现场材料堆码存在混乱问题,现要求你方尽快安排车库钢筋工加人,加快3区车库进度。现车库因下雨原因导致积水严重,要求你方尽快安排工人排水,尽快恢复车库的正常施工。
建筑工人劳务合同联系单
甲方(用人单位):[用人单位全称]地址:[用人单位地址]法定代表人:[法定代表人姓名]联系电话:[联系电话]乙方(劳动者):[劳动者姓名]性别:[性别]年龄:[年龄]籍贯:[籍贯]身份证号码:[身份证号码]联系电话:[联系电话]根据《中华人民共和国劳动合同法》、《中华人民共和国劳动法》等相关法律法规,甲乙双方本着平等自愿、公平公正的原则,就乙方在甲方处从事建筑工人劳务工作事宜,达成如下协议:一、合同期限1. 本合同自年月日起生效,至年月日止,共计[合同期限]个月。
2. 合同期满后,如甲方工作需要,乙方同意继续工作,双方可另行签订劳动合同。
二、工作内容1. 乙方在甲方指定的工程项目中,担任[具体工种]工作。
2. 乙方应按照甲方的要求,完成工程量及质量标准。
三、工作地点1. 乙方工作地点为[具体项目地点]。
2. 甲方应保障乙方工作场所的安全、卫生。
四、工作时间与休息休假1. 乙方每周工作[具体天数]天,每天工作[具体小时数]小时。
2. 乙方享有国家规定的法定节假日、休息日及年休假。
3. 如遇特殊情况,甲方需安排乙方加班,加班时间应按国家规定支付加班费。
五、劳动报酬1. 乙方工资按月结算,具体工资标准为:[具体工资数额]元/月。
2. 甲方应在每月[具体日期]前支付乙方当月工资。
3. 乙方在完成工程量及质量标准后,甲方应支付乙方相应奖金。
六、社会保险与福利1. 甲方应依法为乙方缴纳养老保险、医疗保险、失业保险、工伤保险和生育保险。
2. 乙方在合同期内,如因工受伤,甲方应承担相应的赔偿责任。
七、违约责任1. 如乙方违反合同约定,甲方有权解除合同,并要求乙方承担违约责任。
2. 如甲方违反合同约定,乙方有权要求甲方承担违约责任。
八、争议解决1. 本合同履行过程中发生的争议,双方应友好协商解决。
2. 协商不成的,任何一方均可向合同签订地人民法院提起诉讼。
九、其他约定1. 乙方在甲方工作期间,应遵守国家法律法规及甲方规章制度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
主送安徽申港臵业有限公司长安物业公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)针对目前及以前多次发生的关于交房后电路老跳闸问题,尽管施工单位给予了积极的配合和维修。
但大小责任均由施工单位来承担,显然不合理。
据了解,很多小业主在装修时拆改线路、装修用机械不按国家相关安全技术的规定进场和使用,造成户内电器、电路的故障及厨卫间防水的破坏。
望甲方工程部、长安物业公司对此反应的问题引起重视,把责任界定清楚。
建议甲方对小户主在装修前进行手续的完善。
施工单位(盖章):项目经理(签名): 2012年 6月8日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、确定二次装修设计方案,请甲方提早准备;2、钢结构雨棚的设计及施工;3、建筑室内装修一览表中注明另定的,应抓紧落实;4、外墙干挂大理石的施工单位、材质、颜色确认及做法;5、真石漆墙面的施工单位、材料供应商、颜色确定;6、保温岩棉板材料是否改变;7、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);8、确定玻璃幕墙的施工单位及生产厂家;9、外墙涂料施工单位的确定;10、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);11、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
施工单位(盖章):项目经理(签名): 2012年 4月7日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2012033101主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)1、外墙干挂大理石的施工单位、材质、颜色确认及做法;2、真石漆墙面的施工单位、材料供应商、颜色确定;3、保温岩棉板材料是否改变;4、确定二次装修设计方案,请甲方提早准备;5、确定门窗工程的生产厂家(包括防火门、进户门、卷帘门);6、确定玻璃幕墙的施工单位及生产厂家;7、钢结构雨棚的设计及施工;8、室内装修一览表,楼梯间楼面为防滑地砖面层,踏步面的材料未定,建议用水泥砂浆;9、建筑室内装修一览表中注明另定的,应抓紧落实;10、地下室及公建部分室内装修一览表餐厅栏部位的顶棚做法栏内,三层位于四层住宅外廊及盆景摆放区域楼板下,设50厚岩棉板保温层,在第一张说明图中的七.1.4)为40厚岩棉板,按哪一个?“三层位于四层”的说法指的是三层顶?11、外墙涂料施工单位的确定;12、施工电梯厂家的确定及能否满足土建施工同步(进场及安装时间);13、施工合同书(补充协议)第三条工程承包范围及方式中第二大条第四条其他“甲方指定分包”的所有内容请明确。
施工单位(盖章):项目经理(签名): 2012年 3月31日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:工程联络单项目名称:长安·萨尔斯堡编号:2012031901主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于后浇带封闭事宜(联络内容)本工程目前十层结构已结束,我项目部计划在下周开始把负二层、负一层及六层以下的伸缩后浇带封闭,沉降后浇带除外。
请建设单位、监理单位予以认可,并进行隐蔽验收。
施工单位(盖章):项目经理(签名): 2012年 3月19日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:工程联络单项目名称:长安·萨尔斯堡编号:2012031601主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于相关签证未回复事宜(联络内容)我公司施工的长安〃一品工程,所办理的签证及联系单迟迟未收到回复,望监理、甲方能尽快给予答复。
具体签证如下:签证名称签收时间签收人长安〃一品垫层修复签证2012.1.5 李明月长安〃一品关于2012年人工费调整联系单2012.1.13 李明月长安〃一品地下室砌体通风照明费联系单2012.3.5 方宗锦27#楼1105室露台改造签证2012.3.9 丁梅翡翠花园4#楼送商品混凝土签证2012.3.9 丁梅施工单位(盖章):项目经理(签名): 2012年 3月16日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:工程联络单项目名称:长安·萨尔斯堡编号:2012031401主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题(联络内容)建筑说明六中第2条选用02J102-1图集相关节点,该图集是小型空心砌块构造图集,而不是煤矸石空心砖的构造图集,结构说明参照(06SG614-1)图集,究竟按哪一个?第4条所有煤矸石空心砌块墙体应用专用砂浆或胶粘剂砌筑,本工程的填充墙全部是煤矸石空心砖砌体,应采用普通M5砂浆砌筑?施工单位(盖章):项目经理(签名): 2012年 3月14日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复意见:工程联络单项目名称:长安·萨尔斯堡编号:2011113001主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品地下室外墙保护层相关事宜(联络内容)本工程地下室外围防水层外的保护层设计为120砖墙,由于现场施工场地狭小,材料难以运输及操作难度极大,基坑暴露时间过长,安全隐患较大,冬季已至,多有冰霜雨雪天气,考虑加快施工进度,并对本工程的基础部分尽快回填土,以进行下一步的现场布臵,再一次建议建设单位慎重考虑,将砌墙体保护层改为抹1:2水泥砂浆保护层,水泥砂浆保护层施工,我方有把握保证不会影响保护层的效果。
我项目部恳请建设单位、监理单位予以认可。
施工单位(盖章):项目经理(签名): 2011年 11月30日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日分管领导:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2011111701主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品地下室顶板防水相关事宜(联络内容)本工程地下室底板、外侧墙及消防水池的防水,原设计为水泥基渗透结晶型防水涂料(后改为JS防水涂料),但室外±0.000以下地下室顶板的防水做法没有说明,是否需要做防水层,采用什么材料,并确认施工单位,请建设单位、监理单位予以确认。
施工单位(盖章):项目经理(签名): 2011年 11月17日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单(未报因为不需要)项目名称:长安·萨尔斯堡编号:2011111301主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品外墙防水保护层相关事宜(联络内容)本工程地下室外墙外侧防水保护层,原设计为120厚煤矸石实心砖墙体,因现场施工条件较差,基坑基本没有操作面,材料下不去,难于操作,建议改为20厚1:3水泥砂浆保护层,11月3日,设计院黄工同意,可改为1:2水泥砂浆保护层,但不知什么原因后又认为7.6米高的墙面容易脱落,不同意更改,但经我公司多方咨询相关人员,认为抹20厚水泥砂浆做保护层可取,而且成本低、易操作,还能缩短施工时间,既解决了施工难度,也降低了施工成本,因此,请建设单位、监理单位、设计单位予以确认为感。
施工单位(盖章):项目经理(签名): 2011年 11月13日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2011110401主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品外墙防水保护层相关事宜(联络内容)本工程地下室外墙外侧防水保护层,原设计为120厚煤矸石实心砖墙体,因现场施工条件较差,基坑基本没有操作面,材料下不去,难于操作,建议改为20厚1:3水泥砂浆保护层,请建设单位、监理单位、设计单位予以确认为感。
施工单位(盖章):项目经理(签名): 2011年 11月04日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2011101901主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品梁钢筋相关事宜(联络内容)本工程设计为2条轴网,有些部位几条梁交叉布臵,不是一个轴网,就梁的钢筋三皮或者四皮重叠,再加板钢筋交叉布臵,其表面高度不浇混凝土也超出设计建筑成活面标高,而建筑做法只有30mm,如何处理?施工单位(盖章):项目经理(签名): 2011年 10月19日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:2011101001主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品防水材料事宜(联络内容)我项目部在8月30日就地下室外墙和地下室消防水池内壁及四层降板区域的厨房、卫生间防水材料问题,已发一个联系单,但至今没有回复,目前要开始土方回填工作,考虑防水效果和工程质量,再次建议将防水材料由水泥基渗透型刚性防水改为JS或851聚氨酯柔性防水材料,请建设单位、监理单位予以慎重考虑,并尽快回复为感。
施工单位(盖章):项目经理(签名): 2011年 10月10日总监理工程师:分管工程师:年月日工程总监:工程部经理:分管工程师:年月日总工办:年月日回复单位(盖章):经办人(签名):年月日安徽申港臵业有限公司工程联络单项目名称:长安·萨尔斯堡编号:20110091301主送安徽申港臵业有限公司抄送安徽省恒信工程监理有限责任公司工程名称长安〃一品主题关于长安〃一品剪力墙端柱钢筋锚固事宜(联络内容)本工程所有混凝土结构构件的构造做法均参照03G101-1图集的做法,而在该图集第47页的有端柱时剪力墙水平钢筋锚固问题有两种要求,就此事建设单位、监理单位、施工单位有争议,各自坚持自己的理解,但不能因为此事而暂停施工。
