FIDIC合同主要条款的解读(13)
FIDIC合同条款解析及案例
FIDIC合同的框架关系是业主、咨询工程师、承包商之间的三位一体。
咨询工程师在业主与承包商之间起着过滤器和筛子的作用,他应该在业主与承包商之间独立地根据合同秉公决断,即将有关的合同条款套用到发生的具体事件上,公正无倚地监督项目实施。
咨询工程师并不作为合同中的任何一方,因而为了项目实施,他有权作为中间人对业主和承包商发出指令并约束双方,行使法律上准仲裁人的权利,业主无权影响甚至干涉咨询工程师的决定。
同时,承包商应该切记:业主为咨询工程师所提供的服务支付薪水。
在这个意义上,可以说业主又是咨询工程师的主人。
作为承包商,履约过程中日常工作主要是与咨询工程师交往,许多具体事宜在实施前需先获其认可及推荐。
要特别注意,与咨询工程师和业主的一切往来必须采用书面形式,函件中应尽量引据合同条款及有关事实,并建立发文的签收制度,做到有理有据。
中国土木工程公司在某国承建的一个公路项目系采用FIDIC合同1977年第三版,合同额为981万美元,工期24个月,咨询工程师来自英国一家老牌咨询公司。
项目在实施过程中,遇到该国与邻国发生争端,邻国单方面关闭两国边境,停止向这个内陆国家提供燃油,造成项目主体工程停工9个多月,为合同工期的37%强,属于重大风险。
我方依合同有关条款,据理力争,经过一年多的艰苦交涉,最后获得燃油危机索赔成功。
索赔金额达429万美元,是合同额的44%,并就此顺延工期29个月。
该项目在燃油危机发生后,在与咨询工程师及业主的索赔交涉中,经过认真研读标书,我们主要运用了FIDIC合同以下有关条款。
第2款咨询工程师的权利和义务业主一般在合同特殊条款中加入限定:“对于给承包商增加额外费用、核定索赔金额、确认延长工期等将导致工程追加开支的决定,咨询工程师必须事先报经业主批准”。
中国土木工程公司承建的该项目即加列特殊条款第2.3款,增加对咨询工程师的权力限制。
所以,应该注意在努力做好咨询工程师疏导工作的同时,切不可忽视业主在决定索赔、延长工期时的重要作用。

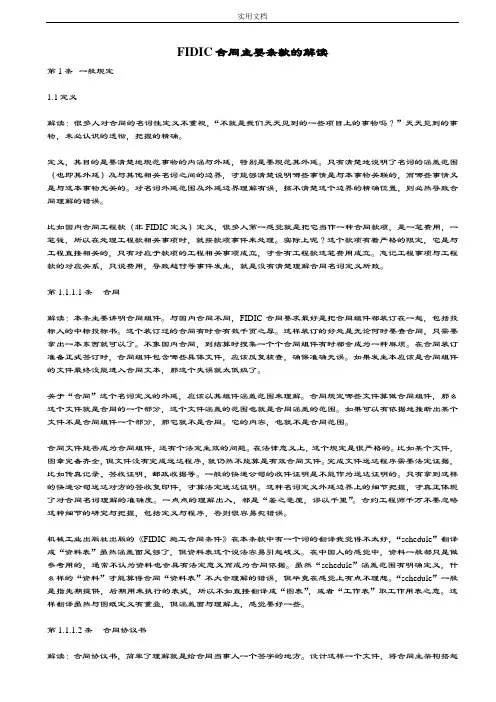

FIDIC规定合同主要条款解读汇报(完整版)
FIDIC合同主要条款的解读第1条一般规定1.1定义解读:很多人对合同的名词性定义不重视,“不就是我们天天见到的一些项目上的事物吗?”天天见到的事物,未必认识的透彻,把握的精确。
定义,其目的是要清楚地规范事物的内涵与外延,特别是要规范其外延。
只有清楚地说明了名词的涵盖范围(也即其外延)及与其他相关名词之间的边界,才能够清楚说明哪些事情是与本事物关联的,而哪些事情又是与这本事物无关的。
对名词外延范围及外延边界理解有误,搞不清楚这个边界的精确位置,则必然导致合同理解的错误。
比如国内合同工程款(非FIDIC定义)定义,很多人第一感觉就是把它当作一种合同款项,是一笔费用,一笔钱,所以在处理工程款相关事项时,就按款项事件来处理。
实际上呢?这个款项有着严格的限定,它是与工程直接相关的,只有对应于款项的工程相关事项成立,才会有工程款这笔费用成立。
忘记工程事项与工程款的对应关系,只说费用,导致超付等事件发生,就是没有清楚理解合同名词定义所致。
第1.1.1.1条合同解读:本条主要讲明合同组件。
与国内合同不同,FIDIC合同要求最好是把合同组件都装订在一起,包括投标人的中标投标书。
这个装订过的合同有时会有数千页之厚。
这样装订的好处是无论何时要查合同,只需要拿出一本东西就可以了。
不象国内合同,到结算时搜集一个个合同组件有时都会成为一种麻烦。
在合同装订准备正式签订时,合同组件包含哪些具体文件,应该反复核查,确保准确无误。
如果发生本应该是合同组件的文件最终没能进入合同文本,那这个失误就太低级了。
关于“合同”这个名词定义的外延,应该以其组件涵盖范围来理解。
合同规定哪些文件算做合同组件,那么这个文件就是合同的一个部分,这个文件涵盖的范围也就是合同涵盖的范围。
如果可以有依据地推断出某个文件不是合同组件一个部分,那它就不是合同。
它的内容,也就不是合同范围。
合同文件能否成为合同组件,还有个法定生效的问题。
在法律意义上,这个规定是很严格的。
fidic 条款
fidic 条款【实用版】目录1.FIDIC 条款的概述2.FIDIC 条款的作用和重要性3.FIDIC 条款的主要内容4.FIDIC 条款在国际工程中的应用5.FIDIC 条款对我国工程项目的启示正文1.FIDIC 条款的概述FIDIC 条款,全称为“国际咨询工程师联合会条款”,是由国际咨询工程师联合会(Fédération Internationale des Ingénieurs-Conseils)制定的一系列工程合同条款。
FIDIC 条款主要用于规范国际工程项目的管理和执行,保障各方权益,降低合同纠纷风险,提高工程质量。
2.FIDIC 条款的作用和重要性FIDIC 条款在全球范围内被广泛采用,其作用和重要性体现在以下几个方面:(1)降低合同纠纷风险:FIDIC 条款为工程项目的各方提供了明确的合同权利和义务,有助于避免因合同条款不明确导致的纠纷。
(2)提高工程质量:FIDIC 条款对工程项目的质量管理、验收和评估等环节进行了详细规定,有利于提高工程质量。
(3)保障各方权益:FIDIC 条款明确了各方的权益,包括业主、承包商、设计师等,有助于维护各方利益。
(4)促进国际工程合作:FIDIC 条款采用国际通用的工程管理和技术标准,有助于促进国际工程合作和交流。
3.FIDIC 条款的主要内容FIDIC 条款主要包括以下几个方面:(1)合同的组成:包括合同协议书、专用条款、通用条款和合同附件等。
(2)合同各方的义务:明确了业主、承包商、设计师等各方的职责和义务。
(3)工程的设计、施工和验收:对工程的设计、施工和验收等环节进行了详细规定。
(4)工程款的支付:规定了工程款的支付方式、时间和条件等。
(5)违约责任和争议解决:明确了各方在违约情况下的责任和争议解决方式。
4.FIDIC 条款在国际工程中的应用FIDIC 条款在国际工程中得到了广泛应用,为各类工程项目提供了有效的合同管理依据。
fidic合同条款
fidic合同条款FIDIC(国际工程承包商协会)合同是国际上广泛使用的工程承包合同之一,下面将对FIDIC合同条款进行详细解读,介绍其主要内容和条款。
1. 预备性条款:预备性条款主要包括引言、执行日期、合同当事方的定义、合同文件的关系等内容。
这些条款为合同的执行奠定了基础。
其中还包括了法律适用、诠释、定义和解释等内容。
2. 执行期:执行期是合同中非常重要的一个条款,它规定了工程的开始日期、工程的完成日期和相关的延期条款。
这些条款包括了若干的起始日期、时间延迟和完成期限的条款。
3. 价款支付:合同对于价款支付的条款进行了详细规定。
包括价款的支付方式、金额、时间和条件等。
此外,还特别规定了索赔和索赔处理的办法。
4. 供货和设备:供货和设备是工程项目中非常重要的一环,合同对于供货和设备的规定进行了详细阐述,包括供货的验收标准、设备的保修期和维护等内容。
5. 工程设计:工程设计是工程项目中的核心环节,合同对于工程设计的规定包括了设计文件的提交、设计目标的达成等内容。
6. 变更和指示:在工程项目的执行过程中,难免会发生一些变更。
合同对于变更和指示的规范进行了详细阐述,包括变更的程序、法定时期、变更的费用等。
7. 索赔和解决争议:在合同履行过程中,可能会发生一些争议和纠纷。
合同对于索赔和解决争议的规定进行了详细阐述,包括争议解决的程序、方式和时间限制等。
8. 测试和验收:测试和验收是工程项目的最后一步,合同对于测试和验收的规定包括了验收标准、验收程序、保修期等内容。
9. 保险和责任:工程项目中保险和责任是重要的条款之一,合同对于保险和责任的规定进行了详细阐述,包括保险的种类、范围和责任的限制等。
10. 结束和终止:合同对于合同的结束和终止进行了规定,包括合同的终止条件、终止程序和终止后的责任等。
总体而言,FIDIC合同条款对于国际工程项目的执行提供了详细的规定和指导,保障了各方的权益,并规定了各方的义务和责任。
FIDIC合同协议书主要条款解读完整版
F I D I C合同协议书主要条款解读完整版文件编号TT-00-PPS-GGB-USP-UYY-0089FIDIC合同主要条款的解读第1条一般规定定义解读:很多人对合同的名词性定义不重视,“不就是我们天天见到的一些项目上的事物吗”天天见到的事物,未必认识的透彻,把握的精确。
定义,其目的是要清楚地规范事物的内涵与外延,特别是要规范其外延。
只有清楚地说明了名词的涵盖范围(也即其外延)及与其他相关名词之间的边界,才能够清楚说明哪些事情是与本事物关联的,而哪些事情又是与这本事物无关的。
对名词外延范围及外延边界理解有误,搞不清楚这个边界的精确位置,则必然导致合同理解的错误。
比如国内合同工程款(非FIDIC定义)定义,很多人第一感觉就是把它当作一种合同款项,是一笔费用,一笔钱,所以在处理工程款相关事项时,就按款项事件来处理。
实际上呢这个款项有着严格的限定,它是与工程直接相关的,只有对应于款项的工程相关事项成立,才会有工程款这笔费用成立。
忘记工程事项与工程款的对应关系,只说费用,导致超付等事件发生,就是没有清楚理解合同名词定义所致。
第条合同解读:本条主要讲明合同组件。
与国内合同不同,FIDIC合同要求最好是把合同组件都装订在一起,包括投标人的中标投标书。
这个装订过的合同有时会有数千页之厚。
这样装订的好处是无论何时要查合同,只需要拿出一本东西就可以了。
不象国内合同,到结算时搜集一个个合同组件有时都会成为一种麻烦。
在合同装订准备正式签订时,合同组件包含哪些具体文件,应该反复核查,确保准确无误。
如果发生本应该是合同组件的文件最终没能进入合同文本,那这个失误就太低级了。
关于“合同”这个名词定义的外延,应该以其组件涵盖范围来理解。
合同规定哪些文件算做合同组件,那么这个文件就是合同的一个部分,这个文件涵盖的范围也就是合同涵盖的范围。
如果可以有依据地推断出某个文件不是合同组件一个部分,那它就不是合同。
它的内容,也就不是合同范围。
fidic 条款
fidic 条款摘要:1.FIDIC 条款的概述2.FIDIC 条款的主要内容3.FIDIC 条款在国际工程中的应用4.FIDIC 条款的优势与不足5.我国对FIDIC 条款的态度和应用正文:FIDIC 条款,全称为“国际咨询工程师联合会条款”,是国际工程领域中广泛使用的一种合同条款。
它由国际咨询工程师联合会(FIDIC)制定,旨在为国际工程项目提供一种公平、合理的合同管理框架。
下面我们将从FIDIC 条款的概述、主要内容、在国际工程中的应用、优势与不足以及我国对FIDIC 条款的态度和应用等方面进行详细介绍。
一、FIDIC 条款的概述FIDIC 条款起源于20 世纪50 年代,经过多次修订,已成为国际工程领域中最具权威性和影响力的合同条款。
FIDIC 条款以公平、合理、风险分担为原则,为国际工程项目的合同管理提供了一整套完善的制度。
二、FIDIC 条款的主要内容FIDIC 条款主要包括以下四个方面:1.合同的组成部分:包括合同协议书、专用条件、通用条件和合同格式等。
2.合同的履行:包括工程的设计、施工、验收和缺陷责任等。
3.合同的价格:包括工程量清单、单价、总价和价格调整等。
4.合同的终止和解决争议:包括合同的终止、补偿、解决争议的方式等。
三、FIDIC 条款在国际工程中的应用FIDIC 条款在国际工程中得到了广泛的应用,尤其在亚洲、非洲和欧洲等地区的大型基础设施建设项目中。
使用FIDIC 条款可以有效降低合同纠纷的风险,保障合同双方的权益,提高项目的管理水平和执行效率。
四、FIDIC 条款的优势与不足FIDIC 条款的优势主要体现在公平性、合理性和风险分担原则上,可以有效保障合同双方的权益。
然而,FIDIC 条款也存在一定的不足,例如条款过于复杂、适应性不强等。
在使用过程中,需要根据实际情况对其进行适当的调整和补充。
五、我国对FIDIC 条款的态度和应用我国对FIDIC 条款持积极态度,并在实际工程项目中广泛应用。
FIDIC合同的主要条款解析
1.Conditions of Contract for Construction (Harmonized Editions) For multi-development bank 该范本是在1999年新红皮书的基础上修改的,增加了银行的内容, 强调了“HSE”的工作。
1. 土木工程施工合同条件 (1957, 1965, 1977, 1987, 1992(DAB)) 2. 土木工程施工分包合同条件 (1994) 3. 机电设备安装合同条件(1963, 1980, 1987) 4. 设计—建造与交钥匙合同条件 (1995) 5. 业主与咨询工程师标准服务协议书 (1979, 1990, 1998)
FIDIC合同的主要条款解析
1. FIDIC合同条件类型与演变 2. FIDIC各合同范本适用条件 3. FIDIC合同条件分析与案例
1.FIDIC合同条件的演变与特点
FIDIC是什么 ?
总部位于瑞士日内瓦的“国际咨询工程师联合会”,成 立于1913,其目标 推动成员之间就国际工程咨询与承包 进行研究. 其主要工作就是举办国际会议、专业讲习班以及编制用 于国际工程领域的文件。 FIDIC因其编制高质量的国际合同文件范本而享誉全球。
讲座目录
1. FIDIC合同条件类型与演变 2. FIDIC各合同范本适用条件 3. FIDIC合同条件分析与案例 4. 与工程承包相关的其他合同
3.FIDIC 核心合同条款分析
新版合同条件共用多少条款?
• 新红皮书、新黄皮书、银皮书采用统一格式,都包 括20条,且大多数条款都一样
• 绿皮书更加简明,共包括15条 • 总体条件编制方法更“项目管理化”。
误期损害赔偿费。承包商因误期而承担的唯一责任。 不包括其他后果损失。自相应的竣工时间起至接收证 书注明的日期止的每日支付。但全部应付款额不应超 过投标函附录中规定的误期损失的最高限额。
FIDIC合同主要条款注解
FIDIC合同主要条款注解前言FIDIC(国际工程承包商联合会)是一家由工程承包商、工程师、建筑师及律师组成的非营利性组织,它制定了工程建设领域中广泛使用的国际合同标准。
FIDIC合同是国际工程项目中最常见的合同形式之一,因此了解FIDIC合同条款对各方(包括业主、承包商、工程师等)非常重要。
主要条款注解1. 合同的各方合同中定义了业主、承包商、工程师和“合同中的其他人”,并在条款中明确了各方的责任和权利。
合同中的“合同中的其他人”是指工程建设中除业主、承包商和工程师以外的人员或实体,如监理单位或政府部门。
2. 合同价款合同价款通常由若干部分组成,如工程的固定价格、变更工程的价格、索赔金额等。
承包商必须向业主提交开支报告,并承担由于支出不当而产生的后果。
3. 承包商的责任和义务承包商必须完成合同规定的工程,并符合设计要求、质量标准和安全规定。
此外,承包商还需保证工程设备和材料的合格性,承担工程雇员的工资支付责任,以及履行其他法律和法规要求的义务。
4. 业主的责任和义务业主必须向承包商提供必要的施工条件,并按合同规定支付价款。
此外,业主还需履行其他法律和法规要求的义务。
5. 工程师的职责工程师负责管理工程建设过程,包括合同管理、技术指导、质量控制、进度管理、变更管理等。
工程师还需要协调各方的工作,解决问题并进行结算。
6. 变更管理通过变更管理机制,合同各方可以协商处理由于变更产生的争议,包括价格、进度和其他影响。
变更必须经过书面确认并得到合同各方的同意。
7. 索赔管理合同各方在工程建设过程中可能会产生索赔,如因为合同外事项产生的额外费用。
索赔需要遵循合同规定的程序,并由工程师进行评估和审批。
总结FIDIC合同是工程建设中广泛使用的合同形式,合同条款中规定了各方的责任、义务和权利。
了解FIDIC合同条款对于合同各方非常重要,可以最大限度地保障各方的利益。
变更管理和索赔管理机制是FIDIC合同的两个重要组成部分,需要合同各方共同遵守。
FIDIC合同十大关键条款解析
FIDIC合同十大关键条款解析1. 引言FIDIC(国际工程顾问与承包商联合会)合同是国际工程项目中最常用的合同之一。
本文将对FIDIC合同的十个关键条款进行解析,以帮助读者更好地理解和应用这些条款。
2. 合同范围和定义在FIDIC合同中,合同范围和定义是非常重要的条款。
它们明确了合同的适用范围、参与方的定义以及相关术语的解释。
合同范围和定义条款的明确性和准确性对于避免合同纠纷和误解至关重要。
3. 工程设计和规格FIDIC合同中的工程设计和规格条款规定了工程的设计要求和技术规范。
这些条款详细描述了工程的设计、质量标准和验收程序等内容。
合同双方必须遵守这些条款,以确保工程的设计和施工符合合同要求。
4. 合同价款和支付方式合同价款和支付方式是FIDIC合同中的另一个关键条款。
它规定了合同价款的计算方法、支付方式以及支付的时间表。
这些条款对于确保合同款项的及时支付和合同双方的财务安全至关重要。
5. 变更指令和索赔变更指令和索赔是FIDIC合同中的重要条款,用于处理合同变更和索赔事项。
变更指令条款规定了合同变更的程序和要求,而索赔条款则规定了索赔的程序、索赔金额的计算方法以及索赔的时限等内容。
6. 工期和延期工期和延期是FIDIC合同中的关键条款之一。
它规定了工程的起止时间、工期的计算方法以及延期的程序和要求。
合同双方必须遵守这些条款,以确保工程按时完成并避免因延期而导致的合同纠纷。
7. 保证金和保险保证金和保险是FIDIC合同中的重要条款,用于保障合同双方的利益。
保证金条款规定了保证金的支付方式和金额,而保险条款则规定了合同双方在工程期间应购买的保险类型和金额。
8. 合同终止和争议解决合同终止和争议解决是FIDIC合同中的关键条款之一。
它规定了合同终止的条件和程序,以及争议解决的方式和程序。
这些条款对于处理合同纠纷和争议非常重要,可以帮助合同双方避免长期的法律纠纷。
9. 不可抗力和风险分担不可抗力和风险分担是FIDIC合同中的重要条款之一。
FIDIC条款部分解释
业主作为工程的投资人或所有者,在我国法律和国际通行法条中没有直接规定其在安全生产方面的职责,但是,依据合同相关条款业主还是应该在环境和场地等方面的安全工作予以支持和配合。
(1)国际咨询工程师协会菲迪克(FIDIC)2.1 进入现场的权利雇主应在投标函附录中注明的时间(或各时间段)内给予承包商进入和占用现场所有部分的权利。
此类进入和占用权可不为承包商独享。
如果合同要求雇主赋予(承包商)对基础、结构、永久设备或通行手段的占用权,则雇主应在规范注明的时间内按照规范中规定的方式履行该职责。
但是在收到履约保证之前,雇主可以不给予任何此类权利或占用。
如果投标函附录中未注明时间,则雇主应在一合理的时间内给予承包商进入现场和占用现场的权利,此时间应能使承包商可以按照第8.3款【进度计划】提交的进度计划顺利开始施工。
如果由于雇主一方未能在规定时间内给予承包商进入现场和占用现场的权利,致使承包商延误了工期和(或)增加了费用,承包商应向工程师发出通知,并依据第20.1款【承包商的索赔】有权:(a)如果竣工已经或将被延误,根据第8.4款【竣工时间的延长】的规定,对所有此类延误获得延长的工期,;以及(b)获得任何有关费用加上合理利润的支付,并将之加入合同价格。
在收到此通知后,工程师应按照第3.5款【决定】对此事作出商定或决定。
然而,如果雇主的过失(并且在一定程度上)是由于承包商的某些错误或延误造成的,包括承包商的文件中的错误或提交的延误,则承包商无权要求获得此类延长的工期、费用或利润。
2.2 许可、执照和批准雇主应根据承包商的请求,为以下事宜向承包商提供合理的协助(如果他的地位能够做到),以帮助承包商:(a)获得与合同有关的但不易取得的工程所在国的法律的副本,以及(b)申请法律所要求的许可、执照或批准,包括(ⅰ)依据第1.13款【遵守法律】要求承包商必须获得的,(ⅱ)为了货物的运送,包括清关所需的,以及(ⅲ)当承包商的设备运离现场而出口时所需的。
(完整版)FIDIC合同通用条款
FIDIC合同通用条款一、定义和解释(1)业主:指本项目的合同专用条款中指名的执行本建设项目投资计划的单位,或其指定的负责管理本建设项目的代表机构,以及取得该当事人(单位)资格的合法继承人(单位)。
(2)承包人:指其投标已为业主所接受,并与业主签订了合同协议书承建本合同工程的当事人(单位),以及取得该当事人(单位)资格的合法继承人(单位)。
(3)分包人:指承包人报经理工程师审查并取得业主批准已分包了本合同工程一部分的当事人(单位),或合同中指名作为分包本合同工程一部分的当事人(单位),以及取得该当事人单位资格的合法继承人(单位)。
(4)理工程师:指业主为本合同目的委托的或指定的承担本合同工程理工作的单位或个人。
并在合同专用条款中指名。
(5) 项目经理:指由承包人书面委派常驻现场负责执行本合同和管理本合同工程的代表。
(6)项目技术负责人:指由承包人书面委派常驻现场负责管理本合同工程的总工程师或技术总负责人。
(7)合同:指合同条款(通用和专用)、技术规范、图纸、工程量清单、投标书、投标书附录、中标通知书、合同协议书以及构成合同组成部分的其他文件。
(8)图纸:指理工程师按本合同规定向承包人提供的全部设计图纸、和可能附有的计算书和有关技术资料,以及由理工程师签署的变更设计图纸,或由承包人提交并经理工程师批准的施工工艺图、计算书和其他有关技术资料。
(9)工程量清单:指投标书中已标价的工程量清单。
(10)投标书附录:指直接附在投标书(函)之后并构成投标书组成部分的附录。
(11)开工期:指投标书附录中规定的开工期限。
(12)交工日期:指实质上完成本合同工程或某单项工程施工并合格的通过交工验收后,在发给的交工证书上写明的日期。
(13)工期:指本合同工程或某单项工程从开工至交工的时间,均从投标书附录中规定的开工期的最后一天算起至交工证书上写明的交工日期止。
(14)合同价格:指在合同协议书中写明的、承包人按合同规定实施和完成本合同工程及其缺陷的修复应得到的支付价格总额。
fidic 条款
fidic 条款摘要:1.FIDIC 条款的概述2.FIDIC 合同的组成部分3.FIDIC 条款的关键内容4.FIDIC 条款在我国的应用5.如何合理运用FIDIC 条款规避风险正文:在全球工程建设领域,FIDIC 条款(国际咨询工程师联合会条款)无疑是一项重要的国际通用规则。
FIDIC 条款旨在规范工程咨询顾问与业主、承包商之间的关系,确保工程项目的顺利进行。
本文将介绍FIDIC 条款的概述、组成部分、关键内容以及在中国的应用,帮助大家更好地理解和运用这些条款。
一、FIDIC 条款的概述FIDIC,全称为国际咨询工程师联合会(Fédération Internationale des Ingénieurs-Conseils),成立于1913 年。
FIDIC 条款是为了统一国际工程咨询市场的规则,提高工程咨询质量,保护各方当事人的权益。
FIDIC 条款在全球范围内具有较高的声誉和权威性,被广泛应用于各类工程项目。
二、FIDIC 合同的组成部分FIDIC 合同主要由以下几个部分组成:1.通用条件:通用条件是FIDIC 合同的基础,包含了一系列适用于各类工程项目的通用规定,如合同的生效、履行、变更、终止等。
2.专用条件:专用条件是根据具体工程项目的特点,对通用条件进行细化和调整的部分。
专用条件可以包括工程范围、合同价格、付款方式等内容。
3.图纸和附件:图纸和附件是合同的重要组成部分,包含了工程项目的具体设计、施工要求等信息。
4.合同格式:FIDIC 合同还包括了合同格式,如合同协议书、支付保函、履约保函等。
三、FIDIC 条款的关键内容FIDIC 条款涵盖了工程项目的全过程,主要包括以下几个方面:1.合同的签订:FIDIC 条款明确了合同签订的基本要求,包括合同双方的资质、合同文件的组成等。
2.工程咨询顾问的职责:FIDIC 条款明确了工程咨询顾问的职责和义务,如提供专业咨询、监督工程进度和质量等。
通用范文(正式版)FIDIC合同十大关键条款解析
FIDIC合同十大关键条款解析1. 引言FIDIC(国际工程承包商联合会)合同是国际上广泛使用的工程建设合同,适用于各种规模的项目。
本文将对FIDIC合同中的十个关键条款进行解析,以帮助工程项目的相关方更好地理解和运用这些条款。
2. 合同形成FIDIC合同要求以书面形式订立,双方需签署正式合同文件。
这样可以确保双方对合同的内容有明确的理解和认可,避免后续争议的发生。
3. 质量控制FIDIC合同中规定了工程项目的质量控制要求,包括设计、材料和施工的质量控制。
承包商需要按照合同规定的标准进行质量控制,并提供相关的质量控制文件给业主方进行审核。
4. 工期和延期FIDIC合同对工程项目的工期进行了明确规定,并提供了延期的规定。
当出现不可抗力或其他合同规定的延期原因时,合同双方可以协商延长工期。
如果延期超出合同规定的期限,则可能会产生违约责任。
5. 支付条款FIDIC合同明确了工程项目的支付方式和时间。
根据合同约定,业主方需按照工程进展情况进行分期支付,以确保承包商能够按时获得工程款项。
6. 变更和索赔FIDIC合同中的变更和索赔条款为工程项目的变更和索赔提供了明确的规定。
当发生设计变更或工程变更时,承包商可以提出变更要求,并要求相应的变更费用和工期调整。
双方需在合同规定的时限内协商解决。
7. 解决争议FIDIC合同规定了争议解决的方式,包括谈判、仲裁和法院诉讼等多种方式。
合同双方需按照约定的程序解决争议,以减少纠纷可能的损失。
8. 担保和保险FIDIC合同中重要的条款之一是担保和保险。
承包商需要向业主方提供适当的担保,以确保工程项目的完成质量和工期。
同时,业主方需购买适当的保险,以减少承包商在工程过程中可能发生的意外风险。
9. 终止合同FIDIC合同中提供了终止合同的条件和程序。
当出现无法解决的争议或其他严重违约行为时,合同双方可以协商终止合同,并按照约定的程序进行结算。
10. 不可抗力FIDIC合同中明确了不可抗力的定义和影响。
fidic 条款
fidic 条款【原创实用版】目录1.FIDIC 条款简介2.FIDIC 条款的作用3.FIDIC 条款的内容4.FIDIC 条款的应用5.FIDIC 条款的优缺点正文FIDIC 条款,全称为“国际咨询工程师联合会条款”,是由国际咨询工程师联合会(FIDIC,Fédération Internationale des Ingénieurs-Conseils)制定的一系列工程合同条款。
它是国际上广泛使用的工程合同文本,旨在为业主和承包商在签订工程合同时提供一个公平、合理的依据。
FIDIC 条款的作用主要体现在以下几个方面:首先,FIDIC 条款为业主和承包商提供了一个统一的合同文本,使得双方在签订合同时有一个共同遵循的标准,降低了因合同条款不明确产生的纠纷风险。
其次,FIDIC 条款详细规定了工程项目的各个环节,包括设计、施工、验收等,有利于保证工程质量,确保项目按期完成。
再次,FIDIC 条款明确了业主和承包商的权利和义务,使得双方在合同执行过程中能够明确各自的责任,有利于维护双方的合法权益。
FIDIC 条款的内容主要包括:通用条件、专用条件、合同格式、合同条款和合同附件等。
其中,通用条件是 FIDIC 条款的核心部分,包括了合同的签订、履行、变更、终止、争议解决等内容。
专用条件则是根据不同工程项目的特点和需要,对通用条件进行补充和修改的部分。
合同格式和合同条款则是具体规定业主和承包商在合同执行过程中应遵循的程序和要求。
合同附件则是对合同主体内容进行补充和完善的材料,包括工程量清单、设计图纸、技术规格等。
FIDIC 条款在实际应用中具有广泛的适应性,无论是大型基础设施项目,还是小型工程项目,都可以采用 FIDIC 条款作为合同文本。
同时,FIDIC 条款也得到了国际上的广泛认可,许多国家和地区在签订工程合同时都参照 FIDIC 条款制定合同文本。
FIDIC 条款虽然具有很多优点,但也存在一些缺点。
【Selected】FIDIC合同主要条款解读(完整版).docx
FIDIC合同主要条款的解读第1条一般规定1.1定义解读:很多人对合同的名词性定义不重视,“不就是我们天天见到的一些项目上的事物吗?”天天见到的事物,未必认识的透彻,把握的精确。
定义,其目的是要清楚地规范事物的内涵与外延,特别是要规范其外延。
只有清楚地说明了名词的涵盖范围(也即其外延)及与其他相关名词之间的边界,才能够清楚说明哪些事情是与本事物关联的,而哪些事情又是与这本事物无关的。
对名词外延范围及外延边界理解有误,搞不清楚这个边界的精确位置,则必然导致合同理解的错误。
比如国内合同工程款(非FIDIC定义)定义,很多人第一感觉就是把它当作一种合同款项,是一笔费用,一笔钱,所以在处理工程款相关事项时,就按款项事件来处理。
实际上呢?这个款项有着严格的限定,它是与工程直接相关的,只有对应于款项的工程相关事项成立,才会有工程款这笔费用成立。
忘记工程事项与工程款的对应关系,只说费用,导致超付等事件发生,就是没有清楚理解合同名词定义所致。
第1.1.1.1条合同解读:本条主要讲明合同组件。
与国内合同不同,FIDIC合同要求最好是把合同组件都装订在一起,包括投标人的中标投标书。
这个装订过的合同有时会有数千页之厚。
这样装订的好处是无论何时要查合同,只需要拿出一本东西就可以了。
不象国内合同,到结算时搜集一个个合同组件有时都会成为一种麻烦。
在合同装订准备正式签订时,合同组件包含哪些具体文件,应该反复核查,确保准确无误。
如果发生本应该是合同组件的文件最终没能进入合同文本,那这个失误就太低级了。
关于“合同”这个名词定义的外延,应该以其组件涵盖范围来理解。
合同规定哪些文件算做合同组件,那么这个文件就是合同的一个部分,这个文件涵盖的范围也就是合同涵盖的范围。
如果可以有依据地推断出某个文件不是合同组件一个部分,那它就不是合同。
它的内容,也就不是合同范围。
合同文件能否成为合同组件,还有个法定生效的问题。
在法律意义上,这个规定是很严格的。
fidic合同条款介绍
fidic合同条款介绍国际工程师联合会(FIDIC)合同条款国际工程师联合会(FIDIC)是一家非政府组织,负责制定用于国际工程和建筑项目的标准合约。
FIDIC条款被广泛认为是该行业最全面、最平衡的合同条款之一。
FIDIC条款的类型FIDIC提供多种类型的条款,每种条款针对特定的工程或建筑合同类型而设计。
最常用的条款包括:红皮书:用于设计-建造合同,承包商负责项目的整个设计和建造。
黄皮书:用于建造合同,承包商根据业主的详细设计建造项目。
银皮书:用于土木工程合同,涵盖道路、桥梁、隧道和类似工程。
绿皮书:用于短期咨询服务合同,例如设计审查或可行性研究。
金皮书:用于合资合同,规定两个或更多实体之间的合作安排。
FIDIC条款的主要条款FIDIC条款包含广泛的条款,涵盖工程或建筑合同的各个方面,包括:合同条款:定义合同双方、合同范围和履约期限。
雇主义务:规定雇主的义务,例如提供设计、材料和场地。
承包商义务:规定承包商的义务,例如按期按质完成工程。
付款:规定付款条款,包括付款时间和条件。
变更和额外工程:规定合同变更和额外工程的程序和付款条款。
延误和索赔:规定延误和索赔的处理,包括索赔通知和解决程序。
终止:规定合同终止的条款和条件。
仲裁和争议解决:规定仲裁和争议解决的程序。
FIDIC条款的优点使用FIDIC条款的优点包括:国际认可:FIDIC条款在全球范围内得到认可,确保合同条款对所有各方来说都是公平合理的。
全面覆盖:FIDIC条款涵盖工程或建筑合同的各个方面,减少模棱两可和争议的可能性。
公平分配风险:FIDIC条款旨在公平分配合同双方之间的风险,防止不当的责任分配。
促进标准化:FIDIC条款有助于标准化工程和建筑合同,简化谈判和执行过程。
提供确定性:FIDIC条款为合同提供确定性,减少不确定性和潜在纠纷。
FIDIC条款的缺点使用FIDIC条款的潜在缺点包括:复杂性:FIDIC条款非常复杂,需要仔细审查和理解。
fidic 条款
fidic 条款(实用版)目录1.FIDIC 条款的概述2.FIDIC 条款的主要内容3.FIDIC 条款在国际工程中的应用4.FIDIC 条款的优势与局限性正文【概述】FIDIC 条款,全称为“国际咨询工程师联合会条款”,是国际上广泛使用的工程项目合同条款。
它为工程项目的实施和管理提供了一套完善的规则,旨在保护各方利益,确保项目顺利进行。
本文将对 FIDIC 条款的概述、主要内容、在国际工程中的应用以及优势与局限性进行详细解析。
【主要内容】FIDIC 条款主要包括以下四个部分:1.合同的一般条款:这部分包括合同的定义、合同的组成文件、语言、法律等基本内容,为后续具体条款的执行奠定基础。
2.工程设计与实施:这部分规定了工程设计的要求、设计文件的提交、设计修改等内容,以及施工阶段的相关责任和义务。
3.付款与支付:这部分详细规定了工程款项的支付方式、支付条件、支付时间等,确保双方在财务方面的权益得到保障。
4.合同的终止、完成与缺陷责任:这部分主要涉及合同在特定情况下的终止、工程完成后的验收、缺陷责任承担等事项。
【在国际工程中的应用】FIDIC 条款在国际工程项目中具有广泛的应用,尤其在涉及跨国合作、大型项目及基础设施建设等领域。
通过使用 FIDIC 条款,各方可以明确各自的权利和义务,降低合同纠纷的风险,提高项目执行的效率。
【优势与局限性】FIDIC 条款的优势主要体现在以下几个方面:1.国际通用性:FIDIC 条款是国际上广泛认可的工程项目合同条款,具有较强的通用性,适用于各种类型的工程项目。
2.公平性:FIDIC 条款力求在保护各方利益的前提下,实现合同各方的公平对待。
3.规范性:FIDIC 条款对工程项目的各个环节进行了详细规定,有利于提高项目执行的规范性。
然而,FIDIC 条款也存在一定的局限性:1.适用性:虽然 FIDIC 条款具有较强的通用性,但在某些特定情况下,可能无法满足特定国家或地区的法律法规、行业惯例等要求。
FIDIC合同主要条款的解读(13)
FIDIC合同主要条款的解读(13)第4.10. 现场数据解读:此款是承包商接受现场数据责任事项。
本条体现了FIDIC合同单价包干的特性。
“承包商应被视为已取得对投标书或工程产生影响或作用的有关风险、偶发事件、和其他情况的所有资料,承包商应被视为在提交投标书之前,已对现场视察,并对现场相关事项与资料感到满意”。
这个说法的本质含义是承包商在现场方面所可能产生的问题与费用“已完全明了”,相关费用已在报价中明确,并对相关义务费用包干。
此项事项及费用,包括了现场地表情况,包括进入现场后的施工开展条件,也包括了承包商依据雇主提供地下管线图、原地形地貌图、地质勘探资料及现场实地勘察而得到的对地下情况的合理判断。
国内合同以签证来确定的“地下障碍物清除”“现场必要的清理及平整”“各项现场施工条件的具备度”等的合同义务,有相当多的部分是包含在其中。
具体包含多少以合同规定为准。
但不论合同如何规定,此项内容按合同精神显然要以中标价包干使用,不能以某种“签证变更”形式再行增加。
FIDIC清单中的这种貌似“打包混包”的包干方式是最常见的,体现了单价合同最重要的“综合单价包干使用”宗旨。
工程施工中很多工程内容的施工现场确认是非常困难的。
比如场地基坑挖土无法堆土的土方外运及±0.00完成后回填的大场地土方平衡(后挖前填)。
此项工程如果现场签证的话,极难签得准。
如果在招投标期间以数家单位竞标的形式,要求投标人以措施费用包干土方平衡量与价,反倒容易形成某种比较接近现场实际的土方工程价格。
只要最终土方工程的包干投标价量满足雇主自己的心理价位,满足雇主对此项工程的经济技术测算。
在心中有底的前提下签订这样的包干价雇主就不会担心。
对于天天做工程的投标人,依据工程实际报一个相对有利的土方包干的价量,也不会是大问题。
这样,就可以形成大家都可以接受的相对合理的“打包包干价”。
这个包干价量经招投标程序竞标的竞争“优化”,最终会达成一种相对合理的土方平衡总价。
(完整版)FIDIC合同主要条款的解读
(完整版)FIDIC合同主要条款的解读FIDIC合同主要条款的解读(一)本期针对FIDIC合同条款第1条中“一般规定”的内容进行解读。
定义很多人对合同的名词性定义不重视。
定义,其目的是要清楚地规范事物的内涵与外延,特别是规范其外延。
只有清楚说明名词的涵盖范围(也包括外延)及与其他相关名词之间的边界,才能够清楚说明哪些事情是与本事物关联的,而哪些事情又与之无关。
对名词外延范围及外延边界理解有误,则容易导致合同理解的错误。
比如国内合同工程款(非FIDIC定义)定义,很多人第一感觉就是把它当作一种合同款项,是一笔费用,一笔钱,所以在处理工程款相关事项时,就按款项事件来处理。
实际上此款项有严格限定,它与工程直接相关,只有对应于款项的工程相关事项成立,才会有工程款这笔费用成立。
忽视工程事项与工程款的对应关系,没有清楚理解合同名词定义,容易导致超付等事件发生。
合同本条主要讲明合同组件。
与国内合同不同,FIDIC合同要求最好把合同组件装订在一起,包括投标人的中标投标书。
这个装订过的合同有时会有数千页之厚,其好处是无论何时查合同,只需拿出一本资料即可。
而且在合同装订准备正式签订时,合同组件包含哪些具体文件,应该反复核查,确保准确无误。
避免本应该是合同组件的文件最终没能进入合同文本的失误。
关于“合同”定义的外延,应明确其组件涵盖范围。
合同规定哪些文件算做合同组件,那么这个文件就是合同的一个部分,这个文件涵盖的范围也就是合同涵盖的范围。
如果有依据推断出某个文件不是合同组件的一部分,那它就不是合同,其内容也非合同范围。
合同文件能否成为合同组件,还有个法定生效的问题。
在法律意义上此规定很严格。
比如某个文件,图章完备齐全,但文件没有完成送达程序,就不能算有效合同文件。
完成文件送达程序需要法定证据,比如传真记录、签收证明、邮政收据等。
一般快递公司的收件证明不能作为送达证明。
只有拿到快递公司送达对方的签收复印件,才算法定送达证明。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
FIDIC合同主要条款的解读(13)第4.10. 现场数据解读:此款是承包商接受现场数据责任事项。
本条体现了FIDIC合同单价包干的特性。
“承包商应被视为已取得对投标书或工程产生影响或作用的有关风险、偶发事件、和其他情况的所有资料,承包商应被视为在提交投标书之前,已对现场视察,并对现场相关事项与资料感到满意”。
这个说法的本质含义是承包商在现场方面所可能产生的问题与费用“已完全明了”,相关费用已在报价中明确,并对相关义务费用包干。
此项事项及费用,包括了现场地表情况,包括进入现场后的施工开展条件,也包括了承包商依据雇主提供地下管线图、原地形地貌图、地质勘探资料及现场实地勘察而得到的对地下情况的合理判断。
国内合同以签证来确定的“地下障碍物清除”“现场必要的清理及平整”“各项现场施工条件的具备度”等的合同义务,有相当多的部分是包含在其中。
具体包含多少以合同规定为准。
但不论合同如何规定,此项内容按合同精神显然要以中标价包干使用,不能以某种“签证变更”形式再行增加。
FIDIC清单中的这种貌似“打包混包”的包干方式是最常见的,体现了单价合同最重要的“综合单价包干使用”宗旨。
工程施工中很多工程内容的施工现场确认是非常困难的。
比如场地基坑挖土无法堆土的土方外运及±0.00完成后回填的大场地土方平衡(后挖前填)。
此项工程如果现场签证的话,极难签得准。
如果在招投标期间以数家单位竞标的形式,要求投标人以措施费用包干土方平衡量与价,反倒容易形成某种比较接近现场实际的土方工程价格。
只要最终土方工程的包干投标价量满足雇主自己的心理价位,满足雇主对此项工程的经济技术测算。
在心中有底的前提下签订这样的包干价雇主就不会担心。
对于天天做工程的投标人,依据工程实际报一个相对有利的土方包干的价量,也不会是大问题。
这样,就可以形成大家都可以接受的相对合理的“打包包干价”。
这个包干价量经招投标程序竞标的竞争“优化”,最终会达成一种相对合理的土方平衡总价。
由于费用合理,大家也都可以接受;由于费用包干,合同风险就小。
达成了合同管理的目的。
第4.11. 中标合同金额的充分性解读:合同价充分性事项。
此条款的措辞,又一次表现了FIDIC单价合同强调义务费用一一对应,费用处处包干的原则。
“中标合同金额包括承包商根据合同应承担的全部义务”句中的“全部”,以及“为正确实施和完成工程并修补缺陷所需的全部有关事项的费用”句中的“全部”,这两个“全部”所涵盖的费用范畴,体现了单价合同包干的合同本质。
FIDIC合同的这种“包含全部费用”式的措辞,在清单中表现的更为强烈。
到讲清单的时候再详细讲。
第4.12. 不可预见的物质条件解读:不可预见条件的承包商相关事项。
FIDIC也会有“签证”,或者叫做索赔。
在包干条件下,要实现这些索赔,很大方面的前提条件就是要体现出“不可预见”性。
没有这个条件,索赔往往不能成立。
比如同样是地下清障,独立的大石就可能成为索赔成功的依据,而旧建筑的基础就不大会成为索赔依据。
这是因为对于有经验的承包商,完全可以从雇主提供的地形地貌图上“预见”到场地相应部位存在旧基础,而独立的大石则可能在所有的地下图纸中无法反映出来,从而可以被定性为“不可预见”。
所以FIDIC合同定性合同费用,不是以对应的工程特性来决定,而是以合同义务来决定。
旧基础,就可以按第4.10、4.11条款定性为包含在合同价款内的承包商义务;而独立大石,就可能依据第4.12款以“不可预见”给承包商增加相关费用与工期。
研究FIDIC合同,义务与费用对应,费用包干。
这是基本的基本原则。
只有明了这个基本,才能够真正理解单价合同,也才能依据这个理解来操作好单价合同的工程管理与费用核算。
在这个方面的理解有偏差,出现工程管理方面的问题,是迟早的事。
各级党委在党内监督方面应当履行的职责是:领导党内监督工作,明确同级纪委和党委工作部门、直属机构、派出机关以及相当于这一级别的党组(党委)在党内监督方面的任务和要求;制定贯彻上级党组织和同级党的代表大会关于加强党内监督工作决议、决定的措施,研究解决党内监督工作中的重要问题;对党委常委、委员,同级纪委和党委工作部门、直属机构、派出机关以及相当于这一级别的党组(党委)的领导班子及其成员进行监督;对下一级党组织及其领导班子,特别是主要负责人进行监督;党的地方各级委员会和基层委员会监督上级党委、纪委的工作,提出意见和建议。
第4.13. 道路通行权和设施《建筑业企业资质管理规定》中规定,企业首次申请、增项申请建筑业企业资质,不考核企业工程业绩,其资质等级按照最低资质等级核定。
已取得工程设计资质的企业首次申请同类别或相近类别的建筑业企业资质的,可以将相应规模的工程总承包业绩作为工程业绩予以申报,但申请资质等级最高不超过其现有工程设计资质等级。
故选项A正确。
参见考试用书2Z202021。
解读:承包商道路通行权和设施事项本条中又是“全部”与“所有”的措辞。
第4.14. 避免干扰解读:避免工程施工对周边环境的影响事项。
此款中又出现了“不论”,“所有”“任何”等措辞,而且直接定义雇主不为此类事项负任何责任,承包商还得保证雇主从此类干扰中免受任何损害。
国内合同往往没有承包商应保障雇主免受干扰损害的定义。
更正常的情况是只要施工单位办理了相关政府手续,则“施工单位只管场地内的事,场地外的事情由雇主协调”。
显然FIDIC的责权关系更严明。
与此款义务对应的费用,同样是包干。
第4.15. 进场通道解读:进场道路承包商相关事项。
此外,王岐山在中纪委第六次全体会议上还强调,“追究主体责任、监督责任,追究领导责任、党组织的责任。
”(1)分包工程价款由承包人与分包人结算,除按照第8.2.3目[工资标准和劳动条件]发包人直接向员工支付工资情形外,未经承包人同意,发包人不得以任何形式向分包人支付各种工程款项。
本款出现的又是“被认为感受到满意”,“任何”等措辞,而雇主是“不对任何负责”,不保证“适宜性可用性”及由此产生的费用。
同样是完全的包干。
第4.16. 货物运输解读:承包商货物运输事项。
又是“所有”措辞,并要求保障雇主免于此类行为中可能产生的损害。
仍然是完全的包干。
以下条款中就涉及费用论述的“所有”“一切”等措辞不再说明。
使用FIDIC合同与清单,应该首先适应这种“包含一切费用”的定义方式。
例如,十八大以来,查处了不少党员干部大吃大喝、出入高档会所、打高尔夫等违反八项规定问题,而大吃大喝在以前的纪律处分条例中没有具体明确的表述。
新修订的条例明确对超标准、超范围接待或者借机大吃大喝等相关责任进行处分,一旦违反将依条例严格查处,这对党员的约束力明显增强。
第4.17 承包商设备解读:承包商设备进场,视为专用于工程。
正常情况下,机械设备的进出场费要比日常运行费高很多。
承包商愿意付出更多费用来劳力劳神地搞一次工程设备重复进出场,还乐于接受可能的工程师处罚。
如此不合情理的设备调配安排,只能说明承包商设备方面产生了深层问题。
承包商的这种深层问题对于雇主来说就是莫名的风险,所以雇主无论如何都不会接受正在实施项目的承包商设备随意进退场。
另外,一些大型工程设备的购置费是很高的,这样的设备留置在工程现场内,承包商就有了“设备担保”的某种意味。
当然,法律意义上并没有严格关于这种担保的定义,但一旦承包商与雇主产生争议,特别是因承包商责任工程濒临停工时,雇主就很有可能以事实上强制管制承包商工程设备来保护自己可能因工程停工造成的损失。
从商业情理来说,承包商拥有合同赋予的对工程的“占有权”,雇主对承包商设备要求以“有限管制权”,也不过分。
“酒店业自己的涨价行为,扣到‘营改增’头上没有道理。
”财政部部长楼继伟表示,原先酒店业征收营业税税率为5%,“营改增”之后征收增值税税率为6%,从价内税折成价外税相当于5.66%。
表面看税率略有上升,但相比原先营业税不能抵扣,收增值税后酒店业的水电煤气、材料消耗、房租等都可以在税基中抵扣,总体测算酒店业全行业税负是下降的。
第4.18 环境保护甲乙双方及连带责任保证人在本合同上签字即表示充分理解并同意本合同的所有条款。
下面是整理的关于民间借款合同范本简单的,欢迎阅读!解读:现在各国的环境保护意识与法律要求越来越高。
国内工程高考期间强制停工,以及市区内晚间施工的政府强制性限制与管制,基坑围护方案强制性专家论证,及强制性对周边建筑的保护等等,都是这个方面的表现。
作为承包商的重大义务,FIDIC合同对此也做出了详细规定。
环境保护相关事项一般不会在招标文件中明确说明。
雇主由于在资料获得方面的问题,以及政府监管的针对性(多针对施工单位),所以雇主在招标文件中多只笼统表述一句“承包商必须遵守任何国家及政府相关部门在环境保护方面的规定与管制,保护雇主免受邻近居民与单位在工程施工过程中可能因环境保护事项向雇主可能进行的任何干扰。
相关费用视为包含在合同价格内”。
这意味着雇主把这块的义务打包包给了承包商。
所以任何与此相关的事项,不论什么原因,除非不可抗力,否则承包商要推给雇主,都不获合同支持。
第4.19 电、水和燃气解读:国内工程强调三通一平是甲方责任,实际三通一平甲方同样可以委托承包商来做。
但国内工程配套的政府审批周期相对长。
如果招投标结束,确定承包商后再由承包商来完成相关申报过程,意味着工程在申报期内是“闲置”的。
这显然不符合项目开发的规律。
雇主先行申报施工用临电临水,然后交由承包商来做,就成了比较自然的安排。
但这也有问题。
一个是雇主在申报施工用临电临水时会有意无意地将容量申报的小一些,容易造成承包商进场后电水用量紧张的问题,甚至会发生容量严重不足而不得不临时追加容量申报的事情;另一个,雇主提供电水燃气的接入,就得按雇主提供来负责。
管理方面还相对简单些,可以交给承包商来代管,费用结算就会比较麻烦,与单价合同的原则有一些冲突的地方。
当然,只要在招标要求里写明相关事项。
临电临水容量及其他雇主提供资源的基本状况,以及此等资源的分配情况,接入方式等。
要求承包商按招标要求来配置施工措施。
如果无法达到承包商要求,再考虑是否要增容的必要。
同时在付款相关条款内明确如何计量,如何扣回等事项,就不大容易产生矛盾。
当然也不排除承包商自行申报使用工程电、水的可能。
这种情况下,电水供给就是完全的承包商风险。
第4.20 雇主设备与免费提供的材料。
解读:雇主设备交由承包商使用的情况是比较少见的。
可能在一些大型基础设施工程中雇主会自己采购一些专用的工程施工设备,比如特种重型运载卡车等。
此时雇主多会把这个设备的运营权反向承包给承包商。
显然这种“反向承包”,在工程价款的计入及扣回方式会很复杂,形式多样。
在一般的民用与工业建筑施工中这种情况出现的概率比较小,这里就不展开来论了。
承包商使用雇主设备的情况不多见,使用雇主设施的情况则比较常见,比如雇主交承包商占用旧有建筑做临设。
