变电站工程调试大纲

合集下载

220kV变电站工程调试大纲

220kV变电站工程调试大纲

220kV变电站工程调试大纲签字栏批准:审核:编制:目录第一章编制目的和依据 (1)第二章工程概况 (2)第三章人员及仪器仪表配备 (5)第四章职业健康安全和环境管理 (8)第五章质量管理 (18)第六章进度管理 (22)第七章施工现场管理 (24)第八章调试工作内容 (25)第一章编制目的和依据一、编制目的为了使调试施工管理人员及调试人员明确本工程的工程规模、工程特点、工作范围、工程的安全健康与环境目标、质量目标、进度目标,安全、优质高效的完成本工程调试工作,特编制本大纲。

二、编制依据1、相关的法律法规(见《2015年适用法律法规清单》)2、国家标准:2.1《电气装置安装工程电气设备交接试验标准》GB 50150-2006;2.2《工程建设施工企业质量管理规范》GB/T 50430-2007;2.3《职业健康安全管理体系实施指南》GB/T 28002-2011等。

3、行业标准:3.1《继电保护和电网安全自动装置检验规程》DL/T 995-2006;3.2《微机变压器保护装置通用技术条件》DL/T 770—2012;13.3《继电保护微机型试验装置技术条件》DL/T 624-2010 ;3.4《电力安全工作规程》(变电所部分)DL 5009.3-2013等.4、企业标准及相关文件4.1 国家电网公司建设安全工作规程(变电部分)Q/GDW 665-20114.2 《电力系统继电保护规定汇编第三版》(中国电力出版社2014年)4.3《国家电网公司十八项电网重大反事故措施(修订版)及编制说明》4.4防止电力生产重大事故的二十五项重点要求及编制释义4.5《输变电工程建设标准强制性条文实施管理规程》4.6 调试各专业《作业指导书》;4.7 设计图纸;4.8产品说明书、试验报告及厂家技术资料等。

第二章工程概况2一、工程概况1、工程名称:2、建设单位:3、设计单位:4、监理单位:5、施工单位:6、调试单位:7、建设地址:二、调试工程概述1、本期工程建设规模:*220kV变电站,本期建设规模:1 主变压器两台,容量180MVA,电压等级220/121/38.5kV/10.5kV,联接组YNyn0yn0+d112 、220kV部分为双母单分段接线方式(分段无断路器,只有刀闸),包括I母PT间隔,II母PT间隔,III母PT间隔,I II母母联间隔,1#主变进线间隔,2#主变进线间隔,对侧*I线出线间隔,*II线出线间隔,7组母线地刀。

整体调试大纲

整体调试大纲

编制依据1、东台200MW海上风电海上升压站项目设计说明书及施工图;2、国家及部颁与本工程有关的各种有效版本的技术规、规程及其它相关的要求文件;3、《国家电网公司十八项电网重大反事故措施》(国家电网生计[2005] 400号)4、《电气装置安装工程电气设备交接试验标准》(GB50150-2006)5、国家电网公司《电力安全工作规程》(变电部分)国家电力安监[2009] 664号6、《国家电网公司输变电工程施工危险点辨识及预控措施》(基建安[2005] 50号)7、《电力设备预防性试验方法及诊断技术》(DL/ T596-1996)第一章工程概况及特点1.1工程概况1.1.1工程简述工程名称:东台20MW海上风电海上升压站项目设计单位:华东勘测设计研究院监理单位:华东工程咨询施工单位:电力建设第三工程公司海上升压站上部平台(包括甲板层和电气设备层)由型钢、槽钢、钢管、花纹钢板等组成,为三层布置。

一层(甲板层)布置有楼梯间,靠近甲板边缘处布置有救生设备,主变下布置事故油池,一层层高6m。

二层布置主变、GIS室、通信继保室、通风机房、低压配电室、接地变场变电阻柜室、开关柜室,二层层高5.5m。

三层中间为主变室、GIS室区域上空,两侧柴油机房、蓄电池室、避难所、应急配电室、水泵房,三层层高 4.5m。

本工程位于东沙南部,东沙垦区边缘,场区中心离岸距离约36km,涉海面积为29.8km2。

工程场区泥面高程1m~-8m。

1.1.2工程规模东台20MW海上风电海上升压站项目,主要调试设备有:220kV主变压器,220kVGIS设备间隔,220kV电流互感器,220kV电压互感器组,220kV避雷器,35kV开关柜,35kV站用变,35kV接地变,控保屏,直流供电设备等。

1.2工程特点1.2.1设计及工程结构特点第二章施工现场组织机构2.1施工组织机构2.1.1为确保工程优质、按期完成,我公司选派骨干人员组成调试组进驻现场,公司各室按照各自职责对该工程的工作给予支持配合。

变电站工程调试技术方案

变电站工程调试技术方案

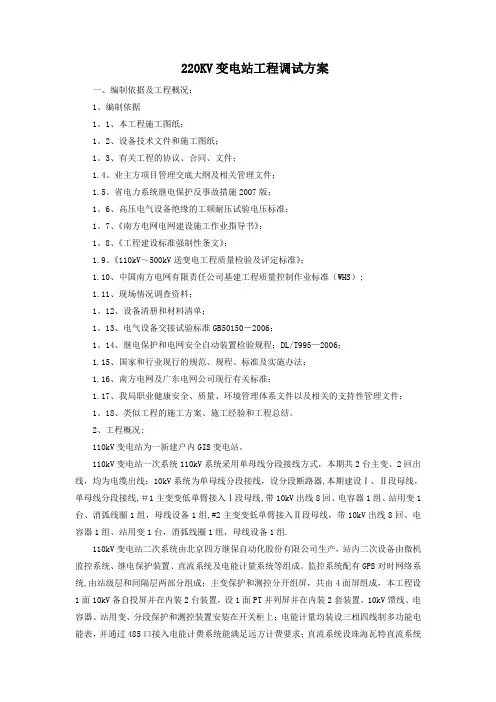

220KV变电站工程调试方案一、编制依据及工程概况:1、编制依据1。

1、本工程施工图纸;1。

2、设备技术文件和施工图纸;1。

3、有关工程的协议、合同、文件;1.4、业主方项目管理交底大纲及相关管理文件;1.5、省电力系统继电保护反事故措施2007版;1。

6、高压电气设备绝缘的工频耐压试验电压标准;1。

7、《南方电网电网建设施工作业指导书》;1。

8、《工程建设标准强制性条文》;1.9、《110kV~500kV送变电工程质量检验及评定标准》;1.10、中国南方电网有限责任公司基建工程质量控制作业标准(WHS);1.11、现场情况调查资料;1。

12、设备清册和材料清单;1。

13、电气设备交接试验标准GB50150-2006;1。

14、继电保护和电网安全自动装置检验规程;DL/T995—2006;1.15、国家和行业现行的规范、规程、标准及实施办法;1.16、南方电网及广东电网公司现行有关标准;1.17、我局职业健康安全、质量、环境管理体系文件以及相关的支持性管理文件;1。

18、类似工程的施工方案、施工经验和工程总结。

2、工程概况:110kV变电站为一新建户内GIS变电站。

110kV变电站一次系统110kV系统采用单母线分段接线方式,本期共2台主变、2回出线,均为电缆出线;10kV系统为单母线分段接线,设分段断路器,本期建设Ⅰ、Ⅱ段母线,单母线分段接线,#1主变变低单臂接入Ⅰ段母线,带10kV出线8回、电容器1组、站用变1台、消弧线圈1组,母线设备1组,#2主变变低单臂接入Ⅱ段母线,带10kV出线8回、电容器1组、站用变1台,消弧线圈1组,母线设备1组.110kV变电站二次系统由北京四方继保自动化股份有限公司生产,站内二次设备由微机监控系统、继电保护装置、直流系统及电能计量系统等组成。

监控系统配有GPS对时网络系统,由站级层和间隔层两部分组成;主变保护和测控分开组屏,共由4面屏组成,本工程设1面10kV备自投屏并在内装2台装置,设1面PT并列屏并在内装2套装置,10kV馈线、电容器、站用变、分段保护和测控装置安装在开关柜上;电能计量均装设三相四线制多功能电能表,并通过485口接入电能计费系统能满足远方计费要求;直流系统设珠海瓦特直流系统两套,直流电压110V,容量300AH.二次参数的CT二次电流1A,PT二次电压100V/57.7,直流电压110V,交流电压220V。

发电厂电气调试大纲资料

发电厂电气调试大纲资料

发电厂电气调试大纲资料

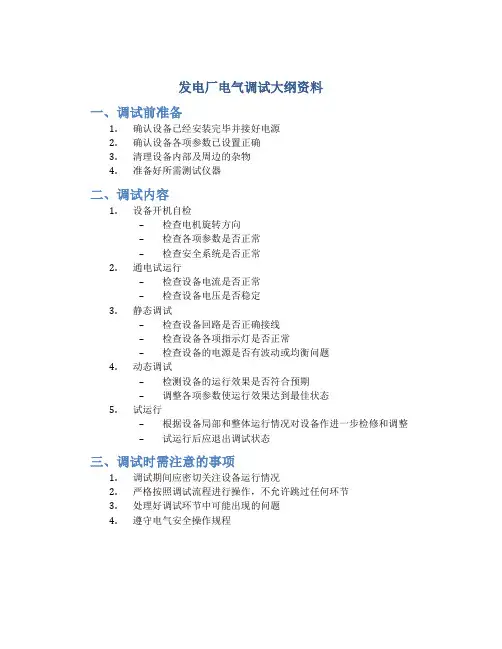

一、调试前准备
1.确认设备已经安装完毕并接好电源
2.确认设备各项参数已设置正确
3.清理设备内部及周边的杂物
4.准备好所需测试仪器
二、调试内容
1.设备开机自检
–检查电机旋转方向
–检查各项参数是否正常
–检查安全系统是否正常
2.通电试运行
–检查设备电流是否正常
–检查设备电压是否稳定
3.静态调试
–检查设备回路是否正确接线
–检查设备各项指示灯是否正常
–检查设备的电源是否有波动或均衡问题
4.动态调试
–检测设备的运行效果是否符合预期
–调整各项参数使运行效果达到最佳状态
5.试运行
–根据设备局部和整体运行情况对设备作进一步检修和调整
–试运行后应退出调试状态
三、调试时需注意的事项
1.调试期间应密切关注设备运行情况
2.严格按照调试流程进行操作,不允许跳过任何环节
3.处理好调试环节中可能出现的问题
4.遵守电气安全操作规程
四、
电气调试对于发电厂的正常运行非常重要,做好调试工作是保证设备正常运行的关键。

要随时注意安全,严格按照调试流程进行操作,确保调试工作的质量和效率。

变电站电气系统调试方案三篇

变电站电气系统调试方案三篇

《变电站电气系统调试方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,提高供电质量,新建的变电站需要进行全面的电气系统调试。

本变电站采用了先进的电气设备和技术,旨在为周边地区提供可靠的电力供应。

本次调试的主要任务是对变电站的一次设备、二次设备进行全面的测试和调整,确保其性能符合设计要求和国家相关标准。

二、施工步骤1. 一次设备调试- 变压器调试- 测量绕组直流电阻:使用直流电阻测试仪,分别测量变压器高、低压绕组的直流电阻,判断绕组是否存在短路、断路等故障。

- 绕组绝缘电阻及吸收比测量:使用绝缘电阻测试仪,测量变压器绕组的绝缘电阻和吸收比,检查绕组的绝缘性能。

- 变压器变比测量:采用变比测试仪,测量变压器的变比,确保其与设计值相符。

- 变压器极性及组别试验:通过试验确定变压器的极性和组别,保证变压器的正确连接。

- 变压器空载试验:在变压器空载状态下,测量其空载电流、空载损耗,检查变压器的铁芯质量。

- 变压器负载试验:接入负载,测量变压器的负载电流、负载损耗,验证变压器的负载能力。

- 高压开关柜调试- 机械特性试验:检查开关柜的断路器、隔离开关等操作机构的机械性能,包括分合闸时间、同期性、行程等。

- 绝缘电阻测量:使用绝缘电阻测试仪,测量开关柜的绝缘电阻,确保其绝缘性能良好。

- 交流耐压试验:对开关柜进行交流耐压试验,检验其绝缘强度。

- 保护装置校验:对开关柜的保护装置进行校验,确保其动作准确可靠。

- 电力电缆调试- 绝缘电阻测量:使用绝缘电阻测试仪,测量电力电缆的绝缘电阻,判断电缆是否存在绝缘故障。

- 直流耐压试验及泄漏电流测量:对电力电缆进行直流耐压试验,并测量泄漏电流,检查电缆的绝缘强度。

- 相位核对:通过相位表核对电缆两端的相位,确保电缆连接正确。

2. 二次设备调试- 继电保护装置调试- 保护定值校验:根据设计定值,对继电保护装置的各项保护定值进行校验,确保其准确可靠。

- 保护动作逻辑测试:模拟各种故障情况,测试继电保护装置的动作逻辑,验证其保护功能。

电力线路变电站调试方案两篇

电力线路变电站调试方案两篇

《电力线路变电站调试方案》一、项目背景随着经济的快速发展,电力需求不断增长。

为了确保电力系统的稳定运行,提高供电质量,本次对新建的电力线路变电站进行调试。

该变电站的建设将为周边地区提供可靠的电力供应,对于促进当地经济发展和提高人民生活水平具有重要意义。

本次调试的主要任务是对变电站内的电气设备进行全面检测和调试,确保其性能符合设计要求和国家相关标准。

调试工作将涉及变压器、断路器、隔离开关、互感器、避雷器等主要设备,以及继电保护、自动化控制系统等二次设备。

二、施工步骤1. 调试前准备(1)组织调试人员熟悉设计图纸、设备说明书、调试大纲等技术资料,明确调试任务和要求。

(2)准备好调试所需的仪器仪表、工具设备,并进行校验和检查,确保其性能良好、精度符合要求。

(3)对变电站内的电气设备进行外观检查,检查设备有无损坏、变形、锈蚀等情况,接线是否正确、牢固。

(4)检查变电站的接地系统,确保接地电阻符合设计要求。

2. 一次设备调试(1)变压器调试- 测量变压器的绕组直流电阻,检查各相电阻是否平衡,与出厂值相比是否有明显变化。

- 检查变压器的绝缘电阻,包括绕组对地绝缘电阻、绕组间绝缘电阻等,确保绝缘性能良好。

- 进行变压器的变比测量,检查变比是否与铭牌值相符。

- 进行变压器的空载试验和负载试验,测量空载电流、空载损耗和负载损耗,检查变压器的性能是否符合要求。

- 检查变压器的分接开关,确保分接开关的切换位置正确,接触良好。

(2)断路器调试- 进行断路器的绝缘电阻测量,检查绝缘性能是否良好。

- 进行断路器的分合闸时间、同期性测量,检查分合闸性能是否符合要求。

- 进行断路器的低电压动作试验,检查在低电压下断路器能否可靠动作。

- 检查断路器的操作机构,确保操作机构动作灵活、可靠。

(3)隔离开关调试- 进行隔离开关的绝缘电阻测量,检查绝缘性能是否良好。

- 检查隔离开关的分合闸位置,确保分合闸到位,接触良好。

- 进行隔离开关的操作机构调试,确保操作机构动作灵活、可靠。

变电站电气系统调试方案两篇

变电站电气系统调试方案两篇

《变电站电气系统调试方案》一、项目背景随着电力需求的不断增长,为了确保电力系统的稳定运行,新建了一座[变电站名称]变电站。

该变电站的电气系统包括变压器、开关柜、断路器、继电保护装置等设备。

为了保证这些设备在投入运行后能够正常工作,需要进行全面的电气系统调试。

本次调试的目的是验证电气系统的设计、安装质量,确保设备的性能符合技术要求,为变电站的安全、可靠运行提供保障。

二、施工步骤1. 调试前准备- 收集电气系统的设计图纸、设备说明书、调试大纲等技术资料。

- 组织调试人员进行技术培训,熟悉调试方法和操作规程。

- 准备调试所需的仪器、仪表和工具,确保其精度和可靠性。

- 对电气设备进行外观检查,检查设备是否有损坏、变形、松动等情况。

- 检查电气设备的接线是否正确、牢固,接地是否良好。

2. 变压器调试- 测量变压器的绕组直流电阻,检查绕组是否有短路、断路等情况。

- 测量变压器的绝缘电阻,检查绝缘是否良好。

- 进行变压器的变比测量,检查变比是否符合设计要求。

- 进行变压器的空载试验,检查变压器的空载损耗和空载电流是否符合技术要求。

- 进行变压器的负载试验,检查变压器的负载损耗和短路阻抗是否符合技术要求。

3. 开关柜调试- 检查开关柜的机械操作机构是否灵活、可靠,分合闸指示是否正确。

- 测量开关柜的绝缘电阻,检查绝缘是否良好。

- 进行开关柜的工频耐压试验,检查开关柜的绝缘强度是否符合技术要求。

- 检查开关柜的二次回路接线是否正确、牢固,继电保护装置是否动作准确、可靠。

4. 断路器调试- 检查断路器的机械操作机构是否灵活、可靠,分合闸指示是否正确。

- 测量断路器的绝缘电阻,检查绝缘是否良好。

- 进行断路器的工频耐压试验,检查断路器的绝缘强度是否符合技术要求。

- 进行断路器的特性试验,测量断路器的分合闸时间、速度、同期性等参数,检查是否符合技术要求。

5. 继电保护装置调试- 检查继电保护装置的接线是否正确、牢固,保护定值是否符合设计要求。

变电站工程调试大纲

变电站工程调试大纲

220kV 变电站工程调试大纲签字栏批准:审核:编制:第一章编制目的和依据. (1)第二章工程概况 (2)第三章人员及仪器仪表配备. (5)第四章职业健康安全和环境管理 (8)第五章质量管理 (18)第六章进度管理 (22)第七章施工现场管理. (24)第八章调试工作内容. (25)第一章编制目的和依据一、编制目的为了使调试施工管理人员及调试人员明确本工程的工程规模、工程特点、工作范围、工程的安全健康与环境目标、质量目标、进度目标,安全、优质高效的完成本工程调试工作,特编制本大纲。

二、编制依据1、相关的法律法规(见《2015年适用法律法规清单》)2、国家标准:《电气装置安装工程电气设备交接试验标准》GB 50150-2006;《工程建设施工企业质量管理规范》GB/T 50430-2007;《职业健康安全管理体系实施指南》GB/T 28002-2011等。

3、行业标准:《继电保护和电网安全自动装置检验规程》DL/T 995-2006 ;《微机变压器保护装置通用技术条件》DL/T 770 —2012; 《继电保护微机型试验装置技术条件》DL/T 624-2010 ;《电力安全工作规程》(变电所部分)D L 等.4、企业标准及相关文件国家电网公司建设安全工作规程(变电部分)Q/GDW 665-2011 《电力系统继电保护规定汇编第三版》(中国电力出版社2014 年)《国家电网公司十八项电网重大反事故措施(修订版)及编制说明》防止电力生产重大事故的二十五项重点要求及编制释义《输变电工程建设标准强制性条文实施管理规程》调试各专业《作业指导书》;设计图纸;产品说明书、试验报告及厂家技术资料等。

第二章工程概况一、工程概况1、工程名称:2、建设单位:3、设计单位:4、监理单位:5、施工单位:6、调试单位:7、建设地址:二、调试工程概述1、本期工程建设规模:*220kV变电站,本期建设规模:1主变压器两台,容量180MVA电压等级220/121/,联接组YNyn0yn0+d112、220kV部分为双母单分段接线方式(分段无断路器,只有刀闸),包括I母PT间隔,II母PT间隔,山母PT间隔,I II母母联间隔,1#主变进线间隔,2#主变进线间隔,对侧*I线出线间隔,*II线出线间隔,7 组母线地刀。

二次调试方案

二次调试方案

肇源变220kV变电站新建工程二次设备调试方案黑龙江北星电力股份有限公司2023年10月目录1 工程概述 (1)1.1编写依据 (1)1.2工程简况 ............................................................................................. 错误!未定义书签。

2 调试准备工作 (2)2.1准备工作 (2)2.2技术准备 (2)2.3工器具准备 (2)2.4施工计划安排 (2)2.5技术资料、人员 (3)3 调试方法及技术规定 (3)3.1二次回路校验 (3)3.2二次设备调试 (4)3.3传动实验及通道联调 (5)4 技术规定 (6)5 安全技术措施 (6)5.1二次控置保护调试过程中应注意的事项 (6)6 文明施工、环境保护 (7)6.1文明施工措施 (7)6.2环境保护措施 (7)7 保护检查所使用的仪器仪表 (7)8 附加说明 (8)1 工程概述1.1 编写依据1.1.1DL5009.3-1997 《电力建设安全工作规程》GB/T14285-2023《继电保护和安全自动装置技术规程》DL/T995-2023 《继电保护和电网安全自动装置检查规程》DL/T559-2023 《220kV-500kV电网继电保护装置运营整定规程》DL/T584-2023 《3-110kV电网继电保护装置运营整定规程》DL/T587-2023 《微机继电保护装置运营管理规程》Q/CSG1008-2023 《继电保护及安全自动装置检查条例》国家电网公司十八项电网重大反事故措施(继电保护)1.1.2设计图纸及厂家调试大纲和说明书。

2 调试准备工作2.1 准备工作2.1.1 根据现场的实际设备组织有效期内的实验仪器,安全器具和各专业人员,提前进入现场进行准备工作。

2.1.2 收集被实验设备的说明书,出厂实验报告和调试大纲等资料。

110kV变电站继保调试大纲(20200705134835)

110kV变电站继保调试大纲(20200705134835)
无短路现象
2
交流输入线(包括零线和地线)
接入且接线可靠
直流配电
1
各控制回路,合闸回路,正负排 之间
无短路现象
充电模块
1
输入输出一体化端子,充电模块 空开
交流输入无短路,插头 中的插针无弯曲、变形
2
通信均流线,通信适配器的跳线
取后一个充电模块的适 配器跳线短接,其他断 开。控制模块和合闸模 块之间均流不连接
绝缘电阻表
ZC25-3
1
9
继电保护测试仪
PW466AE
1
10
数字钳形表
2006
1
附表二:交流屏试验报告
、基本情况
制造厂商
型号
出厂日期
出厂编号
、外观及绝缘检查
装置结构是否规范
母排对地绝缘电阻
出线开关绝缘
三、主屏功能检测
模拟工作状态
1#所用屏
2#所用屏
备注
四、输出支路检查
支路编号
支路名称
极数/容量
分/合
2.1.2专职质检:徐旺
2.1.3调试人员:5人
2.2主要施工仪器、仪表配备见 附表一
三、准备工作
1、在进行现场检验之前,工作人员应认真学习《继电保护及电网安 全装置检验条例》及本调试大纲,理解和熟悉检验内容和要求, 认真学习消化有关设计图纸及出厂资料, 接受技术(安全)交底。
2、现场开箱检验:检验设备装置是否符合运输的有关规定,设备是
差动保护试验 差动保护动作值; 差动比例制动曲线测试; 差动谐波制动系数测试。
非电量保护功能试验
后备保护试验 复合电压闭锁过流保护; 零序过流保护; 间隙零序保护;
中性点过流保护。

110kV变电站新建工程调试方案

110kV变电站新建工程调试方案

成都地铁4#线110kV变电站工程调试方案批准:审核:编写:中国水利水电第七工程局有限公司安装分局电气试验室206年7月目录一、编制依据及工程概况----------------------------2二、工作范围--------------------------------------3三、施工现场组织机构------------------------------3四、工期及施工进度计划----------------------------3五、质量管理--------------------------------------4六、安全管理--------------------------------------11七、环境保护及文明施工----------------------------14一、编制依据及工程概况:1、编制依据1.1、本工程施工图纸;1.2、设备技术文件和施工图纸;1.3、有关工程的协议、合同、文件;1.4、业主方项目管理交底大纲及相关管理文件;1.6、高压电气设备绝缘的工频耐压试验电压标准;1.7、《工程建设标准强制性条文》;1.8、《110kV~500kV送变电工程质量检验及评定标准》;1.9、设备清册和材料清单;1.10、电气设备交接试验标准G B50150-2006;1.11、继电保护和电网安全自动装置检验规程;DL/T995-2006;1.12、国家和行业现行的规范、规程、标准及实施办法;1.13、我局职业健康安全、质量、环境管理体系文件以及相关的支持性管理文件;1.14、类似工程的施工方案、施工经验和工程总结。

2、工程概况:110kV变电站为一新建户内G I S变电站。

110kV变电站一次系统110k V系统采用单母线分段接线方式,本期共2台主变、2回出线,均为电缆出线;10kV系统为单母线分段接线,设分段断路器,本期建设Ⅰ、Ⅱ段母线,单母线分段接线,#1主变变低单臂接入Ⅰ段母线,带10kV出线8回、电容器1组、站用变1台、消弧线圈1组,母线设备1组,#2主变变低单臂接入Ⅱ段母线,带10kV出线8回、电容器1组、站用变1台,消弧线圈1组,母线设备1组。

常规变电站系统调试手册

常规变电站系统调试手册

常规变电站系统调试手册一、前言变电站系统是电力系统中重要的组成部分,对其进行有效调试可以提高系统的稳定性和可靠性,本手册旨在指导工程师和技术人员如何进行常规变电站系统的调试工作。

二、调试前准备在进行变电站系统调试前需要做好以下准备工作:1.确认调试人员已经熟悉系统图纸和相关技术资料;2.确认调试人员已经了解系统的基本原理和运行逻辑;3.准备必要的调试工具和设备,并确保其正常运行;4.确认变电站系统已经完成安装并通过基本验收。

三、调试步骤1. 系统检查1.检查变电站系统的整体布线和接线是否符合设计要求;2.检查各设备的接地情况是否良好;3.检查系统中的保护装置是否设置正确并可靠。

2. 功能测试1.逐个测试变电站系统的各个功能模块,包括开关控制、保护动作、测量功能等;2.测试系统的手动控制功能,确保各功能开关的手动操作正常;3.测试自动控制功能,观察系统的自动切换和保护动作是否准确。

3. 数据监测1.针对系统的电压、电流、频率等参数进行实时监测,记录数据并进行分析;2.根据监测数据对系统的运行状态进行评估,找出存在问题的环节并进行调整。

4. 故障处理1.在调试过程中发现故障时,首先要确认故障的具体原因;2.根据故障原因制定处理方案,并及时修复故障;3.对故障进行记录和分析,以便后续调试和改进。

四、调试注意事项1.在进行变电站系统调试时,应严格按照操作规程和安全规范进行;2.调试过程中要保持沟通,及时反馈调试情况和发现的问题;3.注意系统的运行状态,随时做好应急处理准备。

五、总结与展望通过本次常规变电站系统调试,我们对系统的运行状态有了更深入的了解,也为未来的运行和维护提供了指导。

希望调试人员能够继续努力,发挥专业技能,确保系统的稳定运行。

本手册仅为常规变电站系统调试的基本指导,实际调试中还应根据具体情况进行灵活处理,保障系统的正常运行和安全性。

变电施工作业指导书-主变保护调试

变电施工作业指导书-主变保护调试

变电工程施工作业指导书电气调试施工部分(主变压器保护调试)目录1、装置概述。

22、调试前准备。

23、屏体调试。

24、模拟故障。

35、绝缘及耐压试验。

46、录波。

47、整理报告。

48、竣工验收。

49、流程图。

4主变压器保护调试1装置概述主变压器保护由主变差动保护、后备保护和变压器本体保护组成。

本标准是根据继电保护调试规程及厂家调试大纲编写而成的作业指导书。

2调试前准备2.1图纸和技术资料2.2厂家的备品、备件和随屏资料2.3试验用工具书2.4仪器、仪表微机试验台,继电保护综合校验仪,数字万用表,0.5级的电流电压表,1000伏摇表。

3屏体调试3.1 准备检查各插件及元器件规格、焊接正确,符合设计要求。

各插件拔、插灵活,插件和插座之间定位良好。

交流插件三相电流、零序电流、间隙电流的CT规格与要求的参数相符。

3.2 绝缘耐压试验3.2.1 绝缘试验在装置端子处分别短接交流电压回路端子、交流电流回路端子、直流电源端子、中央信号回路端子、出口回路端子、开关量输入端子、远动信号端子,用1000V摇表依次测量各组对地的绝缘电阻,应大于100MΩ。

3.2.2 工频耐压试验将交流电压回路对电流回路、交流回路对地、交流回路对出口回路施加1kV的工频电压,一分钟耐压良好。

3.3 逆变电源在直流电压分别为80%、100%、115%额定值下,测量各输出电压合格。

3.4 各插件及键盘检查人机对话、CPU板、整定时钟、软件版本号及CRC校验码,打印机均正确。

3.5 零点漂移转插VFC插件,选择菜单中VFC-DC-CPU号—模拟量项,根据液晶显示的数值,高速相应电位器RW2n(n为信道号),零漂要求控制在—0.3~+0.3范围内。

3.6 电流、电压平衡度及线性度检查将所有电流端子串连,电压端子并连,在二次额定电流为1A时,通入电流分别为5、2、0.5、0.2A;通入电压分别为60、30、10、5V;观察液晶显示,要求外部表计值与液晶显示误差小于2%。

765kV变电站调试方案

765kV变电站调试方案

765kV变电站调试方案1. 背景根据xxxx电力公司的要求,为了确保765kV变电站的正常运行,需要进行详细的调试方案。

2. 目标本调试方案的目标如下:- 确保765kV变电站的各项设备能够正常运行- 验证765kV变电站的电力传输性能满足要求- 识别并排除任何存在的故障或问题- 保证变电站的安全性和可靠性3. 调试步骤下面是765kV变电站的调试步骤:3.1 设备检查- 检查变电站的主变压器、隔离开关、断路器和其他配电设备的运行状态。

确保所有设备都处于正常工作状态。

- 检查变电站的仪表和监测系统,确保它们能够准确测量和监测各项参数。

3.2 电力传输性能测试- 进行负荷测试,逐步增加负荷并测量变电站的输出功率和电压。

确保变电站在各种负荷条件下能够稳定输出电力。

- 进行电能质量测试,包括测量电压波动、频率偏差和谐波等参数。

确保电能质量符合国家标准。

3.3 故障诊断和排除- 在测试过程中,如果发现任何故障或问题,及时进行诊断和排除,确保设备的正常运行。

- 进行保护设备的测试,包括定时保护和急停测试。

确保保护系统能够快速、准确地响应故障。

3.4 安全评估- 对变电站的安全性进行评估,包括检查接地系统、防雷系统和消防系统的有效性。

- 评估变电站的可靠性,包括考虑备用设备和过载保护系统。

4. 时间安排根据实际情况,制定详细的时间安排。

确保调试工作的进度和质量都能得到保证。

5. 结论765kV变电站的调试方案共包括设备检查、电力传输性能测试、故障诊断和排除以及安全评估等步骤。

通过本方案的实施,将确保变电站的正常运行并提高其可靠性和安全性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

220kV变电站工程调试大纲签字栏批准:审核:编制:目录第一章编制目的和依据 (1)第二章工程概况 (2)第三章人员及仪器仪表配备 (5)第四章职业健康安全和环境管理 (8)第五章质量管理 (18)第六章进度管理 (22)第七章施工现场管理 (24)第八章调试工作内容 (25)第一章编制目的和依据一、编制目的为了使调试施工管理人员及调试人员明确本工程的工程规模、工程特点、工作范围、工程的安全健康与环境目标、质量目标、进度目标,安全、优质高效的完成本工程调试工作,特编制本大纲。

二、编制依据1、相关的法律法规(见《2015年适用法律法规清单》)2、国家标准:《电气装置安装工程电气设备交接试验标准》GB 50150-2006;《工程建设施工企业质量管理规范》 GB/T 50430-2007;《职业健康安全管理体系实施指南》 GB/T 28002-2011等。

3、行业标准:《继电保护和电网安全自动装置检验规程》 DL/T 995-2006;《微机变压器保护装置通用技术条件》DL/T 770—2012;《继电保护微机型试验装置技术条件》DL/T 624-2010 ;《电力安全工作规程》(变电所部分)DL 等.4、企业标准及相关文件国家电网公司建设安全工作规程(变电部分)Q/GDW 665-2011《电力系统继电保护规定汇编第三版》(中国电力出版社 2014年)《国家电网公司十八项电网重大反事故措施(修订版)及编制说明》防止电力生产重大事故的二十五项重点要求及编制释义《输变电工程建设标准强制性条文实施管理规程》调试各专业《作业指导书》;设计图纸;产品说明书、试验报告及厂家技术资料等。

第二章工程概况一、工程概况1、工程名称:2、建设单位:3、设计单位:4、监理单位:5、施工单位:6、调试单位:7、建设地址:二、调试工程概述1、本期工程建设规模:*220kV变电站,本期建设规模:1 主变压器两台,容量180MVA,电压等级220/121/,联接组YNyn0yn0+d112 、220kV部分为双母单分段接线方式(分段无断路器,只有刀闸),包括I母PT间隔,II母PT间隔,III母PT间隔,I II母母联间隔,1#主变进线间隔,2#主变进线间隔,对侧*I线出线间隔,*II线出线间隔,7组母线地刀。

3 、110kV部分为双母线接线,包括I母PT间隔,II母PT间隔,I II母联间隔,1#主变进线间隔,2#主变进线间隔,1出线间隔,6组母线地刀。

4、 35kV部分为单母线分段接线,包括4组电容器柜,1#主变进线柜,2#主变进线柜,I段PT柜,II段PT柜,分段I柜,分段II柜,1#站变柜,2#站变柜,4组出线柜。

5、本期规模对侧为**220kV 变电站,新增220kV I线出线间隔、II 线出线间隔。

2、本工程特点:本工程是一个220kv变电站工程,本期工作为变电站新建工程,所有设备需要严格按照设计图纸执行,由于风沙较大,很多设备继电器出现接点不通,吸合不稳定的问题,需要经常清理设备内的沙土,另外由于设备放置时间太长,二次电缆以及厂家线会出现松动情况,在调试过程中要严格注意。

3、工作主要内容包括:一次设备高压试验,继电保护及自动装置调试4、主要工作量统计表⑴高压试验⑵继电保护及自动装置第三章施工准备及资源配置一、为了保证调试工作正常开展,配备人员及确定各自的岗位职责如下:1、施工人员配备2、组织机构图:组织机构图二、项目部和施工驻地将全面实行标准化管理,为了方便开展工作,项目部配置办公用品如下:三、技术准备1、组织有关人员熟悉图纸,进行图纸会审。

2、编制作业指导书3、针对本工程特点编制传动方案四、调试用仪器仪表清单1、高压试验仪器2、保护实验仪器第四章职业健康安全和环境管理一、安全、健康、环境目标在调试过程中遵守国家和相关部门的各项安全、健康、环境管理规定,执行发包方的各项规章制度,重视施工现场作业安全,建立健全安全管理组织机构,建立安全管理制度,制定安全措施,确保自调试工程开工至竣工:1、杜绝人身死亡事故和重大机械设备损坏事故2、杜绝火灾事故和重大交通责任事故3、不发生误跳闸、误动运行设备事故4、不发生轻伤事故,不发生重伤事故5、消除施工中的废油、废纸以及施工废料污染。

6、加强固体废弃物综合利用。

7、加强节能降耗管理。

8、减少尾气排放的污染。

二、保证措施1.认真执行安全、健康、环境管理目标。

2.认真贯彻有关施工(生产)的方针、政策、法令、法规和公司制定的各项安全管理制度。

3.第一安全负责人必须到位,本着管生产必须管安全的原则做到安全工作“五同时”。

4.建立健全以岗位责任制为中心的安全管理制度和安全风险制度,做到安全工作事事有分工,人人有职责,处处有保障。

5.建立健全安全组织机构和保障体系,使各级安全员职责明确,并设专职安全员,保证工程安全施工。

6.开工前组织全体施工人员进行安全学习,考试合格后方可上岗。

7.一切施工活动必须编制安全施工技术措施,实行安全工作命令票制度及工作票制度。

8.试验用的直流电源的额定电压应与装置装设场所所用的直流额定电压相同。

9.进行绝缘检查时,应通知相关单位,防止电击伤人。

10.检验时应注意以下问题,以避免元器件损坏:a.装置屏应可靠与变电站的接地网相连接。

b.规定有接地端的测量仪表,不允许直接接到元器件回路中。

c.要有防止将静电感应电源引入元器件的措施,例如工作人员接触元件时,人身要有接地线及测试仪表连线不致引入感应电源等。

三、职业健康安全及环境组织机构图职业健康安全及环境组织机构图施工(生产)现场四、各岗位职业健康安全及环境职责1 、项目经理、项目副经理职责项目经理和项目副经理是本工地职业健康安全及环境的第一责任者,对本工地的职业健康安全及环境施工负直接领导责任。

认真贯彻执行国家有关安全生产的方针、政策、法令、法规和上级有关规定。

在计划、布置、检查、总结、评比施工任务的同时,把职业健康安全及环境工作贯穿到每个施工环节,做到“五同时”,在确保安全的前提下组织施工。

认真贯彻执行上级编制的安全及环境施工措施。

负责组织编制本工地的安全及环境施工措施,经批准后组织实施。

负责组织对跨班(组)施工项目开工前的安全及环境施工条件进行检查与落实。

应亲临现场监督施工。

按时提出本工地安全技术措施计划项目,经上级批准后负责组织实施。

指导、支持本工地专职安全员的工作。

支持安监部门和安监人员履行职责。

负责本工地职工的安全教育和特种作业的培训组织工作。

认真组织与检查每周一次的安全日活动。

负责组织每月一次的安全施工检查与整改。

严格遵守文明施工的规定,确保在本工地施工范围内做到文明施工。

认真执行安全施工与经济利益挂钩的管理办法,严肃查处违章违纪行为。

负责对分包单位的施工项目进行安全监督与指导。

组织并主持轻伤事故和记录事故中严惩未遂事故的调查分析。

提出对事故责任者的处理意见。

2、项目部总工职责协助项目经理(工程处经理)进行工程职业健康安全和环境管理,对工程项目的职业健康安全和环境负技术领导责任。

组织制定并确保实施工程项目职业健康安全和环境目标、指标和管理方案,组织编制并实施施工组织设计、项目质量计划、专项施工方案,督促做好技术交底和安全技术措施交底工作;严格按施工规范、质量标准、设计图纸等指导施工,组织工程质量、技术资料、施工组织设计和技术交底执行情况的检查活动,参加重要环境因素、重大危险因素的监测活动;对工程环境和安全违章及时予以纠正,根据问题的严重程度组织制定并实施纠正措施;组织并主持安全规程和安全施工管理规定的学习与考试。

组织并进行安全技术培训工作;组织编制本工地技术革新和施工新技术、新工艺中的安全施工措施;负责编制专业施工组织设计中安全施工、文明施工措施和重要工程项目的安全施工措施。

办理重要工程项目安全施工作业票的报审并亲自进行交底。

负责布置、检查、指导班(组)技术员编制分项工程的安全施工措施和交底工作。

督促检查班(组)技术员按规定填写安全施工作业票。

从技术方面指导和支持本工地专职安全员的工作。

负责对分包单位施工的项目进行安全施工技术上的监督与指导。

参加本工地的安全及环境施工检查,解决存在的安全技术问题。

参加轻伤事故、记录事故和严重未遂事故的调查分析,提出防范措施。

3、安全员的安全职责认真贯彻执行电力建设安全工作规程、安全施工管理规定和上级有关安全工作的指示与要求,在项目经理(工地主任)和工程处(工程处)安监部门的领导下,做好本工地的安全施工管理工作。

负责监督、检查本工地场所的安全施工、文明施工情况,对查出的事故隐患,应立即督促班(组)整改。

有权制止违章作业和违章指挥;有权对违章者进行经济处罚;对严重危及人身安全的施工,有权指令先行停止施工,并立即报告领导研究处理。

参加本工地重要项目和危险性作业项目开工前的措施交底,并到现场检查开工安全施工条件,监督安全措施的执行。

协助工地领导布置与检查每周的安全日活动;监督、检查班组每天的班前安全讲话(站班会);督促班(组)加强安全建设。

参加工地安全会议和生产调度会,协助工地领导布置、检查、总结安全工作。

参加工地安全大检查,对发现的问题按“三定”原则督促整改;参加工程处(工程处)安监部门组织的安全专业检查;参加安全员工作例会。

督促并协助工地有关人员做好劳动防护用品、用具和重要工器具的定期试验、鉴定工作。

开展安全施工的宣传教育。

4 、工人职责认真学习并自觉执行安全施工的有关规定、规程和措施,不违章作业。

施工项目开工前,认真接受安全施工措施交底,并在交底书上签字。

严格按照技术交底、安全交底、施工作业指导书操作,无技术、环保、安全等要求的作业交底不施工。

作业前检查工作场所,做好安全措施,以确保不伤害自己,不伤害他人,不被他人伤害。

下班前及时清理作业区域正确使用、维护和保管所使用的工器具及劳动保护用品、用具,并在使用前进行检查。

认真进行个体防护,减轻有害作业的职业健康安全危害。

自觉接受现场施工管理人员的检查和指导,及时纠正本工种作业的不合格品和违章行为。

对无安全施工措施和未经安全交底的施工项目,有权拒绝施工并可越级上告。

有权制止他人违章;有权拒绝违章指挥;对危害生命安全和身体健康的行为,有权提出批评、检举和控告。

尊重和支持安监人员的工作,服从安监人员的监督与指导。

五、施工危险点及其控制措施1、保护调试工作危险点及其控制措施2、高压试验工作危险点及其控制措施六、重大危险源清单七、环境因素清单控制方法:1、环境目标、指标、管理方案;2、工程处、项目部实现运行控制程序;八、重要环境因素清单第五章质量管理一、质量目标1.本工程应遵循工程处质量目标调试过程中不发生质量事故仪器仪表完好率100%质量保证资料编制及时率100%调试质量可靠率100%工程达标投产、一次启动成功、零缺陷移交2.本工程同时应遵循建设单位质量目标单位工程合格率100%分部工程合格率100%分项工程合格率100%二、控制措施1.贯彻执行我公司制定的质量方针和质量目标。

相关文档
最新文档
