2019 二级建造师 施工管理 考试真题及答案
2019二建《施工管理》真题及答案解析(完整版)

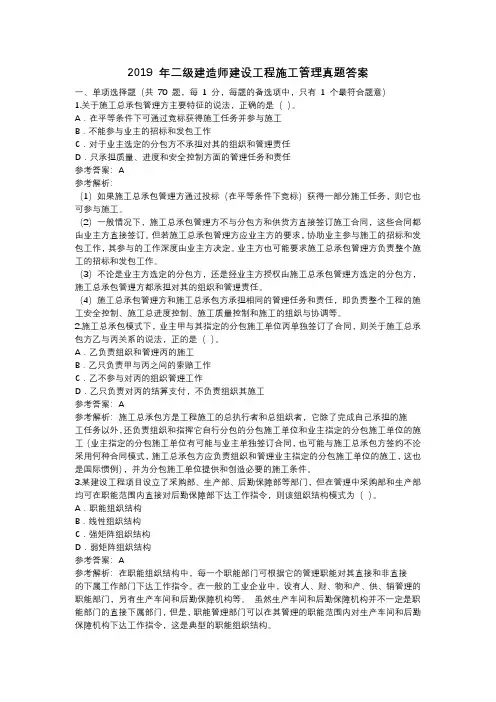

2019 年二级建造师建设工程施工管理真题答案一、单项选择题(共 70 题,每 1 分,每题的备选项中,只有 1 个最符合题意)1.关于施工总承包管理方主要特征的说法,正确的是( )。
A.在平等条件下可通过竞标获得施工任务并参与施工B.不能参与业主的招标和发包工作C.对于业主选定的分包方不承担对其的组织和管理责任D.只承担质量、进度和安全控制方面的管理任务和责任参考答案:A参考解析:(1)如果施工总承包管理方通过投标(在平等条件下竞标)获得一部分施工任务,则它也 可参与施工。
(2)一般情况下,施工总承包管理方不与分包方和供货方直接签订施工合同,这些合同都 由业主方直接签订。
但若施工总承包管理方应业主方的要求,协助业主参与施工的招标和发 包工作,其参与的工作深度由业主方决定。
业主方也可能要求施工总承包管理方负责整个施 工的招标和发包工作。
(3)不论是业主方选定的分包方,还是经业主方授权由施工总承包管理方选定的分包方, 施工总承包管理方都承担对其的组织和管理责任。
(4)施工总承包管理方和施工总承包方承担相同的管理任务和责任,即负责整个工程的施 工安全控制、施工总进度控制、施工质量控制和施工的组织与协调等。
2.施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承 包方乙与丙关系的说法,正的是( )。
A.乙负责组织和管理丙的施工B.乙只负责甲与丙之间的索赔工作C.乙不参与对丙的组织管理工作D.乙只负责对丙的结算支付,不负责组织其施工参考答案:A参考解析:施工总承包方是工程施工的总执行者和总组织者,它除了完成自己承担的施工任务以外,还负责组织和指挥它自行分包的分包施工单位和业主指定的分包施工单位的施 工(业主指定的分包施工单位有可能与业主单独签订合同,也可能与施工总承包方签约不论 采用何种合同模式,施工总承包方应负责组织和管理业主指定的分包施工单位的施工,这也 是国际惯例),并为分包施工单位提供和创造必要的施工条件。
2019年二级建造师《施工管理》真题及答案(完整版)
2019年二级建造师《施工管理》真题及答案(完整版)2019年度全国二级建造师执业资格考试《建设工程施工管理》试卷应试人员注意事项1.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
2.作答时,采用28铅笔在答题卡上涂黑所选的选项。
3.考试时间为l20分钟。
一、单项选择题(共70题,每题1分。
每题的备选项中,只有1个最符合题意)1.某建设项目采用施工总承包模式,R监理公司承担施工监理任务,G施工企业承担主要的施工任务,业主将其中的二次装修发包给C装饰公司。
则C装饰公司在施工中应接受( )的施工管理。
A.业主B.R监理公司C.G施工企业D.施工总承包管理方2.编制项目投资项编码,进度项编码,合同编码和工程档案编码的基础是( )。
A.项目结构图和项目结构编码B.组织结构图和组织结构编码C.工作流程图和项目结构编码D.工作流程图和组织结构编码3.关于工作任务分工的说法,错误的是( )。
A.工作任务分工能够用相对应组织工具表示其组织关系B.组织论中组织分工指的就是工作任务分工C.项目各参与方有各自的项目管理工作任务分工D.工作任务分工应随着项目进展而持续深化和细化4.工作流程图反映一个组织系统中各项工作之间的( )关系。
A.指令B.逻辑C.主次D.合同5.下列分部(分项)工程中,需要编制分部(分项)工程施工组织设计的是( )。
A.零星土石方工程B.场地平整C.混凝土垫层工程D.定向爆破工程6.施工组织总设计包括如下工作:④计算主要工种工程的工程量;②编制施工总进度计划; ③编制资源需求量计划;④拟订施工方案。
其准确的工作排序是( )。
A.①②③④B.①④②③C.①③②④D.④①②③7.下列项目目标动态控制措施中,属于管理措施的是( )。
A.强化合同管理B.调整职能分工C.优化组织结构D.改进施工工艺8.某施工企业项目经理,在组织项目施工中,施工质量控制不严,造成工程返工,直接经济损失达30万元,则施工企业主要追究其( )。
2019-2020年二级建造师《建设工程施工管理》试题C卷(附答案)
2019-2020年二级建造师《建设工程施工管理》试题C卷(附答案)考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、项目安全管理的第二类危险源控制中,最重要的工作是( )。
A.加强员工的安全意识培训和教育B.改善施工作业环境C.建立安全生产监控体系D.制定应急救援体系2、工程施工职业健康安全管理工作包括:①确定职业健康安全目标;②识别并评价危险源及风险;③持续改进相关措施和绩效;④编制技术措施计划;⑤措施计划实施结果验证。
正确的程序是()。
A.②-①-④-⑤-③B.①-②-④-⑤-③C.①-②-⑤-④-③D.②-①-④-③-⑤3、在项目建议书和可行性研究阶段确定建设项目投资可以依据()。
A.预算定额B.概算定额C.概算指标D.投资估算指标4、由于监理工程师原因引起承包商向业主索赔施工机械闲置费时,承包商自有设备闲置费一般按设备的()计算。
A.台班费B.台班折旧费C.台班费与进出场费用D.市场租赁价格5、在工程项目的施工阶段,对现场用到的钢钉.钢丝等零星材料的用量控制,宜采用的控制方法是( )。
A.定额控制B.计量控制C.指标控制D.包干控制6、某室内装饰工程根据《建设工程工程量清单计价规范》(GB50500-2013)签订了单价合同,约定采用造价信息调整价格差额方法调整价格;原定6月施工的项目因发包人修改设计推迟至当年12月;该项目主材为发包人确认的可调价材料,价格由300元/m2变为350元/m2.。
关于该工程工期延误责任和主材结算价格的说法,正确的是( )。
A.发包人承担延误责任,材料价格按300元/m2计算B.承包人承担延误责任,材料价格按350元/m2计算C.承包人承担延误责任,材料价格按300元/m2计算D.发包人承担延误责任,材料价格按350元/m2计算7、对竣工项目进行工程现场成本核算的目的是( )。
2019最新二级建造师考试真题及答案
2019最新二级建造师考试真题及答案二级建造师考试一直以来都是建筑行业中备受关注的职业资格考试之一。
对于广大建筑从业者来说,通过这个考试不仅是对自身专业知识和技能的一种认可,更是职业发展道路上的重要里程碑。
2019 年的二级建造师考试已经落下帷幕,下面为大家呈现当年的部分真题及答案。
在管理科目中,有这样一道单选题:“关于施工总承包管理方主要特征的说法,正确的是()。
A在平等条件下可通过竞标获得施工任务并参与施工 B不能参与业主的招标和发包工作 C对于业主选定的分包方,不承担对其的组织和管理责任 D只承担质量、进度和安全控制方面的管理任务和责任”。
答案是:A 选项。
施工总承包管理方在平等条件下可通过竞标获得施工任务并参与施工。
这道题主要考查对施工总承包管理方特征的理解。
法规科目中,有这样的多选题:“下列情形中,属于应当重新组织建筑节能工程验收的有()。
A隐蔽验收记录等技术档案和施工管理资料不完整的 B参加验收人员不具备相应资格的 C建筑节能工程存在质量缺陷的 D参加验收各方主体验收意见不一致的 E验收程序和执行标准不符合要求的”。
答案是:BDE 选项。
当参加验收人员不具备相应资格、参加验收各方主体验收意见不一致、验收程序和执行标准不符合要求时,应当重新组织建筑节能工程验收。
建筑实务科目里,有一道案例分析题:“某新建住宅工程,建筑面积 43200㎡,……(此处省略具体工程背景描述)。
问题:(1)写出网络图中前锋线所涉及各工作的实际进度偏差情况;(2)如果后续工作按计划进行,试分析上述实际进度偏差对总工期的影响。
”这道题需要考生对网络图有清晰的理解和分析能力。
答案(简述):工作 D 实际进度拖后 3 周,工作 E 实际进度提前 1 周,工作 C 实际进度拖后 2 周。
由于工作 D 是非关键工作,其总时差为 1 周,拖后 3 周超过总时差 2 周,会使总工期延长 2 周;工作 C 是关键工作,拖后 2 周会使总工期延长 2 周。
2019年二建《管理》真题及答案(全)
17.当施工项目的实际进度比计划进度提前,但单业主不要求提前工期时,适宜采用的进度计 划调整方法是()。 A.在时差范围内调整后续非关键工作的起止时间以降低资源强度 B.进一步分解后续关键工作以增加工作项目,调整逻辑关系 C.适当延长后续关健工作的持续时间以降低资源强度 D.在时差范围内延长后续非关键工作中直接费率大的工作以降低费用 参考答案 C 【解析】当关键线路的实际进度比计划进度提前时,若不拟提前工期,应选用资源占用量大 或者直接费用高的后续关键工作,适当延长其持续时间,以降低其资源强度或费用;当确定 要提前完成计划时,应将计划尚未完成的部分作为一个新计划,重新确定关键工作的持续时 间,按新计划实施。
5.建设工程项目目标事前控制是指() A.事前分析可能导致偏差产生的原因并在产生偏差时彩取纠偏措施 B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施 C.定期进行计划值与实际值比较 D.发现项目目标偏离时及时采取纠偏措施 参考答案 B 【解析】项目目标动态控制的核心是,在项目实施的过程中定期地进行项目目标的计划值和 实际值的比较,当发现项目目标偏离时采取纠偏措施。为避免项目目标偏离的发生,还应重 视事前的主动控制,即事前分析可能导致项目目标偏离的各种影响因素,并针对这些影响因 素采取有效的预防措施。参见教材 P28。
新版2019年二级建造师《建设工程施工管理》试卷(II卷)附答案
新版2019年二级建造师《建设工程施工管理》试卷(II卷)附答案考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、对于需要施旁站监理的施工关键部位、关键工序、施工企业应在进行施工前()小时,书面通知项目监理机构。
A.12B.24C.36D.482、关于施工投标的说法,正确的是( )。
A.投标人在投标截止时间后送达的投标文件,招标人应移交标委会处理B.投标书在招标范围以外提出的新要求,可视为对投标文件的补充,由评标委员会进行评定C.投标书中未采用不平衡报价时,应视为对招标文件的否定D.投标书处理要盖有投标企业公章和企业法人的名章(签字)并进行密封,密封不满足要求的按无效标处理3、EPC工程总承包方的项目管理工作涉及的阶段是( )。
A.决策-设计-施工-动用前准备B.决策-施工-动用前准备-保修期C.设计前的准备-设计-施工-动用前准备D.设计前的准备-设计-施工-动用前准备-保修期4、下列可以直接计入工程对象的费用是()。
A.支付给生产工人的工资B.差旅交通费C.支付给管理人员的工资D.办公费5、职业健康安全管理体系与环境管理体系的管理评审,应由施工企业的( )进行。
A.最高管理者B.项目经理C.技术负责人D.专职安全员6、施工企业实施和保持质量管理体系应遵循的纲领性文件是()。
A.质量计划B.质量手册C.质量记录D.程序文件7、单价合同模式下,承包人支付的建筑工程险保险费,宜采用的计量方法是()。
A.估价法B.均摊法C.凭据法D.分解计量法8、建设工程项目目标事前控制是指()。
A.事前分析可能导致偏差产生的原因并在产生偏差时采取纠偏措施B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施C.定期进行计划值与实际值比较D.发现项目目标偏离时及时采取纠偏措施9、信息管理手册的主要内容,不包括()。
新版2019版二级建造师《建设工程施工管理》练习题B卷附答案
新版2019版二级建造师《建设工程施工管理》练习题B卷附答案考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、项目施工方编制施工质量计划的依据是项目质量目标和()。
A.施工企业的质量手册B.施工质量成本计划C.项目施工质量控制方法D.项目施工质量记录2、单价合同模式下,承包人支付的建筑工程险保险费,宜采用的计量方法是()。
A.估价法B.均摊法C.凭据法D.分解计量法3、关于单价合同的说法,正确的是()。
A.实际工程款的支付按照估算工程量乘以合同单价进行计算B.单价合同又分为固定单价合同、变动单价合同、成本补偿合同C.固定单价合同适用于工期较短、工程量变化幅度不会太大的项目D.变动单价合同允许随工程量变化而调整工程单价,业主承担风险较小4、下列施工承包合同形式中,承包商承担全部工作量和价格风险的是()。
A.单价合同B.固定总价合同C.变动总价合同D.成本回本合同5、按照规定,我国现行建筑安装工程费由()组成。
A.直接费+间接费+计划利润+税金B.直接费+间接费+利润+税金C.直接工程费+措施费+规费+企业管理费D.直接工程费+现场经费+管理费+临时措施费6、根据《建设工程施工合同(示范文本)》,项目经理在紧急情况下有权采取必要措施保证与工程有关人身,财产和工程安全,但应在48小时内向( )提交书面报告。
A.承包方法定代表人和总监理工程师B.发包人代表和总监理工程师C.监督职能部门和承包方法定代表人D.政府职能监督部门和发包人代表7、下图所示的职能组织结构中,m、f1、f2、f3、g1、g2等分别代表不同的工作部门或主管人员。
完整版)2019年二建施工管理真题及答案
完整版)2019年二建施工管理真题及答案1.关于施工总承包管理方主要特征的说法,正确的是A。
施工总承包管理方可以通过竞标获得施工任务并参与施工,其他选项都有误。
2.在施工总承包模式下,如果业主甲与其指定的分包施工单位丙单独签订了合同,那么施工总承包方乙负责组织和管理丙的施工,选项A正确。
3.如果采购部和生产部都可以直接对后勤保障部下达工作指令,那么该组织结构模式为职能组织结构,选项A正确。
4.建设工程项目中的深基础工程编制的施工组织设计属于分部工程施工组织设计,选项D正确。
5.建设工程项目目标事前控制是指事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施,选项B正确。
6.对建设工程项目目标控制的纠偏措施中,属于技术措施的是调整施工方法,选项D正确。
7.采用时间成本累积曲线法编制建设工程项目成本计划时,所有工作的时间值按最迟开始时间确定,选项D正确。
8.建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制、开展施工成本控制和核算的基础是成本计划,选项B正确。
成本计划是指以货币形式编制的施工项目在计划期内的生产费用、成本水平、成本降低率以及为降低成本所采取的主要措施和规划的书面方案。
它是建立施工项目成本管理责任制、开展成本控制和核算的基础。
根据题目9,建筑施工企业为从事危险作业的职工办理的保险中,非强制性保险是意外伤害保险。
题目10中,某工作有2个紧后工作,紧后工作的总时差分别是3天和5天,对应的间隔时间分别是4天和3天,则该工作的总时差是7天。
根据题目11,固定总价合同模式下,承包人承担的风险是全部工作量和价格的风险。
根据《建设工程项目管理规范》,进度控制的工作包括:①编制进度计划及资源需求计划;②采取措施予以纠偏或调整计划;③分析计划执行的情况;④收集实际进度数据。
其正确的顺序是①-④-③-②。
根据《建设工程施工专业行包合同(示范文本)》,关于专业分包的说法,正确的是分包工程合国价款与总包合同相应部分价款没有连带关系。
2019二级建造师施工管理真题及答案解析(完整版)
2019二建《施工管理》考试真题及答案解析(完整版)一、单项选择题(共70题,每题1分。
每题的备选项中,只有一个最符合题意)1.EPC工程总承包方的项目管理工作涉及的阶段是()。
A.决策-设计-施工-动用前准备B.决策-施工-动用前准备-保修期C.设计前准备-设计-施工-动用前准备D.设计前的准备-设计-施工-动用前准备-保修期【答案】D【解析】EPC工程总承包是包括设计、采购和施工任务综合的承包,EPC工程总承包方的项目管理工作涉及到实施阶段全过程。
项目实施阶段包括:设计前准备阶段、设计阶段、施工阶段、动用前准备阶段、保修阶段。
2.关于施工总承包管理方责任的说法,正确的是()。
A.承担施工任务并对其质量负责B.与分包方和供货方直接签订合同C.承担对分包方的组织和管理责任D.负责组织和指挥总承包单位的施工【答案】C【解析】A项错误。
施工总承包管理单位一般情况下不承担施工任务;B项错误,施工总承包管理单位一般情况下不与分包方和供货方直接签订合同;C项正确,D项错误,施工总承包管理单位负责对所有分包单位的管理及协调。
3.建设工程施工管理是多个环节组成的过程,第一个环节的工作是()。
A.提出问题B.决策C.执行D.检查【答案】A【解析】4.某施工企业采用矩阵组织结构模式,其横向工作部门可以是()。
A.合同管理部B.计划管理部C.财务管理部D.项目管理部【答案】D【解析】纵向工作部门可以是计划管理、技术管理、合同管理、财务管理和人事管理部门等,横向工作部分可以是项目部。
P15。
5.根据施工组织总设计编制程序,编制施工总进度计划前需收集相关资料和图纸、计算主要工程量、确定施工的总体部署和()。
A.编制资源需求计划B.编制施工准备工作计划C.拟定施工方案D.计算主要技术经济指标【答案】C【解析】施工组织总设计的编制程序:(1)收集和熟悉编制施工组织总设计所需的有关资料和图纸,进行项目特点和施工条件的调查研究;(2)计算主要工种工程的工程量;(3)确定施工的总体部署;(4)拟定施工方案;(5)编制施工总进度计划;(6)编制资源需求量计划;(7)编制施工准备工作计划;(8)施工总平面图设计;(9)计算主要技术经济指标6.下列建设工程项目目标动态控制的工作中,属于准备工作的是()。
2019二建《施工管理》真题及答案
2019年二建施工管理真题及答案一、单项选择题(共70题,每1分,每题的备选项中,只有1个最符合题意)1.关于施工总承包管理方主要特征的说法,正确的是(A)A.在平等条件下可通过竞标获得施工任务并参与施工B.不能参与业主的招标和发包工作C.对于业主选定的分包方不承担对其的组织和管理责任D.只承担质量、进度和安全控制方面的管理任务和责任2.施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承包方乙与丙关系的说法,正的是(A)。
A.乙负责组织和管理丙的施工B.乙只负责甲与丙之间的索赔工作C.乙不参与对丙的组织管理工作D.乙只负责对丙的结算支付,不负责组织其施工3.某建设工程项目设立了采购部、生产部、后勤保障部等部门,但在管理中采购部和生产部均可在职能范围内直接对后勤保障部下达工作指令,则该组织结构模式为(A)A.职能组织结构B.线性组织结构C.强矩阵组织结构D.弱矩阵组织结构4.针对建设工程项目中的深基础工程编制的施工组织设计属于(D)。
A.施工组织总设计B.单项工程施工组织设计C.单位工程施工组织设计D.分部工程施工组织设计5.建设工程项目目标事前控制是指(B)A.事前分析可能导致偏差产生的原因并在产生偏差时彩取纠偏措施B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施C.定期进行计划值与实际值比较D.发现项目目标偏离时及时采取纠偏措施6.对建设工程项目目标控制的纠偏措施中,属于技术措施的(D)A.调整管理方法和手段B.调整项目组织结构C.调整资金供给方式D.调整施工方法7.采用时间成本累积曲线法编制建设工程项目成本计划时,为了节约资金贷款利息,所有工作的时间值按(B)确定。
A最早开始时间B.最迟完成时间减干扰时差C.最早完成时间加自由时差D.最迟开始时间8.下列建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制、开施工成本控制和核算的基础是(B)A.成本预测B.成本计划C.成本考核D.成本分析9、下列建筑施工企业为从事危险作业的职工办理的保险中,属于非强制性保险的是(B)A.工伤保险B.意外伤害保险C.基本医疗保险D.失业保险10.某工作有2个紧后工作,紧后工作的总时差分别是3天和5天,对应的间隔时间分别是4天和3天,则该工作的总时差是(A)天。
(完整版)2019年二级建造师管理真题答案及解析
10.某工作有 2 个紧后工作,紧后工作的总时差分别是 3 天和 5 天,对应的间隔 时间分别是 4 天和 3 天,则该工作的总时差是( )天。 A.7 B.6 C.8 D.9
18.
hing at a time and All things in their being are good for somethin
19.下列建设工程项目中,宜采用成本加酬金合同的是( )。 A.采用的技术成熟,但工程量暂不确定的工程项目 B.工程结构和技术简单的工程项目 C.时间特点紧迫的抢险、救灾工程项目 D.工程设计详细、工程任务和范围明确的工程项目 【答案】C 【解析】成本加酬金合同通常用于如下情况:(1)工程特别复杂,工程技术、 结构方案不能预先确定,或者尽管可以确定工程技术和结构方案,但是不可能 进行竞争性的招标活动并以总价合同或单价合同的形式确定承包商,如研究开 发性质的工程项目;(2)时间特别紧迫,如抢险、救灾工程,来不及进行详细 的计划和商谈。
hing at a time and All things in their being are good for somethin
(1)跟踪检查,收集实际进度数据; (2)将实际进度数据与进度计划对比; (3)分析计划执行的情况; (4)对产生的偏差,采取措施予以纠正或调整计划; (5)检查措施的落实情况; (6)进度计划的变更必须与有关单位和部门及时沟通。
13.根据《建设工程施工专业分包合同(示范文本)》,关于专业分包的说法, 正确的是()。 A.分包工程合同不能采用固定价格合同 B.分包工程合同价款与总包合同相应部分价款没有连带关系 C.专业分包人应按规定办理有关施工噪音排放的手续,并承担由此发生的费用 D.专业分包人只有在收到承包人的指令后,才能允许发包人授权的人员在工作 时间内进入分包工程施工场地 【答案】B 【解析】分包工程合同价款可以采用以下三种中的一种(应与总包合同约定的 方式一致):(1)固定价格;(2)可调价格;(3)成本加酬金。A 选项错误。 遵守政府有关主管部门对施工场地交通、施工噪音以及环境保护和安全文明生 产等的管理规定,按规定办理有关手续,并以书面形式通知承包人,承包人承 担由此发生的费用,因分包人责任造成的罚款除外。C 选项错误。分包人应允 许承包人、发包人、工程师(监理人)及其三方中任何一方授权的人员在工作 时间内,合理进入分包工程施工场地或材料存放的地点,以及施工场地以外与
2019二级建造师《施工管理》真题及答案(标准版)
一、单项选择题 (共 70道,每题 1分。
每题的备选项中, 符合题意 )1. 【题干】关于建设工程项目管理的说法,准确的是选项】A. 业主方是建设工程项目生产过程的总集成者,工程总承包方是建设工程项目生产过程的总组织者B. 建设项目工程中承包方的项目管理工作不涉及项目设计准备阶段C. 供货方项目管理的目标包括供货方的成本目标,供货的进度和质量目标D .建设项目工程中总承包方管理的目标只包括总承包方的成本目标,项目的进度和质量目标答案】 C 解析】22. 【题干】项目设计准备阶段的工作包括 ( ) 。
选项】A. 编制项目建议书B. 编制项目可行性研究报告C. 编制项目初步设计D. 编制项目设计任务书2019 二级建造师《施工管理》真题及答案(标准版)只有 1 个最【答案】D 解析】 3 表3. 【题干】某施工企业组织结构如下图,关于该组织结构模式特点的说法,准确的是 ( ) 。
选项】A. 每一项纵向和横向交汇的工作只有一个指令源答案】 D 解析】 17 三个图4. 【题干】当管理职能分工表不足以明确每个工作部门的管理职能时,还能够辅助使用 ( ) 。
选项】A. 岗位责任描述书B. 工作任务分工表C. 管理职能分工描述书D. 工作任务分工描述书答案】 C解析】 22 页 图表上面最后一句B.当纵向和横向工作部门的指令发生矛盾时, 主以横向部门指令为C.当纵向和横向工作部门的指令发生矛盾时, 由总经理实行决策D.当纵向和横向工作部门的指令发生矛盾时, 主以纵向部门指令为5. 【题干】根据《建设工程工程量清点计价规范》 (GB 50500- 2013),对于任一招标工程量清单项目如果因业主方变更的原因导致工程量偏差,则调整原则为 ( 选项】调低调高【答案】A 解析】 846. 【题干】施工企业在投标报价时,周转性材料的消耗量应按 )计算。
选项】A. 摊销量B. 一次性使用量 C .周转使用次数D .每周转使用一次的损耗量答案】 A 解析】 77)。
2019年二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】
2019年二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.下列功能房间中,严禁设置在地下室的是()。
A.歌舞厅B.老年人卧室C.游艺场D.机械停车库【参考答案】B【参考解析】严禁将幼儿、老年人生活用房设在地下室或半地下室。
说明:本题已过时,仅供参考。
根据新版考试教材,该知识点已删除。
2.受强烈地震作用的多层砌体房屋,通常破坏最严重的部位是()。
A.基础B.楼盖C.墙身D.圈梁【参考答案】C【参考解析】由于多层砌体结构材料脆性大,抗拉、抗剪、抗弯能力低,抵抗地震的能力差,在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻,因此,必须采取相应的抗震构造措施。
3.下列装饰构造中,通常按线荷载考虑的是()。
A.分区隔墙B.地砖饰面C.大型吊灯D.种植盆景【参考答案】A【参考解析】作用(荷载)按荷载作用面大小可分为:均布面荷载、线荷载和集中荷载。
其中,在建筑物原有的楼面或屋面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载。
A选项,分区隔墙可简化成一条线上的分布荷载,按线荷载考虑。
B选项,建筑物楼面或墙面上分布的荷载,如铺设的地砖等重量引起的荷载,都属于均布面荷载。
CD选项的作用面积很小,属于集中荷载。
4.针对无垫层,直接接触土体浇筑的构件,一般情况下,其最小保护层厚度是()。
A.40mmB.50mmC.60mmD.70mm【参考答案】D【参考解析】直接接触土体浇筑的构件,其混凝土保护层厚度不应小于70mm。
5.符号“”代表的牌号是()。
A.HPB300B.HRB335C.HRB400D.HRB500【参考答案】C【参考解析】A选项,HPB300常用符号为“φ”。
B选项,HRB335常用符号为“”。
C选项,HRB400常用符号为“”。
D选项,HRB500常用符号为“”。
2019二建市政真题二级建造师市政工程管理与实务真题及答案详解
2019年二建市政工程真题及答案一、单项选择题(共20题,每1分,每题的备选项中,只有1个最符合题意)1.下列建筑道路中必须设置中间分隔带的是()。
A.双向快速路B.三向上下路C.单向次干路D.单向支路【参考答案】A P1快速路必须设置中间分隔带。
2.下列沥青路面结构层中,主要作用为改善土基的湿度和温度状况的是()。
A.中面层B.下面层C.基层D.垫层【参考答案】D P2垫层是介于基层和土基之间的层位,其作用为改善土基的湿度和温度状况(在干燥地区可不设垫层) ,保证面层和基层的强度稳定性和抗冻胀能力,扩散由基层传来的荷载应力,以减小土基所产生的变形。
3.多孔标准跨径总长为500m的桥梁属于()。
A.特大桥B.大桥C.中桥D.小桥【参考答案】B P344.关于预应力混凝土结构模板拆除的说法,正确的是()。
A.侧模应在预应力张拉前拆除B.侧模应在预应力张拉后拆除C.模板拆除应遵循先支先拆,后支后拆的原则D.连续梁结构的模板应从支座向跨中方向依次循环卸落【参考答案】A P37预应力混凝土结构的侧模应在预应力张拉前拆除;底模应在结构建立预应力后拆除。
模板、支架和拱架拆除应遵循先支后拆、后支先拆的原则。
简支梁、连续梁结构的模板应从跨中向支座方向依次循环卸落;悬臂梁结构的模板宜从悬臂端开始顺序卸落。
故选项A正确。
5.钢筋与钢板的T形连接,宜采用()A.闪光对焊B.电阻点焊C.电弧焊D.氯弧焊【参考答案】C P38钢筋与钢板的T形连接,宜采用埋弧压力焊或电弧焊。
选项C正确。
6.矿山法施工的地铁车站不采用()结构形式。
A.框架B.单拱C.双拱D.三拱【参考答案】A P78喷锚暗挖(矿山)法施工的地铁车站,视地层条件、施工方法及其使用要求的不同,可采用单拱式车站、双拱式车站或三拱式车站,并根据需要可作成单层或双层。
选项A框架形式不属于矿山法施工的地铁车站采用的结构形式。
7.应根据钢筋直径、钢材、现场条件确定钢筋()A.计量B.切断C.弯曲D.连接【参考答案】D P129钢筋连接的方式:根据钢筋直径、钢材、现场条件确定钢筋连接的方式。
2019年二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】
2019年二级建造师考试《建筑工程管理与实务》真题及答案解析【完整版】一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.下列功能房间中,严禁设置在地下室的是()。
A.歌舞厅B.老年人卧室C.游艺场D.机械停车库〖答案〗:B〖解析〗严禁将幼儿、老年人生活用房设在地下室或半地下室。
说明:本题已过时,仅供参考。
根据新版考试教材,该知识点已删除。
2.受强烈地震作用的多层砌体房屋,通常破坏最严重的部位是()。
A.基础B.楼盖C.墙身D.圈梁〖答案〗:C〖解析〗由于多层砌体结构材料脆性大,抗拉、抗剪、抗弯能力低,抵抗地震的能力差,在强烈地震作用下,多层砌体房屋的破坏部位主要是墙身,楼盖本身的破坏较轻,因此,必须采取相应的抗震构造措施。
3.下列装饰构造中,通常按线荷载考虑的是()。
A.分区隔墙B.地砖饰面C.大型吊灯D.种植盆景〖答案〗:A〖解析〗作用(荷载)按荷载作用面大小可分为:均布面荷载、线荷载和集中荷载。
其中,在建筑物原有的楼面或屋面上的各种面荷载传到梁上或条形基础上时,可简化为单位长度上的分布荷载,称为线荷载。
A选项,分区隔墙可简化成一条线上的分布荷载,按线荷载考虑。
B选项,建筑物楼面或墙面上分布的荷载,如铺设的地砖等重量引起的荷载,都属于均布面荷载。
CD选项的作用面积很小,属于集中荷载。
4.针对无垫层,直接接触土体浇筑的构件,一般情况下,其最小保护层厚度是()。
A.40mmB.50mmC.60mmD.70mm〖答案〗:D〖解析〗直接接触土体浇筑的构件,其混凝土保护层厚度不应小于70mm。
5.符号“”代表的牌号是()。
A.HPB300B.HRB335C.HRB400D.HRB500〖答案〗:C〖解析〗A选项,HPB300常用符号为“φ”。
B选项,HRB335常用符号为“”。
C选项,HRB400常用符号为“”。
D选项,HRB500常用符号为“”。
说明:本题已过时,仅供参考。
根据新版考试教材,该知识点已删除。
新版2019年二级建造师《建设工程施工管理》测试题B卷含答案
新版2019年二级建造师《建设工程施工管理》测试题B卷含答案考试须知:1、考试时间:180分钟,满分为120分。
2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。
3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。
4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。
姓名:___________考号:___________一、单选题(共70题,每题1分。
选项中,只有1个符合题意)1、施工成本计划应满足的要求是()。
A.材料、设备进场数量和质量的检查、验收与保管的要求B.任务单管理、限额领料、验工报告审核的要求C.把施工成本管理责任制度与对项目管理者的激励机制结合起来,以增强管理人员的成本意识和控制能力的要求D.组织对施工成本管理目标的要求2、施工单位必须认真进行施工测量复核工作,并应将复核结果报送( )复验确认。
A. 项目技术负责人B. 项目经理C. 建设单位项目负责人D. 监控工程师3、关于施工总承包模式特点的说法,正确的是( )。
A、施工总承包单位负责项目总进度计划的编制、控制、协调B、业主需负责施工总承包单位和分包单位的管理和组织协调C、在开工前就有明确的合同价,有利于业主对总造价的早期控制D、项目质量取决于业主的管理水平和施工总承包单位的技术水平4、控制性施工进度计划的内容不包括()。
A.对承包合同的进度目标进行分析论证B.确定施工的总体部署C.划分各作业班组进度控制的责任D.确定控制节点的进度目标5、下列建设工程项目中,宜采用成本加酬金合同的是()。
A.时间特别紧迫的抢险、救灾工程项目B.采用的技术成熟,但工程量暂不确定的工程项目C.工程结构和技术简单的工程项目D.工程设计详细、工程任务和范围明确的工程项目6、对建设工程项目目标控制的纠偏措施中,属于技术措施的是()。
A.调整管理方法和手段B.调整项目组织结构C.调整资金供给方式D.调整施工方法7、下列工程材料采购时,供货商必须提供《生产许可证》的是( )。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2019 二级建造师《施工管理》考试真题及答案一、单项选择题(共70小题,每题1分,每题的备选项中,只有1个最符合题意)1.关于施工总承包管理方主要特征的说法,正确的是(A )。
A.在平等条件下可通过竞标获得施工任务并参与施工B.不能参与业主的招标和发包工作C.对于业主选定的分包方不承担对其的组织和管理责任D.只承担质量、进度和安全控制方面的管理任务和责任2.施工总承包模式下,业主甲与其指定的分包施工单位丙单独签订了合同,则关于施工总承包方乙与丙关系的说法,正的是(A)。
A.乙负责组织和管理丙的施工B.乙只负责甲与丙之间的索赔工作C.乙不参与对丙的组织管理工作D.乙只负责对丙的结算支付,不负责组织其施工3.某建设工程项目设立了采购部、生产部、后勤保障部等部门,但在管理中采购部和生产部均可在职能范围内直接对后勤保障部下达工作指令,则该组织结构模式为( A )。
A.职能组织结构B.线性组织结构C.强矩阵组织结构D.弱矩阵组织结构4.针对建设工程项目中的深基础工程编制的施工组织设计属于( D )。
A.施工组织总设计B.单项工程施工组织设计C.单位工程施工组织设计D.分部工程施工组织设计5.建设工程项目目标事前控制是指( B )。
A.事前分析可能导致偏差产生的原因并在产生偏差时彩取纠偏措施B.事前分析可能导致项目目标偏离的影响因素并针对这些因素采取预防措施C.定期进行计划值与实际值比较D.发现项目目标偏离时及时采取纠偏措施6.对建设工程项目目标控制的纠偏措施中,属于技术措施的( D )。
A.调整管理方法和手段B.调整项目组织结构C.调整资金供给方式D.调整施工方法7.当施工项目的实际进度比计划进度提前、但业主方不要求提前工期时,适宜采用的进度计划调整方法是( C )。
A.在时差范围内调整后续非关键工作的起止时间以降低资源强度B.进一步分解后续关键工作以增加工作项目,调整逻辑关系C.适当延长后续关键工作的持续时间以降低资源强度D.在时差范围内延长后续非关键工作中直接费率大的工作以降低费用8.工程项目建设中的桩基工程经监督检查验收合格后,建设单位应将质量验收证明在验收后( D )内报送工程质量监督机构备案。
A.7 天B.10 天C.1 月D.3 天9.在固定总价合同模式下,承包人承担的风险是( D )。
A.全部价格的风险,不包括工作量的风险B.全部工作量的风险,不包括价格的风险C.工程变更的风险,不包括工程量和价格的风险D.全部工作量和价格的风险10.单价合同模式下,承包人支付的建筑工程险保险费,宜采用的计量方法是( C )。
A.估价法B.均摊法C.凭据法D.分解计量法11.根据《标准施工招标文件》,对承包人提出索赔的处理程序,正确的是( D )。
A.监理人收到承包人递交的索赔通知书后,发现资料缺失,应及时现场取证B.监理人答复承包人处理结果的期限是收到索赔通知书后 28 天内C.发包人在承包人接受竣工付款证书后不再接受任何索赔通知书D.发包人应在作出索赔处理结果答复后 28 天内完成赔付12.如下图所示网络图中,存在的绘图错误是( C )。
A.节点编号错误B.存在多余节点C.有多个终点节点D.工作编号重复13.对某建设工程项目进行成本偏差分析,若当月计划完成工作量是 100m3,计划单价为 300 元/m3;当月实际完成工作量是 120m3,实际单价为 320 元/m3。
则关于该项目当月成本偏差分析的说法,正确的是( A )。
A.费用偏差为-2400 元,成本超支B.费用偏差为 6000 元,成本节约C.进度偏差为 6000 元,进度延误D.进度偏差为 2400 元,进度提前14.在工程实施过程中发生索赔事件后,承包人首先应做的工作是在合同规定时间内( A )。
A.向发包人发出书面索赔意向通知B.向工程项目建设行政主管部门报告C.向造价工程师提交正式索赔报告D.收集完善索赔证据15.县级以上安全生产监督管理部门可给予本行政区域内施工企业警告,并处 3 万元以下罚款的情形是( D )。
A.未按规定编制应急预案B.未按规定组织应急预案演练C.未按规定公布应急预案D.未按规定进行应急预案备案16.某双代号网络计划如下图所示(时间单位:天),其计算工期是()天。
A.12B.22C.14D.1717.某工程施工中,操作工人不听从指导,在浇筑混凝土时随意加水造成混凝土质量事故,按事故责任分类,该事故属于( D )。
A.自然灾害事故B.指导责任事故C.一般责任事故D.操作责任事故18.下列建筑施工企业为从事危险作业的职工办理的保险中,属于非强制性保险的是( C )。
A.工伤保险B.基本医疗保险C.意外伤害保险D.失业保险19.建设工程施工质量验收时,分部工程的划分一般按( B )确定。
A.施工工艺、设备类别B.专业性质、工程部位C.专业类别、工程规模D.材料种类、施工程序20.下列建设工程项目中,宜采用成本加酬金合同的是( A )。
A.时间特别紧迫的抢险、救灾工程项目B.采用的技术成熟,但工程量暂不确定的工程项目C.工程结构和技术简单的工程项目D.工程设计详细、工程任务和范围明确的工程项目21.下列建设工程项目成本管理的任务中,作为建立施工项目成本管理责任制、开展成本控制和核算的基础是( B )。
A.成本预测B.成本计划C.成本考核D.成本分析22.关于分部分项工程量清单项目与定额子目关系的说法,正确的是( D )。
A.清单项目与定额子目之间是一一对应的B.一个定额子目不能对应多个清单项目C.清单项目与定额子目的工程量计算规则是一致的D.清单项目组价时,可能需要组合几个定额子目23.某建设工程施工横道图进度计划如下表所示,则关于该工程施工组织的说法,正确的是()。
注:Ⅰ、Ⅱ表示楼层: 1、 2、 3、 4 表示施工段A.各层内施工过程间不存在技术间歇和组织间歇B.所有施工过程由于施工楼层的影响,均可能造成施工不连续C.由于存在两个施工楼层,每一施工过程均可安排 2 个施工队伍D.在施工高峰期(第 9 日~第 24 日期间),所有施工段上均有工人在施工24.为了消除施工质量通病而采用新型脚手架应用技术的做法,属于质量影响因素中对( C )因素的控制。
A.材料B.机械C.方法D.环境25.根据《标准施工指标文件》,关于暂停施工的说法,正确的是( B )。
A.发包人原因造成暂停施工,承包人可不负责暂停施工期间的保护B.因发包人原因发生暂停施工的紧急情况时,承包人可以先暂停施工,并及时向监理人提出暂停施工的书面要求C.施工中出现意外情况需要暂停施工的所有责任由发包人承担D.由于发包人原因引起的暂停施工,承包人有权要求延长工期和(或)增加费用,但不得要求补偿利润26.根据《建设工程施工专业分包合同(示范文本)》,关于专业分包的说法,正确的是( B )。
A.分包工程合同不能采用固定价格合同B.分包工程合同价款与总包合同相应部分价款没有连带关系C.专业分包人应按规定办理有关施工噪音排放的手续,并承担由此发生的费用D.专业分包人只有在收到承包人的指令后,才能允许发包人授权的人员在工作时间进入分包工程施工场地27.根据《建设工程施工专业分包合同(示范文本)》,关于建设工程专业分包人的说法,正确的是( C )。
A.须服从监理人直接发出的与专业分包工程有关的指令B.可直接致函监理人,要求对相关指令进行澄清C.不能以任何理由直接致函给发包人D.在接到监理人指令后,可不执行承包人的工作指令28.根据《标准施工招标文件》,关于施工合同变更权和变更程序的说法,正确的是( B )。
A.发包人可以直接向承包人发出变更意向书B.承包人根据合同约定,可以向监理人提出书面变更建议C.承包人书面报告发包人后,可根据实际情况对工程进行变更D.监理人应在收到承包人书面建议后30天内做出变更指示29.政府对工程质量监督的行为从性质上属于( C )。
A.技术服务B.委托代理C.司法审查D.行政执法30.根据《建设工程施工合同(示范文本)》,工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,首先应采取的做法是( D )。
A.提出措施项目变化后增加费用的估算B.在该措施项目施工结束后提交增加费用的证据C.加快施工尽快完成措施项目D.将拟实施的方案提交发包人确认并说明变化情况31.下列对工程项目施工质量的要求中,体现个性化要求的是( C )。
A.符合国家法律、法规的要求B.不仅要保证产品质量,还要保证施工活动质量C.符合工程勘察、设计文件的要求D.符合施工质量评定等级的要求32.编制人工定额时,为了提高编制效率,对于同类型产品规格多、工序重复、工作量小的施工过程,宜采用的编制方法是( A )。
A.比较类推法B.技术测定法C.统计分析法D.试验测定法33.根据《建设工程施工合同(示范文本)》,承包人提供质量保证金的方式原则上应为( C )。
A.相应比例的工程款B.相应额度的担保物C.质量保证金保函D.相应额度的现金34.下列险控制方法中,属于第一类危险源控制方法的是( B )。
A.消除或减少故障B.隔离危险物质C.增加安全系数D.设置安全监控系统35.关于建设工程项目进度计划系统构成的说法,正确的是( D )。
A.进度计划系统是对同一个计划采用不同方法表示的计划系统B.同一个项目进度计划系统的组成不变C.同一个项目进度计划系统中的各进度计划之间不能相互关联D.进度计划系统报表对同一个项目按不同周期进度计划组成的计划系统36.下列质量控制活动中,属于事中质量控制的是( D )。
A.设置质量控制点B.明确质量责任C.评价质量活动结果D.约束质量活动行为37.单代号网络计划中,工作C的已知时间参数(单位:天)标注如下图所示,则该工作的最迟开始时间、最早完成时间和总时差分别是( B )天。
A.3、10、5B.5、8、2C.3、8、5D.5、10、238.某建设工程项目在施工中发生了紧急性的安全事故,若短时间内无法与发包人代表和总监理工程师取得联系,则项目经理有权采取措施保证与工程有关的人身、财产安全,但应( D )。
A.立即向建设主管部门报告B.在48小时内向承包人的企业负责人提交书面报告C.在24小时内向发包人代表进行口头报告D.在48小时内向发包人代表提交书面报告39.施工企业投标报价时,周转材料消耗量应按( B )计算。
A.一次使用量B.摊销量C.每次的补给量D.损耗量40.在建设工程项目施工前,承包人对难以控制的风险向保险公司投保,此行为属于风险应对措施中的( C )。
A.风险规避B.风险减轻C.风险转移D.风险保留41.根据《建设工程施工合同(示范文本)》,招标人要求中标人提供履约担保时,招标人应同时向中标人提供的担保是( C )。
