设计文件管理工作流程
设计管理程序文件

设计管理程序文件设计管理程序文件简介设计管理程序文件是指用于设计管理的程序文件集合。
设计管理是指对于设计项目的计划、组织、协调和控制等活动,以达到项目目标的过程。
设计管理程序文件根据项目需求提供必要的框架和方法,帮助设计项目的顺利进行和完成。
本文档将介绍设计管理程序文件的常见内容和格式。
常见内容1. 项目概述项目概述是设计管理程序文件的开篇部分,用于介绍设计项目的目标、范围和背景等信息。
项目概述通常包括以下内容:- 项目名称:简要描述设计项目的名称。
- 项目目标:明确设计项目的目标和期望结果。
- 项目背景:说明设计项目的背景和原因。
- 项目范围:描述设计项目的范围和限制条件。
2. 组织结构组织结构是指设计管理团队的组成和职责分工。
设计管理程序文件应包括以下内容:- 设计管理团队:列出设计管理团队的成员和角色。
- 职责分工:说明每个成员的职责和工作分工。
3. 时间计划时间计划是设计管理的重要组成部分,用于安排和控制设计项目的进度。
时间计划应包括以下内容:- 任务列表:列出设计项目中的关键任务和工作项。
- 时间安排:确定每个任务的开始和结束时间。
4. 风险管理风险是设计项目中常见的挑战和障碍,设计管理程序文件应包含风险管理的相关内容:- 风险识别:识别设计项目中可能出现的风险和问题。
- 风险评估:评估风险的概率和影响。
- 风险应对:制定应对策略和预防措施。
5. 质量控制质量控制是确保设计项目符合要求的重要环节,设计管理程序文件应包含质量控制的相关内容:- 质量标准:确定设计项目的质量标准和要求。
- 质量检查:制定质量检查计划和方法。
- 质量改进:记录和跟踪质量问题,并采取改进措施。
6. 沟通和协作沟通和协作是设计管理中必不可少的环节,设计管理程序文件应包含沟通和协作的相关内容:- 沟通渠道:确定设计团队成员之间的沟通渠道。
- 会议安排:安排和记录设计项目的会议和讨论。
- 文档管理:规定设计项目相关文档的管理和存档方式。
设计和开发管理程序文件
设计和开发管理程序1、目的:基于对各类新产品的设计和开发的全过程进行控制,保证各环节的协调性、衔接性并确保各阶段的工作质量,完善新产品开发、引进产品的转化、已有产品及生产过程的技术改进等工作,确保产品能够满足顾客的需求和期望及法律法规的要求。
2、范围:本程序规定了公司新产品开发、引进产品的转化、已有产品及生产过程的技术改进等各阶段的流程、各部门的职责、主要工作内容、设计评审、设计验证、设计确认、设计更改等。
3、职责:确定新产品开发、引进产品的转化、定型产品及生产过程的技术改进等的研究方向。
本公司范围内新产品开发、引进产品的转化、已有产品及生产过程的技术改进等全过程的组织、协调,负责文件方案审批;确定设计开发的组织和技术的接口、输入,输出、评审、验证、确认,设计开发的更改等。
4、定义:新产品开发、引进产品的转化、已有产品及生产过程的技术改进。
5、内容:对设计开发实施情况进行跟踪、检查,记录过程实现问题进行归总。
负责参与设计开发的输入,输出、评审、验证、确认,设计开发的更改等。
负责设计开发各阶段原辅材料及自制样品的检验,并就产品的过程实现工艺、操作标准等方面提出意见。
负责编制新产品的作业指导书、工艺规程、质量控制计划等工艺指导文件。
负责新产品包装设计。
技术中心负责下达《设计开发任务书》,确定项目负责人,项目负责人依据产品的《设计开发任务书》制定《设计开发计划书》,由部门主管审核,技术副总批准后实施。
《设计开发计划书》内容包括:a.确认划分设计开发过程的阶段,规定每一阶段的工作内容和要求;b.明确规定在每个设计开发阶段需开展的评审、验证、确认活动,包括活动的时机,参与人员和活动要求。
c.明确各有关部门和人员在参加设计开发活动中的职责和权限。
d.资源配置需求,如人员、信息、设备、资金保证等及其他相关内容。
e.《设计开发计划书》可随着设计进展适时进行修改,经重新审批后发放实施。
设计开发策划的输出文件将随着设计开发的进展,再适当时加以修改或更新,修改或更新时执行《文件管理程序》设计开发不同部门或小组之间的接口管理a.与不同组别之间重要的设计开发信息沟通,项目负责人填写《设计开发信息联络单》,由技术副总审批后发放至相关部门。

设计、工艺文件管理规定
7.1档案室应设通风设备,温度应保持5-20℃。
7.2档案室应设避光设施,避免阳光、紫外线照射。
7.3档案室应设防潮设施,避免相对湿度超过60%
7.4档案室应设防蛀设施、避免鼠类、虫类对资料啃咬。
8、设计、工艺文件的保密规定。
8.1设计、工艺文件时保证生产品高性能、高质量的重要依据,是公司长期稳定发展的重要基础是市场激励竞争的重要法宝。因此,设计、工艺文件的保密性非常重要。
2.2.2自行编制的各类生产工艺流程图、工步、工序生产流程图、装配流程图等。
2.2.3从外引进或自行编制的与产品生产有关的其他附属件、工装生产工艺流程图、工步、工序生产流程图、装配流程图等。
2.2.4从外购进或自行编制的所有与产品生产工艺有关的文字性资料。
2.2.5所有涉及产品设计、工艺的技术更改文件。
1.4每个设计、工艺文件至少包括设计、制图、编制、审核、标准化、批准等程序,没有或缺少这些程序,可以认为是无效文件。
2、设计、工艺文件管理范围。
2.1设计文件
2.1.1各类从外引进的产品零部件图、组装控制图、局部总成控制图、结构图、总装图、零部件明细表、标准件明细表等。
2.1.2各类自行设计的产品零部件图、组装控制图、局部总成控制图、结构图、总装图、零部件明细表、标准件明细表等。
8.2所有的设计、工艺文件均属于保密级,任何部门、车间及个人不得向公司外泄密,如有发现必将按公司规章制度给予严惩,必要时,追究其刑事责任。
8.3泄密包括口头泄密,抄袭泄密(采取书写、复印、拷贝、拍照、传送等方式)、盗窃泄密等方式,市场部及企业管理部应随时调查市场及同行业的类同产品,必要时,报总经理处理,同时保卫部和技术部应加强公司内的巡查和监督,发现情况,立即向总经理汇报。
超详细设计院管理、大型设计项目管理流程
大型设计项目管理流程l组织结构体系及人员配置l设计工作周期及进度计划l设计工作质量保证措施l设计阶段对本项目投资控制措施l设计工作中的重点、难点及相应的解决方案l施工全过程的技术服务措施l设计变更控制l服务保障体系一、组织结构体系及人员配置我公司将为本项目配备足够的有丰富工程设计经验的设计人员,同时做好设计生产计划,编制清晰、完善的设计人员安排表(含设计人员在项目中的职务、手机号及座机号以便甲方就工程问题随时与设计人员沟通),并书面告知甲方。
按投标文件所配设计团队,组织结构图及人员安排如下:设计团队的配备:1、我公司将组织强有力、高水准、敬业务实、善于交流沟通的设计团队负责工程项目的设计服务工作。
2、项目设计团队的各专业技术人员均具备相应的技术职称、执业资格和丰富的实际经验。
其中,设计总负责人及各专业负责人均具备高级工程师职称或国家一级注册工程(建筑)师资格,同时拥有类似工程项目设计的突出业绩和经验。
3、在项目的整个设计服务过程中,我院将保持设计团队各专业技术人员相对稳定,未经业主同意,不更换设计人员;若我院安排的某专业设计人员不符合业主要求,或未经业主同意更换了设计人员,业主有权要求我院及时做出调整;同时,若业主对设计团队中任何一位设计人员的设计服务不满意时,可随时提出更换,我院将积极配合并予以调整。
二、设计工作周期及进度计划初步设计时间安排(20个日历天,从合同签订并发包人提供经审批通过的设计方案当天算起)第1天~第3天建筑专业研究消化甲方提供的设计方案,提出设计方案优化意见(若有)第4天~第5天建筑专业深化图纸建筑第一次提初设条件(平、立、剖面)给各专业第6天~第7天设备及人防反提经建筑专业协调后的设备、人防资料及条件图,结构反提结构剪力墙、柱网布置图及截面尺寸第8天~第10天建筑第二次提经协调深化后的初设条件(含影响结构荷载的全部条件),各专业影响结构荷载的条件封闭第11天~第16天完成初设图绘制,编制初步设计说明第17天~第19天完成校核,审核,审定第20天晒图及提供初设图纸文件给甲方初步设计阶段计划表(设计周期20天)注:人防设计与初步设计同步进行。

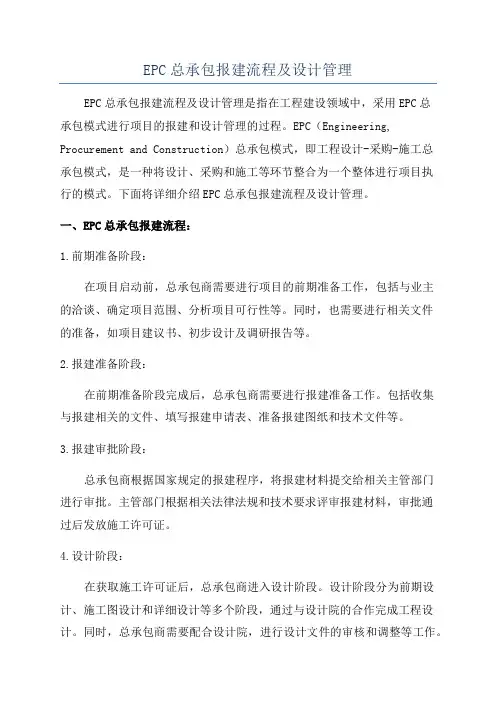

EPC总承包报建流程及设计管理
EPC总承包报建流程及设计管理EPC总承包报建流程及设计管理是指在工程建设领域中,采用EPC总承包模式进行项目的报建和设计管理的过程。
EPC(Engineering, Procurement and Construction)总承包模式,即工程设计-采购-施工总承包模式,是一种将设计、采购和施工等环节整合为一个整体进行项目执行的模式。
下面将详细介绍EPC总承包报建流程及设计管理。
一、EPC总承包报建流程:1.前期准备阶段:在项目启动前,总承包商需要进行项目的前期准备工作,包括与业主的洽谈、确定项目范围、分析项目可行性等。
同时,也需要进行相关文件的准备,如项目建议书、初步设计及调研报告等。
2.报建准备阶段:在前期准备阶段完成后,总承包商需要进行报建准备工作。
包括收集与报建相关的文件、填写报建申请表、准备报建图纸和技术文件等。
3.报建审批阶段:总承包商根据国家规定的报建程序,将报建材料提交给相关主管部门进行审批。
主管部门根据相关法律法规和技术要求评审报建材料,审批通过后发放施工许可证。
4.设计阶段:在获取施工许可证后,总承包商进入设计阶段。
设计阶段分为前期设计、施工图设计和详细设计等多个阶段,通过与设计院的合作完成工程设计。
同时,总承包商需要配合设计院,进行设计文件的审核和调整等工作。
5.采购阶段:设计完成后,总承包商进入采购阶段,根据设计要求进行物资的采购工作。
包括筹划采购计划、制定采购方案、组织采购活动、签订采购合同等。
6.施工阶段:在完成采购后,总承包商开始进行施工工作。
施工阶段包括施工准备、工程施工、工程监理等环节。
总承包商需要按照设计要求组织施工队伍,进行工程施工。
7.验收及移交阶段:在工程施工完成后,总承包商进行工程质量验收和工程移交工作。
工程质量验收是根据设计文件和合同要求对工程质量进行评判,工程移交是指将工程交付给业主使用。
8.竣工阶段:工程移交后,总承包商进行竣工工作,包括工程资料整理、工程结算、工程竣工验收等。
设计部管理制度
设计部管理制度设计部管理制度一、引言设计部是公司的核心部门之一,负责公司的产品设计、品牌形象设计、包装设计等工作。
为了提高设计部的工作效率和质量,保证设计工作的顺利进行,特制定本管理制度。
职责: - 负责公司的产品设计、品牌形象设计、包装设计等工作。
- 参与公司的市场调研、产品二、设计部的职责和权限 1. 职责策划等工作,为公司的产品开发提供设计支持。
- 负责公司的设计文件管理,包括设计图纸、设计文档、设计规范等。
- 参与公司的设计评审工作,对设计方案进行评估和审核。
- 负责公司的设计培训工作,提高设计人员的专业水平和设计能力。
2.权限: - 有权参与公司的产品策划和市场调研工作,了解公司的产品需求和市场趋势。
- 有权对公司的设计方案进行评估和审权限核,提出修改意见和建议。
- 有权对公司的设计文件进行管理和控制,确保设计文件的安全和完整性。
- 有权对公司的设计人员进行培训和指导,提高设计人员的专业水平和设计能力。
组织架构: - 设计部经理:负责设计部的日常管理工作,包括人员管理、项目管理、文三、设计部的组织架构和人员配置 1. 组织架构件管理等。
- 设计师:负责公司的产品设计、品牌形象设计、包装设计等工作。
- 设计助理:协助设计师完成设计工作,包括人员配置: - 设计部经理:1 人。
- 设计师:根据公司的业务需求和项目情况,配置资料收集、文件整理、效果图制作等。
2. 人员配置相应数量的设计师。
- 设计助理:根据公司的业务需求和项目情况,配置相应数量的设计助理。
四、设计部的工作流程和规范 1. 工作流程工作流程: - 项目启动:由市场部或产品部提出设计需求,设计部经理组织设计师进行项目评估和策划,确定项目的设计目标、设计风格、设计周期等。
- 设计调研:设计师根据项目的设计需求,进行市场调研、用户调研、竞品分析等,了解市场趋势、用户需求、竞品特点等,为设计方案提供参考和依据。
设计管理工作内容与管理细则
设计管理部工作内容及管理制度一、设计管理部的组织机构设置(一)设计管理部的编制根据公司的总体要求和本项目部根据工程实际情况制定的组织结构,设计管理部的编制为6人:部长1名;建筑专业工程师1名;结构专业工程师1名;水暖专业工程师1名;电气专业工程师1名;设计管理资料员1名。
根据工程实际进展的需要也可随时进行必要的调整。
(二)设计管理部组织机构图 二、设计管理部部门及岗位职责(一)设计管理部部门职责:1、 配合综合部、工程管理部、招投采购部进行项目管理工作。
2、协助业主拟订工程项目设计阶段的投资、质量和进度目标。
3、协调业主、设计及相关单位之间的关系。
4、负责工程项目设计概算的审查工作。
5、负责工程设计阶段的投资、质量和进度控制。
6、负责工程施工过程中的设计变更控制。
7、负责竣工设计文件、图纸的监督审核。
8、对工程设计管理过程中的文件、资料进行管理。
(二)设计管理部部长岗位职责:1、负责设计管理部的日常管理工作。
2、配合综合部、工程管理部、采购咨询部等部门进行工程项目管理,提出合理化建议。
3、参与工程设计招、评标,设计合同谈判与签定。
4、负责协调工程设计阶段相关单位之间的关系。
5、组织专业工程师对工程项目设计概算进行审查。
6、组织专业工程师对工程项目设计文件、图纸进行审核,提出优化建议。
7、对工程设计阶段的投资、质量和进度控制进行审核、监督检查。
8、组织专业工程师对工程项目竣工设计文件、图纸进行审核。
9、对工程项目设计管理资料的收集整理工作进监督检查。
10、参与设计费用的控制与结算。
(三)专业工程师岗位职责1、协助设计管理部部长做好工程项目的管理工作。
2、负责本专业工程项目设计概算的审查。
3、负责本专业工程项目设计文件的审核,提出优化建议。
4、负责工程设计阶段的投资、质量和进度控制工作。
5、负责工程施工过程中本专业的设计变更控制工作。
6、负责本专业工程项目竣工设计文件、图纸的审核。
7、配合做好工程设计管理过程中与本专业相关的文件、资料管理工作。
设计管理中心工作流程
【设计管理中心工作标准】一、操作流程(一)概念方案设计(二)整体方案设计(三)施工图设计(四)方案评审(五)设计交底(六)材料确认(七)施工巡查(八)样板区回头看(九)设计修改(十)联系单(十一)收付款及结算(十二)产品标准(十三)地质勘察(十四)成本控制(十五)开工条件(十六)其他(一)概念方案设计规划概念设计旨在确定项目定位,明确规划、景观思路、建筑风格、户型比例,拟定各项经济指标。
该阶段流程图如左下所示:1、规划概念设计准备(1)在规划概念沟通会正式召开前,由房产公司(筹备组)将意向土地的用地红线、规划设计条件、当地政府有关规划的技术管理规定等报设计管理中心。
规划概念沟通会由总部延伸拓展管理部组织召开,房产公司(筹备组)、设计管理中心、策划公司和其他有关人员参加。
(2)规划概念沟通会议程:总部延伸拓展管理部介绍项目地块相关情况、策划公司对当地市场情况进行分析、房产公司(筹备组)介绍政府设计要求和条件,设计管理中心提出规划构想,与会人员提出意见和建议,项目定位设想和设计总体思路,并形成结论。
(3)如总部确定对该项目立项,设计管理中心在收到立项通知后2 天内确定设计项目组,制定《规划概念方案进度计划》反馈给房产公司(筹备组)。
2、规划概念方案设计在总部同意项目定位后15 天内,由项目设计负责人组织项目组成员勘察现场,收集基础资料,并制定不少于两个的规划概念方案(概念方案设计深度需符合本标准相关附件规定的要求。
)提交房产公司(筹备组),同时报总部方案评审委员会评审。
3、规划概念方案评审(1)总部方案评审委员会在收到设计管理中心提交的规划概念方案后 5 天内,组织房产公司(筹备组)、设计管理中心,相关配套公司对方案进行评审,并在会后2 天内形成会议纪要。
(2)如方案评审通过,设计管理中心须在4 天内根据会议纪要将概念方案修改、审批完毕,提交房产公司。
(3)如方案未获通过,设计管理中心须在7 天内重新设计两个概念方案报总部方案评审委员会评审。
工程设计流程及管理方案
工程设计流程及管理方案一、工程设计流程1. 项目立项项目立项是工程设计过程中的第一步,是确定项目建设的必要性和可行性,进行项目前期调研和方案论证的阶段。
项目立项一般由业主或委托方发起,包括项目背景、项目目标、项目范围、项目标准、项目预算等内容,经过审批批准后,才能进行下一步工作。
2. 项目启动项目启动是工程设计过程的正式开始,包括项目启动会议、项目团队组建、项目规划等内容。
在项目启动阶段,需要明确项目的总体目标、项目的组织架构和人员分工、项目的工作计划和进度安排等内容,确保项目的顺利进行。
3. 初步设计初步设计是工程设计的第一阶段,包括项目调研、方案设计、设计方案评审等内容。
在初步设计阶段,需要对项目的基本情况进行调研和分析,确定项目的设计方案,并进行初步的设计方案评审,确保设计方案的合理性和可行性。
4. 施工图设计施工图设计是工程设计的第二阶段,包括施工图绘制、施工图审查等内容。
在施工图设计阶段,需要根据初步设计方案进行详细的设计和绘制,确保施工图的准确性和完整性,以便后续施工和监理工作的进行。
5. 设计文件编制设计文件编制是工程设计的最后阶段,包括设计文件的编制和归档等内容。
在设计文件编制阶段,需要对所有设计文件进行汇总和整理,形成完整的设计文件,包括设计说明书、设计图纸、设计计算书等内容,以便后续的施工、竣工和验收工作的进行。
二、工程设计管理方案1. 项目管理项目管理是工程设计过程中的重要环节,包括项目规划、项目组织、项目执行、项目监控等内容。
在项目管理中,需要明确项目的目标和范围,确定项目的组织结构和人员分工,制定项目的工作计划和进度安排,确保项目按时按质完成。
2. 质量管理质量管理是工程设计过程中的关键环节,包括质量计划、质量控制、质量评估等内容。
在质量管理中,需要制定质量计划,明确质量标准和验收标准,进行质量控制和质量评估,确保设计文件的准确性和完整性。
3. 成本管理成本管理是工程设计过程中的重要环节,包括成本估算、成本控制、成本评估等内容。
办公室流程管理制度(14篇通用)
办公室流程管理制度(14篇通用)办公室流程管理制度篇1第一章总则一、为了加强办公室管理,明确公司内部管理职责,使内务管理工作更加标准化、制度化和规范化,结合实际状况,特制订本制度。
二、本制度适用于公司所有成员并严格遵守各项规定。
三、切合公司实际,根据不一样的制度资料编写相应的规范化要求,力求使办公室各项工作都有章可循、有法可依,保证公司的办公事务有效开展。
四、办公室人员应明确各项工作职责,简化办理流程,做到每周有计划、每月有总结的工作目标。
第二章职责范围一、办公室管理人员直理解行政人事主管领导,在直属主管的领导下主持开展办公室的各项工作。
二、负责办公室相关的起草编写、一般性文书的整理汇编、资料信息收集编撰等文字工作。
三、负责公司文书管理、图书管理、办公用品管理、会议管理、清洁卫生管理等工作,保证各项事务有序开展。
四、协调各部门之间的行政关系,为各部门工作开展带给相应的服务。
五、负责公司对内、对外公共关系的维护和改善,做好来客接待和公司的各项文化宣传等工作。
六、收集各部门反馈信息和外部资讯,上传下达各种指令,及时做出整理,当好领导参谋。
七、协助其他部门工作,完成上级交代的其他工作,如:名片印制、收发传真等。
第三章工作规范一、办公室工作规范包括仪容仪表规范、礼仪规范、言语规范、行为规范,相关规定按照员工守则细则执行。
二、办公室管理人员严格按照本制度中的要求规范开展工作。
第四章办公室事务管理一、文书管理制度文件是文书的重要组成部分,文件是各部门根据自我的职责范围所制发的具有执行效力的并设有特定版头的文书。
本制度中,文件特指公司内外部发文文件;而文书特指内部一般性传阅资料。
档案是文书基础上构成的,档案是文书的延续。
现把文件、文书、档案统归于文书管理,并对文书管理制度做以下规定。
(一)文件管理制度第一条管理要点1、为使文件管理工作制度化、规范化、科学化,提高办文速度和发文质量,充分发挥文件在各项工作中的指导作用。
平面设计部流程标准及规范
平面设计部流程标准及规范平面设计部是现代企业不可或缺的部门之一,其工作涉及公司品牌形象、广告营销、产品包装等方面。
为了提高平面设计工作效率和品牌形象,设计部需要建立流程标准及规范。
本文将介绍平面设计部流程标准及规范的制定和实施。
1. 制定平面设计部流程标准及规范的目的制定平面设计部流程标准及规范的主要目的是:1.统一设计管理标准,规范设计流程,提高工作效率;2.保证设计成果质量,提高品牌形象;3.明确工作职责,减少潜在工作风险。
2. 设计流程标准平面设计过程通常包括以下几个步骤:1.制定设计要求和目标:包括设计内容、设计对象、需求分析等;2.策划和方案确定:基于设计要求和目标,制定设计方案;3.执行设计和审核:设计师按照设计方案进行设计和排版;4.调整和修改:按照审核意见进行修改,直到所有人满意;5.输出和评估:交付最终设计成果,并进行评估和总结。
在设计流程中,不同流程节点要建立相应的工作规范和标准,以确保设计流程的连贯性和规范性。
3. 设计稿标准设计稿标准是指设计稿中各元素组成和风格的标准化统一,以确保设计成果的质量和效果。
1.设计稿比例:不同设计稿应根据实际情况制定不同比例;2.边距和间距:文字距离、图形和图像之间的距离要统一;3.字体和字号:制定字体和字号规范,确保字体清晰易读;4.颜色:确定设计稿中的主色调和副色调,以及各元素颜色搭配。
4. 设计文件命名和管理规范设计文件的命名和管理规范是设计部门重要的工作管理规范。
制定正确的规范可大大提高设计工作效率和管理水平。
1.命名规范:设计文件应采用方式-项目名称-版本号的命名方式;2.文件存储:设计文件应存储在统一的文件夹中,以方便日后查找;3.文件备份:设计文件应定期进行备份,以避免意外丢失。
5. 设计版式规范设计版式规范包括设计稿版式和印刷版式规范。
1.设计稿版式规范:版式要整洁、简单,突出主体内容;2.印刷版式规范:印刷版式要符合印刷标准,包括图片、字体、颜色等。
模具设计与管理程序文件
模具设计与管理程序文件一、引言模具是制造行业中的重要组成部分,其设计与管理的水平直接影响到产品的质量和生产效率。
为了规范模具设计与管理流程,提高模具开发效率,本文将介绍一套模具设计与管理程序文件。
二、模具设计程序1、设计准备阶段在模具设计之前,需要充分了解客户的需求和产品要求。
同时,准备好设计所需的资料和工具。
2、初步设计阶段根据客户的需求和产品要求,进行初步设计。
初步设计中应考虑模具的结构、材料、制造工艺等因素。
3、详细设计阶段在初步设计的基础上,进行详细设计。
详细设计包括模具的零部件设计、结构设计、材料选择、热处理工艺等。
4、审核与修改阶段完成详细设计后,需经过专业人员审核和修改,确保模具设计的合理性和可行性。
三、模具管理程序1、模具采购管理根据生产计划和需求,制定模具采购计划。
采购过程中要严格控制模具的质量和交货期。
2、模具库存管理建立完善的模具库存管理制度,包括模具的入库、保管、出库等环节。
确保模具库存的准确性和安全性。
3、模具维护与保养定期对模具进行检查、维护和保养,延长模具的使用寿命。
对于损坏的模具,应及时进行修复和更换。
4、模具报废管理对于无法修复或无使用价值的模具,应进行报废处理。
报废处理应遵循公司的相关规定。
四、总结本文介绍了一套完整的模具设计与管理程序文件。
通过这套程序文件,可以规范模具设计与管理的流程,提高模具开发效率和质量。
也有利于公司的成本控制和生产计划的顺利进行。
程序文件模具管理程序标题:医疗器械购销合同样本一、合同概述医疗器械购销合同是医疗器械生产商与销售商之间,或医疗机构与销售商之间,就医疗器械买卖而签订的书面协议。
该合同旨在明确双方的权利和义务,规范交易行为,确保医疗器械的质量和安全。
以下是医疗器械购销合同的样本。
二、合同主体甲方(采购方):__________医院乙方(供应方):__________医疗器械有限公司三、合同内容1、医疗器械名称、规格、型号、数量及价格:详细列出采购的医疗器械清单,包括名称、规格、型号、数量及单价等。
初步设计管理流程
1.目的1.1.保证初步(扩初)设计阶段的质量、进度、投资目标的达成。
2.适用范围2.1.本流程适用于初步设计,包括可能进行的技术性扩大初步设计(扩初)。
3.术语和定义3.1.初步(扩初)设计:为产品实现提供符合顾客和适用法律法规要求的,在技术上可行,经济上合理的工程安排,并为施工图设计做出原则性规定的过程活动。
3.2.民用建筑工程一般分为方案设计,初步设计和施工图设计三个阶段;对于技术要求简单的民用建筑工程,经政府有关主管部门和公司总经理同意,可在方案设计审批后直接进入施工图设计。
4.职责4.1.造价部4.1.1.提供成本限额指标作为设计输入条件;4.1.2.评审《初步设计任务书》;4.1.3.评审《初步设计文件》,进行成本优化。
4.2.开发部4.2.1.评审《初步设计任务书》。
4.3.技术部4.3.1.编制《初步设计任务书》;4.3.2.组织《初步设计任务书》的评审;4.3.3.组织确定设计供方;4.3.4.负责设计单位的设计过程管理,控制设计质量、进度、投资;4.3.5.负责《初步设计文件》的部门内评审;4.3.6.组织《初步设计文件》的跨部门评审;4.3.7.复核设计单位设计修改的完整性和准确性。
4.4.工程部4.4.1.评审《初步设计任务书》;4.4.2.评审《初步设计文件》。
4.5.项目部4.5.1.按《项目计划管理流程》组织确定初步设计进度计划(进度目标);4.5.2.评审《初步设计任务书》;4.5.3.评审《初步设计文件》。
4.6.市场部4.6.1.评审《初步设计任务书》;4.6.2.评审《初步设计文件》。
4.7.客户中心4.7.1.评审《初步设计文件》。
4.8.物业公司4.8.1.评审《初步设计文件》。
4.9.市场副总4.9.1.审批《初步设计任务书》;4.9.2.审批《初步设计文件》。
4.10.总经理4.10.1.备案《初步设计任务书》。
5.工作程序5.1.编审设计任务书5.1.1.项目部按《项目计划管理流程》组织确定初步设计进度计划(进度目标);5.1.2.造价部按《项目目标成本管理流程》提供造价限额指标(成本目标);5.1.3.技术部按《方案设计管理流程》整理前期方案设计文件(质量目标);5.1.4.技术部汇总以上要求,编制《初步设计任务书》;5.1.5.技术部组织《初步设计任务书》的评审;5.1.6.造价部评审《初步设计任务书》,审查成本要求是否得到全面准确的体现;5.1.7.市场部评审《初步设计任务书》,审查产品定位要求是否得到全面准确的延续;5.1.8.项目部、工程部评审《初步设计任务书》,审查基础工程及主体结构对后续施工的影响;5.1.9.技术部汇总《初步设计任务书》的评审意见;5.1.10.技术部按评审意见修改《初步设计任务书》;5.1.11.市场副总审批《初步设计任务书》,并向总经理报备。
设计管理规章制度细则
设计管理规章制度细则设计管理是现代设计工作中重要的环节之一。
为了规范设计管理工作,提高设计质量,减少设计风险,设计单位需要制定设计管理规章制度细则。
本文将从规章制度的必要性、制定过程及内容、执行和监督等方面进行阐述。
一、规章制度的必要性1. 维护设计单位的正常运作:设计管理规章制度细则能够确立设计项目的管理流程,明确设计师的职责和权利,保障设计单位的正常运作。
2. 提高设计质量:规章制度细则能够规范设计流程,明确设计要求,促使设计师按照标准流程进行工作,从而提高设计质量。
3. 降低设计风险:规章制度细则能够规定设计项目的安全要求和风险管理措施,减少设计过程中的风险和事故发生。
二、规章制度的制定过程及内容1. 制定过程:(1)明确目标:设计单位需要明确制定规章制度的目的和目标,形成明确的导向。
(2)调研分析:进行市场调研和现有制度的分析,了解行业标准和相关法律法规。
(3)制定草案:结合调研分析的结果,设计单位可以组织专业人员制定初稿。
(4)征求意见:将初稿征求设计师和业务部门的意见,进行修改和完善。
(5)最终定稿:经过多轮征询和修改,最终形成规章制度细则的最终定稿。
(6)颁布实施:将规章制度细则在设计单位内部发布,并进行宣传和培训。
2. 内容:(1)设计管理组织机构:明确设计管理部门的职责、权限和组织结构,确定各级设计管理人员的职位和责任。
(2)设计流程和方法:明确设计项目从立项到验收的全过程,包括需求分析、概念设计、详细设计、制图和模型制作等环节。
(3)设计要求和标准:确定设计的技术要求和质量标准,包括尺度、精度、纲要等设计要素。
(4)设计合同管理:规定设计合同的签订、履行和验收要求,保障设计单位的合法权益。
(5)设计文件管理:规定设计文件的编制、审查、归档和保密措施,确保设计文件的完整和安全。
(6)项目管理和控制:明确项目管理的流程和方法,包括人力资源的配置、时间进度的控制、成本的预算等方面。
设计档案管理规定
2.项目设计主持人及各专业负责人,负责收集并妥善保管(归档前)档案,按规定及时将资料提交负责该项目的项目秘书,当面核对资料的完整情况并签字确认。
3.有关设计人员负责本人所参与设计的归档文件编写。
4.项目秘书负责接收并妥善保管(归档前)设计文件和资料,完整收集设计图纸、文件和资料后应及时送资料档案室归档。
6)归档底图必须存放于图档室,如需调晒,按以上流程执行。
(2)除图纸以外的设计文件资料归档流程设计文件资料流程图见下页。
流程说明:
1)除设计更改通知单外,其余各阶段设计依据性文件及非图纸文件资料、质量记录表应在正式出图(施工图阶段为外审通过)后10个工作日内归档,正式出图时间以“出图单”时间为准。
2)设计变更单的登记、盖章统一由项目秘书或部门秘书经手办理,由其在盖章前核对电子文件是否已按要求归档以及纸质文件与电子文件的一致性,填写“设计更改通知单登记表(QR7.3-14A)”,并在盖章后及时归档纸质文件。
4.归档记录表
《方案设计文件归档登记表》(QR4.1-1);
《初步设计文件归档登记表》(QR4.1-2);
《施工图设计文件归档登记表》(QR4.1-3);
《质量记录归档登记表》(QR4.1-4);
《设计质量记录表保存年限》(QR9.0-1)
设计图纸归档流程图
单位
角色
出图/晒图表单
(出图前3日内签字完整交图档员)
底图
成品(蓝图)
甲方
联系人
设计部门
专业负责人
设计主持人
项目部
项目秘书
项目经理
项目总监
信息中心
