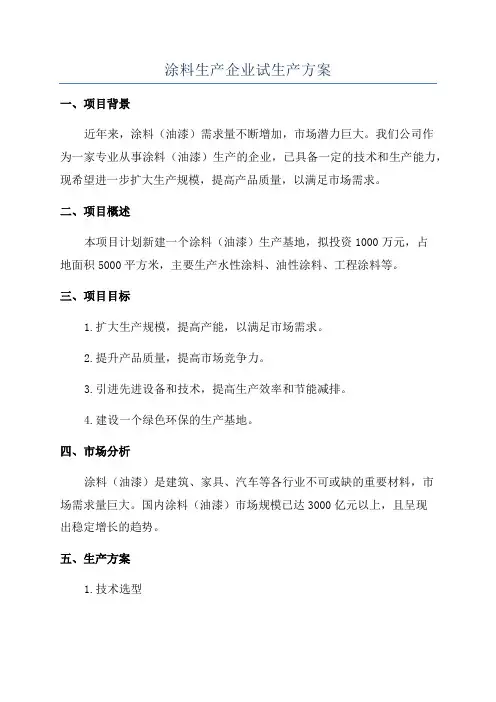

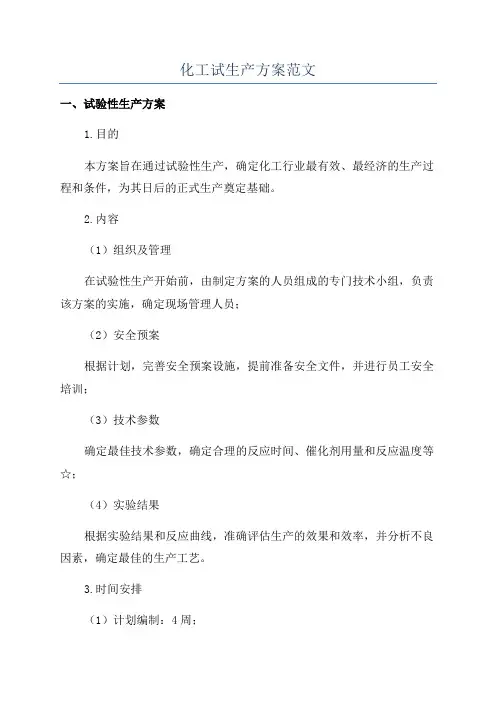

油漆化工企业试生产(使用)方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建设单位名称

项目名称

试生产(使用)方案

申请单位:

项目名称:

项目类型:

设计单位:

编制:

审核:

批准:

编制日期:

目录

一、方案编制目的

为了全面贯彻落实“安全第一、预防为主、综合治理”的安全生产方针,使新建项目试生产顺利进行,预防和控制试生产过程中生产事故的发生,保障企业员工的生命安全,最大限度地避免和减少财产损失,提高企业的经济效益和综合实力,根据国家法律法规和行业规范,结合项目的实际情况,特制定本试生产方案。

二、公司概况

本公司位于***********************,地理坐标为东经110°03 ″,北纬19° 56´″,占地面积10672 平方米,总投资约2000万元;固定资产投资为1500万元,其中建筑工程费用600万元,设备购置及安装费用800万元,其他费用100万元;流动资金500万元。本公司于2013年1月开工建设,共有职工50人,其中技术人员5人。本公司*****************批准,建设2500吨/年油漆生产线及其配套工程,本公司主要由生产区、生产辅助区、公用工程及总图运输四区组成。具体组成见表2-1

表2-1

三、公司进展

本公司于******年***月开工,树脂车间、制漆车间、泵房、机修间、配电室、化验综合楼、消防水池、给排水系统、电源、供电系统、供热系

统、仓库、储罐、运输工程等工程,2014年5月开始进行设备安装。2014年10月,本公司土建工程、设备安装已完成。

1、本公司总平规划设计:******************进行规划

设计。

2、本公司委托****************进行项目安全预评价。

3、本公司厂房设计委托******************进行设计。

4、本公司土建工程由**************************施工。

5、本公司设备由***********************进行安装,并经我公司验

收合格。

6、本公司消防设施经*****************验收合格。

7、本公司防雷防静电设施由*************************进行安装并

由澄******************验收合格。

四、本公司主要原料、辅助材料情况

1.本公司主要原料及辅料的形态见表4-1。

表4-1 本公司主要原料及辅料的形态

本公司供应试生产的原材料、辅助材料及包装材料准备就绪。

五、本公司主要生产设备安装及辅助设备安装完毕

本公司热炼树脂的主要设备:三台反应釜、搅拌罐和高速分散机,兑稀罐、压滤罐及制漆车间的砂磨机、调漆罐,中间产品罐等其他公用设备安装完毕。并具备试生产的条件。

六、机械试车

1.单机试车:****年***月**日完成单机试车已达到预期要求

1.1.单机传动设备(包括辅助设备)经过详细检查,润滑、密封

油系统已完工,油循环达到合格要求;

1.2.单机试车有关配管已全部完成;

1.3.试车有关的管道吹扫、清洗、试压合格;

1.4.试车设备供电条件已具备,电器绝缘试验已完成;

1.5.试车设备周围现场达到工完料净场地清;

.试车记录表格已准备齐全。

2. 联动试车:****年**月**日完成联动试车已达到预期要求

.专职技术人员和操作人员已经确定,并考试合格;

.公用工程系统已稳定运行,能满足全系统联动试车条件;

.各项工艺指标业经生产管理部门批准公布,操作人员人手一册;

.生产记录报表已经准备齐全,印发到岗位;

七、投料试车方案

1、投料试车:****年**月**日完成已达到预期要求

(1)所有装置及配套工程,按设计(包括设计变更)全部施工完毕,经

过逐台设备、逐条管线按序号检查核对材质、壁厚、法兰、垫片、螺栓、各种阀门、管件、阀门方向及位置、检测点取样点、伴管、导淋、操作平台等,工程质量符合要求。

(2)施工记录资料齐全准确。

(3)全部工艺管道和设备都已经过强度试验合格,设备和管道的吹扫和清洗工作已经结束。

(4)设备、管道均已经过气密试验,且确认合格。

(5)所有转动设备按规定经过详细检查,单体试车和联动试车已符

合要求,可供正常运转。

(6)锅炉工作已经结束。

(7)水试车已顺利通过,暴露的问题已解决。

(8)所有电气设备的继电调整和绝缘试验已经完成,具备正常投运条件。

(9)所有化验分析设施已备妥待用。

(10)全厂所有的安全消防设施,都已安装完毕,经检查试验合格,并有专人负责。

(11)燃料、原料贮罐业经清扫,具备贮存能力,有关计量仪器已经标定可供使用。

(12)化工原材料、燃料及辅助化工原料、润滑油脂等已备齐,质量符合设计要求,且已运至指定地点。

(13)设备、管线的中温和防腐工作已经完成并对设备、管道、阀门、电气、仪表等标记完毕。

(14)工艺规程、安全规程、分析规程、设备维修规程、岗位操作法

等技术资料已经齐备。

(15)各级试车指挥组织已经建立,操作人员业已配备,职责分明,

且全部经过培训,掌握了操作技能,达到了“四懂三会”,全部

考核合格。

(16)以岗位责任制为中心的各项制度已经建立,各种挂图、挂表齐全。(17)原始记录和试车专用表格、考核用记录等均已准备齐全。(18)易损易耗的备品配件,专用工器具准备齐全。

(19)各类人员都已经认真学习安全规程,经过安全教育,考试合格。(20)经过综合性的投料前大检查,确认各生产装置间已具备衔接条件,各种生产准备工作已经结束。

2、试车启动前的检查

(1)供热系统:

加热的树脂生产设备采用远红外供热,不设置锅炉供热。

(2)给水系统:

供水:

供水来自工业开发区区域供水管网,本公司有给水井一口,可进行供水,可以满足本公司用水要求。

排水:

厂区排水采用雨、污分流制,雨水可沿厂区道路路边的雨水方沟排入市政雨水管网。本公司生产用水有30%需要经处理达标后外排,有污水

相关文档
最新文档
