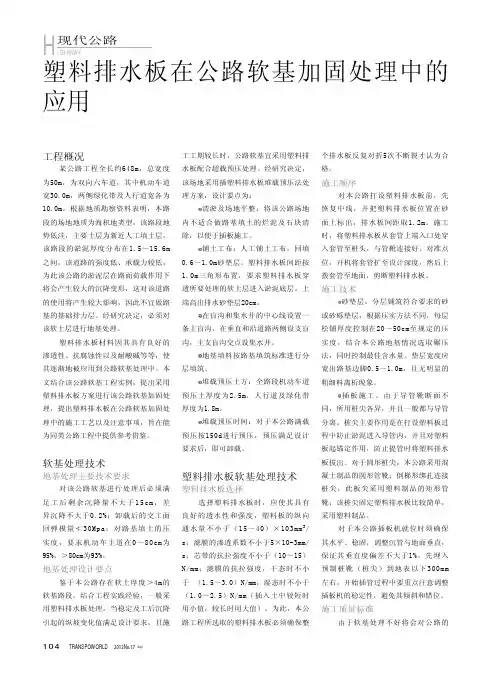

塑料排水板在公路软基加固处理中的应用
H IGHWAY现代公路工程概况某公路工程全长约648m,总宽度为50m,为双向六车道,其中机动车道宽30.0m,两侧绿化带及人行道宽各为10.0m。
根据地质勘察资料表明,本路段的场地地质为海积地类型,该路段地势低洼,主要土层为新近人工填土层,该路段的淤泥厚度分布在1.5~15.6m 之间。
该道路的强度低、承载力较低,为此该公路的淤泥层在路面荷载作用下将会产生较大的沉降变形,这对该道路的使用将产生较大影响,因此不宜做路基的基础持力层。
经研究决定,必须对该软土层进行地基处理。
塑料排水板材料因其具有良好的渗透性、抗腐蚀性以及耐酸碱等等,使其逐渐地被应用到公路软基处理中。
本文结合该公路软基工程实例,提出采用塑料排水板方案进行该公路软基加固处理,提出塑料排水板在公路软基加固处理中的施工工艺以及注意事项,旨在能为同类公路工程中提供参考借鉴。
软基处理技术地基处理主要技术要求对该公路软基进行处理后必须满足工后剩余沉降量不大于15c m,差异沉降不大于0.2%;卸载后的交工面回弹模量≮30Mpa;对路基填土的压实度,要求机动车主道在0~80cm为95%,>80cm为93%。
地基处理设计要点鉴于本公路存在软土厚度>4m的软基路段,结合工程实践经验,一般采用塑料排水板处理。
当稳定及工后沉降引起的纵坡变化值满足设计要求,且施工工期较长时,公路软基宜采用塑料排水板配合超载预压处理。
经研究决定,该场地采用插塑料排水板堆载预压法处理方案,设计要点为:清淤及场地平整:将该公路场地内不适合做路基填土的烂泥及石块清除,以便于插板施工。
铺土工布:人工铺土工布,回填0.6~1.0m砂垫层。
塑料排水板间距按1.0m三角形布置,要求塑料排水板穿透所要处理的软土层进入淤泥底层,上端高出排水砂垫层20cm。
在盲沟和集水井的中心线设置一条主盲沟,在垂直和沿道路两侧设支盲沟,主支盲沟交点设集水井。
地基填料按路基填筑标准进行分层填筑。
堆载预压土方:全路段机动车道预压土厚度为2.5m,人行道及绿化带厚度为1.8m。
排水固结法施工技术在大面积软基处理中的应用
科技信息
O建筑 与工程 O
SIN E E H O O YIF R TO CE C &T C N L G N O MA IN
20 07年
第 1 期 7
排水固结法施工技术在大面积软基处理中的应用
李 建 朋 ’ 王 雷 (. 埠新 区发 展股 份有 限公 司 安徽 蚌 埠 2 3 0 1蚌 3 0 0; 2安 徽 交通职 业 技术 学 院土木 工程 系 安徽 合 肥 2 0 5 ) . 3 0 1
似 工 程提 供 有 价值 的参 考 。 关 键 词 : 水 固 结 法 ; 工技 术 ; 基 处理 ; 用 排 施 软 应
1工 程概 况 .
挖 一 条 排 水 沟 , 能 疏 通 渔 塘 积 水 , 能 使 地 表 水 进 一 步 降低 , 快 晾 既 又 加
使 硬 将 某 污 水 处 理 厂 一 期 建 设 规 模 为 日处 理 量 2 4万 吨 , 占地 约 1 3万 平 晒 速 度 , 表 面 结 壳 、 化 。 渔 塘 一 角 挖 集 水 坑 , 排 水 沟汇 集 的水 集 方 米 。本 工 程 场 地 软 土 地 基 的 处 理 采 用 的 是 排 水 固结 法 施 工 工 艺 . 原 中抽 出去 ,根 据 现 场 实 际 情 况 ,#、#、#、#、#、 塘 水 只 有 用 水 泵 1 2 3 4 5 5 、# 8 、# 1# l# 1 #渔 塘 靠 闸 门 排 放 后 ,剩 余 的 部 分 用 地貌 由 1 2个 大 小 不 同 的 渔 塘 组 成 , 泥 平 均 深 度 达 9 1m 深 , 基 抽 除 ,# 7 、# 9 、0 、 1 、2 淤 m一 3 软 处 理 采 用 的是 排 水 固 结 法 施 工 工 艺 。 即 : 表 、 地 平 整一 铺 设 土 工 水 泵 抽 取 排 干 。 另 外 ,#闸 门 的 紧 密 性 不 是 很 好 ,可 利 用 落 潮将 1# 清 场 3 2 布 一 铺 设 砂 垫 层 一 插 打 塑 料 排 水 板 一 做 盲 沟 和 集 水 井 一 堆 ( ) 预 塘 水 大 部 分 排 干 后 , 闸 门 封 死 , 水 泵 抽 水 , 防潮 水 倒 灌 入 渔 塘 超 载 将 用 以
[建筑]特殊地基处理_排水固结法
排水固结法的应用实例摘要:文章通过对某工程区基础地质分析,结合浅滩试验堤实例,介绍了基础处理设计方案,塑料排水板间距、布置和材料选取,提出了排水板插打工艺施工的注意事项。
根据原位沉降变形观测成果,初步评价了排水固结法处理地基方法实践应用效果。
关键词:排水结固法;塑料排水板;地基处理设计;软土地基软土地基处理一直是广大科研、建设者关心研究的课题,地基问题的处理恰当与否,关系到整个工程质量、投资和进度。
本文旨在结合工程实践,共同探讨分析排水固结法在工程中应用效果。
一、工程概况温州半岛工程浅滩试验堤位于温州瓯江口外霓屿岛侧滩涂上,堤坝总长度2000m,建设工期四年。
堤坝上部结构为斜坡式抛石堤,堤顶路面标高6m(吴淞高程),堤顶宽度9.2m (原设计8.5m),护坡两侧为混凝土灌砌块石,坡比1∶2;下部结构为抛石镇压层,宽度为15m,表面埋砌,抛石护底。
设计典型断面如图1所示:二、工程地质根据地质勘察报告中土层分析和各土层物理力学性质按成因时代,岩性特征、埋藏条件、分布规律及物理力学性质,地层划分,见表1:第1淤泥:出露涂面,青灰色,厚2~5m,土质差,呈饱和、流塑状态;第2层淤泥粉砂互层:冲—海积土层,青灰~灰黄色,顶板高程-5.0m~-2.1m,局部出露涂面,近霓屿岛1km左右(即试验堤)地段缺失,厚0~6.1m,一般厚2.5~5m,土质不均匀,呈饱和、松软状态,固结排水条件较好;第3层淤泥:海相淤泥土层,青灰色,顶板高度-15.1m~-3m,厚2~9m,近霓屿岛2km 范围厚度增大,为6.5m~9.0m,土质差,呈饱和、软塑状态;第4层淤泥:海相淤泥土层,青灰色,土质与第2层基本相似,仅粘性变好,顶板高度-15.1m~-6.4m,厚度大,一般大于14m,土质均匀,呈饱和、软塑状态;第5层淤泥质粘土:冲-海积土层,青灰色,顶板高度-27.6~-25.8m,揭露最大厚度29.3m,土质较上覆土层变好,呈饱和、软塑状态,局部夹薄砂层或砂团。
排水固结法
流程
1、砂垫层施工
砂垫层的功能就是在预压施工中,从土体进入垫层的渗透水快速排出,达到土层固结的作用。砂垫层质量将 对加固效果与预压时间起到决定性的作用。选用级配相应的中粗砂,作为砂垫层材料,可确保砂垫层具有良好的 渗透性。在施工应用中,应确保其含泥量在5%以下,不能混入杂质与有机质。在确定砂垫层厚度时,应及时排出 土层内的渗透水,一般控制在30厘米到50厘米之间,可以起到持力层的作用。
一般情况是预压荷载与建筑物荷载相等,但有时为了减少再次固结产生的障碍,预压荷载也可大于建筑物荷 载,一般预压荷载的大小约为建筑物荷载的1.3倍,特殊情况则可根据工程具体要求来确定。
为了加速堆载预压地基固结速度,常与砂井法同时使用,称为砂井堆载预压法。
沙井法适用于渗透性较差的软弱粘性土,对于渗透性良好的砂土和粉土,无需用砂井排水固结处理地基;含 水平夹砂或粉砂层的饱和软土,水平向透水性良好,不用砂井处理地基也可获得良好的固结效果。
即通过电渗作用可逐渐排出土中水。在土中插入金属电极并通以直流电,由于直流电场作用,土中的水从阳 极流向阴极,然后将水从阴极排除,而不让水在阳极附近补充,借助电渗作用可逐渐排除土中水。在工程上常利 用它降低粘性土中的含水量或降低地下水位来提高地基承载力或边坡的稳定性。
降水预压法和电渗排水法目前应用还比较少。
排水固结法适用于处理饱和和软弱土层,但对渗透性极Байду номын сангаас的泥炭土要慎重对待。
按照采用的各种排水技术措施的不同,排水固结法可分为以下几种方法。
方法
堆载预压法 真空预压法
降水预压法 电渗排水法
在建筑场地临时堆填土石等,对地基进行加载预压,使地基沉降能够提前完成,并通过地基土固结提高地基 承载力,然后卸去预压荷载建造建筑物,以消除建筑物基础的部分均匀沉降,这种方法就成为堆载预压法。
地基处理方法之排水固结法
孔隙比 e
孔隙体 积 颗粒体积
n re de rw dw —井径比
查表5-7
24
三 排水固结法的设计与计算
1、竖井排水法-竖井地基固结度的计算
25
三 排水固结法的设计与计算
1、竖井排水法-竖井地基固结度的计算
固结度计算(砂井)
排水板
dw
2(b
)
dw
dw
de
26
27
三 排水固结法的设计与计算
1、竖井排水法-竖井地基固结度的计算
土层越厚,固结时间越长
10
二 排水固结法的原理
11
二 排水固结法的原理
堆载预压
真空预压
12
降水预压
12
地基处理方法-排水固结法
内容提要
一、概述 二、排水固结法的原理 三、排水固结法的设计与计算 四、施工工艺 五、效果检验及加荷速率的控制 六、工程实例
13
三 排水固结法的设计与计算
设计目的: 设计前的准备:
荷载下不同时间的固结度,就可推算地基土强度的增长,从而 可进行各级荷载下地基的稳定性分析,并确定相应的加载计划。 ➢ 由固结度可推算加荷预压期间地基的沉降量,确定预压的期限 ➢ 竖井地基的固结理论假设荷载是瞬时施加的
1、竖井排水法-竖井地基固结度的计算
三维渗流固结问题
cvz
kz (1 e0 )
wa
孔隙比 e
孔隙体 积 颗粒体积
加载 卸载 再加载,e比e小得多
abc
塑料排水板超载预压排水固结法在某地基处理工程中的应用

36施工技术CONSTRUCTION TECHNOLOGY 2012年7月上第41卷第368期塑料排水板超载预压排水固结法在某地基处理工程中的应用朱献文,陈青倩,姜百祥(上海宝冶集团有限公司,上海200941)[摘要]介绍了塑料排水板超载预压排水固结法的基本原理,并结合某钢铁公司铁矿石堆场地基处理工程实际,根据堆场区的工程地质特点,采用塑料排水板超载预压排水固结法对其进行加固处理,通过合理安排施工顺序和监测系统,现场监测资料分析证明塑料排水板与超载预压结合起来形成的复合排水固结法效果明显,满足了设计要求。
[关键词]地基处理;软土地基;塑料排水板;超载预压;孔隙水压力;固结度;监测[中图分类号]TU753[文献标识码]A[文章编号]1002-8498(2012)13-0036-03Application of Preloading Drainage Consolidation Method withOverloaded Plastic Drainage Plate in Foundation TreatmentZhu Xianwen ,Chen Qingqian ,Jiang Baixiang(Shanghai Baoye Group Co.,Ltd.,Shanghai200941,China )Abstract :The authors described the principles of overloaded preloading drainage consolidation method with plastic drainage plate and its application in the foundation treatment for an iron storehouse.Construction procedures were properly arranged and monitoring system set to control the progress.The monitoring data shows that combined use of overloaded pre-loading method and plastic plate has achieved good result and satisfied the design requirement.Key words :foundations ;soft soil foundations ;plastic drainage plate ;surcharge preloading ;pore water pressure ;degree of consolidation ;monitoring [收稿日期]2012-02-11[作者简介]朱献文,工程师,E-mail :491507619@qq.com 在我国土地资源日趋紧张的情况下,部分用地靠填海形成;在软弱地基上建设工程,首先要解决的问题就是将地基承载力提高到设计要求,使地基能够安全地承受建筑物的荷载,这就必须对软土地基采取某种改善措施:①提高土的抗剪强度,防止过大的剪切变形和剪切破坏,提高地基承载力;②改善土的压缩性,减少工后地基变形;③改善土的渗透性,减少渗透量,防止地基渗透破坏。
关于塑料排水板排水固结法在填海造地工程地基处理的应用
关于塑料排水板排水固结法在填海造地工程地基处理的应用港口工程中软土地基处理方法种类繁多,文章结合具体的工程实践,总结出对于淤泥、淤泥质土、冲填土等饱和粘性软土地基处理中,塑料排水板排水固结法是软土地基处理较为适宜、经济及合理的方法之一。
标签:塑料排水板;软基加固;排水固结法前言填海造地是人类向海洋拓展生存和发展空间的一条主要途径,也是国际社会常用的解决土地瓶颈问题的重要手段。
在我国沿海一些地区,人多地少,随着近几年国内社会经济快速发展,建设用地日趋紧张。
同时国家实行土地宏观调控,严把建设用地,因此填海造地成了缓解土地资源紧缺的主要方式。
目前,较良好的基岩、砂砾质等海岸线大多为港口及旅游用地等综合岸线;淤泥质等海岸线为人类向海洋索取土地资源的有效途径,即填海造地项目大多为滩涂区域。
莆田兴化港区涵江作业区后方临港产业园陆域形成一期工程位于兴化湾南岸湾顶,江口与三江口之间东侧的滩涂海域。
本项目填海造地充分利用塑料排水板排水固结法进行大范围进行围堰软基及路基软基加固处理。
根据实践,塑料排水板排水固结法在粘性软土地基处理中从技术上和经济上考虑,采用排水板是经济、有效、可行的方法之一。
塑料排水板排水固结法以其施工简单易行、加固效果好和经济利益明显等特点在软基处理上得到较为广泛的应用。
我国东南沿海和内陆广泛分布着海相、湖相以及河相沉积的软弱黏性土层,这种土的特点是含水量大、压缩性高、强度低、透水性差且不少情况埋藏深厚,因此塑料排水板排水固结法在填海造地类似地质工程中在软基处理中占有不可或缺的地位。
1 排水固结法地基处理的应用港工建筑物地基处理常用方法有换填法、排水固结法、轻型真空井点法、强夯法、振冲法、水系深层水泥搅拌法等。
排水固结法是由排水系统和加压系统两部分共同组合而成的。
排水系统。
设置排水系统主要在于改变地基原有的排水边界条件,增加孔隙水排出的通路,缩短排水距离。
该系统是由竖向排水井和水平排水垫层构成的。
地基处理第八章排水固结法
02
预压荷载大小应根据设计要求确定。对于沉降有严格限制的建筑,应采用超载预压法处理,超载量大小应根据预压时间内要求完成的变形量通过计算确定,并宜使预压荷载下受压土层各点的有效竖向应力大于建筑物荷载引起的相应点的附加应力。预压荷载顶面的范围应等于或大于建筑物基础外缘所包围的范围。
加载速率应根据地基土的强度确定。当天然地基土的强度满足预压荷载下地基的稳定性要求时,可一次性加载,否则应分级逐渐加载,待前期预压荷载下地基土的强度增长满足下一级荷载下地基的稳定性要求时方可加载。
计算预压荷载下饱和粘性土地基中某点的抗剪强度时,应考虑土体原来的固结状态。对正常固结饱和粘性土地基,某点某一时间的抗剪强度可按下式计算: τft= τf 0 +⊿σz·Uttancu 式中 τft — t 时刻,该点土的抗剪强度 (kPa); τf 0 —地基土的天然抗剪强度 (kPa); ⊿σz —预压荷载引起的该点的附加竖向应力 (kPa); Ut —该点土的固结度; cu —三轴固结不排水压缩试验求得的土的内摩擦角 ( 0);
02
真空预压区边缘应大于建筑物基础轮廓线,每边增加量不得小于 3 0m。每块预压面积宜尽可能大且呈方形。
03
真空预压的膜下真空度应稳定地保持在650mmHg以上,且应均匀分布,竖井深度范围内土层的平均固结度应大于 90%。
04
04
03
01
02
当建筑物的荷载超过真空预压的压力,且建筑物对地基变形有严格要求时,可采用真空—堆载联合预压法,其总压力宜超过建筑物的荷载。
降低地下水位法是利用井点抽水降低地下水位以增加土的有效应力,从而达到加速固结的目的。降水法最适用于砂性和软粘土层中存在砂或粉土的情况。
电渗法是在土中插入金属电极并通过以直流电,使土中水分由阳极流向阴极。如将阳极积集的水排除,土体中孔隙水就会减少,有效应力增大导致沉降固结。
最新008第8章-排水固结《地基处理新技术》
竹筋砂包堤
深 最高潮位2.38m 圳 河
最低潮位-1.55m
密封沟
排水板
抽真空装置
系 压法时 排水体 管、真空泵排水系统
统
土工聚合物排水带(垫)、排水主滤管、 尚 处 试 验
真空泵排水系统等
阶段
8.2.2 堆பைடு நூலகம்预压法原理
堆载预压法是在建筑物建造以前,对建筑场地进行加 载预压,使地基的固结沉降基本完成并提高地基土强度的 方法。
在饱和软土地基上施加荷载后,孔隙水被缓慢排出, 孔隙体积随之逐渐减少,地基发生固结变形。同时随着超 静水压力逐渐消散,有效应力逐渐提高,地基土强度逐渐 增长。
在荷载作用下,土层的固结过程就是超静孔隙水压力 (简称孔隙水压力)消散和有效应力增加的过程。
8.2.3 真空预压法原理
在需要加固的软土地基表面先铺设砂垫层,然后埋设 垂直排水管道,再用不透气的封闭膜使其与大气隔绝,薄 膜四周埋入土中,通过砂垫层内埋设的吸水管道,用真空 装置进行抽气,使其形成真空,增加地基的有效应力。
人
回填粘土 薄膜
滤管
工
填
土
回填砂
淤泥
原泥面
图 图66bb:竹 竹筋 筋砂 砂包 包围堤 堤示 示意 意图 图
河口潮间带岸坡造陆示意图
8.3 设计计算
排水固结法的设计,实质上就是进行排 水系统和加压系统的设计,使地基在受压过 程中排水固结、强度相应增加以满足逐渐加 荷条件下地基稳定性的要求,并加速地基的 固结沉降,缩短预压的时间。
塑料排水板预压固结法在变电站软基处理中的应用
理 区 内, 形平 坦开 阔 , 地 为典 型 的三 角洲平 原地 貌 。 场地 0 1~ 5Oc . 0 .Om的薄层 粉砂 , 部粉 细砂 厚度达 2. 0 局 0O ~ 有一 平均 厚度 为 1m的软土层 , 若不 进行 预先 的地基 3 .Om 局 部淤 泥 与 粉砂 呈 互 层状 , 5 如 0 Oc , 饱和 , 散 , 塑 。 松 流
结法 , 并通 过 对 监 测 结 果 的 分 析 , 价 了 塑料 排 水 板 预 压 固 结 法用 于软 基 处 理 排水板预压固结法
50 V香 山变 电站 站 区位 于 中 山市 横 栏 镇 四沙 管 0k
(淤 泥夹 粉砂 : 3 ) 灰黑 、 深灰 色 , 有机质 。夹 多层 厚 含
( 在 顶 管沿 线每 lm 或 距 离较 近 的建筑 物 处 布置 3 ) O,
5结束语
整个 工程 历 时 6 天 , 1 比原定 计划 缩短 1 。基 坑 9天
大开挖 一回填 施 工方 案造 价 为 50 3 0元 / , m 而取 消工 具 管切土 的手掘 式 顶管 施 工方 案造 价 为 40 30元 / , m 节约
() 1填土 : 灰黄 色 , 由粘土 组成 , , 密 , 湿 稍 主要 分布 于
() 粘土 : 5 粉质 棕黄 夹带 灰黄 、 白色 , 灰 含粉 、 细砂 , 局
部含 有 3% 4 % 0  ̄ 0 细砂 。湿 , 可塑 。此层 水平 方 向连 续性 差 , 0 7 ~6 1m 厚 .0 .O 。
南 面 围墙 地 段 和 进 站 道 路 , 为鱼 塘 塘 基 和 路 基 。 厚
13 . 0~ 2 60 . m。
() 泥 : 黑 、 灰 色 , 有机 质 , 部夹 粉 细砂 薄 2淤 灰 深 含 局
塑料排水板处理公路软土路基的计算方法
重泛 量。 轻对 ,于 运公输路方没便计,人连员续,性掌好握,塑施料工排简水便懒快预捷压的法优处点理,软应±用路越来基 越的 广设
计与 计算 方法显 得十分 必要 。 2塑料排水板设计
21确定 基本 参数 首先选择塑料排 水板的型号,获取塑料板水板的 宽度b,厚度6 等参数,然后确定堆载预压施工时间t ,以及在施工期要求达到的平均 固结度U,再假定塑丰斗排水板的间距d o 22塑 料排 水板 的井 径 按键缴:地基处理技术规;苗第5 2..3条,塑料排水板的当量井径 可按下式计算:
式 孓
中 揣
, n_榷 比 dJd。
区直 径与竖 并直
径
之
比
,
可
取
为
2
s‘;吉;c 。。g吾(13)
式 中 , h、 e嘏 义 同 (8)式
Gf —第j 层土的次压缩系数,约为0D18c o,∞为天然含水量
}—所求次固结沉降的时间;t r 相当于主固结度为1 00%的时间。 33总沉降计算
k。 —原状 土水 平渗透 系数 kr涂 抹区渗透系 数 根据算出的水- ' 2- 固结度和竖向固结度,可以计算出总的平均固结 度:U=I 一( 1一Uj ( 1一Uv) ( 7) 将算出的总- T' - 均固结度与要求达到的固结度比较,若两者很接近, 则塑料排水板按选定的间距布置,并以计算值作为地基在施工期将要达
仃f —第i 层土的 平均附 加应 力 R—第i 层土的 侧限压缩模量 总主 固结沉 降为各 土层主 固结沉 降之和 :
s 产艺s i ( 10)
我们希望堆载预压的路堤顶面标高在施工结束时等于设计的路堤顶
面标高,则可超载预压,即堆载的路堤顶面标高应为设计标离加上施工
地基处理——排水固结法
地基处理——排水固结法1.概述排水固结法是在建筑物建造前,对天然地基或已设置竖向排水体的地基加载预压,通过加压和排水的共同作用,使饱和软土排水固结,消除大部分沉降,提高土体密实度和强度一种加固方法。
它由排水系统和加压系统组成。
常用的排水系统、加压系统见下图:堆载预压是传统的排水固结加固软土地基的方法,是依靠大量的堆载料的荷载达到排水的作用。
真空预压法广泛采用塑料排水板作为竖向排水通道,以砂垫层、砂沟和排水滤管作为横向排水通道,铺膜,采用真空泵将土体中的水、气混合物抽出,达到软土加固的效果。
真空联合堆载预压法是在真空预压的基础上,在密封膜上加铺堆载料,以增加外荷的方法,加快软土的固结,增加地基的承载力。
真空预压与堆载预压相比,它不需要堆载料,施工简便且快,可降低工程造价三分之一、节约能源三之一、缩短加固时间三分之一。
在港口工程中,从20 世纪80 年代后期开始,主要采用的加压系统是真空预压、真空联合堆载预压,其次是堆载预压。
2.加固机理排水固结法加固软土地基的机理是设排水系统,改善排水边界条件,缩短排水路径,加速排水,在加压系统作用下,孔隙水排出,孔隙水压力降低并转化为有效应力的增加,土体固结,消除大部分沉降而提高密实度和强度,而且卸除预压荷载后,虽会产生些微回弹,但大部分压缩变形为不可逆的塑性变形,土体相对加固前处于超密实状态,从而可有效提高地基的承载能力和减少沉降量。
土体的排水固结是一个复杂的过程。
其固结度和固结速度与固结压力大小、作用时间长短、排水距离、土的渗透系数等因素有关,其中土的工程性质取决于土的颗粒组成和土同水相互作用的性质。
软粘土的工程性质主要与次生矿物中粘土矿物(它粒径一般小于0.005mm,俗称粘粒)有关。
而由粘土矿物不同的晶体构造和排列形式形成的土颗粒与水的相互作用将引起土颗粒周围结合水的复杂变化,并对土的塑性、压缩性、膨胀性、渗透性和强度等产生重要影响。
颗粒很细的粘粒使土的比表面积增大、粒间隙小、渗透性差。
塑料排水板排水固结法在处理
塑料排水板排水固结法在处理软土路基中的应用一、程概况渝遂高速公路F1合同段K26+193.55~K30+866.38段,全长4.62Km,该段经过多为低洼地,且多为水田,常年积水,勘查中借助取土试验和静立触探查明段内软基一般厚度3~6m,局部达到6~10m。
本段淤泥的物理性质为高压缩性,高空隙化,高含水量等特性,呈极软塑状态。
力学性质极差,Ps值0.7~1.0MP,容许承载力0.07~0.12MP。
填筑路堤达到或超过极限高度时,易由工后沉降过大导致路基不均匀沉降。
并且该段多处斜坡路堤,左右幅路堤沉降不均。
为了保证路基的稳定性,该段采用了土工格栅、塑料排水板、反压护道综合治理的方法。
其中塑料排水板加速土体固结的方式尤为重要。
二、塑料排水板法加速土体固结设计在插打塑料排水板之前,首先摊铺一层泥岩,然后摊铺部分碎石,进行插打塑料排水板,插打完成后,在上完剩余部分的碎石的设计。
见附图如下:2%2%碎石摊铺层泥岩摊铺低 液 限 粘 土塑 料 排 水 板横断面图三、插板机具的选择因软基施工地分布在高挖方之间,各区块转移作业较多,施工里程较短,难以形成集中插板作业,对此选择挖掘机改装后的插板机。
挖机改装后的插板机在使用过程中可以灵活操作、灵活转移,而且可以将排水板插打到各个部位,尤其是边角处;同时由挖机改装后的插板机接触地面较大,对地基承载力要求相对较小;对碎石面的的扰动小;现场较为整洁。
四、施工工艺以及工艺调整塑料排水板施工前要对软基处进行预先处理,首先平整场地,摊铺泥岩垫层,具体工艺如下(依照原先设计):平整场地挖设临时排水沟摊铺泥岩摊铺初期碎石垫层放样机具就位塑料排水板穿靴插入套管插入塑料排水板拔除套管割断塑料排水板机具就位铺设上层碎石垫层施工中发现的问题以及调整1)、泥岩的摊铺①、出现的问题第一、施工机械严重陷车:依照设计摊铺层厚度的情况,首先由中间设立施工便道,但是随着向两边施工的开展。
推土机以及运输车陷车严重第二、对后续工程作业不利:由于中间便道的多次碾压,以及陷车整修便道加高,使得查打塑料排水板进度缓慢以及难以进行。
塑料排水板排水固结法在路基软土施工中的应用
3 4
浙
江
建
筑
21 0 0年
第 2 7卷
2 1 水 泥搅拌桩 加 固 .
正三角 形布 置 。
桩 径 0 5m, 理 桩 长 1 单 桩 承 载 力 设 计 值 . 处 5m, 8 N, 泥 掺 人 量 不 小 于 加 固 土 体 重 量 的 1 % , 0k 水 5 桩 问 距 1 3m, 三 角 形 布 置 。 . 正
浙 江 建筑 , 2 第 7卷 , 1 第 0期 ,01 2 0年 l 月 0
Z e a gC nt c o , o. 7 o 1 ,O t2 1 h j n o s u t n V 12 ,N .0 c.0 0 i r i
塑 料 排 水 板 排 水 固 结 法 在 路 基 软 土 施 工 中 的 应 用
除 土体 中挤 出来 的水 分 。
高 强 度 和 变 形 特 性 , 稳 定 性 的 混 合 柱 体 。 这 种 方 水 式 改 善 土 体 力 学 性 能 具 有 施 工 速 度 快 , 功 可 靠 度 成 高 的特性 。 建 设 单 位 技 术 人 员 对 老 河 道 踏 勘 、 察 ; 道 路 观 对
线 形走 向观测 后发 现 :
() 1 道路 并 非 整 个 断 面 都 穿 越 老 河 道 , 只是 单
幅 部分 侵入 , 采 用水 泥搅 拌桩 则 利用 率 低 ; 若
收 稿 日期 :0 0— 4— 7 2 1 0 0 作者简介 : 朱 磊 ( 9 3 ) 男 , 江 湖 州 人 , 程 师 , 事结 构 设计 工 作 。 18 一 , 浙 工 从
ZH U i Le ,ZHAN G S u— ,J AN G W u・ g , ho qi I gan CUIZh n yu e g— n
塑料排水板固结法在加固海堤基础工程中的应用
塑料排水板固结法在加固海堤基础工程中的应用摘要:某沿海城市的围涂工程中,我们对该地的地质条件进行全面分析,通过多次试验,我们在该工程中采用了塑料排水板固结法进行基础工程的加固,试验结果表明,采用该方法能在很大程度上保证基础工程的质量与稳定性,并且解决了工程的沉降问题,还保证了海堤的抗滑能力。
由此可见,在软土地基中采用该方法效果良好,且经济合理。
本文就塑料排水板固结法在加固海堤基础工程中的应用进行分析与探讨。
关键词:软土地基塑料排水板固结法固结沉降塑料排水板又称塑料排水带,根据各种工程的需要,它的形状有很多种,最为常见的有波浪型、口琴型等。
这种材料的中间是一块塑料芯板,而这就是整个排水带的骨架和通道,并且呈十字分布,其两面是采用土工织布包裹而成,以作为过滤层。
芯板不仅能够支撑整个排水板,还能够将渗透进的,经过过滤层过来之后的水排出,此时我们就可对淤泥等软土地基通过固结法进行处理,这种固结法的施工效果良好,并缩短了软土地基的施工时间。
本文结合某工程案例,简要分析了塑料排水固结法在加固海堤基础工程中的应用,以供相关技术人员参考。
l 工程概况在某沿海城市的围涂工程,其总面积为904hm2,海堤演轴线的总长度约为10000米,其中,海堤西侧的高度达到5.9m,与路面的高度为5.3m;海堤南侧的高度7.6m,与地面的高度为6.8m。
从该工程的相关历史资料中我们看出,水位涨潮的最高位置超为4.33m。
通过对该工程的涨潮水位进行分析,其平均最高涨潮水位为3.22m,最低潮水位为0.68m,平均高涨潮水位为2.39m平均低潮水位为-1.20m。
通过计算,多年来,该工程的平均超差为2.93m,在雨水多的季节,其平均潮差为3.04m,其余季节的平均潮差为2.82m。
该工程由于需要在水上进行施工,而沿海边的气候条件比较恶劣,这给整个围涂工程加大了施工难度。
2 工程地质条件通过对该工程周边的土质条件进行详细的分析,我们将海堤基础工程的土质结构进行分类,可以分为三个地质层、三个图层、六个亚层。
塑料排水板(排水固结软基处理)施工工艺流程图文详解
塑料排水板(排水固结软基处理)施工工艺流程图文详解
【塑料排水板简介】
塑料排水板别名塑料排水带,中间是挤出成型的塑料芯板,是排水带的骨架和通道,其断面呈并联十字,两面以非织造土工织物包裹作滤层,芯带起支撑作用并将滤层渗进来的水向上排出,是淤泥、淤质土、冲填土等饱和粘性及杂填土运用排水固结法进行软基处理的良好垂直通道,大大缩短软土固结时间。
塑料排水板可采用沉管式打桩机施工,塑料排水板也可用插板机施工。
【施工工艺流程】整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→割断塑料排水板→机具移位→摊铺上层砂垫层
【工艺原理】塑料排水板用插板机插入软土地基,在上部预压荷载作用下,软土地基中空隙水由塑料排水板排到上部铺垫的砂层或水平塑料排水管中,由其他地方排出,加速软基固结。
在软土地基处理中,塑料排水板的作用设计,施工设备基本与袋砂井相同。
【施工要点】
1、需接长时,搭接长度不宜小于0.2m。
2、塑料排水板顶端埋入砂垫层的长度不应小于 0.5m。
排水固结法软基快速处理技术在工程中的应用
第3 4卷 第 1 期 7 2 00 8年 6月
山 西 建 筑
SHANXI ARCHI TECTURE
V0 _ 4 No. 7 l3 1
Jn 20 u. 08
・13 ・ 0
文 章 编 号 :096 2 (0 8 1 1 30 10 .8 5 2 0 )70 0 .2
3 软 基处 理施 工特 点及 设 备选择
根 据如前所述 的水 文地质条件 , 采用塑料排 水板堆载预压排
最厚达 2 左右 , 3 m 该地质层 具有含水量 大 、 缩性高 、 压 强度 低 、 透 水 固结法进 行软基处理 是本 工 程施工 的关 键和难 点 。其 施工具 1工期短 , 工程量大 。总 工期为 3个 月 , 插板 数量 为 水性差 、 土层厚 等特点 , 堤 身 自重 及施 工 荷载 的作用 下会 发 生 有如下 特点 :) 在 860 12 2地质情况复杂 , 软土层软弱而深厚 , 抗剪指 长期的不均匀沉 降 , 从而 降低海 堤的稳 定性和 使用性能 。因此软 3 2 根 ,1 万 m;) 标低 对插设深度 提出 了更高 的要 求 ; ) 3 由于地处开 敞海 域 , 水深 基处理就成为本工程 的关 键环节 。
1 工 程概 况
为 1c -8c , m- i 厚度 为 0 5m。根据所处 的不 同地质 区域和打设 n .
该 其 宁波大榭 中油燃料油 库海堤工 程位于大榭 岛东北侧 , 中油 深度 , 工程采用不 同型 号的 塑料排 水板 , 型号 和性能 指标见 是
。 燃料油总公 司在 东南 沿海建造 的大 型成 品油中转库 的组成 部分 , 表 1
≥3 5 . ≥4 0 . ≥4 5 .
试验条件
塑料排水板联合高能级强夯加固法在市政道路软基处理中的应用
珠海市 新青 科技 工 业 园市 政道 路 工 程位 于 珠 海 市 斗 门 区 , 于珠 江三 角 洲 冲 积 平原 地 貌 属
区 , 势 平坦 低 洼。根据 地质 钻 探 资料 , 地 场地 地
层 自上而下分布情况如下 。
() 1杂填 土。为新近 回填 , 厚度 2 O . , . ~3 0i n
遍 降水后的暂定控制指标为夯 坑点距 , . 4 0m×
4 0m梅花形布置 , . 夯能 采用 300k m, 数暂 0 N・ 击 定 2 4击 , 体 根 据试 夯 确 定。现 场 控 制标 准 具 为: 以现场第一 击 , 坑边 08m隆起 量 <2 . 0e m确
定最大夯 能 ; 以夯 坑深 0 8 后一击 沉降量 <前 . m,
中图分 类号 :U 7 . 文 献标 识码 : 文章编 号 :0 8 3 9 (0 7 S —05 — 3 T 4 18 C 10 — 17 20 }1 2 6 0
在珠江 三 角洲地 区建设 高 速公 路 和市 政 道 路工程 的地基绝 大部分 需要进 行人工 处理 , 地基 处理在市政 道路 工程 建设 中大约 占整个 工 程造
摘 要 : 绍 了塑料排 水板联 合 高能级 强夯加 固法 的加 固机理 以及 处理后 的效 果 , 介 并根 据 珠
海市新青科技x_ 园市政道路 工程的地基处理监 测数据 结果, -k , l 对加 固效果进行评 估, 阐明该法在工程 中的适用性 , 为同类工程的地基处理提供参考。 关键 词 : 塑料 排 水板 ; 高能级 强夯 ; 基处理 软
=
差应 ≯15 排水板 在砂垫层顶 面以上外 露 g20 .%, : 0
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
塑料排水板排水固结
法在处理
塑料排水板排水固结法在处理
软土路基中的应用
一、程概况
渝遂高速公路F1合同段K26+193.55~K30+866.38段,全长4.62Km,该段经过多为低洼地,且多为水田,常年积水,勘查中借助取土试验和静立触探查明段内软基一般厚度3~6m,局部达到6~10m。
本段淤泥的物理性质为高压缩性,高空隙化,高含水量等特性,呈极软塑状态。
力学性质极差,Ps值0.7~1.0MP,容许承载力0.07~0.12MP。
填筑路堤达到或超过极限高度时,易由工后沉降过大导致路基不均匀沉降。
并且该段多处斜坡路堤,左右幅路堤沉降不均。
为了保证路基的稳定性,该段采用了土工格栅、塑料排水板、反压护道综合治理的方法。
其中塑料排水板加速土体固结的方式尤为重要。
二、塑料排水板法加速土体固结设计
在插打塑料排水板之前,首先摊铺一层泥岩,然后摊铺部分碎石,进行插打塑料排水板,插打完成后,在上完剩余部分的碎石的设计。
见附图如下:
«Skip Record If...»
三、插板机具的选择
因软基施工地分布在高挖方之间,各区块转移作业较多,施工里程较短,难以形成集中插板作业,对此选择挖掘机改装后的插板机。
挖机改装后的插板机在使用过程中可以灵活操作、灵活转移,而且可以将排水板插打到各个部位,尤其是边角处;同时由挖机改
装后的插板机接触地面较大,对地基承载力要求相对较小;对碎石面的的扰动小;现场较为整洁。
四、施工工艺以及工艺调整
塑料排水板施工前要对软基处进行预先处理,首先平整场地,摊铺泥岩垫层,具体工艺如下(依照原先设计):
平整场地挖设临时排水沟摊铺泥岩摊铺初期碎石垫层放样机具就位塑料排水板穿靴插入套管
插入塑料排水板拔除套管割断塑料排水板机具就位
铺设上层碎石垫层
施工中发现的问题以及调整
1)、泥岩的摊铺
①、出现的问题
第一、施工机械严重陷车:依照设计摊铺层厚度的情况,首先由中间设立施工便道,但是随着向两边施工的开展。
推土机以及
运输车陷车严重
第二、对后续工程作业不利:由于中间便道的多次碾压,以及陷车整修便道加高,使得查打塑料排水板进度缓慢以及难以进
行。
并且插打深度有所增加,成本增加。
②、解决方法
第一、调整设计:将原有设计厚度适当加厚,经过试调中间厚度为1.2m,两侧调整为0.6m。
随着施工进行以及推土机的
碾压,路基下降,使得与原先的插板深度相差不大。
第二、调整填料:由于泥岩为非透水性材料,本地雨水量较大。
雨后涵养水较大,基层根本无法用压路机碾压。
利用
本施工段的开挖区砂岩(开挖区内绝大部分为砂岩以及泥
岩)加工,加工粒径不大于10cm(山体爆破后,可以直接
利用一大部分)。
重新加工设计了打砂设备(本地打砂机
样式的改装焊接)。
第三、调整便道方向:便道改为从施工侧面进行。
2)摊铺碎石垫层
①、出现的问题
以往的施工工艺为碎石分两层进行。
即插板前在泥岩上首先摊铺一层碎石,插打完成后再覆盖的方法。
但是,这种分层摊铺的施工工法,在软基区域实际上很难进行,致使绝大部分的塑料排水板受到泥污染、折损、排水阻断、跟带以及被挖机履带沾出的现象。
②、解决方法
利用侧面的便道,通过装载机把碎石装运到挖机适合开展工作的有利位置,由挖机进行一次性摊铺。
插打完成后,通过人工将排水板按规定方向倾倒覆盖。
(上料示意图见下图)
«Skip Record If...»
3)、插打塑料排水板
①、出现的问题
a、插板施工时,距井口一定范围内插孔有缩孔现象
b、提拔导管时有个别跟带现象
c、插管进入泥水污染个别排水板
d、遇到干硬的粘土层时,进度较为缓慢。
②、解决方法
a、插孔不易缩孔。
采用尽量扁的套管
b、加大液压插打设备,在挖机改装的插板机上加设一套液压
管
c、泥水进入套管除了增加了上拔时的“跟带”现象外,还造成
了排水板的污染,因此要经常的使用清水清洗套管。
调整后的工艺流程
平整场地挖设临时排水沟摊铺砂岩放样铺设碎石垫层
机具就位塑料排水板穿靴插入套管插入塑料排水板拔除套管割断塑料排水板人工埋设排水板
五、机具配合
六、施工质量控制
⑴、严格执行施工规范和设计要求,做好路床处理给予塘清淤回填工作。
⑵、控制塑料排水板的施工质量
塑料排水板的间距、深度的准确与否,直接影响软土地基的排水固结效果。
为了确保施工质量,配备了质检技术人员跟班,随时检查、记录。
组织质量抽查,抽查的方法为将已经打好的塑料排水板拔出来,检查长度,每15m路段抽查2~3根。
⑶、进行地基变形观测,严格控制填土速率,确保路堤安全稳定。
加载速率控制:垂直沉降不大于10mm/d,侧向位移不超过5mm/d,每天加载原因不超过30cm。
若加载垂直沉降及侧向位移速率超过上述标准,应立即停止。
(见位移桩布置示意图)
七、讨论
(1)、对塑料排水板处理软土路基,经过目前(截止2005年12月11日)测试数据以及路基的施工来看。
地基固结良好,状态正常,排水条件畅通,暂没有出现路堤失稳和滑坡现象(因为排水板在打入后要在加载的条件下才能发挥排水固结的功能,地基强度才会逐渐增强),说明采用塑料排水板排水固结的综合治理软基的方法是可行的。
并且有施工设备简单,速度较快,造价低的特点。
(2)、填土速率受到限制,必须满足每天的沉降标准。
(3)、填土需尽早施工,使得软土地基要有足够的沉降时间。
(4)、塑料排水板软基处理施工仍有可以优化的空间。
