塑胶跑道运动场地做法及技术要求

合集下载

塑胶运动场 施工方案及技术措施

塑胶运动场 施工方案及技术措施

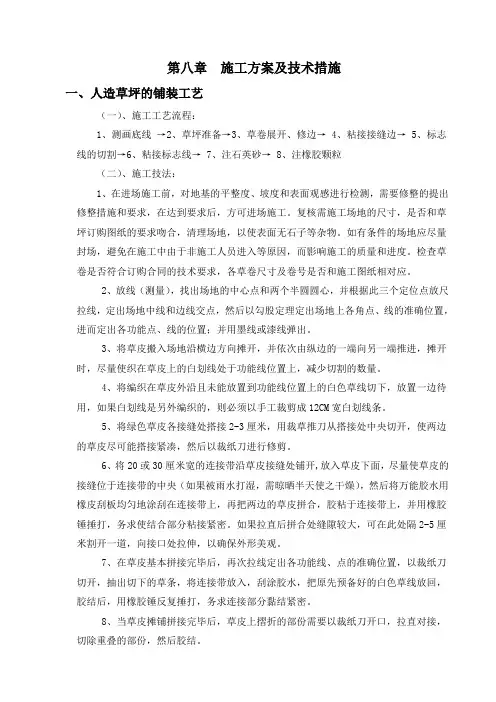

第八章施工方案及技术措施一、人造草坪的铺装工艺(一)、施工工艺流程:1、测画底线→2、草坪准备→3、草卷展开、修边→4、粘接接缝边→5、标志线的切割→6、粘接标志线→ 7、注石英砂→ 8、注橡胶颗粒(二)、施工技法:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工。

复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物。

如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。

检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。

2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。

3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。

4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。

5、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。

6、将20或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。

如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。

7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。

塑胶跑道施工方案(1)

塑胶跑道施工方案(1)

塑胶跑道施工方案(1)
1. 介绍
塑胶跑道被广泛应用于田径运动场馆,具有良好的弹性、耐磨、防滑等特点,是目前运动场馆跑道铺装的主流选择之一。

本文将介绍一种适用于塑胶跑道施工的方案。

2. 材料准备
•塑胶跑道面层材料
•预制橡胶颗粒
•基层材料
•底胶
•粘合剂
•边线材料
3. 施工步骤
3.1 基础处理
1.对施工场地进行清理,确保基础平整无碎石和杂物。

2.根据设计要求进行基础层的铺设,确保基础层平整、坚实。

3.2 铺设底胶
1.将底胶均匀涂刷在基础层上,确保粘接牢固。

2.待底胶稍干后,可以进行下一步的操作。

3.3 铺设橡胶颗粒
1.以机械设备将预制橡胶颗粒均匀撒布在铺设底胶的基础上。

2.用专用工具将橡胶颗粒压实、整平,确保厚度均匀。

3.4 铺设面层
1.将塑胶跑道面层材料均匀涂抹在已铺设橡胶颗粒的基础上。

2.用专用工具将面层材料进行整平、压实处理。

3.5 边线处理
1.根据标准要求,在塑胶跑道上标定出边线位置。

2.使用专用材料进行边线的绘制,确保线条清晰、规范。

4. 施工注意事项
1.在施工过程中,要注意环境温度和潮湿度,避免在恶劣气候下施工。

2.操作人员要穿戴好劳动防护用具,注意施工安全。

3.施工结束后,需要等待一定时间进行固化,切勿过早使用。

5. 结语
通过以上的施工方案,可以保证塑胶跑道施工的质量和效果。

在实际操作中,要严格按照施工步骤和注意事项来进行,确保施工顺利完成并达到预期效果。

塑胶跑道施工工艺和方法

塑胶跑道施工工艺和方法

塑胶跑道施工工艺和方法塑胶跑道是一种常见的运动场地材料,因其具有耐磨、环保、防滑等特点,被广泛应用于田径场、操场、健身房等场所。

塑胶跑道的施工工艺和方法主要包括以下几个步骤:1. 场地准备:在进行塑胶跑道施工前,首先需要清理场地并保持平整。

清除场地上的杂草、泥土和其他障碍物,确保地面光滑。

2. 基础处理:塑胶跑道的施工需要用到一种叫做SBR橡胶颗粒的材料。

在施工前,需要对场地的基础进行处理。

首先,检查地面是否平整,如果有起伏或不平整的地方,则需要进行修复。

其次,涂覆一层专门用于塑胶跑道的基层胶水,使基层与塑胶材料粘结更紧密。

3. 打底施工:打底施工是塑胶跑道施工的关键步骤。

首先,根据场地的尺寸和要求,确定所需的塑胶材料的数量和颜色。

然后,将塑胶材料倒在场地上,通过专用机械将其压实。

在将塑胶材料压实之前,要确保其分布均匀、不出现堆积和空洞。

4. 面层施工:在打底层施工完成后,进行面层施工。

将颜色鲜艳的颗粒材料均匀地撒在塑胶底层上,并使用专门的刮板将其抹平。

在抹平的同时,应注意保持材料的均匀性和平整度,防止出现颗粒材料过厚或过薄的情况。

5. 表面涂层:为了保护塑胶跑道的表面,并增加其耐久性和防滑性,需要对其进行表面涂层处理。

常用的表面涂层材料有环氧树脂、PU材料等。

根据实际需要,选择合适的涂层材料,并按照施工说明进行涂抹。

6. 维护养护:塑胶跑道施工完成后,还需要进行定期的维护养护工作,以延长其使用寿命。

这包括定期清洁、检查和修复受损的部分,以及根据需要重新涂抹涂层。

定期维护可以减少跑道磨损和老化,保持其良好的使用状态。

总的来说,塑胶跑道的施工工艺和方法包括场地准备、基础处理、打底施工、面层施工、表面涂层和维护养护等步骤。

通过合理的施工工艺和方法,可以确保塑胶跑道的质量和使用效果。

同时,在施工过程中需要注意选择合适的材料和设备,并严格按照施工规范和要求进行操作,以确保施工质量和安全。

运动场塑胶跑道施工的标准规范

运动场塑胶跑道施工的标准规范

运动场塑胶跑道施工的标准规范运动场塑胶跑道作为一种常见的运动场地铺装材料,其施工标准规范对于确保跑道质量和运动员的安全至关重要。

本文将深入探讨运动场塑胶跑道施工的标准规范,以帮助读者更全面、深刻地理解并评估该内容。

一、准备工作在进行运动场塑胶跑道施工之前,必须做好充分的准备工作,包括以下几个步骤:1. 检查场地:检查运动场地的平整度、排水情况等,确保无明显障碍物和积水现象。

2. 清理场地:清除场地上的杂物、灰尘等,保持施工环境的清洁。

3. 基础处理:根据设计要求进行基础处理,例如填充砂土、夯实等,以保证跑道的稳定性和平整度。

二、材料选择选择合适的材料对于塑胶跑道施工至关重要,主要包括以下几个方面:1. 基层材料:基础层选取适当的材料,如碎石、砂土等,以提供良好的承载能力和排水性能。

2. 弹性层材料:弹性层是塑胶跑道的关键组成部分,一般选用橡胶颗粒和聚氨酯等材料,具有良好的弹性和缓冲性能。

3. 表面层材料:表面层材料对于运动员的舒适度和抓地力很重要,常用的有EPDM橡胶颗粒、PU塑胶等。

三、施工步骤塑胶跑道的施工一般按照以下步骤进行,确保施工质量和效果:1. 基层施工:先进行基层施工,包括材料铺设、压实等,确保基础层的平整度和稳定性。

2. 弹性层施工:在基层之上进行弹性层的施工,将橡胶颗粒等材料均匀铺设,并用专用机械对其进行压实和整平。

3. 表面层施工:最后进行表面层的施工,将EPDM橡胶颗粒等材料均匀铺设在弹性层上,并用涂胶机对其进行喷涂,形成平整、防滑的表面。

四、质量控制在整个施工过程中,质量控制是必不可少的环节,以确保塑胶跑道的施工质量符合标准规范。

主要的质量控制措施包括:1. 施工方案:制定详细的施工方案,明确每个施工步骤和要求,并严格按照方案进行施工。

2. 施工工艺:严格按照标准规范进行施工,包括材料比例、施工厚度、压实力度等,确保每个环节符合要求。

3. 检测验收:进行必要的检测验收工作,如弹性层和表面层的厚度、硬度、抗滑性能等,确保达到规范要求。

塑胶跑道施工详解

塑胶跑道施工详解

塑胶跑道施工详解一、前言塑胶跑道作为一种新型的运动场地材料,具有优良的性能和美观的外观,已广泛应用于各类学校、体育场馆、健身中心等场所。

本文档旨在详细介绍塑胶跑道的施工工艺和流程,以帮助施工人员更好地掌握施工要领,确保塑胶跑道施工质量。

二、施工准备1. 施工场地:要求场地平整、坚实,无尖锐物体、油污等杂物。

2. 施工设备:准备摊铺机、搅拌机、运输车、喷枪等施工设备。

3. 材料准备:根据设计方案,准备相应的塑胶跑道材料,包括聚氨酯预聚体、混合型聚氨酯、EPDM颗粒、聚氨酯浆料等。

4. 技术交底:组织施工人员学习施工方案和技术要求,确保施工人员熟悉施工工艺。

三、施工工艺1. 基础处理:对施工场地进行清理,打磨掉浮尘、油污等杂物,确保基础坚实、平整。

2. 铺设底层:将聚氨酯预聚体与水泥按照一定比例搅拌均匀,用摊铺机均匀摊铺在基础面上,形成底层。

底层厚度约为5mm。

3. 铺设混合层:将混合型聚氨酯与EPDM颗粒按照一定比例搅拌均匀,用摊铺机均匀摊铺在底层上,形成混合层。

混合层厚度约为8-10mm。

4. 铺设面层:将聚氨酯浆料与EPDM颗粒按照一定比例搅拌均匀,用摊铺机均匀摊铺在混合层上,形成面层。

面层厚度约为2-3mm。

5. 喷涂层面:在面层表面喷涂一层聚氨酯面漆,增强跑道的耐磨性和美观度。

6. 划线:使用划线机按照设计要求划出跑道线条,包括跑道方向线、标线等。

7. 养护:施工完成后,对塑胶跑道进行养护,确保跑道固化完全。

养护期间,禁止人员进入施工区域。

四、施工注意事项1. 施工过程中,严格遵循施工方案和技术要求,确保施工质量。

2. 材料搅拌均匀,确保施工效果。

3. 施工设备要保持清洁,避免混合污染。

4. 施工过程中,注意安全防护,确保施工人员安全。

5. 施工完成后,做好成品保护,防止施工质量受损。

五、结语塑胶跑道施工是一项专业性较强的工程,通过本文档的详细介绍,希望能为施工人员提供有力的指导,确保塑胶跑道施工质量,为建设优质运动场地贡献力量。

塑胶运动场 施工方案及技术措施

塑胶运动场 施工方案及技术措施

第八章施工方案及技术措施一、人造草坪的铺装工艺(一)、施工工艺流程:1、测画底线→2、草坪准备→3、草卷展开、修边→4、粘接接缝边→5、标志线的切割→6、粘接标志线→ 7、注石英砂→ 8、注橡胶颗粒(二)、施工技法:1、在进场施工前,对地基的平整度、坡度和表面观感进行检测,需要修整的提出修整措施和要求,在达到要求后,方可进场施工。

复核需施工场地的尺寸,是否和草坪订购图纸的要求吻合,清理场地,以使表面无石子等杂物。

如有条件的场地应尽量封场,避免在施工中由于非施工人员进入等原因,而影响施工的质量和进度。

检查草卷是否符合订购合同的技术要求,各草卷尺寸及卷号是否和施工图纸相对应。

2、放线(测量),找出场地的中心点和两个半圆圆心,并根据此三个定位点放尺拉线,定出场地中线和边线交点,然后以勾股定理定出场地上各角点、线的准确位置,进而定出各功能点、线的位置;并用墨线或漆线弹出。

3、将草皮搬入场地沿横边方向摊开,并依次由纵边的一端向另一端推进,摊开时,尽量使织在草皮上的白划线处于功能线位置上,减少切割的数量。

4、将编织在草皮外沿且未能放置到功能线位置上的白色草线切下,放置一边待用,如果白划线是另外编织的,则必须以手工裁剪成12CM宽白划线条。

5、将绿色草皮各接缝处搭接2-3厘米,用裁草推刀从搭接处中央切开,使两边的草皮尽可能搭接紧凑,然后以裁纸刀进行修剪。

6、将20或30厘米宽的连接带沿草皮接缝处铺开,放入草皮下面,尽量使草皮的接缝位于连接带的中央(如果被雨水打湿,需晾晒半天使之干燥),然后将万能胶水用橡皮刮板均匀地涂刮在连接带上,再把两边的草皮拼合,胶粘于连接带上,并用橡胶锤捶打,务求使结合部分粘接紧密。

如果拉直后拼合处缝隙较大,可在此处隔2-5厘米割开一道,向接口处拉伸,以确保外形美观。

7、在草皮基本拼接完毕后,再次拉线定出各功能线、点的准确位置,以裁纸刀切开,抽出切下的草条,将连接带放入,刮涂胶水,把原先预备好的白色草线放回,胶结后,用橡胶锤反复捶打,务求连接部分黏结紧密。

EPDM塑胶跑道施工

EPDM塑胶跑道施工

EPDM塑胶跑道施工为增强EPDM塑胶面层与根底的黏接性,更好的限制场地的坡度、平整度,保证铺设的质量,我公司采用二次分层施工的工序进行铺设,运动场跑道及辅助区〔含排水沟面层〕做法:划线+4mm厚EPDM彩色塑胶面层+9mm厚EPDM塑胶基层,详细技术要求及参数符合GB36246-2021?中小学合成材料面层运动场地标准?,并提供相关检测报告.1、EPDM塑胶底层铺装1.1酉己料选料:EPDM塑胶跑道底层材料为:胶水、彩色EPDM颗粒等,胶水由聚醚和环保型MDI混合做成预聚体;红〔黑〕颗粒为三元乙丙环保材料在特制的平台上制成胶片,经过切割,打碎,筛选出粒径为3mm的彩色EPDM颗粒作为跑道打底专用标准型颗粒, 筛选出1.5mm左右的红颗粒,作为跑道面层专用标准型颗粒.搅拌:开始搅料前,在材料搅拌场所铺设胶布或塑料布,防止玷污地面,损坏施工品质及影响环境清洁.搅拌桶的容量应是搅拌量的1.5-2倍,使用前搅拌桶保持枯燥及清洁.搅料人员将材料按比例倒入搅拌桶中混合,材料倒入搅拌桶时,应向桶中央直接倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌.材料如附于桶边或不慎粘附其它地方应随时以刮刀刮干净.将倒入搅拌桶中的料用专业搅拌机搅拌均匀后,参加适量的催化剂再进行搅拌,最后按比例参加彩色EPDM颗粒搅拌均匀.注:加料的时候必须边搅拌边均匀缓慢的参加需添加的原料,防止破坏已搅拌均匀混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而起泡、出现局部色差,影响工程质量.混合料进行搅拌时,一定要搅拌均匀,保证各种材料能充分反响,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象,接缝平整,无明显痕迹,外表色泽均匀、耐久、均匀一致.运料工倒料时,应将容器内余料刮除干净,才能保证每次倒入的预聚体等混合材料,比例符合要求及材料不会浪费损失.1.2摊铺、包边底层利用塑胶摊铺机进行摊铺,以保证非常准确的限制塑胶底层的厚度,主跑道铺设13mm厚透气型塑胶,底层铺设厚度为9mm.运料工将搅拌好的混合料运至摊铺机料斗口,在现场技术人员的指导下,根据塑胶摊铺机操作流程,限制好摊铺机的行走速度,调整摊铺机的厚度限制杆对摊铺厚度进行限制,以保证摊铺完后塑胶底层平整,如摊铺机铺设不到的地方采用人工进行摊铺.同时,塑胶底层铺装时,在塑胶面层与内环沟、田赛设施的衔接处等接触边进行包边处理,以免因时间过长,水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提升场地的使用寿命.1.3标准养护、检测补平塑胶底层铺设完后,进入到常温养护固化阶段,养护期间外表不得放置任何东西,一定要保持外表的干净、枯燥,不得有行人或是机动车辆在上面行走.通常需要24小时才能固化.当塑胶外表站人没有任何痕迹后,可视为底胶已经完全固化.底胶固化后,采用3m直尺检测底层的最大凹陷程度.3m直尺的尺长精度为3mm,尺的底面平直无缺陷,0-25mm塞尺,塞尺精度为±1mm.如有不平整的地方,作好记号,用同种胶料进行补平.平整度到达要求后,方可进行面胶的铺设.2、EPDM塑胶面层铺装2.1、配料选料:面层材料为:胶水、细红颗粒〔颗粒粒径为1.5mm〕.搅拌:搅料人员将材料按比例倒入搅拌桶中混合,材料倒入搅拌桶时,应向桶中央直接倒入,切勿沿着桶边倒入,以免附着桶边的材料无法充分搅拌.将倒入搅拌桶中的料用专业搅拌机搅拌均匀后,参加适量的催化剂再进行搅拌,催化剂的用量根据气温适当调整,最后按比例参加红颗粒搅拌均匀.注:加料的时候必须边搅拌边均匀缓慢的参加需添加的原料,防止破坏已搅拌均匀混合料的内部组成结构,以保证在塑胶摊铺过程中不因此而起泡、出现局部色差,影响工程质量.混合料进行搅拌时,一定要搅拌均匀,保证各种材料能充分反应,每次拌料应保证在相同的条件下进行,才能保证合成后塑胶面层无气泡、裂痕现象, 接缝平整,无明显痕迹,外表色泽均匀、耐久、均匀一致.2.2、喷涂面胶层EPDM塑胶面层要先做色板以供甲方选择,根据甲方要求场地颜色,将不同颜色区分开后,用三夹板在接缝处框好,分别用不同色的胶料铺设,面层色彩要鲜艳、统一、无斑痕、不眩目,不造成相关比赛工程混乱.13mm厚透气型塑胶面层铺设厚度为4mm, 采用喷涂机正、反向分别进行喷涂,喷涂厚度为2mm,喷撒落点90度为宜,形如雨点下落,一次性喷撒料应充足.用喷涂机进行胶料喷涂时,每一组胶料的衔接要准确、整洁,尽量缩短每一组胶料的间隔时间,使成胶速度均匀一致. 同时,塑胶面层铺装时,在塑胶面层与四周等接触边进行包边处理,以免因时间过长, 水份及其他杂物进入塑胶层内,从而保证整个场地的质量,提升场地的使用寿命.3、常温固化根据施工时气温的上下决定固化时间,通常固化时间为12-24小时.4、运动场测量画线用经纬仪和钢卷尺放设点位线,各点位线都必须按国际田联的相关规定.一圈长度的误差不得大于40mm,100m比赛跑道的误差不得大于20mm,并且不得出现负误差. 径赛工程画线的原那么是必须保证各起跑点运发动跑向终点的最小距离相等,因此对于不分道起跑的径赛工程及抢道线,应使用渐开线画法,不得使用圆弧代替.4.1、弯道放线:以半圆圆心为基准点,钢尺绷直测量每道半径,依次用大头针在曲直点钉上同一颜色彩纸,每隔一米钉上一颗,依次放线.直道放线:以南北圆心为基准点,分别在两边曲直点处用钢尺拉出半径加各道宽,并在各点处钉上钢钉,两曲直点之间钢钉挂好尼龙线,将已挂好的线每隔4-5m用大头针将其固定在跑道上,以防线条摆动.4.2、跑道点位放线:施工前把各栏位点线计算好,施工时将经纬仪架设在圆心位置上,以曲直点为起始点依次拨出计算好的角度,用大头针扎上不同颜色的彩纸钉出不同栏位的点位.运动场标志线线宽均根据相关标准进行画线,画线漆为进口聚氨酯漆.用专用的划线机进行喷涂,其标志线准确、清楚、不反光、无明显虚边、与面层粘合牢固,各标志线位置距终点线间的距离长度不允许出现负差,其正差应小于1/10000.5、标准养护运动场塑胶面胶层摊铺后常温固化,保养七天以上才能进行正常的教学与练习.。

施工技术措施和塑胶跑道验收标准

施工技术措施和塑胶跑道验收标准

施工技术措施和塑胶跑道验收标准赣县中学北区运动场、看台及主席台工程施工技术措施一、施工技术方案1、进场准备(1)场地和道路:现场清理,清除无用的旧建筑、废弃物,修通临时便道(或修整现有可利用的道路)。

(2)接通施工用水:根据经验,本工程采用DN50支管即可满足生产和生活用水需要。

(3)施工用电及生活用电:最大负荷约20KW 即可满足,请甲方予以协调解决。

2、测量放线从甲方(或监理)取得基准点数据,办理交桩手续。

施工队伍进场,遵循先整体,后局部的控制原则。

首先会同建设单位进行定位放线,在1,4分界处及二圆心位置上设置角柱及圆心定位基桩,用砼浇捣并加以保护,以免施工过程中碰撞移位(如已设基桩,用复测查验,必须符合国家体育场地建设标准相关数据的要求)。

二、塑胶跑道基础施工方法a、地面找坡整平压实,密实度,92%在平整过的场地上采用光轮压路机对天然素土层进场辗压;要求纵横辗压三遍,无明显的轮迹,无弹簧土,如出现上述情况,则必须进行土基处理,处理方法:1、将软土挖掉,用黄土或8%灰土(改良土回填);2、片石回填,再用压路机辗压,直到达到要求为止。

其密实度要大于92%,含水率位于8-12%之间。

b、180厚水泥稳定砂砾基层原土碾压密实在达到要求后铺180厚水泥稳定砂砾基层,采用12-15t光轮压路机进场辗压,要求纵横辗压三遍,平整度高差按国家田协运动场地标准,用3m 直尺检验,误差不得大于3mm,密实度达到92%以上。

c、50厚细沥青砼混凝土铺平压实江西东亿科教产业有限公司 1赣县中学北区运动场、看台及主席台工程水泥稳定砂砾石的水泥渗量由实验定,指标值为水养7天>3.5MPa,水泥稳定砂砾层的摊铺严格按国家田协运动场地标准施工,均要符合设计要求,平整度高差按国家田协运动场地标准,用3mm直尺检验,误差不得大于3mm。

三、塑胶面层施工方法1、塑胶面层施工方案的确定本工程塑胶跑道采用13mm塑胶,中间球场采用人造草坪,整个场地面积较大,为保证整个场地塑胶面层的平整度,以及便于排出雨水,确保整个场地雨后不积水,根据我公司多年的铺设经验对塑胶跑道面层应采用二次分层施工方案。

塑胶跑道施工方案(4)

塑胶跑道施工方案(4)

塑胶跑道施工方案(4)
一、背景介绍
塑胶跑道是一种适用于田径运动场馆的跑道材料,具有耐磨、防滑、减震等特点。

本文将介绍塑胶跑道的施工方案。

二、施工准备
1. 材料准备
•塑胶跑道材料
•底层材料
•粘合剂
•涂料
2. 工具准备
•平整机
•搅拌器
•刷子
•滚筒
三、施工步骤
1. 场地准备
1.清理施工场地,确保场地平整、无碎石、无杂物。

2.根据设计要求布置辅助线。

2. 底层施工
1.铺设底层材料,利用平整机进行压实,确保底层平整牢固。

2.涂抹粘合剂,增加与塑胶跑道材料之间的粘合力。

3. 塑胶跑道施工
1.将塑胶跑道材料按设计要求铺设于底层之上。

2.使用搅拌器搅拌并均匀涂抹涂料在塑胶跑道表面。

3.利用刷子、滚筒等工具对涂料进行均匀处理,确保整个跑道表面光滑
均匀。

4. 检查验收
1.检查塑胶跑道施工是否符合设计要求。

2.进行初步验收,对施工质量进行评估。

四、施工注意事项
1.施工过程中注意防止降水,避免雨水对施工工艺的影响。

2.施工人员需佩戴相应的劳动防护装备,确保施工安全。

五、施工后维护
1.定期检查塑胶跑道的使用情况,及时修补损坏部分。

2.避免尖锐物体划伤跑道表面,保持跑道的整洁。

六、总结
通过本文介绍,可知塑胶跑道施工需要严格按照要求进行,以确保跑道的质量和使用寿命。

只有在施工过程中严格把控每个细节,才能最终呈现出优质的塑胶跑道。

学校塑胶跑道施工方案(3篇)

学校塑胶跑道施工方案(3篇)

第1篇一、项目概述本项目为某学校塑胶跑道施工项目,旨在为学校提供一个安全、舒适、环保的运动场地。

塑胶跑道具有弹性好、耐磨、防滑、耐候性强等特点,是现代学校体育设施的理想选择。

本方案将详细阐述塑胶跑道的施工流程、技术要求、质量控制及后期维护等内容。

二、施工准备1. 施工人员准备- 组建专业的施工团队,包括项目经理、施工队长、技术员、质检员、安全员等。

- 对施工人员进行专业技能培训和安全教育。

2. 施工材料准备- 购买符合国家标准的塑胶跑道材料,包括基础层、 cushion 层、跑道面层等。

- 准备必要的施工工具,如切割机、刮板、尺子、水平仪等。

3. 施工场地准备- 清理施工现场,确保场地平整、干净。

- 检查排水系统,确保排水畅通。

- 设置安全警示标志,确保施工安全。

三、施工流程1. 施工测量- 根据设计图纸,对跑道进行测量,确定跑道的尺寸和位置。

- 使用全站仪、水准仪等测量仪器进行精确测量。

2. 基础层施工- 清理基础层,确保表面平整、无杂物。

- 按照设计要求,铺设基层砂石,厚度一般为15-20cm。

- 使用平板振动器对基层进行压实,确保密实度。

3. cushion 层施工- 将 cushion 材料均匀铺设在基层上,厚度一般为5-10cm。

- 使用专业工具对 cushion 层进行平整和压实。

4. 跑道面层施工- 将跑道面层材料均匀铺设在 cushion 层上,厚度一般为8-10mm。

- 使用刮板将材料刮平,确保表面平整。

- 使用喷涂机对跑道面层进行喷涂,形成均匀的涂层。

5. 标志线施工- 根据设计要求,绘制跑道标志线,包括起点线、终点线、道次线等。

- 使用专业工具进行精确绘制。

6. 施工验收- 施工完成后,进行自检和互检,确保工程质量符合国家标准。

- 邀请相关人员进行验收,包括设计单位、监理单位、学校等。

四、质量控制1. 材料质量控制- 严格筛选材料供应商,确保材料符合国家标准。

- 对进场材料进行检验,包括外观、尺寸、厚度、密度等。

塑胶跑道基础施工做法

塑胶跑道基础施工做法

塑胶跑道基础施工做法一、塑胶跑道施工流程:材料准备--基础清理--放线--铺涂底胶--打磨胶板--粘接胶板--面层喷胶--画线--清理场地二、湖北伽辉塑胶跑道施工方法和工艺:1、准备工作(1)材料进场(2)施工工具与器械的准备(3)水电到位2、基础处理(1)对不符合条件的地面进行打磨、修补(2)清扫场地3、放线先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线。

4、跑道打磨将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨。

作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固。

注意事项:打磨过程中打磨机要匀速前进,切勿损坏跑道表面。

5、铺涂底胶用专业的封底胶(甲乙组比例1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂。

作用:(1)防止底层渗水(2)基础找平(3)该专业封底胶与底层基础和上层胶板具有较好的粘接力,从而确保跑道的粘接效果。

其它各道铺设过程与一道铺设大体相同。

跑道两侧边在粘接过程中,应将存留在跑道底部的空气赶挤干净,为确保侧边粘接牢固应在跑道与跑道侧边,用专用工具撬划一下在压稳,这样可以使侧边的粘接接口压住,直至胶水固化。

(4)表面压制跑道与地面粘接好后,为确保跑道与地面粘接牢固,为防止跑道翘边,就将以粘接好的跑道用重物将边缘部分压住,跑道两侧可用建筑红砖,用砖的大平面,一块接一块压稳,跑道与跑道端面接口处应用重方式处理,采用压边方法,但需用四层红砖,沿中心向两侧各摆三排平砖,直至胶水固化,以确保铺设质量。

在处理弯道过程中,由于跑道受力明显增强,跑道边缘的重压物比直道跑道粘接时重压物要增加一倍,且跑道表面中间沿丛向压一层红砖,保证跑道粘接的效果。

(5)端口裁接端面接口粘接时应先将一端跑道用钢尺压稳,裁齐。

上压跑道与下压跑道在端口粘接时应考虑低温时的收缩量,使上压板与下压板有余量,挤粘两端口应涂有粘接剂,以便粘接效果更好。

塑胶跑道做法及技术要求

塑胶跑道做法及技术要求

塑胶跑道做法及技术要求一、工程做法描述400米环形塑胶跑道运动场。

运动场内突沿半径为36米,共8条跑道,环形跑道内设置100mX65m天然草足球场,南北半圆内设置铅球区、跳远区、标枪区、铁饼链球区、三级跳远区、跳高区、泵房、水池等配套设施。

具体做法如下:1.跑道做法:挖土方、平整夯实一300mm厚碎石垫层一150mm厚,6%水泥石粉稳定层一50mm厚,粗粒沥青砼层一40mm厚,细粒沥青砼层一30mm厚,13mm厚混合型塑胶跑道;2.足球场:挖土方、平整夯实一盲沟、喷淋一250mm厚,碎石垫层一50mm厚,将原土挖出过筛后铺150mm种植兰引三号天然草;3.器械区:挖土方、平整夯实一200mm厚碎石垫层一100mm水泥砼层一20mm水泥砂浆抹面一25mm厚塑胶安全地垫。

4•篮球场铺地胶,做法:原水泥基础处理,铺10mm厚6%水泥石粉稳定层,沥青油喷洒。

40mm厚粗沥青混凝土层,20mm厚细沥青混凝土层。

5mm厚纯PU塑胶面层•安装篮球场灯光。

二、技术要求一)、塑胶面层技术指标1.耐久性塑胶面层必须在相当一段时间内保持它们的特性,在需要大修前至少维持8〜10年,当然,面层的寿命与使用的程度和使用的水平有关。

2.有效性要使在该面层上运动时的运动员感到舒适与安全,最基本的要求,要符合《国际田径协会联合会田径场地设施标准手册》中的相关规定。

3.测试:田径场在正式运作前必须经过实验室的实验测试,其目的是确信各种原材料相互兼容性组合;确信这种装置在大部分正常气候条件下能成功地安装;确信表面具有满意的耐久性;确信表面的特性能使田径运动员满意;确信原材料的成分、组合、安装方法、长期使用不对环境造成污染。

4.表面平坦在任何位置和方向上,每4米丈量距离不能超过6毫米的起伏,每1米丈量距离不能超过3毫米的起伏,而在不规则的一步丈量距离内不能超过1毫米的起伏。

5.表面厚度5.1塑胶面层的表面,由于磨损和风化会变薄,所以在跑道竣工时,表面平均厚度应该至少达到12mm,绝对不允许出现薄于10mm的地方,厚度在10mm和10.5mm之间的表面不能超过整个表面的5%,需要特别加厚区(撑竿跳高,标枪,三级跳远和跳高)不在上述范围之内,大型比赛时,表面的任何一处厚度都不得低于10mm。

塑胶跑道施工方案 (2)

塑胶跑道施工方案 (2)

塑胶跑道施工方案 (2)
一、前言
塑胶跑道是一种适合体育场、操场等场地使用的材料,其施工方案是关乎跑道
使用寿命和运动员的安全的重要环节。

本文将就塑胶跑道的施工方案进行详细介绍。

二、材料准备
1.底层处理在施工之前,需要准备好以下材料:碎石、水泥、沥青等。

碎石用于铺设底层,水泥和沥青用于混合铺设中层。

2.中层处理中层处理要选择耐磨、抗老化、透水性好的材料,如塑胶
颗粒、乙烯基纯胶等。

3.表层处理表层处理主要选用经过UV处理、色彩鲜艳持久的塑胶颗
粒。

三、施工步骤
1.底层施工
–在场地清理平整后,铺设碎石,用水泥和沥青混合浇筑,达到一定硬度和平整度。

2.中层施工
–在底层好后,铺设中层材料,如塑胶颗粒,均匀铺平,确保良好的弹性和耐磨性。

3.表层施工
–最后一步是铺设表层,选用经过特殊处理的塑胶颗粒,确保颜色持久和表层平整。

四、施工注意事项
1.环境要求
–施工过程中,保持场地清洁干燥,避免雨水渗入影响施工效果。

2.施工人员
–施工中应有专业人员进行操作,保证施工质量。

3.施工时间
–选择适宜的季节进行施工,避免气温过高或过低影响施工效果。

五、总结
塑胶跑道的施工方案决定着跑道的质量和使用寿命,合理的材料准备和施工步
骤能够确保跑道的安全耐用。

希望本文的介绍能帮助到您在塑胶跑道的施工中。

塑胶跑道施工方法及施工工艺

塑胶跑道施工方法及施工工艺

塑胶跑道施工方法及施工工艺塑胶跑道是一种高弹性、耐磨损、防滑、环保且使用寿命长的运动场地材料,适合于多种户外运动场地的铺设。

下面是塑胶跑道的施工方法及施工工艺介绍。

一、施工前准备1.测量在施工前需要进行场地测量,确定跑道的长度、宽度和厚度等尺寸,为施工做好准备。

2.场地清理将施工区域进行清理,清除杂草、泥土和其他障碍物,保持场地整洁,确保施工质量。

3.水泥基底施工如果原有地面是水泥或其他硬型基底,需要在施工前进行除尘和清洁,并检查是否有损坏的地方,如有需要修补。

二、材料准备1.塑胶跑道材料选择合适的塑胶跑道材料,根据场地使用的需要选择合适的厚度和颜色。

2.弹性层材料弹性层材料是塑胶跑道的重要组成部分,可选择橡胶颗粒、橡胶滚珠等材料。

3.黏合剂选择适用于塑胶跑道的专用黏合剂,保证黏合的牢固程度。

三、施工工艺1.基底处理将基底清理干净并浇注水泥砂浆,待砂浆干燥后铺设聚乙烯薄膜作为防潮层。

2.弹性层施工将橡胶颗粒或滚珠等弹性层材料均匀地铺设在聚乙烯薄膜上,则压平、压实。

3.漆面层施工在弹性层表面涂布适量的底漆,待底漆干燥后,涂布塑胶跑道材料,使其均匀铺设在弹性层上。

4.刮涂施工使用刮涂机将塑胶跑道材料刮薄并压实,确保材料均匀厚度一致。

5.线道标划在刮涂完成后,根据需要进行跑道线道的标划,确保跑道的规范和美观。

6.养护施工完成后,需要对塑胶跑道进行养护,避免阳光直射和大风天气,保持跑道的干燥。

四、施工注意事项1.温度控制施工过程中要注意环境温度,一般要求在5℃以上施工,避免低温下材料粘结效果受影响。

2.施工时间选择在干燥的天气施工,避免下雨或湿润天气对施工质量产生影响。

3.施工厚度根据场地的使用需求选择合适的厚度,一般要求在6-9毫米。

4.条件检查在施工前需要检查基底的平整度和硬度,确保施工条件满足要求。

5.施工队伍技术选择专业的施工队伍进行施工,确保施工质量和工期。

6.施工质量控制施工过程中要对每个施工环节进行质量把控,确保每个环节达到要求。

工程施工塑胶跑道施工方案

工程施工塑胶跑道施工方案

塑胶跑道施工方案一、工程概况本工程为XX学校运动场工程,计划投资500万元,工程施工内容包括400m长的环场塑胶跑道,环道内的人造草皮足球场,两个小篮球场,以及沙坑、跳远区等运动场地。

工程要求按照《田径设施标准手册》和相关规范标准进行施工。

二、技术标准1. 塑胶跑道:跑道厚度为13mm,采用透气型塑胶跑道,材质要求达到国家标准。

2. 人造草皮足球场:宽度为47.5m,采用高品质人造草皮。

3. 篮球场:采用水泥砼拉毛地面。

4. 沙坑:助跑距离为18m,长8m,宽6m,四周边缘高出原有地面1cm,采用砖砌坑壁,水泥砂浆抹光。

5. 跳远区:按照标准要求进行施工。

三、工期本工程招标文件要求工期为2个月,我公司将根据类似施工经验,将原有工期进行提前,确保50天内完工全部工程量。

四、施工部署1. 施工组织机构:根据本工程的实际情况,结合我公司的管理经验,本项目将设置项目经理部一级管理机构,代表总公司全权负责该工程的施工管理。

项目经理部下设工程技术组、质检安全组、机械物资部、综合办公室、中心试验室等5个组。

分为土方施工队、砼施工队、塑胶施工队、测量组等。

2. 各部门主要职能:项目经理部负责组织项目的生产、经营、投资控制,协调各部门关系,组织质量管理体系;工程技术组负责施工方案的制定和施工过程中的技术指导;质检安全组负责对施工过程进行质量监督和安全检查;机械物资部负责施工所需机械设备和材料的采购、储存和分配;综合办公室负责日常行政管理和后勤保障;中心试验室负责对施工过程中的材料和工程质量进行检测。

五、施工工艺1. 场地清理和修补:为了保证塑胶面层的质量,必须对基础面进行彻底清理,以利于充分发挥聚氨酯的粘接力和塑胶面层的厚度均匀。

清理油污、污灰、凸状物、沥青层轮迹等,封闭施工作业面,尽可能减少车辆行人出入。

2. 基础复验:根据《田径设施标准手册》和相关规范标准对已完工田径场基础进行测量、定位和质量验收。

检测基础平整度、坡度、排水系统等。

塑胶跑道施工过程及步骤

塑胶跑道施工过程及步骤

塑胶跑道施工过程及步骤塑胶跑道铺装,主要铺设塑胶运动场地,塑胶跑道,田径场跑道、人造草田径场,塑胶篮球场,塑胶网球场,塑胶排球场,塑胶羽毛球场,室内塑胶球场,学校塑胶操场,幼儿园印花团塑胶地面,塑胶旧场地翻新改造,人造草坪铺装,地坪漆,球场围网更换及维修,塑胶球场照明设施等。

一、必备条件1、土质场表面应平整。

2、建议将跑道建成南北向。

二、特性全天候使用:任何季节及温差,均能维持高水准的品质,雨后更能立即使用,增加利用时间,提高场地使用率。

弹性:具有适度的弹性及反弹力,可减少体力的消耗,增进竞赛成绩。

冲击力吸收:适度吸收脚部冲击力,减少运动伤害,长期练及比赛均适宜。

耐候性:不会因紫外线、臭氧、酸雨的污染而褪色、粉化或软化,并能长期保持其鲜艳的色彩。

耐磨性:耐磨耗性小于%,满足各级学校长时间,高使用频率的需要。

耐压缩性:不会因为田径器材的重压而无法恢复弹性。

抗钉力:在受力最大使用最频繁的百米起跑点,也不会受到钉鞋或起跑架破坏。

耐冲击性:具有强韧的弹性层及缓冲层,可吸收微弱的冲击,表面不会受损。

平展性:施工时使用自流平材料,表面平展,能符合特别平展的比赛场地要求。

粘接性:特殊施工处置惩罚,粘接力强,可压抑水份上升,无起泡、剥离等现象。

安全性:可防止跌倒所发生的运动伤害。

经济:维护方便、节省管理费用。

色彩:专用高弹性EPDM和PU颗粒(通常也称聚氨酯颗粒),表面颜色柔和,颗粒状表层,防止刺眼光线的反射,美观耐久,并可采用多色彩搭配,聚合氢元素及硫化过程不产生有害物质,所以为环保产品。

三、塑胶跑道的分类:一般来讲,通常说的跑道是指各级各类学校及专业体育场内的田径场跑道,有标准跑道和非标准之分,标准跑道是指周长为400米,半径为米(另外还有36米和米两种),非标准跑道是指根据操场用地面积形状和大小,适当地调整操场的半径和周长,常见的有周长为200米、300米等。

而塑胶跑道根据其施工的结构、用料可分为:预制型塑胶跑道全塑型塑胶跑道混合型塑胶跑道复合型塑胶跑道透气型塑胶跑道EPDM塑胶跑道预制型塑胶跑道和全塑型塑胶跑道因其无可比较的优秀性能是专业的田径运动场的常用类型,但其价格之高,是一般的大中小学所不能蒙受的;混合型塑胶跑道和复合型塑胶跑道性能介于全塑型与透气型之间,价格要略低于全塑型等塑胶跑道,但也比透气型高了不少,对根蒂根基要求较高;透气型塑胶跑道的性能完全可以达到GB/-93各项指标,而且透气透水,施工期短,维护翻新也较容易,性价比最高,也是大中小学的首选;PDM塑胶跑道则主要用于小学或是幼儿园等非标准的跑道。

塑胶跑道施工方法及施工工艺

塑胶跑道施工方法及施工工艺

塑胶跑道施工方法及施工工艺塑胶跑道是一种高弹性、耐磨损、环保的运动场地,常用于田径场、操场以及多功能体育场馆等场所。

塑胶跑道的施工方法及施工工艺如下:一、施工准备1.材料准备:准备适量的塑胶颗粒、胶粘剂、嵌入物等。

2.基础处理:清理施工面,确保基础平整、干燥、无杂质。

二、施工工艺1. 底涂施工:将胶粘剂均匀涂布在施工面上,一般采用聚氨酯胶粘剂。

待胶粘剂干燥,形成一层厚度约为0.2-0.3mm的底涂层。

2. 塑胶颗粒铺设:将塑胶颗粒均匀铺设在底涂层上,一般铺设2-3mm的颗粒。

可根据需求选择不同颜色的颗粒进行搭配。

3. 中涂施工:在塑胶颗粒铺设后,将胶粘剂均匀涂布在铺设的颗粒上,形成一层厚度约为2-3mm的中涂层。

4. 表面涂装:在中涂层完全干燥后,再次涂布胶粘剂形成一层厚度约为1-2mm的表面层。

可根据需求选择不同颜色的胶粘剂进行涂装。

5.嵌入物安装:将嵌入物如白线、分界线等安装在塑胶跑道上,确保位置准确、固定牢固。

6.表面处理:使用专用设备对塑胶跑道表面进行研磨、抛光,使其更加平整、光滑。

三、施工注意事项1.确保施工环境干燥、温度适宜,一般要求室外施工温度在5℃以上。

2.施工前需对施工面进行检查,如有坑洞、裂缝等地方需进行修补处理。

3.施工过程中要确保材料的质量和比例,避免出现粘结不良或胶体难以形成等问题。

4.施工过程中需要注意配合施工工艺,保证每一层的厚度和质量。

5.施工完毕后要进行质量验收,确保塑胶跑道的平整度、硬度、防滑性等符合相关标准要求。

总结起来,塑胶跑道的施工工艺包括底涂施工、塑胶颗粒铺设、中涂施工、表面涂装、嵌入物安装和表面处理等步骤。

在施工过程中需要注意环境条件、材料质量和施工工艺,以确保塑胶跑道质量达到标准要求。

[整理版]塑胶跑道做法

[整理版]塑胶跑道做法

聚氨酯铺面材料是一种新型高分子合成材料,现已被公认为是目前世界上最佳的体育运动场地使用材料,它具有强度高、弹性好、吸震性能好、耐磨、耐气候老化、防滑、平整和色彩美观的优点。

同时场地易于清洁和维修管理,不受气候条件的影响。

美观、鲜艳、平坦,使运动员具有舒适感,振奋精神,提高竞技水平。

由于聚氨酯塑胶场地具有良好的运动使用特性,受到体育界、教育界人士及广大群众的推崇,已广泛应用于举办国际国内体育比赛、学校操场及全民健身场地。

施工工艺及特点不脱颗粒混合型首先需对水泥基础进行防水处理或沥青基础进行封底处理。

待基础层处理完毕保养24小时后即可摊铺跑道底层,用跑道底材按国标掺25%粒径3-4mm高弹性黑胶粒,搅拌均匀倒入场地,刮耙刮平,铺设厚度9mm,固化保养24小时。

全场倒入2mm厚跑道面层材料,刮耙刮平,全场均匀撒下3-5mmEPDM防滑颗粒,24小时后清扫掉未粘牢的EPDM颗粒,之后滚涂或喷涂一层跑道专用面漆。

整体性能好,适用于各级体育比赛场地。

维护方便、经济,可吸收强劲冲击,耐老化,色彩鲜艳。

在沥青基础上铺装最佳。

颜色有铁红、草绿色或根据用户需求而定。

不脱颗粒复合型检查基础平整度,用3m直尺测量平整度需在3mm以内,全场整体平整。

采用粒径3-4mm高弹性黑胶粒掺高强度单组份胶水,搅拌均匀倒入摊铺机,铺设厚度为9mm,固化保养24小时。

用PU胶掺30%黑胶粉或滑石粉进行黑胶粒底层封底,封底保养24小时,全场倒入2mm厚跑道面层材料,刮耙刮平,全场均匀撒下3-5mmEPDM防滑颗粒,24小时后清扫掉未粘牢的EPDM颗粒,之后滚涂或喷涂一层跑道专用面漆。

抗紫外线,有效避免运动伤害,具有强韧的弹性层及缓冲层,可抗钉鞋磨损,软硬适中,耐磨性佳,价格较低,有一定的使用局限性,性能介于混合型、透气型之间。

在混凝土基础上铺装最佳。

颜色有铁红、草绿色或根据用户需求而定。

喷涂面透气型检查基础平整度,用3m直尺测量平整度需在3mm以内,全场整体平整,场地排水坡度达到要求。
