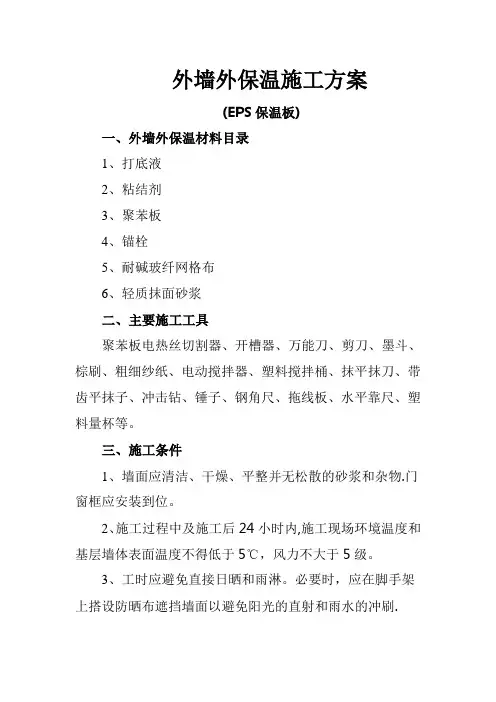

EPS外墙外保温工程施工方案

第一部分:施工程序

一、施工程序:

基层墙体找平——EPS板粘贴(24小时后进行下道工序施工)——EPS板塞缝、打毛、磨平、门窗洞口及女儿墙处理——EPS板面抹胶泥,粘网格布(加强网、标准网、包边加固处理,24小时后进行下道工序施工)——面层抹胶泥、找平、面层处理,门窗洞口细部处理——涂料面层

二、施工准备及部署

(一)、材料准备:外墙采用60mm厚阻燃自熄型聚苯板(EPS)(防火等级

B1级),胶粘剂,抹面胶浆,检查材料进场质量证明文件,确保材料质量;

(二)、人员准备:各栋号落实专业队伍施工,必须经培训后方可施工。

第二部分:施工方法

一、基层墙体

3、将配制好的界面砂浆用棍子或笤帚均匀地涂刷在基层面上,不得漏涂,且不宜过厚2~3mm左右即可.

4、涂好的界面砂浆以不流淌为宜,涂后待其快干固时可进行下道工序(找平层)施工,采用1:3(水泥:中砂)水泥砂浆找平,水泥砂浆找平层施工时随抹随用长度超过2m的靠尺检查垂直度与平整度,墙面平整度≤3mm/m,墙角垂直度≤2mm/m,以保证基层墙体的平整度符合施工规范要求。

二、EPS板的粘贴

1、施工用料:水泥32.5#(普通硅酸盐水泥);

强力水泥胶泥:节能墙体专业胶粘剂;

2、主要施工工具:抹子、槽抹子、角抹子、专用尺抹子、手锯、靠尺、电动搅

拌机、刷子、多用刀、灰浆托板、拉线、开槽器、皮尺。

3、施工要求

1)施工现场应具备通电、通水施工条件,并保持清洁的施工环境。

2)施工现场环境温度和基层墙体表面温度不能低于5℃,风力不大于5级。

3)雨天施工时应采取有效措施(用塑料模或五彩布覆盖遮挡,雨水较大时应停止施工),防止雨水冲刷墙面。

4)外墙门窗框安装到位(验收合格)

W29577 7389 玉37530 929A 銚b21178 52BA 劺U

5)基层墙体处理干净无油、灰尘、污垢、脱膜剂、风化物、涂料、蜡、防水剂、潮气、霜、泥土等污染物或其它有碍粘结的材料,并应剔除墙面的凸出物时,方可进行EPS板粘贴。

6)墙体在施工过程中,应采用必要的防护措施,防止施工墙面受到污损,待建筑泛水、女儿墙,密封膏等构造细部按设计要求施工完毕后方可拆除保护物。

4、施工方法:采用点框式粘接方法

1)配制胶泥

①配制胶泥时必须设专人负责,以确保胶泥的质量;

②配合比(重量比):苯板胶:水泥=1:1

③胶泥的配制与搅拌

配制前先将苯板胶倒到大桶里用电动搅拌器具搅拌一下苯板胶,然后将已经量好的水泥一小部分一小部分地加入桶中,边加边搅拌,每加一小部分后,都要充分搅拌,不能一次性加入过多的水泥,更不能一次性加入全部水泥同时应避免过度搅拌出现离析,胶泥初次搅拌静停5分钟后,应再搅拌,从而打破初始的组合,此时加入适量的水来调整和易性;配好的胶泥应与阴凉处放置,避免阳光暴晒,胶泥应

随用随配,一次性不要调配过多,够一个工作期使用即可,调配好的胶泥最好在2小时内用完,最长不宜超过3小时,遇炎热天气适当缩短存放时间。

2)粘贴EPS板

①铺贴顺序:

根据工程情况采用从下至上或从上至下水平方向横向逐渐铺设方法,无论哪种方法都应选好起始端(线)或界定板,贴好前先拉好垂直线、水平线、跟线贴板,相临两板错缝粘贴(错缝1/2板长),转角部位应咬茬粘贴,洞口四角处聚苯板不得接缝,祥见标准图02J121-1中A5聚苯板洞口四角切割和顶部锚固要求,当墙面连续高度或宽度超过23米时设伸缩缝,做法按照02J121-1中3/A15节点施工。

②EPS板包边部位及要求

在墙体底部散水、门窗洞口侧面、伸缩缝及墙面尽端部位,EPS板需进行反包标准网,其方法为宽度为25~30cm(视EPS板厚度而定)的标准网与基层先粘贴,其粘贴宽度为10cm,待EPS板粘贴后进行反包。

③铺摊胶泥

粘贴EPS板时沿EPS板周围用不锈钢抹子涂抹配制好的粘结胶泥,泥带宽约20mm,厚15mm;苯板规格采用500×600,胶泥在板中间均匀布置5个点,每点直径为50mm,厚15mm,涂胶面积不小于板面积的30%,EPS板抹完胶泥后应立即将板平贴在基层墙体上滑动就位,粘贴时动作应当轻柔,均匀挤压,保证结合一致粘贴牢固;为了保持墙面的平整度随时用一根长度超过2米的靠尺进行整平操作。仅在聚苯板需要包网格布时才可以在聚苯板的侧面涂抹粘结胶,其他情况下均不得在聚苯板侧面涂抹粘结胶浆(包括嵌缝用的长板条),以免引起开裂。

④EPS板的接缝

粘贴时应保证EPS板缝相接紧密,不允许留缝,对粘贴时挤出板侧的胶泥应用灰刀清除干净,对下料尺寸偏差或切割等原因造成的板间小缝(板间缝隙大于2mm

时),应用EPS板截成合适的小片塞入缝中,对板边的轻微不平处随时用专用的抹子搓平。

EPS板接缝的质量标准:粘贴苯板时,板缝应挤紧,相临板应齐平,板间缝隙不得大于2mm,板间高差不得大于1.5mm,斑缝隙大于2mm时,应用聚苯板条将缝塞满,板间高差大雨.5mm的部位应打磨平整。

21094 5266 剦39231 993F 餿33958 84A6 蒦B26983 6967 楧30832 7870 硰M23326 5B1E 嬞

⑤EPS板面初步找平

将刮好胶泥的EPS板按规定就位后,用长度超过2米的靠尺将板压实、压平,进行初步找平,为了下一道工序做好准备。

⑥EPS板打磨

待EPS板粘贴24小时后方可进行打磨,使用粗砂纸或专用工具。对整个墙面打磨一遍,打磨时不要沿板缝平行方向,而是做轻柔的圆周运动将不平处磨平,将墙面打磨成细麻面。

⑦安装锚栓(紧固件)

A、锚栓采用改性聚丙乙烯胀钉(紧固件)。

B、在贴好的网格布的苯板上用冲击钻孔,空洞深入墙基面不小于5cm,数量每平方米聚苯板3~4个改性聚苯乙烯胀钉(紧固件),造型处间距为300mm/个。

C基层墙体转角处锚栓应加密祥见标准图02J121-1中A5节点。

⑧网格布的铺设

网格布的规格为ARN6×6

A、涂抹抹面胶前,先检查聚苯板是否干燥,表面是否平整。标准网格布的铺设方法为二道胶浆法,在聚苯板表面均匀涂抹一层面积大于一块网格布的胶浆,厚度
