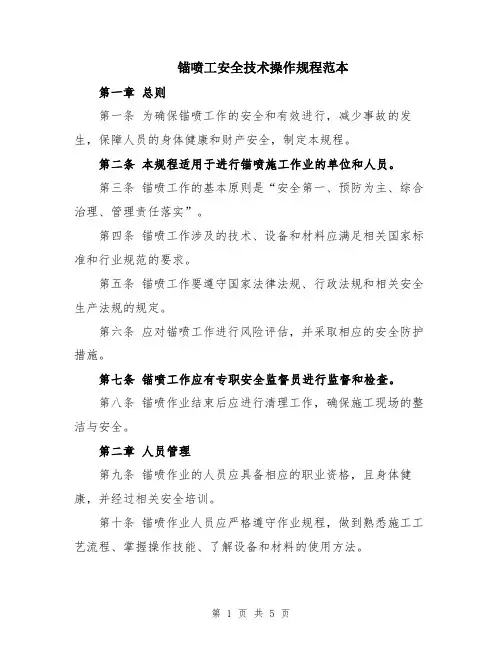

锚喷工现场操作规程示范文本

相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

锚喷工现场操作规程示范

文本

In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each

Link To Achieve Risk Control And Planning

某某管理中心

XX年XX月

锚喷工现场操作规程示范文本

使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。

一、接班:

1、准时进入工作面接班地点。

2、询问上班工作情况。

3、现场检查:检查顶板、设备运转、材料存贮量情况

等等。

4、问题的处理:对检查出的问题汇报处理。

5、履行交接班手续。

二、施工前的准备:

首先要用敲帮问顶的方法检查巷道。全面检查巷道断

面尺寸、中腰线是否符合设计要求。对通过作业区的电

缆、管线、风筒及各种设备器材要妥善保护、遮盖。用高

压风、水将受喷面吹洗干净。

1、施工前以地测科给定的中腰线施工,队组严格按线进行施工,否则严禁施工。

2、喷浆前必须挂设标准线,挂线数量拱部3道绳,帮部不少于2道绳,喷浆线上必须有喷浆厚度标志。

3.喷浆前巷道规格必须符合巷道设计规定,并拉尺对其检测。不符合巷道规格设计要求时,必须进行处理,否则不准作业。

4、喷砼前,首先处理网兜、锚杆松动、蝶片不贴岩面处,将网兜剪开放落碎矸后,重新将网联结好。将松动的螺母拧紧,使蝶片紧贴岩面,锚杆失效的要重新补打,缺网片的地点要补齐网片。

5、喷浆前要用高压风水冲洗受喷面,保证喷体与受喷面结合严密。

6、喷浆前,将喷射现场的矸石、杂物清理干净,接好输料管、风水管,输料管不得有急弯,接头严密,不得漏

风。

7、检查喷浆机是否完好,送电空载运转,紧固好摩擦板,不得出现漏风现象。

喷射人员要佩带齐全有效的劳动保护,登高作业时必须佩戴安全带。

特别提醒:敲帮问顶时,人员要站在安全地点,并清理好退路。

1、风水管路:进行送风、给水试验,检查是否有漏风漏水现象。

2、输料管路:检查其磨损情况,看有无漏风跑料现象。

3、喷枪:卸开检查拢料管、水环及其连接部件磨损情况、水孔有无堵塞。

4、喷射机:料缸中有无杂物余料,出料弯头有无堵塞;活塞缸、压力表、电动机及各传动部件是否正常;操

作手把、开关按钮是否灵活可靠;各阀门有无漏风现象;各密封部位是否密封;减速箱和各轴承是否有油。

5、联络信号清晰、准确。

6、照明、防尘设施是否齐全、可靠。

7、埋设控制喷厚标志:为使喷射混凝土的厚度符合设计要求,必须预先埋设厚度标记。

8、准备喷射材料:所需材料按作业规程规定配比,两次过筛,堆放整齐后备用。

二、喷射混凝土的要求:

1、喷射顺序应先墙后拱,从墙基自下而上进行,喷枪头与受喷面应尽量保持垂直,喷枪头与受喷面的垂直距离为0.8m—1.0m

2、人工拌料时采用潮拌料,水泥、沙子和石子应清底并翻拌3遍使其混合均匀。

3、喷射时,喷浆机的喷射压力为3.5MPA,水压应比

风压高0.1MPA 左右,加水量凭射手的经验加以控制,水灰比0.4—0.5。

4、喷射过程中,根据出料的变化,及时调整给水量,保证水灰比准确,要使喷射的湿混凝土无干斑、无流淌、粘着力强、回弹料少。一次喷射混凝土厚度50—70mm。复喷前应用高压水重新冲洗受喷面。

5、复喷时,必须准守下列规定:

①电缆、风筒、电器设备复喷时必须用旧皮带掩护好,防止喷浆破坏电缆或风筒。

②复喷时,应保证工作面正常供风。

③喷浆作业,现场每隔25米留设一组喷厚检测孔,每组3个喷厚检测孔(拱顶1组观测孔、拱肩2组观测孔、巷帮2组观测孔)。

三、喷射工作:

1)喷射机操作:先开风后给水,调整好风压和配水

量,最后送电给料。停止时,先停料,待料缸中的存料喷完后,再停电,最后关水停风。

1、喷射工作开始前,应首先在喷射地点铺上旧胶带或烂风筒,以便收集回弹料,回弹率控制在帮部不超过10%,拱部不超过15%,回弹料回收率控制在90%。

2、喷射工作结束后,喷层必须连续洒水养护28天以上,7天以内每班洒水一次,一次喷射完毕,应立即收拾回谈弹物,并应将当班拌料用净。

3、当班喷射工作结束后,必须卸开喷头,清理水环和喷浆机内外部所有灰浆和材料。

4、开机时必须先给风、后开水、在开机、最后上料,停机时要先停料后停机,在关水,最后停风,喷射工作开始后严禁将喷射枪头对准人员。

5、喷射操作由工人配合进行,射手抱喷头进行操作,副手观察喷射情况和进行安全监护。

6、射手掌握好喷射角度,喷嘴力求垂直岩面,喷墙时其喷射角度以下俯10°~15°为宜,喷射拱顶时其最小仰角为65°。

7、采用划圈喷射法,既喷出料以一圈压半圈,程螺旋状沿横向由下向上,反复运动,圈径以200—300mm为宜。

8、喷浆支护后应按规定时间进行洒水养护,养护时间不少于7天。

特别提醒:开机前必须听从信号指挥,喷枪不准对准人,开风、开水应缓慢进行,以防风水管破裂,弹起伤人。

喷头操作:先开水、后开风,及时调整水灰比,尽量使喷头与喷射面保持垂直,并与喷射面保持0.8-lm左右距离;喷射顺序应先墙后拱,由下而上呈螺旋状轨迹移动,轨迹直径为200—300mm,一圈压一圈按作业规程规定喷

相关文档
最新文档
