后浇带及施工缝处理措施

合集下载

后浇带、施工缝留置形式、位置和处理措施

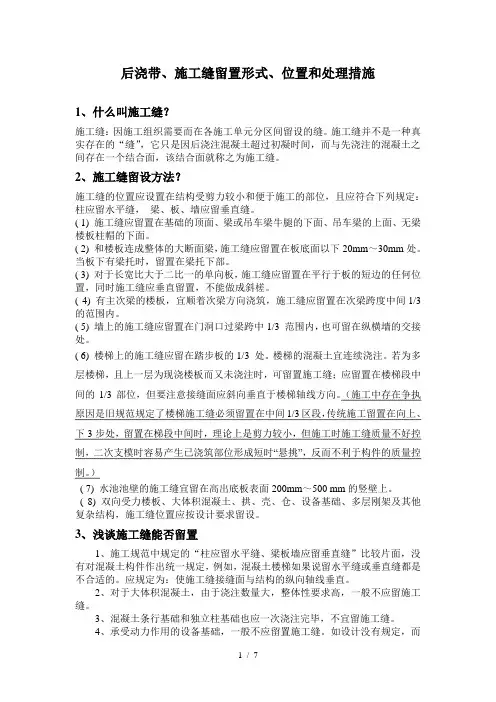

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

地下室施工缝及后浇带施工专项方案

地下室施工缝及后浇带施工专项方案

地下室施工缝及后浇带施工专项方案一、施工缝的定义和作用1.1施工缝是指为了控制混凝土干缩变形而设置的隔离缝,防止干缩开裂的发生。

1.2施工缝的作用是可以缓解混凝土的干缩应力、降低混凝土的内应力、控制混凝土的变形、提高混凝土结构的整体性能。

二、施工缝的设置要求2.1施工缝的间距应不超过混凝土板高度的30倍。

2.2 施工缝的深度一般为板厚的1/3,但不应小于20mm。

2.3 施工缝的宽度不应小于10mm,可根据结构设计及施工要求适当调整。

三、施工缝的施工方法3.1常用的施工缝包括:(1)板面缝:设置在混凝土地下室板上的缝隙。

(2)柱缝:设置在混凝土柱上的垂直缝隙。

(3)壁面缝:设置在混凝土墙体上的缝隙。

3.2施工缝的施工方法通常有以下几种:(1)震动法:使用震动器在浇筑混凝土时震动,使混凝土流动性好,从而减少干缩裂缝的产生。

(2)分段浇筑法:将大块混凝土分成若干小块进行分段浇筑,有利于干缩应力的释放。

(3)预留缝板法:在浇筑混凝土之前,在需要设置缝隙的位置插入一块预留缝板,使缝隙得以保留。

(4)挠性接头法:将混凝土板和柱子之间设置挠性接头,以吸收板和柱间的变形差异。

四、后浇带的作用和施工要求4.1后浇带是为了提高地下室结构的整体性能而进行的加固措施。

4.2后浇带的设置要求:(1)后浇带的宽度一般不应小于150mm,应根据具体的结构设计确定。

(2)后浇带应设置在地下室板和墙体的连接部位以及板与板之间的交接处。

(3)后浇带的厚度应根据结构设计和施工要求确定,通常不小于板厚的1/3(4)后浇带的混凝土强度应与原混凝土一致,使用相同的材料和施工工艺进行浇注。

五、施工缝和后浇带的施工流程5.1施工缝的施工流程:(1)确定施工缝的位置,按照结构设计要求进行标记。

(2)在混凝土浇筑之前,进行震动或其他方法使混凝土流动性好。

(3)在混凝土还未完全凝固之前,将预留缝板插入到需要设置缝隙的位置。

(4)在混凝土凝固后,拆除预留缝板,修整缝隙边缘,以保证缝隙的整体性和平整度。

施工缝后浇带施工方案

施工缝后浇带施工方案

施工缝后浇带施工方案施工缝和后浇带是建筑施工中常见的工程部分,施工缝用于分割建筑结构,使其在发生变形时能够相对独立地运动,从而减小变形的影响。

后浇带则是指在主体结构施工完毕之后,为了增加结构强度和稳定性而进行的加固施工。

一、施工缝方案:1.施工缝的位置确定:施工缝的位置通常要根据建筑结构所需的变形和内力分布来进行合理的确定。

在确定施工缝位置时需考虑结构的变形和受力的要求,避免在受力集中的部位设置施工缝,一般在结构应力较小的区域设置。

2.施工缝的类型选择:常见的施工缝类型有板缝、柱缝和墙缝等。

板缝是指沿楼板或屋面对构件进行裂缝处理,柱缝是指将连续柱切分为若干段,墙缝则是指将连续墙体切分。

根据不同部位和结构的要求选择合适的施工缝类型。

3. 施工缝的尺寸设计:施工缝的尺寸设计要考虑结构变形、受力和施工难度等因素。

施工缝的宽度一般为10-20mm,施工缝的深度一般为构件宽度或厚度的1/4-1/6、此外,还需考虑施工缝的标志和密封方式。

4.施工缝的施工方法:施工缝的施工方法包括钢筋预留、填充材料、防水层等。

二、后浇带施工方案:1.后浇带的位置确定:后浇带一般设置在结构的受力集中部位,如大跨度梁、柱节点等。

在确定后浇带位置时需考虑结构的受力特点和设计要求。

2. 后浇带的尺寸设计:后浇带的尺寸设计要考虑结构的受力和加固要求。

后浇带的宽度一般为150-300mm,深度一般为构件高度或需加固高度的1/4-1/63.后浇带的施工方法:后浇带的施工方法包括清理表面、钢筋绑扎、混凝土浇筑等。

在施工过程中需注意控制混凝土的浇筑速度和浇筑高度,以确保后浇带的强度和质量。

4.后浇带的验收:后浇带施工完毕后需进行验收,确保施工质量符合设计要求。

验收内容包括后浇带的尺寸、强度和平整度等。

综上所述,施工缝和后浇带是建筑施工中重要的工程部分。

通过合理的施工缝和后浇带的设计和施工,可以提高建筑结构的稳定性和耐久性,确保建筑工程的质量和安全。

【整理】后浇带、施工缝留置形式、位置和处理措施

【整理】后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置地点、形式和办理举措1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝其实不是一种真切存在的“缝”,它不过因后浇注混凝土超出初凝时间,而与先浇注的混凝土之间存在一个联合面,该联合面就称之为施工缝。

2、施工缝留设方法?施工缝的地点应设置在结构受剪力较小和便于施工的部位,且应切合以下规定:柱应留水平缝,梁、板、墙应留垂直缝。

(1)施工缝应留置在基础的顶面、梁或吊车梁牛腿的下边、吊车梁的上边、无梁楼板柱帽的下边。

(2)和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

(3)关于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何地点,同时施工缝应垂直留置,不可以做成斜槎。

(4)有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3的范围内。

(5)墙上的施工缝应留置在门洞口过梁跨中1/3范围内,也可留在纵横墙的交接处。

(6)楼梯上的施工缝应留在踏步板的1/3处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争吵原由是旧规范规定了楼梯施工缝一定留置在中间1/3区段,传统施工留置在向上、3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时简单产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)(7)水池池壁的施工缝宜留在超出底板表面200mm~500mm的竖壁上。

(8)双向受力楼板、大概积混凝土、拱、壳、仓、设施基础、多层刚架及其余复杂结构,施工缝地点应按设计要求留设。

3、浅谈施工缝可否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出一致规定,比如,混凝土楼梯假如说留水平缝或垂直缝都是不适合的。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置位置、形式和处理措施之袁州冬雪创作1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝.施工缝其实不是一种真实存在的“缝”,它只是因后浇注混凝土超出初凝时间,而与先浇注的混凝土之间存在一个连系面,该连系面就称之为施工缝.2、施工缝留设方法?施工缝的位置应设置在布局受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝.( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面.( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处.当板下有梁托时,留置在梁托下部. ( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不克不及做成斜槎.( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内.( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处.( 6) 楼梯上的施工缝应留在踏步板的1/3 处.楼梯的混凝土宜持续浇注.若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向.(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,实际上是剪力较小,但施工时施工缝质量欠好节制,二次支模时容易发生已浇筑部位形成短时“悬挑”,反而晦气于构件的质量节制.)( 7) 水池池壁的施工缝宜留在高出底板概况200mm~500 mm的竖壁上.( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂布局,施工缝位置应按设计要求留设.3、浅谈施工缝可否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是分歧适的.应规定为:使施工缝接缝面与布局的纵向轴线垂直.2、对于大体积混凝土,由于浇注数量大,整体性要求高,一般不该留施工缝.3、混凝土条行基础和独立柱基础也应一次浇注完毕,不宜留施工缝.4、承受动力作用的设备基础,一般不该留置施工缝.如设计没有规定,而施工时又必须分段浇注混凝土时,应先征得设计单位同意,并符合施工规范要求方可设置.但在同一设备机座的地脚螺栓之间,在重要机座之下和用轴毗连传动的设备机座之间不得留置垂直缝.5、基础的薄壁或悬壁部位以及被孔洞削弱部位不该留置施工缝.6、施工规范规定:“和板连成整体的大断面梁,施工缝应留置在板底面以下20-30mm,当板下有梁托时,留在梁托下部.”大断面梁,没有详细规定端面尺寸,一般认为和板连成整体的梁应和板同时浇注,只有当梁的高度大于1m时,才允许将梁单独浇注并按规范规定留置施工缝.7、对简支梁作受力分析,在荷载作用下跨中的剪力较小,施工也比较方便,施工缝应留置在跨度中间1/3的范围内.8、浇注圈梁时,由于砖墙的十字、丁字、转角墙垛、门窗洞、预留洞的上部以及圈梁与其他混凝土构件交接处如带有雨蓬、阳台、天沟板等的圈梁属于单薄环节或关键部位,都应持续浇注混凝土,除此之外的部位都可留置施工缝.9、楼梯的混凝土宜持续浇注.若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向.10、雨蓬由于浇注量少且属于悬臂构件,应一次浇注混凝土完毕,不克不及留施工缝.11、有分阶的独立柱基础各阶应持续施工、各阶之间制止留水平施工缝.a.在独立基础(假设分3阶,从底往上分别是1、2、3阶,其厚度分别是h1、h2、h3)设计计算时,依占有关计算实际确定每阶的计算高度时是这样思索的:第3阶厚度=h3、第2阶厚度=h3+h2、第1阶厚度=h1+h2+h3.b.设计受力计算、冲切验算、独立基础底板的配钢筋计算都是按这个方法确定的厚度(高度)去设计.如果施工时,每阶之间留水平施工缝,他们互相之间就不是一个相对匀质的布局体、够不成一个整体,布局抵御荷载的才能就会大打折扣,甚至由于各阶互相分离,很早就被破坏退出工作,受力达不到设计要求最终形成布局平安事故.你说各阶分开施工(留施工缝)的危害有多大!c.因此,在独立柱基础施工时三阶要持续施工,装置柱基模板时第1阶模板直接放置在砼垫层上、其他两阶(第2、3阶)采取吊模,浇筑混凝土时必须同时三阶一次性持续施工、包管混凝土初凝前浇筑并振动完毕、制止各阶之间留水平施工缝.4、常出现问题的现象施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬分明, 沿缝隙处渗漏水5、提出几点详细处理措施(1)、立缝概况凿毛法砼终凝后,挡板裁撤,用斩斧或钢杆将概况凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲洗干净,边浇边刷素水泥浆一道,以增强咬合力.(2)、增加粗骨料法梁、板体积较大造成留置缝厚大,概况的浮浆层、泌水层也相应厚,施工缝的处理难度较大;如采纳刮除概况的浮浆或二次振捣效果欠安,可采取添加粗骨料的方法,将级配干净的碎石撒入浮浆内,重新振捣防止石子集中.这样会使缝处浇筑砼在体积较大处时粗细骨料平均,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力.(3)、清除浮浆法当砼体量较小,简单的方法是铁抹子将概况的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼连系有利.(4)、二次开辟振捣法掌握好时间,在砼初凝后,终凝前停止二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更平均密实,缝的重新振捣实践标明是有效措施之一.(5)、在施工缝处继续浇筑混凝土时, 应符合下列规定:①已浇筑的混凝土, 其抗压强度不该小于1.2 MPa.②在已硬化的混凝土概况上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充分湿润和冲洗干净, 且不得积水.即要做到: 去掉乳皮, 微露粗砂, 概况粗糙.③浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层, 其配合比与混凝土内的砂浆成分相同.④混凝土应细致振捣密实, 以包管新旧混凝土的慎密连系.⑤防水混凝土布局设计, 其钢筋的安插和墙体厚度均应思索方便施工, 易于包管施工质量.⑥防水混凝土应持续浇筑, 宜少留置施工缝.当需留置施工缝时,应遵守下列规定: 第一, 底板、顶板不宜留施工缝, 底拱、顶拱不宜留纵向施工缝.第二, 墙体不该留垂直施工缝.水平施工缝不该留在剪力与弯矩最大处或底板与侧墙交接处, 应留在高出底板概况不小于300 mm 的墙体上.当墙体有孔洞时, 施工缝距孔洞边沿不该小于300 mm.拱墙连系的水平施工缝, 宜留在拱( 板) 墙接缝线以下150 mm~300 mm 处, 先拱后墙的施工缝可留在起拱线处, 但必须注意加强防水措施.缝的迎水面采纳外贴防水止水带, 外涂抹防水涂料和砂浆等做法.第三, 承受动力作用的设备基础不该留置施工缝.⑦地下室大承台由于施工难度原因先于底板和其他承台浇筑,由于基础竖直方向存在着极大的剪应力,跟据剪应力互等定理可知,在其水平方向也存在着同样大小的剪应力.要想设置水平施工缝,就必须在施工缝上设置抗剪凹槽和抗剪筋,因在定量分析上还存在一定坚苦,故对此未作出明白规定.当建筑布局的平面尺寸超出混凝土规范规定的伸缩缝最大间距(混凝土规范第9.1.1条)时,可思索采取施工后浇带的方法来适当增大伸缩缝间距.但一般地上布局由于受环境温度变更影响较大,所以伸缩缝最大间距不宜超出混凝土规范限值过多,同时应注意加强屋面保温隔热,采取靠得住的、高效的外墙外保温,并适当提高外纵墙、山墙、屋面等重要部位的纵向钢筋配筋率.当地上布局由于抗震设计需要而设置了防震缝时,伸缩缝宽度应知足防震缝宽度的要求.地下室布局超长的情况较为罕见,除地下室顶板和处于室外地面以上的地下室外墙受温度变更影响相对较大外,地下室外部和基础布局在使用阶段受室表里温度变更影响较小,需处理的主要问题是混凝土收缩应力对布局的影响.除在施工阶段设置后浇带外,应该加强地下室顶板及地下室外墙的配筋,建议纵向钢筋最小配筋率不宜小于0.5%,钢筋应尽能够选择直径较小的,一般10到16即可,间距尽能够选择较密的,宜不大于150mm,细而密的钢筋分布对布局抗裂是有利的.必须指出的是,后浇带只能处理施工期间的混凝土自收缩,它不克不及处理由于温度变更引起的布局应力集中,更不克不及替代伸缩缝.有一些布局设计者将后浇带和伸缩缝等同起来的观点是错误的,因为二者的作用其实不相同.当地下室布局超长过多,单靠设置后浇带缺乏以处理混凝土收缩和温度变更问题时,可以思索采取抵偿收缩混凝土,在适当位置设置膨胀加强带.采取这种方法,不但可以进一步增大伸缩缝最大间距,而且可以用膨胀加强带取代部分施工后浇带,从而实现混凝土的持续浇筑即无缝施工.但应注意,采取膨胀加强带取代部分施工后浇带时,膨胀加强带的位置应设置在布局温度应力集中部位,并应制定严格的技术包管措施,包管混凝土原资料的质量和微膨胀剂的配合比准确,布局设计应对地下室布局各部位混凝土的限制膨胀率提出明白要求.对高层建筑主体与裙房之间是设置永久变形缝,还是在施工阶段设置沉降后浇带,应该根据建筑场地地基持力层土质情况、基础形式、上部布局安插等条件综合确定.当地基持力层土质较好,例如高层建筑基础做在基岩层或卵石层上,或采取桩基时,高层建筑沉降变形量较小,此时可思索采取施工后浇带而不设置永久变形缝,将高层建筑与裙房基础(或地下室)连成整体.当地基持力层压缩性较高,且厚度较大,高层建筑主体与裙房之间的高差悬殊较大,高层建筑荷载较大,则由于高层建筑与裙房之间的差别沉降量较大,在采取天然地基的情况下,还是以设置永久变形缝将高层建筑与裙房完全脱开为好.当高层建筑与相邻的裙房之间设置永久变形缝时,高层建筑的基础埋深一般应大于裙房基础埋深至少2米,不知足此要求时应计算高层建筑的稳定性,并采纳靠得住措施防止高层建筑与裙房之间发生相互倾斜.笔者曾观赏过某工程,高层建筑地下一层,地上十六层,纯地下车库一层,与高层建筑地下室贯通,其间设置了沉降缝,基础埋深基底细同,沉降缝间采取硬质资料填充.由于没有处理好高层建筑与地下车库间的互倾问题,建筑投入使用后,发现沉降缝两侧墙体开裂,造成地下室渗漏.近些年来,复合地基得到了广泛应用,复合地基可以提高地基持力层承载力,提高土体弹性模量,有效地节制建筑物沉降.北京地区有些工程已经通过在高层建筑下采取复合地基的方法来替代桩基,以处理高层建筑主体与裙房之间差别沉降的问题.不管采取哪类方法,如果采取施工后浇带而不设置永久变形缝,都应依据相关规范计算裙房和高层建筑的整体倾斜.当采取地基处理时,在布局设计图纸上,应明白规定采取地基处理后,高层建筑与裙房之间的变形要求.施工后浇带的位置,应根据基础和上部布局安插的详细情况确定,不克不及想当然,搞一刀切.后浇带应设置在布局受力较小处,一般在梁、板跨度内的三分之一处,布局弯矩和剪力均较小,且宜自上而下对齐,竖向上不宜错开,后浇带间距一般为30米到50米.在高层建筑与裙房之间设置后浇带时,后浇带宜处于裙房一侧,且在布局设计上,应注意加强高层建筑与裙房相连部位的构造,提高纵向钢筋配筋率,用以抵抗后浇带封闭后由剩余差别沉降差所引起的布局内力.为减小后浇带封闭后由剩余差别沉降差所引起的布局内力,尚应采纳其他措施,通常可思索以下方法:1,高层建筑采取桩基或其他地基基础处理方法,或抵偿基础,尽能够扩展高层建筑基础与地基接触面积,减小高层建筑基础底面接触压力,而裙房则采取埋深较浅的独立柱基或条形基础等,调节高层建筑与裙房之间的差别沉降.2,尽能够减小裙房部分基础与地基的接触面积,即尽能够增大裙房部分的基础底面接触压力,加大裙房的沉浸量.3,连系高层建筑埋置深度要求,调整高层建筑地下室高度,使地基持力层落在压缩性小、地基承载力高的土层上,可有效地减小高层建筑的沉降量.停止地基基础设计时,布局设计者应连系工程详细情况,多方面临比,选择经济合理的方案.后浇带部位的钢筋一般不宜断开,而应让钢筋持续通过,即只将后浇带处的混凝土姑且断开.但有时工程详细情况不允许留后浇带,例如某工程地下车库通道的顶板、底板均与主楼相连,但是由于施工场地狭小,无法留设后浇带,于是要求施工单位先施工布局主体,待主体完成后再施工车道部分,要求施工单位对与主体相连的钢筋必须预留,后期采取焊接毗连,同一截面的钢筋焊接毗连率不得大于50%.有的工程将后浇带内钢筋全部断开,这时候,为防止在同一截面钢筋100%毗连,宜将后浇带曲折安插,而不要沿一直线安插.毗连方式建议首选机械毗连或焊接,但要注意施工质量.采取搭接毗连时,应注意后浇带宽度要知足按混凝土规范计算的钢筋搭接毗连长度.基础后浇带的断面形式,应于布局设计图纸上用详图明白暗示出来,而不该推给施工单位.当地下水位较高时,宜在基础后浇带下设置防水板并增设一道附加防水层.&n bsp;施工中必须包管后浇带两侧混凝土浇筑质量,防止漏浆,或混凝土疏松.后浇带两侧应采取钢筋支架钢丝网隔断,并由布局设计人员确定两侧断面形式,当地下室有防水要求时,地下室后浇带不宜留成直槎.施工单位应指派专人负责坚持后浇带内的清洁,防止后浇带内的钢筋锈蚀,或钢筋被压弯、踩弯.在封闭施工后浇带之前,应将后浇带内的杂物清理干净,做好钢筋的除锈工作,并将两侧混凝土凿毛,涂刷界面剂,后浇带混凝土应比两侧混凝土强度等级增大一级,而且采取掺加了微膨胀剂的抵偿收缩混凝土浇筑.后浇带混凝土浇筑时,宜节制其环境温度低于两侧混凝土浇筑时的环境温度,并应有专人负责.后浇带混凝土浇筑完毕后,应注意做好养护工作.施工后浇带的封闭时间,一般来说,对于收缩后浇带,不宜少于两个月,通常认为这时候混凝土的收缩变形已经完成60%以上;对于沉降后浇带,应等高层建筑主体布局封顶后再浇筑后浇带混凝土,即要求高层建筑先施工、先沉降,以释放一部分高层与裙房之间的差别沉降;或者根据沉降观测,当高层建筑布局施工到一定高度时,若高层建筑的沉降量较小,预估高层与裙房之间发生的差别沉降量处在节制范围之内时,亦可以提前浇筑后浇带混凝土.在封闭后浇带之前,布局设计者应在图纸上明白提出后浇带附近一定范围内不该允许施工堆放资料,限制施工荷载,并做好后浇带两侧的姑且支护.特别是今朝很多工程中,施工采取快拆体系的模板,这时候更要注意后浇带附近的支护质量,防止在裁撤模板过程中,由于支撑松动、移位等造成布局开裂.总之,施工后浇带的设计和施工直接影响到布局的平安性与经济性,设计单位和施工单位都应对此予以足够的重视,做好后浇带的设计与施工,包管布局的质量.。

后浇带处理办法

后浇带处理办法
⑵、为方便施工,本工程中无防水要求的竖向结构的水平施工缝一般留置在梁板顶面,板下侧部分的尽量一次浇筑完成,浇筑时注意不同标号混凝土浇筑时的先后顺序。
⑴、在地下室外墙后浇带部位,外侧砌筑长1500mm、宽2800mm的砖井。地下室底板标高为-13.40m,待整个地下室施工完毕之后,此砖井的高度达到将近14m,故在拐角处增设两道构造柱,其内配4φ16的构造钢筋,同时在每一结构层位置处砖井设一道圈梁。
⑵、待土方回填之后,施工人员进入砖井支设后浇带处模板。每层预留混凝土浇筑孔,使混凝土的浇筑高度不超过3000mm。
4、楼板处后浇带施工措施
⑴、本工程地下室墙板留置与地下室底板相同的后浇带,后浇带的施工按照设计要求,在后浇带部位上下各加设一层φ8@150的加强钢筋网片。
⑵、后浇带的钢筋贯通,利用快易收口网作为新旧混凝土接茬的分隔。
⑶、具体施工做法入下图所示:
5、每层后浇带处,模板拆除后,为保证结构安全,后浇带处梁板不可成悬臂构件,必须用可调支撑杆件做局部加固。如图:
⑹、有防水要求的施工缝处的做法入下图:
⑺、对于地下室二、三层外墙的水平施工缝的处理如上图所示,底板位置为楼板;对于水池其迎水面为水池内部,做法同上。
5、无防水要求的水平施工缝处理方法:
⑴、先清洗干净新旧混凝土接槎处的凿毛面,采用塔吊运输浇筑与新浇筑混凝土同配比的水泥砂浆30~50mm厚,然后浇筑新混凝土。
2、地下室后浇带遇地梁处理措施:
底板后浇带在地梁处采用用快易收口网封挡,既可以保证质量,施工方便,且便于后浇带清理,后浇带处梁宽梁深局部加大200mm。具体如下图:
3、地下室外墙后浇带施工措施
本工程中设计要求后浇带混凝土的浇筑在结构完成之后60天进行,为了避免回填土施工期间对地下室外墙防水的影响,要采取一定的施工措施。

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案

混凝土施工缝及后浇带的处理施工方案
(一)混凝土施工缝的处理
1、在已硬化的混凝土表面上继续浇筑混凝土之前,应清除施工缝内的杂物,水泥薄膜、表面上松动的砂石和软弱的混凝土层,同时还加凿毛,用水冲洗干净并充分湿润,一般不少于24小时,残留在混凝土表面的积水应予清除。

2、注意施工缝位置附近回弯钢筋时,要做到钢筋周围的混凝土不受松动和损坏。

钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。

3、从施工缝处开始继续浇筑时,要注意避免直接靠近缝边下料。

机械振捣前,宜向施工缝处逐渐推进,并至100cm 处停止振捣,但应加强对施工缝处的混凝土振实工作,使其紧密结合。

(二)后浇带的处理
后浇带部位的构件钢筋不截断,后浇带采用比相应结构部位高一级的微膨胀混凝土浇筑,后浇带的保留时间不少于两个月,其具体施工方法如下:
1、基础后浇带的侧边封堵采用9目铅丝网2层加一层钢板网,用钢筋骨架与上层底板筋及管架支撑连接,为便于后浇带支撑的搭设及后浇带侧面封堵,须将后浇带位置上层钢筋在一定距离适当切断,留出进入孔,待二次浇灌前焊接牢固,如下示:
2、施工前应对施工缝及接触面进行严格的处理,后浇带的砼强度等级比原设计提高一级,施工时模板应支撑牢固,与两侧混凝土的连接处应用海绵密封条填实,防止漏浆,保证其与两侧的混凝土接缝严密,防止漏水。

3、后浇带位置砼强度必须达到设计强度的100%后方可拆模板。

拆除模板时只能允许先部份拆除,待先拆除部份用钢管支撑加固完毕后,再拆除余下模板,模板拆完后立即用钢管进行支撑加固。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、(一)施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

施工缝及后浇带的处理

施工缝及后浇带的处理

施工缝及后浇带的处理
在施工缝处按设计要求设置钢板止水带,继续浇筑混凝土时,已浇筑的混凝土抗压强度不应小于L2N∕mm20同时,必须对施工缝进行必要的处理。

1、在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜,表面上松动砂石和软弱混凝土层,同时还应加以凿毛,用水冲洗干净并充分湿润,残留在混凝土表面的积水应予清除。

2、注意施工缝位置附近钢筋调直时,要做到钢筋周围的混凝土不受松动和损坏,钢筋上的油污、水泥砂浆及浮锈等杂物也应清除。

3、在浇筑前,水平施工缝宜先铺IOT5mm厚的水泥砂浆一层,其配合比与混凝土内的砂浆成分相同。

后浇带施工要点:后浇带碎中使用的外加剂必须具有出厂合格证及产品技术资料,并符合相应技术标准和设计要求。

后浇带混凝土浇筑完毕后应采取带模保温保湿条件下的养护,应按规范规定,浇水养护时间一般碎不得少于7天,掺外加剂或有抗渗要求的碎不得少于14天。

浇筑后浇带的混凝土如有抗渗要求,
还应按规范规定制作抗渗试块。

由于该工程地下室设有纵横后浇带,为确保后浇带位置的准确性,防止混凝土流淌杂物“填”满后浇带,在浇筑前根据位置作好流水槽和集水井(如下图),然后绑扎钢筋。

后浇带浇捣时间应依据建筑物沉降速率和硅收缩完成情况决定,一般在浇筑后45天进行,并应重新支模。

浇灌时先清洗凿毛后浇带内硅,采用微膨胀水泥配置硅,强度比相应位置硅强度提高5MPa°。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置位置、形式和处置办法之公保含烟创作1、什么叫施工缝?施工缝:因施工组织需要而在各施工单位分区间留设的缝.施工缝其实不是一种真实存在的“缝”,它只是因后浇注混凝土超越初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝.2、施工缝留设办法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应契合下列规则:柱应留水平缝,梁、板、墙应留垂直缝. ( 1) 施工缝应留置在根底的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面.( 2) 和楼板连成整体的年夜断面梁,施工缝应留置在板底面以下20mm~30mm处.当板下有梁托时,留置在梁托下部. ( 3) 关于长宽比年夜于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎.( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内.( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处.( 6) 楼梯上的施工缝应留在踏步板的1/3 处.楼梯的混凝土宜延续浇注.若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向.(施工中存在争执原因是旧标准规则了楼梯施工缝必需留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,实际上是剪力较小,但施工时施工缝质量欠好控制,二次支模时容易发作已浇筑部位形成短时“悬挑”,反而倒霉于构件的质量控制.)( 7) 水池池壁的施工缝宜留在高出底板概略200mm~500 mm的竖壁上.( 8) 双向受力楼板、年夜体积混凝土、拱、壳、仓、设备根底、多层刚架及其他复杂结构,施工缝位置应按设计要求留设.3、浅谈施工缝能否留置1、施工标准中规则的“柱应留水平缝、梁板墙应留垂直缝”比拟片面,没有对混凝土构件作出统一规则,例如,混凝土楼梯如果说留水平缝或垂直缝都是分歧适的.应规则为:使施工缝接缝面与结构的纵向轴线垂直.2、关于年夜体积混凝土,由于浇注数量年夜,整体性要求高,一般不应留施工缝.3、混凝土条行根底和独立柱根底也应一次浇注完毕,不宜留施工缝.4、接受动力作用的设备根底,一般不应留置施工缝.如设计没有规则,而施工时又必需分段浇注混凝土时,应先征得设计单位同意,并契合施工标准要求方可设置.但在同一设备机座的地脚螺栓之间,在重要机座之下和用轴衔接传动的设备机座之间不得留置垂直缝.5、根底的薄壁或悬壁部位以及被孔洞削弱部位不应留置施工缝.6、施工标准规则:“和板连成整体的年夜断面梁,施工缝应留置在板底面以下20-30mm,当板下有梁托时,留在梁托下部.”年夜断面梁,没有详细规则端面尺寸,一般认为和板连成整体的梁应和板同时浇注,只有当梁的高度年夜于1m时,才允许将梁独自浇注并按标准规则留置施工缝.7、对简支梁作受力剖析,在荷载作用下跨中的剪力较小,施工也比拟方便,施工缝应留置在跨度中间1/3的范围内.8、浇注圈梁时,由于砖墙的十字、丁字、转角墙垛、门窗洞、预留洞的上部以及圈梁与其他混凝土构件交接处如带有雨蓬、阳台、天沟板等的圈梁属于薄弱环节或关键部位,都应延续浇注混凝土,除此之外的部位均可留置施工缝.9、楼梯的混凝土宜延续浇注.若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向.10、雨蓬由于浇注量少且属于悬臂构件,应一次浇注混凝土完毕,不能留施工缝.11、有分阶的独立柱根底各阶应延续施工、各阶之间制止留水平施工缝.a.在独立根底(假定分3阶,从底往上辨别是1、2、3阶,其厚度辨别是h1、h2、h3)设计计算时,依据有关计算实际确定每阶的计算高度时是这样思索的:第3阶厚度=h3、第2阶厚度=h3+h2、第1阶厚度=h1+h2+h3.b.设计受力计算、冲切验算、独立根底底板的配钢筋计算都是按这个办法确定的厚度(高度)去设计.如果施工时,每阶之间留水平施工缝,他们相互之间就不是一个相对匀质的结构体、够不成一个整体,结构抵挡荷载的能力就会年夜打折扣,甚至由于各阶相互别离,很早就被破坏退出任务,受力达不到设计要求最终形成结构平安事故.你说各阶分开施工(留施工缝)的危害有多年夜!c.因此,在独立柱根底施工时三阶要延续施工,装置柱基模板时第1阶模板直接放置在砼垫层上、其他两阶(第2、3阶)采用吊模,浇筑混凝土时必需同时三阶一次性延续施工、担保混凝土初凝前浇筑并振动完毕、制止各阶之间留水平施工缝.4、常呈现问题的现象施工缝处混凝土骨料集中, 混凝土酥松, 新旧混凝土接茬明显, 沿缝隙处渗漏水5、提出几点详细处置办法(1)、立缝概略凿毛法砼终凝后,挡板裁撤,用斩斧或钢杆将概略凿毛,清理松动石子,此时砼强度很低,凿深20~30MM较容易,待二次浇筑砼时,提前用压力水将缝面冲刷洁净,边浇边刷素水泥浆一道,以增强咬合力.(2)、增加粗骨料法梁、板体积较年夜造成留置缝厚年夜,概略的浮浆层、泌水层也相应厚,施工缝的处置难度较年夜;如采用刮除概略的浮浆或二次振捣效果欠安,可采用添加粗骨料的办法,将级配洁净的碎石撒入浮浆内,重新振捣避免石子集中.这样会使缝处浇筑砼在体积较年夜处时粗细骨料平均,水泥浆不会流失且强度不会降低,亦能提高新旧界面的粘结力和咬合力.(3)、清除浮浆法当砼体量较小,复杂的办法是铁抹子将概略的浮浆刮去一层,深度<25MM,并挖压出条纹状,可以提高水平施工缝的粘结质量,对新旧砼结合有利.(4)、二次开发振捣法掌握好时间,在砼初凝后,终凝前停止二次重振,这样会对沉下的石子和上浮浆水重新搅拌组合一次,使之更平均密实,缝的重新振捣实践标明是有效办法之一.(5)、在施工缝处持续浇筑混凝土时, 应契合下列规则:①已浇筑的混凝土, 其抗压强度不应小于1.2 MPa.②在已硬化的混凝土概略上, 应清除水泥薄膜和松动石子以及软弱混凝土层, 并加以充沛湿润和冲刷洁净, 且不得积水.即要做到: 去掉乳皮, 微露粗砂, 概略粗拙.③浇筑前, 水平施工缝宜先铺上10 mm~15 mm 厚的水泥砂浆一层, 其配合比与混凝土内的砂浆成分相同.④混凝土应细致振捣密实, 以担保新旧混凝土的严密结合.⑤防水混凝土结构设计, 其钢筋的安插和墙体厚度均应思索方便施工, 易于担保施工质量.⑥防水混凝土应延续浇筑, 宜少留置施工缝.当需留置施工缝时,应遵守下列规则: 第一, 底板、顶板不宜留施工缝, 底拱、顶拱不宜留纵向施工缝.第二, 墙体不应留垂直施工缝.水平施工缝不应留在剪力与弯矩最年夜处或底板与侧墙交接处, 应留在高出底板概略不小于300 mm 的墙体上.当墙体有孔洞时, 施工缝距孔洞边缘不应小于300 mm.拱墙结合的水平施工缝, 宜留在拱( 板) 墙接缝线以下150 mm~300 mm 处, 先拱后墙的施工缝可留在起拱线处, 但必需注意增强防水办法.缝的迎水面采用外贴防水止水带, 外涂抹防水涂料和砂浆等做法.第三, 接受动力作用的设备根底不应留置施工缝.⑦地下室年夜承台由于施工难度原因先于底板和其他承台浇筑,由于根底竖直方向存在着极年夜的剪应力,跟据剪应力互等定理可知,在其水平方向也存在着同样年夜小的剪应力.要想设置水平施工缝,就必需在施工缝上设置抗剪凹槽和抗剪筋,因在定量剖析上还存在一定困难,故对此未作出明确规则.当修建结构的平面尺寸超越混凝土标准规则的伸缩缝最年夜间距(混凝土标准第9.1.1条)时,可思索采用施工后浇带的办法来适当增年夜伸缩缝间距.但一般地上结构由于受环境温度变卦影响较年夜,所以伸缩缝最年夜间距不宜超越混凝土标准限值过多,同时应注意增强屋面保温隔热,采用牢靠的、高效的外墙外保温,并适当提高外纵墙、山墙、屋面等重要部位的纵向钢筋配筋率.外地上结构由于抗震设计需要而设置了防震缝时,伸缩缝宽度应满足防震缝宽度的要求.地下室结构超长的情况较为罕见,除地下室顶板和处于室外空中以上的地下室外墙受温度变卦影响相对较年夜外,地下室内部和根底结构在使用阶段受室内外温度变卦影响较小,需解决的主要问题是混凝土收缩应力对结构的影响.除在施工阶段设置后浇带外,应该增强地下室顶板及地下室外墙的配筋,建议纵向钢筋最小配筋率不宜小于0.5%,钢筋应尽能够选择直径较小的,一般10到16即可,间距尽量选择较密的,宜不年夜于150mm,细而密的钢筋散布对结构抗裂是有利的.必需指出的是,后浇带只能解决施工期间的混凝土自收缩,它不能解决由于温度变卦引起的结构应力集中,更不能替代伸缩缝.有一些结构设计者将后浇带和伸缩缝同等起来的看法是毛病的,因为两者的作用其实不相同.外地下室结构超长过多,单靠设置后浇带缺乏以解决混凝土收缩和温度变卦问题时,可以思索采用赔偿收缩混凝土,在适当位置设置膨胀增强带.采用这种办法,不只可以进一步增年夜伸缩缝最年夜间距,而且可以用膨胀增强带取代局部施工后浇带,从而实现混凝土的延续浇筑即无缝施工.但应注意,采用膨胀增强带取代局部施工后浇带时,膨胀增强带的位置应设置在结构温度应力集中部位,并应制定严格的技术担保办法,担保混凝土原资料的质量和微膨胀剂的配合比准确,结构设计应对地下室结构各部位混凝土的限制膨胀率提出明确要求.对高层修建主体与裙房之间是设置永久变形缝,还是在施工阶段设置沉降后浇带,应该依据修建场地地基持力层土质情况、根底形式、上部结构安插等条件综合确定.外地基持力层土质较好,例如高层修建根底做在基岩层或卵石层上,或采用桩基时,高层修建沉降变形量较小,此时可思索采用施工后浇带而不设置永久变形缝,将高层修建与裙房根底(或地下室)连成整体.外地基持力层压缩性较高,且厚度较年夜,高层修建主体与裙房之间的高差悬殊较年夜,高层修建荷载较年夜,则由于高层修建与裙房之间的差异沉降量较年夜,在采用天然地基的情况下,还是以设置永久变形缝将高层修建与裙房完全脱开为好.当高层修建与相邻的裙房之间设置永久变形缝时,高层修建的根底埋深一般应年夜于裙房根底埋深至少2米,不满足此要求时应计算高层修建的稳定性,并采用牢靠办法避免高层修建与裙房之间发作相互倾斜.笔者曾欣赏过某工程,高层修建地下一层,地上十六层,纯地下车库一层,与高层修建地下室贯穿,其间设置了沉降缝,根底埋深基内幕同,沉降缝间采用硬质资料填充.由于没有解决好高层修建与地下车库间的互倾问题,修建投入使用后,发现沉降缝两侧墙体开裂,造成地下室渗漏.近年来,复合地基失掉了普遍应用,复合地基可以提洼地基持力层承载力,提高土体弹性模量,有效地控制修建物沉降.北京地域有些工程已经通过在高层修建下采用复合地基的办法来替代桩基,以解决高层修建主体与裙房之间差异沉降的问题.不论采用哪种办法,如果采用施工后浇带而不设置永久变形缝,都应依据相关标准计算裙房和高层修建的整体倾斜.当采用地基处置时,在结构设计图纸上,应明确规则采用地基处置后,高层修建与裙房之间的变形要求.施工后浇带的位置,应依据根底和上部结构安插的详细情况确定,不能想当然,搞一刀切.后浇带应设置在结构受力较小处,一般在梁、板跨度内的三分之一处,结构弯矩和剪力均较小,且宜自上而下对齐,竖向上不宜错开,后浇带间距一般为30米到50米.在高层修建与裙房之间设置后浇带时,后浇带宜处于裙房一侧,且在结构设计上,应注意增强高层修建与裙房相连部位的结构,提高纵向钢筋配筋率,用以抵御后浇带封锁后由剩余差异沉降差所引起的结构内力.为减小后浇带封锁后由剩余差异沉降差所引起的结构内力,尚应采用其他办法,通常可思索以下办法: 1,高层修建采用桩基或其他地基根底处置办法,或赔偿根底,尽量扩展高层修建根底与地基接触面积,减小高层修建根底底面接触压力,而裙房则采用埋深较浅的独立柱基或条形根底等,调节高层修建与裙房之间的差异沉降. 2,尽量减小裙房局部根底与地基的接触面积,即尽量增年夜裙房局部的根底底面接触压力,加年夜裙房的沉溺量. 3,结合高层修建埋置深度要求,调整高层修建地下室高度,使地基持力层落在压缩性小、地基承载力高的土层上,可有效地减小高层修建的沉降量.停止地基根底设计时,结构设计者应结合工程详细情况,多方面比照,选择经济合理的方案.后浇带部位的钢筋一般不宜断开,而应让钢筋延续通过,即只将后浇带处的混凝土暂时断开.但有时工程详细情况不允许留后浇带,例如某工程地下车库通道的顶板、底板均与主楼相连,然则由于施工场地狭小,无法留设后浇带,于是要求施工单位先施工结构主体,待主体完成后再施工车道局部,要求施工单位对与主体相连的钢筋必需预留,前期采用焊接衔接,同一截面的钢筋焊接衔接率不得年夜于50%.有的工程将后浇带内钢筋全部断开,这时候,为避免在同一截面钢筋100%衔接,宜将后浇带曲折安插,而不要沿一直线安插.衔接方式建议首选机械衔接或焊接,但要注意施工质量.采用搭接衔接时,应注意后浇带宽度要满足按混凝土标准计算的钢筋搭接衔接长度.根底后浇带的断面形式,应于结构设计图纸上用详图明确暗示出来,而不应推给施工单位.外地下水位较高时,宜在根底后浇带下设置防水板并增设一道附加防水层.&n bsp;施工中必需担保后浇带两侧混凝土浇筑质量,避免漏浆,或混凝土疏松.后浇带两侧应采用钢筋支架钢丝网隔断,并由结构设计人员确定两侧断面形式,外地下室有防水要求时,地下室后浇带不宜留成直槎.施工单位应指派专人负责坚持后浇带内的清洁,避免后浇带内的钢筋锈蚀,或钢筋被压弯、踩弯.在封锁施工后浇带之前,应将后浇带内的杂物清理洁净,做好钢筋的除锈任务,并将两侧混凝土凿毛,涂刷界面剂,后浇带混凝土应比两侧混凝土强度品级增年夜一级,而且采用掺加了微膨胀剂的赔偿收缩混凝土浇筑.后浇带混凝土浇筑时,宜控制其环境温度低于两侧混凝土浇筑时的环境温度,并应有专人负责.后浇带混凝土浇筑完毕后,应注意做好养护任务.施工后浇带的封锁时间,一般来讲,关于收缩后浇带,不宜少于两个月,通常认为这时候混凝土的收缩变形已经完成60%以上;关于沉降后浇带,应等高层修建主体结构封顶后再浇筑后浇带混凝土,即要求高层修建先施工、先沉降,以释放一局部高层与裙房之间的差异沉降;或许依据沉降观测,当高层修建结构施工到一定高度时,若高层修建的沉降量较小,预估高层与裙房之间发作的差异沉降量处在控制范围之内时,亦可以提前浇筑后浇带混凝土.在封锁后浇带之前,结构设计者应在图纸上明确提出后浇带左近一定范围内不应允许施工堆放资料,限制施工荷载,并做好后浇带两侧的暂时支护.特别是目前很多工程中,施工采用快拆体系的模板,这时候更要注意后浇带左近的支护质量,避免在裁撤模板进程中,由于支撑松动、移位等造成结构开裂.总之,施工后浇带的设计和施工直接影响到结构的平安性与经济性,设计单位和施工单位都应对此予以足够的重视,做好后浇带的设计与施工,担保结构的质量.。

后浇带施工缝留置形式位置和处理措施

后浇带施工缝留置形式位置和处理措施

后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置形式、位置和处理措施

后浇带、施工缝留置位置、形式和处理措施1、什么叫施工缝?施工缝:因施工组织需要而在各施工单元分区间留设的缝。

施工缝并不是一种真实存在的“缝”,它只是因后浇注混凝土超过初凝时间,而与先浇注的混凝土之间存在一个结合面,该结合面就称之为施工缝。

2、施工缝留设方法?施工缝的位置应设置在结构受剪力较小和便于施工的部位,且应符合下列规定:柱应留水平缝,梁、板、墙应留垂直缝。

( 1) 施工缝应留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。

( 2) 和楼板连成整体的大断面梁,施工缝应留置在板底面以下20mm~30mm处。

当板下有梁托时,留置在梁托下部。

( 3) 对于长宽比大于二比一的单向板,施工缝应留置在平行于板的短边的任何位置,同时施工缝应垂直留置,不能做成斜槎。

( 4) 有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间1/3 的范围内。

( 5) 墙上的施工缝应留置在门洞口过梁跨中1/3 范围内,也可留在纵横墙的交接处。

( 6) 楼梯上的施工缝应留在踏步板的1/3 处。

楼梯的混凝土宜连续浇注。

若为多层楼梯,且上一层为现浇楼板而又未浇注时,可留置施工缝;应留置在楼梯段中间的1/3部位,但要注意接缝面应斜向垂直于楼梯轴线方向。

(施工中存在争执原因是旧规范规定了楼梯施工缝必须留置在中间1/3区段,传统施工留置在向上、下3步处,留置在梯段中间时,理论上是剪力较小,但施工时施工缝质量不好控制,二次支模时容易产生已浇筑部位形成短时“悬挑”,反而不利于构件的质量控制。

)( 7) 水池池壁的施工缝宜留在高出底板表面200mm~500 mm的竖壁上。

( 8) 双向受力楼板、大体积混凝土、拱、壳、仓、设备基础、多层刚架及其他复杂结构,施工缝位置应按设计要求留设。

3、浅谈施工缝能否留置1、施工规范中规定的“柱应留水平缝、梁板墙应留垂直缝”比较片面,没有对混凝土构件作出统一规定,例如,混凝土楼梯如果说留水平缝或垂直缝都是不合适的。

保证后浇带及施工缝质量的几项措施

保证后浇带及施工缝质量的几项措施

保证后浇带及施工缝质量的几项措施秦山核电二期工程核岛各主要厂房筏基、墙和板均为现浇钢筋混凝土结构,其筏基、墙和板厚度、体积很大,平面、立面形状也都十分复杂,施工中后浇带严格按设计要求留设,均采用钢丝网模板。

1 后浇带留设方案反应堆厂房(RX 厂房)基础底板为厚大体积现浇钢筋混凝土结构,见图1。

设计要求预应力钢束张拉廊道和墙身的垂直施工缝分块和筒壁连接部分“F 层”的垂直施工缝均不少于4段。

施工中分别留设4条宽1000mm的后浇带,预应力钢束张拉廊道和墙身的后浇带留在中心线0°、90°、180°、270°方位;“F 层”留在中心线35°、120°、210°、300°方位(避开吸水通道)。

图1RX 厂房基础底板分层分段图2 后浇带的施工措施2.1模板支设根据分块图划分出的混凝土浇筑施工层段支设模板(钢丝网模板),并严格按施工方案的要求进行。

2.2混凝土浇筑(1)混凝土浇筑厚度应严格按规范和施工方案进行,以免因浇筑厚度较大钢丝网模板的侧压力增大而向外凸出,造成尺寸偏差。

(2)采用钢丝网模板的垂直施工缝,在混凝土浇筑和振捣过程中,应特别注意分层浇筑厚度和振捣器距钢丝网模板的距离。

为防止混凝土振捣中水泥浆流失严重,应限制振捣器与模板的距离(采用φ50振捣器时不小于40cm;采用φ70振捣器时不小于50cm)。

(3)为保证混凝土密实,垂直施工缝处应采用钢钎捣实。

2.3浇筑混凝土后垂直施工缝的处理(1)对采用钢丝网模板的垂直施工缝,当混凝土达到初凝时(用手压混凝土表面能出现指纹),用压力水冲洗(水应呈雾状),清除浮浆、碎片并使冲洗部位露出骨料,同时将钢丝网片冲洗干净。

混凝土终凝后将钢丝网拆除,立即用高压水再次冲洗施工缝表面。

(2)对木模板处的垂直施工缝,可用高压水冲毛;也可根据现场情况和规范要求,尽早拆模并及时用人工凿毛。

(3)对于已硬化的混凝土表面,要使用凿毛机处理。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

后浇带及施工缝处理措施
一、后浇带的施工处理措施
1、后浇带宽800,有调整沉降要求的沉降后浇带要求两侧上部结构施工封顶时方可封闭;非沉降后浇带一般在42~60天封闭,在浇筑前,被后浇带断开的梁板在本跨内的模板不得拆除,待后浇混凝土的强度达到设计强度后方可拆除。

2、施工缝的设置
(1)肋形楼盖应沿次梁跨度方向浇灌混凝土,施工缝留置在次梁跨中的L/3区段内;平板无梁楼盖,施工缝应平行于板的短跨.板施工缝大样详图十四A;
(2)地下室底板、楼板、顶板与外墙交接的施工缝设在墙上,其位置及止水带的位置。

(3)地下后浇带
除地下外墙后浇带和短期后浇带留设垂直施工缝外,剪力墙不应留设垂直施工缝,墙柱与梁混凝土强度等级变化处的做法;当墙与梁混凝土强度等级变化处的做法。

后浇带竖向及水平方向后浇带处采用快易收口钢板网支模。

后浇带浇筑完成后,沿后浇带边砌120×120砖墙挡水,上面覆盖木板保护,防止垃圾、杂物、污水等污染钢筋。

后浇带施工前应按施工缝处理混凝土表面,采用比本部位结构混凝土高一个强度等级的微膨胀混凝土填充后浇带。

二、施工缝的施工处理措施
1、本工程施工缝主要是指普通钢筋混凝土竖向构件的水平施工缝。

根据其留置部位分为有防水要求的施工缝和无防水要求的施工缝。

2、有防水要求的施工缝主要指地下室外墙上留置的施工缝。

地下室外墙上留置两条施工缝,第一条留置在底板面上起500mm处,第二条留置在首层梁底l00mm处。

3、无防水要求的施工缝包括地下室内墙柱及上部结构水平施工缝,其留置位置为:每层楼板板面处及顶板梁底l00mm处。

4、有防水要求的水平施工缝处理方法:
(1)在施工缝中间沿结构周圈设置一条200×3mm封闭钢板止水带。

止水带钢板选用A3钢,每段长6m,两段止水带搭接长度l00mm,沿竖向满焊,焊缝不得有气扎、夹焊现象、保证密实不漏水,止水带安装见《外墙水平施工缝止水片安装示意图》。

(2)钢板止水带在墙中每隔2m用φ20钢筋焊接支架,固定牢固,并保证位置准确。

(3)每层500mm高短墙与—下部结构混凝土同时浇筑,注意控制混凝土浇筑标高至板面上500mm处,不得偏高或偏底。

(4)浇筑上层混凝土前应将结合处已有混凝土表面清理干净,剔除表面浮浆及松动的石子等杂物,钢板止水带表面也应清理干净,并用清水冲洗。

在外防水施工时应对施工缝处采取加强措施,如加做一层加强层等。

(5)在浇筑上部结构混凝土时,接搓面用水充分湿润,并且要求在混凝土施工前在接搓面上先浇筑一层50mm厚与结构混凝土同配比的水泥砂浆,以保证新旧混凝土的有效结合。

5、无防水要求的水平施工缝处理方法
先清洗干净新旧混凝土接搓处的凿毛面,采用塔吊运输和浇筑与新浇筑混凝土同配比的水泥砂浆30—50mm厚,然后浇筑新混凝土。

相关文档
最新文档
