工程造价预算定额中哪些需要乘系数的汇总

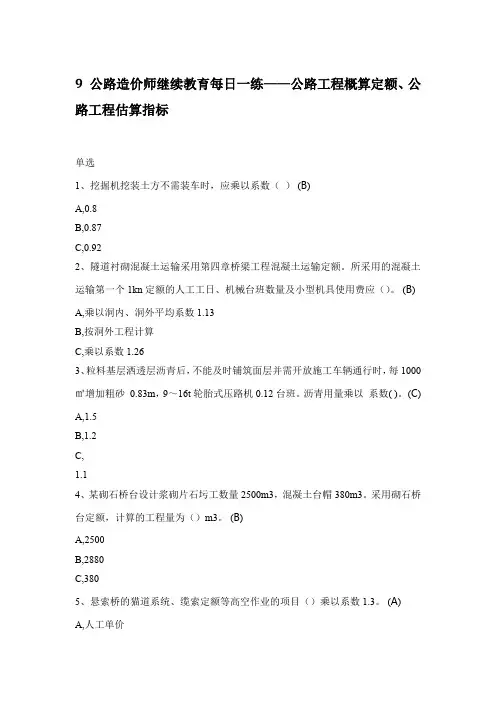

9 公路造价师继续教育每日一练——公路工程概算定额、公路工程估算指标
9 公路造价师继续教育每日一练——公路工程概算定额、公路工程估算指标单选1、挖掘机挖装土方不需装车时,应乘以系数()(B)A,0.8B,0.87C,0.922、隧道衬砌混凝土运输采用第四章桥梁工程混凝土运输定额。
所采用的混凝土运输第一个1kn定额的人工工日、机械台班数量及小型机具使用费应()。
(B) A,乘以洞内、洞外平均系数1.13B,按洞外工程计算C,乘以系数1.263、粒料基层洒透层沥青后,不能及时铺筑面层并需开放施工车辆通行时,每1000㎡增加粗砂0.83m,9~16t轮胎式压路机0.12台班。
沥青用量乘以系数( )。
(C) A,1.5B,1.2C,1.14、某砌石桥台设计浆砌片石圬工数量2500m3,混凝土台帽380m3。
采用砌石桥台定额,计算的工程量为()m3。
(B)A,2500B,2880C,3805、悬索桥的猫道系统、缆索定额等高空作业的项目()乘以系数1.3。
(A) A,人工单价B,定额人工C,材料基价6、高速、一级公路一座隧道的洞门工程量按()计算。
(B)A,一端洞门B,两端洞门C,四个洞门7、某隧道设计洞身衬砌混凝土工程量为15000m3,超挖(施工超挖和预留变形超挖)回填的拱顶、边墙等混凝土600m3,计算的洞身衬砌计价工程量为()m3。
(B) A,14400B,15000C,156008、某公路设计强夯处理地基,夯击能为4000(kN·m),每100m2设9个夯点,每个夯点9击,基价计算正确的是()元。
(A)A,4542.6B,5874.7C,66199、海拔超过3000m的项目,人工、材料、设备、机械台班基价乘以系数()(B) A,1.2B,1.3C,1.510、安全设施高速、一级公路指标按四车道、互通匝道按2车道编制。
某2车道匝道桥桥梁长度420.m,,采用安全设施桥梁工程指标时,计算的计价工程量为()。
(A)A,210B,420C,84011、当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时应乘以填方压实系数。
建筑智能化工程造价项目3建筑智能化工程计价
19
3.1 计价定额应用与施工图预算编制
辅助材料是指工程施工过程中所必须使用的少量材料, 这些材料都列在了定额项目表的材料栏内,构成定额基价 中的材料费。 零星材料是指在工程施工中用量很少、对基价影响很小 的材料,合并为其他材料费,计入材料费内。 发生材料损耗的范围和内容指从工地仓库、现场集中堆 放地点或现场加工地点到安装地点的运输损耗、施工操作 损耗、施工现场堆放损耗。
(3)施工仪器仪表台班消耗量的确定 ①定额的施工仪器仪表消耗量是按大多数施工企业的现 场校验仪器仪表配备情况综合取定的,实际与定额不符时 ,除各章另有说明外,均不作调整。 ②凡单位价值在2000元以内,使用年限在两年以内的、 不构成固定资产的施工仪器仪表等未进入定额,应在建筑 安装工程费用定额中考虑。 此外,总说明中还明确了界限范围:定额中注有 “×××以内”或“×××以下”者均包括×××本身, “×××以外”或“×××以上”者,则不包括×××本 身。
2
项目3 建筑智能化工程计价
1.了解计价定额的组成及作用,工程量清单招 标控制价及投标报价的编制依据。 2.熟悉预算定额的项目表构成及说明,施工图 预算的编制依据和步骤,工程量清单招标控制价及 投标报价的计价程序。 3.掌握预算定额及费用定额(标准)的使用方 法,综合单价和分部分项工程费的计算方法,措施 项目费、其他项目费、规费及税金的计算方法。
14
3.1 计价定额应用与施工图预算编制
计算机应用
网络系统工程
综合布线系统工 程
定额
建接收系统 工程,音频、视频系统工 程 安全防范系统工程
15
3.1 计价定额应用与施工图预算编制
二、计价定额的使用方法 编制招标控制价或投标报价时,计价定额主要作为用来 组价计算清单项目的综合单价的依据。 通过综合单价的概念,可以看出一个规定清单项目的费 用组成为人工费、材料费、施工机具使用费和企业管理费 、利润以及一定范围内的风险费用。 《建筑智能化系统设备安装工程》预算定额是《全国统 一安装工程预算定额》中的第十三册,配有总说明、册说 明、章说明、定额项目表和附录等。
工程造价预算定额中哪些需乘系数的汇
工程造价预算定额中哪些需乘系数的汇【定额手册】一、土石方工程1. 土方工程沟槽、基坑深度超过6m时,按深6m定额乘以系数1.2计算;超过8m时,按深6m定额乘以系数1.6计算2. 土方大开挖深度超过6m时,按相应定额项目乘以系数1.33. 机械挖运淤泥时,按机械挖运土方定额乘以系数1.5二、地基处理与边坡支护工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算项目单位工程的工程量振冲密实(不填料)500m振冲碎石桩(填料)100m3砂石桩、CFG桩500m锚杆(锚索)钻孔、打入式土钉500m喷射混凝土、喷射水泥砂浆500m22.单独进行现场试验的地基处理与边坡支护工程项目,其人工、机械按相应定额乘以系数1.5计算三、桩基工程1.单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目单位工程的工程量预制钢筋混凝土方桩、预制钢筋混凝土管桩800m回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩100m3沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩500m2.单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
3.打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
4.灌注桩:旋挖钻机钻孔如有扩底,扩底部分按相应定额乘以系数2.2计算。
5.灌注桩:挖孔桩土(石)方挖淤泥时,按一、二类土定额基价乘以系数1.5计算,采取的特殊护壁措施另行计算。
挖孔时遇地下水,应采取降水措施,如果边挖孔边排水,排水费用按本定额“S措施项目”计算,工效损失按每立方米增加1.5工日的普工计算。
四、砌筑工程1.砖(石)墙身、基础如为弧形时,按相应项目人工费乘以系数1.1。
砖用量乘以系数1.025。
2.砌砖、砌块:框架结构间和预制柱间砌砖墙、砌块墙按相应项目人工乘以系数1.253.砌砖、砌块:砖砌挡土墙2砖以上执行砖基础项目。
造价预算:建设工程造价计价依据及定额计价方法
建设工程造价计价依据
(3)、按费用性质分类: A、直接费定额:是指计算直接消耗在建安工程中,构成工程实体的或有助于工程形成所发生的各种费用的定额。如直接工程费(人工费、材料费、机械使用费之和)、措施费 B、间接费定额(即“费用定额”):是指计算间接消耗在建安工程中的,为建筑安装工程服务所发生的各种费用总和的一种定额。如管理费、劳动保险等规费、利润、税金等都是由间接费定额确定的。 (4)、编制单位和执行范围:全国统一定额、部门定额、地区定额、企业定额等。 (5)、按专业分:建安工程定额、土建、装饰、给排水、电气等定额。
3.3 定额消耗指标及单价组成与分析 第一部分 人工部分 一、工人工作时间组成、计算方法及分类(劳动定额--时间定额的确定)
损失时间
必须消耗的时间
(定额时间、计入定额中) (亦称规范时间)
(非定额时间) (与施工工艺特点无关)
工程造价管理
建设工程造价计价依据
3.1.2工程定额的基本概念 1.定额的概念:从广义讲,定,规定;额,额度或限度。定额就是规定的额度或限度,即标准或尺度(技术计量)。在建筑工程中,它是指在正常的(施工)生产条件下,完成单位合格产品所必须消耗的人工、材料、机械及其资金的数量标准。它不仅仅是规定量和价,而且还规定了其工作内容和质量标准。
工程造价管理
建设工程造价计价依据
定额水平:平均先进水平,是指大多数人可以完成通过努力可以超额完成。 施工定额:平均先进水平、用于编制施工预算。它是施工企业内部编制的,供在施工中应用和考核成本的一种定额(应具有保密性),指在正常的施工条件下,完成一定数量分项构件中所需消耗的人工、材料和机械台班的数量标准。 预算定额:社会平均水平、用于编制施工图预算、竣工决算、竣工结算。它是国家及国家授权机关编制的供确定建筑工程造价,进行工程管理的一种定额。在正常施工条件下,确定完成一定计量单位的工程所需消耗的人工、材料和机械台班的数量标准。

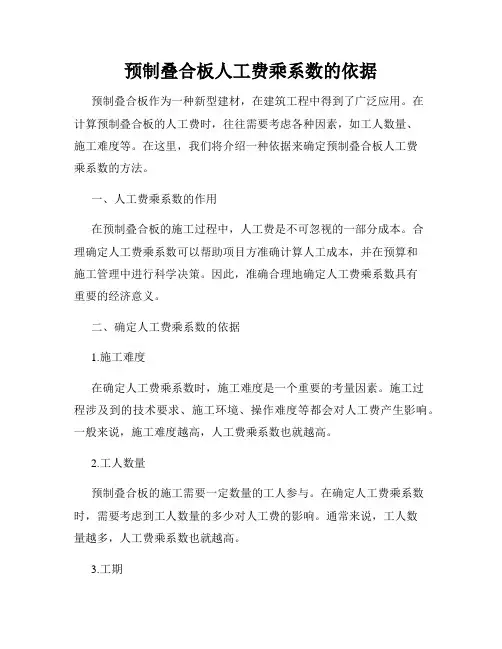

预制叠合板人工费乘系数的依据
预制叠合板人工费乘系数的依据预制叠合板作为一种新型建材,在建筑工程中得到了广泛应用。
在计算预制叠合板的人工费时,往往需要考虑各种因素,如工人数量、施工难度等。
在这里,我们将介绍一种依据来确定预制叠合板人工费乘系数的方法。
一、人工费乘系数的作用在预制叠合板的施工过程中,人工费是不可忽视的一部分成本。
合理确定人工费乘系数可以帮助项目方准确计算人工成本,并在预算和施工管理中进行科学决策。
因此,准确合理地确定人工费乘系数具有重要的经济意义。
二、确定人工费乘系数的依据1.施工难度在确定人工费乘系数时,施工难度是一个重要的考量因素。
施工过程涉及到的技术要求、施工环境、操作难度等都会对人工费产生影响。
一般来说,施工难度越高,人工费乘系数也就越高。
2.工人数量预制叠合板的施工需要一定数量的工人参与。
在确定人工费乘系数时,需要考虑到工人数量的多少对人工费的影响。
通常来说,工人数量越多,人工费乘系数也就越高。
3.工期工期是另一个需要考虑的因素。
工期的紧迫程度对人工费乘系数有一定影响。
如果工期紧迫,需要加班或者增加工人数量来满足工期要求,这将导致人工费乘系数的增加。
4.市场行情市场行情是确定人工费乘系数的重要参考依据之一。
市场上供需关系、工人薪资水平等因素都会对人工费乘系数产生影响。
根据市场行情及时调整人工费乘系数,可以更好地适应市场变化。
5.其他因素除了上述几个依据之外,还可以根据具体项目考虑其他因素来确定人工费乘系数。
例如材料消耗量、机械设备使用情况等,都可能对人工费产生一定影响。
三、总结在计算预制叠合板的人工费时,准确合理地确定人工费乘系数是非常重要的。
施工难度、工人数量、工期、市场行情以及其他具体因素都可以作为依据来确定人工费乘系数。
通过科学准确地计算人工费,可以提高项目方的决策能力,更好地控制工程成本,实现经济效益的最大化。
以上是预制叠合板人工费乘系数的依据的相关内容,希望能对您有所帮助。
预制叠合板作为一种新型建材,其应用前景广阔。
模板展开面积系数
模板展开面积系数篇一:建筑工程材料用量计算一、钢筋工程:1.1钢筋含量经验值1.1.1框架别墅的一般在40-50 kg/㎡之间,根据设计院不同,含量也大不相同。
1.1.2一般框架住宅(6层)45 kg/㎡左右。
1.1.3框架住宅(12层左右)代地下车库(人防)一般在80-90 kg/㎡左右。
1.1.4一般砖混住宅(6层)在27 kg/㎡左右。
1)某拆迁恢复楼,砼条基,埋深两米,砖混结构,现浇板,平屋顶,阳台全封闭,计算全面积,无层顶装饰构架和飘窗(这些有钢筋却算不来面积),很常见的两室一厅房型,节省造价型。
钢筋含量27Kg/㎡。
2)一个商住小区,砼条基,埋深三米,底层楼板大多为现浇架空层(底层每套房内有一个房为预制板,在架空层模板折除后封起来),构造柱较多,带观景阳台(面积折半),客厅较大,开间4.5米(板厚12cm),其它楼层板10cm,屋面坡层面(42%可计算面积)双层双向配筋板12cm,卧室和客顶窗带飘窗和空调板(算不了面积).三室两厅两卫套型为主,钢筋含量36kg/㎡。
3)短肢剪力墙结构的小高层(12F),带地下室,68kg/㎡[不含桩] 平战结合的地下室,地下一层,底板40cm筏板有梁式,顶板30cm, 四周围护墙35cm,抗渗S8,面积4000平方,有车道,有防爆室和消毒室(砼结构)。
钢筋含量185kg/㎡。
4)框架4层的宿舍楼(桩基础),跨度在4米*9米,层高3.6米,配筋一般在38~45kg/㎡之间。
5)框架4层的厂房(桩基础),跨度在9~12米*12~15米,层高3.6米,配筋在42~48kg/㎡之间。
1.1.5多层砌体住宅 30kg/㎡。
1.1.6小高层11~12层住宅 48~55kg/㎡。
1.1.7高层17~18层住宅 58~62kg/㎡。
1.1.8高层30层住宅H=94m 65~75kg/㎡。
1.2绑扎丝用量1.2.1框架结构:1kg/㎡左右。
1.2.2剪力墙结构:1.6~1.9 kg/㎡之间。
公路工程概算定额公路工程估算指标
公路工程概算定额公路工程估算指标公路工程概算定额是指用于估计和计算公路工程项目成本的参考指标和数据。
它包括了工程项目中各种工作项目的数量、材料用量、人工费用和机械设备费用等信息。
公路工程估算指标是在概算定额基础上,结合具体工程项目的要求和特点进行调整和修订,以适应实际情况。
一、公路工程概算定额的主要内容包括:1.工程量清单:包括了公路工程项目的各项工程量,如路基土方开挖量、路面沥青面层面积、桥梁墩柱体积等。
2.单位工程造价:即单位工程的价格,通常以“元/单位”为单位计算,如每立方米土方开挖的价格、每平方米沥青面层的价格等。
3.相关系数:包括了工程项目中各项作业的工期系数、设备利用系数、材料损耗系数等,用于修正单位工程造价,以反映实际情况。
4.人工费用和机械设备费用:分别对人工作业和机械设备的使用进行费用估算,包括人工工资、机械设备租赁费用、燃料费用等。
5.其他费用:包括了公路工程项目执行过程中的管理费用、管理人员工资、建设周期利息等。
二、公路工程概算定额的编制方法:1.获取工程量清单:根据设计方案和施工图纸,获取各种工程项目的工程量,例如土方开挖量、路面面积、桥梁体积等。
2.确定单位工程造价:根据当前市场行情和项目特点,参考相关的工程造价指标,计算各项单位工程的造价。
3.计算相关系数:根据具体工程项目的特点,计算工程项目中各项作业的相关系数,以修正单位工程造价。
4.计算人工费用和机械设备费用:根据工程项目中所需的人工和机械设备,计算相应的费用,包括工资、租赁费用等。
5.计算其他费用:根据施工过程中的管理费用和建设周期利息等,计算其他费用。
6.整理概算定额:将上述数据整理汇总,并进行校核修订,形成最终的公路工程概算定额。
三、公路工程估算指标的调整方法:1.工程特点调整:根据具体工程项目的特点,对概算定额中的工程量清单和单位工程造价进行适当的调整,以适应实际情况。
2.市场变动调整:根据市场行情的变动,对概算定额中的单位工程造价进行相应的调整,以反映市场价格的变化。
2016河南省市政工程预算定额章节说明
总说明一、《河南省市政工程预算定额》(HAAl-31-2016)(以下简称本定额)是依据《市政工程消耗量定额》(ZYAl-31-2015)(以下简称《消耗量定额》)、《建设工程施工机械台班费用编制规则(2015)》、《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域程计价改革需要编制的。
二、本定额适用于河南省行政区域内的新建、扩建和改建市政工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价的依据;是建设工程实行工程量清单招标的工程造价计价基础;是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。
《全国统一市政工程预算定额》定额总说明
市政定额总说明一、《全国统一市政工程预算定额》共分九册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程第九册地铁工程二、《全国统一市政工程预算定额》(以下简称本定额)是完成规定单位分项工程所需的人工、材料、施工机械台班的消耗量标准;是统一全国市政工程工程量计算规则、项目划分、计量单位的依据;是编制市政工程地区单位估价表、编制概算定额及投资估算指标、编制招标工程标底、确定工程造价的基础。
三、本定额适用于城镇管辖范围内的新建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
五、本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
七、关于材料消耗量:1、本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
2、混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积M3表示,各省、自治区、直辖市可按当地配合比情况确定材料的用量。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的,可由各省、自治区、直辖市进行调整。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
3、本定额中的周转性材料已按规定的材料周转次数摊销计入定额内。
4、组合钢模板、复合木模板等的回库维修费已计入其预算价格内。
工程造价预算定额中的系数大汇总
工程造价预算定额中的系数大汇总土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8、打试验桩按相应定额项目的人工、机械乘以系数2计算。
9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
15、毛石护坡高度超过4m时,定额人工乘以系数1.15。
16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
造价员考试定额换算知识点
一、工程量的换算工程量的换算是根据预算定额中规定的内容,将在施工图中计算得来的工程量乘以定额规定的调整系数进行换算。
如:人工修边坡整平的土方工程量按挖方量的10%套用相应定额人工乘以2.-----方法1、机械开挖湿土:含水率超过25%,定额人工机械乘以系数1.15。
2、打斜桩,斜度在1:6以内,相应定的额项目人工机械乘以系数1.25,大于1:6,系数1.43。
3、人工挖孔灌注混凝土桩,挖孔人工及机械乘以系数1.204、凿桩头、截断桩如遇独立基础群桩,人工乘以1.30、砖基础深度超过1.5米,其超过部分每立方米砌体增加人工0.041工日6、现浇构件钢筋曾高超过3.6米在8米以内人工乘以系数1.03,12米内人工乘以系数1.08,12米以上乘以系数1.137、室内净高超过8米的现浇柱梁墙板的人工工日12米以下1.18,18米以内1.258、泵送混凝土子目输送高度超过30米时,输送泵车台班乘以1.10,超过50米,乘以1.25、斜梁大于10度,人工乘以系数1.10 10、斜有梁板、平板,坡度大于10,人工乘以系数1.0311、锯齿形底板按有梁板人工乘以系数1.1012、压路机碾压地面,垫层材料乘以1.15,人工乘以0.913、螺旋形、圆形楼梯按楼梯定额执行,人工乘以系数1.214、阶梯教室、看台台阶按楼地面定额人工乘以系数1.60、墙柱面块料面层圆弧形部分,按相应定额人工乘以1.18。
16、大理石花岗岩板上钻孔成槽由供应商完成,相应项目人工乘以0.9017、弧形条基人工模板乘以系数1.3018、斜梁模板坡度大于10,人工乘以1.1519、坡度大于10的板模板,人工乘以系数1.3020、模板超过3.6米,人工及材料增加系数1、砂浆换算:新综合单价=原综合单价+(设计砂浆单价-定额材料单价)*定额材料用量例:3-33砌一砖内墙水泥砂浆M10,换算单价192.69-0.215*27.35(M5混合砂浆)+0.215*28.56=192.95、构件混凝土换算(1)换算原因当设计要求构件采用的混凝土强度等级,在预算定额中没有相符合的项目时,就产生了混凝土强度等级或石子粒径的换算。
41个工程造价常见的问题汇总
41个工程造价常见的问题汇总1、施工机械台班单价中已经包含了机械安拆费和进出场运费,还需要计算大型机械安拆费和场外运费吗?答:一般常用的建筑机械台班单价中,包含了机械本身的安拆费和进出场运费,但是大型机械设备的机械台班中,未包含机械本身的安拆费和进出场运费。
所以,对塔吊、桩机、履带式机械等大型机械设备,需要单独计算安拆费和进出场费用。
2、施工工地没装表,结算时如何从工程款中扣除水电费?答:精确的计算能够从预结算书中具体地把水电费分析出来,依据定额中所含的水电费扣除,这样计算比较精确,但是所需要做的工作量太大。
一般各地工程造价管理部门对这种状况下水电费的扣除都有一个系数规定,例如,某地区是这样规定的:土建工程依据直接费的千份之七扣除水电费,其中电费为直接费的千分之四,水费为直接费的千分之三。
安装工程依据人工费的百分之七点六出水电费,其中电费为人工费的百分之四点六,水费为人工费的百分之三。
3、定额中电费是含在哪里的?应当如何如何计取?答:定额中的电费是依据所用的机械台班消耗量计取的,详细包含在机械费之中。
每个定额子目项所含的机械台班里,都有电费的含量。
也就是说,电费包含在机械台班的单价里,不需要其它单独计取。
但是,施工工地单独安装电度表,直接向电业部门交纳电费的,假如当地电业部门所收取的电费单价和定额中所含电费的单价不同时,能够向建设单位计取差价,电费的差价在税前计取,也就是说电费差价不参与取费,能够计取税金。
例如:某地定额中,每度(kwh)电的单价是0.63元,而电业部门收取的电费单价是0.85元,那么,每度电就应当向建设单位计取0.85-0.63=0.22元的差价。
4、机械台班消耗量定额是在什么状况下使用的?答:对于一般的工程项目,机械费都包含在各定额项目之中,所以机械台班消耗量定额,是不必单独套用的。
但是对于一些单独发生的机械台班,就应当套用机械台班消耗量定额了,例如施工现场签证的水泵的抽水台班等项目。
冶金工业矿山建设工程预算定额
总说明1人工工日:包括基本工资,工资性补贴,生产工人辅助工资,职工福利,生产工人劳动保护费,综合工日单价取定为37.62元/工日2钢筋混泥土支护定额:当单层配筋时人工乘以1.25,配双层以上配筋时人工乘以1.433当竖井,马头门,斜井井口采用人工搅拌时,半成品制作套人工搅拌定额,其支护定额人工乘以1.254平洞洞室的壁后注浆及工作面预注浆,套用相应条件的斜井注浆定额,其人工,施工机械费乘以0.85,材料不变5当施工单位与生产矿山在同一矿井内作业时,矿井各类工程人工费乘以1.1系数第一章竖井1圆形盲竖井,矩形盲竖井套用相应的竖井定额,掘进人工乘以1.2,支护人工乘以1.12钢灌道安装定额中,灌道梁层间距是按 4.068mm编制的,若灌道层间距为3.126mm是人工乘以1.23灌道安装定额中,灌道行数均按4行考虑的。
如灌道行数为6-8行时,人工,材料,施工机械费乘以1.45,灌道行数为2行时,则乘以0.74,管罐道梁层间距小于4米时,定额以1.20系调整。
4导向架安装定额适用于井底车场联接部分的导向架安装。
若导向架安装于井口时,人工乘0.7,若安装于箕斗装载硐室时人工乘1.2第二章斜井与斜巷1斜井,斜巷是指倾角5<a<45度的井,巷2当倾角>45度时,采用a<45度之定额,掘进与支护人工乘1.123斜坡道定额是按斜长1000米为基准制订的,当长度超过1000米时,超过部分的掘进人工以1.10系数调整,支护定额人工以1.05调整4天溜井掘进吊罐法,高度h>100m时,套用j<=100m,掘进定额,人工,机械以1.2系数调整;支护套用相应定额,人工以1.1系数调整。
5当水仓断面<=8平方米时,套相应条件的岩石平巷掘进与支护定额,人工,机械费乘1.16计算铺轨线路长度是应扣除铺设岔所占长度。
道岔另计,道岔铺设定额是按平巷编制的,当位于斜井斜巷时,人工乘1.25,其他材料费乘27定额中若无规定,按相应定额的木模板摊销量以6m³折钢模1吨,人工综合日乘以1.11系数8钢筋按各类构件的含量(包括接头)以吨计算。
准确套取定额方法
如何准确套取定额方法(整理稿)1、什么是定额换算?定额就是规定额度:就是将一系列人工费,材料费,机械费,管理费,利润相加取得综合单价,对工程量进行计价; 换算是由于计价表中所规定的价格,或者人工,机械与自己实际使用的不符,需要进行对换,重新计价。
再乘以相应的比例或者系数,调整人工,费率,重新组合。
2、什么情况下应进行定额换算?定额换算工作的原则:换算是施工图预算应用定额内容与施工图取得一致的过程。
实质上,就是根据定额的规定,对原项目的工、料、机械进行调整,从而改变项目的预算价格,使它符合实际情况的过程。
换算必须具备的条件:(1)必须是设计和施工图要求的内容与定额项目内容不符或缺项的。
(2)定额项目中所列的材料、使用机械的规格与施工图要求不符的。
(3)定额规定允许换算或定额管理部门同意换算的。
3、定额换算的方法有哪些?定额换算的方法主要有:(1)按定额换算的位置分类:分为人工、材料、机械和混合换算。
1)人工换算:只对项目定额人工进行换算,其他不变。
2)材料换算:由于定额项目中某种(部分)材料、规格与定额不同而影响数量及价格时按规定进行换算,其他不变。
3)机械换算:只对定额项目中某种施工机械费进行换算,其他不变。
4)混合换算:施工图要求使定额项目中的工、料、机发生部分变化而影响另一个子目发生变化的、两种以上的换算。
(2)按计算方法分类:1)加减数的换算方法:即按照定额规定在原定额项目中工、料、机械消耗量抽减、添加上新的消耗量。
2)乘数的换算:即是按规定在定额项目的工、料、机械或预算价格上乘一系数的换算。
特殊分部工程套定额方法总结———屋面工程、防腐保温、抹灰油漆、构筑物等一、屋面工程1 PVC雨水管怎样套定额?答:套玻璃钢屋面排水管定额子目,PVC雨水管材按差价计算,只取税金,不参与取费。
2 屋面防水中SBS定额中是按2mm编制,如实际施工中采用Ⅰ型+Ⅱ型(1mm+2mm)做二次应怎样执行定额?如果防水层SBS厚度不同(如3mm)厚铺一层,如何套定额?答:屋面防水中SBS实际采用Ⅰ型+Ⅱ型(1mm+2mm)做二次,应按定额基价乘以2,SBS 材料按差价计算,只计取税金,不参与取费;如遇到Ⅱ型+Ⅱ型(2mm+2mm)亦按此办法处理。
预算费用构成及计算规定
3.2预算费用构成预算费用由建筑工程费、安装工程费、拆除工程费、设备购置费、其他费用和基本预备费构成。
3.2.1建筑(安装)工程费3.2.1.1直接费1.主要材料费2.建筑(安装)直接费(1)人工费。
(2)消耗性材料费。
(3)施工机械使用费。
3.措施费(1)冬雨季施工增加费。
(2)夜间施工增加费。
(3)施工工具用具使用费。
(4)特殊地区施工增加费。
(5)临时设施费。
(6)施工机构转移费。
(7)安全文明施工费。
(8)多次进场增加费。
3.2.1.2间接费1.规费(1)社会保险费。
(2)住房公积金。
(3)危险作业意外伤害保险费。
2.企业管理费3.2.1.3利润3.2.1.4编制基准期价差3.2.1.5税金3.2.2拆除工程费3.2.2.1直接费1.拆除直接费(1)人工费。
(2)消耗性材料费。
(3)施工机械使用费。
2.措施费(1)冬雨季施工增加费。
(2)施工工具用具使用费。
(3)特殊地区施工增加费。
(4)临时设施费。
(5)安全文明施工费。
3.2.2.2间接费1.规费(1)社会保险费。
(2)住房公积金。
(3)危险作业意外伤害保险费。
2.企业管理费3.2.2.3利润3.2.2.4编制基准期价差3.2.2.5税金3.2.3设备购置费3.2.3.1设备费3.2.3.2设备运杂费3.2.4其他费用3.2.4.1建设场地租用及清理费1.场地租用、清理及赔偿费2.线路施工赔偿费3.拆除物返库运输费3.2.4.2项目管理费1.前期工作及评审费2.工程勘测设计费3.初步设计文件评审费4.结算文件编制审查费5.项目后评价费6.技术经济标准编制管理费3.2.4.4新技术应用研究测试费1.新技术应用研究试验费2.新技术项目性能测试费3.2.5基本预备费3.3建筑(安装)工程费计算规定3.3.1建筑(安装)工程费建筑(安装)工程费由直接费、间接费、利润、编制基准期价差和税金组成。
计算公式:建筑(安装)工程费=直接费+间接费+利润+编制基准期价差+税金3.3.1.1直接费直接费包括主要材料费、建筑(安装)直接费、措施费。
云南03定额中关于各种系数费用的规定
定额中关于各种系数费用的规定一定额册说明中规定的各项费用1 高层建筑增加费是指在高层建筑施工应增加的人工降效及材料垂直运输增加的人工费用(层数在6层或檐高在20m以上的工业与民用建筑)计算方法:以人工费为计算基数按各册规定的百分比计取。
(计算基数中应包括六层或20m以下全部工程的人工费)计取的范围为:给排水工程、采暖、电气、消防及安全防范、通风空调等工程。
刷油、防腐蚀、绝热工程按主体工程规定的百分比计取。
2 超高增加费操作物的高度超过定额规定时,按各册规定的系数计取计算方法:○1以人工费为计算基数按各册规定的系数计取②以人工费和机械费为计算基数按各册规定的系数计取3. 脚手架搭拆费定额中的脚手架搭拆费,是综合取定的系数。
除定额规定不计取脚手架搭拆费用外,不论工程实际是否搭拆脚手架或者搭拆数量多少,均按各册定额规定系数分别计算脚手架搭拆费。
(应列入措施项目费用中,属通用措施项目)计算方法:以人工费为基数按各册规定的不同比例计算。
计取后的脚手架搭拆费用,又按规定;其中人工费占25%、材料费占50%、机械费占25%进行分摊,其目的是计算该脚手架搭拆费的管理费和利润,若工程离昆明50km以外,还应计算计价材料的地区调整,最终作为一项脚手架搭拆费用。
举例1:静置设备刷油工程中计算出的人工费为500元,计算脚手架搭拆费。
根据册说明中刷油脚手架搭拆费按人工费的8%计,其中人工费占25%,材料费占50%,机械费占25%的规定。
刷油工程的脚手架搭拆费为:500元×8% = 40元其中人工费40×25%=10元材料费40×50%=20元机械费40×25%=10元脚手架费为措施项目应计管理费10元×30%=3利润10元×20%=2静置设备刷油工程脚手架搭拆费合计45元举例2:在距昆明85km的某地工厂工业管道刷油,工程中计算出刷油的人工费为1000元,试计算其脚手架搭拆费用。
安装工程各种系数计算规则
安装工程各种系数计算规则一、系数的分类:1、子目系数1.1、超高增加费;1.2、管道井内管道、阀门、支架安装增加费;1.3、分章说明、附注、综合解释有关说明(需要调整的部分)。
2、工程系数2.1、高层建筑增加费;2.2、现浇钢筋混凝土模板,内浇外筑、内浇外砌。
3、综合系数3.1、脚手架搭拆费;3.2、系统调试费;3.3、安装与生产同时进行增加费;3.4、有害环境施工增加费。
二、系数的特征子目系数是根据所套用子目进行换算的;工程系数是全部工程,有条件进行计算,根据工程规模特征调整;综合系数是符合计算特征都得计算。
三、计算方法子目系数作为工程系数的计算基础;工程系数作为综合系数的计算基础;平级不互相计取。
安装工程预算中常用的各项系数主要有:●超高系数:定额中的超高费是指操作物高度超出定额子目计算范围而需增加的人工费用。
省安装工程单位估价表中该系数主要出现在:第二册操作物高度5米以上的工程;第八册操作物高度3.6米以上的工程;第九册操作物高度6米以上的工程;第十三册操作物高度6米以上的工程。
操作物高度是指有楼层的按楼地面安装物的垂直距离,无楼层的按操作地点(或设计正负零)至操作物的距离。
上述费用仅计算超高部分项目,未超高部分不计。
●各册定额章、节换算系数:分章说明、附注和综合解释规定各种子目调整系数。
例如第八册设置于管道间,管廊内的管道阀门法兰支架其人工乘以系数1.3。
第二册第八章说明四,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。
第十一册第二章说明六,标志环等零星刷油,套用本定额有关部分,其人工乘以系数2.0。
●高层建筑增加费:高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。
该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。
造价常见定额换算及换算方法
造价常见定额换算及换算方法造价常见定额换算及换算方法乘系数换算是指在使用预算定额项目时,定额的一部分或全部乘以规定的系数。
下面是小编为大家分享造价常见定额换算及换算方法,欢迎大家阅读浏览。
一、常见换算类型1、砌筑砂浆换算2、抹灰砂浆换算3、构件混凝土换算4、楼地面混凝土换算5、系数换算6、其他换算二、换算原因及公式1、砌筑砂浆的换算1)、换算原因当设计图纸要求的砌筑砂浆强度等级在预算定额中缺项时,就需要调整砂浆强度等级,求出新的定额基价。
2)、换算特点由于砂浆用量不变,所以人工、机械费不变,因而只换算砂浆强度等级和调整砂浆材料费。
3)、砌筑砂浆换算公式:换算后定额基价=原定额基价+定额砂浆用量x(换入砂浆基价-换出砂浆基价)2、抹灰砂浆换算1)、换算原因当设计图纸要求的抹灰砂浆配合比或抹灰厚度与预算定额的抹灰砂浆配合比或厚度不同时,就要进行抹灰砂浆换算。
2)、换算特点第一种情况:当抹灰厚度不变只换算配合比时,人工费、机械费不变,只调整材料费;第二种情况:当抹灰厚度发生时,砂浆用量要改变,因而人工费、机械费不变,因而人工费、材料费、机械费均要换算。
3)、换算公式:第一种情况的换算公式:换算后定额基价=原定额基价+抹灰砂浆定额用量x(换出砂浆基价-换出砂浆基价)第二种情况换算公式:换算后定额基价=原定额基价+(定额人工费+定额机械费)x(K-1)+sum;(各层换入砂浆用量x换入砂浆基价-各层换出砂浆用量x换出砂浆基价)式中:K--工、机费换算系数,且K=设计抹灰砂浆总厚divide;定额抹灰砂浆总厚各层换入砂浆用量=(定额砂浆用量divide;定额砂浆厚度)x设计厚度各层换出砂浆用量=定额砂浆用量3、构件混凝土换算1)、换算原因当设计要求构件采用的混凝十强度等级,在预算定额中没有相符合的项目时,就产生了混凝十强度等级或石子粒径的换算。
2)、换算特点混凝土用量不变,人工费、机械费不变,只换算混凝土强度等级或石子粒径。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程造价预算定额中哪些需乘系数的汇总
土建工程
1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。
2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。
3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。
无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。
4、土壤含水率定额是按天然含水率为准。
如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。
5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。
6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。
7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。
8、打试验桩按相应定额项目的人工、机械乘以系数2计算。
9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。
10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。
11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。
如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。
12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。
13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。
14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。
15、毛石护坡高度超过4m时,定额人工乘以系数1.15。
16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。
17、垫层用于基础垫层时,按相应定额人工乘以1.2系数。
18、预制混凝土构件若采用砖模制作时,其安装定额中的人工、机械乘以系数1.1。
19、单层厂房屋盖系统构件必须在跨外安装时,按相应构件安装定额中的人工、机械台班乘系数1.18。
使用塔式起重机、卷扬机时,不乘此系数。
20、坡度大于等于1/4(26°34′)的斜板屋面,混凝土浇捣人工乘以系数1.25。
21、坡度大于1/4(26°°34′)的斜板屋面,钢筋制安工日乘以系数1.25。
22、块料面层以平面砌为准,砌立面者按平面砌相应项目,人工乘以系数1.38、踢脚板人工乘以系数1.56,其他不变。
23、钢筋混凝土后浇带按相应定额子目中模板人工乘以1.2系数;模板用量及钢筋支撑乘以1.5系数。
24、坡屋面坡度大于等于1/4(26°34′)时,套相应的定额子目但子目中人工乘以1.15系数,模板用量及钢支撑乘以1.30的系数。
25、水塔脚手架按相应的烟囱脚手架人工乘以系数1.11,其他不变。
26、架空运输道,以架宽2m为准,如架宽超过2m时,应按相应项目乘以系数1.2,超过3m时,按相应项目乘以系数1.5。
27、定额中现浇框架系指柱、梁全部为现浇的钢筋混凝土框架结构,如部分现浇(柱、梁中有一项现浇)时按现浇框架定额乘以0.96系数,如楼板也为现浇混凝土时,按现浇框架定额乘以1.04系数。
28、单身宿舍按住宅定额乘以0.9系数。
29、本定额是按一类厂房为准编制的,二类厂房定额乘以1.14系数。
厂房分类如下:
一类是指机加工、机修、五金、缝纫、一般纺织(粗纺、制条、洗毛等)及无特殊要求的车间。
二类是指厂房内设备基础及工艺要求较复杂、建筑设备或建筑标准较高的车间。
如铸造、锻压,电镀、酸碱、电子、仪表、手表、电视、医药、食品等车间。
建筑标准较高的车间,指车间有吊顶或油漆的顶棚、内墙面贴墙纸(布)或油漆墙面、水磨石地面等三项,其中一项所占建筑面积达到全车间建筑面积50%及以上者,即为建筑标准较高的车间。
装饰工程
1、螺旋楼梯的装饰,按相应弧形楼梯项目:人工、机械定额量乘以系数1.20;块料材料定额量乘以系数1.10;整体面层、栏杆、扶手材料定额量乘以系数
1.05。
2、地面块料面层切割成弧形、异形时损耗按实计算,人工乘1.2系数,其他不变。
3、点缀按个计算,计算主体铺贴地面面积时,不扣除点缀所占面积。
圆形及弧形点缀镶贴,人工定额量乘以系数1.20,材料定额量乘以系数1.15。
4、墙面本章定额中的镶贴块料面层均未包括打底抹灰,打底抹灰按一般抹灰子目执行。
但人工乘0.7系数。
5、圆弧形、锯齿形等不规则墙面抹灰、镶贴块料按相应项目人工乘以系数1.15,材料乘以系数1.05。
6、木龙骨基层是按双向计算的,如设计为单向时,人工、材料消耗量乘以系数0.55。
弧形木龙骨基层按相应子目定额消耗量乘以系数1.10。
7、定额木材种类除注明者外,均以一、二类木种为准,如采用三、四类木种时,人工及机械乘以系数1.3。
8、挂贴大理石、花岗岩未做钢筋网时,应扣除钢筋含量,人工乘0.9系数。
9、女儿墙(包括泛水、挑砖)、阳台栏板(不扣除花格所占孔洞面积)内侧抹灰按垂直投影面积乘以系数1.10,带压顶者乘系数1.30按墙面定额执行。
10、墙面贴块料面层,按实贴面积计算。
面砖镶贴子目用于镶贴柱时人工定额量乘以系数1.10,其他不变。
11、天棚轻钢龙骨、铝合金龙骨定额中为双层结构(即中、小龙骨紧贴大龙骨底面吊挂),如为单层结构时(大、中龙骨底面在同一水平上),人工乘0.85系数。
12、阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。
阳台如带悬臂梁者,其工程量乘系数1.30。
阳台上表面的抹灰按水平投影面积以平方米计算,套楼地面的相应定额子目。
13、雨蓬底面或顶面抹灰分别按水平投影面积计算,并入相应天棚抹灰面积内。
雨蓬顶面带反沿或反梁者,其工程量乘系数1.20;底面带悬臂梁者,其工程量亦乘以系数1.20。
14、板式楼梯底面的装饰工程量按水平投影面积乘1.15系数计算,梁式及螺旋楼梯底面按展开面积计算。
15、天棚顶面刮防瓷、刷乳胶漆、喷涂等,套相应子目后,其人工乘以1.10系数。
16、定额中的单层木门刷油是按双面刷油考虑的,如采用单面刷油,其定额含量乘以0.49系数计算。
17、家具类不分家具功能名称,只按家具结构部位分别按台面、侧面、层板、抽屉、柜门、底板、顶板、背板套用相应定额,凡无定额子目可套的部位,均套侧面板相应子目。
饰面板层数如与定额不同可按实际层数调整,饰面板减少一层,人工乘以0.75系数,未贴饰面板,人工费乘以0.5系数。
18、装饰线条以墙面上直线安装为准,如天棚安装直线型、圆弧型或其他图案者,按以下规定计算:
19、天棚面安装直线装饰线条人工乘以1.34系数。
20、天棚面安装圆弧装饰线条人工乘1.6系数,材料乘1.1系数。
21、墙面安装圆弧装饰线条人工乘1.2系数,材料乘1.1系数。
22、装饰线条做艺术图案者,人工乘以1.8系数,材料乘1.1系数。
23、满堂脚手架,按实际搭设的水平投影面积计算,不扣除附墙柱、柱所占的面积,其基本层高以3.6m以上至5.2m为准。
凡超过3.6m、在5.2m以内的天棚抹灰及装饰,应计算满堂脚手架基本层;层高超过5.2m,每增加1.2m计算一个增加层,增加层的层数=(层高-5.2m)÷1.2m,按四舍五入取整数。
室内凡计算了满堂脚手架者,其内墙面粉饰不再计算粉饰架,只按每100m2墙面垂直投影面积增加改架工1.28工日。
