图纸答疑纪要

合集下载

图纸会审纪要回复0703

图纸会审纪要回复0703

一、24#、26#、28#~30#楼结构施工图1、结施01图问题1: 6.14条图9—C“桩顶纵筋在承台内的锚固构造”,垫层上标高至桩顶标高50,100为何意?是否另外设置?如何处理?请明确答:桩径不同选用50或100,桩顶纵筋另外设置,桩头防水见建施说明5.2条。

问题2: 2.2条地下室外墙抗渗等级P6如何理解,是否可以理解为:外墙与土壤接触部位的混凝土墙采用抗渗混凝土,其余不与土壤接触的外墙可不采用抗渗混凝土?答:是的。

2、结施03图11.2条图—32“地坪下填土夯实λc≥0.94”,问填何种土?答:级配砂石,灰土或砂土。

3、结施05A图“说明3:工程桩施工前应先进行试桩,位置现场确定”,可否在图上给定?答:对角分别取一组,中部取一组。

4、结施06A、06B、06C、图问题1:1—1剖面图中右侧的桩是否应该为降桩,否则与A—A剖面不符,同时平面图中的⑥轴线右侧的三根降桩示意与B—B剖面不符,是否有误?请确认。

答:以平面图为准问题2:“厚板承台与薄底板相交处附加钢筋示意图”1300高承台右侧接300厚薄板如何理解,是否为:主楼周围有通风井地板的连接做法。

答:风井基础做法。

5、结施06E图平面图中无1—1、2—2剖面图的具体位置,是否笔误?答:无剖面1-1、2-26、结施07C、07D图“防空地下室结构设计说明”9.2条是否应增加P6?A—A、MK—1(MK—2)剖面中钢筋级别符号是?号。

答;“防空地下室结构设计说明”9.2条增加地下室外墙抗渗等级: P6。

A—A、MK—1(MK—2)剖面中钢筋级别符号为三级钢。

7、结施07E图问题1:柱钢筋表中Z1全部纵筋为8根16,箍筋类型号却为2×2,柱纵筋如何布置?问题2:同6答;问题1:如右图布置问题2:同6答8、结施08C图柱配筋详图中:MK—YAZ1截面图中钢筋根数为20根,但在表纵筋根数却为18根,相互矛盾。

答;MK—YAZ1钢筋根数以截面图中20根为准。

图纸答疑会议纪要

图纸答疑会议纪要

图纸答疑会议纪要篇一:鑫苑·又一程8#楼图纸答疑会议纪要鑫苑·又一程(:图纸答疑会议纪要)项目8#住宅楼图纸会审会议纪要主题:鑫苑·又一程项目8#楼图纸会审答疑时间:20XX年10月13日14:00~16:00地点:鑫苑·又一程项目部会议室主持人:张连军参加单位及人员:(附会议签到表)1、建设单位:陕西鑫苑置业有限公司张连军樊党辉张稳2、设计单位:成都基准方中建筑设计有限公司李晶王晓梅(贾腾飞)于蕾张亚娟乐少华3、勘察单位:西安中勘地质勘测公司王廷贵4、监理单位:陕西华源建设监理咨询有限责任公司同民旭5、施工单位:陕西恒伟建设工程有限公司杨护林孙晓雷朱胜利刘恒祥曹浩楠袁岁创张跃贵刘东会鑫苑·又一程项目8#住宅楼图纸会审,由建设单位主持,设计单位进行图纸交底,监理单位和施工单位参加,就设计图纸中存在问题本次图纸会审进行一问一答方式进行答疑形成纪要。

具体内容如下:一、建筑部分1、建施n02中墙体工程字目11.3条:填充墙体±0.000标高以上采用m5混合砂浆砌筑,±0.000标高以下采用m5水泥砂浆砌筑,而字目11.13条:±0.000标高以下部分均采用m10水泥砂浆砌筑。

±0.000标高以下部分砌筑砂浆标号是m5水泥砂浆还是m10水泥砂浆?答:±0.000标高以下部分均采用m10水泥砂浆砌筑。

2、建施设计与施工说明n02图纸中字目16条家用设备外墙与板留洞表,卫生间排气扇预留孔竖向定位顶平梁底,排气管与卫生间排水水平支管相碰撞不合理,应顶平板底,可否安装UPVc管?答:卫生间排气管道竖向定位为顶平板底,可安装UPVc管。

3、建施m02中,楼梯防火墙(120厚)上下楼梯斜板宽度应为多少?防火墙下梯板是否加设配筋?答:详见结构施工图U02。

4、鑫苑·又一程项目3#、4#、7#楼一楼增设管道地沟及其检查井,8#楼是否增加?如增加,出示具体做法及位置。

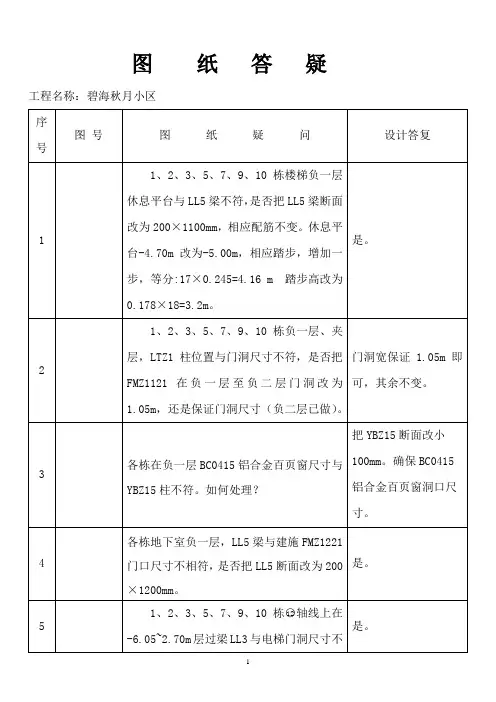

图纸疑问会审纪要---2012年7月10日

图纸疑问会审纪要---2012年7月10日
按楼梯挡墙做,标高为建筑为准。
53
KM1134-1AS11
各栋6楼屋面斜板中大样GJ2标高是59.00还是59.1米,若是标高是59.00米,GJ2梁高只有300,高度不够?
GJ2为墩柱,标高40mm,楼高350mm.
54
结KM1134-1AS19/建KM1134-1A15
地下室A7#楼梯结施与建施平面图与剖面图不符,楼梯大样图中宽为3100mm,而楼层平面中结构与建筑均为3300 mm?
2KL8同2KL11(1);轴2-M间梁编号及配筋同4栋4KL1a(1)
20
商业楼-/-中-2.7米以下框柱封轴线中,-2.7米以上外100mm,内400mm,以那为准?
以下部基础结构图为准。
21
各栋号地下室-2.70m(-2.15m)层板厚及配筋不明确。
板厚均为200mm,配筋均同(室外板配筋)。
4栋、6栋、8栋结构主楼风井与车库顶板预留洞做法与建施图大样中①大样不符?
按建施图大样①施工;主楼风井处结构梁改为双梁,第一道标高-2.45m按原LL施工第二道梁顶标高为±0.00,配筋及截面按LL1做。
16
4、6、8栋号主楼地下室柱平面中YBZ11d无相关大样,是否应为YBZ11b?
是YBZ11b。
地下室墙、柱混凝土均为C45,梁板均为C35。
29
主楼筏板与车库筏板连接大样无。结施12页中无FBZ1a构件大样,结施12页中YBZ1、YBZ14、YBZ17剖面分布根数以下注明不一致以何为准。
请设计补充大样。
以平面图为主。
30
各单栋号外墙(钢筋砼)顶标高只到-2.7或-1.25,那么室外地皮以无墙处防水问题如何处理?
是,梁高改为350,保证与封口梁平。

图纸会审会议纪要

图纸会审会议纪要

图纸会审会议纪要沙文生态科技产业园金干北路道路工程图纸会审纪要时间:2012年月日地点:高科建设会议室主持人:左明光参会人员:详见会议签到表沙文生态科技产业园金干北路道路工程图纸会审,由建设单位主持,设计、地堪、施工与监理参加,就设计图中存在问题本次图纸会审采用一问一答方式进行答疑。

具体内容如下:一、道路工程1、根据规范要求挡墙扶手栏杆安全高度不小于 1.2m(DL-30),设计图纸中为1.05m,请设计单位确定栏杆的形式。

答:同意采用1.2m。

2、挡墙结构尺寸与工程量不符(图号DL-13)。

答:挡墙上面尺寸不变,1:0.25坡不变,挡墙下面尺寸修改,以最终理论值计量。

3、断面图(DL-09-7)与平面图(DL-06-3)宽度不符(如:K0+480右幅)。

答:该段以设计修改DL-09-7(1)修改和DL-09-7(2)修改为准。

K0+480断面图右幅宽度为23.5m4、图号DL-09-1中K2+240-K2+460段暂定为:坡高大于6米采用1:1而断面图(DL-09-31)中为1:0.75 ,应以哪个为准。

答:DL-09-1说明中第3条A说明有误,坡高大于6米时采用1:1.应为1:0.75,以断面图为准。

5、道路图中没有显示边坡防护具体桩号位置及边坡防护处理措施,请设计单位确定具体桩号位置及边坡防护处理措施。

答:所有边坡都要做边坡防护处理,不论是挖方段还是填方段。

6、设施带与非机动车道分界处是否需要安装C25水泥混凝土平缘石。

答:是,按DL-08和DL-10图施工。

7、人行道上的非机动车道怎么与交叉路口的快车道相接?若遇到其他道路的人行道,我们慢车道怎么与他们相接(其他道路人行道无非机动车道,如:麦沙大道)答:非机动车道仅考虑本项目,与之相交的道路不考虑,本项目在交叉路口实施范围岂止点于无障碍坡道岂止。

8、交叉路口圆弧位置的慢车道怎么处理,有无详细平面图?答:交叉口圆弧位置参考平面图9、若遇到路两边有厂区的,需要在人行道位置预留路口供厂区使用,此预留路口怎样与快车道以及人行道相接,采用什么样的结构层?答:道路施工按平面图施工,与之相交的道路已考虑开口处理。

图纸会审设计交底与答疑会议纪要

图纸会审设计交底与答疑会议纪要

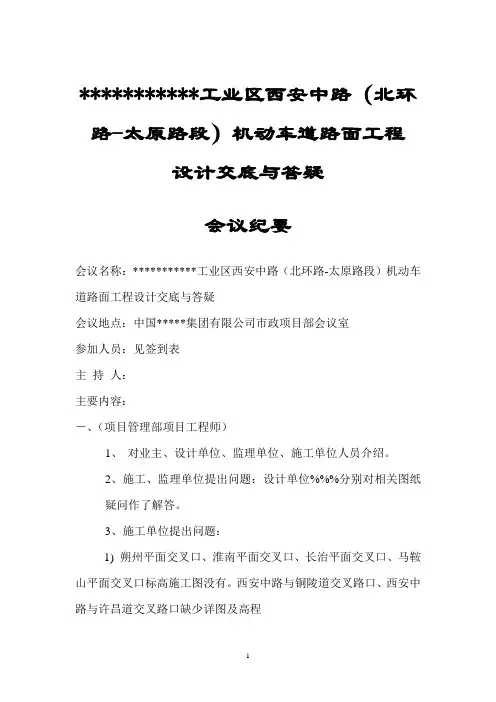

***********工业区西安中路(北环路-太原路段)机动车道路面工程
设计交底与答疑
会议纪要
会议名称:***********工业区西安中路(北环路-太原路段)机动车道路面工程设计交底与答疑
会议地点:中国*****集团有限公司市政项目部会议室
参加人员:见签到表
主持人:
主要内容:
-、(项目管理部项目工程师)
1、对业主、设计单位、监理单位、施工单位人员介绍。

2、施工、监理单位提出问题:设计单位%%%分别对相关图纸
疑问作了解答。

3、施工单位提出问题:
1) 朔州平面交叉口、淮南平面交叉口、长治平面交叉口、马鞍山平面交叉口标高施工图没有。

西安中路与铜陵道交叉路口、西安中路与许昌道交叉路口缺少详图及高程
设计回答:后补详图。

2) 机动车道路基工程SI-6人行道外边k3+039.204处右幅有两个坐标以哪个为准
设计回答:待计算后答复。

4、监理单位提出问题:
排水检查井是否按照设计进行施工,还是改为现浇混凝土的?(图纸为混凝土砌块的)
设计回答:由建设单位决定是否改为现浇混凝土检查井。

签到表:。

图纸答疑材料1报告

图纸答疑材料1报告

双龙山花园小区三期工程图纸答疑材料1、问:主体工程承重墙选用材料?答:页岩实心砖2、问:屋面及三小间防水所选用的材料?答:TS一层3、问:阁楼顶层阳台处是否增设现浇面,以避免阁楼层雨水的处理。

答:详见补充图纸4、问:工程中所使用的内墙砖及地面砖的规格及材质是否说明,是否给出暂定价格?答:规格见补充说明,材质需经甲方认可。

5、问:屋面瓦的材质及样式答:改为琉璃瓦6、问:车库顶棚是否加设插座?答:加设7、问:次卧室电视插座是否取消?答:取消8、问:卫生间局部等电位箱是否取消?答:不取消9、问:避雷接地网是否改为40*4镀锌扁钢绕建筑物一周?答:按图施工10、问:照明接地线是否取消?答:不取消11、问:单元主线图纸设计4*70+1*35是否改为4*35+1*16电缆?答:按图施工12、问:卫生间热水器接口是否取消?答:不取消13、问:太阳能上水阀是否改为混水阀上水?答:改为混水阀14、问:水表间是否改为楼梯间底部安装?答:改为地下(楼梯底部)15、问:车库是否增加给排水?答:增加给排水,详见清单。

16、问:11#楼卧室内卫生间壁灯是否取消?答:按图施工17、问:11#楼户内多媒体箱是否能改至次卧室门口旁?答:按图施工18、问:原材料是否指定?答:详见补充说明19、问:模板是否采用木模?答:自行考虑20、问:是否有甩项工程?答:详见补充说明21、问:避雷接地网是否改为环形接地?答:按图施工22、问:卫生间暖气片是否取消?答:按图施工23、问:电器设备是否指定?答:均符合国标铜质材料标准。

24、问:主体工程上部砌体建施与结施不符,是采用多孔砖还是小红砖?答:详见补充说明25、问:清单是否取消灭火器箱和干粉灭火器?答:取消招标人:临沂市罗庄区罗庄街道小山后社区居民委员会招标代理单位:临沂三和招标有限公司双龙山花园小区三期工程补充说明材料说明:1、钢材:钢材用国标济钢、莱钢、青钢等。

2、水泥:采用国标沂州水泥。

12#楼图纸会审问题答疑记录(土建修改)

12#楼图纸会审问题答疑记录(土建修改)

设计交底、图纸会审问题答疑记录工程名称三原罗马花园11#楼主持单位负责人参加单位及人员建设单位:咸阳监理单位:设计单位:施工单位:11#楼土建专业提问问题设计答复1、基础垫层防水保护层强度等级为多少?(是否采用建施工程地下室防水做法)按建筑图纸施工2、室内电梯基坑降低处是否按照A-A剖面详图中做成垂直的还是按照CTL局部降低详图中做成斜45°角的?高低跨是否采用砖胎膜?按A-A剖面施工,采用转胎膜3、11#楼与地下车库连接的通道做法有两种(结施-4与结施-14中各一种)请问以哪个为准,请明确?采用结施14页4剖面4、结施-4中有两个集水坑侧壁构造详图,但建施图中只有一个集水坑,请问另外一个是否就是消防电梯集水坑?若是,那么建施图中给出的消防电梯集水坑侧壁高度与结施图中给出的不符,请明确?侧壁构造伸入板采用1节点详图;伸入梁采用2节点详图,按图施工5、结施-5中A-A剖面构造详图是否就是基础梁配筋平面图中的1-1剖面?若是,那么此剖面详图中左右两边的标注尺寸不一致,请明确?6、结施-6附注第4条中砼墙上留洞加筋构《11G101-1》图集造图参照《11G101-4》图集还未出现,问具体按照什么做?7、结施-6附注第4条中做法存在疑问,此处本应加强但按此做法施工,则主筋直径变箍筋隔一加一大,但箍筋直径却变小,间距也变大了,请问是加强了还减弱了,具体如何做?8、结施-6附注第2条中“当地下室墙体上部无墙时,墙顶另加3C22钢筋C”但所有的且无暗梁时加3C22外墙顶部均有暗梁,请问是否还要按照说明中加设钢筋?9、结施-9附注中第3条,提到在楼层相交范围内箍筋均加密为100mm,请问是否按照是11G101-1图集第61页中抗震QZ箍筋加密区范围来做?10、结施-9中○29轴处GJZ12与其相对称的○4按29轴施工轴处所示柱子形状不符,请明确?11、结施-9中GJZ12的宽为200mm,但此处暗柱尺寸随墙厚施工,配筋不变相对应墙体厚为250mm,请明确?12、结施-14中○K~○M轴交○10~○13轴、○20~○23轴处的板降低0.6m,请问○13轴、○20轴处的墙是否也降低0.6m,请明确?该部位K轴、M轴、10轴、23轴标高同结构标高,13轴,20轴按结构标高降低0.6m施工。

图纸交底会议纪要(设计回复)

图纸交底会议纪要(设计回复)

综合楼办公室改造工程图纸会审会议纪要
一、会议时间:2024年7 月9 日
二、会议地点:会议室
三、会议内容:
本次图纸会审会议参加人员,详见会议签到表。

施工单位经初步查阅图纸、标底、踏勘现场,提出以下几点问题:
1、图纸中铝方通规格为30*100*6;间距180mm;因长条灯的规格为100mm,建议与一层做法一致。

图纸中铝方通底部与地面净高为265cm,需要增加净高,大梁间铝方通结构需要重新设计出图。

设计回复:铝方通做法改成50*100*6,间距120mm
2、空调拆装标底没有编入。

编制单位回复:只增加空调安装费用。

3、图纸的应急照明需接入至哪里?应急照明集中电源箱标底中没有。

设计回复:应急照明集中电源箱一套安装至五层走廊(出图)
4、办公室原防盗门拆除后,地面需铺设大理石门槛石。

设计回复:同意原地面地砖拆除,铺设大理石门樘板(出图)
5、办公室原7.5cm厚度轻钢龙骨隔墙因高柜靠不到墙,需设计出图设计回复:增加5cm厚的轻钢龙骨隔墙(出图)
6、吊柜固定至高柜的背面牢固度不够,存在安全问题
设计回复: 同意调整,茶水柜由专业家具公司设计并深化
施工单位(盖章):监理单位(盖章):设计单位(盖章):建设单位(盖章):。

图纸答疑

图纸答疑

陕西西西凤酒扩建技改项目勾储A、B工程图纸答疑纪要时间:2011年7 月25 日和2011年8月19日地点:建设单位办公室参加人员:设计单位:来绍放殷和平张晓昱建设单位:白翔冯毅李亚萍施工单位:苗志强内容:1、地沟内遇构造柱?答:取消原障碍柱在地沟过梁上原位置生构造柱!2、楼梯踏步宽度不一致,上下跑无间隙?答:等分净空间,中间可留≤100mm的间隙!3、原设计建筑标高与结构标高差为0.03M,同意按0.05米施工!4、结施1/14详图与8页平面图标高不符?答:按详图标高施工!5、建施3页文字说明第5条与图示不符?答:按间隔1米施工!6、结施13页框柱KZ—9配筋标注按哪种配筋?答:中间按3 22配筋!7、楼梯梁TL—5在3.7和7.45m处与楼层框梁重合?答:可以不另设置TL钢筋!8、勾B①和⑦轴交于B轴3.70m以下框柱KZ—5原设计4 30,同意采用4 28外加4 20代换!9、小钢构内外挑装饰柱同意取消!在6.20m圈梁处外挑相同于基础的挑板配筋、断面!另外在该处圈梁侧各加腰筋一道(同主筋)箍筋需加密!10、钢构与框架接壤处原设计钢筋混凝土牛腿变预埋铁件,材质、规格;钢板20厚500X600钢筋 14 长400(12根)11、二层以上结构框架梁,部分截面为350X700的梁未标注构造筋?答:按规范每侧加设2 14!12、结施14页②节点挑出板主筋和分布筋是否倒置?答:统一按 8配筋,@不变!13、结施14页节点②与建施8页剖面大样2高度位置不统一?答:按结施做。

14、结施9页L—2、L—3未注贯通面筋?答:采用2 12架立筋搭接!15、结施9页L—2、L—3未画吊筋,是否不做?答:可以不做!16、结施1/14无女儿墙(2.1M)配筋厚度?答:砖砌240厚墙!17、建施6页屋面②、⑥轴 - 段女儿墙高度不详?答:按2.1M高交圈!18、电梯井出屋面建施第8页标注砼墙而结施无配筋?答:按结构施工图砌砖!19、钢构柱±0.00M以下周围是否浇筑混凝土?答:用素砼浇筑至±0.00M!20、钢构屋面排水是否要外排?设几个出水口?排水管材规格号?答:按图每个落水口引出墙外明排!21、暖气天平管标高在14.3M处恰好与框架梁底标高同位置是否提升或降低?答:起坡最高处管顶贴梁底施工!22、框架梁纵向底筋若要搭接按照规范怎样搭接?画图示意在梁净跨支座外1/3处可以搭接!23、建施二层平面图、微机、理化分析室门洞尺寸不详?建变报警阀室门口无高度?玻璃隔断,甲方自理。

图纸答疑纪要

图纸答疑纪要
18
3JG-7中板面结构标高-0.95m,3JG-8中梁面结构标高-0.9m,以哪个为准?
建筑给排水
1
3SD-19
系统图WL-4-4`与2、3层平面图有误且2层卫生间洁具安装不同,如何对称。
变更出图




1
3DQ-17地下室QWB、XFQ无系统图,出线未标注型号管径。
配管型号SCDN20
2
3DQ-17进线未设计标高,后两个回路未标注管径。
地下室墙、筏板、条基及基础梁、构造筏板、顶板均为P6 C35砼
7
马镫筋型号及间距,筏板上下层拉筋用铁马镫代替吗?
施工方自定
8
3JG-6
《地下室外墙大样图中筋底板弯折部位尺寸是否按剪力墙插筋a取值150mm
插入长度La
9
3JG-6
KZ3柱配筋图未给框柱轴线,四边钢筋不一致,方向怎么定?
按详图方位置筋

标高-0.8vm,SC100
3
公用照明配管用什么管材,图纸说明与系统图不否?弱电及对讲管材需明确。
消防、公照SC管,弱电对讲、强电户内PVC、户外SC
4
一层消防平面中桥架规格未注
金属桥架规格200×200
5
动力系统中:除公共照明及住宅用电线路走桥架,其余动力及5层以下都配管敷式,问怎样做,3DQ-7竖井详图动力全部走桥架以那个为准。
金属桥架600×200
6
弱电电源入口至电井怎样敷没?如桥架规格是多少?一层弱电平面图中未显示。
做成桥架200×200
7
5层风机消防联动线未设计
联动线为4×KVV14×1.5SC40FC、CT
8
卫生间无留洞图
设计单位签(章)

答疑纪要

答疑纪要

答疑纪要(封面)招标编号:余19093工程名称:余政储出(2017)30号地块建设项目建设单位:杭州余杭区保障房建设有限公司(盖章)代理公司:耀华建设管理有限公司(盖章)备案机关:(盖章)2019年3月22日本工程答疑纪要如下:一、本工程审核预算价为251597969元。

二、上传图纸中“上部结施(修改日期2019/1/30)”图纸作废,按“建筑-上部结施(修改日期2019/2/24)”图纸为准。

三、品牌表发生调整,具体详上传品牌表。

四、对工程量清单单位工程中“地上建筑-建筑装饰工程1”的“表1-2分部分项工程量清单及计价表”中第49项、50项的“工程量”作了调整,具体如下:五、对工程量清单单位工程中“地下室-建筑装饰工程3”的“表1-2分部分项工程量清单及计价表”中第88项的“项目特征描述”作了调整,具体如下:六、对工程量清单单位工程中“地下室-建筑装饰工程3”的“表1-2分部分项工程量清单及计价表”中第76项、78项、79项、80项、83项、84项、85项、89项、104项、107项、123项、129项的“工程量”作了调整;具体如下:七、对工程量清单单位工程中“地下室-建筑装饰工程3”的“表1-3-C技术措施项目工程量清单及计价表”增加第30项,具体如下:七、对工程量清单单位工程中“基坑围护-建筑装饰工程4”的“表1-2分部分项工程量清单及计价表”中第6项、7项、21项、22项、23项、24项、31项、32项、37项、38项、40项的“工程量”作了调整,具体如下:八、对工程量清单单位工程中“基坑围护-建筑装饰工程4”的“表1-2分部分项工程量清单及计价表”中第10项、11项、12项、13项、14项、20项的“工程量”和“项目特征描述”作了调整,具体如下:九、对工程量清单单位工程中“基坑围护-建筑装饰工程4”的“表1-2分部分项工程量清单及计价表”增加第第49项、50项、51项,具体如下:十、对工程量清单单位工程中“基坑围护-建筑装饰工程4”的“表1-3-C技术措施项目工程量清单及计价表”中第2项、3项、4项、5项、6项、9项、10项的“工程量”作了调整,具体如下:十一、本项目创市标化工地增加费按暂定费用712927.98元计入,故对招标文件的“1-4 其他项目清单及计价表”作了调整,具体如下:1-4 其他项目清单及计价表工程名称:单位工程名称:第页共页十二、上传地质勘察资料。

图纸答疑及设计交底会议纪要

图纸答疑及设计交底会议纪要

(雨污管网、道路及边坡工程)图纸答疑及设计交底会议纪要会议时间:2016年8月29日会议地点:市政道路工程项目管理总部会议室参会单位:建设单位:重庆市涪陵区新城区开发(集团)有限公司设计单位:中煤科工集团重庆设计院有限公司监理单位:重庆建渝工程建设监理有限公司施工单位:参会人员签到名单附后会议主持:胡欣会议主题:对市政道路工程中的市政道路工程、小区边坡及挡墙、小区道路及雨污管网等项目进行图纸答疑及设计交底会议内容:2016年8月29日,设计单位就本次交底项目的设计意图、技术要求及施工注意事项对建设单位、监理单位及施工单位进行了交底,同时与建设单位、监理单位、施工单位四方就设计图纸及技术要求等交底范围内存在的疑问进行了沟通和交流。

现将会议内容及图纸答疑纪要如下:一、施工注意事项1、因一号路高填方路段穿过农田耕地等区域,施工时需做好清淤及换填工作,严格控制填料综合摩擦角,分台阶进行回填碾压;2、雨水排出口(山涧、水库)的走向需由各方现场确定;3、小区雨污水管网接入市政雨污水管网时,需严格控制坡度及高程,小区雨污水接入点高程不得低于市政雨污水管网接口处高程;4、施工时做好路基压实度的检测工作;5、由于周边地块也开发在即,路线两侧填挖以临时放坡为主,永久边坡有两处。

在个别地段,采用TBS生态护坡做表面防保护;6、砼基层完成后,不宜开放交通;7、一号路施工时需注意旧路堤与新路堤结合的问题。

二、市政道路工程部分图纸答疑纪要(一)雨污水管网工程1、雨水系统大样图10-01中混凝土强度、砌块强度、砂浆强度、钢筋型号及间距等均未标注,请设计予以明确。

回复:图中井口为现浇C30钢筋混凝土,井身为M10水泥砂浆砌C30混凝土砌块,井座为C15混凝土,低流水槽用C30混凝土制作。

井口钢筋混凝土剖面图如下:2、雨水系统大样图10-02中混凝土强度、砌块强度、砂浆强度、钢筋型号及间距等均未标注;钢筋数量表中钢筋规格、数量、长度、重量等均无具体数据,请设计予以明确。

图纸答疑会议纪要

图纸答疑会议纪要

图纸答疑会议纪要会议时间:具体时间会议地点:详细地点参会人员:建设单位:参会人员姓名设计单位:参会人员姓名监理单位:参会人员姓名施工单位:参会人员姓名会议内容:本次图纸答疑会议旨在解决施工单位在阅读施工图纸过程中所提出的疑问,确保项目施工的顺利进行。

会议由建设单位主持,各参会单位代表就图纸中存在的问题进行了充分的讨论和交流。

一、建筑专业1、关于建筑物的外立面设计,施工单位提出部分线条的尺寸标注不清晰,影响施工的准确性。

设计单位回应将在后续补充详细的大样图,明确线条的尺寸和做法。

2、对于建筑物的门窗选型,施工单位询问是否可以根据实际情况进行微调。

建设单位表示在不影响整体外观和使用功能的前提下,可以进行适当调整,但需提前提交变更申请并经设计单位确认。

3、建筑物的保温材料和做法在图纸中表述不够详细,施工单位希望能得到进一步的说明。

设计单位答复将提供详细的保温材料清单和施工工艺要求。

二、结构专业1、施工单位对某些框架梁的配筋提出疑问,认为部分梁的配筋可能无法满足结构受力要求。

设计单位经过核算,确认将对相关梁的配筋进行调整,并在修改后的图纸中予以体现。

2、基础部分的施工图纸中,关于桩基础的施工工艺和检测要求不够明确。

设计单位表示将补充完善相关内容,包括桩的类型、长度、施工顺序以及检测的频率和方法等。

3、对于结构中的预留孔洞和预埋件,施工单位希望能在图纸中明确其位置和尺寸。

设计单位承诺将在后续的图纸中进行标注。

三、给排水专业1、给排水管道的走向和标高在部分区域存在冲突,施工单位请求设计单位进行优化。

设计单位经过现场勘查和分析,提出了合理的调整方案。

2、消防栓的布置位置和数量是否满足消防规范要求,施工单位提出疑问。

设计单位回应经过核算,消防栓的布置符合规范要求,并提供了相应的计算依据。

3、关于给排水管材的选用,施工单位咨询是否有指定品牌或规格。

建设单位表示将在后续的招标文件中明确。

四、电气专业1、配电箱的位置和尺寸在图纸中与实际施工条件存在差异,施工单位建议进行调整。

图纸会审记录及答疑(7月20日)

图纸会审记录及答疑(7月20日)

许禹铁路改建工程许昌东至灵井段图纸审核问题记录新疆北新路桥集团股份有限公司河南禹亳铁路工程总承包部二〇一三年七月二十日图纸审核问题记录(标红部分需再次确认)1、施工图总说明书(站前工程)许昌南绕正线曲线表,灵井联络线曲线表中,缺少交点(或主点)坐标,根据曲线表无法计算逐桩坐标。

后下方电子版曲线表,请书面补充下方纸质版曲线表。

另申请下方特大桥桩位坐标表,便于审核。

回复:已将带交点的曲线表扫描下发给施工施工方。

特大桥桩位坐标,按相应编制办法由施工方自行整理核实。

2、连续跨施工总说明中,预应力管道压浆强度不小于M40,(40+56+40)连续梁及96m系杆拱桥采用M50压浆,(48+80+48)m采用M40压浆,可否统一,请确认回复。

回复:预应力管道压浆强度同意采用M50压浆。

3、许桥施-01(D1K8+378.3许昌1#特大桥)施工图中,设计说明及工程数量表中44#、45#墩桩基直径采用1.25m,而总布置图中钻孔桩直径采用1.0m,工程量清单是按直径1.25m进行计量,以哪个为准。

请确认回复。

回复:44#、45#墩桩基采用1.25m。

4、许桥施-01(D1K8+378.3许昌1#特大桥)施工图中,跨G107连续梁桩基础,89#、92#桩基数量在总布置图上是6根,而在平面图上5根;90#、91#桩基数量在总布置图上是9根,而在平面图上8根。

按工程量清单推算89#、92#桩基数量应为各6根,90#、91#桩基数量应为各9根。

请确认回复。

回复:本设计桥址平面图中墩台基础仅为示意,桩基布置、根数及承台尺寸均以总布置图为准。

5、许桥施-01(D1K8+378.3许昌1#特大桥)44#、45#系杆拱单个承台图纸设计混凝土方量为361.7m3,实际应为414.4方,图纸未计算小承台方量;90#、91#连续梁单个承台图纸设计混凝土方量为207m3,实际应为229.6 m3,图纸未计算小承台方量。

请确认回复。

回复:工程数量请按图纸进行计量,按实际完成量计量计价。

答疑纪要(二)

答疑纪要(二)

答疑纪要(二)(封面)招标编号:余19210工程名称:临丁路入城口景观提升工程建设单位:杭州余杭基础设施建设有限公司(盖章)代理公司:耀华建设管理有限公司(盖章)备案机关:(盖章)2019年6月3日- 1 -本工程答疑纪要内容如下:一、本工程审核后的预算价为: 1062.1682 万元。

二、本工程最高限价下浮幅度范围为:A高13—B高15(数值为百分比)三、本工程风险控制价下浮幅度范围为:A低23—B低25(数值为百分比)四、对工程量清单编制说明的“八、具体编制说明”中增加一条内容,具体如下:“8、苗木需参建各方各地选型,确定认可后,方可采购进场,但综合单价不做调整,后期不再另行支付”。

五、对工程量清单编制说明的“七、安全文明施工费,建设工程质量检验试验费,规费,税金的要求”中“1、安全文明施工基本费投标报价费率不得低于《浙江省建设工程计价规则》(2018 版)规定相应基准费率的90%,安全文明施工基本费按市区一般工程考虑,具体如下:园林绿化工程:取费基数为人工费+机械费,最低费率为5.77%;2、规费的投标报价按《浙江省建设工程计价规则》(2018 版)文件规定自主确定投标费率,但在规费政策平稳过渡期内不得低于标准费率的30%,具体如下:园林绿化工程:取费基数为人工费+机械费,费率为9.29%;4、企业管理费的投标报价费率按照《浙江省建设工程计价规则》(2018 版)文件规定由投标单位自主确定,但根据“《杭州市建设工程工程量清单计价实施细则》(2018年修订)的通知(杭建市发〔2018〕578号)”的规定,企业管理费报价不得低于省建设行政主管部门颁发的施工费用定额和相关取费计价文件规定的对应专业工程企业管理费弹性费率下限乘以20%(各专业工程企业管理费报价≧∑对应专业工程报价(人工费+机械费)*最低费率),具体如下:园林绿化工程:取费基数为人工费+机械费,最低费率为 2.78%”进行修改,具体如下:“1、安全文明施工基本费投标报价费率不得低于《浙江省建设工程计价规则》(2018 版)规定相应基准费率的90%,安全文明施工基本费按市区一般工程考虑,具体如下:园林绿化工程:取费基数为人工费+机械费,最低费率为4.04%;2、规费的投标报价按《浙江省建设工程计价规则》(2018 版)文件规定自主确定投标费率,但在规费政策平稳过渡期内不得低于标准费率的30%,具体如下:园林绿化工程:取费基数为人工费+机械费,费率为9.18%;4、企业管理费的投标报价费率按照《浙江省建设工程计价规则》(2018 版)文件规定由投标单位自主确定,但根据“《杭州市建设工程工程量清单计价实施细则》(2018年修订)的通知(杭建市发〔2018〕578号)”的规定,企业管理费报价不得低于省建设行政主管部门颁发的施工费用定额和相关取费计价文件规定的对应专业工程企业管理费弹性费率下限乘以20%(各专业工程企业管理费报价≧∑对应专业工程报价(人工费+机械费)*最低费率),具体如下:园林绿化工程:取费基数为人工费+机械费,最低费率为2.68%;”六、对工程量清单单位工程中“临丁路入城口景观提升-园林绿化工程”的“表1-2分部八、本项目工程量清单以本答疑纪要同时上传的清单XML文件为准。

图纸答疑

图纸答疑

丝路经济带能源金融贸易区2018环境提升项目工程施工(第*标段)
图纸答疑纪要
时间:2018年12月01日
地点:************园林建设有限公司一楼会议室
参加单位:建设单位:**********城建投资集团有限公司
设计单位:*********园林工程有限公司
监理单位:**********股份有限公司
施工单位:***********园林建设有限公司
参加人员:建设单位:丁力王军
设计单位:沈晴辉
监理单位:黄美领倪前攷
施工单位:屈拴灵王咖安
内容:2018年12月01日14:00召开了“丝路经济带能源金融贸易区2018环境提升项目工程施工(第*标段)工程”图纸答疑会议,设计单位针对施工单位关于图纸中存在的问题分别进行了回答,纪要如下:1、西咸大道围墙修补、铁艺栏杆平面图①图号1-002中坐标数据属于西安坐标系统还是西咸坐标系统?
答:西咸坐标系统。

2、种植藤本月季株距是多少?
答:藤本月季株距0.4米。

3、路障的安装位置图纸中未标识出来?
答:路障的安装位置需根据现场需要并经建设单位确认后方可
进行摆放。

4、反光镜的安装位置未标识?
答:具体安装位置需根据现场需求,与建设单位共同确定安装位置。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

图纸会审记录
一、工程名称:晋城市泽州路与新市街交叉口改造工程
二、时间:2012年5月18日
三、地点:晋城市建设局城建科
四、参加人员:宋延明、赵秦宇、邹建平、李小波
五、会审记录内容:
首先设计单位就本工程的设计思想及设计用途进行了简要的说明,并对施工中的应该注意的问题进行了要求。

之后,就阳城县市政工程公司对图纸提出的问题,建设单位和设计单位进行了具体的答复,具体内容如下:
1、问:在图纸设计说明中车行道路面结构层总厚度49cm,实际车行道路面结构层总厚度50cm,因以后者为准,请予以确认。

答:是50cm。

2、问:在图纸设计说明中罩面路段沥青路面铣刨厚度为5cm,恢复沥青路面厚度为5cm,但在罩面路段车行道沥青路面结构图中沥青路面厚度为4cm,以哪个为准?
答:罩面沥青路面厚度以5cm为准。

3、问:城市主干道交通岛都取消了,本次设计的交通岛是否取消?若交通岛取消,交通设施管线如何布置?
答:交通岛取消,交通设施管线由交警部门与施工单位洽商布置。

4、问:人行道砖采用哪种材质?
答:采用与原人行道相同材质。

5、问:在图纸设计说明中人行道垫层采用15cm厚C15混凝土,但在人行道结构图中垫层采用10cm厚C15混凝土、15cm厚三七灰土,以哪个为准?
答:以人行道垫层采用15cm厚C15混凝土为准。

6、问:芙蓉大酒店门前增加1.5米人行道,人行道横坡重新放坡还是顺接?
答:顺接。

7、问:在新市街以东道路加宽中,竖向图显示北侧加宽50cm,南侧不动;横道图显示两侧各增加25cm,以哪个为准?
答:新市街以东道路加宽原则上两侧各增加25cm,也可根据实际情况适当调整。

8、问:6#水源井改造电力工程井室到水泵房电缆线按15年使用年限,拟采用以下方案:采用铠装电缆(铜芯3*95+1*35)100m,铠装电缆穿DN300钢管做套管,长65m,增加一根100m四芯屏蔽电缆信号线,屏蔽线采用DN100钢管做套管,长100m,De32PE管因埋深太浅,采用DN100钢管做套管,长100m,所有套管做三油两布防腐处理后,回填矿砂0.7m,加保护板,套管埋深1.2米。

以上方案是否同意?
答:同意。

9、问:中心岛原自来水旧拱圈如何处理?
答:拆除旧拱圈,用片石回填处理。

10、问:中心岛煤气管道需要拆除,拆除后沟槽如何处理?
答:煤气管道拆除后,采用片石回填处理。

11、问:环岛内为绿化区域,树木、草坪长期绿化浇水浸泡,路基弹软,是否处理?
答:路基弹软,采用片石回填、碎石灌缝处理,深度50cm。

12、问:交叉口人行道、自行车道红线内需要迁移的项目有:邮政报亭1个、联通控制柜2个、高压电缆、一级光缆及线杆、监控2个、路灯3基、杨树及梧桐树12株,如何实施?
答:现场勘察后,原设计未考虑人行道、自行车道迁移项目,且迁移难度较大,以后随泽州路和新市街人行道改造工程一起实施,本次泽州路和新市街交叉口人行道、自行车道暂不施工。

六、参加单位

建设单位:晋城市建设局签字:
设计单位:晋城市规划设计院签字:
监理单位:晋城市建设监理中心签字:
施工单位:阳城县市政工程公司签字:
施工图设计文件会审记录。
