混凝土初灌量计算
首灌混凝土用量计算
首灌混凝土用量计算哎呀,说起首灌混凝土用量计算,这事儿可真是个技术活儿,得仔细着点。
我有个朋友,老张,他就是个搞建筑的,上次他跟我讲了讲他怎么算这个的,我听着觉得挺有意思的,就给你说说。
老张说,首灌混凝土,就是打地基的时候第一次浇筑的混凝土。
这玩意儿可重要了,关系到整个建筑的稳定性。
他告诉我,计算这个用量,得先知道几个关键的数据:基坑的尺寸、混凝土的厚度,还有混凝土的密度。
比如说,老张他们工地上的那个基坑,长是20米,宽是15米,深度是2米。
混凝土的厚度,他们定的是0.5米。
混凝土的密度,一般来讲是2400公斤/立方米。
有了这些数据,老张就开始了他的计算。
他先算基坑的体积,就是长乘以宽乘以深,20米乘以15米乘以2米,等于600立方米。
然后,他算混凝土的体积,就是基坑的体积乘以混凝土的厚度,600立方米乘以0.5米,等于300立方米。
接下来,就是算混凝土的重量了。
老张说,这个简单,就是混凝土的体积乘以密度。
300立方米乘以2400公斤/立方米,等于720000公斤,也就是720吨。
老张说,这720吨就是他们需要准备的首灌混凝土的量。
他还得考虑到一些损耗,比如运输过程中的洒落,还有施工时候的浪费,所以他通常会多准备个5%到10%。
这样算下来,他们最后准备的混凝土量大概是750吨到780吨。
老张说,这计算过程看着简单,但实际操作起来,还得考虑到很多因素,比如天气、施工条件什么的。
不过,有了这个计算,他们就能有个大概的准备,不至于到时候手忙脚乱的。
你看,这事儿虽然听起来挺枯燥的,但老张讲起来还挺有意思的。
他总是说,搞建筑的,就得细心,每一步都不能马虎。
这混凝土用量计算,虽然只是建筑过程中的一个小环节,但也是保证工程质量的重要一步。
首配料计算

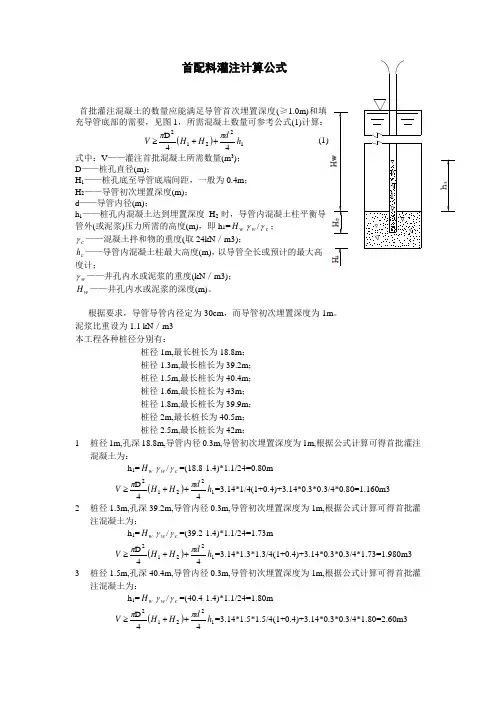

首配料灌注计算公式首批灌注混凝土的数量应能满足导管首次埋置深度(≥1.0m)和填充导管底部的需要,见图1,所需混凝土数量可参考公式(1)计算:()1221244D h d H H V ππ++≥ (1)式中:V ——灌注首批混凝土所需数量(m 3); D ——桩孔直径(m); H 1——桩孔底至导管底端间距,一般为0.4m ;H 2——导管初次埋置深度(m);d ——导管内径(m);h 1——桩孔内混凝土达到埋置深度H 2时,导管内混凝土柱平衡导管外(或泥浆)压力所需的高度(m),即h 1=w H w γ/c γ; c γ——混凝土拌和物的重度(取24kN /m3);c h ——导管内混凝土柱最大高度(m),以导管全长或预计的最大高度计; w γ——井孔内水或泥浆的重度(kN /m3);w H ——井孔内水或泥浆的深度(m)。
根据要求,导管导管内径定为30cm ,而导管初次埋置深度为1m 。
泥浆比重设为1.1 kN /m3本工程各种桩径分别有:桩径1m,最长桩长为18.8m ;桩径1.3m,最长桩长为39.2m ;桩径1.5m,最长桩长为40.4m ;桩径1.6m,最长桩长为43m ;桩径1.8m,最长桩长为39.9m ;桩径2m,最长桩长为40.5m ;桩径2.5m,最长桩长为42m ;1 桩径1m,孔深18.8m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(18.8-1.4)*1.1/24=0.80m()1221244D h d H H V ππ++≥=3.14*1/4(1+0.4)+3.14*0.3*0.3/4*0.80=1.160m32 桩径1.3m,孔深39.2m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(39.2-1.4)*1.1/24=1.73m()1221244D h d H H V ππ++≥=3.14*1.3*1.3/4(1+0.4)+3.14*0.3*0.3/4*1.73=1.980m33 桩径1.5m,孔深40.4m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(40.4-1.4)*1.1/24=1.80m()1221244D h d H H V ππ++≥=3.14*1.5*1.5/4(1+0.4)+3.14*0.3*0.3/4*1.80=2.60m34 桩径1.6m,孔深43m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(43-1.4)*1.1/24=1.91m()1221244D h d H H V ππ++≥=3.14*1.6*1.6/4(1+0.4)+3.14*0.3*0.3/4*1.91=2.95m35 桩径1.8m,孔深39.9m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(39.9-1.4)*1.1/24=1.76m()1221244D h d H H V ππ++≥=3.14*1.8*1.8/4(1+0.4)+3.14*0.3*0.3/4*1.76=3.69m36 桩径2m,孔深40.5m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(40.5-1.4)*1.1/24=1.79m()1221244D h d H H V ππ++≥=3.14*2*2/4(1+0.4)+3.14*0.3*0.3/4*1.79=4.522m37 桩径2.5m,孔深42m,导管内径0.3m,导管初次埋置深度为1m,根据公式计算可得首批灌注混凝土为:h 1=w H w γ/c γ=(42-1.4)*1.1/24=1.86m()1221244D h d H H V ππ++≥=3.14*2.5*2.5/4(1+0.4)+3.14*0.3*0.3/4*1.86=7m3。
首灌混凝土计算表
公式中:V——首灌混凝土方量(m³);
H1— 导管底端至桩孔底间距,一般为0.3~0.4m;
H2— 导管初次埋置深度,≥1.0m;
d——导管内径(m);
D——钻孔桩孔径(m);
H W ——井孔内混凝土面以上水或泥浆深度(m); ——井孔内水或泥浆的容重(kN/m 3);
──混凝土拌和物的重度(kN/m 3);
本工程各相关参数取值:
H1=0.4H2=1d=0.3
=24=11D=2.2
D′=2.831#墩:H W =121.67h 1==55.77
V=9.26V′=12.56(考虑扩孔)
首批灌注混凝土量计算
首批灌注混凝土所需数量应满足导管首次埋深(≥1.0m)和填充导管底部的需要,其混凝土数量可参考下式计算:
h1——桩孔内混凝土达到埋置深度时,导管内混凝土柱平衡导管
外 (或泥浆)压力所需的高度(m),即:
;1
2
212
h 4d )4π
π++≥H H D
V (c
w w 1/γH γh ≥w γc γc γw γc w w /γH γ。
灌注桩砼的初灌量计算
此处导管内砼压强等于导管外泥浆压强,
2.2.6.1-3
即r2×g×h1= r1×g×[H-(H1+H2)]
则 h1=[H-(H1+H2)] ×r1/r2
水下砼灌注前,应对不同孔径、有效桩长分别计算出砼的初灌量,计算公式如下: V=D²π/4(H1+H2)K+d²π/4h1= D²π/4(H1+H2)K+d²π/4 [H-(H1+H2)]r1/r2
V-初灌量(m³) D -钻孔直径(m) d -导管内径(m)
H1-导管底端距孔底距离,取0.5m H2-导管埋入混凝土深度,取1.0m H-钻孔深度(m)
K-充盈系数,取1.10 r1-泥浆比重,取1200kg/m³ r2-混凝土比重,取2400kg/m3
注:1.待初灌量足够后,才可剪断隔塞铁丝,初灌量要求满足导管埋入混凝土深度1m以上;
2.混凝土灌注过程中,导管埋入混凝土面的深度宜为2-6m,严禁将导管提出混凝土面,导管应勤提勤折,一次提管折管长度不得超过4m;
3.钻孔桩混凝土灌注充盈系数为不小于1.10;
4.混凝土灌注过程中应经常测定和控制混凝土面上升情况,当混凝土灌注高度达到设计要求标高时,应经测定确认才可停止灌注;
5.工程桩顶混凝土超灌高度为1.0m;(Ⅰ标为1.5m)
6.混凝土灌注结束后,应将桩顶以上至地面空孔部份用废渣或矿渣进行回填,并重新用混凝土将孔口封住,以保证车辆运行安全、畅通。
首次灌注混凝土数量公式

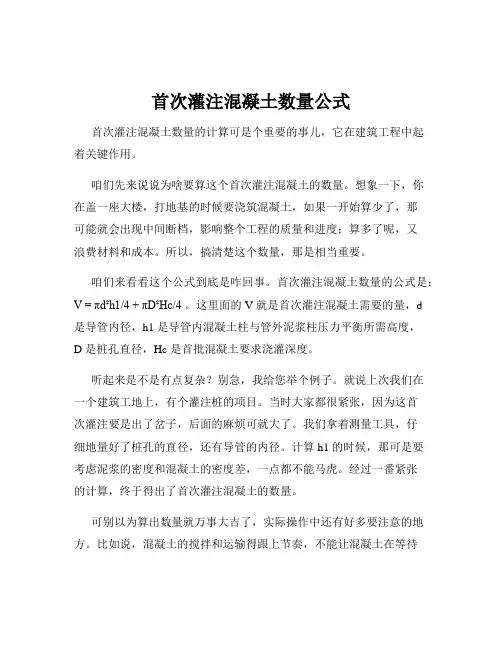

首次灌注混凝土数量公式首次灌注混凝土数量的计算可是个重要的事儿,它在建筑工程中起着关键作用。
咱们先来说说为啥要算这个首次灌注混凝土的数量。
想象一下,你在盖一座大楼,打地基的时候要浇筑混凝土,如果一开始算少了,那可能就会出现中间断档,影响整个工程的质量和进度;算多了呢,又浪费材料和成本。
所以,搞清楚这个数量,那是相当重要。
咱们来看看这个公式到底是咋回事。
首次灌注混凝土数量的公式是:V = πd²h1/4 + πD²Hc/4 。
这里面的 V 就是首次灌注混凝土需要的量,d是导管内径,h1 是导管内混凝土柱与管外泥浆柱压力平衡所需高度,D 是桩孔直径,Hc 是首批混凝土要求浇灌深度。
听起来是不是有点复杂?别急,我给您举个例子。
就说上次我们在一个建筑工地上,有个灌注桩的项目。
当时大家都很紧张,因为这首次灌注要是出了岔子,后面的麻烦可就大了。
我们拿着测量工具,仔细地量好了桩孔的直径,还有导管的内径。
计算 h1 的时候,那可是要考虑泥浆的密度和混凝土的密度差,一点都不能马虎。
经过一番紧张的计算,终于得出了首次灌注混凝土的数量。
可别以为算出数量就万事大吉了,实际操作中还有好多要注意的地方。
比如说,混凝土的搅拌和运输得跟上节奏,不能让混凝土在等待中失去了它的性能。
还有啊,灌注的时候速度得控制好,太快太慢都不行。
在实际施工中,这个公式的应用可真是考验大家的细心和耐心。
有一次,就因为一个小徒弟在测量的时候粗心了,把数据搞错了一点点,结果算出来的首次灌注混凝土数量就偏差了不少。
幸好师傅及时发现,重新测量计算,才避免了一场可能的事故。
总的来说,首次灌注混凝土数量的公式虽然看起来有点复杂,但只要我们认真测量、仔细计算,再加上严格按照施工要求来操作,就能保证工程的顺利进行。
这就像是一场精密的舞蹈,每个步骤都要踩准节奏,才能跳出完美的舞步。
希望通过我的讲解,您对首次灌注混凝土数量公式能有更清楚的了解和认识。
首封砼的计算
首封砼的计算 The manuscript was revised on the evening of 2021
首批灌注混凝土的数量应能满足导管首次埋置深度(≥和填充导管底部的需要,所需混凝土数量可参考以下公式计
算:
V=π*d2h1/4+π*D2h2/4
式中:
V——灌注首批混凝土所需数量
(m3 );
D——桩孔直径(m);
H1——桩孔底至导管底端间距,一
般为;
H2——导管初次埋置深度(m);
d——导管内径(m);
h1——桩孔内混凝土达到埋置深度H2时,导管内混凝土柱平衡导管外(或泥浆)压力所需的高度(m),即h1=hw*rw/rc
hw——井孔内水或泥浆的深度(m);
rc——井孔内砼的重度(kN/m3);
rw——井孔内水或泥浆的重度(kN/m3);
序号桩径(cm)桩长(m)首封砼
(m3)
备注
1 160 55
2 180 60
3 210 40
1、V=***11*/24+**= m3
2、V=***11*/24+**= m3
3、V=***11*/24+**= m3。
混凝土初灌量计算
① 砼初灌是水下桩砼灌注的关键环节,初灌后导管埋深≥0.8m ,初灌量根据导管底部距孔底0.5m ,不同桩径按公式分别计算,采用不同的初灌斗进行灌注。
初灌砼量计算按下式计算:D V 4π≥2h 2k+4πd 2h 1初灌量计算示意图(图6-9)式中: V -混凝土初灌量(m 3);D -桩孔直径(m );h 2-导管埋管深度,一般不小于0.80(m );d -导管内径,取0.25m 或0.30m ;k -混凝土充盈系数,岩溶区取1.3;h 1-孔内砼达到埋管高度时,导管内砼柱与导管外水柱压力平衡所需的高度(m ),即:h 1 = (h-h 2)cw γγ 式中: h -桩孔内液面至孔底深度(m );γw -泥浆比重(KN/m 3);γc -砼比重(KN/m 3)。
②本项目暂按桩长6-30m估算,计算出桩径φ1000、1200、1400、1600、1800、2000mm的初灌注量分别为1.00 m3、1.50 m3、1.90 m3、2.50 m3、3.20 m3、3.60m3。
因此,现场准备数个1.0m3、1.5 m3、2.5 m3初灌斗,根据桩孔初灌量大小选择使用;同时,采用砼泵连续向初灌斗内输入砼。
③混凝土灌注斗用4-6mm钢板制作,有足够的刚度,不漏浆、不挂浆,灌注时泄流顺畅;灌注斗下部锥体夹角不大于800,与导管的连结可靠。
(4)隔水塞和砼初灌①本项目采用球胆作为隔水塞。
初灌前,将隔水塞放入导管内,压上灌注斗底部导管口盖板,然后倒入砼;待砼量灌注斗内砼满足初灌量时,提升导管口盖板,此时砼即压住球胆冲入孔底。
初灌砼灌注球胆见图6-10示。
初灌砼灌注球胆示意图(图6-10)②灌注球胆随砼灌入孔后,其可能浮出孔口,可重复利用,破损漏气的球胆不再使用。
桩基首灌混凝土计算公式
钻孔桩首盘灌注砼方量
下面以新跃 1 号中桥 0-1#桩基为例,计算首盘砼方量
V≥πD2/4 ×( H1+H2 )+ πd2/4 ×h1
式中: V—灌注首批混凝土所需数量(m3)
D —桩孔直径( m),取 D=1.0m
H1—桩孔底至导管底端距离(m),取 0.5m
H2—导管初灌埋深( m),取H2= 1.0m
d---导管内径( m),取d= 0.26m
h1—桩孔内混凝土达到埋置深度H2 时,导管内混凝土柱平衡导管外压力所需的高度,按保守取h1=hwrw/rc
hw:井孔内水或泥浆深度
rw:井孔内水或泥浆重度(KN/m3 )
rc:混凝土拌合物重度(取:24KN/m3 )
h1 =30×1.1/24=1.375
则: V≥π×12/4 ×( 0.5+ 1)+π×0.262/4 ×1.375
V≥1.25m3
[此文档可自行编辑修改,如有侵权请告知删除,感谢您的支持,我们会努力把内容做得更
好]
最新可编辑word 文档。
混凝土首灌量计算例题
混凝土首灌量计算例题1. 引言大家好,今天我们要聊聊一个听起来有点复杂,但其实非常实用的话题——混凝土首灌量的计算。
别担心,我会把这个过程讲得简单易懂,保证让你听得懂,学得会。
你可能在想,混凝土这种东西和我有什么关系?其实,在我们生活中,很多地方都用到了混凝土,不论是建筑物、桥梁,还是那些高高的围墙,都是它的身影。
好了,言归正传,咱们先来看看混凝土首灌量是个啥玩意儿。
1.1 什么是混凝土首灌量混凝土首灌量,简单来说,就是在混凝土浇筑的过程中,第一次灌注的那一部分量。
听起来是不是有点晦涩?其实,就像你煮汤的时候,第一勺汤就是汤的“首灌”。
这一步非常重要,因为它决定了整个工程的质量,直接影响到后续的施工和结构的稳定性。
咱们常说的“万丈高楼平地起”,就是要从这个基础开始稳稳当当的。
1.2 为什么首灌量重要说到重要性,你可能会想,为什么不随便灌灌就行?其实,这可不是开玩笑的。
首灌量的准确性关乎到混凝土的均匀性、强度和耐久性。
如果一开始就搞得稀稀拉拉,后面的工程可就得受苦。
就好比你做饭,调料放多了,结果整个菜都变了味道。
所以,咱们要好好计算首灌量,做到心中有数。
2. 计算首灌量的步骤那么,如何计算混凝土首灌量呢?这就要咱们一步步来,慢慢地解析。
2.1 确定施工区域首先,得确定混凝土浇筑的区域,比如说你要浇筑的基础、柱子、或者是楼板。
这里就像画地图,先得知道你要去的地方,才能开始动工。
一般来说,施工图上会标明混凝土的体积。
别小看这个数据,精准度可要高,不然就像拼图少了几块,肯定不完整。
2.2 计算混凝土的体积接着,咱们来计算体积。
混凝土的体积计算公式可不少,最常用的就是长×宽×高。
比如你要浇筑一个方形的基础,长、宽、高分别是5米、4米、1米,那混凝土的体积就是5×4×1=20立方米。
哎呀,这个公式简直就像小学数学的老朋友,随时来捧场!3. 首灌量的实际操作一旦算出了混凝土的体积,接下来就是实际操作啦。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
① 砼初灌是水下桩砼灌注的关键环节,初灌后导管埋深≥0.8m ,初灌量根据导管底部距孔底0.5m ,不同桩径按公式分别计算,采用不同的初灌斗进行灌注。
初灌砼量计算按下式计算:D V 4π
≥2h 2k+4
πd 2h 1
初灌量计算示意图(图6-9)
式中: V -混凝土初灌量(m 3);
D -桩孔直径(m );
h 2-导管埋管深度,一般不小于0.80(m );
d -导管内径,取0.25m 或0.30m ;
k -混凝土充盈系数,岩溶区取1.3;
h 1-孔内砼达到埋管高度时,导管内砼柱与导管外水柱压力平衡所需的
高度(m ),即:h 1 = (h-h 2)c
w γγ 式中: h -桩孔内液面至孔底深度(m );
γw -泥浆比重(KN/m 3);
γc -砼比重(KN/m 3
)。
②本项目暂按桩长6-30m估算,计算出桩径φ1000、1200、1400、1600、1800、2000mm的初灌注量分别为1.00 m3、1.50 m3、1.90 m3、2.50 m3、3.20 m3、3.60m3。
因此,现场准备数个1.0m3、1.5 m3、2.5 m3初灌斗,根据桩孔初灌量大小选择使用;同时,采用砼泵连续向初灌斗内输入砼。
③混凝土灌注斗用4-6mm钢板制作,有足够的刚度,不漏浆、不挂浆,灌注时泄流顺畅;灌注斗下部锥体夹角不大于800,与导管的连结可靠。
(4)隔水塞和砼初灌
①本项目采用球胆作为隔水塞。
初灌前,将隔水塞放入导管内,压上灌注斗底部导管口盖板,然后倒入砼;待砼量灌注斗内砼满足初灌量时,提升导管口盖板,此时砼即压住球胆冲入孔底。
初灌砼灌注球胆见图6-10示。
初灌砼灌注球胆示意图(图6-10)
②灌注球胆随砼灌入孔后,其可能浮出孔口,可重复利用,破损漏气的球胆不再使用。
