WORD格式可编辑检查井升井施工方法一、施工程序井筒或井室至设计路床顶面高程→井口覆盖临时井盖→坐标定位井口→水泥稳定碎石底基层铺筑→挖出井口→回填细砂→水泥稳定碎石基层铺筑→铺筑中、下面层沥青砼→挖出井口→取出钢板或临时井盖→支内模、浇筑砼→预埋地脚螺栓→安装井盖座→精细调整井盖高程→浇筑井周砼→铺筑细粒式沥青砼。

二、施工方法1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板覆盖井口。

用电镐在井室盖板或顶板上打设3根或4根钢筋,以固定临时井盖或钢板,防止在摊铺碾压过程中井盖水平位移,影响工程质量。

钢筋临时井盖盖板或顶板路床检查井井室路床2、铺筑水泥稳定碎石底基层,测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

水稳底基层完工后,及时挖出水泥稳定料,开挖宽度自井壁向外30cm,回填细砂至水稳底基层设计顶高程。

WORD格式可编辑钢筋临时井盖水泥稳定碎石底基层盖板或顶板路床路床检查井井室细砂钢筋30cm临时井盖水泥稳定碎石底基层盖板或顶板路床路床检查井井室3、铺筑水泥稳定碎石基层。

水泥稳定碎石基层水泥稳定碎石底基层路床检查井井室路床4、铺筑中下面层。

中下面层水泥稳定碎石基层水泥稳定碎石底基层路床检查井井室路床5、按照坐标定位,全部挖出井口,开挖宽度为井壁外30cm,并挖出已回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,防止二次污染路面。

30cm中下面层中下面层水泥稳定碎石基层水泥稳定碎石基层水泥稳定碎石底基层路床检查井井室路床取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑C25砼,振捣密实,高程h=设计路面高程–井盖厚度-2-3cm,井座底与砼面至少2cm间隙,用于微调井盖高程,待砼初凝前,预埋φ18地脚螺栓三个或四个。

各工程应制作与井盖尺寸大小相同的井盖木模型,预埋地脚螺栓时,应使井盖上字与道路中心线垂直,开启井盖方向与行车方向一致,确定地脚螺栓后应及时标志,在井口周围设硬围档,设安全标识牌。

检查井抬升施工方案

检查井抬升施工方案

检查井抬升施工方案1. 引言检查井抬升是指对已建成的地下检查井进行抬高处理,以适应地表的高度变化,同时提高水平仪器的准确性。

本文档将介绍一种检查井抬升的施工方案,包括方案概述、施工准备、具体操作步骤以及安全措施等内容。

2. 方案概述本方案旨在提供一个有效的检查井抬升施工方法,确保施工过程安全可靠。

具体施工步骤包括地面准备、井盖拆除、井身抬升、固定和接地等。

3. 施工准备在进行检查井抬升施工之前,需要做好以下准备工作:•准备所需工具和设备,如起重机、扳手、螺栓等。

•确保施工现场安全,清理周围杂物和障碍物。

•确保施工人员具备相关操作经验,并佩戴必要的安全装备。

4. 操作步骤4.1 地面准备在施工现场选择合适的位置搭设起重机,并确保地面平整稳固。

将需要升起的检查井周围的杂物清理干净,确保施工过程顺利进行。

4.2 井盖拆除使用扳手或相关工具,将检查井盖上的螺栓逐个拆下。

注意操作过程中的安全和谨慎,避免人员受伤或损坏设备。

4.3 井身抬升使用起重机将检查井井身缓慢地抬升。

在抬升过程中,要注意控制起重机的速度,避免井身倾斜或突然下降。

同时,操作人员要随时观察井身的变化情况,并根据需要进行微调。

4.4 固定和接地在将检查井抬升到所需高度后,使用螺栓等固定装置将井身牢固地固定住,防止井身下沉。

同时,将井身与地面的接地系统连接,确保井身与地面之间的电位一致。

5. 安全措施在进行检查井抬升施工时,需要遵守以下安全措施:•所有参与施工的人员必须佩戴安全帽和防护手套,确保人员安全。

•施工现场必须设置警示标志,提醒周围人员注意施工作业。

•操作起重机时,严禁超载和超速,确保起重机的安全性能。

•在井身抬升过程中,避免人员靠近井口,防止发生意外。

总结本文档介绍了一种检查井抬升的施工方案,并提供了施工准备、具体操作步骤以及安全措施等内容。

通过遵循本方案,可以确保检查井抬升工程的安全可靠进行。

在实际施工中,还需要根据具体情况进行调整和完善,确保施工效果达到预期目标。

检查井抬升工程施工方案

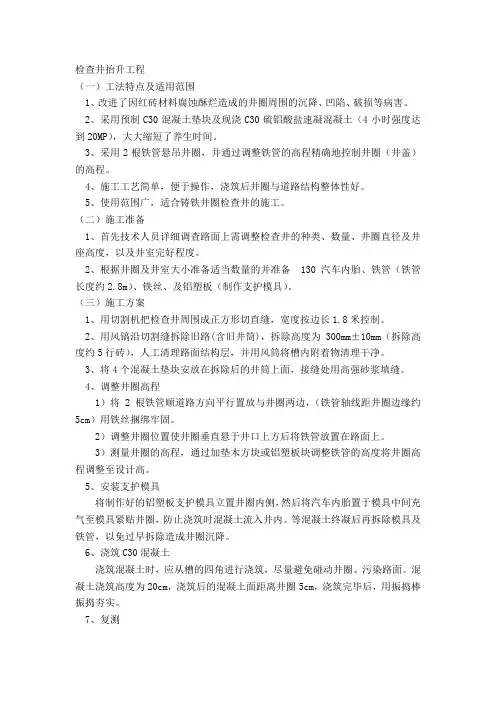

检查井抬升工程施工方案

检查井抬升工程(一)工法特点及适用范围1、改进了因红砖材料腐蚀酥烂造成的井圈周围的沉降、凹陷、破损等病害。

2、采用预制C30混凝土垫块及现浇C30硫铝酸盐速凝混凝土(4小时强度达到20MP),大大缩短了养生时间。

3、采用2根铁管悬吊井圈,并通过调整铁管的高程精确地控制井圈(井盖)的高程。

4、施工工艺简单,便于操作,浇筑后井圈与道路结构整体性好。

5、使用范围广,适合铸铁井圈检查井的施工。

(二)施工准备1、首先技术人员详细调查路面上需调整检查井的种类、数量、井圈直径及井座高度,以及井室完好程度。

2、根据井圈及井室大小准备适当数量的并准备130汽车内胎、铁管(铁管长度约2.8m)、铁丝、及铝塑板(制作支护模具)。

(三)施工方案1、用切割机把检查井周围成正方形切直缝,宽度按边长1.8米控制。

2、用风镐沿切割缝拆除旧路(含旧井筒),拆除高度为300mm±10mm(拆除高度约5行砖),人工清理路面结构层,并用风筒将槽内附着物清理干净。

3、将4个混凝土垫块安放在拆除后的井筒上面,接缝处用高强砂浆填缝。

4、调整井圈高程1)将2根铁管顺道路方向平行置放与井圈两边,(铁管轴线距井圈边缘约5cm)用铁丝捆绑牢固。

2)调整井圈位置使井圈垂直悬于井口上方后将铁管放置在路面上。

3)测量井圈的高程,通过加垫木方块或铝塑板块调整铁管的高度将井圈高程调整至设计高。

5、安装支护模具将制作好的铝塑板支护模具立置井圈内侧,然后将汽车内胎置于模具中间充气至模具紧贴井圈,防止浇筑时混凝土流入井内。

等混凝土终凝后再拆除模具及铁管,以免过早拆除造成井圈沉降。

6、浇筑C30混凝土浇筑混凝土时,应从槽的四角进行浇筑,尽量避免碰动井圈、污染路面。

混凝土浇筑高度为20cm,浇筑后的混凝土面距离井圈5cm,浇筑完毕后,用振捣棒振捣夯实。

7、复测混凝土浇注后,立即对井圈高程及平整度进行复测,对高程偏差不符合规范要求(+0—-5mm)的井圈立即进行调整。

检查井升降工程施工方案

检查井升降工程施工方案

检查井升降工程施工方案1. 引言本文档描述了一个关于检查井升降工程的施工方案。

检查井是一个用于给排水系统和通信电缆的连接点,需要定期检查和维修。

本方案旨在提供一个详细的施工计划,以确保检查井的安全和顺利升降。

2. 项目背景由于城市的扩张和基础设施发展,需要对现有的检查井进行升降操作。

这个工程旨在确保检查井的运行情况良好,并提供更好的检查和维修条件。

3. 施工目标本工程的主要施工目标如下:•升降所有检查井到合适的位置。

•检查和修复井壁及底板的损坏。

•清除井内的污物和垃圾,保证井内干净。

•安装必要的检查井附件和设备。

4. 施工计划4.1 准备阶段在正式开始施工之前,需要完成以下准备工作:•获取相关施工许可证和文件。

•制定详细的施工计划,并与相关部门进行讨论和审批。

•调配必要的人力资源和施工设备。

4.2 升降操作升降操作是本工程的核心步骤,需要严格按照以下步骤进行:1.确保升降设备的可靠性和合理性。

2.根据实际情况和计划要求,选择合适的升降方法(如起重机、千斤顶等)。

3.提前准备好必要的安全设备,如安全带、安全网等。

4.按照标志和指示牌的引导,将升降设备安装到目标检查井上。

5.严格按照操作规程,通过控制升降设备的操作杆进行升降操作。

6.监控升降过程中的变化和问题,并及时做出调整和处理。

4.3 井壁和底板修复在完成升降操作后,需要对井壁和底板进行检查和修复:1.检查井壁和底板的损坏情况,并记录下来。

2.清除井壁和底板上的污渍和沉积物。

3.根据实际情况,选择合适的修复方法,如砌筑、涂漆等。

4.根据修复计划,进行井壁和底板的修复工作。

4.4 清理和清洁在完成井壁和底板修复后,需要对井内进行清理和清洁:1.通过适当的工具和设备,将井内的污物和垃圾清理干净。

2.检查井内的污水和排水系统,确保其畅通和正常运行。

3.清洗井内的墙壁和底板,确保整个井内干净。

4.5 安装附件和设备在清理和清洁工作完成后,需要安装必要的检查井附件和设备:1.根据设备清单,准备相应的附件和设备。

检查井提升方案

检查井提升方案

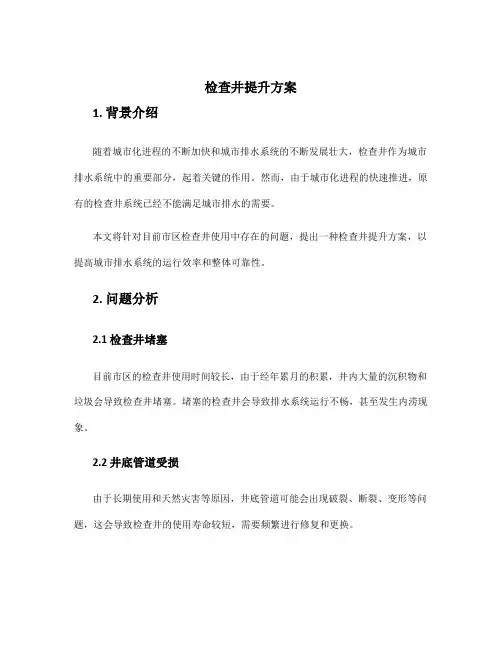

检查井提升方案1. 背景介绍随着城市化进程的不断加快和城市排水系统的不断发展壮大,检查井作为城市排水系统中的重要部分,起着关键的作用。

然而,由于城市化进程的快速推进,原有的检查井系统已经不能满足城市排水的需要。

本文将针对目前市区检查井使用中存在的问题,提出一种检查井提升方案,以提高城市排水系统的运行效率和整体可靠性。

2. 问题分析2.1 检查井堵塞目前市区的检查井使用时间较长,由于经年累月的积累,井内大量的沉积物和垃圾会导致检查井堵塞。

堵塞的检查井会导致排水系统运行不畅,甚至发生内涝现象。

2.2 井底管道受损由于长期使用和天然灾害等原因,井底管道可能会出现破裂、断裂、变形等问题,这会导致检查井的使用寿命较短,需要频繁进行修复和更换。

2.3 检查井安全问题由于市区建设进度加快,原有的检查井设计和施工标准可能滞后于现有安全标准,存在一定的安全隐患,可能导致井盖松动、井体塌陷等危险事件。

3. 检查井提升方案基于以上问题分析,我们提出以下检查井提升方案:3.1 检查井清理与维护为了解决堵塞问题,我们建议定期对检查井进行清理和维护。

清理工作可以采用高压水射流技术,将井内的沉积物和垃圾清除干净,保证井内通畅。

维护包括定期检查井壁和井底是否有损坏,并进行修复。

3.2 使用新型井底管道为了解决井底管道受损的问题,我们建议使用新型的井底管道。

新型井底管道采用耐腐蚀材料制造,具有较高的耐压性能和使用寿命,可以有效减少井底管道的维护和更换频率。

3.3 更新检查井设计和施工标准为了解决检查井安全问题,我们建议更新检查井设计和施工标准,使其符合现有的安全标准。

在设计阶段,应考虑井盖的材质和固定方式,以确保井盖可以牢固地固定在井体上。

在施工过程中,应加强监督和质量控制,避免施工不规范导致井体塌陷等危险情况。

3.4 增加维护和管理力量为了确保检查井的长期使用和维护,我们建议增加相应的维护和管理力量。

这些维护人员可以定期巡查检查井的情况,及时发现问题并进行处理。

检查井升井方案

检查井升井方案

检查井升井方案目前城市道路上的检查井大多存在:井周围出现下沉、破损;检查井顶面不是高出就是沉在路面,或者和路面的横纵坡不一致。

这些问题的出现既影响道路的整体美观,又影响行车的舒适度,为此迎泽大街项改造工程了尽可能的解决上述问题的出现,制定如下升井方案进行施工作业,具体方法见升井方案附图,以下对本方案做具体说明:1.在井筒升到距路床顶76厘米后,井筒周围0.5米范围内,采用级配砂石回填,每填土层厚度控制在20厘米,压实度按95%要求,逐层夯实到此次井筒的高度;2.在井筒覆盖钢板后用土填到路床顶,路床整体碾压合格后,取出钢板将升筒升到路床顶面,同时用级配砂石夯填井周围至路床顶,加盖钢板后进行水泥稳定碎石层的施工作业;3.水稳碎石施工完成后,应及时挖掉钢板上的碎石和水稳碎石料,取出钢板。

开挖宽度从井外壁向外应不小于50厘米,挖到坚硬部位。

4.将井筒升的水稳碎石层顶,挖出碎石的部位用C10混凝土回填至井筒顶;5.将钢板将井口覆盖后,进行一、二层沥青混凝土的铺筑。

6.沥青碾压合格后,及时挖掉钢板上的沥青料,取出钢板,进行检查井座的安装,再用细粒沥青混凝土将下面填塞至第二层沥青混凝土顶面平;7.铺筑第三层沥青混凝土至路面设计标高。

第一步: 路床顶面检查井筒上加盖钢板钢筋混凝土井筒级配砂石级配砂石10mm 厚钢板夯实土路基夯实土路基路床顶标高第二步: 等待碎石和水稳层的施工水稳顶标高夯实土路基夯实土路基10mm 厚钢板级配砂石级配砂石钢筋混凝土井筒38cm 水泥稳定碎石20cm 水泥稳定碎石第三步: 挖出碎石和水稳层取出钢板20cm 水稳碎石38cm 水稳碎石钢筋混凝土井筒级配砂石级配砂石10mm 厚钢板夯实土路基夯实土路基水稳顶标高级配砂石顶标高第四步: 将砖砌检查井筒升高到碎石顶高程水稳顶标高夯实土路基夯实土路基级配砂石级配砂石钢筋混凝土井筒38cm 水稳碎石20cm 水稳碎石C10砼C10砼第五步: 井筒升至井座高程上加盖钢板铺筑二、三沥青混凝土C10砼C10砼20cm 水稳碎石38cm 水稳碎石钢筋混凝土井筒级配砂石级配砂石夯实土路基夯实土路基距设计路面标高410mm 厚钢板砖砌井筒。

检查井升降施工方法

检查井升降施工方法

检查井升井施工方法一、施工程序井筒或井室至设计路床顶面高程→井口覆盖临时井盖→坐标定位井口→水泥稳定碎石底基层铺筑→挖出井口→回填细砂→水泥稳定碎石基层铺筑→铺筑中、下面层沥青砼→挖出井口→取出钢板或临时井盖→支内模、浇筑砼→预埋地脚螺栓→安装井盖座→精细调整井盖高程→浇筑井周砼→铺筑细粒式沥青砼。

二、施工方法1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板覆盖井口。

用电镐在井室盖板或顶板上打设3根或4根钢筋,以固定临时井盖或钢板,防止在摊铺碾压过程中井盖水平位移,影响工程质量。

路床路床钢筋临时井盖盖板或顶板检查井井室2、铺筑水泥稳定碎石底基层,测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

水稳底基层完工后,及时挖出水泥稳定料,开挖宽度自井壁向外30cm ,回填细砂至水稳底基层设计顶高程。

路床路床钢筋临时井盖盖板或顶板检查井井室水泥稳定碎石底基层细砂3、铺筑水泥稳定碎石基层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层4、铺筑中下面层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层5、按照坐标定位,全部挖出井口,开挖宽度为井壁外30cm ,并挖出已回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,防止二次污染路面。

取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑C25砼,振捣密实,高程h=设计路面高程 –井盖厚度-2-3cm ,井座底与砼面至少2cm 间隙,用于微调井盖高程,待砼初凝前,预埋φ18地脚螺栓三个或四个。

各工程应制作与井盖尺寸大小相同的井盖木模型,预埋地脚螺栓时,应使井盖上字与道路中心线垂直,开启井盖方向与行车方向一致,确定地脚螺栓后应及时标志,在井口周围设硬围档,设安全标识牌。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层中下面层水泥稳定碎石基层C25砼地脚螺栓井盖开启方向6、安装井盖座,精调井盖高程,精调时,需采取井字型挂线,挂线范围为井壁外2-3m,调好后应及时拧紧螺帽,确定螺帽不松动后,切除剩余外露螺杆,浇筑井盖周围C25细石砼,砼高程h=设计路面高程-上面层沥青面层厚度-1-2cm,浇筑时先取少量砼填实井座底砼,井内缝隙应采取封堵措施,防止漏浆,保证井座底砼密实后方可浇筑井周砼,砼振捣密实,覆盖洒水养护。

检查井升降施工方案

检查井升降施工方案

检查井升降施工方案1. 引言本文档旨在详细说明检查井升降施工方案。

检查井是城市地下管网的核心组成部分,用于检修和维护管道。

升降施工是指对检查井进行提升或下沉的工作,以适应地下管道的维护需求。

2. 设计要求在进行检查井升降施工前,需要明确以下设计要求: - 提升或下沉的高度:确定检查井升降的具体需求,包括提升或下沉的高度范围。

- 施工时间:明确升降施工的时间要求,包括工期和施工时间窗口。

- 施工限制:确认施工过程中的限制要求,如对周围交通、电力、通信等设施的影响。

- 施工安全:确保施工过程中的安全措施,包括工人的防护设备和施工现场的安全管理。

3. 升降施工方案3.1 升降方式的选择根据设计要求,选择适合的升降方式,最常见的有以下几种方法:- 液压升降:使用液压缸对检查井进行升降,具有稳定性好、操作方便的优点。

- 起重机升降:使用起重机对检查井进行升降,适用于较大规模的升降作业。

- 手动升降:使用人力进行检查井的升降,适用于小规模升降作业。

3.2 施工步骤根据升降方式的选择,制定相应的施工步骤,确保施工过程的顺利进行。

一般的施工步骤包括: 1. 准备工作:包括确认升降位置、准备施工设备和工具。

2. 施工准备:根据升降方式的不同,准备相应的升降设备和辅助工具。

3. 安全措施:确保施工现场的安全,并对工人进行相关的安全培训。

4. 升降作业:按照设计要求,进行检查井的升降作业。

5. 检查和测试:升降完成后,对检查井进行检查和测试,确保其功能正常。

6. 清理现场:整理施工现场,清理垃圾和废弃物。

4. 施工安全措施在进行检查井升降施工时,必须采取以下安全措施,确保工人的安全: - 工人必须佩戴适当的防护设备,包括安全帽、手套、防滑鞋等。

- 施工现场必须设置明显的安全警示标志,以提醒周围人员注意施工作业。

- 施工现场的道路必须禁止非施工人员和车辆通行。

- 施工人员必须熟悉升降设备的使用方法,并按照操作规程进行操作。

检查井升降施工方案

检查井升降施工方案

检查井升降施工方案一、项目背景随着城市建设的不断发展,地下管线网络的建设和维护工作也显得尤为重要。

而在地下管线维护中,检查井的升降施工方案被广泛应用于筑路、管线维修等环节中。

本文将对检查井升降施工方案进行详细阐述。

二、施工准备工作1. 资料准备在进行检查井升降施工前,必须准备好相关的资料,包括地下管线图纸、工程设计方案等。

同时,要对施工现场进行细致的勘察,了解地下管线的具体情况,确保施工的准确性和顺利进行。

2. 设备准备为了保证施工的顺利进行,需要准备相应的机械设备和工具。

如:升降设备、检查井封堵工具、维护工具等。

同时,要对这些设备进行检测和保养,确保其正常运转。

三、施工步骤1. 施工前准备(1)设立施工区域标识在施工现场周围设置明显的标识,以防止无关人员进入施工区域造成安全隐患。

(2)清理施工区域将施工区域内的障碍物、碎石等进行清理,保持施工现场的整洁与安全。

2. 检查井升降(1)封堵检查井在开始升降施工前,需要对检查井进行封堵,防止施工中发生漏水、冒烟等意外情况。

(2)升降操作使用升降设备对检查井进行升降操作,确保施工过程中的安全性和稳定性。

在升降过程中,要密切关注检查井内部情况,避免出现损坏或者卡顿的情况。

(3)维修与清理在完成升降操作后,需要对检查井进行维修与清理。

如清理淤泥、修复破损部分等,确保检查井的正常使用。

3. 施工结束(1)整理施工现场施工结束后,要对施工现场进行整理清理,将杂物、工具等进行归位或清理处理,保持施工现场的整洁与安全。

(2)资料整理与存档施工结束后,要对整个施工过程进行资料整理与存档。

包括施工图纸、工程记录、升降设备使用记录等。

以备后续的维护与管理。

四、安全措施1. 人员安全在升降施工过程中,要保证工作人员的安全。

严禁未经培训和授权的人员进入施工现场,要督促工作人员佩戴安全帽、安全鞋等必要的个人防护装备。

2. 设备安全对升降设备进行定期维护和检修,确保其安全运行。

检查井升井方案

检查井升井方案

检查井升井方案目前城市道路上的检查井大多存在:井周围出现下沉、破损;检查井顶面不是高出就是沉在路面,或者和路面的横纵坡不一致。

这些问题的出现既影响道路的整体美观,又影响行车的舒适度,为此迎泽大街项改造工程了尽可能的解决上述问题的出现,制定如下升井方案进行施工作业,具体方法见升井方案附图,以下对本方案做具体说明:1.在井筒升到距路床顶76厘米后,井筒周围0.5米范围内,采用级配砂石回填,每填土层厚度控制在20厘米,压实度按95%要求,逐层夯实到此次井筒的高度;2.在井筒覆盖钢板后用土填到路床顶,路床整体碾压合格后,取出钢板将升筒升到路床顶面,同时用级配砂石夯填井周围至路床顶,加盖钢板后进行水泥稳定碎石层的施工作业;3.水稳碎石施工完成后,应及时挖掉钢板上的碎石和水稳碎石料,取出钢板。

开挖宽度从井外壁向外应不小于50厘米,挖到坚硬部位。

4.将井筒升的水稳碎石层顶,挖出碎石的部位用C10混凝土回填至井筒顶;5.将钢板将井口覆盖后,进行一、二层沥青混凝土的铺筑。

6.沥青碾压合格后,及时挖掉钢板上的沥青料,取出钢板,进行检查井座的安装,再用细粒沥青混凝土将下面填塞至第二层沥青混凝土顶面平;7.铺筑第三层沥青混凝土至路面设计标高。

第一步: 路床顶面检查井筒上加盖钢板水稳顶标高第二步: 等待碎石和水稳层的施工水稳顶标高第三步: 挖出碎石和水稳层取出钢板水稳顶标高第四步: 将砖砌检查井筒升高到碎石顶高程距设计路面标高4第五步: 井筒升至井座高程上加盖钢板铺筑二、三沥青混凝土距设计路面标高4第六步: 剔除沥青混凝土、拆除钢板、安装检查井的井座设计路面标高第七步: 用沥青混凝土填塞井盖周围,铺筑道路第一层沥青混凝土。

检查井调升工程施工方案

检查井调升工程施工方案

检查井调升工程施工方案一、工程概述本施工方案的目的是针对某个区域内的一批检查井进行调升改造,以满足新的使用需求。

检查井调升工程主要包括以下工作内容: 1. 固定原有检查井 2. 拆除井室内部旧设备 3. 检查井井室增高 4. 安装新设备和接线二、安全注意事项1.所有施工人员必须经过相关培训,了解施工操作规范,并佩戴好个人防护装备。

2.施工现场必须设置明显的安全警示标志,确保施工区域的安全。

3.施工期间应严格按照相关施工规范进行操作,杜绝不规范施工行为的发生。

三、施工步骤步骤一:固定原有检查井1.清理检查井周围区域,确保无杂物和积水。

2.将固定用的锚杆按规定间距穿过井圈固定在检查井周围的地面上。

3.使用特定工具将井圈固定紧固,确保检查井的位置稳定。

步骤二:拆除井室内部旧设备1.打开井盖,进入检查井的井室内。

2.拆除旧设备,包括旧电缆、旧接线盒等。

步骤三:检查井井室增高1.准备好增高用的井圈和增高材料。

2.将增高用的井圈按照一定的顺序依次叠加在检查井原有的井圈上。

3.在每个增高井圈之间使用特定的密封胶进行密封,确保井室内部不受水和杂物渗入。

步骤四:安装新设备和接线1.将新设备放置在增高后的井室内,按照施工图纸要求进行安装固定。

2.进行接线工作,确保连接正确牢固,避免因接线错误引起的后续问题。

四、施工材料和设备1.固定用的锚杆和紧固工具2.增高用的井圈和增高材料3.特定的密封胶4.新设备和接线所需的材料和工具五、施工进度安排本工程的施工进度安排如下: 1. 步骤一:固定原有检查井——预计耗时2天 2. 步骤二:拆除井室内部旧设备——预计耗时1天 3. 步骤三:检查井井室增高——预计耗时3天 4. 步骤四:安装新设备和接线——预计耗时2天六、施工质量要求1.所有施工操作必须符合相关标准和规范要求。

2.施工过程中要保持施工现场的整洁,杜绝杂物和积水的出现。

3.施工完毕后,进行详细的检查和测试,确保新设备和接线的正常工作。

检查井升降免费施工方案

检查井升降免费施工方案

检查井升降免费施工方案1. 引言检查井在城市下水道系统中起着至关重要的作用。

它们被用于检查和维修排水管道,确保排水系统的正常运行。

然而,由于井盖被车辆和人行道的压力所损坏,井盖的升降有时会变得困难,甚至不可能。

为了解决这个问题,我们提出了一种免费施工方案来升降检查井。

2. 方案目标我们的目标是解决检查井盖升降困难的问题,确保排水系统能够顺利进行检查和维修工作。

我们希望通过施工方案的实施,提高城市排水系统的可持续性和效率。

3. 方案内容本方案主要包括以下几个步骤:3.1. 检查井评估在施工前,我们将对所有检查井进行评估。

评估内容包括检查井的位置、深度、构造、井盖情况等。

评估的目的是确定哪些检查井需要升降施工。

3.2. 升降机制设计根据评估结果和实际需要,我们将设计适合不同类型和深度的检查井的升降机制。

该机制需要符合安全、可靠和可持续的要求。

我们将使用先进的工程设计和材料,确保机制的高效运行。

3.3. 施工方案实施在施工时,我们将根据设计图纸和步骤,对检查井进行升降施工。

我们将使用专业设备和工具,确保施工的顺利进行。

在施工过程中,我们会考虑周围的环境和施工时对交通的影响,以减少对市民的影响。

3.4. 施工后的维护和保养升降施工完成后,我们将进行维护和保养工作,确保升降机制的正常运行。

我们将制定维护计划,并定期检查和维修升降机制,以保证其长期可靠性。

4. 方案优势我们的免费施工方案具有以下几点优势:4.1. 解决问题该方案能够解决检查井升降困难的问题,确保排水系统能够进行正常的检查和维修工作。

这将提高城市排水系统的可持续性和效率。

4.2. 免费施工我们的施工方案将免费提供给城市居民和政府部门。

这将减轻相关方的负担,并促进城市基础设施的发展。

4.3. 安全可靠我们将使用先进的工程设计和材料,确保升降机制的安全和可靠性。

这将保证施工和使用过程中没有安全隐患。

4.4. 长期维护我们将制定维护计划,并定期检查和维修升降机制。

2021年检查井升降施工方法

2021年检查井升降施工方法

检查井升井施工办法欧阳光明(2021.03.07)一、施工法度井筒或井室至设计路床顶面高程→井口笼盖临时井盖→坐标定位井口→水泥稳定碎石底基层铺筑→挖出井口→回填细砂→水泥稳定碎石基层铺筑→铺筑中、下面层沥青砼→挖出井口→取出钢板或临时井盖→支内模、浇筑砼→预埋地脚螺栓→装置井盖座→精细调整井盖高程→浇筑井周砼→铺筑细粒式沥青砼。

二、施工办法1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板笼盖井口。

用电镐在井室盖板或顶板上打设3根或4根钢筋,以固定临时井盖或钢板,避免在摊铺碾压过程中井盖水平位移,影响工程质量。

路床路床钢筋临时井盖盖板或顶板检查井井室2、铺筑水泥稳定碎石底基层,丈量人员用坐标标识出井位,不允许采取绑线等其他办法确定井位,并绘制示意图。

水稳底基层完工后,及时挖出水泥稳定料,开挖宽度自井壁向外30cm ,回填细砂至水稳底基层设计顶高程。

3、铺筑水泥稳定碎石基层。

4、铺筑中下面层。

5、依照坐标定位,全部挖出井口,开挖宽度为井壁外30cm ,并挖出已回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,避免二次污染路面。

取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑C25砼,振捣密实,高程h=设计路面高程–井盖厚度23cm,井座底与砼面至少2cm间隙,用于微调井盖高程,待砼初凝前,预埋φ18地脚螺栓三个或四个。

各工程应制作与井盖尺寸年夜小相同的井盖木模型,预埋地脚螺栓时,应使井盖上字与路途中心线垂直,开启井盖标的目的与行车标的目的一致,确定地脚螺栓后应及时标记,在井口周围设硬围档,设平安标识牌。

6、装置井盖座,精调井盖高程,精调时,需采纳井字型挂线,挂线规模为井壁外23m,调好后应及时拧紧螺帽,确定螺帽不松动后,切除剩余外露螺杆,浇筑井盖周围C25细石砼,砼高程h=设计路面高程上面层沥青面层厚度12cm,浇筑时先取少量砼填实井座底砼,井内裂缝应采纳封堵办法,避免漏浆,包管井座底砼密实后方可浇筑井周砼,砼振捣密实,笼盖洒水养护。

检查井升降施工方法

检查井升降施工方法

检查井升井施工方法一、施工程序井筒或井室至设计路床顶面高程→井口覆盖临时井盖→坐标定位井口→水泥稳定碎石底基层铺筑→挖出井口→回填细砂→水泥稳定碎石基层铺筑→铺筑中、下面层沥青砼→挖出井口→取出钢板或临时井盖→支内模、浇筑砼→预埋地脚螺栓→安装井盖座→精细调整井盖高程→浇筑井周砼→铺筑细粒式沥青砼。

二、施工方法1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板覆盖井口。

用电镐在井室盖板或顶板上打设3根或4根钢筋,以固定临时井盖或钢板,防止在摊铺碾压过程中井盖水平位移,影响工程质量。

路床路床钢筋临时井盖盖板或顶板检查井井室2、铺筑水泥稳定碎石底基层,测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

水稳底基层完工后,及时挖出水泥稳定料,开挖宽度自井壁向外30cm ,回填细砂至水稳底基层设计顶高程。

路床路床钢筋临时井盖盖板或顶板检查井井室水泥稳定碎石底基层细砂3、铺筑水泥稳定碎石基层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层4、铺筑中下面层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层5、按照坐标定位,全部挖出井口,开挖宽度为井壁外30cm ,并挖出已回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,防止二次污染路面。

取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑C25砼,振捣密实,高程h=设计路面高程 –井盖厚度-2-3cm ,井座底与砼面至少2cm 间隙,用于微调井盖高程,待砼初凝前,预埋φ18地脚螺栓三个或四个。

各工程应制作与井盖尺寸大小相同的井盖木模型,预埋地脚螺栓时,应使井盖上字与道路中心线垂直,开启井盖方向与行车方向一致,确定地脚螺栓后应及时标志,在井口周围设硬围档,设安全标识牌。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层中下面层水泥稳定碎石基层C25砼地脚螺栓井盖开启方向6、安装井盖座,精调井盖高程,精调时,需采取井字型挂线,挂线范围为井壁外2-3m,调好后应及时拧紧螺帽,确定螺帽不松动后,切除剩余外露螺杆,浇筑井盖周围C25细石砼,砼高程h=设计路面高程-上面层沥青面层厚度-1-2cm,浇筑时先取少量砼填实井座底砼,井内缝隙应采取封堵措施,防止漏浆,保证井座底砼密实后方可浇筑井周砼,砼振捣密实,覆盖洒水养护。

检查井升降施工方法

检查井升降施工方法

检查井升井施工方法一、施工程序井筒或井室至设计路床顶面高程→井口覆盖临时井盖→坐标定位井口→水泥稳定碎石底基层铺筑→挖出井口→回填细砂→水泥稳定碎石基层铺筑→铺筑中、下面层沥青砼→挖出井口→取出钢板或临时井盖→支内模、浇筑砼→预埋地脚螺栓→安装井盖座→精细调整井盖高程→浇筑井周砼→铺筑细粒式沥青砼。

二、施工方法1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板覆盖井口。

用电镐在井室盖板或顶板上打设3根或4根钢筋,以固定临时井盖或钢板,防止在摊铺碾压过程中井盖水平位移,影响工程质量。

路床路床钢筋临时井盖盖板或顶板检查井井室2、铺筑水泥稳定碎石底基层,测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

水稳底基层完工后,及时挖出水泥稳定料,开挖宽度自井壁向外30cm ,回填细砂至水稳底基层设计顶高程。

路床路床钢筋临时井盖盖板或顶板检查井井室水泥稳定碎石底基层细砂3、铺筑水泥稳定碎石基层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层4、铺筑中下面层。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层5、按照坐标定位,全部挖出井口,开挖宽度为井壁外30cm ,并挖出已回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,防止二次污染路面。

取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑C25砼,振捣密实,高程h=设计路面高程 –井盖厚度-2-3cm ,井座底与砼面至少2cm 间隙,用于微调井盖高程,待砼初凝前,预埋φ18地脚螺栓三个或四个。

各工程应制作与井盖尺寸大小相同的井盖木模型,预埋地脚螺栓时,应使井盖上字与道路中心线垂直,开启井盖方向与行车方向一致,确定地脚螺栓后应及时标志,在井口周围设硬围档,设安全标识牌。

路床路床检查井井室水泥稳定碎石底基层水泥稳定碎石基层中下面层中下面层水泥稳定碎石基层C25砼地脚螺栓井盖开启方向6、安装井盖座,精调井盖高程,精调时,需采取井字型挂线,挂线范围为井壁外2-3m,调好后应及时拧紧螺帽,确定螺帽不松动后,切除剩余外露螺杆,浇筑井盖周围C25细石砼,砼高程h=设计路面高程-上面层沥青面层厚度-1-2cm,浇筑时先取少量砼填实井座底砼,井内缝隙应采取封堵措施,防止漏浆,保证井座底砼密实后方可浇筑井周砼,砼振捣密实,覆盖洒水养护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

检查井升井方案
目前城市道路上的检查井大多存在:井周围出现下沉、破损;检查井顶面不是高出就是沉在路面,或者和路面的横纵坡不一致。

这些问题的出现既影响道路的整体美观,又影响行车的舒适度,为此迎泽大街项改造工程了尽可能的解决上述问题的出现,制定如下升井方案进行施工作业,具体方法见升井方案附图,以下对本方案做具体说明:1.在井筒升到距路床顶76厘米后,井筒周围0.5米范围内,采用级配砂石回填,每填土层厚度控制在20厘米,压实度按
95%要求,逐层夯实到此次井筒的高度;
2.在井筒覆盖钢板后用土填到路床顶,路床整体碾压合格后,取出钢板将升筒升到路床顶面,同时用级配砂石夯填井周围
至路床顶,加盖钢板后进行水泥稳定碎石层的施工作业;3.水稳碎石施工完成后,应及时挖掉钢板上的碎石和水稳碎石料,取出钢板。

开挖宽度从井外壁向外应不小于50厘米,挖
到坚硬部位。

4.将井筒升的水稳碎石层顶,挖出碎石的部位用C10混凝土回填至井筒顶;
5.将钢板将井口覆盖后,进行一、二层沥青混凝土的铺筑。

6.沥青碾压合格后,及时挖掉钢板上的沥青料,取出钢板,进行检查井座的安装,再用细粒沥青混凝土将下面填塞至第二
层沥青混凝土顶面平;
7.铺筑第三层沥青混凝土至路面设计标高。

第一步: 路床顶面检查井筒上加盖钢板
水稳顶标高
第二步: 等待碎石和水稳层的施工
水稳顶标高
第三步: 挖出碎石和水稳层取出钢板
水稳顶标高
第四步: 将砖砌检查井筒升高到碎石顶高程
距设计路面标高4
第五步: 井筒升至井座高程上加盖钢板铺筑二、三沥青混凝土
距设计路面标高4
第六步: 剔除沥青混凝土、拆除钢板、安装检查井的井座
设计路面标高
第七步: 用沥青混凝土填塞井盖周围,铺筑道路第一层沥青混凝土。
