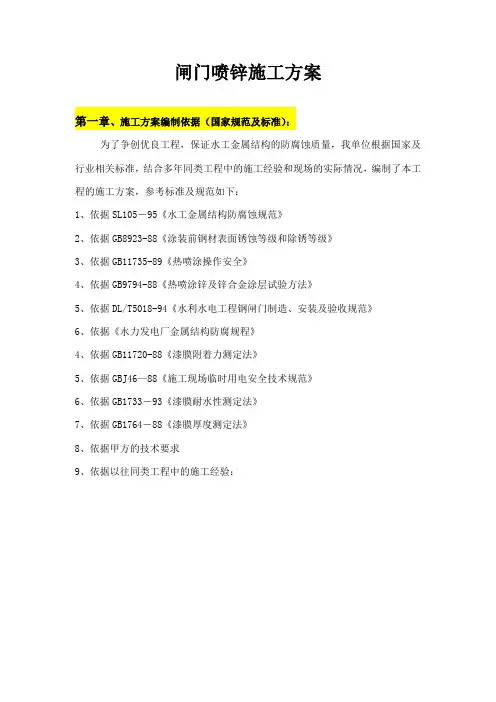

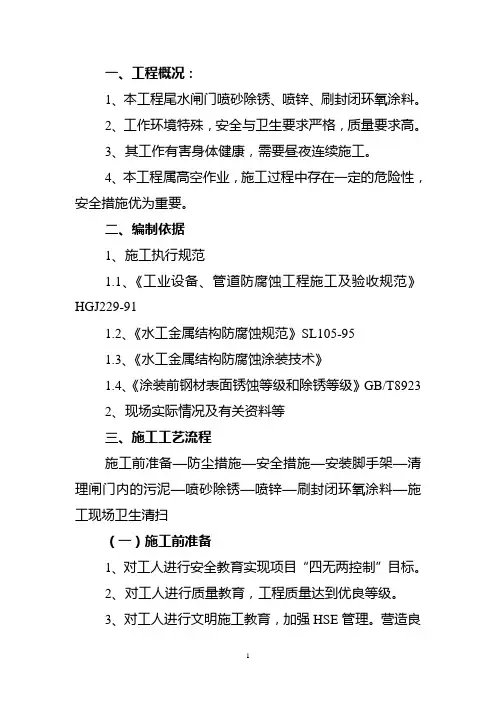

一、工程概况:
1、本工程尾水闸门喷砂除锈、喷锌、刷封闭环氧涂料。
2、工作环境特殊,安全与卫生要求严格,质量要求高。
3、其工作有害身体健康,需要昼夜连续施工。
4、本工程属高空作业,施工过程中存在一定的危险性,安全措施优为重要。
1
2
1
2、对工人进行质量教育,工程质量达到优良等级。
3、对工人进行文明施工教育,加强HSE管理。营造良好的施工生产环境。
4、施工设备、工具到位、进行安装、提前调试、购置材料。
(二)防尘措施
1、尾水门槽孔洞上方用钢管搭成支架,上面铺满架板,再铺上凡布,防止砂子落入门槽内。
2、用彩条布把闸门上空包围起来,防止灰尘乱飞。
3、用彩条布把周围的设备、除湿机、配电箱等遮盖起来。
4、尾水门机及所有附助设备全部用布包裹起来。
(三)安全措施
1、爬梯顶至爬梯底部设置1根安全绳,上、下人员将安全带挂在安全绳的防坠
2
3
4
5
1
发现有裂纹、变形的禁止使用。
2、脚手架搭设立杆垂直、横杆应水平,小横杆长短应适宜。立杆间距小于2.0m,大横杆间距为1.5m—1.8m。
3、脚手板铺设,单行脚手板宽度不得小于0.5m,双行架板不得小于1.2m,防护栏杆的高度为1.0m—1.2m,防护栏杆与作业层之间最少加一道防护横杆或挂立防
护网。
4、脚手架板对头铺设,两板端头应搭设在各自的小横杆上,其两小横杆距离不得大于200mm,两板端头不得留缝,留在小横杆外的脚手板端部不得大于250mm,脚手板应铺设平稳。绑扎牢固。
5、脚手架每隔一段高度需增加一排横杆,一端顶至水泥墙,一端顶至闸门,一
3℃以上。
1
级2

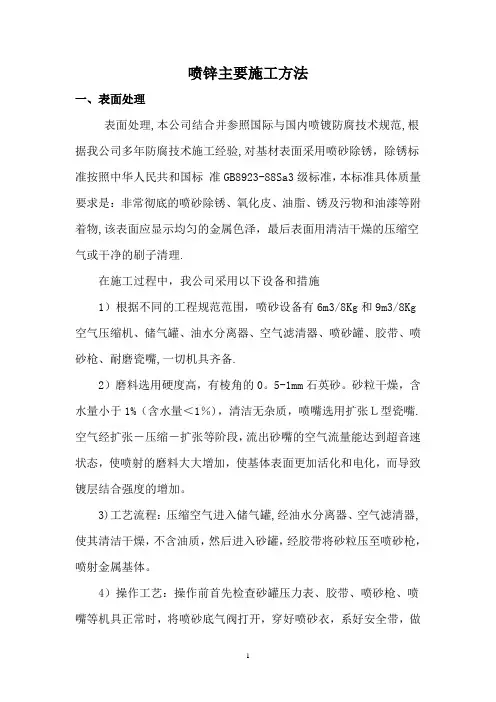

磨料,对基层表面实施清洁及粗化处理,直到基层表面呈金属本色粗糙度达到施工技术要求。
3、磨料选择及要求
根据本工程的特点结合我们的实际工作经验,用于表面处理的磨料选择河砂,含水率低于1%,硬度大,耐磨,回收次数多,灰尘的产生量小,符合环保的要求。
3.1 形状:必须有棱角,粒度在0.5—2.0mm。
3.2 清洁度:磨料必须清洁、干燥,不允许有油污、可溶性盐的游离物质。
4、喷砂操作工艺指标
的出口压力不得低于0.6Pma,喷嘴与工件距离根据试喷结果,一般应控制在80—200mm,喷射角30—75°为宜。
以保证在喷砂过程中,控制适当的磨料比例提高工效、保证质量、降低磨料损耗和节省材料的关键;磨料过少,不能充分利用压缩空气的能量,工效低;磨料过多,每个砂粒分配的动力能量就有限,喷射无力,砂耗高、工效低。因此,必须根
据空气压力、喷射直径、闸门表面锈蚀状态,处理质量;空气量大,引起磨料供应太少而影响效果,又要防止砂阀开启过大,空气量过小,引起喷砂无力,灰尘多,影响视线而盲目乱喷、漏喷和复喷。
5.3.4 喷射完毕后,及时清理工件表面灰尘,检查除锈质量。
6、施工技术
1
度为
燥。
2、施工工艺
2.1 工艺要求
2.1.1 镀层喷涂时分层施工,每层厚度不得超过80um。
2.1.2 喷镀用压缩空气应清洁干燥,压力不小于0.4Mpa。
2.1.3 喷枪移动速度必须均匀、平稳,移动速度宜为300~400mm/s。
2.1.4 各喷镀带之间应有1/3的宽度重叠,厚度要尽可能均匀。
2.1.5 各喷镀层之间的喷枪走向应相互垂直,交叉覆盖。
2.1.6 喷射颗粒应大小均匀,镀层完成后要平整,不得有成片金属喷层,否则要彻底清理后重喷。
2.2.9 点火工作完毕,应仔细检查调整锌丝输送速度及氧气,压缩空气和乙炔气的压力,直到正常为止。
2.2.10 喷镀时,喷枪与工件应呈垂直方向。再无法垂直的情况下,斜度不应小于45°。喷枪与工件表面距离应在120—150mm,最大不能超过200mm。
2.2.11 喷镀超过0.1mm厚时,应分层喷镀。前一层与后一层应进行90°或45°
交叉喷镀。
2.2.12锌丝走速为2—2.2m/分。必须防止工件表面有局部过热或喷镀层局部过厚的现象。
喷镀过程中,不得用手抚摸被喷物表面。
2.2.14 喷镀完毕后,合理整理施工机具。
1
80—120
2
即选用H52—33环氧防腐漆(双组份)封闭涂料,根据以往施工经验,确认其技术性能和经济指标均能满足设计要求。
2.2 涂料具备以下资料:①产品说明;②产品批号;③合格证检验资料。
2.3 H52—33各色环氧防腐漆性能介绍:
产品组成:环氧树脂、颜料、助剂、混合溶剂为一组份
环氧固化剂(H-1)为另一组份
主要特性:漆膜坚韧
有一定的耐强溶剂能力
良好的耐盐雾及耐湿热性能
良好的耐水性及耐碱、盐腐蚀性
可使用时间混合后8h (23℃)内用完
稀释比喷涂:0~8%(按油漆重量计)
刷涂/滚:0~3%(按油漆重量计)干燥时间(23℃)表干≦6h
实干≦24h
全硬干 7d
复涂时间
底材温度:温度应高于露点以上3℃
注意事项:温度低于5℃时不宜进行施工
上道漆的漆膜彻底干燥并清
3
4度大于55.1 涂料作业应在清洁环境中进行,避免未干的涂层被灰尘等污染。
5.2 涂料封闭宜在金属喷涂层尚有余温时进行,宜采用刷涂的方式施工。
5.3 两道涂层的涂刷时间间隔不宜过长,以保护涂层间的结合力。
5.4 涂装后,在固化前应避免破损,以免造成涂膜损伤。
