标准化钢筋加工场建设方案(含设计图计算式)
钢筋加工厂标准化建设方案
深圳外环高速公路第X合同段钢筋加工厂标准化建设方案编制:审核:中铁XXXX局集团有限公司第X合同段项目经理部二零一六年五月十三日目录一、项目概述 (1)二、建设方案 (2)(一)建设依据 (2)(二)建设目标 (2)(三)厂地规划 (2)(四)厂地建设 (5)三、机械设备、劳动力投入 (7)(一)机械设备配置 (8)(二)投产劳动力配置 (14)四、施工计划 (16)(一)厂房建设计划 (16)(二)厂房建设劳动力投入情况 (17)(三)确保工期措施 (17)五、作业流程及关键环节控制 (18)(一)厂房构件吊装施工 (18)(二)行吊安装与试车 (19)(三)原材料进厂检验控制 (21)(四)钢筋加工操作流程 (22)(五)加工厂内运转流程 (25)六、安全注意事项 (28)(一)安全风险评估及防控 (28)(二)厂房安装施工的预防措施 (29)(三)行吊使用安全技术措施: (31)(四)高空作业注意事项 (31)(五)用电安全注意事项 (33)(六)设备安全操作注意事项 (35)(七)文明施工注意事项 (36)(八)安全事故应急预案 (37)七、安全保障措施及组织机构 (37)(一)安全保证措施 (37)(二)安全管理组织机构图 (39)八、质量控制措施及组织机构 (39)(一)质量保证措施 (39)(二)质量管理组织机构图 (40)九环境保护措施及组织机构 (40)(一)环境保护措施及文明施工 (40)(二)环境保护组织机构图 (42)十、图表附件 (42)(一)厂房设计验算 (42)(二)厂区整体平面图 .................................................................. 错误!未定义书签。
(三)钢筋加工棚示意图 .............................................................. 错误!未定义书签。
标准化钢筋加工场建设方案
武汉市北四环第5合同段标准化钢筋加工场建设方案中建三局集团有限公司武汉北四环线项目经理部二0一五年十二月武汉市北四环第5合同段标准化钢筋加工场建设方案编制:审核:审批:中建三局集团有限公司武汉北四环线项目经理部二0一五年十二月目录第1章编制说明 (1)1.1编制目的 (1)1.2编制依据 (1)第2章工程概况 (2)2.1工程简介 (2)2.2主要工程量 (2)第3章钢筋加工场标准化建设 (4)3.1钢筋加工场场地选址 (4)3.2场地地基处理 (5)3.3钢筋加工棚(车间)总体规划设计 (6)3.4钢筋加工棚基础设计 (17)3.5龙门吊轨道布置 (23)3.6钢筋加工车间内部布置 (27)3.7机械设备要求 (30)第4章水电安装 (31)4.1电力安装 (31)4.2生产、生活用水 (31)第5章安全、文明施工 (32)5.1临时用电安全 (32)5.2安全、文明施工 (32)5.3安全环保措施 (35)第6章应急预案 (1)6.1应急领导小组成员及职责 (1)6.2应急预案的启动及程序 (2)第1章编制说明1.1编制目的为了确保本工程施工现场能达到规范化、标准化的要求;为了增强管理人员的质量意识、安全意识、文明施工意识,进一步提高工程管理水平;为了确保建设项目既定目标的顺利实现,本项目根据《湖北省高速公路建设标准化实施指导意见》的具体规定和要求,并结合本项目工程的实际情况,特制定以下实施方案确保武汉北四环线武湖至吴家山段第5合同段项目标准化钢筋加工场建设的顺利进行。
1.2编制依据(1)本工程地质勘查报告;(2)《钢结构设计规范》(GB50017--2003);(3)《建筑施工手册》第四版;(4)《路桥施工计算手册》;(5)《建筑工地安全规范标准》(JGJ59-2011);(6)《建筑施工高处作业安全技术规范》(JGJ80-91);(7)《起重机械安全规程》(GB6067-2010);(8)《工程建设安装工程起重施工规范》(HG20201-2000);(9)《电气装置安装工程施工及验收规范》(GB50303—2002);(10)《起重机械试验规范和程序》(GB/T5905-2011);(11)《建筑地基处理规范》(JGJ79-2002);(12)国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准;(13)《湖北省高速公路建设标准化指导意见》(湖北省交通运输厅)。
标准化钢筋加工场方案
(4)场区顶棚使用彩钢瓦进行全面覆盖,钢筋棚起拱高度12m。钢筋加工场围墙设置在已经硬化的场地边缘,绕钢筋加工场一周,围墙使用彩钢瓦。
(5)进场原材料堆放区:进场原材料堆放区分为1个HPB300钢筋堆放区和3个HRB400钢筋堆放区。HPB300钢筋堆放区台座面宽4m,长12m,使用C20混凝土浇筑,两台座间距60cm,单条台座宽40cm,高40cm,长
18m×2.6m。
4)钢筋场顶棚下挂钢筋区标识牌,尺寸为60cm×100cm。加工区设置警示、警告标志。成品半成品区设置检验标识牌,尺寸为60cm×90cm。
5)焊接、用电等场所设置禁止警示牌。
6)机械设备悬挂机械操作安全规定公示牌和设备标识牌。
7)各种原材料、半成品或成品按其检验状态与结果、使用部位等进行标识。
4.1.11#标准化钢筋加工场建设
1#标准化钢筋加工场设立于K192+101,与1#标准化梁场加工区及1#拌合站相邻,场区占地面积3000㎡,分HPB300钢筋堆放区、HPB300钢筋调直区、3个HRB400钢筋堆放区、3个HRB400钢筋加工区、6个半成品存放区,入门左侧HRB400钢筋加工区为“16筋”加工区,中间为“25筋”加工区,右侧为“12筋”加工区。场内设立2台10t龙门吊,左侧龙门吊供“16筋”加工区与“25筋”加工区使用,右侧龙门吊供“12筋”加工区与“25筋”加工区使用。
(1)场区处理:钢筋加工场内采用20cm厚毛渣回填,碾压密实后采用20cm厚C20混凝土硬化,横向每隔12m进行切缝处理,场地纵向6m处切缝处理,防止不均匀沉降造成场地开裂。

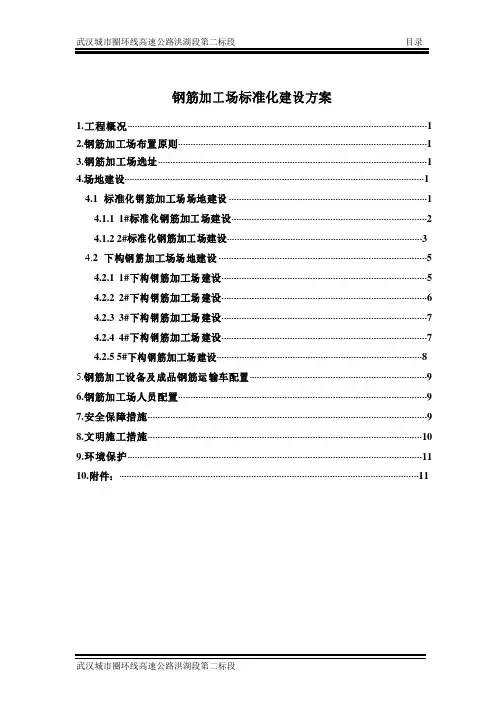

钢筋加工厂标准化建设

2.8.1 建设规模要求路线短、施工场地集中或运输条件好的项目可将钢筋加工完全集中,施工线路较长时可考虑增设临时钢筋加工厂(钢筋拼装场)。
钢筋加工厂建设面积主要参考业主招标文件要求和实际需要。
一般桩基钢筋笼、墩柱钢筋笼加工区域平均每 5 平方米每天能加工 1 米长钢筋笼,但总面积不得小于 500 平方;一般下构、箱梁等半成品箍筋、曲筋加工厂地按每平米加工 0.5 吨考虑;一般盖梁骨架钢筋加工及拼装场地平均每 150 平方米每天能加工拼装 1 个盖梁骨架。
表 2.8.1 钢筋厂分级规模加工总量(吨)钢筋厂面积(m2)小〉1000 〉800较小≥3000 ≥2000中≥6000 ≥3000较大≥10000≥4000大≥15000≥5000特大≥20000≥60002.8.2 标准建设要点1、选址基本要求(1)选择交通、水电便利的位置,尽量避开居民集中地带。
(2)严禁设置在河床河滩、洪水位下等危险区域,避开取土、弃土场、坍方等地段。
(3)避开高压线路及高大树木。
与通信、天然气等地下管线保持一定距离。
2、硬件设施要求(1)总体要求①钢筋加工厂的规模及功能应符合投标文件承诺的有关要求。
功能区划分包括加工整理区、原材料堆放区、半成品、成品堆放区、废料堆放区、运输及安全通道等;②钢筋加工厂内消防设施、临时用电,并按照相关行业主管部门颁布的有关文件规定办理。
(2)具体要求①面积集中式钢筋加工厂面积一般不少于 3000 ㎡;②场地处理A、钢筋加工厂的所有场地必须进行混凝土硬化处理,场地、道路平整采用碎石或砂砾垫层(厚度≥20cm);场地硬化采用 C20 混凝土(厚度≥20cm);道路硬化采用 C30 混凝土(厚度≥25cm),场地混凝土浇筑后要及时分块切割伸缩缝,道路应设排水沟;B、场地硬化一般按照四周低,中心高的原则进行,面层排水坡度不应小于1.5%,场地四周应设置排水沟。
排水沟底面采用 M7.5 砂浆进行抹面,做到雨天场地不积水、不泥泞,晴天不扬尘;场地处理参照“水泥混凝土搅拌站标准化建设”部分设置。
钢筋加工厂标准化建设方案
02
钢筋加工厂标准化建设内容
工艺流程标准化
总结词
通过制定和实施标准化的工艺流程,确保钢筋加工过程的稳定性和可靠性,提高生产效率和产品质量 。
详细描述
钢筋加工厂应制定标准化的工艺流程,包括原材料验收、钢筋加工、成品检验等环节。每个环节应明 确操作规程、工艺参数、质量标准和安全要求,确保所有员工按照统一的标准进行操作。同时,应定 期对工艺流程进行优化和改进,以提高生产效率和产品质量。
等方面具有重要意义。
当前,我国钢筋加工厂存在设备 陈旧、工艺落后、管理不规范等
问题,亟需进行标准化建设。
建设目标与原则
建设目标
实现钢筋加工厂的标准化、专业 化、智能化,提高生产效率、产 品质量和安全性能,降低能耗和 资源消耗。
建设原则
坚持技术创新、质量第一、安全 可靠、绿色环保的原则,推进钢 筋加工厂的标准化建设。
增强企业竞争力
扩大市场份额
通过提高生产效率、降低运营成 本和提升产品质量,增强企业竞 争力,扩大市场份额。
提高品牌形象
通过标准化建设,提升企业形象 和品牌知名度,增加客户信任度 和忠诚度。
促进企业可持续发
展
通过标准化建设,提高企业管理 水平和技术创新能力,为企业可 持续发展奠定坚实基础。
05
风险评估与应对策略
建议
政府和行业协会应加大对钢筋加工厂标准化 建设的支持力度,制定更加完善的标准体系 和政策措施,鼓励企业积极参与标准化建设 工作。同时,加强监督检查和评估工作,确 保标准化建设工作的有效实施和持续改进。 此外,还应加强人才培养和引进工作,为企
业的可持续发展提供有力的人才保障。
THANKS
谢谢您的观看
设计与建设
钢筋加工场施工方案(标准化)
xx隧道标准化钢筋加工场施工方案ﻩ编制:审核:审批:中铁XX局集团有限公司xx城际铁路综合Ⅱ标项目经理部二○一二年九月三日目录1编制目的..................................................................................................... 错误!未定义书签。
2编制依据..................................................................................................... 错误!未定义书签。
3 工程概况ﻩ错误!未定义书签。
4 钢筋加工场施工方案................................................................................ 错误!未定义书签。
4.1 选址要求 .......................................................................................... 错误!未定义书签。
4.2钢筋加工场规划布置.......................................................................... 错误!未定义书签。
4.3新建标准化钢筋加工场工程量ﻩ错误!未定义书签。
5 施工流程图ﻩ错误!未定义书签。
6 具体施工方法ﻩ错误!未定义书签。
6.1施工准备ﻩ错误!未定义书签。
6.2场地整平施工.................................................................................... 错误!未定义书签。
6。
3生活区、加工场及便道硬化.............................................................. 错误!未定义书签。
钢筋加工厂标准化建设(2.8)
2.8.1建设规模要求路线短、施工场地集中或运输条件好的项目可将钢筋加工完全集中,施工线路较长时可考虑增设临时钢筋加工厂(钢筋拼装场)。
钢筋加工厂建设面积主要参考业主招标文件要求和实际需要。
一般桩基钢筋笼、墩柱钢筋笼加工区域平均每5平方米每天能加工1米长钢筋笼,但总面积不得小于500平方;一般下构、箱梁等半成品箍筋、曲筋加工厂地按每平米加工0.5吨考虑;一般盖梁骨架钢筋加工及拼装场地平均每150平方米每天能加工拼装1个盖梁骨架。
表2.8.1 钢筋厂分级规模加工总量(吨)钢筋厂面积(m2)小〉1000 〉800较小≥3000 ≥2000中≥6000 ≥3000较大≥10000 ≥4000大≥15000 ≥5000特大≥20000 ≥60002.8.2标准建设要点1、选址基本要求(1)选择交通、水电便利的位置,尽量避开居民集中地带。
(2)严禁设置在河床河滩、洪水位下等危险区域,避开取土、弃土场、坍方等地段。
(3)避开高压线路及高大树木。
与通信、天然气等地下管线保持一定距离。
2、硬件设施要求(1)总体要求①钢筋加工厂的规模及功能应符合投标文件承诺的有关要求。
功能区划分包括加工制作区、原材料堆放区、半成品、成品堆放区、废料堆放区、运输及安全通道等;②钢筋加工厂内消防设施、临时用电,并按照相关行业主管部门颁布的有关文件规定办理。
(2)具体要求①面积集中式钢筋加工厂面积一般不少于3000㎡;②场地处理A、钢筋加工厂的所有场地必须进行混凝土硬化处理,场地、道路平整采用碎石或砂砾垫层(厚度≥20cm);场地硬化采用C20混凝土(厚度≥20cm);道路硬化采用C30混凝土(厚度≥25cm),场地混凝土浇筑后要及时分块切割伸缩缝,道路应设排水沟;B、场地硬化一般按照四周低,中心高的原则进行,面层排水坡度不应小于1.5%,场地四周应设置排水沟。
排水沟底面采用M7.5砂浆进行抹面,做到雨天场地不积水、不泥泞,晴天不扬尘;场地处理参照“水泥混凝土搅拌站标准化建设”部分设置。
钢筋加工厂标准化建设方案
深圳外环高速公路第X合同段钢筋加工厂标准化建设方案编制:审核:中铁XXXX局集团有限公司第X合同段项目经理部二零一六年五月十三日目录一、项目概述 ............................................. 错误!未定义书签。
二、建设方案 ............................................. 错误!未定义书签。
(一)建设依据 ....................................... 错误!未定义书签。
(二)建设目标 ....................................... 错误!未定义书签。
(三)厂地规划 ....................................... 错误!未定义书签。
(四)厂地建设 ....................................... 错误!未定义书签。
三、机械设备、劳动力投入 ................................. 错误!未定义书签。
(一)机械设备配置 ................................... 错误!未定义书签。
(二)投产劳动力配置 ................................. 错误!未定义书签。
四、施工计划 ............................................. 错误!未定义书签。
(一)厂房建设计划 ................................... 错误!未定义书签。
(二)厂房建设劳动力投入情况 ......................... 错误!未定义书签。
(三)确保工期措施 ................................... 错误!未定义书签。
五、作业流程及关键环节控制 ............................... 错误!未定义书签。
标准化钢筋加工场规划设计方案
绕城高速东南段C标一工段(K89+400 〜K91+020 )标准化钢筋加工场专项施工案编制:_____________________审核:_____________________审批:_____________________建工集团有限公司绕城高速东南段C标一工段项目经理部2014/9/25目录目录 ................................................................................................................................... 0 ....... 一工程概况二、场地选址 (2)三、场地布置 (5)四、场地建设..................................................................... 10.…4.1、机械配备情况................................................................ I.Q....4.2钢筋直螺纹滚丝机.............................................................. 1.1....4.3砂轮切割机................................................................... 1.6.....五、钢筋加工厂施工用电........................................................... 1.7...5.1施工用电的接入................................................................ 17.... 5.2加工场配电线路................................................................ 17....5.3施工用电管理................................................................. 1.9..... 5.4安全保证措施.................................................................. 2Q.... 5.5文明施工...................................................................... 22.....一工程概况1)绕城公路是高速公路网和省干线公路网的一部分,本项目为其东南段,起于嵩明县中对龙,与昆曲高速公路交叉,止于晋宁县余家海,与昆玉高速公路交叉,同时连接绕城高速的西南段,其间通过宜良及澄江两县,全长约130公里。
钢筋加工厂标准化建设方案
钢筋加工厂标准化建设方案钢筋加工场按照“工厂化、集约化、专业化”要求进行选址,规划,编写建设方案。
1、平整场地人工配合挖掘机或推土机,将场地内杂物清除干净,对于拐角及机械不能触及的地方人工平整,清理出的垃圾不得任意抛洒,要集中清理,倾倒在指定位置,场内便道及钢筋原材料堆放区需将场地反挖压实,厚度控制在30cm;2、场地硬化场地硬化按四周低、中心高地原则进行,面层排水坡度不应小于1.5%。
场地平整后,测量放线,预设1.5%横坡,技术人员对同顶面标高进行控制,棚内地面采用10cm厚天然砂砾垫层,15cm厚的C20混凝土作为面层。
浇筑过程中严格控制混凝土厚度及平整度。
场地四周设置排水沟和截水沟,底宽40cm,水泥砂浆抹面。
3、钢筋加工厂内各区建设(1)场内道路靠近场地拌合站侧布置,方便原材和成品及半成品出入,道路宽5m,地面基础平整压实后,上铺20cm厚5%水稳砂砾基层+20cm厚C20混凝土面层,路面设2%排水横坡,方便水排至排水沟,确保场地无积水。
(2)原材料存放区原材料存放分Ⅰ级钢筋和Ⅱ级钢筋存放区,总面积300m2,Ⅰ级钢筋采用下垫方木存放,Ⅱ级钢筋存放在浇筑的30cm×30cm混凝土墩支垫上,支垫间距为3m一道。
场地设置进场材料标示牌,严格按照现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识。
(3)钢筋下料、加工区钢筋下料、加工制作区总面积685m2,两区分开并设置标示标牌,在下料区、制作区悬挂钢筋的设计大样图,标明尺寸、部位,确保下料及加工准确。
在相关机械处悬挂机械操作安全规定公示牌(即安全操作规程)和设备标示牌。
焊接、切割、使用氧气、乙炔等易燃易爆场所设置禁止、警告标志。
(4)半成品、成品存放区场地规划半成品存放区面积195m2,成品及待检区面积460m2。
成品、半成品隔离,对加工完成的成品、半成品钢筋,按其检验状态、检验结果和使用部位等进行分类存放并标识。
钢筋加工场标准化建设方案
钢筋加工场标准化建设方案S215皖苏省界至广德凤桥段改建工程02标钢筋加工场标准化建设方案编制:______________复核:______________审批:______________安徽省路桥工程集团有限责任公司2013年3月1、高的原则设置2%的横坡,并在四周设置30cm深排水沟,排水沟底面采用M7.5砂浆进行抹面2、钢筋加工场采用全封闭式管理,四周及顶棚均采用彩钢棚封闭,钢筋棚起拱线为8m,两端留门,两侧和顶部间隔使用透明瓦,侧墙开窗,确保采光通风。
3、原材料堆放区:钢筋按照不同规格型号垫高分类存放,并挂牌标识,离地30cm以上,下部支点保证钢筋不变形,保持干燥。
并作相应标识,按型号、类别登记入册,以便查询。
成品、半成品堆放区:对于加工完成的半成品、成品钢筋,按其检验状态与结果、使用部位进行标识,分类存放。
成品、半成品存放区应通风良好,垫高堆放,离地20cm以上,下部支点应以保证成品、半成品不变形为原则,采用托架存放。
易于滑落的材料堆放必须捆绑牢固,高度不得超过2m。
半成品、成品加工制作均在台座或胎架上完成,台座或胎架在已经硬化的场地上制作。
4、钢板及型钢存放区应通风良好,垫高堆放,离地20cm以上,其高度不得超过1m。
5、钢筋、型钢和管材等金属材料,必须具有产品合格证,按规定存放,并避免与酸、碱等腐蚀性介质接触。
6、钢筋加工场设置废料集中堆放,严禁厂内钢筋头等杂物随手丢弃。
四、机械设备要求1、场内配备1台30吨汽吊,配合卸载钢筋和搬运钢筋。
2、钢筋加工场大量采用数控加工设备,以满足钢筋加工的精确度和减少人工消耗,每座加工场配备1台数控钢筋弯箍机、1台数控钢筋弯曲机、1台钢筋笼滚焊机、一台钢筋调制切断机。
数控设备要求如下:(1)数控钢筋弯曲机:可加工直径10-32 mm的成型钢筋,平均每日加工量约5500根;(2)数控钢筋弯箍机:单线生产能力约900个箍筋/小时;双线生产能力约1800个箍筋/小时;(3)滚焊机(手动焊):长度12m,直径1.5m的钢筋笼,约2小时完成(滚焊机(全自动焊接)机型,在焊接过程中主筋和箍筋搭接焊不是很理想);(4)钢筋网成型机:钢筋5-12mm;焊接速度60-100次/分钟;最大焊接组数32;(5)钢筋调直切断机:矫切速度90米/分钢筋加工场所有机械设备见下表:钢筋加工场设备配置表五、组织机构及人员配置施工组织机构图人员配置表六、施工用电、消防布置(1)施工用电布置a. 施工现场临时用电应符合现行《施工现场临时用电安全技术规范》(JGJ46-2005)规定,工程专用的电源中性点直接接地的220/380V低压电力系统,采用TN-S接零保护系统,并做到三级配电两级保护和“一机一箱一闸一漏”。
钢筋加工厂标准化建设方案
-可编辑修改 -
______________________________________________________________________________________________________________
目
录
一、项目概述 .............................................................................................................................................
四、施工计划 .......................................................................................................................2..0..................
(一)厂房建设计划 ...................................................................................................2..0...............
(三)行吊使用安全技术措施: .................................................................................3..9........... (四)高空作业注意事项 ...........................................................................................4..0.............. (五)用电安全注意事项 ...........................................................................................4..2.............. (六)设备安全操作注意事项 ....................................................................................4..5............ (七)文明施工注意事项 ...........................................................................................4..7.............. (八)安全事故应急预案 ...........................................................................................4..7.............. 七、安全保障措施及组织机构 ...........................................................................................4..8.............. (一)安全保证措施 ...................................................................................................4..8............... (二)安全管理组织机构图 .........................................................................................5..0............ 八、质量控制措施及组织机构 ...........................................................................................5..0.............. (一)质量保证措施 ...................................................................................................5..0............... (二)质量管理组织机构图 .........................................................................................5..1............ 九 环境保护措施及组织机构 .............................................................................................5..2.............. (一)环境保护措施及文明施工 .................................................................................5..2........... (二)环境保护组织机构图 .........................................................................................5..4............ 十、图表附件 .......................................................................................................................5..4.................. (一)厂房设计验算 ...................................................................................................5..4............... (二)厂区整体平面图 .................................................................错....误...!...未定义书签。 (三)钢筋加工棚示意图 ............................................................错....误...!... 未定义书签。
标准化钢筋加工场施工方案(正规版)
标准化钢筋加工场施工方案(正规版)目录(一)编制目的 (1)(二)编制依据 (1)(三)工程概况 (1)(四)钢筋加工场建设施工方案 (1)(五)钢筋加工场施工方案 (2)1.选址要求 (2)2.钢筋加工场规划布置 (2)3.新建标准化钢筋加工场主要工程量 (5)4.钢筋加工场主要设备配置情况 (5)(六)施工流程图 (5)(七)具体施工方法 (6)1.施工准备 (6)2.清表 (6)3.场地换填、整平 (6)4.龙门吊轨道根底 (6)5.龙门吊安装 (7)6.排水沟 (7)7.场地硬化 (7)8.钢筋加工棚建设 (7)9.生活区板房搭建 (7)10.附属设施建设 (8)(八)文明施工及管理措施 (8)(九)平安保证措施 (8)鹤大高速ZT04标钢筋加工场施工方案(一)编制目的为了满足鹤大高速ZT04标的施工,根据?吉林省高速公路施工标准化管理指南? 〔试行〕“工厂化、集约化、专业化〞的要求,在主线K598+050左侧设置标准化钢筋加工场一座,对ZT04标的单位、分部及分项工程各部位的钢筋加工进行标准化作业,特编制此方案。
(二)编制依据1〕?吉林省高速公路施工标准化管理指南?〔试行〕;2〕?鹤岗至大连高速公路小沟岭至抚松段B1设计段两阶段施工图设计?;3〕?鹤岗至大连高速公路小沟岭至抚松段B2设计段两阶段施工图设计?;4〕我单位目前的技术水平、施工管理水平、物资供给及机械配备能力;5〕其它相关国家标准、行业标准等;6〕根据本工程施工现场实际情况。
(三)工程概况ZT04标段起于敦化市西北平安堡,经保安屯,在翰章村北设敦化西互通,通过连接线与敦化市连接,经翰章乡东、新立屯、长河屯、红石乡东、永安屯,在大桥村东下穿国道鹤大公路〔G201〕,终点在大安屯,起讫桩号K581+000~K610+000,路线全长29.02km。
本标段主要工程工程有路基土石方工程、桥梁工程、涵洞工程、防护排水工程、路面工程、绿化工程,包含主线桥梁4座/906m、中桥2座/119m,小桥1座/21m,别离立交3处、互通立交1处、通道18处、涵洞46道、天桥9座及收费站1处。
标准化钢筋加工场建设方案(含设计图计算式)
**项目**合同段钢筋加工场建设方案编制:复核:审核:**有限公司**项目经理部**年**月目录一、编制依据 (1)二、工程概况 (1)三、选址及规划 (1)1、场地选址 (1)2、场地规划 (2)四、钢筋加工场建设 (2)1、主要人员安排 (2)2、工期安排 (3)3、钢筋加工场总体规划 (3)4、钢筋加工场内基础建设 (4)5、钢筋加工场内各区建设 (6)五、用水用电 (7)六、文明施工措施 (7)七、安全环保措施 (7)1、安全生产目标 (7)2、安全管理组织机构 (7)3、安全生产保证措施 (8)4、施工用电安全保护措施 (9)5、消防保证措施 (9)6、施工机械安全操作规程 (10)7、环境保护管理组织机构 (12)8、水土及生态环境的保护措施 (12)9、固体废弃物处理措施 (13)10、降低噪音措施 (13)八、彩钢棚计算 (13)钢筋加工场建设方案一、编制依据1、**项目CYTJ5合同段招投标文件相关要求;2、**高速公路扩能项目**合同段《两阶段施工图设计》;3、施工现场踏勘、调查走访相关信息;4、《施工现场临时用电安全技术规范》JGJ 46—2005;5、《建筑机械使用安全技术规程》JGJ 33—2001。
二、工程概况本合同段起于**市渝北区共和村,经滩子头、宝华村止于渝北区洛碛镇石堰沟,路线里程K14+650~K20+700,路线全长6.05公里。
本合同段设洛碛南和三林两个互通,全段共17座大中型桥梁(含互通桥梁)、3座人行天桥,涵洞13座。
三、选址及规划根据招投标合同及**市建设标准化管理手册的要求,各合同段内桥梁、结构物的钢筋进行集中加工,需要设置一座大型钢筋加工场。
我合同段对钢筋加工场建设用地进行了选址及规划。
1、场地选址钢筋加工场用地选址在洛碛镇宝华村村道旁原水泥拌合站旧址,位于本项目杨柳坝大桥12#墩右幅约100米处,与项目部约600米,利于钢筋加工场的建设与管理。
钢筋加工厂标准化建设方案
深圳外环高速公路第X合同段钢筋加工厂标准化建设方案编制:审核:中铁XXXX局集团有限公司第X合同段项目经理部二零一六年五月十三日目录一、项目概述........................................................................................................................1....二、建设方案........................................................................................................................2....(一)建设依据.............................................................................................................2...(二)建设目标.............................................................................................................2...(三)厂地规划.............................................................................................................2...(四)厂地建设.............................................................................................................5...三、机械设备、劳动力投入.................................................................................................7...(一)机械设备配置.....................................................................................................8...(二)投产劳动力配置...............................................................................................1..4.四、施工计划......................................................................................................................1..6..(一)厂房建设计划...................................................................................................1..6.(二)厂房建设劳动力投入情况................................................................................1..7 (三)确保工期措施...................................................................................................1..7.五、作业流程及关键环节控制...........................................................................................1..8.(一)厂房构件吊装施工...........................................................................................1..8.(二)行吊安装与试车...............................................................................................1..9.(三)原材料进厂检验控制.......................................................................................2..1.(四)钢筋加工操作流程...........................................................................................2..2.(五)加工厂内运转流程...........................................................................................2..5.六、安全注意事项...............................................................................................................2..8.(一)安全风险评估及防控.......................................................................................2..8.(二)厂房安装施工的预防措施................................................................................2..9 (三)行吊使用安全技术措施:................................................................................3..1 (四)高空作业注意事项...........................................................................................3..1.(五)用电安全注意事项...........................................................................................3..3.(六)设备安全操作注意事项....................................................................................3..5 (七)文明施工注意事项...........................................................................................3..6.(八)安全事故应急预案...........................................................................................3..7.七、安全保障措施及组织机构...........................................................................................3..7. (一)安全保证措施...................................................................................................3..7. (二)安全管理组织机构图.......................................................................................3..9.八、质量控制措施及组织机构...........................................................................................3..9.(一)质量保证措施...................................................................................................3..9.(二)质量管理组织机构图.......................................................................................4..0. 九环境保护措施及组织机构.............................................................................................4..0.(一)环境保护措施及文明施工................................................................................4..0 (二)环境保护组织机构图.......................................................................................4..2.十、图表附件......................................................................................................................4..2..(一)厂房设计验算...................................................................................................4..2.(二)厂区整体平面图................................................................错.. 误!未定义书签。
标钢筋加工场建设方案
标钢筋加工场建设方案钢筋加工场建设方案一、工程概况我项目部承建的宁安高速公路K130+400-K149+000段,主线全长18.6 km,总工期18月。
主要工程量:路基填方369.32万方、挖方366.82万方;构造物共计93座,其中大中桥13座,涵洞80道,全线混凝土共计155110.5m3,钢筋16014.709吨。
二、钢筋加工厂场地规划2.1钢筋加工工厂选址钢筋加工场选址拟设置在版石镇工业园,与项目部和砼拌和站相邻,距离道路主线不足一公里,中心里程K139+500,占地约3900平方米,距离标段起点9.1公里,距离标段终点9.5公里。
钢筋加工场在原拟建厂房的场地上修建,与项目部、砼拌和站相邻,靠近省道325生活、通讯、交通便利。
同时场地平整、征地拆迁及复垦量少、地质与排水情况良好,适合钢筋加工场建设。
2.2钢筋加工厂规划钢筋加工场占地约3900平方米,设原材存放区、钢筋下料区、加工制作区、成品及半成品存放区、废料存放区等,各区域分开标识布置,详见附图。
2.3钢筋加工场建设要求1、加工场地采用厚度15cm碎石垫层+厚度15cm的C20混凝土面层硬化;并搭设防雨棚,高度满足设备操作空间(一般不宜小于6.5m),并设置防六级台风的保护措施。
2、钢筋、钢绞线、型钢等钢材应进入雨棚集中加工,原材料和成品(除钢筋笼)应进入雨棚集中存放。
钢筋笼和现场拼装的大型构件应垫高、覆盖存放。
钢筋加工场地禁止放在主线范围内。
3、加工场内醒目位置应设置工程公示牌、施工平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等明示标志。
2.4钢筋加工场各区建设(1)原材料存放区:占地面积约460m2,划分为I级钢筋和II级钢筋存放区。
钢筋存放区与钢筋下料和加工区相邻,并可通过龙门吊调运钢筋进行加工制作。
场地设置进场标示牌,严格按照现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
**项目**合同段钢筋加工场建设方案编制:复核:审核:**有限公司**项目经理部**年**月目录一、编制依据 0二、工程概况 0三、选址及规划 01、场地选址 02、场地规划 0四、钢筋加工场建设 01、主要人员安排 02、工期安排 (1)3、钢筋加工场总体规划 (1)4、钢筋加工场内基础建设 (2)5、钢筋加工场内各区建设 (3)五、用水用电 (4)六、文明施工措施 (4)七、安全环保措施 (4)1、安全生产目标 (4)2、安全管理组织机构 (4)3、安全生产保证措施 (4)4、施工用电安全保护措施 (5)5、消防保证措施 (5)6、施工机械安全操作规程 (6)7、环境保护管理组织机构 (7)8、水土及生态环境的保护措施 (7)9、固体废弃物处理措施 (8)10、降低噪音措施 (8)八、彩钢棚计算 (8)钢筋加工场建设方案一、编制依据1、**项目CYTJ5合同段招投标文件相关要求;2、**高速公路扩能项目**合同段《两阶段施工图设计》;3、施工现场踏勘、调查走访相关信息;4、《施工现场临时用电安全技术规范》 JGJ 46—2005;5、《建筑机械使用安全技术规程》 JGJ 33—2001。
二、工程概况本合同段起于**市渝北区共和村,经滩子头、宝华村止于渝北区洛碛镇石堰沟,路线里程K14+650~K20+700,路线全长6.05公里.本合同段设洛碛南和三林两个互通,全段共17座大中型桥梁(含互通桥梁)、3座人行天桥,涵洞13座。
三、选址及规划根据招投标合同及**市建设标准化管理手册的要求,各合同段内桥梁、结构物的钢筋进行集中加工,需要设置一座大型钢筋加工场。
我合同段对钢筋加工场建设用地进行了选址及规划.1、场地选址钢筋加工场用地选址在洛碛镇宝华村村道旁原水泥拌合站旧址,位于本项目杨柳坝大桥12#墩右幅约100米处,与项目部约600米,利于钢筋加工场的建设与管理。
此处地势平坦、距主线近,且交通便利,便于原材料进场及场内生产的半成品、成品运至施工现场。
目前钢筋加工场已建设完毕,待龙门吊安装完成及电力连接后即可生产。
2、场地规划场地规划面积约2170m2,设原材存放区、钢筋下料区、加工制作区、成品及半成品存放区等,各区域分开标识布置。
钢筋加工场采用封闭式管理,周围用围墙进行隔离,进出场道路进行硬化处理,设大门一处。
四、钢筋加工场建设1、主要人员安排根据钢筋加工场的任务、工程特点及要求,建设本钢筋加工场负责全线桥梁和结构物的钢筋加工和运送工作。
主要人员安排及任务划分和机械设备配置计划见下表:表4。
1主要人员安排表5。
1主要机械设备配置计划表2、工期安排根据工期要求及工程实际需要,钢筋加工场施工进度安排如下:2017年2月20日~2017年3月20日完成场地硬化、钢筋棚安装、机械设备进场。
2017年4月1日~2018年12月31日完成本标段的所有钢筋加工.3、钢筋加工场总体规划(1)钢筋加工场内布置钢筋加工场内设置原材存放区、钢筋下料区、加工制作区、成品及半成品存放区、办公区、生活区等,各区域分开标示布置,钢筋加工场用电设置一台100KVA变压器,并配备120KW发电机一台,钢筋加工场用水来源于场内深水井。
钢筋加工场内布置示意图(2)钢筋加工场建设要求①钢筋加工场做硬化处理并做好排水,钢筋加工棚面积满足施工需要,顶棚采用钢结构搭设.②钢筋垫高堆放,离地20厘米以上,严格按照规定对现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识。
③钢筋加工场内醒目位置设置工程公示牌、平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌等标志牌.4、钢筋加工场内基础建设(1)场地平整根据规划用地范围,用挖掘机和推土机进行场地平整,同时测量人员进行跟踪测量地面的标高,以保证地面的平整,用压路机进行碾压密实。
(2)排水沟修砌在场地周围设置50cm×50cm排水沟,排水沟采用12cm厚砖修砌,内壁抹2cm厚M10水泥砂浆,确保场内无积水。
(3)围墙施工施工准备→基础夯实→基础砌筑→墙体砌筑→抹灰围墙采用24墙修筑,进行抹灰处理,修筑高度为2m。
注意事项:①控制每日砌筑高度;②限制流水段间高差;③墙体的自由高度在允许范围内;④随砌随划缝或清扫墙面。
(4)钢筋顶棚的搭设钢筋顶棚采用钢结构搭设,两端存放区采用整体活动式,以方便机械吊装作业。
钢筋棚由物质部到厂家订购,由供应厂家进行现场安装,项目部协助施工。
(5)场地硬化钢筋加工场场内硬化用混凝土,硬化标准为20cm厚C20砼.①场地整平碾压密实后,进行面层混凝土硬化的浇筑施工。
在施工前根据现场实际尺寸划分施工面,放出控制桩,按每5m间距设置一排控制桩,在控制桩上放出混凝土面的顶面标高。
②模板安装时,根据控制桩的标高,拉线辅助模板进行安装,沿着线条进行布置和加固,并保证模板安装稳定与线条顺直.③安装好模板后,进行混凝土浇筑,采用人工整平和振动器振捣。
用平板振动器进行振捣收面,然后用滚筒架设在两侧的模板面来回滚动两次,待表面初凝时,人工用灰刀进行压光收面。
另外,对需要拉毛的地方,在其表面抹面平整后及时对混凝土表面进行拉毛。
④施工缝的处理,在施工中由于其他原因而不能进行浇筑施工处,按施工缝进行处理.对地坪混凝土的伸缩缝,按10m长度进行设置,要保证通缝,缝间填塞泡沫板。
当混凝土达到一定强度后,及时按5m长度进行胀缝切割。
伸缩缝和胀缝的施工要保证线条顺直.5、钢筋加工场内各区建设(1)场内道路靠近场地东侧布置,方便原材和成品及半成品出入,道路宽 5m,地面基础平整压实后,上铺20cm厚的C20混凝土硬化,路面设2%排水横坡,方便水排至排水沟,确保场地无积水.(2)原材料存放区原材料存放分Ⅰ级钢筋和Ⅱ级钢筋存放区,总面积300m2,Ⅰ级钢筋采用下垫方木存放,Ⅱ级钢筋存放在浇筑的30cm×30cm混凝土墩支垫上,支垫间距为2m一道.场地设置进场材料标示牌,严格按照现场材料进行标识,标识内容包括材料名称、产地、规格、检验状态等,并根据不同的检验状态和结果采用统一的材料标识牌进行标识.(3)钢筋下料、加工区钢筋下料、加工制作区总面积864m2,两区分开并设置标示标牌,在下料区、制作区悬挂钢筋的设计大样图,标明尺寸、部位,确保下料及加工准确.在相关机械处悬挂机械操作安全规定公示牌(即安全操作规程)和设备标示牌。
焊接、切割、使用氧气、乙炔等易燃易爆场所设置禁止、警告标志。
(4)半成品、成品存放区场地规划半成品存放区面积250m2,成品存放区面积200m2。
成品、半成品分开,对加工完成的成品、半成品钢筋,按其检验状态、检验结果和使用部位等进行分类存放并标识。
五、用水用电钢筋加工场打井一口,用潜水泵抽取地下水供给生活及施工用水;安装一台100KVA 变压器供给施工及生活用电,变压器就近顺接到地方高压电路;配备一台120KW 柴油发电机,以保证正常施工的电力供应。
六、文明施工措施1、施工现场内设置五牌一图,场地围蔽设置施工标示牌,标明工程名称、规模及业主、设计、监理、施工单位名称和施工单位负责人等.2、施工现场设置临时设施:办公室、宿舍、食堂、厕所等均采用彩钢防火材料搭设;并建立住地文明、卫生、防火责任制,按规定布置防火设施,并落实相关责任到人。
3、工地食堂按卫生标准设置并配齐用具.临时住地的厕所化粪池加盖,工程完毕后覆盖掩埋,施工期间由专人定期对生活区进行消毒.4、钢筋的原材料和半成品严禁堆放于围蔽外,严格分类堆放,并标示清楚。
5、加工剩余的短小材料或废料合理回收,充分利用。
七、安全环保措施在施工过程中始终贯彻“安全第一,预防为主,综合治理”的方针,建立健全安全环保管理组织机构,完善安全生产保证体系,确定安全目标,制定安全措施,做好施工中的安全工作.1、安全生产目标杜绝发生一般及以上安全责任事故。
2、安全管理组织机构成立以钢筋加工场负责人、技术主管、安检负责人员组成的安全领导小组,设置专职安全员,领导和组织实施钢筋加工场的施工安全管理,确保安全生产目标的实现。
3、安全生产保证措施(1)严格执行国家、上级有关部门法律法规及公司安全生产的各项规章制度。
(2)对各工种进行安全操作规程教育,做好岗前培训和安全、技术交底工作,并定期进行安全教育. (3)每月组织安全生产大检查,积极配合上级进行专项和重点检查.(4)施工班组每日进行自检、互检、交接班检查,并做好记录,安检工程师、安全专职安检工程师(**) 项目经理部施工安全领导组组长:项目经理(**) 副组长:副经理(**) 副组长:安全长(**) 专职安全员(**) 领导组队员进行日常安全巡查,重点检查用电设备、机械设备。
(5)针对施工现场的重大危险源、特种作业安全、施工技术安全、大中型设备的使用、运转、维修进行重点检查。
(6)施工现场严禁非工作人员进入,一切工作人员进入施工现场必须佩戴安全帽.(7)现场管理人员、作业人员安全帽进行区分配戴,安全监察人员佩戴袖标。
(8)施工现场及临时设施内配备足量的消防设备。
(9)严格选用符合技术和安全规定的施工机具,并坚持安全挂牌制。
(10)起重机作业时下方严禁站人,待钢材降落到距地面1m 以内方准靠近,就位支撑方可摘钩。
(11)人工切断工具牢固。
切断小于 30cm 的短钢材,用钳子夹牢,禁止用手把挟,并在外侧设置防护箱笼罩.4、施工用电安全保护措施(1)施工现场临时用电按《施工现场临时用电安全技术规范》JGJ46-2005的要求进行设计、检查和验收。
(2)临时用电做好安全技术交底及验收表;建立健全安全用电管理制度和安全技术培训档案.(3)施工现场用电实行三相五线制和双级漏电保护措施,做到用电设备“一机、一闸、一漏电开关保护”;电器设备均设防雨棚防雨。
(4)施工现场电线采取架空、挂设方式架设,并在使用过程中定期检查,确保绝缘良好.(5)电焊机的一次线长度不大于5m,二次线使用专用线缆,多台电焊机同时工作时,禁止使用公用回路。
施工现场变压器,由专人定期检查,并作记录。
施工现场电工值班室设有现场供电系统图和值班记录。
施工现场的电工,必须持证上岗,严格遵守操作规程,非电工禁止私自乱动电器设备,电器设备出现故障由电工处理.5、消防保证措施(1)易燃易爆物品妥善存放,符合安全规定,并有专人保管、发放、回收。
(2)禁火区禁止动用明火;有焊割作业严格执行“焊割十不准”规定.(3)电气线路、设备经常检查维修,非电工严禁安、拆、检修电气设备。
(4)库房、生活区有火源的地方,均配备灭火器材。
(5)施工区域和生活区消防设施齐全有效,消防器材严禁挪作他用或随意拆除,时刻保持消防道路畅通。
