xx水库泄洪输水隧洞单元工程划分表

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xx水库泄洪输水隧洞

单元工程划分表

xx水库工程建设管理局(盖章)

2014年9月

目录

1工程概况 (1)

2划分说明 (2)

2.1划分要求 (2)

2.2划分依据 (2)

2.3划分原则 (3)

2.4编码原则 (3)

2.5划分结果 (3)

3划分表 (5)

1工程概况

泄洪输水隧洞布置在右岸、溢洪道右侧山体中,和导流隧洞以龙抬头结合,洞身段长441.76m,全长519.40m,进口底板高程1375.60m(水库50年淤沙高程1375.60m),设1.8m×1.5m闸门控制流量,闸后为2m×3m圆拱直墙形无压洞。设计输水流量3.9m3/s。P=2%设计洪水时水库水位为1420.36m,此时泄洪输水隧洞全开参与水库泄洪,下泄流量55.5m3/s;校核洪水P=0.1%时,库水位为1421.43m,泄洪输水隧洞下泄流量56.2m3/s;消能防冲设计洪水标准按30年一遇洪水设计,下泄流量55.4m3/s,采用底流消能。

泄洪输水隧洞在平面上与导流洞成“一”字形布置,在立面上与导流洞龙抬头连接,泄0+218.229m(导0+237.354m)里程后为结合段,断面由导流洞确定。泄洪输水隧洞全长519.40m,洞身长441.76m,由进口引渠段、进口喇叭段、矩形有压洞身段、工作闸门竖井段、无压洞身段(含龙抬头段)、出口扩散段、出口抛物线段、消力池及护坦段组成。

进口引渠段长6.5m,渠宽3.0m~1.8m,进口底板高程1375.60m,底坡i=0。进口喇叭段长3.15m,断面由1.8m×3.15m(宽×高)渐变为1.8m×2.1m 矩形断面。矩形有压洞身段长134.35m,均为0.45m厚C25钢筋混凝土衬砌,底坡i=0,底板高程均为1375.60m。矩形有压洞在平面上于里程泄0+35.70m 处转弯,转弯半径18m,转角20°。距进口137.50m处设闸门井,内设一道1.8m×2.1m(宽×高)事故检修平门和一道1.8m×1.5m弧形工作闸门,闸门井底板高程1375.60m,顶部平台高程与大坝坝顶高程一致为1422.00m,竖井平台与岸坡公路直接连接。工作闸门后隧洞为无压出流,经10m长渐变段,用y=0.0082x2抛物线接1:2.5斜坡段经半径R=25m反弧与导流隧洞相接。泄洪输水隧洞无压洞身段长293.06m,底坡i=1.5/100,断面为2.0m×3.0m(宽×高)圆拱直墙形,闸后渐变段、抛物线段、斜坡段和反弧段流速达

15.43m/s~23.53m/s,无压洞段均采用0.45m 厚C35钢筋混凝土衬砌。龙抬头后无压隧洞底坡i=1.5/100,糙率取0.013,在校核工况下隧洞出口断面水流流速为13.31m/s,掺气后洞内最高水深为2.31m,水面线以上的净空面积是隧洞断面面积的18.6%,满足规范要求。隧洞出口扩散段底板起点高程1355.13m,长8m,矩形断面,渠宽由2.0m扩散为4.0m。出口抛物线段长8.814m,矩形断面。消力池长24.0m,池深1.6m,池底高程1353.50m,为矩形断面,C25钢筋混凝土整体式结构。衬砌混凝土防渗标号为W6、抗冻等级为F50。

2划分说明

2.1划分要求

1.按《水利水电单元工程施工质量验收评定标准》的规定,分部工程开工前应由建设单位或监理单位组织设计、施工等单位,根据本标准要求,共同划分单元工程。

2.建设单位应根据工程性质和部位确定重要隐蔽单元工程和关键部位单元工程。

3.单元工程划分结果应书面报送质量监督机构备案。

2.2划分依据

1.《水利水电工程施工质量检验与评定规程》(SL176—2007)。

2.《水利水电工程单元工程施工质量验收评定标准—土石方工程》

(SL631—2012)、《水利水电工程单元工程施工质量验收评定标准—混凝土工程》(SL632—2012)、《水利水电工程单元工程施工质量验收评定标准—地基处理与基础工程》(SL633—2012)、《水利水电工程单元工程施工质量验收评定标准—水工金属结构安装工程》(SL635—2012)。

3.xx省水利厅、xx省发展和改革委员会《关于xx水库工程初步设计报告的批复》(云水规计〔2013〕111号)及其初步设计报告。

4.xx市水利工程质量监督站《xx水库工程项目划分确认通知》(普水质监〔2014〕47号)。

5.泄洪输水隧洞施工图纸。

2.3划分原则

1.结合工程结构特点、施工部署及施工合同要求进行,划分结果有利于保证施工质量以及施工质量管理。

2.单元工程划分原则:按《水利水电工程单元工程施工质量验收评定标准—土石方工程》(SL631—2012)、《水利水电工程单元工程施工质量验收评定标准—混凝土工程》(SL632—2012)、《水利水电工程单元工程施工质量验收评定标准—地基处理与基础工程》(SL633—2012)、《水利水电工程单元工程施工质量验收评定标准—水工金属结构安装工程》(SL635—2012)的相关划分原则划分。

《水利水电单元工程施工质量验收评定标准》中未涉及的单元工程依据设计结构、施工部署或质量考核要求划分的层、块、段进行划分。

2.4编码原则

按三级编码,如NBH3-01-01:指xx水库工程的第三个单位工程第一个分部工程的第一个单元工程。

2.5划分结果

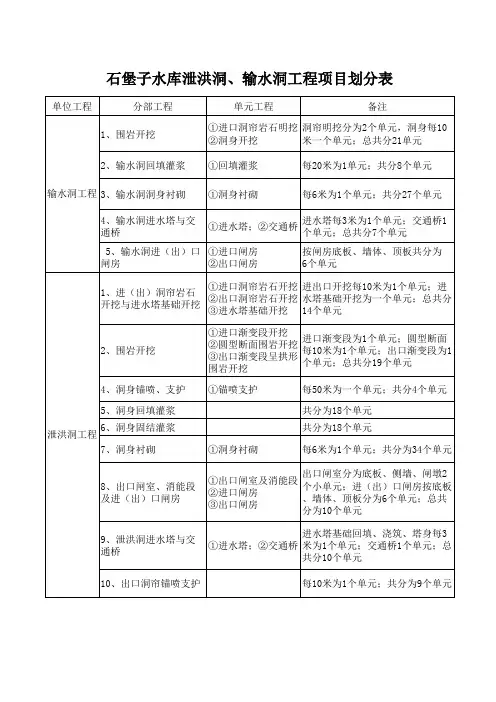

1.根据xx市水利工程质量监督站《xx水库工程项目划分确认通知》(普水质监〔2014〕47号),泄洪输水隧洞单位工程按结构划分为导流专用段(NBH3-01)、进口及有压洞段(NBH3-02)、闸室竖井段(NBH3-03)、无压洞段(NBH3-04)、出口段(NBH3-05)、隧洞灌浆(NBH3-06)、金属结构及启闭机安装(NBH3-07)共7个分部工程,其中,闸室竖井段为主要分部工程。

2.本次单元工程划分共278个单元工程,其中,导流专用段53个、进口及有压洞段39个、闸室竖井段45个、无压洞段48个、出口段35个、隧洞灌浆
