光伏电站并网试运行方案
光伏发电项目试运行实施方案

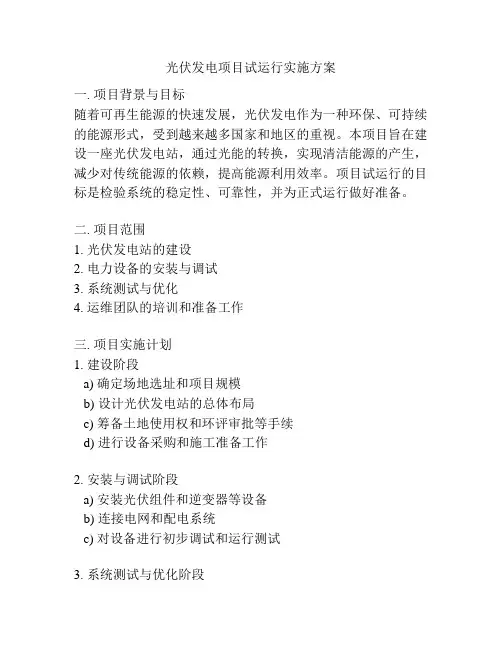

光伏发电项目试运行实施方案一. 项目背景与目标随着可再生能源的快速发展,光伏发电作为一种环保、可持续的能源形式,受到越来越多国家和地区的重视。
本项目旨在建设一座光伏发电站,通过光能的转换,实现清洁能源的产生,减少对传统能源的依赖,提高能源利用效率。
项目试运行的目标是检验系统的稳定性、可靠性,并为正式运行做好准备。
二. 项目范围1. 光伏发电站的建设2. 电力设备的安装与调试3. 系统测试与优化4. 运维团队的培训和准备工作三. 项目实施计划1. 建设阶段a) 确定场地选址和项目规模b) 设计光伏发电站的总体布局c) 筹备土地使用权和环评审批等手续d) 进行设备采购和施工准备工作2. 安装与调试阶段a) 安装光伏组件和逆变器等设备b) 连接电网和配电系统c) 对设备进行初步调试和运行测试3. 系统测试与优化阶段a) 进行系统功能测试和性能测试b) 优化系统配置和参数设置c) 解决发现的问题和故障4. 运维团队准备阶段a) 培训运维人员,提高其技能和专业知识b) 确定运维流程和安全管理制度c) 准备必要的运维设备和工具四. 项目实施方案1. 建设阶段a) 场地选址和规模确定:根据光照条件和土地可用性,选择适合建设光伏发电站的场地,并确定项目的规模和容量。
b) 总体布局设计:根据场地条件,设计光伏发电站的总体布局,包括光伏组件的安装位置、逆变器和变压器的摆放位置等。
c) 手续办理:与相关部门协调办理土地使用权和环评审批等手续,并按要求提交相关文件和申请。
d) 设备采购和施工准备:根据项目规模,制定设备采购计划,并委托供应商进行设备的供货和安装准备工作。
2. 安装与调试阶段a) 设备安装:根据总体布局设计的要求,安装光伏组件、逆变器和其他配套设备,并进行必要的连接和布线工作。
b) 电网接入:接入电网,并进行电网连接测试和调试,确保光伏发电站能够与电网正常交流电力。
c) 初步调试和测试:对设备进行初步调试和运行测试,确保设备正常运行和性能达到要求。
光伏并网测试方案

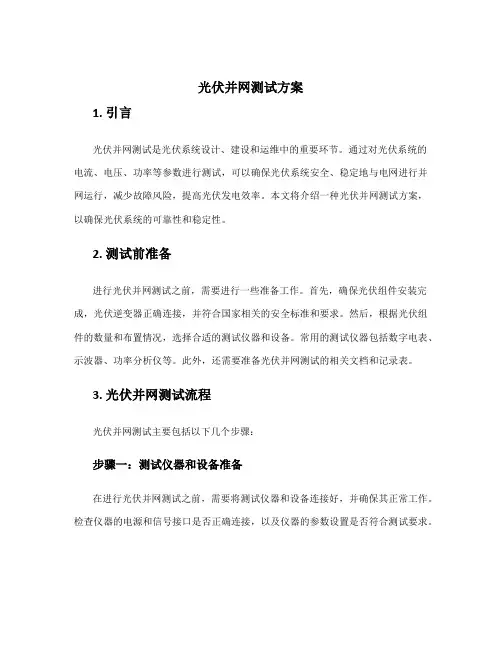

光伏并网测试方案1. 引言光伏并网测试是光伏系统设计、建设和运维中的重要环节。
通过对光伏系统的电流、电压、功率等参数进行测试,可以确保光伏系统安全、稳定地与电网进行并网运行,减少故障风险,提高光伏发电效率。
本文将介绍一种光伏并网测试方案,以确保光伏系统的可靠性和稳定性。
2. 测试前准备进行光伏并网测试之前,需要进行一些准备工作。
首先,确保光伏组件安装完成,光伏逆变器正确连接,并符合国家相关的安全标准和要求。
然后,根据光伏组件的数量和布置情况,选择合适的测试仪器和设备。
常用的测试仪器包括数字电表、示波器、功率分析仪等。
此外,还需要准备光伏并网测试的相关文档和记录表。
3. 光伏并网测试流程光伏并网测试主要包括以下几个步骤:步骤一:测试仪器和设备准备在进行光伏并网测试之前,需要将测试仪器和设备连接好,并确保其正常工作。
检查仪器的电源和信号接口是否正确连接,以及仪器的参数设置是否符合测试要求。
步骤二:测试光伏组件的开路电压和短路电流使用数字电表测试光伏组件的开路电压和短路电流。
首先接通光伏组件的正负极,将数字电表的测量范围调至适合的电压和电流范围,然后分别测量光伏组件的开路电压和短路电流。
记录并比较测试结果,确保光伏组件的性能符合要求。
步骤三:测试光伏逆变器的输出电流和电压使用示波器测试光伏逆变器的输出电流和电压。
首先将示波器的探头连接到光伏逆变器的输出端口,确保示波器的参数设置正确。
然后,读取示波器的测量结果,记录光伏逆变器的输出电流和电压。
比较测试结果与逆变器的额定参数,确保逆变器的输出符合要求。
步骤四:测试光伏组件和逆变器的功率输出使用功率分析仪测试光伏组件和逆变器的功率输出。
首先将功率分析仪与光伏组件和逆变器连接,确保参数设置正确。
然后,读取功率分析仪的测量结果,记录光伏组件和逆变器的功率输出。
比较测试结果与额定参数,确保光伏系统的发电效率符合要求。
步骤五:测试光伏系统的并网运行在测试光伏系统的并网运行之前,需要确保光伏组件和逆变器的参数设置正确,且与电网连接稳定。
光伏电站并网调试方案
合肥中南光电1.5MWp光伏电站并网调试方案批准审核编制1.编制依据:为了使并网整套启动试验工作如期安全顺利进行,特编制此措施。
本措施依据合肥重点光电1.5MWp电站提供的电气设计图纸和《电气装置安装工程电气设备交接试验标准》、《火并网逆变器厂家说明书》、《电业安全规程》及有关规程编制。
2.并网整套启动试验的范围:本次并网整套启动试验的范围是逆变器到系统隔离变系统。
本次并网整套启动试验将带电的一次设备为逆变器交直流系统及其对应的隔离变低压侧等。
本次并网整套启动试验将带电的二次保护设备为逆变器相关的光电系统以及系统相应的机电联锁、信号、控制回路等。
本次将带电的二次装置为逆变器并网用同期装置、隔离变保护装置、电度表屏、二次监控设备。
3.并网整套启动试验前必须具备的条件:3.1 与并网整套启动试验有关的一、二次电气设备的安装工作应全部结束。
3.2 与并网整套启动试验有关的一、二次电气设备的静态调试、试验工作应全部结束,均应符合有关验收标准的要求。
3.3 与并网整套启动试验有关设备的继电保护,已按整定值要求调试整定完毕,并可投入运行。
3.4 与并网整套启动试验有关的各系统控制、保护、音响信号等二次回路均已逐项传动试验完毕,正确可靠,符合要求。
3.5 与并网整套启动试验有关的带电房间应锁门,带电区域应有遮栏,并设警告标志牌。
3.6 与并网整套启动试验有关的带电体周围应无杂物,道路畅通平整,电缆沟及管道沟盖板均应盖好。
3.7 与并网整套启动试验有关的设备编号清楚、着色正确。
3.8 PT回路一、二次熔丝,直流控制回路熔丝需备齐并备有备品。
3.9 所有一次设备的接地线要明显,并应和接地网可靠联接,接地网的接地电阻应合格。
3.6 所有电气一次、二次设备全部通过验收,并有验评表。
3.11 消防设施完善,逆变器室、变压器、10KV开关室等处应有足够的电气灭火器。
3.12 通讯设备应畅通,照明应充足,事故照明试验正常、通风良好。
光伏电站并网启动调试方案
光伏电站并网启动调试方案光伏电站倒送电并网启动调试方案为了确保光伏电站的正常运行,必须在启动试运行前进行全面的检查。
本文将详细介绍检查的各个方面。
一、启动试运行前的检查1.1 电池板检查在检查电池板时,需要确认其数量、型号、规格和安装位置是否正确。
同时,还需检查电池板表面是否有损伤或污染,以及接线是否牢固。
1.2 汇流箱检查汇流箱是光伏电站中重要的组成部分,需要检查其内部电缆连接是否牢固,以及接地电阻是否符合要求。
1.3 逆变器检查逆变器是将直流电转换为交流电的重要设备,需要检查其型号、数量、规格和安装位置是否正确。
同时,还需检查逆变器内部的电缆连接是否牢固,以及接地电阻是否符合要求。
1.4 箱式变压器检查箱式变压器是将光伏电站发出的电能提升至更高电压的设备,需要检查其型号、数量、规格和安装位置是否正确。
同时,还需检查箱式变压器内部的电缆连接是否牢固,以及接地电阻是否符合要求。
1.5 110KV系统检查在检查110KV系统时,需要确认其型号、数量、规格和安装位置是否正确。
同时,还需检查110KV系统内部的电缆连接是否牢固,以及接地电阻是否符合要求。
1.6 35kV系统检查在检查35kV系统时,需要确认其型号、数量、规格和安装位置是否正确。
同时,还需检查35kV系统内部的电缆连接是否牢固,以及接地电阻是否符合要求。
以上就是光伏电站倒送电并网启动调试方案的检查内容。
只有在各个方面都通过了检查,才能确保光伏电站的正常运行。
1.7 35KV系统SVG装置检查在进行35KV系统SVG装置检查时,需要注意以下几点:首先,检查SVG装置的接地情况是否良好;其次,检查SVG装置的电源线路是否正常;最后,对SVG装置的控制信号进行检查,确保其正常工作。
1.8 厂用电系统检查在进行厂用电系统检查时,需要注意以下几点:首先,检查电缆的接头是否紧固;其次,检查电缆的绝缘情况是否良好;最后,检查厂用电系统的接地情况是否符合要求。
光伏电站启动试运行大纲

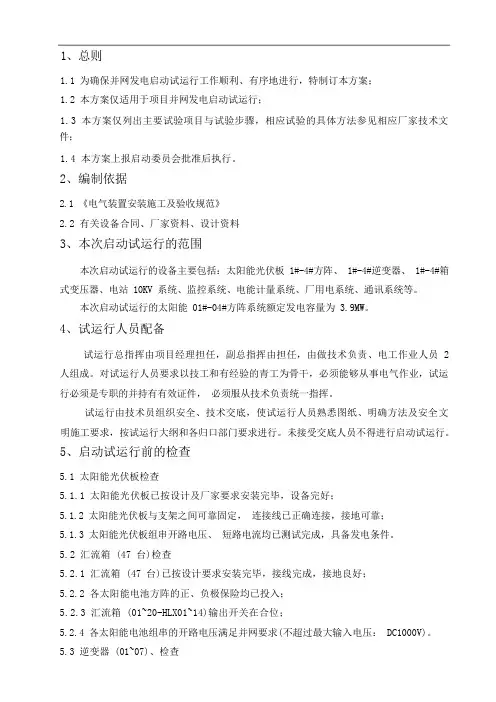

1、总则1.1 为确保并网发电启动试运行工作顺利、有序地进行,特制订本方案;1.2 本方案仅适用于项目并网发电启动试运行;1.3 本方案仅列出主要试验项目与试验步骤,相应试验的具体方法参见相应厂家技术文件;1.4 本方案上报启动委员会批准后执行。
2、编制依据2.1 《电气装置安装施工及验收规范》2.2 有关设备合同、厂家资料、设计资料3、本次启动试运行的范围本次启动试运行的设备主要包括:太阳能光伏板 1#-4#方阵、 1#-4#逆变器、 1#-4#箱式变压器、电站 10KV 系统、监控系统、电能计量系统、厂用电系统、通讯系统等。
本次启动试运行的太阳能 01#-04#方阵系统额定发电容量为 3.9MW。
4、试运行人员配备试运行总指挥由项目经理担任,副总指挥由担任,由做技术负责、电工作业人员 2 人组成。
对试运行人员要求以技工和有经验的青工为骨干,必须能够从事电气作业,试运行必须是专职的并持有有效证件,必须服从技术负责统一指挥。
试运行由技术员组织安全、技术交底,使试运行人员熟悉图纸、明确方法及安全文明施工要求,按试运行大纲和各归口部门要求进行。
未接受交底人员不得进行启动试运行。
5、启动试运行前的检查5.1 太阳能光伏板检查5.1.1 太阳能光伏板已按设计及厂家要求安装完毕,设备完好;5.1.2 太阳能光伏板与支架之间可靠固定,连接线已正确连接,接地可靠;5.1.3 太阳能光伏板组串开路电压、短路电流均已测试完成,具备发电条件。
5.2 汇流箱 (47 台)检查5.2.1 汇流箱 (47 台)已按设计要求安装完毕,接线完成,接地良好;5.2.2 各太阳能电池方阵的正、负极保险均已投入;5.2.3 汇流箱 (01~20-HLX01~14)输出开关在合位;5.2.4 各太阳能电池组串的开路电压满足并网要求(不超过最大输入电压: DC1000V)。
5.3.1 01#-07#逆变器(01~07)系统的所有设备已安装完毕并检验合格,接地系统良好;54.3.2 01#-07#逆变器(01~07)系统的单体调试已完成,设备状态良好,具备启动试运行调试条件;5.3.3 检查 01#-07#低压直流柜(01~20-ZLG01 、02)的各直流开关均在断开位置,测量各直流开关进线侧的开路电压满足并网要求(不超过最大输入电压: DC1000V);5.3.4 检查 01#-20#低压直流柜(01~20-ZLG01、02)至逆变柜(01~20-NBQ01、02)之间的直流空开在断开位置;5.3.5 检查逆变器(01~20-NBQ01、02)电网侧空开在断开位置。
光伏电站并网试运行方案
光伏发电项目并网试运行方案xxxxxxxx工程有限公司目录一、工程目标1.1.质量目标工程质量验收标准:满足规范及施工图纸文件要求,验收合格,争创优良工程;1.2.工期目标开工日期:以土建工程满足施工作业的要求开始,在合同约定的施工期限内完成施工安装任务;具体开工日期以工程开工令或合同中的约定为准;二、启动试行前准备1. 运行单位应准备好操作用品,用具,消防器材配备齐全并到位;2. 所有启动试行范围内的设备均按有关施工规程、规定要求进行安装调试,且经启动委员会工程验收组验收合格,并向启动委员会交验收结果报告,启动委员会认可已具备试行条件;3. 与地调、省调的通信开通,启动设备的运动信息能正确传送到地调及省调;4. 启动试行范围内的设备图纸及厂家资料齐全;5. 启动试行范围内的设备现场运行规程编写审批完成并报相关部分备案;6. 施工单位和运行单位双方协商安排操作、监护及值班人员和班次,各值班长和试运行负责人的名单报地调、省调备案;7. 与启动试运行设备相关的厂家代表已到位;8. 施工单位、厂家代表及运行单位协商安排完成投运设备的绝缘测量检查工作; 三、启动试运行范围35KV母线、35KV母线PT、35KV光伏进线、35KV1接地变,35KV动态无功补偿装置,35KV1-7箱变、1-200逆变器、汇流箱、厂用400V系统的一、二次设备,光伏组件;四、启动试运行应具备的条件1. 新启动电站与地调、省调之间的通信能满足调试运行要求,启动设备相关的运动信息能正常传送到地调、省调;2. 所有启动范围的继电保护装置调试完毕并已按调试机构下达的定值单整定正确并经运行值班人员签字验收;3. 所有现场有关本次启动设备的基建工作完工,已验收合格,临时安全措施已经拆除,所有施工人员全部撤离现场,现场具备送电条件;4. 35KV线路完好;5. 已向地调、省调报送启动申请;6. 参加启动运行有关人员应熟悉厂站设备、启动方案及相关运行规程规定;启动运行有关的维护单位应根据启委会批准的启动运行方案,提前准备操作票;五、启动试运行前系统运行方式要求、调试操作配合1.35KV进线开关柜处于冷备用状态;2.35KV母线PT柜开关柜在运行状态;3.其余35KV高压开关柜处于冷备用状态;4.光伏区7台箱变负荷开关在分位,低压侧断路器在分位;六、启动试运行内容及步骤6.1 启动前现场准备和设备检查由启动试运指挥组长下令,现场值班人员接令操作,施工方人员监护,按试运行方案操作,并采取措施保证进行了检查和做了准备工作的设备不再人为改变,启动前完成;6.1.1 一次设备检查1. 检查确认35KV进线开关柜处于冷备用状态;2. 检查确认35KV母线PT开关柜在运行状态;3. 检查确认其余35KV高压开关柜处于冷备用状态;4. 检查确认7台箱变负荷开关在分位,低压侧断路器在分位,1-7箱变档位在“关”位置;5.检查确认有关接地线全部拆除;6. 检查1-200逆变器交直流侧开关在断开位置;6.1.2二次设备检查和保护投退1. 按定值单投入35KV母线及35KV各开关保护定值,投入35KV控制、保护、信号、电机等电源,投入35KV线路PT二次空开;2. 投入所有与试运行有关的电机电源;6.2 启动试运行步骤6.2.1 35KV母线充电1. 合上35KV母线PT小车刀闸35189;2. 合上35KV海勘线3511断路器对35KV母线进行充电;3. 检查35KV母线进行充电正常;4. 测量35KV母线PT的二次电压和开口三角电压、相序,正常后投入35KV母线PT二次空开,检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的35KV母线PT二次电压正确,并对35KV母线PT二次电压和35KV母线PT二次电压进行核相;6.2.2 1接地变充电1. 将35KV1接地变开关柜小车摇至工作位置;2. 合上35KV1接地变开关柜,对1接地变充电;3. 检查1接地变充电正常;4. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常;6.2.3 无功补偿装置充电1. 将35KV无功补充装置开关小车摇至工作位置;2. 合上35KV无功补偿装置开关,对无功补偿装置充电;3. 检查无功补偿装置充电正常;4. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常;6.2.4 35KV光伏进线一充电1. 检查光伏进线至箱变高压侧负荷开关在断开位置;2. 检查光伏进线开关小车摇到工作位置;3. 检查光伏进线一开关,对1光伏进线充电;4. 检查光伏进线一充电正常;5. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常;6.2.5箱变充电1. 检查1箱变低压侧开关在断开位置;2. 合上1箱变高压侧负荷开关,对1箱变充电;3. 检查1箱变充电正常;4. 检查主控室和1箱变的保护装置、测控装置、后台监控的数据正常;其他箱变同上6.2.6 逆变器并网调试逆变器并网调试由逆变器厂家负责调试并网七、质量管理体系与保证措施7.1 质量方针、目标质量方针和质量目标1质量方针——以完善有效的质量体系运行于工程实施过程中的每一个环节,以优异的工程质量和服务让客户满意;2质量目标——按照GB/T19001-IS09001质量体系要求及工程相关要求使施工管理达到建筑部“示范工程建筑”管理;保质、按时、全面地完成工程安装,竣工验收达到国家验收标准规定和招标文件的技术规范要求;7.2质量保证措施1按照质保工作程序落实各级管理人员和操作者的质量职能;施工管理人员和操作者要掌握负责的工种项目概况;施工机具、检测设备、测量仪器、计量器具的保证,质量保证措施的落实,为施工现场创造良好的施工条件;2在工程实施过程中,实行质量责任制和质量否决权,从对供货商的选择到对材料和设备的质量把关、设计文件的控制和实施过程质量的监督管理,对出现的质量总是要坚持“四不放过”原则,不放松任一环节的质量控制,坚决制止对工程质量有不良影响的作业;3制定详细而周密的工程实施总体质量实施计划,明确规定每一实施过程的质量控制内容、控制方式、质量要求和负责人,便于在整个工程实施中真正实现质量监督和管理;4按方案设计和合同要求以及有关设计规范和标准监督系统的设计质量,并做好设计的组织、协调和沟通工作;对施工图进行细化,并报请进行评审;5指定专人做好施工质量的现场检查,详细记录检查的有关情况,及时反馈发现的问题并立即组织进行纠正;检查人员要熟悉设计文件和施工规范及标准,并认真执行;6加强技术管理,贯彻技术管理制度;施工前认真做好技术交底,分部工程按工种进行交底,施工中认真检查执行情况,做好隐蔽工程记录,全面开展质量管理活动,认真组织工程质量检查和评定,做好工程技术资料收集整理工作;质检员及时做好检查监督,并及时与监理和业主代表联系,经确认符合要求即进入下道工序的施工,凡不合格的坚决不准进行下一道工序,确保将工程的质量隐患消灭在萌芽状态;严格要求检验人员、生产人员按照IS09001标准要求做好质量记录,如实记录产品质量形成过程中的客观状态和产品的最终状态;7.3工序质量检验和质量控制1施工过程中,通过对工序质量的监督检验,防止由于偶然性和异常性原因,特别是异常性原因产生的质量文图的积累和延续,减少人力物力损失,借助检验资料分析,及时发现操作者、施工机具、材料、施工方法、操作环境及管理上的问题,及时采取措施纠正或改进,保持工序施工良好的工作环境;2质量管理工作要正确处理好三个关系:1.正确处理质量与进度的关系工程质量是通过数量形式来表现的;但是数量是在质量基础上产生的;因此必须以质量为中心;当质量与进度产生矛盾时,应优先考虑质量,在保证质量的前提下,从好中求快;2.处理好技术工作和业务管理的关系技术工作和其它业务工作都是企业经营的重要支柱,不能单纯认为工种质量管理主要是依靠技术工作,忽视业务管理,必须技术工作和其它业务工作一起抓,才能使企业获得全面的经济效益;3.正确处理质量和成本的关系任何产品没有质量都是无效的劳动;降低成本是提高经济效益的主要途径,但必须从保证质量、加强管理、提高工效、降低消耗入手,在好中求省;4.施工中严把四关:一、是严把图纸关,首先对图纸进行会审,了解设计意图,其次严格按图纸和规范要求组织实施;二、是严把测量放线关,对工程的控制点、位置、断面进行复核,根据复核测量成果进行测量控制,负责施工测量放线;三、是严把材料质量及试验关,对施工中所需的原材料按招标文件要求进行采购,并按程序文件中的有关程序进行检验和控制,选择合格供方把好材料关,杜绝不合格的材料及半成品使用到工程中;四、是严把过程工序质量关,施工中严格把好土方开挖、基础施工、支架安装、电池板安装、线缆敷设、控制器逆变器安装,避雷装置及接地、电气施工、系统调试质量关;实行施工全过程的自控检查,做到施工前有技术交底,施工中有检查指导,施工后有总结;开展自检、互检、交接检,自检合格后,请监理工程师复验,任何一项工程的施工做到监理工程师和业主满意;3施工过程质量控制措施:1.施工过程的质量控制主要通过质量体系的正常运行,按照设计及规范与招标文件技术条款要求,对各分项工程进行延续性检验和评价;2.加强技术管理的基础工作,施工中队隐蔽工程和每道工序严格执行施工质量“三检制”和“联检制”,坚持施工班组自检,互检和专职质检员终检制度;在三检合格的基础上,由质检员向监理工程师报验,质检员同监理工程师对申请验收部位进行联合检查,联检合格后,由监理工程师在保荐资料上签字后,方可进行下道工序的施工作业;3.为了达到过程的有效控制,必须做到质量、成本、工期三位一体;施工过程中,明确项目部成员的控制任务,进行密切协作,做好技术交底和样板示范工作,建立关键工序的管理点和控制点,做好对设计变更,工艺改和所有施工文件的控制工作;4.加强与业主、监理、设计单位的联系,在施工技术方面取得广泛的合作与支持,并及时解决施工中遇到的技术难题和问题;7.4 施工现场安全生产交底1贯彻执行劳动保护、安全生产、消防工作的各类法规、条例、规定,遵守工地的安全生产制度和规定;2施工负责人必须对职工进行安全生产教育,增强法制观念和提高职工和安全生产思想意识及自我保护能力,自觉遵守安全纪律、安全生产制度,服从安全生产管理;3所有的施工及管理人员必须严格遵守安全生产纪律,正确穿、戴和使用好劳动防护用品;4认真贯彻执行工地分部分项、工种及施工技术交底要求;施工负责人必须检查具体施工人员的落实情况,并经常性督促、指导,确保施工安全;5施工负责人应对所属施工及生活区域的施工安全质量、防火、治安、生活各方面全面负责;6按规定做好“三上岗”、“一讲评”活动;即做好上岗交底、上岗检查、上岗记录及周安全评比活动,定期检查工地安全活动、安全防火、生活卫生,做好检查活动的有关记录;7对施工区域、作业环境、操作设施设备、工具用具等必须认真检查;发现问题和隐患,立即停止施工并落实整改,确认安全后方准施工;8机械设备、脚手架等设施,使用前需经有关单位按规定验收,并做好验收交付使用的局面手续;租赁的大型机械设备现场组装后,经验收、负荷试验及有关单位颁发准用证方可使用,严禁在未经验收或验收不合格的情况下投入使用;9对于施工现场的脚手架、设施、设备的各种安全设施、安全标志和警告牌等不得擅自拆除、变动,必须经指定负责人及安全管理员同意,并采取必要可靠的安全措施后方能拆除;10特殊工种的操作人员必须按规定经有关部门培训,考核合格够持有效证件上岗作业;起重吊装人员遵守十不吊规定,严禁不懂电气、机械的人员擅自操作使用电器、机械设备;7.5安全生产管理岗位及职责1项目经理为安全生第一责任人,对安全生产负总得领导责任;2各劳动分包项目经理作为安全生产分管负责人,协助安全生产第一责任人对安全生产负具体的领导责任;3专职安全员负责制定并检查、督促实施安全措施,组织开展安全教育、培训及群众安全管理活动,传达和实施工程指挥部安全指标,并负责对特种作业人员的培训、考核和管理;4项目部兼职安全员负责协助专职安全员,在检查施工质量的同时,对现场及时发现的安全问题及时提出整改意见;5各作业队安全员对本队的安全生产负有直接责任,负责组织本队职工的安全思想教育,安全规章和操作方法的学习与实施,组织领导全队以及各班组的安全活动;在每天开工前对工人的防护情况,机电设备,生产工具以及工作地点和工作环境的安全设施进行详细的检查,发现问题及时纠正或上报,以便迅速处理,并负责具体组织安全活动,将活动情况向领导汇报;6各工序作业施工人员严格执行各项安全生产操作规程,并积极参加各种学习和培训,增强自己的安全意识;7.6 安全生产管理措施1建立健全安全管理制度;主要包括安全教育和考核制度,安全月活动制度,安全检查评比制度,班组安全活动制度等;同时,根据工程特点和不同施工阶段,提出不同的安全重点和要求;若发生事故严格按照“三步放过”原则进行处理,即事故原因分析不清不放过,事故责任者和群众没有受到教育不放过,没有防范措施不放过;2认真贯彻“安全第一,预防为主”的方针;3按照招标文件要求编印安全防护手册发给全体职工,工人上岗前进行安全操作的考试和考核,合格者才准上岗;4实施安全检查和安全会议制度,每周一召开安全生产例会,由质安部主持,各部门、作业队负责人参加,对上周的安全工作进行总结,对本周的安全工作进行布置;。
光伏电站光伏区并网试运行方案
光伏电站光伏区并网试运行方案光伏发电项目光伏区工程并网发电启动试运行方案批准:******审核:编写:******二○一九年六月1.总则1.1 为确保*******(一期100MWp)并网光伏电站并网发电启动试运行工作顺利、有序地进行,特制订本方案。
1.2 本方案仅适用于*******光伏电站100MWp(一期60MWp)并网发*******(一期100MW)并网光伏电站试运行方案电启动试运行。
1.3 本方案仅列出主要试验项目与试验步骤,相应试验的具体方法参见相应厂家技术文件。
1.4 本方案上报启动委员会批准后执行。
2.编制依据2.1 《电气装置安装施工及验收规范》2.2 有关设备合同、厂家资料、设计资料3.本次启动试运行的范围本次启动试运行的三条35KV集电线路为:1#汇集线:31#、27#、26#,3个子方阵2#汇集线:30#、28#、22#、21#、20#、19#,6个子方阵3#汇集线:3#、2#、1#、18#、17#,5个子方阵设备主要包括:上述子方阵的太阳能光伏板、组串式逆变器、交流汇流箱、箱式变压器、35KV集电线路、视频监控系统、通讯系统等。
本次启动试运行的光伏区子方阵系统额定发电容量为21.6MWp。
4.启动试运行前的检查4.1 太阳能光伏板检查4.1.1 太阳能光伏板已按设计及厂家要求安装完毕,设备完好。
4.1.2 太阳能光伏板与支架之间可靠固定,连接线已正确连接,接地可靠。
4.1.3 太阳能光伏板已清扫完毕,具备发电条件。
4.1.4 各太阳能电池方阵的组串开路电压测试正常(详见测试记录)。
4.2 交流汇流箱检查4.2.1 交流汇流箱已按设计要求安装完毕,接线完成,接地良好。
4.2.2 输入、输出电压相序正确,绝缘良好。
4.2.3 电缆标识清晰,防火封堵良好。
4.2.4 交流汇流箱输出开关在断开位置。
4.3 组串逆变器检查4.3.1 组串逆变器8路直流输入端MC4插头已安装完毕,并检查正负极正确,直流电压正常,接地系统良好。
50KW光伏并网电站项目系统运行方案
50KW光伏并网电站项目系统运行方案一、项目背景概述二、系统概述1.光伏发电系统:50KW光伏电站主要由太阳能电池板、逆变器、组串箱、直流配电柜、交流配电柜等组成,其中太阳能电池板将太阳能转化为电能,逆变器将直流电能转变为交流电能,组串箱实现电池板的串联与并联,直流配电柜将直流电能输送到逆变器,交流配电柜将逆变器产生的交流电能接入电网。
2.电网接入系统:碳化硅变压器将光伏电站发出的交流电能进行降压处理,使其与电网的电压相匹配,并通过交流开关与电网进行连接。
同时,电网还提供电站运行所需的相应电压、频率和功率因数等。
1.设备安装调试:(1)太阳能电池板及组串箱的安装:根据设备图纸,按照安全规范进行安装,确保电池板面积和角度的正确安装,并将电池板通过组串箱进行连通,形成漏电保护回路。
(2)逆变器的安装:根据设备图纸,将逆变器安装在确定的位置,并与直流配电柜和交流配电柜相连接。
(3)直流配电柜和交流配电柜的安装:分别将直流配电柜和交流配电柜按照电站的需求进行安装。
2.系统运行调试:(1)太阳能电池板的调试:检查太阳能电池板的接线是否准确,并测量电池板的输出电流和电压是否正常。
(2)组串箱的调试:检查组串箱的接线是否准确,并测量组串箱的输出电流和电压是否正常。
(3)逆变器的调试:将逆变器与直流配电柜和交流配电柜连接,并根据逆变器的液晶显示屏上的操作提示进行设定和调试。
(4)直流配电柜和交流配电柜的调试:检查直流配电柜和交流配电柜的接线是否准确,并测量它们的输出电流和电压是否正常。
3.监控系统的安装安装并接入光伏电站的监控系统,通过监控系统实时监测光伏电站的功率、电流和电压等运行参数,并能够监控到电池板的故障、逆变器的故障和电池系统的故障等,从而及时发现问题并进行处理。
4.系统运行与维护(1)定期巡检:定期对光伏电站的设备进行巡视和检查,确保设备的正常运行和安全性。
(2)设备保养:定期对设备进行清洁、检查和维护,及时发现设备故障并进行修复。
光伏电站并网启动调试方案
**光伏电站倒送电并网启动调试方案日期:2021/03/15**光伏电站倒送电并网启动调试方案会签编写:会签监理单位:安装单位:调试单位:业主单位:目录一、启动试运行前的检查 (4)1.1 电池板检查 (4)1.2 汇流箱检查 (4)1.3 逆变器检查 (4)1.4 箱式变压器检查 (4)1.5 110KV系统检查 (4)1.6 35kV系统检查 (4)1.7 35KV系统SVG装置检查 (4)1.8 厂用电系统检查 (5)1.9 照明系统检查 (5)2.0 电气二次系统检查 (5)2.1 电缆检查〔物理核相〕 (5)2.2 其他 (5)二、启动试验程序 (5)2.1 启动前操作 (5)三、110KV松流线送电 (6)四、1#主变受电 (6)五、35kV母线送电〔倒送电〕 (6)六、 35kV SVG测试 (6)七、站用变送电 (7)八、光伏电站场内集电线路充电〔倒送电〕 (7)九、箱变送电 (7)十、逆变器电网侧送电 (7)十一、逆变器电源侧送电 (8)十二、逆变器并网〔厂家指导下进行〕 (8)十三、并网后测试 (8)十四、平安措施 (9)**光伏电站并网调试方案一、启动试运行前的检查1.1 电池板检查1.1.1 电池板已按设计及厂家要求安装完毕,设备完好;1.1.2 电池板,板与支架之间可靠固定,连接线已正确连接,接地可靠;1.1.3 电池板组串开路电压、短路电流均已测试完成,具备发电条件。
1.2 汇流箱检查1.2.1汇流箱已按设计要求安装完毕,接线完成,接地良好;1.2.2检查汇流箱下级每一路电池板接线极性正确,正负极标示明确;1.2.3汇流箱输出开关在分位;1.2.4各太阳能电池方阵的开路电压满足并网要求。
1.3 逆变器检查1.3.1 #01-#21方阵逆变器系统的所有设备已安装完毕并检验合格,接地系统良好;1.3.2 #01-#21方阵逆变器系统设备状态良好,具备启动试运行调试条件;1.3.3 检查逆变器直流进线侧的开路电压满足并网要求;电缆极性接线正确;1.3.4 检查逆变器电网侧空开在断开位置。
并网启动试运行方案
云南省昭通市昭阳区宁边20MW光伏电站并网发电启动试运行方案批准:审核:编写:2016年1月25日云南省昭通市昭阳区宁边20MW光伏电站并网发电启动试运行方案1、工程简介云南省昭通市昭阳区宁边光伏电站工程装机容量为20MWp,光伏电站采用分块发电、集中并网方案,整个场区由20个光伏发电单元组成。
每个发电单元与1台双分裂箱式变压器连接,双分裂箱式变压器分接2台500kW并网逆变器。
光伏场区共装设20台容量为1000kVA的35/双分裂式箱式变压器,箱变低压侧电压为。
光伏场区共装设40台500kW型并网逆变器;逆变器输出功率为500kW,输出电压315V,最大效率%。
每台500kW并网逆变器配置1套9回路的直流柜,每个直流柜接入6个直流防雷汇流箱。
每1MW单元共设12个汇流箱,每个汇流箱各有16个回路输入,每个回路由22块光伏组件串联形成。
本工程新建一座35kV开关站,光伏场区采用2回35kV电缆集电线路接入开关站后再经一回35kV架空线路,接入对侧35kV雨霏变。
2、总则2.1并网光伏逆变器和光伏发电单元、升压变电部分启动试运行是并网光伏电站基本建设工程启动试运行和交接验收的重要环节,它对电池组件、汇流部分、逆变部分、升压配电部分机电设备进行全面的考验。
检查光伏电站设计和施工质量,验证光伏电站机电设备的设计、制造、安装质量,通过对光伏电站机电设备在正式运行状态下的调整和试验,使其最终达到安全、经济、稳定的生产电能的目的。
2.2本程序用于云南省昭通市昭阳区宁边20MWp光伏电站并网发电启动试运行试验。
2.3启动试运行过程中可根据现场实际情况对本程序做局部的调整和补充。
3、主要编制依据《地面用晶体硅光伏组件设计鉴定和定型》(GB 9535)《光伏(PV)组件安全鉴定第1部分:结构要求》(GB )《晶体硅光伏(PV)方阵 I-V特性的现场测量》(GB 18210)《并网光伏发电专用逆变器技术要求和试验方法》(Q/SPS 22)《光伏系统功率调节器效率测量程序》(GB 20514)《光伏电站接入电力系统的技术规定》(GB 19964)《电气装置安装工程电气设备交接试验标准》 GB 50150《电能计量装置技术管理规程》 DL/T 448《变电站运行导则》 DL/T969设备制造厂家资料、设计资料以上规程规范不仅限于此。
光伏电站并网试运行方案
光伏电站并网试运行方案
1、背景介绍
光伏电站并网是新能源发电的重要方式,它把太阳能变成电能,然后
将其输入到电网中,让电网可以充分利用新能源所生产的电能。
近年来,
全球大量的光伏电站并网,使得新能源发电有了很大的作用,有效地节能
减排,把电网的能源向清洁能源方向转变。
本报告针对公司光伏电站并网试运行的方案,实施此项工作,可以有
效地提升站点的新能源发电能力,并减少环境污染。
2、现状分析
由于现有系统的结构和功能,光伏电站的并网变得越来越复杂,安全
性也越来越高。
因此,试运行前必须对其进行全面的评估和检测,确保其
符合国家规定的并网标准。
另外,由于现有系统技术和运行经验的局限性,不能有效地预测和实
施未来的并网任务。
这就要求有能力设计有效的试运行方案,以确保站点
安全稳定、高效可靠地并网运行。
3、实施方案
(1)访谈法
为了了解现有的光伏电站并网及其相关系统的运行状况,采用访谈法,充分收集现有站点的详细资料,包括现有系统的结构、功能、安全性等,
为并网试运行做充分的准备。
(2)可行性分析
通过对现有的光伏电站并网系统结构和功能的评估。
20MWp光伏电站系统试运行内容
[20MWp光伏电站竣工系列方案]光伏电站系统试运行方案为规范、有序实施20MWp并网光伏电厂生产准备工作,确保生产准备的各项工作有计划、按步骤、积极稳妥地落实,保障20MWp并网光伏电厂顺利投产发电。
依据电厂生产准备工作要素,结合实际,特制定生产准备实施方案。
1、总则1.1编制依据和适用范围本大纲规定了电厂生产准备的内容和要求,适用于20MWp光伏并网特许权项目生产准备工作。
1.2目标任务电厂所在地属温带大陆沙漠气候,条件艰苦,是公司开发的第一个大型地面光伏发电项目,投产意义重大,具有重大的示范效应。
按照公司要求,该光伏电厂要探索先进的管理模式,并且通过自运行培养技术全面的管理人员及生产技术骨干,来确保电厂的安全运行及今后规模开发的人才储备。
1.3生产准备期电厂的生产准备从2013年8月开始,到第一期5MWP光伏发电系统完成240小时试运行,投入商业运行为止。
1.4工作内容和任务以成立组织机构、定员定岗、建章立制、组织培训、编制规程、参与调试、启动试验、设备代保管及移交后的安全、技术、运营生产管理等为主要生产准备任务开展各项工作。
1.4.1 制定生产准备总体工作规划和分阶段实施计划。
1.4.2 制定生产准备机构设置方案及其人员配备方案。
1.4.3 配合公司工程部参与设计审查、设备选型及设备监造。
1.4.4 参与现场设备安装、调试、性能试验,参加工程验收。
1.4.5 保存、管理设计及设备制造单位提供的技术资料,为生产运行积累完整的基建原始资料。
1.4.6 组织编制各类培训大纲,规程制度、生产图册及其相关技术标准,建立设备台帐。
1.4.7 组织生产人员的培训,并负责考评、定岗。
1.4.8 筹备生产设施、购置生产工器具、制作设备标示、标牌。
1.4.9 进行电厂启动前的其它有关准备工作。
1.4.10 参与子方阵单元分部试运行及全部设备启动工作。
1.4.11 参与电厂投产后的竣工验收工作。
2、生产组织2.1机构设置2.1.1为了加强对电厂工程生产准备工作的管理,协调处理生产准备工作的各种问题,保证生产准备工作顺利有效进行,实现电厂高标准投产,特生产准备工作领导小组,下设办公室。
光伏电站并网调试方案计划
^`山西大同采煤沉陷区国家先进技术光伏示范基地左云县贾家沟10 万千瓦工程调试方案施工单位〔章〕_2021_年 _5 月 _10_日^`目录一、并网准备 (1)二、并网试运行步骤 (1)三、并网检测 (2)四 .安全措施 (6)^`一、并网准备1逆变器检查1〕检查,保证直流配电柜及交流配电柜断路器均处于OFF地址;2〕检查逆变器可否已依照用户手册、设计图纸、安装要求等安装达成;3〕检查确认机器内全部螺钉、线缆、接插件连接牢固,器件〔如吸取电容、软启动电阻等〕,无松动、损坏;4〕检查防雷器、熔断器圆满、无损坏;5〕检查确认逆变器直流断路器、交流断路器动作可否灵便,正确;6〕检查确认 DC连接线缆极性正确,端子连接牢固;7〕检查 AC 电缆连接,电压等级、相序正确,端子连接牢固;〔电网接入系统,对于多台 500KTL 连接,要严禁多台逆变器直接并联,可经过各自的输出变压器隔断或双分裂及多分裂变压器隔断;另其输出变压器N点不可以接地〕8〕检查全部连接线端有无绝缘损坏、断线等现象,用绝缘电阻测试仪,检查线缆对地绝缘阻值,保证绝缘优异;9〕检查机器内设备设置可否正确;10〕以上检查确认没有问题后,对逆变器临时外接控制电源,检查确认逆变器液晶参数可否正确,检验安全门开关、紧急停机开关状态可否有效;模拟设置温度参数,检查冷却风机可否有效〔检查达成后,参数设置要改回到出厂设置状态〕;11〕确认检查后,除去逆变器检查时临时连接的控制电源,置逆变器断路器于OFF 状态;2、周边设备的检查电池组件、汇流箱、直流配电柜、交流配电柜、电网接入系统,请依照其调试标准进行检查确认。
二、并网试运行步骤在并网准备工作达成,并确认无误后,可开始进行并网调试;1〕合上逆变器电网侧前端空开,用示波器或电能质量解析仪测量网侧电压和频率可否满足逆变器并网要求。
并观察液晶显示与测量值可否一致〔如不一致,且误差较大,那么需核对参数设置可否与所要求的参数一致,如两者不一致,那么更正参数设置,比较测量值与显示值的一致性;如两者一致,而显示值与实测值误差较大,那么需重新定标办理〕。
光伏电站并网试运行方案总结
光伏电站并网试运行方案总结一、光伏电站并网试运行的目的和意义光伏电站的并网试运行是指将新建或扩建的光伏电站接入已有的电力系统中,进行运行和调试的过程。
其目的是为了确保光伏电站在并入电网后能够稳定运行,安全可靠地向电力系统供电,同时也要遵循相关的运行规程和技术标准。
光伏电站并网试运行的意义在于验证光伏电站系统设计和建设的合理性、检测和修正系统中存在的问题、保证光伏电站的安全性和稳定性,为光伏电站正式投产提供准确可靠的运行数据和经验。
二、光伏电站并网试运行的主要内容1.系统设备检查和试运行:对光伏电站的各个设备进行检查和试运行,确保系统设备的正常运行,并及时发现和解决存在的故障和问题。
2.并网运行试验:将光伏电站与电力系统连接,进行正常运行和调试,验证光伏电站的功率、电压、频率等参数是否符合要求,保证光伏电站能够正常地向电力系统供电。
3.并网性能测试:对光伏电站的发电效率、逆变器效率、功率因数、无功补偿等关键性能进行测试和评估,确保光伏电站能够稳定高效地输送电力。
4.运行安全评估:对光伏电站的运行安全性进行评估,包括电气设备的可靠性、保护装置的可用性、光伏组件的损坏情况等,确保光伏电站能够安全地运行。
三、光伏电站并网试运行的关键措施1.严格按照相关标准和规程进行操作和试运行,确保并网试运行的安全性和有效性。
2.做好相关设备的检修和维护工作,确保设备状态良好,且能够满足运行要求。
3.加强对光伏电站的监测和管理,及时发现并解决存在的问题,确保系统的稳定运行。
4.做好与电力系统的联络和沟通工作,确保光伏电站的运行与电力系统的要求保持一致。
四、光伏电站并网试运行的经验总结1.正确的设计和施工,是确保光伏电站并网试运行顺利进行的前提条件。
因此,在设计和施工阶段要严格按照相关标准和规程进行操作,做好各项工作,尽量避免出现问题和故障。
2.并网试运行过程中要建立完善的监测和管理系统,对光伏电站的运行状态和性能进行实时监测和评估,及时发现和解决问题,确保系统的稳定运行。
光伏电站并网试运行方案
光伏电站并网试运行方案一、试运行目的和要求试运行是光伏电站建设过程中非常重要的一环,其目的是验证电站设备的正常运行、性能是否符合设计要求,同时也是为了保证电站并网以后的平稳运行。
试运行主要包括设备开机试运行、系统运行试验以及并网联调试验等。
试运行的要求如下:1.确保光伏电站设备正常工作,性能符合设计要求;2.确保光伏电站系统能够按照设计要求运转,并保持稳定运行;3.确保光伏电站并网后能够与电网良好地协调运行。
1.设备开机试运行设备开机试运行是为了测试光伏电站设备安装及连接是否正确,同时也是对设备进行初步的检查和调试。
试运行步骤如下:1.1对每台设备进行全面检查,确保各个设备的安装及连接工作已经完成;1.2按照设备使用说明书的操作指导进行设备开机测试;1.3对设备进行基本功能测试,确保设备正常启动、停止和运行;1.4通过监测设备运行数据,检查设备工作参数是否正常;1.5记录每台设备的运行情况,及时发现和解决问题。
2.系统运行试验系统运行试验是对光伏电站整体系统进行试验,验证系统的正常运行状态。
试运行步骤如下:2.1首先进行低功率试验,逐步增加光伏电站输出功率,观察系统响应;2.2测试光伏电站电能计量装置的准确性,确保计量装置能够准确地测量光伏电站的发电量;2.3检查电站各个系统的运行参数,如电压、电流、功率因数等是否正常;2.4监测光伏电站电网对系统的影响,保持系统运行的稳定性。
3.并网联调试验并网联调试验是将光伏电站与电网连接,验证光伏电站与电网协调运行的能力。
试运行步骤如下:3.1确定并网联调试验的时间和条件,与电网运营商进行沟通和协商;3.2进行与电网连接测试,检查光伏电站与电网连接的稳定性和安全性;3.3对光伏电站的逆变器进行调试,确保逆变器能够按照电网的要求进行功率调整;3.4对光伏电站的实时监测系统进行测试,确保能够准确地监测光伏电站的发电情况;3.5记录并网联调试验过程中出现的问题和解决方案,确保光伏电站与电网的安全稳定运行。
光伏电站工程并网启动方案2013.11概要
批准:
审核:
编写:
1.总体目标2
2.主要设备2
3.人员组织2
4•组织措施3
5.试运前设备状态检查3
6•试运前操作过程5
中电投沧州渤海新区50MWp光伏电站工程
升压站试运行方案
1.总体目标
中电投沧州渤海新区新能源发电有限公司中电投沧州渤海新区50MWp光伏电站
28.检查191位置在合闸状态
29.检查变压器声音、温度
30.断开191断路器
31.检查191位置在分闸状态
32.合上31-7 PT手车
33.检查31-7位置在运行状态
34.合上35kV二次PT小开关
35.检查35kV二次PT小开关位置在合闸状态 第6页共11页
36.将311手车摇至运行位置
37.检查311手车位置在运行状态
员检查结果:)
321手车在试验位置(运行人员检查结果:)
321-7地刀在断开位置(运行人员检查结果:)
321-BD地刀在断开位置(运行人员检查结果:)321-5刀闸在断开位置(运行
人员检查结果:)
521断路器在断开位置(运行人员检查结果:)
6•试运行操作过程(所有人员听从总指挥命令)
6.1.主变压器受电
4.组织措施
4.1启动前待投设备的交接试验全部结束,并符合规定,经验收合格。
4.2启动前待投设备所有地刀、地线等施工安全措施全部拆除,待充电的开关、 刀闸全部在冷备用状,消防设施完备,安全用具齐全经检验合格。
4.3启动前对所有启动试验人员进行技术和任务交底。运行人员人员经培训取得 国家电网本职业相关资格证书,所有试运行人员明确本试运行方案。所有试运人 员明确本方案,服从指挥。发现异常及时向试验总指挥汇报,不得擅自处理。
光伏低压并网试验施工方案
XX光伏项目分布式光伏电站并网调试方案批准:审核:编制:XX公司2021年10月29日一、并网准备1 .直流部分1)检査光伏阵列确保天气条件稳定,选择在光伏阵列输出稳定的情况下进行试运行;记录现场环境参数(电压、温度、光照强度);检査组串接线的极性,确保无接错。
测量组串总线开路电压,确保DC输入极性正确,记录并测量每一路DC (开路)电压,每路电压值应几乎相同,并且不超过逆变器允许的最大直流电压值。
2)检查电缆绝缘绝缘电阻测试可以检查电缆绝缘是否、老化、受损、受潮,以及耐压试验中暴露出绝缘缺陷。
对1KV以下的电缆测量时用1KV绝缘电阻测试仪,分别测量线芯对铠装层、铠装层对地的绝缘,以检查绝缘是否损坏,确实绝缘电缆损坏时,应安排检修。
2.逆变器本体测试1)在逆变器上电前的检査:检查确保逆变器直流断路器均处于。
FF位置;检查逆变器是否已按照用户手册、设计图纸、安装要求等安装、接线完毕;检査确认机器内所有螺钉、线缆、接插件连接牢固,器件(如吸收电容、软启动电阻等),无松动、损坏;检查防雷器、熔断器完好、无损坏;检查确认DC连接线缆极性正确,端子连接牢固;检査AC电缆连接,电压等级、相序正确,端子连接牢固;检查所有连接线端有无绝缘损坏、断线等现象,用绝缘电阻测试仪,检查线缆对地绝缘阻值,确保绝缘良好;检查逆变器的通讯线缆是否连接牢固,所有逆变器通讯端子的接线极性是否一致;(2)检査逆变器设置选择光照充足时刻,确认组申接线极性正确后,断开逆变器输出侧交流断路器,将逆变器直流开关旋至位置“ ON ; ”,若直流电压超过逆变器启动电压,其液晶屏激活,操作按键,检査逆变器的所在国家代码、保护参数设置、时间设置是否正确,如为初次上电,应按照操作手册进行各参数设置;检查逆变器的通讯连接是否成功;检査完毕后,将逆变器直流开关旋至位置“ OFF。
”3.电力电缆试验及检査(1)测量绝缘电阻测量绝缘电阻时,应分别在每一相上进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5. 已向地调、省调报送启动申请。
6. 参加启动运行有关人员应熟悉厂站设备、启动方案及相关运行规程规定。启动运行有关的维护单位应根据启委会批准的启动运行方案,提前准备操作票。
五、启动试运行前系统运行方式要求、调试操作配合
1.35KV进线开关柜处于冷备用状态。
2.35KV母线PT柜开关柜在运行状态。
光 伏ቤተ መጻሕፍቲ ባይዱ发 电 项 目
并
网
试
运
行
方
案
xxxxxxxx工程有限公司
1.1.
工程质量验收标准:满足规范及施工图纸文件要求,验收合格,争创优良工程。
1.2.
开工日期:以土建工程满足施工作业的要求开始,在合同约定的施工期限内完成施工安装任务。具体开工日期以工程开工令或合同中的约定为准。
二、
1. 运行单位应准备好操作用品,用具,消防器材配备齐全并到位。
3)施工过程质量控制措施:
1.施工过程的质量控制主要通过质量体系的正常运行,按照设计及规范与招标文件《技术条款》要求,对各分项工程进行延续性检验和评价。
2.加强技术管理的基础工作,施工中队隐蔽工程和每道工序严格执行施工质量“三检制”和“联检制”,坚持施工班组自检,互检和专职质检员终检制度。在三检合格的基础上,由质检员向监理工程师报验,质检员同监理工程师对申请验收部位进行联合检查,联检合格后,由监理工程师在保荐资料上签字后,方可进行下道工序的施工作业。
9)对于施工现场的脚手架、设施、设备的各种安全设施、安全标志和警告牌等不得擅自拆除、变动,必须经指定负责人及安全管理员同意,并采取必要可靠的安全措施后方能拆除。
10)特殊工种的操作人员必须按规定经有关部门培训,考核合格够持有效证件上岗作业。起重吊装人员遵守十不吊规定,严禁不懂电气、机械的人员擅自操作使用电器、机械设备。
3.其余35KV高压开关柜处于冷备用状态。
4.光伏区7台箱变负荷开关在分位,低压侧断路器在分位。
六、启动试运行内容及步骤
6.1 启动前现场准备和设备检查
由启动试运指挥组长下令,现场值班人员接令操作,施工方人员监护,按试运行方案操作,并采取措施保证进行了检查和做了准备工作的设备不再人为改变,启动前完成。
1. 将35KV#1接地变开关柜小车摇至工作位置。
2. 合上35KV#1接地变开关柜,对#1接地变充电。
3. 检查#1接地变充电正常。
4. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常。
6.2.3 无功补偿装置充电
1. 将35KV无功补充装置开关小车摇至工作位置。
2. 合上35KV无功补偿装置开关,对无功补偿装置充电。
1.正确处理质量与进度的关系
工程质量是通过数量形式来表现的。但是数量是在质量基础上产生的。因此必须以质量为中心。当质量与进度产生矛盾时,应优先考虑质量,在保证质量的前提下,从好中求快。
2.处理好技术工作和业务管理的关系
技术工作和其它业务工作都是企业经营的重要支柱,不能单纯认为工种质量管理主要是依靠技术工作,忽视业务管理,必须技术工作和其它业务工作一起抓,才能使企业获得全面的经济效益。
7.2质量保证措施
1)按照质保工作程序落实各级管理人员和操作者的质量职能。施工管理人员和操作者要掌握负责的工种项目概况。施工机具、检测设备、测量仪器、计量器具的保证,质量保证措施的落实,为施工现场创造良好的施工条件。
2)在工程实施过程中,实行质量责任制和质量否决权,从对供货商的选择到对材料和设备的质量把关、设计文件的控制和实施过程质量的监督管理,对出现的质量总是要坚持“四不放过”原则,不放松任一环节的质量控制,坚决制止对工程质量有不良影响的作业。
3)制定详细而周密的工程实施总体质量实施计划,明确规定每一实施过程的质量控制内容、控制方式、质量要求和负责人,便于在整个工程实施中真正实现质量监督和管理。
4)按方案设计和合同要求以及有关设计规范和标准监督系统的设计质量,并做好设计的组织、协调和沟通工作。对施工图进行细化,并报请进行评审。
5)指定专人做好施工质量的现场检查,详细记录检查的有关情况,及时反馈发现的问题并立即组织进行纠正。检查人员要熟悉设计文件和施工规范及标准,并认真执行。
7.4 施工现场安全生产交底
1)贯彻执行劳动保护、安全生产、消防工作的各类法规、条例、规定,遵守工地的安全生产制度和规定。
2)施工负责人必须对职工进行安全生产教育,增强法制观念和提高职工和安全生产思想意识及自我保护能力,自觉遵守安全纪律、安全生产制度,服从安全生产管理。
3)所有的施工及管理人员必须严格遵守安全生产纪律,正确穿、戴和使用好劳动防护用品。
6.1.2二次设备检查和保护投退
1. 按定值单投入35KV母线及35KV各开关保护定值,投入35KV控制、保护、信号、电机等电源,投入35KV线路PT二次空开。
2. 投入所有与试运行有关的电机电源。
6.2 启动试运行步骤
6.2.1 35KV母线充电
1. 合上35KV母线PT小车刀闸35189。
2. 合上35KV海勘线3511断路器对35KV母线进行充电。
3. 检查无功补偿装置充电正常。
4. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常。
6.2.4 35KV光伏进线一充电
1. 检查光伏进线至箱变高压侧负荷开关在断开位置。
2. 检查光伏进线开关小车摇到工作位置。
3. 检查光伏进线一开关,对1#光伏进线充电。
4. 检查光伏进线一充电正常。
7.3工序质量检验和质量控制
1)施工过程中,通过对工序质量的监督检验,防止由于偶然性和异常性原因,特别是异常性原因产生的质量文图的积累和延续,减少人力物力损失,借助检验资料分析,及时发现操作者、施工机具、材料、施工方法、操作环境及管理上的问题,及时采取措施纠正或改进,保持工序施工良好的工作环境。
2)质量管理工作要正确处理好三个关系:
3.正确处理质量和成本的关系
任何产品没有质量都是无效的劳动。降低成本是提高经济效益的主要途径,但必须从保证质量、加强管理、提高工效、降低消耗入手,在好中求省。
4.施工中严把四关:
一、是严把图纸关,首先对图纸进行会审,了解设计意图,其次严格按图纸和规范要求组织实施。
二、是严把测量放线关,对工程的控制点、位置、断面进行复核,根据复核测量成果进行测量控制,负责施工测量放线。
四、启动试运行应具备的条件
1. 新启动电站与地调、省调之间的通信能满足调试运行要求,启动设备相关的运动信息能正常传送到地调、省调。
2. 所有启动范围的继电保护装置调试完毕并已按调试机构下达的定值单整定正确并经运行值班人员签字验收。
3. 所有现场有关本次启动设备的基建工作完工,已验收合格,临时安全措施已经拆除,所有施工人员全部撤离现场,现场具备送电条件。
5. 检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的数据正常。
6.2.5箱变充电
1. 检查1#箱变低压侧开关在断开位置。
2. 合上1#箱变高压侧负荷开关,对1#箱变充电。
3. 检查1#箱变充电正常。
4. 检查主控室和1#箱变的保护装置、测控装置、后台监控的数据正常。
其他箱变同上
7.5安全生产管理岗位及职责
1)项目经理为安全生第一责任人,对安全生产负总得领导责任。
2)各劳动分包项目经理作为安全生产分管负责人,协助安全生产第一责任人对安全生产负具体的领导责任。
3)专职安全员负责制定并检查、督促实施安全措施,组织开展安全教育、培训及群众安全管理活动,传达和实施工程指挥部安全指标,并负责对特种作业人员的培训、考核和管理。
7)对施工区域、作业环境、操作设施设备、工具用具等必须认真检查。发现问题和隐患,立即停止施工并落实整改,确认安全后方准施工。
8)机械设备、脚手架等设施,使用前需经有关单位按规定验收,并做好验收交付使用的局面手续。租赁的大型机械设备现场组装后,经验收、负荷试验及有关单位颁发准用证方可使用,严禁在未经验收或验收不合格的情况下投入使用。
3. 检查35KV母线进行充电正常。
4. 测量35KV母线PT的二次电压和开口三角电压、相序,正常后投入35KV母线PT二次空开,检查主控室和35KV高压室内的保护装置、测控装置、电度表、后台监控的35KV母线PT二次电压正确,并对35KV母线PT二次电压和35KV母线PT二次电压进行核相。
6.2.2 #1接地变充电
三、是严把材料质量及试验关,对施工中所需的原材料按招标文件要求进行采购,并按程序文件中的有关程序进行检验和控制,选择合格供方把好材料关,杜绝不合格的材料及半成品使用到工程中。
四、是严把过程工序质量关,施工中严格把好土方开挖、基础施工、支架安装、电池板安装、线缆敷设、控制器逆变器安装,避雷装置及接地、电气施工、系统调试质量关。实行施工全过程的自控检查,做到施工前有技术交底,施工中有检查指导,施工后有总结。开展自检、互检、交接检,自检合格后,请监理工程师复验,任何一项工程的施工做到监理工程师和业主满意。
2. 所有启动试行范围内的设备均按有关施工规程、规定要求进行安装调试,且经启动委员会工程验收组验收合格,并向启动委员会交验收结果报告,启动委员会认可已具备试行条件。
3. 与地调、省调的通信开通,启动设备的运动信息能正确传送到地调及省调。
4. 启动试行范围内的设备图纸及厂家资料齐全。
5. 启动试行范围内的设备现场运行规程编写审批完成并报相关部分备案。
4)认真贯彻执行工地分部分项、工种及施工技术交底要求。施工负责人必须检查具体施工人员的落实情况,并经常性督促、指导,确保施工安全。
5)施工负责人应对所属施工及生活区域的施工安全质量、防火、治安、生活各方面全面负责。
6)按规定做好“三上岗”、“一讲评”活动。即做好上岗交底、上岗检查、上岗记录及周安全评比活动,定期检查工地安全活动、安全防火、生活卫生,做好检查活动的有关记录。
