山东污水处理厂安装工程施工组织设计一、编制依据及编制原则1编制依据1.1某市某污水处理厂安装工程施工招标文件;1.2某市政工程设计研究总院设计的青岛市某污水处理厂安装工程施工图纸及技术规定;1.3某污水处理厂安装工程招标答疑;1.4现场踏勘所掌握的情况和资料;1.5现有的技术水平、施工管理水平和机械设备配备能力及以往所从事污水处理厂的施工经验;1.6本工程施工所遵循的相关规范、规程和技术标准、图集;1.7本企业质量保证手册、职业安全健康管理手册、环境管理手册和程序文件及有关管理制度;1.8相关的劳动、材料、机械定额。
2编制原则2.1充分考虑其科学性、合理性,与业主招标文件的符合性,体现企业的施工能力和管理水平。
2.2确保工程质量一次性验收合格:优化施工组织方案,采用机械化、专业化施工,严格质量控制。
贯彻企业质量方针和目标,精心组织、科学施工,确保工程质量和施工安全。
2.3确保安全:实行严密的管理和施工措施,针对工程中可能出现安全隐患的部位和施工过程,实行重点监控,确保万无一失。
2.4确保工期:鉴于本项工程的特殊性,我们一定从各种资源配置着手,按照总体工期要求,优化施工网络,实行目标控制。
根据拟定的工期,经网络优化,充分考虑施工干扰、冬雨季季节影响、各种突发事件影响等等不利因素,配齐各种资源,确保总体工期目标实现。
2.5文明施工、爱护环境:在施工过程中,采取环境保护措施,尽量少占线外用地;采取各种措施尽量减小工地噪声、减少粉尘污染,做到文明施工、保护环境。
二、工程概况1工程简介某市某污水处理厂安装工程,地点位于山东省某娄山河下游入胶州湾口处,环胶州湾高速公路的西侧。
服务面积为66.0km2,占地面积约115000平方米,近期处理规模为4万m3/d,该工程由某市政工程设计研究总院设计。
主要生产设施有粗格栅及进水泵房、细格栅及曝气沉砂池、初沉池配水井及污泥泵房、初沉池、A/A/0生化反应池、二沉池配水井及污泥泵房、二沉池、加氯接触池、加氯间、电动鼓风机房、配泥井、污泥浓缩池、二沉污泥贮泥池、污泥浓缩机房、贮泥池、污泥脱水机房及料仓、加药间、再生水泵房等,工程承包范围包括总图和单体构筑物内管道的供货和安装;各单体的采暖、给排水管道设备的安装;部分设备(起吊设备、存水泵等)的供货及安装;机械设备的安装;部分电气、仪表、自控设备和配件、管件材料等的供货和安装,以及单机调试、全厂联动调试、污水厂试运行、验收。
山东某污水处理厂安装工程施工组织设计

全省县(市)污水处理厂设备统一采购清单10 主要设备表10.1 工艺设备10.2 电气设备10.3 仪表检测设备10.4 电信设备说明:污水处理厂招标不包括提升泵房工程项目,提升泵房应与截污管网一起招标,本采购清单中的设备不要报价,只计安装费。
山东某污水处理厂安装工程施工组织设计1.1某市某污水处理厂安装工程施工招标文件;1.2某市政工程设计研究总院设计的青岛市某污水处理厂安装工程一、编制依据及编制原则1编制依据1.1某市某污水处理厂安装工程施工招标文件;1.2某市政工程设计研究总院设计的青岛市某污水处理厂安装工程施工图纸及技术规定;1.3某污水处理厂安装工程招标答疑;1.4现场踏勘所掌握的情况和资料;1.5现有的技术水平、施工管理水平和机械设备配备能力及以往所从事污水处理厂的施工经验;1.6本工程施工所遵循的相关规范、规程和技术标准、图集;1.7本企业质量保证手册、职业安全健康管理手册、环境管理手册和程序文件及有关管理制度;1.8相关的劳动、材料、机械定额。
2编制原则2.1充分考虑其科学性、合理性,与业主招标文件的符合性,体现企业的施工能力和管理水平。
2.2确保工程质量一次性验收合格:优化施工组织方案,采用机械化、专业化施工,严格质量控制。
贯彻企业质量方针和目标,精心组织、科学施工,确保工程质量和施工安全。
2.3确保安全:实行严密的管理和施工措施,针对工程中可能出现安全隐患的部位和施工过程,实行重点监控,确保万无一失。
2.4确保工期:鉴于本项工程的特殊性,我们一定从各种资源配置着手,按照总体工期要求,优化施工网络,实行目标控制。
根据拟定的工期,经网络优化,充分考虑施工干扰、冬雨季季节影响、各种突发事件影响等等不利因素,配齐各种资源,确保总体工期目标实现。
2.5文明施工、爱护环境:在施工过程中,采取环境保护措施,尽量少占线外用地;采取各种措施尽量减小工地噪声、减少粉尘污染,做到文明施工、保护环境。
城市污水工程设计说明书_secret

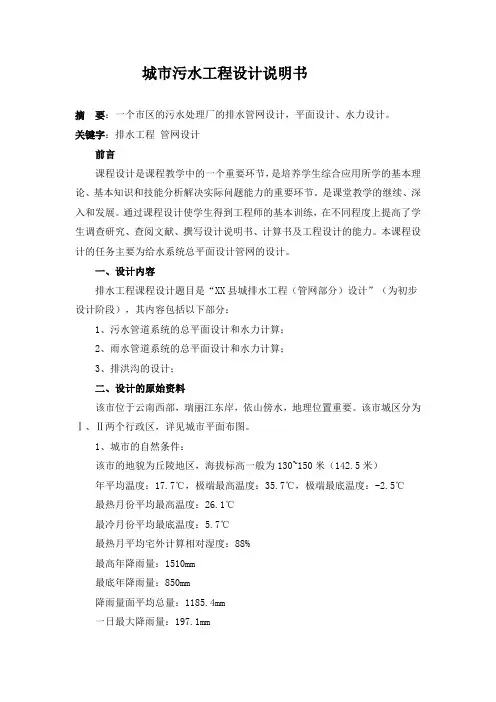

城市污水工程设计说明书摘要:一个市区的污水处理厂的排水管网设计,平面设计、水力设计。
关键字:排水工程管网设计前言课程设计是课程教学中的一个重要环节,是培养学生综合应用所学的基本理论、基本知识和技能分析解决实际问题能力的重要环节。
是课堂教学的继续、深入和发展。
通过课程设计使学生得到工程师的基本训练,在不同程度上提高了学生调查研究、查阅文献、撰写设计说明书、计算书及工程设计的能力。
本课程设计的任务主要为给水系统总平面设计管网的设计。
一、设计内容排水工程课程设计题目是“XX县城排水工程(管网部分)设计”(为初步设计阶段),其内容包括以下部分:1、污水管道系统的总平面设计和水力计算;2、雨水管道系统的总平面设计和水力计算;3、排洪沟的设计;二、设计的原始资料该市位于云南西部,瑞丽江东岸,依山傍水,地理位置重要。
该市城区分为Ⅰ、Ⅱ两个行政区,详见城市平面布图。
1、城市的自然条件:该市的地貌为丘陵地区,海拔标高一般为130~150米(142.5米)年平均温度:17.7℃,极端最高温度:35.7℃,极端最底温度:-2.5℃最热月份平均最高温度:26.1℃最冷月份平均最底温度:5.7℃最热月平均宅外计算相对湿度:88%最高年降雨量:1510mm最底年降雨量:850mm降雨量面平均总量:1185.4mm一日最大降雨量:197.1mm一小时最大降雨量:85.6mm室外风速冬季平均:1.0m/s室外风速夏季平均:0.9m/s风向6月SE7月SE8月SE频率6月33%7月35%8月25%常年主导风向SE夏季主导风向SE频率32%起暴雨强度公式为:q=2422(1+0.775㏒p)/(t+12.8p)0.77某江、某河流经该市,某江最大流量5630立方米/s;多年平均流量1700立方米/s;最小流量700立方米/s。
某河最大流量10立方米/s,最小流量0.5立方米/s根据某市某水文站资料,某江水位统计资料为:最高水位(年)136.42m最底水位(年)94.07m平均水位104.14m江流利用情况:某江有航运2、城市的地质资料:根据钻探资料,该市地下水储量小,最深埋藏在地面3.0m以下,一般为1.0m 左右,为紫红色砂土岩层,地震烈度<6度,建筑物设计一般不考虑防震,地基承载力均为15kg/㎝2以上。
山东升某污水处理厂施工组织设计方案

山东升某污水处理厂施工组织设计目录一、工程概述 (1)1概述 (1)2规模及位置 (1)3主要工程项目 (1)4工程特点 (2)5关键工序 (2)6注重施工降水 (4)三、工程目标 (5)1工期目标 (5)2质量目标 (6)四、施工部署及计划安排 (6)1工程项目部组成 (6)2施工人员配置 (8)3劳动力计划 (9)4拟投入本工程的机械、设备及进场计划 (10)5材料配置 (12)6施工总平面布置 (12)7开竣工日期 (13)8总体施工顺序和进度控制点 (13)9施工进度计划横道图见附件五 (14)五、施工技术措施 (14)1施工测量 (14)3施工降水 (17)4钢筋工程 (17)5模板工程 (26)6混凝土工程 (34)7管道工程 (49)8管道附属构筑物施工 (64)9建筑工程 (69)六、工程质量保证措施 (89)1质量目标及方针 (89)2工程质量保证体系 (89)3质量保证管理措施 (90)4质量保证技术措施 (94)5工程质量保证体系框图 (97)七、工期保证措施 (97)1技术保证 (97)2人力保障 (98)3物资和设备保证 (98)4实行动态的网络计划管理 (98)5抓好冬、雨季施工阶段施工管理 (99)6合理安排交叉施工、用满空间 (99)7资金保证 (99)八、冬雨季施工措施 (100)1土方工程 (100)3焊接工程 (101)4建筑物冬施 (102)5冬施期间构筑物防冻保护 (102)九、成品保护措施 (104)1成品保护 (104)2成品保护目标 (104)3成品保护的范围 (104)4成品保护的方法 (105)5成品保护状况检查 (105)6具体的成品保护措施 (105)十、施工协调与配合措施 (116)1与建设单位的协调与配合 (116)2与监理单位的配合 (116)3与设计单位的协调与配合 (117)4与当地政府有关部门的协调与配合措施 (117)5与当地居民的协调与配合措施 (117)十一、保修与回访 (118)一、工程概述1概述本污水处理厂工程位于本市本区城区西南端,处于主导下风向,西靠墨水河,东临双元路,北接文阳路,二期占地3.7公顷(大部分为非耕地),地面标高3.0m左右。
济南市某污水处理厂施工组织设计

本污水处理厂二期工程规模为 4 万 t/d。
厂区位于污水处理厂—期北侧。
本污水处理厂二期工程占地25345m²,采用强化型曝氧化沟工艺。
整个工艺构筑物为粗格栅、提升泵房、细格栅、旋流沉砂池、配水井、氧化沟综合池、二沉池、加氯间及加氯池、污泥调蓄池、污泥脱水机房、变配电室。
其中粗格栅、提升泵房、细格栅、旋流沉砂池、污泥调蓄池、污泥脱水机房及变配电室结合一期进行适当改造,其处理能力按 6 万 t/d 设计。
本次投标包括土建、水、电及设备安装,绝大部份为构筑物。
钢筋采用HPB235、HRB335 级钢。
预埋件采用O235钢,焊条采用 E43 型。
主要受力钢筋保护层,现浇板 20mm,与污水接触的池壁 35mm,底板 40mm,与污水接触梁柱 40mm。
垫层采用 C15 等级的混凝土,各单体主体结构采用强度等级为C30 或者 C25,抗渗等级为 P8 的抗渗混凝土,水灰比不大于 0.55,水泥强度等级不低于 42.5R,采用普通硅酸盐水泥,,外加剂为JEA 型膨胀剂, BSM—0.3 减水剂。
1)原材料的要求根据混凝土配合比、抗渗性能要求、制订砂、石料、水泥和粉煤灰购买计划,选择材料商,落实货源品种价格。
提供原材合格证或者符合相关标准的试验报告。
2)混凝土配合比设计及审核确定混凝土配合比时应满足设计需要的强度和耐久性 ;具有良好的施工和易性和坍落度;用料经济、节约水泥。
配合比设计由实验室完成。
并经过试拌和调整最终确定混凝土的施工配合比。
混凝土配合比单到达施工单位后,必须即将报监理单位审批,允许后方可现场使用。
施工中要特殊注意控制混凝土的坍落度。
凡是泵送混凝土,坍落度普通要控制在 140~160mm 之间。
3)混凝土的拌制混凝土的拌制时间按规定执行,上料、进水均安排专人负责监督,特别是拌制时掺加外加剂的数量、品种,在每盘混凝土拌制时都要按配比严格执行。
搅拌混凝土前,加水空转数分钟,将积水倒净,使拌筒充分润湿,第一盘时考虑筒壁上的砂浆损失,石子用量应按配合比减半,搅拌好的混凝土要做到基本倒净,严格控制水灰比和坍落度,未经试验人员允许不得随意加减用水量。
山东某污水处理厂混凝土池施工方案

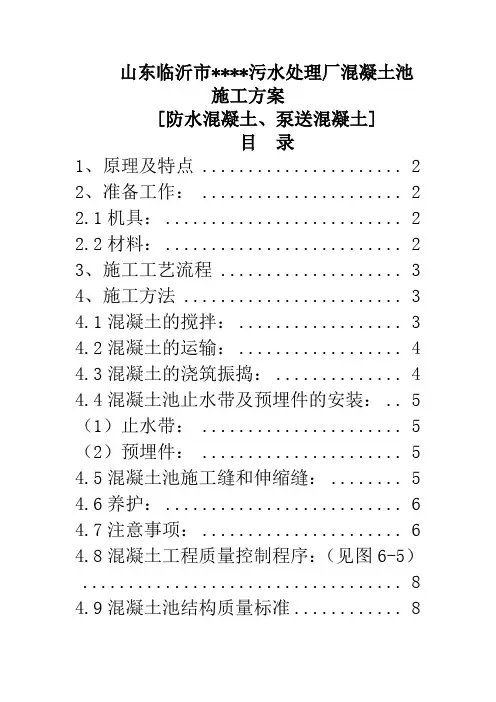

山东临沂市****污水处理厂混凝土池施工方案[防水混凝土、泵送混凝土]目录1、原理及特点 (2)2、准备工作: (2)2.1机具: (2)2.2材料: (2)3、施工工艺流程 (3)4、施工方法 (3)4.1混凝土的搅拌: (3)4.2混凝土的运输: (4)4.3混凝土的浇筑振捣: (4)4.4混凝土池止水带及预埋件的安装:.. 5 (1)止水带: (5)(2)预埋件: (5)4.5混凝土池施工缝和伸缩缝: (5)4.6养护: (6)4.7注意事项: (6)4.8混凝土工程质量控制程序:(见图6-5) (8)4.9混凝土池结构质量标准 (8)本工程现浇混凝土量较大,以混凝土池及地下混凝土为主,少部分现浇框架结构,招标文件及设计图未注明混凝土的标号及种类,通常地下现浇结构和混凝土池,采用C25掺膨胀剂的防水混凝土,膨胀剂一般采用UEA或CEA,该工程拟采用泵送混凝土,以下主要针对U型膨胀剂防水混凝土和泵送混凝土的要求编制:1、原理及特点掺在混凝土的U型膨胀剂,经水化形成膨胀结晶水化物一钙矾石,充填于水泥的空隙中,使混凝土密实并产生微膨胀,混凝土中的钢筋对膨胀产生限制,对混凝土产生了相应的压应力,这种压应力能够抵消导致混凝土开裂的大部分应力。
再采取在混凝土结构的沉降缝处应用具有弹性的橡胶止水带,在工作缝采用V型企口和钢板止水带,拉杆采用扁钢止水带等措施,使混凝土抗渗能力提高。
混凝土输送泵将混凝土拌合物沿管道输送至浇筑位置,要求混凝土具有可泵性,有一定的流动性和较好的粘聚性、泌水小,不易分离。
同时具有可一次连续完成水平和垂直运输,可以直接进行混凝土浇筑,施工速度快,工效高,劳动强度低,占用场地小等特点。
2、准备工作:2.1机具:混凝土工程搅拌均采用电脑计量、自动上料机、大型强制式搅拌机组成的混凝土搅拌站,以混凝土输送泵直接浇灌为主,以机动翻斗车运输为辅(详见机具设备表)(略);2.2材料:水泥:选用425#或425#以上的硅酸盐或矿渣硅酸盐水泥,其质量要符合GB175-92、GB1344-92要求,必须有出厂合格证、试验报告,并对其品种、标号、包装、出厂日期检查验收。
某城市日处理水量10万m3每d污水处理厂工艺设计 secret

某城市日处理水量10万m3每d污水处理厂工艺设计 secret----58e47526-6eb5-11ec-bd94-7cb59b590d7d某城市日处理水量10万m3每d污水处理厂工艺设计-secret《水污染控制工程》课程设计序言水是一切生存必不可少的物质之一,没有水的世界是无法想象的。
虽然我国水资源总量非常丰富,年径流总量2.71?1012m3,,居世界第六位,但是由于人口众多,人均占有仅2263m3,约为世界平均的1/4,属世界缺水国家之一。
由于水污染控制的相对滞后,受到污染的水体逐年增加,又加剧了水资源的短缺。
而中国迅速进行的工业化、城市化、不可避免地会加快水污染速度。
据统计,2000年我国城市污水排放量已达332亿立方米,其中绝大部分水未经有效处理而排入江河湖海。
全国90%以上的城市水域受到不同程度的污染,近50%的重点城镇的集中饮用水源不符合标准。
我国北方城市大部分受到资源型缺水困扰,南方多水地区由于受到不同程度的污染,已经呈现缺水趋势。
因此,增加污水处理比例和将污水处理之后再回用是今后我国城市污水处理的趋势。
今后5年我国要新增2800万吨城市污水日处理能力。
此外,我国城市污水再生利用项目已经启动,一些城市或区域正全面规划污水资源化工程。
到2005年,我国城市污水处理率将达45%。
城市污水包括生活污水、工业污水(受轻微污染的冷却水除外)、初期污染雨水三种。
生活污水是指人类在日常生活中使用过的,并被生活废料所污染的水。
初期污染雨水只指降雨初期雨水冲刷地面后形成的污染严重的雨水。
城市污水的性质特征与下列因素有关:人们的生活习惯;环境气候条件;生活污水与生活污水所占比例;所采用的排水体制以及国家、地方部门对水质的要求等。
城市污水排放至下水道时要满足《污水排入城市下水道水质标准》(cj3082-1999),排放到水体时要满足《污水综合排放标准》(gb8978-96)。
为有效的解决水污染问题,必须深入了解城市污水的各项特性。
山东省某污水处理厂的设计

生物除磷 对碳 源的要求 , 但 出水指 标 中 T P≤0 . 5 ms / L , 去 除率要
求达到 9 1 . 7 %, 必须考虑辅助化学除磷 的方式 。
2 工 程分 析
水质进行设计 ; 依据 当地环保 部 门的要求 , 出水水 质执行 现行 标
工程设计水量为 4 0 0 0 0 m / d , 进水水质按 山东典型生活污水 2 . 2 主体 工 艺方案 论证
山 东 省 某 污 水 处 理 厂 的 设 计
王成文
摘
颜 岗 刘 汝鹏
2 5 0 1 0 1 )
( 城市建设研究院山东分院 , 山东 济南
Hale Waihona Puke 要: 根 据工程 的设 计进 出水 水质特点 , 确定最终 的污水处理 主体 工艺为 A / O工艺 , 分析并结 合设计 条件 , 解 决 了在设 计中遇
4 ) 该地区现状 的污水 管 网铺 设较 为完 善 , 但 因 总体 地势 低 平, 管 网末 端大部分设 有泵 站 , 将 收集 的污水 输送 至污水 处 理厂 进行处理之后外排 。工程进水为压力 进水 , 目前排水 体制为 截流
在细胞 内贮 存 , 经过 沉淀 之后 , 分 离出 富含磷 的剩余 污 泥并 排 出
的有 机物转化到细胞 内部 , 以p H B( 聚一 B 一 羟 基 丁酸 ) 及糖 原 等形
式在 细胞 内贮 存 , 同时在 聚磷 酸盐 的分解过 程 中, 释放磷 ; 当系统
进入 好氧环境 , 除磷菌利用氧化分解 细胞 内的 p HB所释放 的能量 来 大量地 吸收废水中的磷 , 并且把 所吸收 的磷又合成 聚磷酸 盐并
表 1 设 计 进 出 水 水 质 m g / L 池, 将优先夺取污水 中易生物 降解 的有机 物 , 使 聚磷 菌 失去 竞争 I 项目 I C O D c J B O D 5 I S S I N H 3 - N I T Ⅳ J T P J 优势 , 影 响了生 物除磷 效果 。而该工 程 的 A / O工艺 是将来 自二
山东省某污水处理厂土方开挖施工方案

山东省某污水处理厂土方开挖施工方案1.工程概况本工程为山东省某污水处理工程项目,位于该市的开发区内,场区地形较平坦,地面标高最大值65.38m,最小值64.67m,地表相对高差0.71m。
场地所处地貌类型为河流冲积平原,椐地质资料表明∶基坑周边有两条地下混凝土供、排水管道,对取土施工带来不便,南面有一条φ1m 的市政污水混凝土管道,西面有一条φ0.6m 至热电厂的供水混凝土管道。
地基土自上而下分为8层,地下水位随季节有一定变化,现处于多雨季,近期较高。
本项目池体直径为16m×12.5m ×2套;底板外径为19.0m,结构形式为弧形剪力墙,基坑呈"如"形状,埋深为6.485m,土方开挖量大。
2. 施工要点(1)施工前准备根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;会审图纸,搞清地下构筑物、基础平面与周围地下设施管线的关系,明确各专业工序之间的关系和施工工期要求。
为了便于土方开挖施工及有利于基坑边坡稳定,土方开挖前做好定位放线工作,及时配合基坑围护单位做好边坡及井点降水设备的布设,各级井点先预抽水4~5d,待坑内水位下降至作业面标高下1m后开始挖土。
1)对施工现场场地上的障碍物进行全面清查,包括施工场地地形、地貌、地质水文、河流、气象、运输道路、邻近建筑物、地下基础、管线、电缆坑基、防空洞、坟墓、土洞、垃圾、树根、地面下施工范围内的障碍物和堆积物,供水、供电、通信线路,防洪排水系统等;制定排障计划和处理方案并采取有效地防护加固措施,综合考虑工程的现场情况、进度要求和土方施工方法以及分期分批施工工程的土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。
2)构筑物的定位桩需经检验核准后方可施工。
3)做好轴线定位的控制和校核,进行测量定位放线,设置龙门板、放出基坑挖土灰线、上部边线和底部边线与水准标志,龙门板应离开开挖坑边缘3.0~5.0m,经常查看校核加以保存,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。
2019年最新山东某城镇污水处理厂工程施工组织设计

施工组织设计目录一编制依据(一) 编制目的(二) 编制原则(三) 编制依据(四) 引用标准、规范的名称(五) 编制内容二工程概况(一) 自然条件(二) 公共设施(三) 污水厂进出水水质(四) 工程设计描述(五) 工艺流程图(六) 污水污泥处理工艺(七) 污水厂平面布置(八) 高程(九) 工程内容和技术规格三管理目标(一) 指导思想(二) 管理目标四施工管理机构(一) 现场施工管理机构设置(二) 施工准备五施工平面布置说明书及附图(一) 施工总平面布置原则(二) 施工总平面布置(三) 施工现场平面管理(四) 临时设施汇总表六施工进度计划安排和施工网络计划图(一) 施工进度计划编制依据和编制原则(二) 施工总进度计划(三) 施工进度计划网络图七各分部分项工程的主要施工方案(土建)(一) 施工测量(二) 土方工程(三) 施工降水(四) 钢筋工程(五) 模板工程(六) 混凝土工程(七) 建筑工程(八) 工程项目的重点、难点分析和解决方案(九) 道路工程施工(十) 土建工程特殊及关键部位的施工技术措施(十一) 成品保护措施八各分部分项工程的主要施工方案(安装)(一) 安装工程施工准备(二) 主要设备安装工艺及技术措施(三) 工艺管道安装工艺及技术措施(四) 其他设备安装(五) 自控系统安装(六) 电气专业施工方案(七) 设备调试方案九主要施工机械设备情况和进场计划(一) 拟投入主要施工机械设备及进场计划(二) 施工机械配置说明十劳动力安排计划(一) 劳动力安排计划(二) 劳动力安排保证措施十一确保工程质量的技术组织措施和计划(一) 质量管理体系(二) 质量目标(三) 质量管理体系的建立(四) 实现质量目标的保证措施(五) 工程创优体系及保证措施(六) 主要项目工程质量技术控制措施十二确保安全生产的技术组织措施和计划(一) 方针目标(二) 组织管理(三) 工作制度(四) 安全管理措施十三确保工期的技术组织措施(一) 组织保证措施(二) 技术措施(三) 资源配备措施(四) 资金保证措施(五) 信息管理措施(六) 单项工程进度计划保证措施十四确保文明施工的技术组织措施和计划(一) 文明施工目标(二) 文明施工措施(三) 文明施工实施方案十五确保环保的技术组织措施和计划(一) 环境保护措施(二) 夜间施工措施(三) 环境保护管理制度十六冬季雨季施工措施(一) 雨季施工措施(二) 冬季施工措施十七现场配合管理的措施(一) 与建设单位的配合(二) 与设计单位配合(三) 与监理公司的配合(四) 土建与安装的配合十八特殊施工措施(一) 预防混凝土裂缝的措施(二) 保证混凝土结构耐久性的措施(三) 设备基础特殊技术保障措施(四) 基坑维护措施(五) 地下管线、地上设施、周围建筑物保护措施十九合理化建议(一) 土建工程合理化建议(二) 安装工程合理化建议二十新工艺、新技术、新设备、新材料的应用(一) 新工艺、新技术的应用(二) 新材料的应用(三) 先进的小型机械、仪器设备应用(四) 计算机辅助管理及网络技术二十一本工程有关承诺(一) 与设计单位配合承诺(二) 关于工期的承诺:(三) 关于质量的承诺:(四) 关于现场文明目标的承诺:二十二工程交付及保修期内的维修、保养计划(一) 工程交付(二) 服务及保修(三) 人员培训附图表 (1) 拟投入的主要施工机械设备表(2) 劳动力计划表(3) 计划开、竣工日期和施工进度网络图(4) 施工总平面布置图及临时用地表一编制依据感谢诸城市政府采购和招标投标管理办公室和山东三阳项目管理有限公司允许我单位参加诸城市昌城镇污水处理厂工程的投标,我们在认真阅读工程施工招标文件及补充通知、招标设计图纸和对工程施工现场实地察勘的基础上,进行了本工程的投标工作,并根据施工招标文件的既定内容、顺序,编制了本工程的施工组织设计。
山东污水管道工程施工方案

一、工程概述本工程为山东省某城市污水管道工程,主要目的是为了改善城市环境卫生,提高城市污水处理能力,减少环境污染。
工程包括污水管道铺设、检查井建设、连接口施工等部分。
污水管道采用DN1000mm的PE管材,管道总长度约为15公里。
工程区域涉及居民区、商业区、工业区等多个区域。
二、施工准备1. 技术准备:根据设计图纸,组织技术人员进行图纸会审,了解设计意图,掌握设计细节,明确施工要求。
同时,组织施工人员学习相关技术规范,提高施工技能。
2. 施工现场准备:对施工区域进行实地考察,了解地形地貌、交通状况、管线走向等,为施工提供现场依据。
同时,准备施工所需的各种设备和材料,确保施工顺利进行。
3. 施工组织准备:建立健全施工组织机构,明确各岗位职责,制定施工管理制度和安全管理措施,确保施工过程中的各项工作有序进行。
4. 协调与沟通:与相关部门进行沟通,办理施工手续,确保施工合法合规。
同时,与产权单位、居民等进行沟通协调,确保施工过程中的利益关系得到妥善处理。
三、施工流程1. 施工放样:根据设计图纸,进行施工放样,标明管道走向、检查井位置等,为施工提供依据。
2. 开挖管沟:按照设计要求,采用机械开挖、人工清底的方式,开挖管沟。
管沟开挖宽度应比设计管道直径宽出200mm,深度应满足设计要求。
3. 管道铺设:将预制好的PE管道放入管沟内,按照设计要求进行管道铺设。
管道铺设应保持平直,管材连接采用热熔连接,确保连接牢固。
4. 检查井施工:根据设计要求,在管道沿线设置检查井。
检查井采用预制品,现场组装。
检查井施工应保证井体结构牢固,井内防水处理符合要求。
5. 连接口施工:按照设计要求,进行管道与检查井、排水井等连接口的施工。
连接口施工应保证密封性能良好,防止污水泄漏。
6. 管沟回填:管道铺设、检查井施工完成后,对管沟进行回填。
回填土应分层夯实,确保管沟稳定。
7. 施工验收:施工完成后,组织相关单位进行验收。
验收内容包括管道铺设、检查井设置、连接口施工等,确保工程质量符合设计要求。
山东污水管道工程施工方案

一、工程概述山东污水管道工程是为了解决山东地区污水处理问题而展开的一项重要工程。
本文档将详细介绍该工程的施工方案。
二、工程目标本工程旨在建设一条完善的污水管道网络,实现污水的收集、输送和处理,以减少环境污染并提高水质。
三、施工范围本工程的施工范围包括山东省内的污水管道铺设、接口连接、检测及调试等。
具体流程如下:3.1 管道铺设根据工程设计图纸,将污水管道沿道路或地下通道进行合理布置和铺设。
3.2 接口连接在管道布置完成后,进行不同管段之间的接口连接工作,确保管道系统的连通性。
3.3 管道检测及调试在管道铺设和接口连接完成后,进行管道系统的检测和调试工作,以确保管道的质量和功能正常。
四、施工要求为保证工程的顺利进行和施工质量,本工程有以下要求:4.1 基础设施保护在施工过程中,应严格遵守相关规定和标准,确保基础设施的完好,避免损坏。
4.2 施工工期在规定的工期内完成污水管道的铺设、接口连接、检测及调试等工作。
4.3 质量控制严格按照设计规范和相关标准进行施工,确保管道的质量和安全。
4.4 安全管理施工过程中,要加强对现场安全的管理,确保工人的人身安全。
五、施工流程根据工程目标和施工要求,本工程的施工流程如下:1.工程准备:准备施工所需的材料、设备、施工方案等,并与相关部门进行沟通和协调。
2.管道布置:根据工程设计图纸进行管道的布置,确保管道沿道路或地下通道合理铺设。
3.接口连接:进行不同管段之间的接口连接,确保管道系统的连通性。
4.管道检测:对管道系统进行检测,确保管道的质量和功能正常。
5.调试工作:进行管道系统的调试工作,调整和优化管道运行参数,保证系统的正常运行。
6.施工总结:对整个施工过程进行总结和评估,及时发现问题和改进方案。
六、安全措施为保障施工人员的安全和工程的顺利进行,需采取以下安全措施:1.严格遵守相关施工安全规定和标准,提高员工的安全意识。
2.配备必要的安全设施和防护用品,确保施工现场的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计目录一编制依据(一) 编制目的(二) 编制原则(三) 编制依据(四) 引用标准、规范的名称(五) 编制内容二工程概况(一) 自然条件(二) 公共设施(三) 污水厂进出水水质(四) 工程设计描述(五) 工艺流程图(六) 污水污泥处理工艺(七) 污水厂平面布置(八) 高程(九) 工程内容和技术规格三管理目标(一) 指导思想(二) 管理目标四施工管理机构(一) 现场施工管理机构设置(二) 施工准备五施工平面布置说明书及附图(一) 施工总平面布置原则(二) 施工总平面布置(三) 施工现场平面管理(四) 临时设施汇总表六施工进度计划安排和施工网络计划图(一) 施工进度计划编制依据和编制原则(二) 施工总进度计划(三) 施工进度计划网络图七各分部分项工程的主要施工方案(土建)(一) 施工测量(二) 土方工程(三) 施工降水(四) 钢筋工程(五) 模板工程(六) 混凝土工程(七) 建筑工程(八) 工程项目的重点、难点分析和解决方案(九) 道路工程施工(十) 土建工程特殊及关键部位的施工技术措施(十一) 成品保护措施八各分部分项工程的主要施工方案(安装)(一) 安装工程施工准备(二) 主要设备安装工艺及技术措施(三) 工艺管道安装工艺及技术措施(四) 其他设备安装(五) 自控系统安装(六) 电气专业施工方案(七) 设备调试方案九主要施工机械设备情况和进场计划(一) 拟投入主要施工机械设备及进场计划(二) 施工机械配置说明十劳动力安排计划(一) 劳动力安排计划(二) 劳动力安排保证措施十一确保工程质量的技术组织措施和计划(一) 质量管理体系(二) 质量目标(三) 质量管理体系的建立(四) 实现质量目标的保证措施(五) 工程创优体系及保证措施(六) 主要项目工程质量技术控制措施十二确保安全生产的技术组织措施和计划(一) 方针目标(二) 组织管理(三) 工作制度(四) 安全管理措施十三确保工期的技术组织措施(一) 组织保证措施(二) 技术措施(三) 资源配备措施(四) 资金保证措施(五) 信息管理措施(六) 单项工程进度计划保证措施十四确保文明施工的技术组织措施和计划(一) 文明施工目标(二) 文明施工措施(三) 文明施工实施方案十五确保环保的技术组织措施和计划(一) 环境保护措施(二) 夜间施工措施(三) 环境保护管理制度十六冬季雨季施工措施(一) 雨季施工措施(二) 冬季施工措施十七现场配合管理的措施(一) 与建设单位的配合(二) 与设计单位配合(三) 与监理公司的配合(四) 土建与安装的配合十八特殊施工措施(一) 预防混凝土裂缝的措施(二) 保证混凝土结构耐久性的措施(三) 设备基础特殊技术保障措施(四) 基坑维护措施(五) 地下管线、地上设施、周围建筑物保护措施十九合理化建议(一) 土建工程合理化建议(二) 安装工程合理化建议二十新工艺、新技术、新设备、新材料的应用(一) 新工艺、新技术的应用(二) 新材料的应用(三) 先进的小型机械、仪器设备应用(四) 计算机辅助管理及网络技术二十一本工程有关承诺(一) 与设计单位配合承诺(二) 关于工期的承诺:(三) 关于质量的承诺:(四) 关于现场文明目标的承诺:二十二工程交付及保修期内的维修、保养计划(一) 工程交付(二) 服务及保修(三) 人员培训附图表 (1) 拟投入的主要施工机械设备表(2) 劳动力计划表(3) 计划开、竣工日期和施工进度网络图(4) 施工总平面布置图及临时用地表一编制依据感谢诸城市政府采购和招标投标管理办公室和山东三阳项目管理有限公司允许我单位参加诸城市昌城镇污水处理厂工程的投标,我们在认真阅读工程施工招标文件及补充通知、招标设计图纸和对工程施工现场实地察勘的基础上,进行了本工程的投标工作,并根据施工招标文件的既定内容、顺序,编制了本工程的施工组织设计。
本工程若由我单位中标承建,我们将安排有类似工程施工经验的项目管理班子和劳务人员,配足施工机械,发挥我单位的优势,严密组织、科学管理、精心施工,以高质量、快速度的施工业绩回报对我们的信任和支持。
(一)编制目的《施工组织设计》是我单位进行本工程投标工作的文件之一,它体现了我单位对本工程施工的总体构思和部署,是指导工程施工全局、统筹工程施工全过程及对工程施工质量、安全生产、确保工期和文明施工、环境保护等方面进行程序化管理的重要技术经济文件。
《施工组织设计》是组织建设施工的总体指导性文件。
编制和贯彻好施工组织设计是在施工过程中体现国家方针政策、遵守合同规定、科学组织施工,从而达到预期的质量目标和工期目标、提高劳动生产率、降低消耗、保证安全;是不断地提高施工技术和施工管理水平的重要手段。
本工程我单位若有幸中标,我们将依据本《施工组织设计》所确定的原则,严格遵循有关的工程施工及验收规范,在施工图纸会审之后,编制更为详细的《施工组织设计》及分部、分项工程《作业指导书》,以形成完整的工程技术文件,用以指导工程施工,以确保本工程施工质量、安全生产、施工工期等目标的顺利实现。
(二)编制原则遵守和贯彻国家的有关法律、法规和规章。
对项目工程的特点、性质、工程量、工作量以及施工企业的特点进行综合分析,确定本工程施工组织设计的指导方针和主要原则。
合施工合同约定建设期限和各项技术经济指标的要求。
遵守基本建设程序,切实抓紧时间做好施工准备,合理安排施工顺序,及时形成工程完整的投产能力。
在加强综合平衡,调整好各年的施工密度,在改善劳动组织的前提下,努力降低劳动力的高峰系数,做到连续均衡施工。
运用科学的管理方法和先进的施工技术,努力推广应用四新,不断提高机械利用率和机械化施工的综合水平,不断降低施工成本,提高劳动生产率。
在经济合理的基础上,充分发挥基地作用,提高工厂化施工程度,减少现场作业,压缩现场施工场地及施工人员数量。
施工现场布置应紧凑合理,便于施工,符合安全、防火、环保和文明施工的要求,提高场地利用率,减少施工用地。
加强质量管理,明确质量目标,消灭质量通病,保证施工质量,不断提高施工工艺水平。
加强职业安全健康和环境保护管理,保证施工安全,实现文明施工。
现场组织机构的设置,管理人员的配备,应力求精简、高效并能满足项目工程施工的需要。
积极推行计算机信息网络技术在施工管理中的应用,不断提高现代化施工管理水平。
(三)编制依据已经批准的设计和施工图纸及资料。
工程相关的招、投标文件、施工合同、协议等文件。
工程主要工程量和工程预算分析资料。
施工定额资料。
施工队伍情况和装备条件。
我单位的质量管理体系文件。
现场内外环境条件调查资料。
(四)引用标准、规范的名称1.土建部分《室外排水设计规范》GB50014-2006《城镇污水处理厂污染物排放标准》GB18918-2002《城市排水工程规划规范》GB50318-2000《污水排入城市下水道水质标准》(CJ3082-1999)《城镇污水处理厂附属建筑和附属设备设计标准》(CJJ31-8 9)《城市污水水质检验方法标准》(CJ26.1~29-91)《污水综合排放标准》(GB8978-1996)《地下防水工程质量验收规范》 (GB50208—2002)《建筑与市政降水工程技术规范》(JG/T111-98)《建筑设计防火规范》GB50016-2006《城市防洪工程设计规范》(CJJ50--92)《建筑抗震设计规范》(GB50011--2001)《屋面工程技术规范》(GB50207--94)《总图制图标准》(GB/T50103-2001)《给水排水工程构筑物结构设计规范》(GB50069-2002)《给水排水工程钢筋混凝土水池结构设计规程》(CECS 138: 2002)《给水排水构筑物施工及验收规范》 (GBJ 141-90)《室外给水排水和煤气热力工程抗震设计规范》(GB50032-2 003)《构筑物抗震设计规范》(GB 50191-93)《城市污水处理厂工程质量验收规范》 (GB50334-2002)《建筑结构荷载规范》 (GB50009-2001)《工业建筑防腐蚀设计规范》 (GB 50046-95)《建筑工程施工质量验收统一标准》(GB50300)《钢筋焊接及验收规程》(JGJ18-96)《建筑防腐蚀工程施工及验收规范》(GB50212-2002)《给水排水管道工程施工及验收规范》(GB50268-97《地下防水工程施工质量验收规范》(GBJ50208—2002)2.机械建安应符合以下规定《机械建安工程施工及验收规范》 (GB50231-98)《压缩机、风机、泵安装工程施工及规范》 (GB50275-98) 《起重建安工程及验收规范》 (GB50278-98)《泵站施工规范》 (SL234-99)《工业金属、管道工程施工及验收规范》《工业安装工程质量检验评定统一标准》(GB50252-94)《现场设备、工业管道焊接通用技术条件》(GB50236-96)《水工金属结构焊接通用技术条件》 (SL36-92)《水工金属结构防腐蚀规范》 (SLl05-95)《水利水电工程钢闸门制造安装及验收规范》 (DL/T5018 -94)《水利水电工程启闭机制造安装及验收规范》(DL/T5019-94) 《连续输送建安工程施工及验收规范》 (GB50270-98)有关部门现行的行业及地方标准。
设备生产厂商的技术要求。
3.管道安装质量标准钢铁及合金的化学分析法 GB223(1~8)81金属管液压试验方法 GB241-90抗硫酸盐硅酸盐水泥 GB748-83埋弧焊接接头的基本型式与尺寸 GB86-80埋弧焊坡口的基本形式和尺寸 GB986-88手工电弧焊焊接接头的基本形式与尺寸 GB985-80管子和管路附件的公称通径 GB1047-704.给水排水管道工程施工及验收规范螺旋缝埋弧焊钢管 GB9711-88钢制管法兰类型 GB115.3-88焊接接头机械性能试验方法 GB2649~2656-81焊接性试验 GB4675.1-84一般低压流体输送用螺旋缝埋弧焊钢管 SY5037-83焊缝射线探伤质量标准 GB3328-87超声波探伤质量标准 JB1152-81涂装前钢材表面锈蚀等级和除锈等级 GB8923-88低压流体输送用焊接钢管 GB/T3092-93低压流体输送用镀锌焊接钢管 GB/T3091-93流体输送用镀焊接钢管 YB(T)29-87给水用硬聚氯乙烯(PVC-U)管材 GB/T10002.1-1996给水用硬聚氯乙烯(PVC-U)管件 GB/T10002.2-88埋地钢质管道环氧煤沥青防腐层技术标准 SYJ28-87钢管验收、包装、标志及质量证明书的一般规定GB21020-80 管道法兰盘连接尺寸 ISO2048-74一般用途管法兰 GB2555~GB2556-81热轧槽钢 GB707-88普通低碳钢热轧圆盘条 GB701-65金属布氏硬度试验方法 GB231-84湿陷性黄土地区建筑规范 GBJ25-90钢筋焊接及验收规范 JBJ18-84阀门的检验和试验 CVA2.7-83通用阀门的压力试验 GB13927-92中国给排水标准图集 S1、S2、S3工业金属管道工程施工及验收规范 GB50235-97现场设备、工业管道焊接工程施工及验收规范 GB50236-98 给水排水管道工程施工及验收规范 GB50268-97土方与爆破工程施工及验收规范 GBJ201-83地基与基础工程施工及验收规范 GBJ202-83地下防水工程施工及验收规范 GBJ203-83建筑工程质量检验评定标准 GBJ301-88土方试验方法标准 GBJ123-88建筑结构荷载规范 GBJ9-87道路施工规范 GBJ4-83路面修复施工规范 GBJ5-83埋地钢质管道环氧煤沥青防腐层施工及验收规范SYJ4047-9 0埋地给水钢管道水泥砂浆衬里技术标准 CECS10:89建筑安装工程质量检验评定标准(工业管道安装工程) TJ 307-77钢管焊缝检验 GB2651-8建筑给水硬聚氯乙烯管道设计与施工验收规程 CECS41:92 5.检测仪表和自动控制系统安装《电气装置安装工程电缆线路施工及验收规范》(GB50168-9 2)《电气装置安装工程接地装置施工及验收规范》(GB50169-9 2)《电气装置安装工程签署、柜及二次回路施工及验收规范》(G B50171-92)《电气装置安装工程电气设备交接试验施工及验收规范》(G B50150-92)《电气装置安装工程1KV及以下配线工程施工及验收规范》(GB50258-92)《电气装置安装工程照明装置施工及验收规范》(GB50259-9 2)《工业自动化仪表工程施工及验收规范》 (GBJ66-84)《工业管道工程施工及验收规范》 (GBJ235-82)《现场设备、工业管道焊接工程施工及验收规范》(GBJ236-82)《工业自动化仪表安装工程质量检验评定标准》 (GBJ131-90)《工业管道工程质量检验评定标准》 (GBJ50252-94) 《工业安装工程质量检验评定统一标准》 (GBJ50252-94) 《施工现场临时用电安全技术规范》 (GBJ46-88) (五)编制内容我单位经过认真研究施工招标文件和设计图纸之后,了解和掌握了设计图纸的设计意图和技术要点、工程结构施工说明、充分理解技术条款要求,并通过察勘工程施工现场,明确了指导思想和实施目标,主要包括:编制依据、工程概况、施工总平面布置、工程施工方案和施工方法、施工机械人员劳力安排、施工管理机构、施工进度计划、及保证施工质量、进度、安全、文明施工、环境保护措施等内容。
