安装定额章节说明及工程量计算规则-第一册机械设备安装工程知识分享

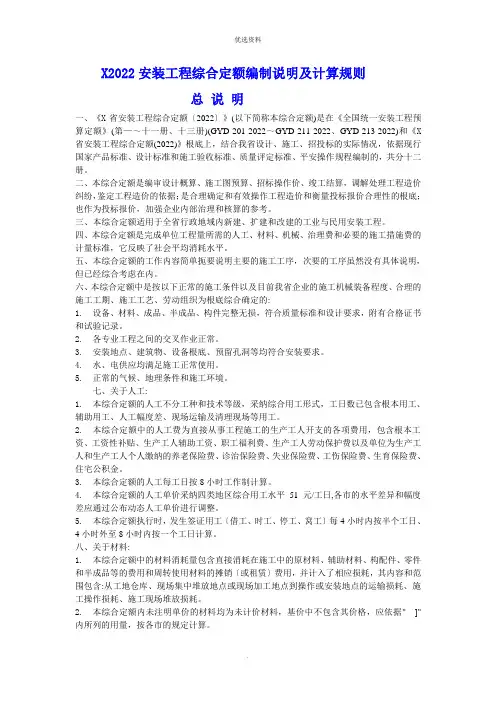

广东省安装工程综合定额说明及计算规则(年版)
广东省安装工程综合定额说明及计算规则(年版)部门: xxx时间: xxx制作人:xxx整理范文,仅供参考,可下载自行修改广东2018安装工程综合定额编制说明及计算规则总说明一、《广东省安装工程综合定额<2018)》(以下简称本综合定额>是在《全国统一安装工程预算定额》(第一~十一册、十三册>(GYD-201-2000~GYD-211-2000、GYD-213-2003>和《广东省安装工程综合定额(2006>》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。
b5E2RGbCAP二、本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价和衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。
p1EanqFDPw三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。
四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
DXDiTa9E3d五、本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六、本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:RTCrpUDGiT1. 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和实验记录。
2. 各专业工程之间的交叉作业正常。
3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4. 水、电供应均满足施工正常使用。
5. 正常的气候、地理条件和施工环境。
七、关于人工:1. 本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
石油建设安装工程预算定额说明及工程量计算规则
石油建设安装工程预算定额2013版说明及工程量计算规则目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 工业炉(加热炉)安装1.4 工业炉窑砌筑45 1.5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2.1 金属储罐制作安装2 2.2 金属球罐组对安装3 2.3 低温LNG储罐制作安装4 2.4 气柜制作安装2.5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装2.7 综合辅助项目7三 3 工艺管道安装工程1 3.1 油气处理、石油化工工艺管道安装3.1.1 管道安装3.1.2 管件安装3.1.3 阀门安装3.1.4 法兰安装3.1.5 钢板卷管制作和管件制作3.1.6 管道试压、吹扫及清洗3.1.7 管道无损检测、热处理3.1.8 管道其他项目2 3.2 低温管道安装3.2.1 低温管道安装3.2.2 低温管件连接3.2.3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘子安装4 4.4 电缆5 4.5 控制设备及低压电气设备安装6 4.6 电机4.7 起重设备电气安装78 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 工地运输4.11.2 土石方工程4.11.3 基础工程4.11.4 杆塔工程4.11.5 架线工程12 4.12 电气调试4 附录主要材料损耗率表附录五 5 自动化控制仪表及通信安装工程1 5.1 过程检测仪表的安装调试2 5.2 显示及调节控制仪表的安装调试3 5.3 执行仪表安装调试及仪表回路模拟试验4 5.4 集中检测装置及仪表的安装调试5 5.5 工业计算机安装与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 工厂扩音对讲系统安装调试8 5.8 仪表盘、箱、柜及附件安装9 5.9 仪表附件制作安装10 5.10 火灾自动报警系统安装调试11 5.11 安全防范设备安装调试12 5.12 工厂信息网络系统安装调试13 5.13 通信系统设备安装调测14 5.14 综合布线系统安装15 5.15 铺设通信管道16 5.16 敷设埋式管道光(电)缆17 5.17 光(电)缆接续与测试六 6 刷油、防腐蚀、绝热安装工程1 6.1 除锈工程2 6.2 刷油、防腐蚀工程3 6.3 绝热工程4 6.4 玻璃钢衬里工程5 6.5 橡胶板及塑料板衬里工程6 6.6 衬铅、搪铅及喷镀工程7 6.7 耐酸砖(板)衬里工程七7 给排水、消防、采暖及通风空调安装工程1 7.1 给排水、消防、采暖管道安装7.2 阀门、水位标尺安装23 7.3 低压器具、水表组成安装4 7.4 卫生器具制作安装5 7.5 供暖器具、小型容器制作安装6 7.6 燃气管道、附件、器具安装7 7.7 消防系统安装8 7.8 通风、空调工程八8 油(气)田集输管道安装工程8.1 钢质管段预制厂预制12 8.2 钢制管道预制厂防腐保温及现场内防腐3 8.3 钢质管道现场安装4 8.4 防腐保温钢质管道现场补口补伤5 8.5 埋地非金属管道运输及安装6 8.6 管道强度及严密性试验7 8.7 其他附属项目九9 长距离输送管道工程9.1 一般段管道安装工程12 9.2 管道跨越工程3 9.3 管道清管、试压、干燥4 9.4 阴极保护工程5 9.5 线路附属工程6 9.6 线路土建工程总说明一、《石油建设安装工程预算定额》(以下简称本定额)共分九册及编制说明。
全国统一安装定额解释
第一册机械设备安装工程1.如何计算设备重量?答:计算设备重量时,除另有规定外;应按设备本体及联体的平台、梯子、栏杆、支架、屏盘、电机、:安全罩和设备本体第一个法兰以内的管道等全部重量计算。
2.本定额如何界定超高范围?答:当设备底座安装标高(不是操作标高)超过地平面±10血时,视为超高。
凡超高安装设备,其超高增加费按人工和机械之和乘以定额册说明规定的系数。
3.起重机轨顶标高10.5m,能不能计算超高费?答:可以计算超高费。
4.设备安装超高计算表中,其设备底座的安装标高起算点从何算起?“安装标高超过lOOm,每增加20m,调整系数增加10个百分点”怎样理解? 答:设备底座的安装标高起算点按地平面±0处,而不是按楼地面计。
安装标高超过100m时,系数的调增是按“每“20m”为一调整单位,调增10个百分点,不足20m则按20m计。
如:某设备底座安装标高为105m,超过5m达不到20m,其系数也应按调增10个百分点计,即超高系数应为1.90+0.10=2.00。
5.压缩机安装中哪些内容不包括在定额中,应另行计算?答:压缩机安装定额中不包括下列内容:(1)除与主机在同一底座上的电动机已包括安装外,其他类型的压缩机均不包括电动机、汽轮机及其他动力机械的安装。
(2)与主机本体联体的各级出入口第一个阀门外的各种管道、空气干燥设备及净化设备、油水分离设备、废油回收设备、自控系统及仪表系统安装以及支架、沟槽、防护罩等制作、加工。
(3)介质的充灌。
(4).主机本体循环油(按设备带有考虑)。
(5)电动机拆装检查及配线、接线等电气工程。
(6)离心压缩机的拆装检查。
6.机械设备运输是如何考虑的?答:机械设备场内水平运输为lOOm;材料、成品、、半成品场内水平运输为300m;垂直吊装±lOm。
7.垂直吊装机械的消耗是如何考虑的?答:本定额垂直吊装机械不是按利用厂房起重机编制的,而是按设备吨位配备吊装机械。

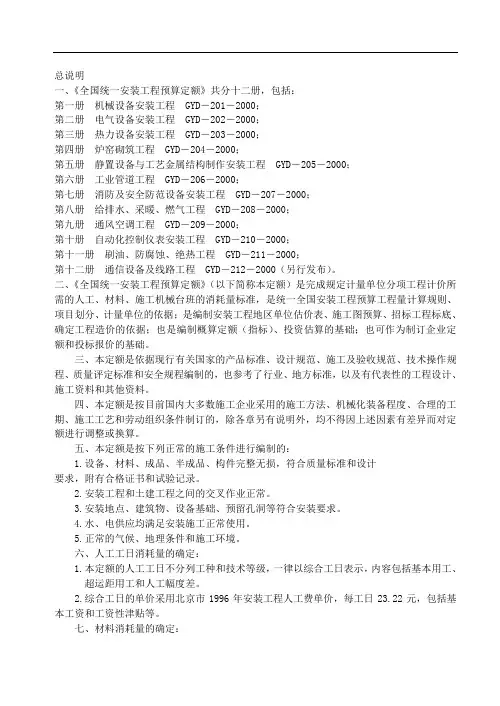

全国统一安装工程预算定额第一册 机械设备安装工程 GYD-201-2000
总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程GYD-201-2000;第二册电气设备安装工程GYD-202-2000;第三册热力设备安装工程GYD-203-2000;第四册炉窑砌筑工程GYD-204-2000;第五册静置设备与工艺金属结构制作安装工程GYD-205-2000;第六册工业管道工程GYD-206-2000;第七册消防及安全防范设备安装工程GYD-207-2000;第八册给排水、采暖、燃气工程GYD-208-2000;第九册通风空调工程GYD-209-2000;第十册自动化控制仪表安装工程GYD-210-2000;第十一册刷油、防腐蚀、绝热工程GYD-211-2000;第十二册通信设备及线路工程GYD-212-2000(另行发布)。
二、《全国统一安装工程预算定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算的基础;也可作为制订企业定额和投标报价的基础。
三、本定额是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.安装工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等符合安装要求。
4.水、电供应均满足安装施工正常使用。
全国统一安装工程预算定额解释汇编第一册范文
全国统一安装工程预算定额解释汇编(第一册)第一册机械设备安装工程问题:本定额与原定额的不同回答:1、本定额取消原定额的第七章“空气压缩设备安装”、第八章“乙炔发生设备安装”、第九章“蓄势站设备安装”、第十章“制氧设备安装”和第十一章“制冷设备安装”,将容器、构件等方面的内容全部编入第十一册“工艺金属结构”和第十五册“化学工业设备”两册内。
将原定额其他各册中的压缩机、风关、泵全部纳入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”、第十章“压缩机安装”。
2、将原定额的第十二章“20吨以内锅炉设备安装”纳入第十四册“热力设备”。
3、原定额第六章“煤气发生设备安装”仍保留在本定额内,编排为第十二章。
4、原定额第十一章“制冷设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。
5、原定额第十章“制氧设备安装”中的“膨胀机安装”编排在本定额第十三章“其他机械安装和设备灌浆”内。
6、原定额第四章“通用机械及试验机械安装”,分别编入本定额第八章“风机安装及拆装检查”、第九章“泵安装及拆装检查”;将“试验机械安装”编入本定额第一章“其他机床安装”;将“柴油机及柴油发电机组安装”编排在本定额第十三章“其他机械安装和设备灌浆”。
7、取消原定额第五章“起重输送设备安装”,分别编入本定额的第四章“起重设备安装”、第五章“起重机轨道安装”、第六章“输送设备安装”和第七章“电梯安装”等四章中。
8、本定额的补充规定:(1)制订不能利用厂房内桥式起重机时的降效系数(详见本定额说明)。
(2)制订本定额一般起重机具的摊销费(详见本定额说明)。
(3)制订超高系数及降效系数(详见本定额说明)。
(4)编制“风机”和“泵”的拆装检查定额(详见本定额说明)。
问题:本定额的使用范围回答:本定额除适用于一般工业与民用常用机械设备安装工程外,其中的风机、泵、压缩机的安装所增加的拆装检查定额,也适用于化学工业的转动设备安装,但不适用于电站和热力工程的专用机泵安装。
安装工程综合定额说明及计算规则
X2022安装工程综合定额编制说明及计算规则总说明一、《X省安装工程综合定额〔2022〕》(以下简称本综合定额)是在《全国统一安装工程预算定额》(第—~十一册、十三册)(GYD-201-2022~GYD-211-2022、GYD-213-2022)和《X 省安装工程综合定额(2022)》根底上,结合我省设计、施工、招投标的实际情况,依据现行国家产品标准、设计标准和施工验收标准、质量评定标准、平安操作规程编制的,共分十二册。
二、本综合定额是编审设计概算、施工图预算、招标操作价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效操作工程造价和衡量投标报价合理性的根底;也作为投标报价,加强企业内部治理和核算的参考。
三、本综合定额适用于全省行政地域内新建、扩建和改建的工业与民用安装工程。
四、本综合定额是完成单位工程量所需的人工、材料、机械、治理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。
五、本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。
六、本综合定额中是按以下正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为根底综合确定的:1. 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2. 各专业工程之间的交叉作业正常。
3. 安装地点、建筑物、设备根底、预留孔洞等均符合安装要求。
4. 水、电供应均满足施工正常使用。
5. 正常的气候、地理条件和施工环境。
七、关于人工:1. 本综合定额的人工不分工种和技术等级,采纳综合用工形式,工日数已包含根本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。
2. 本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,包含根本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费以及单位为生产工人和生产工人个人缴纳的养老保险费、诊治保险费、失业保险费、工伤保险费、生育保险费、住宅公积金。
石油建设安装工程预算定额说明及工程量计算规则
石油建设安装工程预算定额2013版说明及工程量计算规则目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 工业炉(加热炉)安装4 1。
4 工业炉窑砌筑5 1。
5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2。
1 金属储罐制作安装2 2.2 金属球罐组对安装3 2。
3 低温LNG储罐制作安装4 2.4 气柜制作安装5 2.5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装7 2.7 综合辅助项目三 3 工艺管道安装工程1 3.1 油气处理、石油化工工艺管道安装3.1.1 管道安装3.1。
2 管件安装3。
1.3 阀门安装3。
1.4 法兰安装3.1。
5 钢板卷管制作和管件制作3.1。
6 管道试压、吹扫及清洗3.1。
7 管道无损检测、热处理3。
1.8 管道其他项目2 3。
2 低温管道安装3。
2。
1 低温管道安装3.2。
2 低温管件连接3.2。
3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4。
1 变压器2 4。
2 配电设备3 4。
3 母线绝缘子安装4 4.4 电缆5 4。
5 控制设备及低压电气设备安装6 4。
6 电机7 4。
7 起重设备电气安装8 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11。
石油建设安装工程预算定额说明及工程量计算规则
石油建设安装工程预算定额2013版说明及工程量计算规则目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 工业炉(加热炉)安装4 1.4 工业炉窑砌筑5 1.5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2.1 金属储罐制作安装2 2.2 金属球罐组对安装3 2.3 低温LNG储罐制作安装4 2.4 气柜制作安装5 2.5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装7 2.7 综合辅助项目三 3 工艺管道安装工程1 3.1 油气处理、石油化工工艺管道安装3.1.1 管道安装3.1.2 管件安装3.1.3 阀门安装3.1.4 法兰安装3.1.5 钢板卷管制作和管件制作3.1.6 管道试压、吹扫及清洗3.1.7 管道无损检测、热处理3.1.8 管道其他项目2 3.2 低温管道安装3.2.1 低温管道安装3.2.2 低温管件连接3.2.3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘子安装4 4.4 电缆5 4.5 控制设备及低压电气设备安装6 4.6 电机7 4.7 起重设备电气安装8 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 工地运输4.11.2 土石方工程4.11.3 基础工程4.11.4 杆塔工程4.11.5 架线工程12 4.12 电气调试4 附录主要材料损耗率表附录五 5 自动化控制仪表及通信安装工程1 5.1 过程检测仪表的安装调试2 5.2 显示及调节控制仪表的安装调试3 5.3 执行仪表安装调试及仪表回路模拟试验4 5.4 集中检测装置及仪表的安装调试5 5.5 工业计算机安装与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 工厂扩音对讲系统安装调试8 5.8 仪表盘、箱、柜及附件安装9 5.9 仪表附件制作安装10 5.10 火灾自动报警系统安装调试11 5.11 安全防范设备安装调试12 5.12 工厂信息网络系统安装调试13 5.13 通信系统设备安装调测14 5.14 综合布线系统安装15 5.15 铺设通信管道16 5.16 敷设埋式管道光(电)缆17 5.17 光(电)缆接续与测试六 6 刷油、防腐蚀、绝热安装工程1 6.1 除锈工程2 6.2 刷油、防腐蚀工程3 6.3 绝热工程4 6.4 玻璃钢衬里工程5 6.5 橡胶板及塑料板衬里工程6 6.6 衬铅、搪铅及喷镀工程7 6.7 耐酸砖(板)衬里工程七7 给排水、消防、采暖及通风空调安装工程1 7.1 给排水、消防、采暖管道安装2 7.2 阀门、水位标尺安装3 7.3 低压器具、水表组成安装4 7.4 卫生器具制作安装5 7.5 供暖器具、小型容器制作安装6 7.6 燃气管道、附件、器具安装7 7.7 消防系统安装8 7.8 通风、空调工程八8 油(气)田集输管道安装工程1 8.1 钢质管段预制厂预制2 8.2 钢制管道预制厂防腐保温及现场内防腐3 8.3 钢质管道现场安装4 8.4 防腐保温钢质管道现场补口补伤5 8.5 埋地非金属管道运输及安装6 8.6 管道强度及严密性试验7 8.7 其他附属项目九9 长距离输送管道工程1 9.1 一般段管道安装工程2 9.2 管道跨越工程3 9.3 管道清管、试压、干燥4 9.4 阴极保护工程5 9.5 线路附属工程6 9.6 线路土建工程总说明一、《石油建设安装工程预算定额》(以下简称本定额)共分九册及编制说明。
安装工程全统定额解释
第一册机械设备安装工程1.定额中未包括大型设备吊装所用的施工机械费用,请问什么样的设备为大型设备?其所需的施工机械费用如何计算?答:大型设备是指整体设备重量大于60吨的设备。
本册定额中未考虑大型设备的吊装机具,发生时应按施工方案另行计算.2.本册中设备单机试运转包括的内容是哪些?答:设备单机试运转属于整体设备安装内容范畴。
其工作内容应按相应"规范”中规定的为准;不包括机械设备部分以外各系统(如电气、仪表、通风等系统)的试验、调整、试运转。
单机试运转所用的除水、电、气、油、燃料需另计以外的其他材料、人工及机械均已包括在设备安装定额内。
3.本册定额中是否包括设备单机试运转时的配合电工?答:机械设备安装定额内,已包括试运转中所必须配合的电工。
机械设备的电气部分的安装、调整、试验、试运转所需的电工,则包括在相应电气安装定额内。
4.设备本体范围内的管道及附件没有随设备配套供应,需现场进行配制后安装,应怎样计算该部分的制作安装费?答:设备本体范围(以设备图纸为准)内的管道及附件的安装已包括在设备安装工作内容内。
应属设备配套供应而未供应或供应的部件与设备本体图纸不一致需现场进行加工制作时,其制作应另行套用相应定额进行计算.5.机械设备需现场配制金属结构件时,应套用什么定额?答:遇有设备需现场配制金属构件、支架,如单件重量为50kg以内或100kg内可分别执行本册定额1—1448、1449子目;如单件重量超过100kg时,可按第五册相关规定执行。
6.机械设备安装时,利用车间内已有的桥式起重机吊装,执行定额时,是否还要调整定额中的机械费?答:若使用厂房内已有桥式起重机吊装设备就位,在执行定额时不作调整,应按有偿使用处理。
桥式起重机所有者应按使用的情况向使用者收取桥式起重机使用费。
7.什么情况下计算泵、风机、压缩机的拆装检查项目?答:风机、泵、压缩机设备凡是按施工及验收规范规定必须进行拆装检查工作的,或因设备久置或受潮湿等原因建设单位或设计部门提出进行拆装检查的,且实际上做了该项工作,并有双方签字的拆装检查施工记录时,均可计取拆装检查费用。
安徽省安装工程定额章节说明及工程量计算规则(第一册机械设备安装工程)
安徽省安装工程定额章节说明及工程量计算规则(第一册机械设备安装工程)册说明一、第一册《机械设备安装工程》以下简称“本册定额”,适用于通用机械设备的安装工程。
二、本册定额编制的主要技术依据有:1.《通用安装工程工程量计算规范》GB 50856-2013;2.《输送设备安装工程施工及验收规范》GB 50270-2010;3.《金属切削机床安装工程施工及验收规范》GB 50271-2009;4.《锻压设备安装工程施工及验收规范》GB 50272-2009;5.《制冷设备、空气分离设备安装工程施工及验收规范》GB 50274-2010;6.《风机、压缩机、泵安装工程施工及验收规范》GB 50275-2010;7.《铸造设备安装工程施工及验收规范》GB 50277-2010;8.《起重设备安装工程施工及验收规范》GB 50278-2010;9.《机械设备安装工程施工及验收通用规范》GB 50231-2009;10.《全国统一安装工程预算定额》第一册《机械设备安装工程》GYD-2000;11.《全国统一安装工程基础定额》GJD-2006;12.《建设工程劳动定额》LD/T-2008;13.《建设工程施工机械台班费用编制规则》(2015年);14.相关标准图集和技术手册。
三、本册定额除各章另有说明外,均包括下列工作内容:1.安装主要工序。
整体安装:施工准备,设备、材料及工、机具水平搬运,设备开箱检验、配合基础验收、垫铁设置,地脚螺栓安放,设备吊装就位安装、连接,设备调平找正,垫铁点焊,配合基础灌浆,设备精平对中找正,与机械本体联接的附属设备、冷却系统、润滑系统及支架防护罩等附件部件的安装,机组油、水系统管线的清洗,配合检查验收。
解体安装:施工准备,设备、材料及工、机具水平搬运,设备开箱检验、配合基础验收、垫铁设置,地脚螺栓安放,设备吊装就位、组对安装,各部间隙的测量、检查、刮研和调整,设备调平找正,垫铁点焊,配合基础灌浆,设备精平对中找正,与机械本体联接的附属设备、冷却系统、润滑系统及支架防护罩等附件部件的安装,机组油、水系统管线的清洗,配合检查验收。
2016年河南省通用安装工程预算定额-章节说明
总说明一、《河南省通用安装工程预算定额》(HA02-31-2016)(以下简称本定额)是依据《通用安装工程消耗量定额(TY02-31-2015)》(以下简称消耗量定额)、《建设工程施工机械台班费用编制规则(2015)》,《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的工业与民用建筑通用安装工程的新建、扩建和改建工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价依据,是建设工程实行工程量清单招标的工程造价计价基础,是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。
《全国统一安装工程预算定额》工程量计算规则
全国统一安装工程工程量计算规则第一册机械设备安装工程一、定额内凡以设备重量(吨)为计量单位,或以设备重量范围划分时,均以设备的铭牌重量为准;如无铭牌重量,则以产品目录、样本、说明所注明的净重量为准。
二、计算设备重量时,除定额另有规定者外,均包括随主机供货的、与设备联体的电机、屏盘、安全罩、平台、梯子、栏杆、支架以及设备本体第一个法兰以内的管道等全部重量。
三、泵、风机安装1、按不同类型分别以“台”为计量单位,以重量范围划分子目。
2、直联式的泵和风机,以本体和底座的总重量计算。
3、非直联式的泵和风机,以本体和底座的总重量计算,不包括电动机重量,但已包括电动机安装。
四、压缩机安装1、按不同类型分别以“台”为计算单位,以重量范围划分子目。
计算重量时,按下列不同型号分别计算。
(1)活塞式V 、W 型及扇型压缩机、压缩机组,按同一底座上的主机、电动机、仪表盘及附件、底座等的总重量计算。
(2)立式及L 型压缩机、螺杆式压缩机、离心式压缩机,不包括电动机等动力机械重量。
电动机另执行电动机安装定额。
(3)往复式D、M 、H 型对称平衡压缩机,按主机、电动机及随主机成套供应的附属设备的总重量计算。
但附属设备和管道安装另行计算。
第二册电气设备安装工程一、变压器及配电设备1、变压器安装及干燥,按不同电压等级、不同容量分别以“台”为计量单位。
2、变压器油过滤,以“吨”为计量单位,其计算方法如下:(1)变压器安装,定额内未包括绝缘油的过滤。
需过滤时,可按制造厂提供的油量计算。
(2)油断路器及其它充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(吨)=设备油重(吨)* (1+损耗率)3、断路器、负荷开关、电流互感器、耦合电容器、阻波器、电力电容器的安装以“台”为计量单位。
4、隔离开关、熔断器、避雷器、电抗器的安装,以“组”为计量单位,每组按三相计算。
5、结合滤波器的安装,以“套”为计量单位。
每套包括结合滤波器和单极刀闸安装;不包括抱箍、钢支架、紫铜母线的安装,另套本册定额相应项目。
安装定额-机械设备安装工程
机械设备安装工程册说明一、第一册“机械设备安装工程”(以下简称本定额)适用于新建、扩建及技术改造项目的机械设备安装工程。
二、本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装项目的50%计算。
三、本定额主要依据的标准、规范有:1.《机械设备安装工程施工及验收通用规范》GB50231-2009;2.《金属切削机床安装工程施工及验收规范》GB50271-2009;3.《锻压设备安装工程施工及验收规范》GB50272-2009;4.《铸造设备安装工程施工及验收规范》GB50277-2010;5.《压缩机、风机、泵安装工程施工及验收规范》GB50275-2010;6.《制冷设备、空气分离设备安装工程施工及验收规范》GB50274-2010;7.《起重设备安装工程施工及验收规范》GB50278-2010;8.《连续输送设备安装工程施工及验收规范》GB50270-2010;9.《电力建设施工及验收技术规范》(汽轮机组篇)DL5011-92;10.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-95;11.《化工机器安装工程施工及验收规范》(通用规定)HGJ20203-2000;12.《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ204-83;13.《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ205-92;14.《化工机器安装工程施工及验收规范》(中小型活塞式压缩机)HGJ206-92;15.《化工机器安装工程施工及验收规范》(化工泵用)HGJ207-83;16.《机械产品目录》;17.《全国统一安装工程预算定额》GYD-201-2000;18.《全国统一安装工程基础定额》(2006年);19.《建设工程劳动定额-安装工程》(LD/T74.1-4-2008);20.《全国统一安装工程预算定额河北消耗量定额》(HEBGYD-C01—2008)。
四、本定额除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
安装定额章节说明及工程量计算规则-第一册机械设备安装工程
目录第一册机械设备安装工程 0第一章:起重设备安装 (2)第二章:起重机轨道安装 (3)第三章:输送设备安装 (4)第四章:电梯安装 (5)第五章:风机安装 (7)第六章:泵安装 (9)第七章:压缩机安装 (11)第八章:其它机械安装及灌浆 (12)第九章:附属设备安装 (13)第一册机械设备安装工程册说明一、《深圳市安装工程消耗量标准》第一册《机械设备安装工程》(以下称”本册”)适用于新建、扩建及技术改造项目的机械设备安装工程。
二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.《机械设备安装工程施工及验收通用规范》GB 50231-1998。
2.《压缩机、风机、泵安装工程施工及验收规范》GB 50275-1998.3。
《制冷设备、空气分离设备安装工程施工及验收规》GB 50274-1998.4.《起重设备安装工程施工及验收规范》GB 50278-1998。
5.《连续输送设备安装工程施工及验收规范》GB 50270-1998。
6.《化工机器安装工程施工及验收规范》(通用规定)HGJ203-1983.7。
《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ 204—1983。
8。
《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ 205—1992。
9.《化工机器安装工程施工及验收规范》(中小型活塞式压缩机)HGJ 206-1992.10。
《化工机器安装工程施工及验收规范》(化工泵用)HGJ207—1983.11.《机械产品目录》(2002年).12.《深圳市施工机械台班》(2003)。
三、本册除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,设备、材料及工、机具搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
石油建设安装工程预算定额说明及工程量计算规则
石油建设安装工程预算定额2013版说明及工程量计算规则目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1.1 机械设备安装2 1.2 静置设备制作及安装3 1.3 工业炉(加热炉)安装4 1.4 工业炉窑砌筑5 1.5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2.1 金属储罐制作安装2 2.2 金属球罐组对安装3 2.3 低温LNG储罐制作安装4 2.4 气柜制作安装5 2.5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装7 2.7 综合辅助项目三 3 工艺管道安装工程1 3.1 油气处理、石油化工工艺管道安装3.1.1 管道安装3.1.2 管件安装3.1.3 阀门安装3.1.4 法兰安装3.1.5 钢板卷管制作和管件制作3.1.6 管道试压、吹扫及清洗3.1.7 管道无损检测、热处理3.1.8 管道其他项目2 3.2 低温管道安装3.2.1 低温管道安装3.2.2 低温管件连接3.2.3 低温阀门安装3.2.4 低温法兰安装3.2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4.1 变压器2 4.2 配电设备3 4.3 母线绝缘子安装4 4.4 电缆5 4.5 控制设备及低压电气设备安装6 4.6 电机7 4.7 起重设备电气安装8 4.8 配管、配线9 4.9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4.11.1 工地运输4.11.2 土石方工程4.11.3 基础工程4.11.4 杆塔工程4.11.5 架线工程12 4.12 电气调试4 附录主要材料损耗率表附录五 5 自动化控制仪表及通信安装工程1 5.1 过程检测仪表的安装调试2 5.2 显示及调节控制仪表的安装调试3 5.3 执行仪表安装调试及仪表回路模拟试验4 5.4 集中检测装置及仪表的安装调试5 5.5 工业计算机安装与调试6 5.6 仪表管路敷设、伴热及脱脂7 5.7 工厂扩音对讲系统安装调试8 5.8 仪表盘、箱、柜及附件安装9 5.9 仪表附件制作安装10 5.10 火灾自动报警系统安装调试11 5.11 安全防范设备安装调试12 5.12 工厂信息网络系统安装调试13 5.13 通信系统设备安装调测14 5.14 综合布线系统安装15 5.15 铺设通信管道16 5.16 敷设埋式管道光(电)缆17 5.17 光(电)缆接续与测试六 6 刷油、防腐蚀、绝热安装工程1 6.1 除锈工程2 6.2 刷油、防腐蚀工程3 6.3 绝热工程4 6.4 玻璃钢衬里工程5 6.5 橡胶板及塑料板衬里工程6 6.6 衬铅、搪铅及喷镀工程7 6.7 耐酸砖(板)衬里工程七7 给排水、消防、采暖及通风空调安装工程1 7.1 给排水、消防、采暖管道安装2 7.2 阀门、水位标尺安装3 7.3 低压器具、水表组成安装4 7.4 卫生器具制作安装5 7.5 供暖器具、小型容器制作安装6 7.6 燃气管道、附件、器具安装7 7.7 消防系统安装8 7.8 通风、空调工程八8 油(气)田集输管道安装工程1 8.1 钢质管段预制厂预制2 8.2 钢制管道预制厂防腐保温及现场内防腐3 8.3 钢质管道现场安装4 8.4 防腐保温钢质管道现场补口补伤5 8.5 埋地非金属管道运输及安装6 8.6 管道强度及严密性试验7 8.7 其他附属项目九9 长距离输送管道工程1 9.1 一般段管道安装工程2 9.2 管道跨越工程3 9.3 管道清管、试压、干燥4 9.4 阴极保护工程5 9.5 线路附属工程6 9.6 线路土建工程总说明一、《石油建设安装工程预算定额》(以下简称本定额)共分九册及编制说明。
全国统一安装工程预算定额说明及计算规则
第一册说明 一、第一册《机械设备安装工程》 (以下简称本定额)适用于新建、扩建及技术改造项目 的机械设备安装工程。 二、本定额若用于旧设备安装时,旧设备的拆除费用,按相应安装定额的 50%计算。 三、本定额主要依据的标准、规范有: 1.《机械设备安装工程施工及验收通用规范》GB 50231-98。 2.《金属切削机床安装工程施工及验收规范》GB 50271-98。 3.《锻压设备安装工程施工及验收规范》GB 50277-98。 4.《铸造设备安装工程施工及验收规范》GB 50278-98。 5.《压缩机、风机、泵安装工程施工及验收规范》GB 50275-98。 6.《制冷设备、空气分离设备安装工程施工及验收规范》GB 50274-98。 7.《起重设备安装工程施工及验收规范》GB 50278-98。 8.《连续输送设备安装工程施工及验收规范》GB 50280-98。 9.《电力建设施工及验收技术规范》 (汽轮机组篇)DL 5011-92。 10.《电力建设施工及验收技术规范》 (锅炉机组篇)DL/T 5047-95。 11.《化工机器安装工程施工及验收规范》 (通用规定)HGJ 203-83。 12.《化工机器安装工程施工及验收规范》 (对置式压缩机)HGJ 204-83。 13.《化工机器安装工程施工及验收规范》 (离心式压缩机)HGJ 205-92。 14. 《化工机器安装工程施工及验收规范》 (中小型活塞式压缩机)HGJ 206-92。 15.《化工机器安装工程施工及验收规范》 (化工泵用)HGJ 207-83。 16.《机械产品目录》 (1996 年) 。 17.《全国统一施工机械台班费用定额》 (1998 年) 。 18.《全国统一安装工程基础定额》 。 19.《全国统一建筑安装劳动定额》 (1998 年) 。 四、本定额除各章另有说明外,均包括下列工作内容: 1.安装主要工序:施工准备,设备、材料及工、机具水平搬运,设备一箱、点件、外观 检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安 放垫铁及地脚螺栓,设备,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。 2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、 搭拆、退库等。 3.施工及验收规范中规定的调整、试验及无负荷试运转。 4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一 个法兰以内的管道等安装。 5.工种间交叉配合的停歇时间,临时移动水、电源时间,以及配合质量检查、交工验收、 收尾结束等工作。 五、本定额除各章另有说明外,均不包括下列内容,发生时应另行计算。 1.设备自设备仓库运运载安装现场指定堆放地点的搬运工作。 2.因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆 工作。
2019河南省通用安装工程预算定额-章节说明
总说明一、《河南省通用安装工程预算定额》(HA02-31-2016)(以下简称本定额)是依据《通用安装工程消耗量定额(TY02-31-2015)》(以下简称消耗量定额)、《建设工程施工机械台班费用编制规则(2015)》,《建设工程施工仪器仪表台班费用编制规则(2015)》;参照《建设工程工程量清单计价规范》(GB50500-2013)(以下简称《计价规范》),住房和城乡建设部、财政部《关于印发(建筑安装工程费用项目组成)的通知》(建标[2013]44号),住房和城乡建设部《关于做好建筑业营改增建设工程计价依据调整准备工作的通知》(建办标[2016]4号),结合我省建设领域工程计价改革需要编制的。
二、本定额适用于河南省行政区域内的工业与民用建筑通用安装工程的新建、扩建和改建工程。
三、本定额是编审投资估算指标、设计概算、施工图预算、招标控制价依据,是建设工程实行工程量清单招标的工程造价计价基础,是编制企业定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。
四、本定额工程造价计价程序表中规定的费用项目包括分部分项工程费、措施项目费、其他项目费、规费、增值税。
本定额基价各项费用按照增值税原理编制,适用一般计税方法,各项费用均不含可抵扣增值税进项税额。
五、本定额基价由人工费、材料费、机械使用费、其他措施费、安文费、管理费、利润、规费组成,工程造价计价时可按需分析统计、核算。
其他措施费不发生或部分发生可作调整。
六、本定额中定额子目编号含有“Ha”字母的定额子目,为我省扩充标记。
七、本定额基价是定额编制基期暂定价,按市场最终定价原则,基价中涉及的有关费用按动态原则调整。
八、本定额基价中的人工费是根据《消耗量定额》与有关规定,经测算的基期人工费。
基期人工费在本定额实施期,由工程造价管理机构结合建筑市场情况,定期发布相应的价格指数调整。
九、本定额基价中的材料费是根据《消耗量定额》与本定额基价的材料单价计算的基期材料费,在工程造价的不同阶段(招标、投标、结算),材料价格可按约定调整。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一册机械设备安装工程 (1)第一章:起重设备安装 (3)第二章:起重机轨道安装 (4)第三章:输送设备安装 (5)第四章:电梯安装 (6)第五章:风机安装 (8)第六章:泵安装 (10)第七章:压缩机安装 (12)第八章:其它机械安装及灌浆 (13)第九章:附属设备安装 (14)第一册机械设备安装工程册说明一、《深圳市安装工程消耗量标准》第一册《机械设备安装工程》(以下称"本册")适用于新建、扩建及技术改造项目的机械设备安装工程。
二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.《机械设备安装工程施工及验收通用规范》GB 50231-1998。
2.《压缩机、风机、泵安装工程施工及验收规范》GB 50275-1998。
3.《制冷设备、空气分离设备安装工程施工及验收规》GB 50274-1998。
4.《起重设备安装工程施工及验收规范》GB 50278-1998。
5.《连续输送设备安装工程施工及验收规范》GB 50270-1998。
6.《化工机器安装工程施工及验收规范》(通用规定)HGJ203-1983。
7.《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ 204-1983。
8.《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ 205-1992。
9.《化工机器安装工程施工及验收规范》(中小型活塞式压缩机)HGJ 206-1992。
10.《化工机器安装工程施工及验收规范》(化工泵用)HGJ207-1983。
11.《机械产品目录》(2002年)。
12.《深圳市施工机械台班》(2003)。
三、本册除各章另有说明外,均包括下列工作内容:1.安装主要工序:施工准备,设备、材料及工、机具搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、灌浆、单机试运转。
2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、搭拆、退库等。
3.施工及验收规范中规定的调整、试验及无负荷试运转。
4.与设备本体连体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装。
5.工种间交叉配合的停歇时间,临时移动水、电源时间,以及配合质量检查、交工验收、收尾结束等工作。
四、本册除各章另有说明外,均不包括下列内容,发生时应另行计算。
1.设备基础的铲磨,地脚螺栓孔的修整、预压,以及在木砖地层上安装设备所需增加的费用。
2.设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等的修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作。
3.特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用。
4.设备本体无负荷试运转所用的水、电、气、油、燃料等。
5.负荷试运转、联合试运转、生产准备试运转。
6.专用垫铁、特殊垫铁(如螺栓调整垫铁、球型垫铁等)和地脚螺栓的价值。
7.脚手架搭拆。
8.设计变更或超规范要求所需增加的费用。
9.设备的拆装检查(或解体拆装)。
10.电气系统、仪表系统、通风系统、设备本体第一个法兰以外的管道系统等的安装、调试工作;非与设备本体连体的附属设备或附件(如平台、梯子、栏杆、支架、容器、屏盘等)的制作、安装、刷油、防腐、保温等工作。
五、本册设备重量均以设备的铭牌重量为准;如无铭牌重量的,则以产品目录、样本、说明书所注的设备重量为准,具体计算要求参见章说明。
六、关于下列各项费用的规定(电梯安装除外)。
1.超高费用:设备底座的安装标高,如超过地平面正或负10m时,则子目的人工和机械按表1乘以调整系数。
表1 安装标高超过正或负[10m]调整系数表和机械乘以50%计算。
第一章:起重设备安装说明一、本章子目适用范围如下:1.工业用的起重设备安装。
2.起重量为0.5~400t。
3.适应不同结构、不同用途的起重机安装,包括手动、电动。
二、本章子目包括下列内容:1.起重机静负荷、动负荷及超负荷试运转。
2.必需的端梁铆接。
3.解体供货的起重机现场组装。
三、本章子目不包括试运转所需的重物供应和搬运。
四、本章子目不包括脚手架的搭拆工作。
使用本章子目时,每安装一台起重机,可按下表计算脚手架搭拆费用。
表1-1脚手架搭拆费用表工程量计算规则一、起重机安装,区分起重机主钩的起重量和跨距,以"台"计算。
二、双小车起重机,区分两个小车的起重量,以"台"计算。
三、双钩挂梁桥式起重机,区分两个钩的起重量,以"台"计算。
四、梁式起重机、臂行及旋臂起重机、电动葫芦及单轨小车安装,区分起重机的起重量和不同类型及名称,以"台"计算。
第二章:起重机轨道安装说明一、本章子目适用范围如下:1.工业用起重输送设备的轨道安装。
2.地轨安装。
二、本章子目包括下列内容:1.测量、领料、下料、矫直、钻孔。
2.车档制作与安装的领料、下料、调直、组装、焊接、刷漆等。
三、本章子目不包括下列内容:1.吊车梁调整及轨道枕木干燥、加工、制作。
2."8"字型轨道加工制作。
3."8"字型轨道工字钢轨的立柱、吊架、支架、辅助梁等的制作与安装。
4.脚手架的搭拆。
一、起重机轨道安装,区分轨道的标准图号、型号、固定型式和纵、横向孔距安装部位,按单根轨道长度以"m"计算。
二、车档制作按施工图示尺寸,以"t"计算,车档安装按每个重量,以"每组4个"计算。
第三章:输送设备安装说明一、本章子目适用范围如下:1.斗式提升机。
2.刮板输送机。
3.板式(裙式)输送机。
4.螺旋输送机。
5.悬挂输送机。
6.固定式胶带输送机(增加2m)。
7.卸矿车及皮带秤。
二、本章子目包括下列内容:机头、机尾、机架、轨道、托辊、拉紧装置、传动装置等安装及皮带敷设。
三、本章子目不包括下列内容:1.钢制外壳、刮板、漏斗制作安装;2.特殊试验。
四、刮板输送机子目单位是按一组驱动装置计算的。
如超过一组时,则将输送长度除以驱动装置组数(即m/组数),以所得m/组数来选用相应的子目,再以组数乘以该子目,即得其费用。
例如:某刮板输送机,宽为420mm,输送长度为250m,其中共有四组驱动装置,则其m/组数为250m除以4组等于62.5m/组,应选用定额"420mm宽以内;80m/组以内"的子目,现该机有四组驱动装置,因此将该子目乘以4,即得该台刮板输送机的费用。
一、斗式提升机区分提升机型号、提升高度,以"台"计算。
二、刮板输送机按输送长度除以双驱动装置组数及槽宽,以"组"计算。
三、板式(裙式)输送机区分链轮中心距和链板宽度,以"台"计算。
四、螺旋输送机区分公称直径和机身长度,以"台"计算。
五、悬挂式输送机区分驱动装置、转向装置、接紧装置和重量,以"台"计算。
六、链条安装区分链片式、链板式、链环式、试运转、抓取器,以"m"计算。
七、固定式胶带输送机区分带宽和输送长度,以"台"计算。
八、卸矿车及皮带称按带宽,以"台"计算。
第四章:电梯安装说明一、本章子目适用于额定速度2.50 m/s以下电梯安装,电梯划分按GB/T7025.1~3-1997(同IS04190):表4-1 电梯分类表说明二、本章子目包括下列内容:1.准备工作、搬运、放样板、放线、清理预埋件及道架、道轨、缓冲器等安装。
2.组装轿厢、对重及门厅安装。
3.稳工字钢、曳引机、抗绳轮、复绕绳轮、平衡绳轮。
4.挂钢丝绳、钢带、平衡绳。
5.清洗设备、加油、调整、试运行。
三、本章子目不包括下列内容:1.各种支架的制作。
2.电气工程部分。
3.脚手架的搭拆。
4.电梯喷漆。
四、注意事项:1.电梯门厅按每层一门,轿厢门按每部一门为准。
如需增减时,按增减厅门和轿厢门的相应子目计算。
2.主材、紧固件、附件及备件等,按设备带有考虑。
3.两部及两部以上并列运行及群控电梯,每部应增加工日:30层以内增加7工日,50层以内增加9工日,80层以内增加11工日,100层以内增加13工日,120层以内增加15工日。
4.安装电梯的楼层高度按平均层高4m以内考虑,如超过4m时,应按增加提升高度子目计算。
5.本章子目是以室内地坪±0.000以下为地坑(下缓冲)考虑的,如遇区间电梯地坑(下缓冲)在中间层时,其下部楼层垂直搬运工作另行计算。
6. 本章子目已考虑了高层作业因素。
7. Ⅰ、Ⅱ类电梯安装子目按额定载重量1000kg以下考虑,如额定载重量大于1000kg 则执行相应子目,其人工、机械乘以系数1.05。
8、Ⅲ类电梯安装执行Ⅰ、Ⅱ类电梯安装相应子目,其人工、机械乘以系数1.05。
9、Ⅳ类电梯安装(额定载重量1000kg以下)执行Ⅰ、Ⅱ类电梯安装相应子目;如额定载重量1000kg以下,则执行相应子目人工、机械不变;如额定载重量为3000kg以下则其人工、机械乘以系数1.05;如额定载重量为5000kg以下则其人工、机械乘以系数1.10。
10、Ⅴ类电梯安装按载重量0.25t以内,无司机操作考虑的,如其底盘面积超过1.6m2时,人工乘以系数1.2。
载重量大于0.25t的Ⅴ类电梯,则按Ⅳ类电梯相应的办法执行。
工程量计算规则一、电梯安装均区分层、站数,以"部"计算。
厅门按每层一门、轿厢门按每部一门为准,如需增减时,按增减厅门、轿厢门的相应子目计算;电梯提升高度,以每层4m以内为准,超过4m时,按增减提升高度相应子目计算。
二、电梯增减厅门、轿厢门区分手动、电动和V类(小型杂物电梯),以"个"计算。
增减提升高度以"m"计算,按每提升1m计算。
三、辅助子目的金属门套安装以"套"计算。
直流电梯发电机组安装以"组"计算;角钢牛腿制作安装以"个"计算;电梯机器钢板底座制作以"座"计算。
第五章:风机安装说明一、本章子目适用范围如下:1.离心式通(引)风机:包括中低压离心通风机、排尘离心通风机、耐腐蚀离心通风机、防爆离心通风机、高压离心通风机、锅炉离心通风机、煤粉离心通风机、矿井离心通风机、抽烟通风机、多翼式离心通风机、化铁炉风机、硫酸鼓风机、恒温冷暖风机、暖风机、低噪音离心通风机、低噪音屋顶离心通风机。
