变电所安装安全技术措施

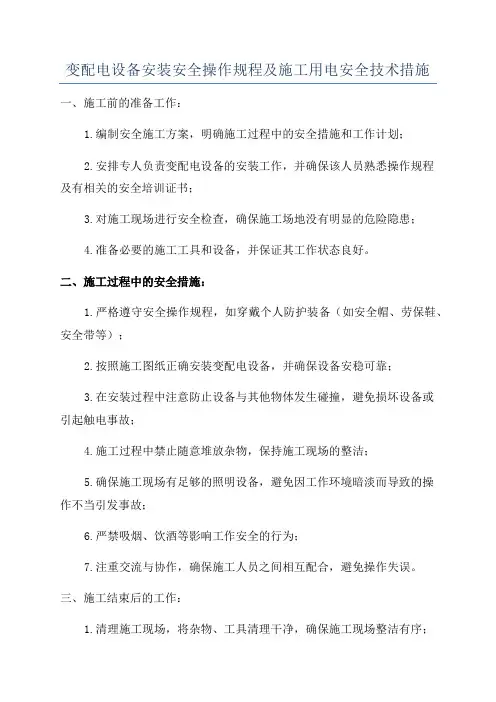

变配电设备安装安全操作规程及施工用电安全技术措施

变配电设备安装安全操作规程及施工用电安全技术措施一、施工前的准备工作:1.编制安全施工方案,明确施工过程中的安全措施和工作计划;2.安排专人负责变配电设备的安装工作,并确保该人员熟悉操作规程及有相关的安全培训证书;3.对施工现场进行安全检查,确保施工场地没有明显的危险隐患;4.准备必要的施工工具和设备,并保证其工作状态良好。
二、施工过程中的安全措施:1.严格遵守安全操作规程,如穿戴个人防护装备(如安全帽、劳保鞋、安全带等);2.按照施工图纸正确安装变配电设备,并确保设备安稳可靠;3.在安装过程中注意防止设备与其他物体发生碰撞,避免损坏设备或引起触电事故;4.施工过程中禁止随意堆放杂物,保持施工现场的整洁;5.确保施工现场有足够的照明设备,避免因工作环境暗淡而导致的操作不当引发事故;6.严禁吸烟、饮酒等影响工作安全的行为;7.注重交流与协作,确保施工人员之间相互配合,避免操作失误。
三、施工结束后的工作:1.清理施工现场,将杂物、工具清理干净,确保施工现场整洁有序;2.对变配电设备进行检查,确保每个设备的安装质量符合安全标准;3.进行安全验收,确保变配电设备的安装工作符合相关的安全规定;4.审核完毕后,对施工人员进行总结和安全培训,提高他们的安全意识和技能。
施工用电安全技术措施:一、施工前的准备工作:1.确保工地的电力设施符合施工需要,并符合电气安全规范;2.对施工用电设备进行检查和测量,确保设备的安全性和可靠性;3.制定施工用电方案,明确用电的功率、电流等参数,并合理规划电缆敷设路径;4.安排专人负责用电工作,并确保该人员熟悉用电操作规程及有相关的安全培训证书。
二、施工过程中的安全措施:1.严格遵守电气安全规范和用电操作规程,确保用电安全;2.在用电设备附近设置明显的警示标志,提示人员注意电气隐患;3.使用专用电源,并确保电压、电流的稳定性,避免因电压过高或过低而引发设备故障或触电事故;4.在用电设备上设置漏电保护器,确保人员和设备的安全;5.定期检查用电设备的连接线路和接头,确保其良好接触和接地;6.确保电缆敷设的安全性,避免电缆短路、断路等情况的发生;7.在用电工作区域设置合适的防护设施,如绝缘垫、防护栅栏等,防止人员误碰触电设备。
变电站施工安全技术组织措施

变电站施工安全技术组织措施随着电力行业的迅速发展,变电站的建设和改造工程也在逐渐增加。
然而,由于变电站施工过程中存在一系列的安全风险,必须通过科学合理的技术组织措施来保障施工过程的安全性。
本文将探讨变电站施工安全技术组织措施的重要性,并介绍一些常用的措施和方法。
1. 施工前的准备工作在进行变电站的施工前,需要进行详细的准备工作。
首先,必须明确施工任务的目标和要求,并制定相应的计划。
其次,需要分析施工过程中可能出现的安全风险和隐患,并制定相应的应对措施。
在准备工作期间,还需进行人员培训,确保相关人员熟悉操作规程,并具备必要的安全意识和技能。
2. 施工现场的安全管理确保施工现场的安全是变电站施工的首要任务。
为了实现这一目标,施工现场应设置明显的安全警示标志,并划定相应的安全通道。
此外,施工现场还应配备必要的安全设施,如安全网、防护栏杆等,以防止人员和设备从高处坠落。
对于高危区域,应设置明显的警戒线,并派遣专人负责监督和管理。
3. 施工人员的安全防护施工人员的安全防护是确保施工过程安全的重要环节。
所有参与施工的人员都必须佩戴符合标准的个人防护装备,如安全帽、防护眼镜、防护手套等。
在特殊环境下,还需要配备专业的防护装备,如防毒面具、防静电衣等。
此外,施工人员还需要接受相关的安全培训,掌握紧急逃生和救援知识,提高应对不同突发情况的能力。
4. 施工设备的安全监测与维护在变电站施工过程中,使用的各种设备都需要进行安全监测与维护。
在设备启动前,必须进行全面的检查,确保设备正常运行。
定期进行设备维护和保养,及时排除潜在的故障和隐患。
另外,施工现场还应设置相应的灭火器材,并定期检查和维护,以应对可能发生的火灾风险。
5. 协同施工与合理布置变电站施工涉及多个工种和专业技术要求,必须进行协同施工和合理布置。
首先,各个施工工种之间必须密切配合,确保施工过程的无缝衔接。
其次,合理布置施工区域,确保不同工种之间的相互影响最小化。

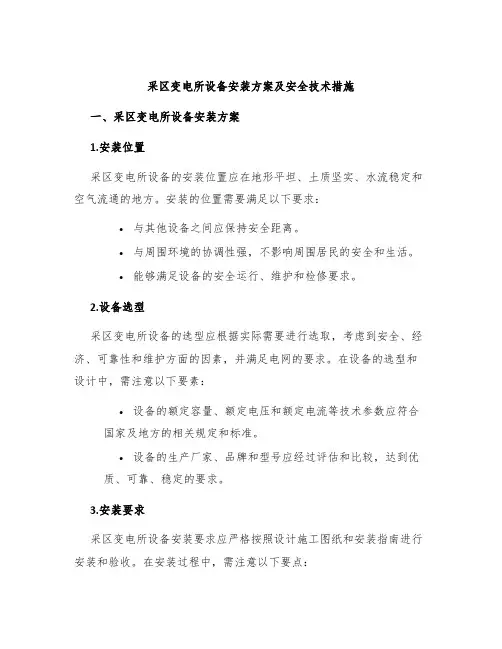

采区变电所设备安装方案及安全技术措施

采区变电所设备安装方案及安全技术措施一、采区变电所设备安装方案1.安装位置采区变电所设备的安装位置应在地形平坦、土质坚实、水流稳定和空气流通的地方。
安装的位置需要满足以下要求:•与其他设备之间应保持安全距离。
•与周围环境的协调性强,不影响周围居民的安全和生活。
•能够满足设备的安全运行、维护和检修要求。
2.设备选型采区变电所设备的选型应根据实际需要进行选取,考虑到安全、经济、可靠性和维护方面的因素,并满足电网的要求。
在设备的选型和设计中,需注意以下要素:•设备的额定容量、额定电压和额定电流等技术参数应符合国家及地方的相关规定和标准。
•设备的生产厂家、品牌和型号应经过评估和比较,达到优质、可靠、稳定的要求。
3.安装要求采区变电所设备安装要求应严格按照设计施工图纸和安装指南进行安装和验收。
在安装过程中,需注意以下要点:•设备的安装位置应在基础之上,基础的质量应符合国家及地方相关规定和标准。
•设备的安装过程中,应注意电缆布线的合理设计和保护,电缆和电器元器件之间不能相互干扰。
•在设备的安装过程中,应按照标准验收和记录,以便日后的运行、检修和维护。
二、采区变电所安全技术措施1.安全指导和培训对于采区变电所内的工作人员和维修人员,应进行安全指导和培训,确保其具备相关安全知识和操作技能。
同时,应采取以下措施:•制订相关操作规范和安全标准。
•指定专人负责变电所日常安全监测和检查。
•安排定期维护和检修,保证设备的良好状态。
•尽可能采用安全装备和防护措施,防止人员和设备遭受危险和损害。
2.火灾防护采区变电所内易发生火灾,因此需要采取相应的火灾防控措施,保障人员和设备的安全。
可采用以下方案:•严格控制火源进入变电所内。
•安装火警自动探测器和报警装置,及时发现和控制火灾。
•安装消防设备和消防水源,确保现场消防能够及时响应。
3.环境保护采区变电所环境保护,包括噪声、废气、废水、废物等方面的问题,应按照标准进行防治和管理。
变电站施工安全技术(4篇)

变电站施工安全技术是指在变电站建设过程中,采取一系列安全措施和技术手段,确保变电站施工过程中人员和设备的安全。
下面将详细介绍变电站施工安全技术。
一、合理区分施工地段变电站施工地段的区分应合理、清晰,需要根据施工进度、工种类型、人员流动等因素进行综合考虑。
施工区域应明确划分为高压区、低压区、仓库区、机房区等几个不同的区域。
根据不同的区域,采用不同的防护措施和技术手段,确保施工安全。
二、做好施工现场的安全排查在施工现场进行安全排查是保证施工安全的重要环节。
在施工前,必须对施工现场进行全面细致的安全检查,包括隐患排查和环境评估,特别是对高压设备、电气线路、安全通道等关键部位进行检查和评估,发现问题及时解决,并采取临时性的隔离措施。
三、严格执行施工操作规程在变电站施工中,严格执行施工操作规程是保障施工安全的基本要求。
施工人员必须按照规程进行施工操作,不得随意更改或省略施工步骤。
特别是在高压区域进行施工时,必须按照规程佩戴好安全防护用品,确保人身安全。
四、加强现场安全培训进行施工前的安全培训是提高施工人员安全意识的重要途径。
通过培训,使施工人员了解施工安全相关的法律法规、操作规程、安全措施等,提高他们的安全责任感和事故防范意识。
同时,也需要对施工人员进行定期的安全技能培训,提高他们的操作技术和应急处理能力。
五、加强安全现场管理对变电站施工现场进行科学管理是保证施工安全的关键。
需要建立健全的管理体系,明确各级管理人员的职责和权限,严格执行安全操作规程,做好现场巡查工作,发现问题及时处理。
同时,施工现场要配备必要的安全设施和消防设备,确保施工人员的安全。
六、加强施工人员的安全意识教育提高施工人员的安全意识是保证施工安全的根本措施。
需要通过安全教育、事故案例分析等方式,向施工人员宣传安全知识,培养其安全意识,提高其自我保护能力。
同时,要加强对施工人员的监督和指导,及时纠正不良的施工行为,确保施工安全。
七、防止火灾和爆炸事故火灾和爆炸事故是变电站施工中最常见的安全隐患。
变电所新增设备安装施工安全技术措施

变电所新增设备安装施工安全技术措施前言变电所是电力系统中重要的能源转换和分配场所,在其建设过程中,需要进行多项设备安装施工。
变电所安装施工的质量与安全直接关系到电力系统的正常运行,因此,必须严格遵守相关安全技术措施,杜绝安全事故的发生。
本文将从安装施工的要求、安全技术措施以及操作规范等方面来详细阐述变电所新增设备安装施工的安全技术措施,以确保变电所施工过程中的安全。
安装施工的要求变电所施工作业的环境相对较差,设备标准化程度较高,需要严格完成安全要求。
具体有以下几点要求:前期准备在施工之前,必须要进行准确的测量工作,合理规划工程布局,确保每台设备在建设中的位置、轮廓、连接口和安放方式清晰无误。
同时,也要确保施工区域的通风、照明、防止跌落、通道畅通、地面平整、卫生、保洁等硬件设置及软性环境做到相应要求,以保证施工安全。
施工操作在设备施工过程中,为了保证现场的操作安全,要严格按照现场规定的安全施工程序操作,防止电气事故、机械事故、人员伤亡等意外情况的发生。
安全防护措施在设备安装施工区域设置牢固、合理的防护栏杆、安全围挡、信号标识等装置,营造出安全、有序的施工环境。
同时,对施工现场的安全隐患,要进行及时排除或整改,确保设备安装施工过程中的安全。
安全技术措施电气安全技术措施在变电所设备安装时,需要有专业的电气技术人员,通过对电气接线的质量管理,保证设备电气功能安全稳定。
同时还需要对电压等级、电压电流的互感器、变压器、开关等设备进行检修、检测和校准,保障各项工作安全可靠。
机械安全技术措施在进行设备安装施工时,一些机械或物体可能存在危险。
为此,需要对施工人员进行专业的培训,掌握相关安全规定和使用技能。
此外,还要在施工现场设置防护设施,减少机械安全事故的发生。
管理安全技术措施为遵守现行的安全有关规定,需要在设备安装施工前要做好相关检查工作,确保检查不合格的问题得到及时整改,确保施工过程的有质量控制。
此外,还需要建立安全管理制度,以安全为重点,加强对施工现场人员的管理。
井下安装变电所安全技术措施资料

井下安装变电所安全技术措施资料在煤矿、煤层气和隧道等地下建筑物中,通常需要安装变电所以提供电力供应。
然而,在井下进行变电所的安装与维护需要进行更高的安全技术措施以保证工作人员的安全。
本文将会讨论井下安装变电所的安全技术措施。
安全技术措施1.现场调查在设计和安装变电所之前,必须先进行井下现场调查。
工程师必须仔细检查井下地形、气体和水文环境等方面。
2.现场测试在进行装置前,必须对待安装的变电所现场进行测试。
测试员必须对待安装的电器设备进行安全性能检查,包括但不限于电流、电压、电量、接地电阻等项目的检测。
3.维护记录必须严格记录所有变电所维护信息。
每一次维护都被记录,检查所有部件复合情况。
这些记录应保存至少五年。
4.安全措施在现场进行变电所安装和维护时,应遵守以下安全规定:•禁止点火、吸烟、使用明火。
•必须佩戴适当的个人防护装备,如手套、眼镜、安全鞋和口罩。
•操作人员应该定期地接受特殊的训练,确保他们了解他们的工作并了解怎样正确地操作设备。
5.紧急情况在紧急情况下,工作人员必须迅速采取必要措施,包括通知管理人员、打开变电所、停止供电和立即疏散避难。
6.废弃物处理所有废弃物必须正确处理。
包括不合格的设备、过时的器材、不合乎规格的工具。
废弃物应该分类储存,并将有害或污染物品送到市政管理部门处理。
井下安装变电所是一个相对复杂的工作,需要进行严格的安全技术措施。
在安装、维修和拆卸变电所时,必须严格遵守规定,以确保工作场所的安全。
工程师需要在设计和现场检查过程中进行全面的调查和测试,并记录他们的任何发现和行动。
最后,在进行变电所工作时,工作人员需要不断接受培训,以更好地理解他们在做什么,为所有参与者提供更高的安全保障。
变电所安装开关柜安全技术措施

变电所安装开关柜安全技术措施变电所是电力系统的重要组成部分,承担着电能输配、开关控制等重要任务,而开关柜则是变电所中的核心设备之一、为了确保变电所安全稳定运行,必须采取一系列的安全技术措施。
以下是关于变电所安装开关柜的安全技术措施的一些建议。
1.接地保护措施:开关柜应有良好的接地装置,确保设备与大地之间的电位差不超过规定的值。
同时,要定期检查接地装置的连接情况,确保接地的可靠性。
2.绝缘保护措施:开关柜内的设备应具备良好的绝缘性能,且绝缘电阻要满足规定的要求。
在开关柜安装过程中,要避免设备与设备之间的相互干扰,保证绝缘不受损坏。
3.防护罩和防护措施:开关柜应配备防护罩,以保护设备免受外界物体和环境的侵害。
同时,在开关柜周围设置防护栏杆,防止人员进入危险区域。
4.温度保护措施:开关柜内部应安装温度传感器,及时检测设备内部温度的变化,并配备相应的温度保护装置。
当设备温度超过设定值时,自动切断电力供应,以保护设备不受损坏。
5.急停措施:开关柜应配备急停按钮,以便在紧急情况下能够迅速切断电力供应。
急停按钮应设置在易于操作的位置,并标明清晰的标识。
6.爆炸防护措施:如果变电所中存在易燃、易爆的危险物质,开关柜应采取相应的爆炸防护措施,如安装爆炸隔离器、防爆接线盒等,以确保设备和人员的安全。
7.避雷保护措施:开关柜周围应设置合适的避雷装置,以防止雷击对设备产生损坏。
同时,要确保避雷装置的接地装置良好,以保证雷电能适时引入地下。
8.安全操作规程:对变电所的工作人员进行必要的安全培训,制定详细的安全操作规程,并确保人员严格遵守。
对工作人员应进行定期的安全知识培训和安全技能考核。
9.定期检查和维护:对开关柜进行定期检查和维护,包括检查设备的各项指标是否符合要求,除尘和除湿等工作,以保持设备的正常运行状态。
总之,安装开关柜是变电所工程中重要的环节,只有在采取了科学合理的安全技术措施的情况下,才能确保变电所安全稳定运行。
变电站施工安全、技术、组织措施(三措)

变电站施工安全、技术、组织措施(三措)随着电力工业的迅速发展,变电站建设成为重要的国民经济建设项目。
在变电站建设的过程中,安全、技术、组织是不可忽视的重要因素。
本文将结合实践经验,介绍变电站施工安全、技术、组织措施(三措)。
安全措施在变电站施工过程中,安全问题始终是最重要的。
保障工人的人身安全是保障项目顺利进行的前提。
根据实践经验,采取以下安全措施:1.现场安全防护:将作业现场限定在某个区域内,利用围栏和警告牌提示工人和过路人注意安全。
2.安全防护设施的完善:针对施工中一些危险因素,建立专业的防护措施,如临时电网的设置,安装安全网,设置防护围栏等。
3.安全教育:对施工人员进行安全教育,增加他们的安全意识。
教育内容包括安全警示、注意事项等。
同时,针对重要部位的工人进行专门的培训。
4.安全检查:对施工现场进行定期的安全检查,及时发现安全隐患,消除可能存在的安全问题。
事故发生后,对施工现场进行全面的复查,提高安全责任意识。
技术措施变电站施工技术措施是保障建设质量的重要因素。
采取以下措施:1.现场勘查:在施工前进行现场勘查,制定完善的施工方案。
2.施工设备的配备:选用高质量的施工设备和机械设备,保障施工效率和质量。
3.材料质量的保证:严格把关材料的选用,确保施工材料均达到标准规定。
4.质量验收:实行严格的施工流程,强化检验验收,对每个环节进行严格监控,确保施工质量符合要求。
组织措施变电站施工组织措施是保障施工效率和质量的重要环节。
采取以下组织措施:1.建立完善的管理体系:建立标准的施工管理体系,制定详细的规程标准,确保工作按照计划和标准进行。
2.优化施工流程:严格执行施工进度计划,制定合理的施工流程,尽量避免不必要的停滞。
3.加强协调:加强施工人员之间的沟通协调,加强施工现场管理,确保施工过程的协调配合。
4.优秀施工人员的选拔:选拔专业水平高、经验丰富的施工人员,保证施工质量和效率。
本文介绍了变电站施工安全、技术、组织措施(三措)。
变电站安全技术措施及控制要点

变电站安全技术措施及控制要点随着电力行业的飞速发展,变电站作为电能传输的重要枢纽,其安全问题日益引人关注。
为了确保变电站的稳定运行和工作人员的安全,采取一系列的安全技术措施和控制要点至关重要。
本文将详细介绍变电站安全技术措施及控制要点。
一、安全技术措施1. 环境安全措施变电站的环境安全措施包括预防火灾、防止爆炸、防雷击等方面。
首先,在变电站的设计和建设阶段,需要采取适当的防火措施,如安装火灾报警系统、防火墙等。
其次,应根据变电站的具体情况,合理布置防爆设施,防止火花或电弧引发爆炸事故。
此外,还需加强防雷措施,如安装避雷器、接地装置等,以减少雷击引起的安全隐患。
2. 电气安全措施变电站是电压等级转换和电能传输的关键环节,因此电气安全措施必不可少。
首先,需要加强电气设备的维护和检修工作,定期进行设备状态的监测和维修,确保设备的正常运行。
其次,变电站的电气系统应有完善的接地装置,以便及时排除异常电流和电压,避免对设备和人员产生危害。
此外,还应加强对电气设备操作人员的培训,提高其电气安全意识,合理使用电气设备。
3. 机械安全措施机械设备的安全问题也是变电站管理的重要内容。
首先,需要加强对机械设备的巡检和维护,确保设备的正常运行和安全使用。
其次,在设备的设计和生产阶段,应考虑到人机工程学的原则,合理配置设备的工作空间和工作台面,保证操作人员的人身安全。
此外,还要安装必要的安全装置,如机械防护罩、保护装置等,减少事故的发生。
4. 安全管理措施安全管理是变电站安全的基石。
必须建立起一套科学、规范、可行的安全管理制度和操作规程。
首先,要制定安全操作规程,明确工作流程和操作要点,规范作业人员的行为。
其次,加强对工作人员的培训和教育,提高其安全意识和技能水平。
此外,还要建立健全的事故报告和应急预案,以应对突发事件,减少事故的损失。
二、控制要点1. 控制室的安全控制室是变电站的中枢,负责对整个变电站的运行进行监控和控制。
变电所施工安全基技术措施

变电所施工安全基技术措施引言变电所施工是电力系统建设的重要环节,对于确保电力系统的安全稳定运行至关重要。
为了保证变电所施工期间的安全,需要采取一系列技术措施。
本文将介绍变电所施工安全的基本技术措施,包括场地环境的清理与准备、设备安装与运行测试、人员的防护和应急措施等。
一、场地环境的清理与准备1.确保施工场地周边交通畅通,设立安全警示标志,设置临时管制措施,避免施工区域成为道路交通事故的隐患。
2.清理场地内的杂物和垃圾,确保场地整洁,并设立明显的警示标示,标注危险区域和安全通道。
3.对变电所附近的地下管线进行全面查找和记录,避免在施工过程中损坏重要的供电管线。
4.针对施工区域的特殊环境,例如临近高压线路或易燃易爆物品等,制定相应的安全预防措施,并进行详细的风险评估。
二、设备安装与运行测试1.在设备安装前,对各项设备进行全面检查,确保设备的质量和符合安全要求。
2.在安装设备时,严格按照相关标准和规范操作,确保设备的正确安装和连接。
3.在设备的运行测试中,严格按照设备运行测试方案进行操作,并根据测试结果进行必要的调整和维修。
4.对设备的运行测试和调试过程中,必须严格遵守操作规程,做到操作规范、仪器准确、数据记录完整。
三、人员的防护1.所有参与施工的人员必须进行必要的安全培训,熟悉施工现场的危险因素和安全规定,并佩戴相关个人防护设备。
2.施工人员必须严格遵守操作规程和安全程序,如穿戴完整的防护服、戴好安全帽、佩戴绝缘手套等。
3.为特殊岗位的人员提供必要的特殊防护装备,如高温、高压等环境下的作业人员。
4.定期对施工人员进行健康检查,确保身体状况符合施工要求,避免施工过程中发生意外。
四、应急措施1.制定详细的应急预案,明确各级人员的职责和应急处置流程。
应急预案应针对不同的紧急情况制定相应的措施。
2.在施工现场设置应急疏散通道和紧急报警设备,确保工人在紧急情况下能够迅速撤离并及时报警。
3.为重要设备和施工区域安装应急停电装置,一旦发生危险情况,能够实现及时切断电源。
井下变电所安装安全技术措施

井下变电所安装安全技术措施井下变电所是在矿井深处设置的电力设施,为保障矿工的安全和设备的正常运转,井下变电所必须安装完善的安全技术措施。
下面将从防火、防爆、安全电源、接地保护等方面进行介绍。
一、防火措施1、在设计井下变电所时要考虑火源与換热源的隔离。
其原则是给井下变电所布置的机器设备尽可能选取不产生明火的,而产生热量的机器设备一定要做好防火隔离。
2、对井下变电所内的电器设备安装必要的防火装置。
如、高热发射物表面涂漆,内部利用多层防火隔板进行隔离等等。
3、设立一个完善的灭火系统。
一方面可以通过燃气灭火装置、水喷灌装置等对井下变电所进行火灾的扑灭和速救;另一方面可以采取措施保证井下变电所局部重要设备的防火,如,采用公共低溫冷却系统来解决密集电缆的防火问题。
二、防爆措施井下环境的复杂性使得井下变电所的防爆工作显得尤为重要。
1、选用防爆电器设备。
对于易于引发火花或高温的电动机,应用相应结构的防爆电机,使其达到耐用、耐久而不产生危险。
2、对井下变电所内的电气设备进行必要安全隔离。
将容易起火的部件与系统与容易着火的成分隔离开来,防止这些部件短路或是爆炸。
3、开展防爆维护。
如定期的清洁、检查和保养,做好记录以控制设备老化避免设备老化等,集中管理维护工作,确保设备的一致性以及设备趋于规范化。
三、安全电源措施井下变电所不仅要向矿工提供稳定的电源,同时也要确保自身在特殊情况下可以切换到备用电源。
同时,还需着眼于乘积安全的重要性,通过多年的实践验证,井下变电所的安全措施也应着眼于与日俱增的电器运行能力和安全性。
充分考虑稳定、可靠的品质、合理的构造和安全防护等设计要素。
四、接地保护措施井下变电所电设备至少应有两个接地点,各个接地点之间的电阻不应超过2欧,以便确保接地保护的稳定性和连续性。
在装配插座、电缆接头、绝缘子及支架时更要特别注意接地保护。
同时在井下变电站内,应设置一套完善、专用的接地维护、巡检系统,规范化接地维护、巡查、记录工作流程。
井下采区变电所配电安装安全技术措施

井下采区变电所、配电安装安全技术措施一、概述为了确保井下生产、掘进、安装等工作的顺利进行,安装井下采区变电所、配电点工作。
根据矿机电科提供的设备安装图及“煤矿安装质量标准”结合现场实际情况,为按照要求,保证工程质量及施工安全特制定本措施二、施工前的准备工作1、设备到货后对设备进行验收。
2、入井前,进行变压器、开关柜调整,检查各机构动作是否灵活可靠,连接螺栓是否拧紧,并进行电气试验(绝缘电阻测试、耐压试验、变压器的变比、直阻、极相组别、阻抗百分数等)和定值整定。
电缆严禁有绞拧、护层断裂和表面严重划伤等。
各项指标达到标准后,方可进行安装。
3、组织参加施工人员认真学习施工图和随机资料,学习和掌握施工措施和安全规程中的具体要求。
4、设备的运输严格按矿运输规定运输,按规定安装顺序依次卸至安装地点5、准备齐全所要使用的各种工具、绳索、起重器具。
三、安装技术措施(一)、变压器的安装:1、变压器的位置按图纸摆放正确,就位后稳固可靠,无变形缺陷。
(二)、高、低压防爆开关的安装1、按图纸摆放正确、放置平稳。
2、高压电缆电缆接线器(进出线喇叭筒)安装,有电缆出线者,浇灌环氧树脂,树脂的表面距法兰盘表面约10mm,无电缆出线者,灌树脂或在法兰处加一盲板,高压电缆铠装钢带必须可靠接地。
3、电缆接线盒有电缆出线者,螺栓应齐全紧固,且有合格的密封圈,其内径等于电缆公称外径,公差+1mm,外径与进线装置内径相差不大于2mm;无电缆出线者,应有密封圈及2mm或以上的钢板堵死,并用;喇叭嘴或螺母压紧,钢板应置于密封圈外,钢板与进线装置内径差不大于2mm,电器导电接触和电缆头接触良好。
(三)电缆敷设及接线1、电缆的摆放必须整齐、在转弯处要平滑均匀过度,电缆支架安装位置要正确,固定牢靠,防腐完好。
2、电缆终端头和电缆接头的制作、必须严密,填料灌注饱满,无气泡,芯线连接紧密,绝缘带包扎严密,防潮涂料涂刷均匀,封铅表面光滑、无沙眼和裂缝。
变电所施工技术措施

变电所施工技术措施1. 引言变电所是电力系统中的重要设施,用于将高压电能转换为适合传输、分配和使用的低压电能。
在进行变电所施工时,需要采取一系列技术措施来确保工程的安全、高效进行。
本文将介绍变电所施工过程中的一些关键技术措施。
2. 安全措施2.1 施工准备安全措施在施工准备阶段,施工人员应进行安全培训,并熟悉变电所的结构和设备。
施工人员必须佩戴适当的个人防护装备,包括安全帽、安全鞋、手套、防尘口罩等。
为避免电击事故,所有电气设备必须先断电并标记,施工人员才能进行接触和操作。
2.2 施工现场安全措施施工现场必须设置明显的安全警示标志,并建立防护围栏,禁止未经许可的人员进入。
施工人员应遵守安全操作规程,注意施工现场的安全隐患,如高处作业、悬挂设备等。
施工用电应符合相关电气安全规范,严禁私拉乱接电缆。
2.3 施工设备安全措施施工设备应经过定期检查和维护,确保其正常运行,并符合相关的安全要求。
施工设备在使用时应由专人操作,并定期进行安全培训和考核。
对于特殊设备和工艺,应制定相应的安全操作规程,确保施工过程中没有安全隐患。
3. 施工流程及技术措施3.1 基础施工变电所的基础施工是变电所建设的基础,需要确保基础的质量和稳定性。
在基础施工过程中,需要进行地质勘探、基坑开挖、基础浇筑等工作。
在地质勘探时,要对地质条件进行详细的调查,并根据勘探结果选择合适的基坑开挖和基础浇筑方案。
3.2 设备安装变电所的设备安装是变电所施工的重要环节。
在设备安装过程中,需要按照设计要求进行设备的安装和连接。
设备的安装应符合相关的标准和规范,并进行必要的检验和测试,确保设备的质量和性能。
3.3 电气接线电气接线是变电所施工的核心环节。
在电气接线过程中,需要根据设计规范进行电缆敷设、接线、调试。
电缆敷设应注意保护电缆的绝缘和外包装,防止损坏和短路。
接线时,需要按照设计要求进行正确的接线,并进行电气测试和调试,确保接线的质量和安全性。
井下变电所安装安全技术措施

井下变电所安装安全技术措施井下变电所是矿井运行中不可或缺的设备之一,它起到供电和控制矿井电力系统的重要作用。
在井下环境复杂、充满危险的情况下,如何保证井下变电所的安全运行成为矿业生产中的重点问题。
本文将从井下变电所的安装、检修、维护等环节探讨井下变电所的安全技术措施。
一、井下变电所的安装1、地质勘探在设计井下变电所前,需对采矿区域进行地质勘察,选择固体岩层作为变电所的底基,同时要尽可能避免选择流动性地层作为变电所的底基。
2、井下变电所的选址要选择尽可能高的地点来设置变电所,这样可以减少因水灾等灾害造成的电气事故。
同时,需避免井下变电所设置在放炮区域或有其他危险性的地方。
3、变电所建筑设计在变电所的建筑设计中,要考虑到井下环境的复杂性和危险性,选择可靠的建筑材料,并在建筑中设置必要的安全措施,如防爆门、防火墙等。
二、落实井下变电所的安全检修措施为保证井下变电所的安全运行,还需全面落实井下变电所的安全检修措施。
1、检修的频率和内容井下变电所的检修频率要根据其历史运行情况、使用年数和环境条件等综合因素进行评估和确定。
每次检修时要对变电所的各项设备进行全面检查,特别是对井下特有的因素,如井下潮湿、氧气不足等进行特别留意。
2、检修中的安全措施在变电所检修中,必须严格遵守检修作业规程,设立专门的维护保养人员,备好必要的维修工具和备件。
检修中合理分配作业,做到负责检查的人员和维修的人员相互掌握情况,并做好相互协调。
检修时,应采取必要的安全措施,如采用专业的检修服、安全带等保证检修人员的安全。
三、井下变电所的日常维护为保证井下变电所的安全稳定运营,开展日常维护工作十分必要。
1、对设备的日常维护井下变电所的设备包括开关、断路器、变压器、电缆等,在日常维护工作中,要特别对这些设备进行维护,保证其正常运行,这可以大大降低因设备故障引起的电气事故的风险。
2、对环境的日常维护井下环境的复杂性和危险性需要特别注意,要保证井下环境的干燥、通风、安全,做好井下环境的清洁工作。
井下中央变电所安装安全技术措施

井下中央变电所安装安全技术措施井下中央变电所是煤矿运行中最重要的配电设施之一,对煤矿整个生产系统的安全可靠运行起到至关重要的作用。
基于煤矿环境复杂、高风险的特点,井下中央变电所装置的技术、安全、可靠性等各方面要求都比较高。
本文将从安全技术措施方面阐述井下中央变电所的一些技术应用。
电气防爆技术煤矿井下变电所存在着火灾、爆炸、引起电气设备直接或间接引起的意外事故的高风险。
通过防爆技术,可以有效减少因电器设备故障、操作失误等原因导致的安全事故。
井下中央变电所的防爆技术主要包括电气防爆等级设计、防爆型设备及材料的选用、防爆接线、接地及其他配套措施等。
采用绝缘油浸开关柜或无功补偿装置能够有效的降低井下变电设备的温升,避免因设备过热导致的火灾事故。
此外,还应该使用特殊防爆型接线设备来进行连接,以防止电器设备引起的火花点燃瓦斯、煤尘等可燃物质引发爆炸事故。
电缆隧道及通风系统通风是井下煤矿安全生产的重要因素之一。
在井下中央变电所的建设中,应该特别注意电缆隧道的布置。
它不仅涉及通风系统的运行效率,同时也对设备运行维护带来很大影响。
井下中央变电所常采用的隧道布置形式有单通道、双通道和环形通道等。
在确定所选定的隧道布置方式后,应当根据隧道尺寸、构造及位置等形成通风系统。
应充分考虑隧道的大小和位置,选择适当的通风器具和通风系统来保证空气透过电缆隧道时的稳定通风。
地质勘探设计电力设施在建设之前应当充分了解所在煤层的地质结构及其他地质问题,并综合考虑采用合适的专业工程技术手段,如形成专业的地质勘探设计,对所选址的地质构造进行分析,预测可能存在的灾害性地质现象,如荒野、滑坡等,从而对井下中央变电所的建设做出科学合理的方案。
安全培训在井下中央变电所的建设中,培训人员的安全意识是非常重要的。
通过不断的提高操作、维护和管理人员的安全意识,以便在变电站设备故障、突发事件等情况出现之前,能够预见到险情并采取有效的措施及时处理。
因此,煤矿要坚持定期的安全培训,遵守国家关于煤矿安全生产的有关法规,加强设备维护和管理,增加运行员的安全意识和责任心,严禁乱插、乱接、乱动、乱拆电缆、电器设备。
井下安装变电所安全技术措施

井下安装变电所安全技术措施前言井下安装变电所是煤矿井下照明和电力供应系统的核心设施之一,它为井下的电力供应和安全照明提供稳定和可靠的电源。
在井下安装变电所时,需要通过一系列安全技术措施来确保施工过程的安全性,本文将介绍一些常见的井下安装变电所安全技术措施。
安全规划在井下安装变电所之前,需要对施工区域进行全面的安全规划和评估工作,包括地质情况、通风环境、火灾风险等方面,以确定变电所的位置和施工方案。
此外,需要编制详细的安全管理计划和应急预案,提高施工过程中的应急反应能力。
通风环境井下安装变电所的施工区域通常存在高温、高湿、低氧等难以承受的环境条件。
因此,在进行施工前需要对施工区域的通风系统进行充分的检查和测试,并加强通风系统的管理和维护。
同时,通风系统的管理和维护也包括定期更换和清洗空气过滤器,保证通风系统的正常运行和安全性。
施工前准备在进行井下安装变电所的施工前,需要准备充足的材料、设备和工具,以及足够的准备时间和充足的人员配备。
此外,为避免危险和事故的发生,需要进行全面的安全培训和技术训练,确保所有工作人员理解安全规程和程序,熟悉相关操作流程和注意事项。
安全标识在井下安装变电所的施工区域内,需要建立明显的安全标识标志,并对施工区域进行划定和封锁,以防止非施工人员进入施工区域。
安全标识标志需要包括安全提示、限制进入的标志、安全警告等内容,以便其他人员识别和理解施工区域的安全和危险情况。
电气安全井下安装变电所涉及到电气安全问题,因此在施工过程中需要加强对电气设备的检查和维护,确保电气系统的正常运行。
同时,需要对电气系统进行全面的隔离、保护和控制措施,以避免电气故障和引发火灾等意外事故。
施工现场管理在进行井下安装变电所的施工时,需要根据工程进度和实际情况对现场进行及时的管理和控制,确保每个工序的安全进行。
同时,也需要进行技术监督和检查,及时发现和解决存在的问题和隐患。
此外,也需要对施工现场进行周密的清理和整理工作,避免因材料和设备堆放不当而引发的危险和事故。
变电所安装技术措施

变电所安装技术措施
变电所是电力系统的重要组成部分,安装技术措施的好坏直接影响着变电所的安全性、可靠性和经济性。
下面就变电所安装技术措施进行一些简单的介绍。
1.地基处理。
严格按照设计要求施工,注意造坑、挖土等作业应避免对场地的干扰,避免地基变形。
2.基础安装。
基础施工采取预制混凝土块、钢筋加工等方法,避免造成基础破坏、钢筋腐蚀等问题。
安装基础设备时,需到位时即时紧固。
3.设备安装。
根据设备的特点,在安装时需注意选用合适的固定方式,防止设备在使用期间发生松动或脱落情况,对于高压设备的电缆和导线的安装,应严格按照设计规范进行布线。
4.防雷保护。
在变电所中添加各类防雷装置,如避雷针、接地网等,保证变电所内设备和人员的安全。
5.火灾监控。
变电所内应安装火灾监控仪器,及时发现火灾情况并及时处理,避免因火灾发生变电站内部短路等情况。
6.应急措施。
应制定紧急预案,以应对突发情况,提前做好相关应急处理设施的规划与布置,保证事故的最小化影响,为设备的安全运行提供有力的保障。
通过以上安装技术措施的详细阐述,可以有效的提高变电站的安全性、可靠性和经济性,避免设备故障带来的一系列问题。
1。
井下变电所安装安全技术措施

井下变电所安装安全技术措施井下变电所是煤矿等矿山企业中必不可少的设施,其作用是将矿井中的高压电转化为适用于生产和照明的低压电。
但同时,井下变电所也面临着如火灾、爆炸、漏电、短路等各种安全风险。
为了保证井下变电所的安全运行,必须采取一系列安全技术措施,确保其可靠性、稳定性和安全性。
一、初步准备阶段1.选择合适的区位井下变电所必须建设在安全、易于管理和维护的地方。
选择一个合适的区位可以减少井下变电所的风险。
同时,在选择区位时,需要考虑到通风、采光等因素。
2.地质勘探井下变电所的建设需要进行地质勘探,选择安全可靠的地点。
地质勘探可以发现潜在的地质灾害,并采取相应的措施来减少井下变电所的风险。
二、设备选型与安装1.设备选型在设备选型时,需要根据实际情况选择合适的设备,并保证其具有稳定性和可靠性。
同时还必须考虑设备的维护和管理,以便及时发现和解决问题。
2.安装技术措施井下变电所的安装需要经过严格的安全措施。
在安装时,需要注意以下几点:(1)设备的接线必须符合安全规范,保证正确接线。
(2)设备的地线必须符合安全规范,保证接地可靠。
(3)设备的放置位置必须符合安全规范,保证足够的空间和通风。
(4)设备的标识必须清晰,以便员工识别和操作。
特别是对于高压设备,必须强调标识的重要性。
三、设备运行和维护1.设备运行保护设备运行时,必须保证其在安全的范围内运行。
特别是对于高压设备,必须进行更加严格的保护,如电气遥控和人工观察等。
同时,还需要定期检查电器设备,确保其安全运行。
2.设备维护设备维护是保证井下变电所安全的重点。
定期检查设备并消除潜在的问题,是许多安全事件的前提。
对于高压设备,必须定期检查并发现隐患。
对于低压设备,需要进行清洁和调整。
四、应急措施无论采取多少预防措施,事故仍有可能发生。
因此,井下变电所必须采取应急措施,以应对可能发生的紧急情况,并使员工在可控范围内逃生。
1.应急联络必须建立好井下变电所的应急联络系统,以便及时联系上级和员工进行紧急的处理。
井下中央变电所安装安全技术措施

一、工程概况席家山煤矿井下依据《旬邑县席家山煤矿煤炭资源整合开采设计变更说明书》、《旬邑县席家山煤矿煤炭资源整合安全设施设计 (变更) 说明书》设计要求,安装井下中心变电所。
井下中心变电所设备安装内容:变电所配备 5 台 PBG-400/10 矿用隔爆型高压真空配电装置, 3 台PBG-200/10 矿用隔爆型高压真空配电装置, 1 台 KBSG-630/10(6)/1.2 矿用隔爆型干式变压器做为井下综掘机变压器, 2 台 KBSGZY-315/10/0.69 矿用隔爆型挪移变电站做为风机专用变压器, 1 台 KBSGZY-630/10/0.69、 1 台 KBSGZY-500/10/0.69 矿用挪移变压器做为井下动力变压器, 7 台 KBZ-400 真空馈电开关,变电所主接地系统及变电所内的照明及其匡助设施。
二、施工时间: 2022 年 11 月 1-5 日三、施工负责人:四、技术负责人:五、施工豫备:1、配备机电队 3 人及各队电工发展安装。
2、组织全部人员学习安全技术措施,熟识施工现场,做好施工交底工作。
3、施工所需设备要提前到位,依据相关技术资料要求,对到位的设备发展检查,确保满意施工要求。
4、变电所设备布置应按如下挨次发展:高压真空配电装置→变压器→真空馈电开关→接地装置连接→ 电缆敷设→照明设施。
5、依据设计及安装工艺,施工材料、工具必需豫备充分。
6、备好全部施工工器具。
7、施工布置见附图 1。
六、施工方案及方法:1、施工前的豫备1)施工所缺少的设备需提前做打算购置或者调拨。
2)设备到来后核对设备数量、规格、型号、电压等级、使用环境等是否符合条件。
安装人员子细阅读产品使用说明书,熟知设备性能和安装时安全留意事项3)防爆检查员子细检查设备的防爆性能。
4) 检查设备零件是否齐全、备件是否足够,随机装箱图纸是否齐全,验收完毕后分别保管。
检查设备有无损坏、受潮,发觉此状况要准时汇报并处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(方案)报审表工程名称:井下变电所设备安装工程(1#变电所)编号:审批人员签字调度室:年月日安检科:年月日安装室:年月日副总工程师:年月日批准人:年月日审批意见井下变电所设备安装工程编制人:审核人:施工单位:兖矿东华三十七处阳光项目部编制时间:2009年9月28日井下变电所设备安装工程施工组织设计一、工程概况:本工程为“贵州发耳煤业有限公司发耳矿井井下变电所安装工程”。
本工程需安装BGP9L-10型高压防爆开关20台;KBSG-630型移动变压器4台;低压开关42台(40台馈电、2台照明综保)。
为确保整个安装工程的安全,特编制此施工组织设计。
全体参与人员必须认真学习并遵照执行。
二、执行标准:《煤矿安装工程质量检验评定标准》(MT5010-95)《煤矿安全规程》、《煤矿机电设备完好标准》三、人员组织:工程负责人:刘问龙安全负责人:山世会技术负责人:刘问龙质量检查员:崔文峰四、安装准备1、准备好所需的工器具、材料并由专人仔细检查,确保工器具完好可用,材料及时到位。
2、提前仔细检查施工现场,了解施工现场情况。
3、按标准要求提前对下井的电气设备、电缆进行电气试验。
4、电气设备固定牢固,防止滑动。
5、联系好设备及电缆转运所需车辆。
6、清理、整平转运设备道路,保证安全顺利地运输所需设备。
7、组织参与施工人员进行技术交底,了解作业现场情况。
8、组织参与施工人员认真学习本措施并签字。
五、工作内容:1、由发耳大矿机修车间向井下1#变电所转运BGP9L-10型高压防爆开关18台,另2台由井下10KV临时变电所向1#变电所转运。
2、由发耳大矿机修车间向井下1#变电所转运KBSG-630型干式变压器2台,井下10KV变电所(先动力变)1台KBSG-630型干式变压器,井下一中变电所(先1#风机变压器)1台KBSG-630型干式变压器。
3、从机修车间向井下1#变电所转运馈电开关33台、照明综保2台。
4、安装井下1#变电所内部照明。
5、根据图纸要求连接高防开关、变压器、低压开关线路。
6、按要求安装1#变电所电气设备接地系统8、供电试运行(单机试运转和联合试运转)。
9、负荷调整,变电所投运。
六、施工步骤(一)、转运高压防爆开关1、联系好设备起吊及运输车辆,将安装所需设备转运至封车位置。
2、将高压防爆开关将机芯小车定位好,防止在转运开关时机芯小车滑动,损伤开关部件。
3、检查并紧固好开关门上螺栓,防止转运开关时开关门自动打开,机芯小车滑出。
4、用叉车将高压防爆开关按顺序转运至平板车上并用㎜钢丝绳将高压防爆开关固定在平板车上,封好车(一车2台)。
5、用绞车将封装好的平板车送至井底车场,再由运输队运拉至1#变电所。
6、在轨道上方起吊点上挂好5吨葫芦,用钢丝绳拴好高压防爆开关并将钢丝绳挂在葫芦上进行吊卸。
注意吊挂点吊挂设施要牢固可靠。
7、按照设计图纸人工将高压防爆开关整齐摆放在相应位置。
(二)、转运变压器1、打开移动变压器一次侧挡板,察看高压侧连片是否再10000V档位。
3、打开移动变压器二次侧挡板,察看低压侧连片是否是660伏接法,如果不是改成660伏接线。
4、用叉车将变压器按顺序转运至平板车上并用㎜钢丝绳将变压器固定在平板车上,封好车(一车1台变压器)。
5、将封装好的平板车用绞车送至井底车场,再由运输队运到1#变电所。
6、用卸高压防爆开关的方法利用葫芦将变压器从平板车上卸下,并按照图纸设计人工用撬棍将变压器整齐摆放在相应位置。
(三)、转运低压开关1、用叉车将低压开关转运至平板车上并用钢丝绳将低压开关固定在平板车上,封好车(一车8台)。
2、用绞车将封装封好的平板车送至井底车场,再由运输队运至1#变电所。
3、在轨道正上方起吊点上挂好1吨葫芦,用钢丝绳拴好馈电开关并将钢丝绳挂在葫芦上。
4、按照设计图纸人工抬运,将低压开关整齐摆放在相应位置。
(四)、电缆吊挂走向、开关及变压器连接1、严格按照图纸进行施工2、高压防爆开关连接电缆→高压防爆开关连接变压器→变压器连接低压开关(五)、高压电缆连接头的制作1、在接线的施工地点铺好干净木板,将电缆放平进行剥切。
电缆的剥切尺寸等于接线长度的一半加40mm。
并绑扎两道绑线,剥去外护套,由露出的钢带再向外量出100mm,用多股铜线绑扎钢带与接地线。
2、剥半导体层时先量好位置,再用电工刀在量好的位置切开半导体层,然后顺着电缆方向切开半导体层,后慢慢剥下半导体层。
3、压接电缆时,应由铜线鼻子的两端向中间压接,在压接铜线鼻子时注意不能压出毛刺来,应该符合要求。
4、压好铜线鼻子后在电缆上包扎绝缘带,用冷缩做头时,按照说明书步骤制作。
5、将做好的接线放入接线模具内,固定好用环氧树脂浇灌,浇灌时要顺模具切口慢慢灌,使环氧树脂充满。
6、做完高压电缆接头至少24小时,等环氧树脂完全凝固后,要对电缆接头做电气实验,经电气实验合格后,方可投入使用。
(六)、接地装置安装1、根据摆放整齐的开关及变压器位置制作接地连接导线、接地母线,并用M12镀锌螺栓将连接导线与接地母线连接起来。
2、主接地极:主接地极应用耐腐蚀的钢板制成,其面积不得小于0.75m2、厚度不得小于5mm。
3、辅助接地极:采用面积不小于0.6 m2、厚度不小于3mm的钢板。
4、局部接地极与辅助接地极之间距离不小于5米。
5、连接导线和接地导线:连接导线和接地导线均采用40×4镀锌扁铁。
6、从任意一个局部接地装置处所测得的总接地网的接地电阻,不得超过2Ω。
每一移动式和手持式电气设备同接地网之间的保护接地用的电缆芯线(或其它相当接地导线)的电阻值,都不得超过1Ω。
7、接地极安装及摇测严格按照《煤矿井下保护接地装置的安装、检查、测定工作细则》执行(七)供电试运行1、1#变电所临时Ⅰ回路供电(1)由安装负责人安排专人将980皮带配电硐室G2-015高防开关由运行转为检修,完成后再由安装负责人通知井下10KV临时变电所值班人员将G2-005高压防爆开关由运行转为检修,挂好停电牌,并派专人看护。
对G2-015高压防爆开关验电、放电,并将敷设的电缆接入G2-015电源侧,电缆另一头接入1#变电所G2-009高压防爆开关,接头制作应符合标准。
(2)见图,1#变电所Ⅰ回路供电临时由井下10KV变电所Ⅱ回供给(3)当1#变电所高压防爆开关、2台风机变压器安装完成后,通知调度室,调度室通知一中变电所局部通风机使用单位拆除一中变电所1#风机变压器所有风机负荷,拆除1#风机变压器所带负荷前,由安装负责人通知井下一中变电所值班人员把1#风机变压器所带馈电开关全部分闸,完成后汇报安装负责人,再由安装负责人通知井下10KV临时变电所值班人员停G2-002高压防爆开关(此时一中局部通风机单级运行,影响掘进动力),并挂好停电牌,派专人看护。
(4)当局部通风机使用单位转移风机负荷时,1#变电所安装人员对1#变压器验电、放电,确认线路无电时,拆除变压器一次侧、二次侧电缆,并用葫芦把变压器转移到提前准备好的平板车上,装封好后,人工推到1#变电所相应位置,此时该变压器作为1#变电所掘进动力变压器。
(5)当局部通风机使用单位把风机负荷转移到1#变电所Ⅰ回风机变压器所带馈电开关上后,检查1#变电所高压防爆开关,电缆、变压器无问题后,由安装负责人安排专人合上980皮带配电硐室G2-015高压防爆开关。
(6)当1#变电所G2-009高压防爆开关负荷侧带电后,检查联络开关G2-010,确认在分闸位置,合上G2-009高压防爆开关,在分别合上Ⅰ回各个高压防爆开关,此时1#变电所Ⅰ回高压带电,观察Ⅰ回路各高仿开关、风机变压器无异常后,送上局部通风机馈电开关,通知调度室,由调度室通知局部通风机使用单位观察风机运行情况,如反转,自行调整。
此时1#变电所Ⅰ回局部通风机负荷转移完成。
(7)一中车场掘进动力负荷由使用单位转移到1#变电所Ⅱ回掘进动力变压器所带相应馈电开关上,待负荷转移完成后,由安装负责人派专人合上1#变电所联络开关,在依次送上Ⅱ回所有高压防爆开关,并观察高压防爆开关及变压器运行情况,一切正常后,合上1#变电所掘进动力变压器所带馈电开关,并由安装负责人通知调度室,调度室通知掘进动力使用单位观察设备运行情况,并自行调整。
此时1#变电所掘进动力负荷转移完成。
(8)由安装负责人联系井下10KV临时变电所值班人员将联络开关G2-004由热备用转运行,待运行正常后,再将Ⅱ回进线开关G2-007由运行转进修,完成后,再由安装负责人通知35KV变电所值班人员将一采区下井Ⅱ回024高压开关由运行转检修,并合上地刀,挂好停电牌,派专人看护。
就绪后,对井下10KV临时变电所Ⅱ回进线开关G2-007电源侧验电、放电,确定线路无电后,拆除进线电缆,并与敷设好的电缆做接头,电缆另一头接入1#变电所Ⅱ回进线高压防爆开关电源侧。
高压头制作应符合标准。
(9)检查1#变电所Ⅱ回线路电缆有无破损,高压防爆开关是否具备送电条件,一切就绪后,由安装负责人通知35KV变电所值班人员将一采区Ⅱ回开关024地刀分开,由检修转运行。
(10)确认1#变电所联络开关在分闸状态,无异常,由安装负责人派专人将Ⅱ回进线高压防爆开关依次送电。
(11)在联络开关处进行核相。
1、核对高爆开关的相序在1#变电所联络开关电源侧与负荷侧核对。
2、测量完毕后,做好标记。
3、按照核对好的相序进行电缆连接、压线,完成高压测的连接。
4、核对相序完成后恢复开关。
(12)井下一中变电所Ⅱ回局部通风机负荷转移步骤同Ⅰ回局部通风机负荷转移步骤。
注:安装负责人通知井下一中变电所值班人员,将一中变电所Ⅱ回局部通风机所有馈电开关及采面动力变压器所带馈电开关分闸,馈电开关分闸完成后,将一中变电所G2-008高压防爆开关分闸,所有步骤完成后,一中变电所值班人员通知安装负责人,再由安装负责人通知10KV临时变电所值班人员将G2-006高压防爆开关由运行转为检修,挂好停电牌,并派专人看护。
拆除一中变电所Ⅱ回风机变压器一次、二次侧电缆前,要对变压器进行验电、放电。
(13)当井下一中变电所Ⅱ回局部通风机、采煤动力使用单位负荷转移到1#变电所完成后,试送电,观察设备运行情况,如无异常,此时一中变电所变电所Ⅱ回负荷全部转移完毕。
此时1#变电所双回路供电。
(14)将1#变电所联络开关合上,观察设备运行情况,一切正常后,由安装负责人派专人将1#变电所G2-009高压防爆开关由运行转热备用,完成后,再由安装负责人联系35KV 变电所值班人员将一采区Ⅰ回高压007由运行转检修,并合上地刀,挂好停电牌,派专人看护。
一切就绪后,对井下10KV 临时变电所Ⅰ回进线开关G2-001进线侧验电、放电,确保线路无电后,将进线电缆拆除,并与敷设好的电缆做接头,电缆另一头进入1#变电所Ⅰ回进线高压防爆开关电源侧。
