浆砌片石护坡技术交底
浆砌片石护坡(水沟)技术交底
浆砌片石护坡(水沟)技术交底一.具体设置形式具体设置形式见图纸。
二.技术要求2.1拱形骨架净距宽×高=3m×3m,拱部骨架截面为L型,宽0.5m,主骨架截面为U型,宽0.6m;主骨架嵌入路堤边坡深0.5m,拱骨架嵌入路堤边坡深0.5m,外露截水槽0.1m,宽0.1m。
脚墙基础,底宽0.7m,高0.8m,地面以上高度0.7m。
护脚采用M7.5浆砌片石砌筑,厚0.4m。
2.2骨架以M7.5浆砌片石砌筑,截水槽部分采用C15混凝土预制块砌筑,尺寸为(长)0.3m×(宽)0.3m×(厚)0.1m。
2.3骨架护坡与护肩作为一体,并采用C15混凝土预制块设截水槽,截水槽与排水槽连接。
沿线路方向每隔15m布置排水槽,排水槽采用C15混凝土预制块拼装砌筑,混凝土预制块截面成L形。
2.4沿线路方向每隔10~15m设一道伸缩缝,缝宽0.02m,缝内全断面填塞沥青麻筋。
2.5为便于养护,在线路结构物两侧设宽0.6m,厚0.4m 的M7.5浆砌片石踏步。
三.施工要求3.1施工前应清刷坡面浮土,填补坑凹并拍实使坡面平整。
3.2为达到整体美观效果,施工时要求沿线路方向拱的位置和高度基本一致,要求从路肩处向下开始布置拱的位置,不足一个完整拱是,坡脚处采用半个拱形或部分拱形补充。
3.3骨架砌筑前应按设计形式尺寸挂线放样,开挖沟槽。
3.4骨架内填土片面与骨架坡面保持一致。
3.5骨架应与截水槽同时施工,施工时要求水泥砂浆饱满,砌筑后边缘应回填好,夯填密实,防止表水侵入冲毁骨架。
四.材料要求4.1石料要求4.1.1片石强度不小于30MPa.4.1.2片石中部厚度不小于15cm,大面长度不得超过45cm。
卵形、薄片状者不得使用。
4.1.3片石表面洁净,无污渍,无裂纹。
4.2砂浆要求4.2.1砂浆强度等级为M7.5。
4.2.2砂浆必须使用机械拌合,不得人工拌合。
搅拌时间必须保证砂浆搅拌均匀。
必须严格按配合比施工,水、水泥、砂必须经过计量,施工队必须配备标定过的台称等计量设备。
浆砌片石拱形骨架护坡技术交底
XXXX路基工程编号:浆砌片石拱形骨架护坡施工技术交底XXXX标段浆砌片石拱形骨架护坡施工技术交底一、交底对象及内容1.1 交底对象路基施工班组。
1.2 主要交底内容路基过渡段填筑二、施工程序及操作要点1、施工程序:坡面修整→施工放线→人工开挖基槽→坐浆→铺砌片石→种植植被→清理坡面→养生→勾缝/搓缝2、操作要点:浆砌片石采用挤浆法砌筑,基槽安设样架开挖,骨架砌筑采用双向挂线控制骨架轴线。
三、浆砌片石施工工艺1、边坡修整刷坡控制要点:①按照设计要求进行放样,确定骨架位置;②挂线人工进行坡面修整,确保坡面大人工进行坡面修整预制块运输至现场2、基础施工基础施工控制要点:①机械开挖、人工捡底、打夯密实;②挂线进行局部修整。
人工配合机械挖基础设置专人洒水养护3、浆砌片石砌筑、预制块安装浆砌片石砌筑、预制块安装控制要点:①挂线人工刻槽;②安装预制件采用双线线进行进行控制。
双向挂线砌筑浆砌片石双向挂线预制块安装4、浆砌片石勾缝浆砌片石勾缝控制要点:①勾缝砂浆大于砌筑砂浆,勾缝采用凹缝,勾缝砂浆不超出片石表面,勾缝槽深8~10mm,勾缝槽宽10~12mm②勾缝深度不够时应凿除,勾缝用砂宜用细砂,勾缝完毕后及时覆盖洒水养护。
保证勾缝槽深 勾缝完成成型后的浆砌片石拱形骨架四、常见施工问题及预防措施1、浆砌片石上下各层石缝连通。
浆砌片石上下两层石缝连通预防措施:片石厚度不得小于15cm,片石大面朝下,不得将石块竖向砌筑,上下错缝开大于8cm,片石左右、上下、前后的交搭,将砌缝错开。
2、砂浆不饱满,有空洞。
浆砌片石砂浆不饱满(砌筑方法不对)浆,用规格较小的石头塞三角缝,同时用瓦刀进行铲缝,保证每道缝间充满砂浆。
3、勾缝砂浆与砌体结合不良。
预防措施:严格控制勾缝砂浆配合比,禁止使用不合格材料,平缝边时应顺石缝,缝与石面抹平,勾缝前进行检查,缝槽深度不够应凿除,洒水湿润,勾缝后早期应洒水养护。
勾缝器的制作勾缝完成效果4、浆砌片石厚度较厚或者厚度不足。
浆砌片石护坡技术交底
技术交底签证表工程名称林长高速交底编号交底里程K13+620-K21+240交底项目浆砌片石护坡交底内容:1、浆砌片石的石料应质地坚硬,不易风化,无裂纹。
片式表面的污渍应予以清除。
2、砌筑所用片石形状不受限制,但中部厚度不得小于15cm,用作镶面的片石宜表面平整、尺寸较大、边缘厚度不得小于15cm。
3、浆砌片石设计为M7.5,砂浆配合比:水泥1:中砂5.35:水0.88。
材料要求使用林州豫鑫P.S.A32.5水泥,任村中砂及饮用水。
4、砂浆应随伴随用,应具有适当的流动性和良好的和易性,出现离析、泌水现象时砌筑前应重新拌合,已凝结的砂浆不得使用。
5、每100m设置一道踏步,每单独路段不得少于一道踏步。
6、边坡高度每增加2m-3m增加一道防滑耳墙。
7、每14m长在骨架中间设置一道伸缩缝,伸缩缝处浆砌片石砌体全断面断开,伸缩缝内用沥青麻絮,填塞深度不得小于10cm。
8、砌筑时应采用挤浆法分层砌筑,以2-3层砌块组成一个工作层,每一工作层的水平缝应大致找平。
各工作层竖缝相互错开,不得贯通。
各砌层应先砌外圈定位砌块并与里层砌块交错连成一体,定位砌缝应满铺砂浆,不得去镶嵌小石块。
定位砌块砌完后,应先在底部铺一层砂浆,厚度应使石料在挤压安砌时紧密相连,且砌缝砂浆密实、饱满。
砌筑腹石时石料间的砌缝应相互交错、咬接,砂浆密实。
再砌镶面和填腹砌块,砌缝应相互错开,石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆,石料应大小搭配,较大的石料应以大面为底,较宽砌缝可用小石块挤满。
不得在石块下面用高于砂浆砌缝宽度的小石片支垫。
挤浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
9、浆砌片石砌缝要求:砌缝宽度不得大于40mm,两层间竖向错缝大于80mm。
10、砌筑完毕应及时覆盖,经常洒水保持湿润,常温下应养护不少于7天。
11、每批材料进场前应联系项目部试验室取样试验,在合格后方可进场。
12、施工现场应备有磅秤,每盘料按照配合比应过磅后方可进行搅拌。
高边坡浆砌片石安全交底内容应知应会清单
高边坡浆砌片石安全交底内容应知应会清单技术交底内容:
本工点位于柳河北山1#号大桥秦端与柳河北山2#大桥之间,以挖方通过剥蚀残丘及丘间洼地,路堑边坡坡度:护墙面坡为1:1.0;护墙背坡1:0.95 。
在施工过程中应当注意以下几个安全问题:
1. 进场全部作业人员必须佩戴安全帽。
2. 砌筑边坡高的段落时,要挂好安全带,防止高空坠落。
3. 利用吊车吊运片石时,工作前必须检查机械设备有无故障。
4. 砂浆搅拌机工作前也应当全面检查机械。
5. 工地用电必须符合标准,不得乱拉乱接电线。
6. 由于此段边坡较高,要求在每级护坡砌筑完成后需在平台上加设一道通长的硬防护,以脚手架杆和铁板或者铁皮等具有刚性的板材组成进行加固,防止坡面石料坠落。
7. 在施工中,施工人员必须时时注意坡面上堆码的石料,禁止将石料堆码在护坡边缘。
8. 在施工过程中必须有专人对现场进行盯控,时时注意,时时警醒,对可能存在的安全质量隐患进行提醒和指导。
技术交底大全(浆砌片石护坡)

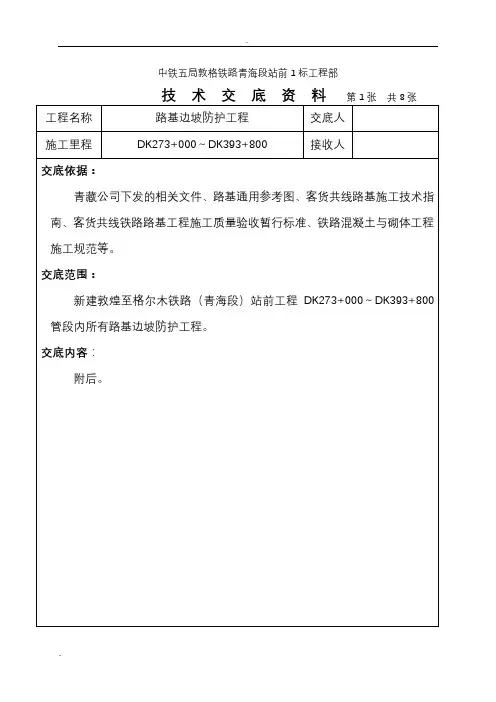

中铁五局敦格铁路青海段站前1标工程部第1张共8张脚墙基础浆砌片石护坡现场施工技术交底一、设计说明路堤边坡高度大于4m时,浆砌片石护坡防护高度为4m;路堤边坡高度小于4m时,路堤边坡护肩以下采用全坡面浆砌片石护坡防护。
浆砌片石护坡的基础采用脚墙型式,脚墙基础高度2.5m,采用C25片石混泥土连续浇筑,护坡采用M10水泥砂浆砌片石砌筑,护坡厚度采用0.35m,其后设置不小于0.15m的砂夹卵石反滤层。
护坡及脚墙每隔15m设伸缩缝一道,缝宽0.02m,缝内全断面填塞沥青麻筋。
涵洞与涵洞之间和涵洞与桥之间距离小于60m,按实际距离设置坡面防护,各部位尺寸见下图(尺寸均已米计):脚墙基础浆砌片石护坡横断面详图(坡率1:1.5)脚墙基础浆砌片石护坡横断面详图(坡率1:1.75)一、施工工艺施工工艺流程:测量放样→脚墙基础开挖→C25片石混泥土脚墙基础→M10水泥砂浆砌片石→覆盖养护。
1、施工准备⑴材料准备片石。
要求石材质地坚硬、不易风化、无裂纹。
普通片石石块中部厚度不小于15cm;镶面片石有两个大致平行面,厚度不小于15cm。
⑵现场准备根据设计纵断面及标准横断面图,确定相应里程的路肩标高、宽度及边坡坡率,对已成型的路基进行刷坡、修整。
⑶技术准备根据各工点边坡防护的设计形式,各架子队应提前建立台账,全面反映管段内的防护形式,伸缩缝的设置位置。
2、测量放样施放路基设计边线、脚墙基础的开挖边线和宽度,以及确定脚墙顶面的标高线;桩位固定后,在施工场地的适合位置布置控制桩及护桩。
由于护坡与脚墙基础相连,脚墙基础的位置正确与否,将直接影响护坡的整体线性和外观效果,故测量放样时,务必做到精准无误。
另对地形变化处放样点适当加密,确保脚墙连续、圆顺。
3、脚墙基础开挖根据测量放样后的基坑宽度,洒出石灰线,采用小挖机开挖,并预留足够施工作业的活动空间,按设计值底部预留20cm,靠路基一侧预留10cm 由人工修整,接近设计标高时恢复轴线进行检查,对有偏差的及时修整,达到设计标高时清除基坑内虚土;机械开挖土方除了预留基坑原土回填方量外,其余直接装车,由自卸车运至附近弃土场。
护坡浆砌石技术交底
护坡浆砌石技术交底一、工程概述本次护坡浆砌石工程旨在增强边坡的稳定性,防止水土流失和滑坡等灾害的发生,保障周边环境和人员的安全。
工程地点位于_____,护坡长度为_____米,高度为_____米。
二、施工准备1、材料准备(1)石料:选用质地坚硬、无风化、无裂缝的石料,其强度不低于 MU30,尺寸大小均匀,最小边长不小于 20cm。
(2)砂:选用中砂,含泥量不超过 5%。
(3)水泥:采用 PO 425 普通硅酸盐水泥,有出厂合格证和检验报告,并经复试合格后方可使用。
(4)水:使用清洁的自来水或符合混凝土拌合用水标准的水源。
2、工具准备(1)砌筑工具:包括铁锹、瓦刀、手锤、大铲等。
(2)运输工具:手推车、装载机等。
(3)检测工具:水准仪、全站仪、钢尺等。
3、作业条件准备(1)边坡坡面已清理平整,浮土、松石等已清除干净。
(2)在坡脚处设置好排水设施,保证施工期间排水畅通。
(3)根据设计要求,已进行测量放线,确定了护坡的边线和高程控制点。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪和水准仪进行测量放线,确定护坡的边线和高程控制点,并设置好控制桩。
2、基槽开挖按照设计要求和测量放线的位置,采用机械或人工方式开挖基槽。
基槽的深度和宽度应符合设计要求,且底部应平整坚实。
如遇软弱地基,应进行处理。
3、铺设垫层在基槽底部铺设一层10cm 厚的砂垫层,并用平板振动器振捣密实。
4、砌筑石块(1)石块应分层卧砌,上下错缝,内外搭砌,不得采用外面侧立石块、中间填心的砌筑方法。
(2)每层石块的高度大致相等,外圈定位行和镶面石块应丁顺相间或两顺一丁排列,砌缝宽度不大于 3cm。
(3)较大的石块应使用于下层,安砌时应选取形状及尺寸较为合适的石块,尖锐突出部分应敲除。
(4)砌缝应饱满,不得有空洞和缝隙,灰缝厚度一般为20 30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石块嵌实,不得采用先摆碎石块后塞砂浆或干填碎石块的方法。
浆砌片石安全技术交底(2篇)
浆砌片石安全技术交底一、浆砌片石作业主要存在列危险源、危害因素:1、未按规定使用劳保用品,造成物体打击事故。
2、边坡上下同时作业,滚石落下造成人员伤亡。
3、搬运石头由于人员疏忽大意砸伤脚。
4、雾雨天未设防滑设施和安全警示牌,造成其他伤害。
5、现场用电不符合要求,造成触电事故。
二、预防措施:1.操作人员必须经过培训上岗,遵守操作安全规程。
进入施工现场所有作业人员佩戴好安全帽,不得穿拖鞋、短裤进入施工现场,遵章守纪,听从指挥,严禁酒后作业,。
2.在基坑周围两米范围设密目网,并挂安全警示牌。
3.施工操作平台必须按规范要求搭设、稳固可靠,并经安全员验收合格后方可使用。
4、所有作业人员上岗前接受安全技术、环保交底,熟悉相关安全操作规程。
5、石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定配合比施工。
6、砌筑片石的地基承载力必须满足设计要求。
7、砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞。
8、作业人员在搬运石头的时候应注意安全,要量力而行,防止搬运石头砸伤脚,并注意滚石危险;在破解片石时,要背向行人方向,以免片石飞溅伤人。
9、在砌筑片石时边坡上下不得同时作业,上下作业应距离5米以上的距离,防止滚石落下伤人。
10、进行砌筑时应检查和注意边坡土质情况的变化,材料堆放应距离边坡1米以外。
11、遇雨天应做好防雨准备,设置安全警示标志,防止坍塌事故的发生。
12、现场用电设施必须有专人负责,必须三级配电两极保护,每台用电设备接电按一机、一闸、一漏、一箱配置,野外作业照明应用防爆型灯具和防水插座,另设开关箱,并且配电箱要在下班后上锁。
13、发电机、配电箱、开关箱、电焊机、电动机等用电设施设备均应挂设触电警示标志,现场照明设施及其它用电设备的电线必须埋地60cm以上,严禁现场乱拉乱扯。
14、施工现场的发电机、用电设备必须做好防雨设施,照明的碘钨灯必须有可靠的安全防护装置。
浆砌片石护坡技术交底
浆砌片石护坡技术交底11 合同主体甲方(发包方):____________________________乙方(承包方):____________________________111 合同标的本合同的标的为浆砌片石护坡工程。
具体包括但不限于护坡的设计、施工、材料采购、质量保障等工作。
乙方应按照甲方提供的设计要求和相关技术标准,在指定的地点进行浆砌片石护坡的建设。
112 权利义务甲方的权利义务1121 有权对乙方的施工过程进行监督和检查,确保工程符合设计要求和质量标准。
1122 有义务按照合同约定及时支付工程款项。
1123 应向乙方提供施工所需的必要资料和技术支持。
乙方的权利义务1124 有权要求甲方按照合同约定支付相应款项。
1125 有义务严格按照设计要求和施工规范进行施工,确保工程质量和工期。
1126 应负责采购符合质量标准的施工材料,并提供相关质量证明文件。
1127 施工过程中应采取必要的安全防护措施,确保施工人员和周边环境的安全。
113 违约责任若甲方未按照合同约定支付工程款项,每逾期一天,应按照未支付款项的一定比例向乙方支付违约金。
若乙方未按照设计要求和施工规范进行施工,导致工程质量不合格,应负责无偿返工直至合格,并承担由此给甲方造成的损失。
若乙方未在合同约定的工期内完成施工,每逾期一天,应按照合同总价款的一定比例向甲方支付违约金。
若逾期超过一定期限,甲方有权解除合同,并要求乙方返还已支付的款项,承担违约责任。
114 争议解决方式本合同在履行过程中如发生争议,双方应首先友好协商解决;协商不成的,任何一方均有权向有管辖权的人民法院提起诉讼。
12 工程概况121 工程地点:____________________________122 工程规模:____________________________123 工程期限:自______年____月____日至______年____月____日121 设计要求1211 护坡的坡度、高度等参数应符合相关标准和设计规范。
浆砌片石护坡技术交底
无害化处理: 对有害垃圾进 进 行再生利用, 如金属、木材
等
浆砌片石护坡的 验收标准
外观质量检测
外观质量检测包括 砌缝宽度、深度、 错缝距离等指标。
砌缝应饱满、密实, 无空洞、裂缝等现 象。
砌块应平整、方正 ,无翘曲、扭曲等 现象。
定期检查设备:设备应定期进行检 查和维护,确保其正常运行和安全 使用。
添加标题
添加标题
添加标题
添加标题
遵守操作规程:工人应严格遵守施 工操作规程,严禁违章操作和冒险 作业。
设置安全警示标志:施工现场应设 置明显的安全警示标志,提醒工人 注意安全事项。
施工安全注意事项
穿戴防护用品:如安全帽、手套、工作鞋等,确保施工人员的安全。 检查工具设备:确保所有工具设备完好无损,如有故障应及时维修或更换。 注意现场环境:保持现场整洁,避免杂物影响施工安全。 遵循安全操作规程:严格按照操作规程进行施工,避免发生意外事故。
测量放样
确定施工范围和边线,并进行复核确认。 根据设计图纸和现场实际情况,建立施工控制网。 根据施工控制网,对坡面进行测量放样,确定每层浆砌片石的位置和高度。 在施工前对测量设备进行检查和校准,确保测量精度符合要求。
基础处理
清理场地:清除杂物、整平地面, 确保施工环境整洁。
基坑开挖:按照设计尺寸开挖基坑, 确保深度和宽度符合要求。
安全教育培训
培训对象:所有参与浆砌片石 护坡施工的人员
培训方式:现场讲解、示范操 作、案例分析等
培训内容:施工安全规章制度、 安全操作规程、应急救援措施 等
培训周期:每年至少进行一次 安全教育培训
安全检查与整改
施工前进行安 全检查,确保 设备、工具等 符合安全要求。
浆砌片石护坡技术交底大全
浆砌片石护坡技术交底一、材料要求1.1、石料:1.1.1石料质地坚硬,不易风化、无裂纹,表面的污渍予以清除。
1.1.2片石形状不受限制,但其中部厚度不得小于15cm,用作镶面的片石表面平整、尺寸较大、边缘厚度不得小于15cm。
1.1.3片石强度等级符合设计要求,片石强度等级不小于mu30。
1.2、砂浆1.2.1、水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥。
1.2.2、细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石加工制成的机制砂。
1.2.3、水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。
1.2.4、外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规定。
1.2.5、砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护28d 的抗压极限强度表示。
砂浆配合比设计、试件制作、养护及抗压强度取值符合规范的规定。
1.2.6、砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10〜50mm。
1.2.7、砂浆严格按照实验室提供的配合比采用机械拌制,自投完料开始算起,拌制时间不得小于2分钟。
严禁采用人工拌合。
砂浆要随拌随用,如在运输或贮存过程中发生离析、泌水现象,要重新拌合。
已凝结的砂浆严禁使用。
在施工时,严格遵守质量比,不得使用体积比。
砂子等材料的称量必须以实验室验收过的测量工具为准。
1.2.8、砂浆试件的制作每一工点制作一组试件,一组试件由6块试件组成,试模尺寸为70.7X70.7 X 70.7mm.制作时将砂浆分两层(每层约40mm)分层放入涂了脱模剂的试模中,用捣棒(直径为20mm、长度200mm的钢棒,地面加工成平面)对每层砂浆沿螺旋方向均匀插捣25次。
第二次插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6〜8mm.试件成型后0.5〜1小时,再用抹刀刮掉多余砂浆,并抹平表面覆盖养护,养护温度25℃左右。
浆砌石护坡安全技术交底模板
一、交底目的为确保浆砌石护坡施工过程中的安全,预防安全事故发生,特制定本安全技术交底。
二、交底对象所有参与浆砌石护坡施工的施工人员、管理人员及监理人员。
三、施工范围本次交底适用于所有浆砌石护坡施工项目。
四、施工前准备1. 材料准备:- 块石:选择质地坚实、细致、色泽均匀,无风化剥落和裂缝及结构不均匀的块石。
- 砂浆:使用符合国家标准的M10水泥砂浆,确保砂浆强度及耐久性。
- 工具:锤子、錾子、钢钎、水平尺、线锤、切割机等。
2. 人员准备:- 施工人员应熟悉施工工艺和安全操作规程。
- 施工前进行安全教育培训,提高安全意识。
五、施工安全注意事项1. 施工环境:- 施工现场应设置明显的安全警示标志。
- 施工区域周围应设置隔离设施,防止无关人员进入。
2. 施工操作:- 严格按照施工图纸和规范进行施工。
- 施工人员应穿戴安全帽、安全带、防护眼镜等个人防护用品。
- 严禁酒后作业,禁止疲劳作业。
3. 高空作业:- 高处作业时,应设置安全防护设施,如安全网、防护栏杆等。
- 高空作业人员应系好安全带,确保安全。
4. 机械操作:- 机械设备操作人员应持有相关操作证,熟悉机械性能和安全操作规程。
- 操作前应检查机械设备,确保其处于良好状态。
5. 用电安全:- 施工现场用电应严格按照规定进行,确保线路安全。
- 严禁私拉乱接电线,使用合格的电缆和插座。
6. 材料运输:- 材料运输车辆应保持车况良好,严禁超载。
- 运输过程中,注意车辆行驶安全,防止发生交通事故。
六、施工过程中常见安全隐患及处理措施1. 安全隐患:施工人员违规操作,造成安全事故。
- 处理措施:加强安全教育,严格执行操作规程,对违规操作者进行处罚。
2. 安全隐患:施工现场用电不规范,引发火灾或触电事故。
- 处理措施:加强用电安全管理,定期检查线路,确保用电安全。
3. 安全隐患:高空作业安全措施不到位,造成坠落事故。
- 处理措施:加强高空作业安全管理,确保安全防护设施齐全有效。
浆砌石护坡工程技术交底
砌体护坡工程技术交底植草护坡施工1、原材料要求a、石料:石头是坚硬的新鲜岩石,有未风化的剥落层或裂缝,砌筑前将石料上的泥垢、水锈冲洗干净,砌筑时保持砌石表面湿润。
用于表面的石材,色泽均匀,块石应上下两面大致平整,无尖角。
中部厚度不应小于25cm。
b、砂:砂浆用砂为中砂。
c、水泥:水泥类型P·O 42.5水泥。
d、水:使用饮用水。
2、水泥砂浆M7.5水泥砂浆砌筑,M10F100水泥砂浆勾缝。
砂浆拌制:采用0.35m3滚筒式拌和机拌和,机械拌和砂浆不少于2~3min;配料称重应严格按照试验比例进行;砂浆应随拌随用,在运输或贮存中发生离析、析水的砂浆,砌筑前应重新拌和;不得使用初凝的胶凝材料。
3、砂浆砌体a、砌石体采用铺浆法砌筑,砌筑前先铺一层水泥砂浆,厚度不小于3cm,先铺砂浆后摆石块,随铺浆随砌石严禁石块直接接触,坐浆及竖缝砂浆填塞要饱满密实,铺浆均匀,垂直缝灌满砂浆后,用平铲夯实,直至表面被淹没;上下相邻砌筑的石块,应错缝搭接,避免竖向通缝。
砌筑时,石块宜分层卧砌,上下错缝,内外搭砌,不得采用外面侧立石块、中间填心的方法,不得有空缝。
b、在砌筑部位放出石砌体的中心线及边线,依准线砌石。
砌体同一层面应大致砌平,相邻砌石块高差应小于20~30mm;石块安置必须自身稳定,大面朝下,适当摇动或敲击,使其平稳。
砌体均衡上升,相邻部分的砌筑高差和每日砌筑高度不得超过1m。
上下层砌石错缝砌筑,砌体外露面平整美观,以便进行抹灰工序。
c、水平缝宽应不大于4cm。
浆砌石面层采用砂浆勾平缝,勾缝前应清理砌缝,并用水冲洗湿润,砌体的灰缝厚度应为20~30mm,砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎块或片石嵌石,不允许先填碎石后填砂浆或干填碎石的施工方法,石块间不应相互接触。
d、砌体外形尺寸允许偏差不大于3cm。
e、砌筑过程中因故临时间断时,应留阶梯形斜槎,继续砌筑前,应将砌体表面的浮渣清除;砌筑时应避免振动,下部砌体可继续施工。
浆砌护坡技术交底
大随高速公路浆砌护坡技术交底一、浆砌片石作业工艺及质量控制要点一、片石1、石料应选用不易风化的硬石、密实、无裂缝、无水锈痕迹,不得使用风化严重,含有泥土的片石,片石在砌筑前应用水冲洗,不得用卵石和薄片石砌筑。
二、砂浆1、水泥:采用试验室规定使用的水泥,受潮结块水泥不得使用。
2、砂:采用硬质洁净的中粗砂,泥污含量不应大于5%。
3、水:采用干净无污染水。
4、配合比:采用M7.5砂浆配合比。
三、砌石前准备工作1、基坑开挖:基坑的断面尺寸必须达到设计要求,不能小于设计基坑开挖后均要求自检,将基坑底部整平夯实,清除虚土,经隐蔽检查合格后方可砌筑。
2、冲洗片石:除去表面泥土、水锈,临砌前应浇水湿润。
3、坡面修整:清刷坡面松散土层和浮土,填补坑凹拍实使坡面平整,以免下沉而使砌体产生裂缝,影响砌体的整体稳定性。
4、拌制砂浆:严格按施工配合比准确配料,砂浆必须用砂浆搅拌机搅拌,搅拌时间不小于2分钟。
砂浆应随拌随用,已凝结的砂浆不得加水拌合和使用。
四、砌石1、砌体应分层、分段砌筑,砌筑前应将片石浇水湿润,以实现砂浆与片石较好的粘接,分段位臵宜设在沉降缝或伸缩缝处,砌体每隔1.2m左右找平一次,各段水平砌缝应大致水平。
2、砌筑时第一层片石应大面朝向基面,以保证有足够的接触面积,如果片石和基面有空隙,应填以砂浆或小石块,在进行第二层片石砌筑时,必须采用坐浆砌筑,即先在第一层填上适当厚度的砂浆,然后放第二层片石,并保证片石之间无脱空或直接接触的情况。
首先选择表面平整尺寸较大的石块砌角石和镶面石,最后砌填腹石。
所有的石块都必须大面朝下,放稳(脚踩不动)。
镶面石砌缝应铺砂浆,不得镶嵌小石块,片石不得“立砌”(即将片石垂直于基面的方向摆放),以免因砌缝多影响砌体的整体强度。
3、砌填腹石应按石块的自然形状交错放臵,尽量使石块之间缝隙最小,然后用砂浆填满缝隙的1/3~1/2,再根据缝隙大小选用合适的小石块放入,用石工锤轻轻敲击使之全部挤入缝隙灰浆中,填满整个缝隙,如果石缝较宽可用小石子堵塞,并灌以砂浆后捣实,要求所有石块大面朝下,一是能与基底接触良好,二是所有缝隙都是上大下小,便于灌浆和挤入小石块。
浆砌片石拱形骨架护坡技术安全交底
浆砌片石拱骨架护坡安全技术交底(一)设计说明拱形骨架空心砖防护设施应在稳定的基脚和坡体上施工,防护的坡体表面应进行检查处理,防护设施应与坡面密贴结合。
使用的砂浆或混凝土必须有配合比和强度试验,并留够试件。
石子强度应符合设计要求。
施工用砂浆、混凝土,应用机械拌合,不应直接在砌体面上或路面上以人工拌合,并应随拌随用。
混凝土空心砖间砂浆应饱满,砌筑后外面整齐,各方向接缝顺直。
勾缝应于路堤己趋稳定后进行。
(二)施工准备 1、技术准备施工前组织技术人员认真学习实施性施工组织设计,阅图、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
根据图纸和规范编制施工方案、作业指导书和技术交底。
2、机械、人员准备 1)人员配臵要求:队长 1名 ; 技术负责人 1名; 质量员 1名; 测量员 1名 ; 试验员 1名 ;安全员 1名; 材料员 1名 ; 领工员 1名 ; 施工人员 40人 ; 2)每个工作面配被机械数量: 台拌合站1 台; 挖机 1 台; 运输车1 台;装载机1 台 3、材料准备石料应符合设计要求,石材应质地坚硬、不易风化、无裂纹,表面的污染应予清楚。
砂浆水泥采用P•042.5水泥,砂浆用砂采用砂石场生产的中砂。
所有原材料经试验室检测,均满足设计施工要求。
(三)施工过程控制 1、脚墙基础施工刷坡完成后,用挖机进行脚墙基础开挖,开挖深度0.75m,底宽0.5m。
按设计尺寸开挖完成后,报监理工程师验收,验收合格后砌筑M7.5砂浆卵石至设计标高。
2、刷坡护坡放样完成后,用挖机按照放样尺寸进行刷坡。
刷坡时由一人指挥挖机施工,确保刷坡的准确,坡比为1:1.5。
3、护坡放样路基填筑成型后,测量班进行护坡放样,放样严格按照设计图纸几何尺寸进行,骨架宽度为3m、骨架之间间距为40cm、沿线路方向每隔15m设一条2cm沉降缝、踏步宽度为42cm,根据放样结果打上石灰线,确保路基边坡开挖准确,坡面平整。
4、护坡基槽开挖基槽开挖采用人工开挖修整。
2024年浆砌片石安全技术交底(三篇)
2024年浆砌片石安全技术交底一、浆砌片石作业主要存在列危险源、危害因素:1、未按规定使用劳保用品,造成物体打击事故。
2、边坡上下同时作业,滚石落下造成人员伤亡。
3、搬运石头由于人员疏忽大意砸伤脚。
4、雾雨天未设防滑设施和安全警示牌,造成其他伤害。
5、现场用电不符合要求,造成触电事故。
二、预防措施:1.操作人员必须经过培训上岗,遵守操作安全规程。
进入施工现场所有作业人员佩戴好安全帽,不得穿拖鞋、短裤进入施工现场,遵章守纪,听从指挥,严禁酒后作业,。
2.在基坑周围两米范围设密目网,并挂安全警示牌。
3.施工操作平台必须按规范要求搭设、稳固可靠,并经安全员验收合格后方可使用。
4、所有作业人员上岗前接受安全技术、环保交底,熟悉相关安全操作规程。
5、石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定配合比施工。
6、砌筑片石的地基承载力必须满足设计要求。
7、砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞;干砌时不得松动、叠砌和浮塞。
8、作业人员在搬运石头的时候应注意安全,要量力而行,防止搬运石头砸伤脚,并注意滚石危险;在破解片石时,要背向行人方向,以免片石飞溅伤人。
9、在砌筑片石时边坡上下不得同时作业,上下作业应距离5米以上的距离,防止滚石落下伤人。
10、进行砌筑时应检查和注意边坡土质情况的变化,材料堆放应距离边坡1米以外。
11、遇雨天应做好防雨准备,设置安全警示标志,防止坍塌事故的发生。
12、现场用电设施必须有专人负责,必须三级配电两极保护,每台用电设备接电按一机、一闸、一漏、一箱配置,野外作业照明应用防爆型灯具和防水插座,另设开关箱,并且配电箱要在下班后上锁。
13、发电机、配电箱、开关箱、电焊机、电动机等用电设施设备均应挂设触电警示标志,现场照明设施及其它用电设备的电线必须埋地60cm以上,严禁现场乱拉乱扯。
14、施工现场的发电机、用电设备必须做好防雨设施,照明的碘钨灯必须有可靠的安全防护装置。
浆砌片石护坡技术交底
浆砌片石护坡技术交底一、工程概述本次浆砌片石护坡施工位于_____地段,旨在增强边坡的稳定性,防止水土流失,保障道路及周边设施的安全。
护坡长度为_____米,高度为_____米,采用浆砌片石结构。
二、施工准备1、材料准备(1)片石:选用质地坚硬、无风化、无裂缝的片石,其强度不低于 MU30,片石的尺寸一般不小于 15cm,且长、宽、高的比例大致为3:2:1。
(2)水泥:使用符合国家标准的普通硅酸盐水泥,强度等级不低于 425 级,有出厂合格证及检验报告,并在有效期内使用。
(3)砂:采用中砂,含泥量不大于 5%,砂的质量应符合国家现行标准。
(4)水:使用清洁的饮用水,不得使用污水或含有有害物质的水。
2、工具准备(1)砌筑工具:包括铁锹、手锤、钢钎、大铲、灰桶等。
(2)运输工具:手推车、装载机等。
(3)测量工具:水准仪、全站仪、钢尺等。
3、现场准备(1)清理施工现场的杂物、浮土等,保证基底平整、坚实。
(2)按照设计要求进行边坡的修整,使其坡度符合设计要求。
(3)在边坡上设置排水设施,排除坡面积水。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或水准仪进行测量放线,确定护坡的位置和标高,并用木桩或钢筋作出标记。
2、基槽开挖(1)采用人工或机械开挖基槽,开挖深度和宽度应符合设计要求。
(2)在开挖过程中,要注意控制基底的标高和平整度,避免超挖或欠挖。
(3)开挖完成后,对基底进行夯实处理,如基底为软弱土层,应采取换填等处理措施。
3、片石砌筑(1)在砌筑前,先将片石湿润,并清除表面的泥土和杂质。
(2)采用坐浆法砌筑,先铺一层厚度为 3~5cm 的砂浆,然后将片石放置在砂浆上,用手锤轻轻敲打,使其稳定。
(3)片石应分层砌筑,每层厚度不宜超过 30cm,相邻两层片石的砌缝应错开,不得出现通缝。
(4)砌筑时,要注意片石的大面朝下,小面朝上,且片石之间要相互咬紧,不得出现松动现象。
(5)每隔 10~15m 应设置一道伸缩缝,缝宽 2~3cm,缝内用沥青麻筋或其他防水材料填充。
浆砌片石护坡技术交底
浆砌片石护坡技术交底1. 技术和目的在道路、铁路等土木工程建设中,为了保护山体和陡坡的稳定,常常需要采用护坡工程。
浆砌片石护坡技术是一种常用的护坡技术,通过利用片石和水泥浆将山体表面加固,增强其抗水冲刷和抗滑坡能力,从而实现护坡的目的。
本文将对浆砌片石护坡技术进行详细交底。
2. 施工材料和设备2.1 施工材料•片石:可采用硬质石材作为片石,石块应符合相关规范要求,并经过筛分和清洗处理。
•水泥:选择适当强度的水泥,按照配比要求进行搅拌。
•骨料:根据设计要求选用合适数目和规格的骨料。
•水:使用清洁的自然水或符合规范要求的工程用水。
2.2 施工设备•挖掘机:用于挖掘和平整工作面。
•搅拌机:用于将水泥和骨料充分搅拌。
•手工工具:包括铲子、水平仪、锤子等。
3. 施工流程3.1 前期准备•清理工作面:使用挖掘机清理护坡工作面上的杂物和松动土石。
•布置施工场地:在施工场地上设置施工标志和必要的安全警示标志,确保施工安全。
3.2 修整护坡工作面•使用挖掘机将护坡工作面修整成所需的坡度和几何形状。
•利用水平仪进行检查,确保工作面的平整度符合要求。
3.3 护坡片石堆砌•将清洁的片石用铲子或其他方式堆砌在护坡工作面上,按照设计要求和堆砌规范进行操作。
•片石之间应保持合理的间距,以便后续注浆操作。
3.4 注浆操作•使用搅拌机将水泥和骨料按照设计配比要求进行充分搅拌,得到均匀的浆状物。
•将搅拌好的浆状物用铲子或其他方式均匀地注入片石之间的缝隙中,确保充分填满。
•注浆过程中要注意控制注浆速度和压力,以避免过度注浆导致片石的移位或强度不均匀。
3.5 养护和维护•注浆完成后,对护坡进行养护和维护。
首先保持护坡表面的湿润状态,避免过快脱水。
•定期对护坡进行巡视,如发现浆砌片石有松动、开裂或变形等情况,及时采取修补措施。
4. 施工质量控制4.1 施工工艺要求•片石的选用要符合规范要求,石块表面应洁净,无明显的破损和裂隙。
•片石的堆砌应平整、牢固,缝隙应均匀分布且适度。
浆砌片石护坡施工技术交底
浆砌片石护坡施工技术交底浆砌片石护坡施工技术交底1技术交底范围xxx~xxx段浆砌片石护坡施工。
2设计情况(1)施工前必须清刷坡面松动土层、石块,必要时进行夯填。
局部超挖或凹陷处应挖成台阶并补砌与护坡相同的圬工。
(2)为保证工程质量及外观整齐,施工时应尽量按设计坡度及厚度准确挂线砌筑。
(3)砌体应采用坚硬的、不易风化的片石以挤浆法砌筑,片石的强度不低于MU30,护坡浆砌前应将石料表面泥土冲洗干净。
砌筑石块的施工工序应自下而上进行,石块应立砌,缝应错开,石块之间应镶紧,缝隙间小石块填满塞紧。
护坡表面及两端面应砌筑平顺,背面必须与路堑坡面密贴,顶面与边坡间的缝隙必须封严实。
(4)边坡浆砌片石设置泄水孔,按照2m间距梅花型布置。
3施工准备3.1作业准备(1)单个片石石料厚度不小于15cm,镶面材料应选择尺寸稍大并具有较平整表面,且稍加粗凿。
在角隅处应使用较大石料,大致粗凿方正。
(2)石料砌筑时应清洗干净,表面湿润,砂浆应捣实饱满。
砂浆应采用小型拌和设备随拌随用,严禁人工就地拌和。
3.2材料的准备(1)水泥:采用进场合格的P.O32.5R水泥,并且保证使用中水泥存放符合要求。
(2)砂子:采用级配良好、质地坚硬、颗粒洁净的中砂。
(3)片石:用于浆砌工程的片石强度不得低于30MPa,片石砌筑前必须浇水湿润,并将表面灰尘、泥土冲洗干净。
3.3人员配置根据施工方案配置的机械设备及工期要求,合理配置人员。
作业工点负责人1人;技术负责人1人;领工员1人;专职安全员1人;技术、质检、试验人员2人;班组长1人;拌合机司机1人。
3.4设备机具准备小型拌和设备1台、人力推车3辆、计量设备1套。
3.5技术准备(1)所有石料应分层砌筑,当分段施工时,相邻段砌筑高度不大于1.2m。
(2)砌筑的平缝应交错锁结,不得贯穿,接缝用瓜米砂浆填实,所有外露缝应砂浆勾缝。
(3)每个工作日结束后,做好湿水养生工作,下一工作日开始时应凿除表面松散的砂浆,并湿水用砂浆满铺后进行砌筑。
(整理)浆砌片石护坡技术交底
浆砌片石护坡技术交底一、材料要求1.1、石料:一律采用经实验室检测合格的石料。
形状不受限制,但直径和厚度不得小于15cm。
石料表面应清洁干净,有水锈的石料严禁使用。
同产地的石材至少取一组试件进行抗压强度检验。
1.2、砂浆砂浆严格按照实验室提供的配合比采用机械拌制,自投完料开始算起,拌制时间不得小于2分钟。
严禁采用人工拌合。
砂浆运至工地临时存放在地上。
砂浆要随拌随用,如在运输过程中发生离析、泌水现象,要重新拌合。
已凝结的砂浆严禁使用。
在施工时,严格遵守质量比,不得使用体积比。
砂子等材料的称量必须以实验室验收过的测量工具为准。
1.3、砂浆试件的制作每拌合100m3(不足100m3按100m3计)制作一组试件,一组试件由6块试件组成,试模尺寸为70.7×70.7×70.7mm.制作时将砂浆分两层(每层约40mm)分层放入涂了脱模剂的试模中,用捣棒(直径为20mm、长度200mm的钢棒,地面加工成平面)对每层砂浆沿螺旋方向均匀插捣25次。
第二次插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6~8mm.试件成型后0.5~1小时,再用抹刀刮掉多余砂浆,并抹平表面覆盖养护,养护温度25℃左右。
养护24小时后,进行脱模并送至实验室进行养护。
二、施工方法2.1.准备:施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整。
砌筑前应按设计型式、尺寸挂线放样,开挖沟槽。
2.2.挖基:护坡施工采用机械及人工挖基,人工刷坡,砌筑前,将基底平整夯实,检查合格后方可进行砌筑。
如基坑内有水,先将水排走或挖集水井抽水,确保基槽在无水条件下进行砌筑。
2.3砌筑:(1)用挤浆法分层分段进行砌筑。
分段位置设在沉降缝处,分层水平缝大致水平。
各砌块的砌缝应互相错开最少8cm,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在。
(2)先砌外圈定位砌块,并与里层砌块交错连成一体。
定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浆砌片石护坡技术交底
一、材料要求
1.1、石料:
1.1.1石料质地坚硬,不易风化、无裂纹,表面的污渍予以清除。
1.1.2片石形状不受限制,但其中部厚度不得小于15cm,用作镶面的片石表面平整、尺寸较大、边缘厚度不得小于15cm。
1.1.3片石强度等级符合设计要求,片石强度等级不小于mu30。
1.2、砂浆
1.2.1、水泥选用符合现行国家标准的硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥、火山灰质硅酸盐水泥、粉煤灰硅酸盐水泥或复合硅酸盐水泥。
1.2.2、细骨料采用坚硬耐久、粒径在5mm以下的天然砂,或采用硬质岩石加工制成的机制砂。
1.2.3、水采用饮用水,当采用其他来源时,按国家现行的规定进行检验。
1.2.4、外加剂、掺合料掺用量通过试验确定,并符合国家现行有关标准规定。
1.2.5、砂浆强度等级按边长为70.7mm的立方体试件,在标准条件下养护28d 的抗压极限强度表示。
砂浆配合比设计、试件制作、养护及抗压强度取值符合规范的规定。
1.2.6、砂浆的稠度以砂浆稠度仪测定的下沉度表示,为10~50mm。
1.2.7、砂浆严格按照实验室提供的配合比采用机械拌制,自投完料开始算起,拌制时间不得小于2分钟。
严禁采用人工拌合。
砂浆要随拌随用,如在运输或贮存过程中发生离析、泌水现象,要重新拌合。
已凝结的砂浆严禁使用。
在施工时,严格遵守质量比,不得使用体积比。
砂子等材料的称量必须以实验室验收过的测量工具为准。
1.2.8、砂浆试件的制作
每一工点制作一组试件,一组试件由6块试件组成,试模尺寸为70.7×70.7×70.7mm.制作时将砂浆分两层(每层约40mm)分层放入涂了脱模剂的试模中,用捣棒(直径为20mm、长度200mm的钢棒,地面加工成平面)对每层砂浆沿螺旋方向均匀插捣25次。
第二次插捣完毕后,用抹刀沿模壁插数次,使砂浆高出模壁6~8mm.
试件成型后0.5~1小时,再用抹刀刮掉多余砂浆,并抹平表面覆盖养护,养护温度25℃左右。
养护24小时后,进行脱模并送至实验室进行养护。
二、施工方法
2.1.准备:施工前应修整好坡面,清除浮土,填补坑凹,使坡面大致平整。
砌筑前应按设计型式、尺寸挂线放样,开挖沟槽。
2.2.挖基:护坡施工采用人工挖基,砌筑前,将基底平整夯实,检查合格后方可进行砌筑。
如基坑内有水,先将水排走,确保基槽在无水条件下进行砌筑。
2.3砌筑:
2.3.1 下边坡拱形骨架护坡砌筑
2.3.1.1用坐浆法分层分段进行砌筑。
分段位置设在沉降缝处,分层水平缝大致水平。
各砌块的砌缝应互相错开最少8cm,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在。
2.3.1.2先砌外圈定位砌块,并与里层砌块交错连成一体。
定位砌块用表面较
平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
2.3.1.3定位砌块砌完后,先在圈内底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。
砌筑腹石时,石料间的砌缝要相互交错、咬搭,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底较宽的砌缝可用小石块挤塞。
坐浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
2.3.1.4浆砌片石嵌入边坡内0.2m,以防表水灌入。
2.3.1.5护坡沿线路方向每隔10~15m设伸缩缝一道,缝宽0.02m,缝内堵塞沥青麻筋,深度不小于0.2m.
2.3.1.6为防止拦水沟的水流冲刷坡脚,应在护坡道拦水沟出水口处铺厚25cm,沿路线方向宽40cm的浆砌片石。
2.3.1.7定位砌块表面砌缝的宽度不得大于4cm。
砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
2.3.1.8浆砌片石时,应利用片石的自然形式,相互交错的衔接在在一起。
因此,除最下一层石块应大面朝下,做到犬牙交错,搭接紧密即可。
同时在砌下层石块时,即应考虑上层石块如何接砌。
砌筑过程中还要将石料的缝子留开,保证2公分的深度,以利于勾缝。
2.3.1.9沉降缝和伸缩缝的砌法:为保证接缝的作用,两种接续缝必须垂直,并且缝两侧必须砌体表面要平整,不能搭接。
同时,接缝中尚需填塞防水材料,防止砌体漏水。
砌筑有接缝砌体时,最好根据设计规定的接缝位置,采用跳段砌筑方法,使相邻两段砌石高度错开。
并在接缝处作为一个外露面,
挂线砌筑,达到又直又平。
2.3.2 上边坡方格骨架护坡砌筑
2.3.2.1用坐浆法进行砌筑。
各砌块应互相错开最少8cm,不能产生通缝,砌缝应饱满,完全充满砂浆,不能有空洞存在。
2.3.2.2先砌定位砌块用表面较平整尺寸较大的石料,定位砌缝满铺砂浆,不得镶嵌小石块。
2.3.2.3定位砌块砌完后,先在底部铺一层砂浆,其厚度应使石料在挤压安砌时能紧密连接,且砌缝砂浆密实饱满。
石料间的砌缝要相互交错、咬搭,砂浆密实。
石料不得无砂浆直接接触,也不得干填石料后铺灌砂浆;石料要大小搭配,较大的石料以大面为底较宽的砌缝可用小石块挤塞。
坐浆时可用小锤敲打石料,将砌缝挤紧,不得留有孔隙。
2.3.2.4浆砌片石嵌入边坡内0.2m,以防表水灌入。
2.3.2.5为防止拦水沟的水流冲刷坡脚,应在碎落台拦水沟出水口处铺厚25cm,沿路线方向宽150cm的浆砌片石。
2.3.2.6定位砌块表面砌缝的宽度不得大于4cm。
砌体表面与三块相邻石料相切的内切圆直径不得大于7cm,两层间的错缝不得小于8cm,每砌筑120cm高度以内应找平一次。
2.3.2.7浆砌片石时,应利用片石的自然形式,相互交错的衔接在在一起。
因此,除最下一层石块应大面朝下,做到犬牙交错,搭接紧密即可。
同时在砌下层石块时,即应考虑上层石块如何接砌。
砌筑过程中还要将石料的缝子留开,保证2公分的深度,以利于勾缝。
2.4、养生:体砌筑完成后应及时覆盖,并经常洒水保持湿润,常温下养护期
不得小于7d。
在养护期间用避免对砌体产生碰撞、振动。
砌体的砂浆未达到设计强度前,不得承受全部设计荷载。
2.5、浆砌片石表面砌缝宽度≤40mm,每找平一次的砌筑高度≤1200mm,两层间竖向错缝≥80mm,三块石料相接处的空隙≤70mm。
2.6、砌体尺寸的允许偏差及检测方法
三、施工质量保证措施
3.1 施工前,项目部召集项目部及施工队相关人员,进行施工技术交底。
3.2 所有砂浆必须机械拌和,片石的厚度不应小于150mm(卵形和薄片者不得使用)。
镶面石料应选择尺寸稍大并具有较平整表面,且应稍加粗凿。
在角隅处应使用较大石料,大致粗凿方正。
3.3 水泥,对免检厂供应的水泥也应抽检,不合格不得使用,砼用砂、碎石应与配合比试验相一致,使用添加剂、砂石材料变更时应通过试验确定。
3.4 严格施工报验程序,施工队自检,经理部复检合格后,才能报监理工程师验收。
四、安全、环保、文明施工要求
4.1安全施工要求
4.1.1所有进入施工现场的施工人员必须配戴安全帽。
4.1.2作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋进入施工现场。
4.1.3施工现场设置“施工重地,非施工人员严禁进入”的警示牌,作业现场必须有安全施工责任牌。
4.1.4夜间施工必须有充足的灯火照明。
4.1.5禁止酒后作业。
4.1.6所有进场施工的机械设备必须持有出厂合格证,机械操作手必须持有特种操作人员上岗证件。
4.1.7现场施工用电严格采用三级配电、两级保护,电缆采用五芯电缆,做到一机、一闸、一箱、一漏。
4.2环保施工要求
4.2.1施工便道途经村庄等人口积聚区时,运输车辆严禁鸣笛。
施工便道派洒水车定期洒水,保证整个线路平整、干净,在风沙、扬尘天气勤洒水。
4.2.2施工现场垃圾不得随意丢弃。
4.2.3施工机械产生的废油不倒入水中,对于受污染的场地及时进行清理。
4.2.4加强机械设备的维修保养和达标活动,减少机械废气、排烟对空气环境的污染。
4.2.5施工完成后,植被破坏地段须恢复植草绿化。
4.3文明施工要求
4.3.1合理布置场地,材料堆放整齐,整洁有序,标识牌及宣传标语牌统筹设置。
4.3.2施工场地标牌醒目,各种规章制度健全。
4.3.3做到施工文明,言行文明,处理好各种关系。
五、附件1:浆砌片石施工工艺框图
附件2:浆砌片石下边坡拱形、浆砌片石上边坡方形骨架施工大样图。
