悬挑式脚手架搭设规范
悬挑式?一、1、悬挑式必须编制专项施工方案。
方案应有设计(包括对架体、支撑的受力计算),有针对性较强的、较具体的搭设拆卸方案和,并画出平面、以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业审批签字盖章后方可施工。
?二、及架体稳定1、挑架外或悬挑架应积极采用或定型。
2、悬挑型钢或悬挑架通过预埋与固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
?三、脚挑架层层满铺脚手片,脚手片须用不细于18#双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
?四、荷?载施工荷载均匀堆放,并不超过/m2。
或不用的必须及时清除。
?五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
?六、杆件间距挑架步距不得大于,横向立杆间距不大于1M,纵向间距不大于。
?七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大窗、门洞等)时,也应进行相应的防护。
?八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
?九、脚手架材质1、应选用外径48mm,壁厚的A3钢管,表面平整光滑,无锈蚀、、分层、压痕、划道和硬弯,新用钢管有出厂。
悬挑式脚手架搭设国家标准(悬挑式脚手架现场施工要求)
悬挑式脚手架搭设国家标准(悬挑式脚手架现场施工要求)方案一:1. 悬挑式脚手架搭设国家标准1.1 引言本文档旨在规范悬挑式脚手架的搭设过程,确保施工安全,提高工作效率。
依据国家相关标准制定,详细介绍了悬挑式脚手架的现场施工要求。
1.2 安全要求1.2.1 施工前必须进行安全培训,确保施工人员具备相关技能和知识。
1.2.2 施工现场必须设置安全警示标志,包括施工区域的边界和禁止入内的区域。
1.2.3 施工现场必须配备适当的防护设施,包括护栏、安全网和安全线等。
1.3 设备准备1.3.1 悬挑式脚手架必须符合国家标准,检测合格并取得相应资质证书。
1.3.2 施工前必须检查脚手架的稳定性和结构完整性,确保没有松动或损坏的部分。
1.4 施工流程1.4.1 首先确定悬挑式脚手架的搭设位置和施工范围。
1.4.2 按照标准要求,搭设起始架和主架,并确保连接牢固可靠。
1.4.3 按照需要,在主架上安装横梁和纵梁,并固定好。
1.4.4 安装脚手架板,确保平整牢固。
1.4.5 安装侧护栏和安全网,确保施工人员的安全。
1.4.6 在完成搭设后,要进行全面检查,确保各部件安装正确,结构稳定。
1.5 施工质量控制1.5.1 施工过程中要进行定期检查,确保脚手架的安全和稳定。
1.5.2 施工完工后要进行验收,确保搭设符合标准要求。
1.5.3 如发现质量问题,要及时整改和记录,确保施工质量达到要求。
附件:相关国家标准、悬挑式脚手架的检测合格证书。
法律名词及注释:1. 安全警示标志:用于提醒、警示施工人员的标识物,起到保护和预防事故的作用。
2. 护栏:用以防止人员和物体从高处坠落的安全设施。
3. 悬挑式脚手架:一种悬挑在建筑物外墙上,用于施工人员作业和材料搬运的临时性支架结构。
方案二:1. 悬挑式脚手架现场施工要求1.1 引言本文档旨在规范悬挑式脚手架的搭设和使用,保证施工现场安全,提高工作效率。
根据国家相关标准制定,详细说明了悬挑式脚手架现场施工的各个要求。
悬挑脚手架施工标准(最新)

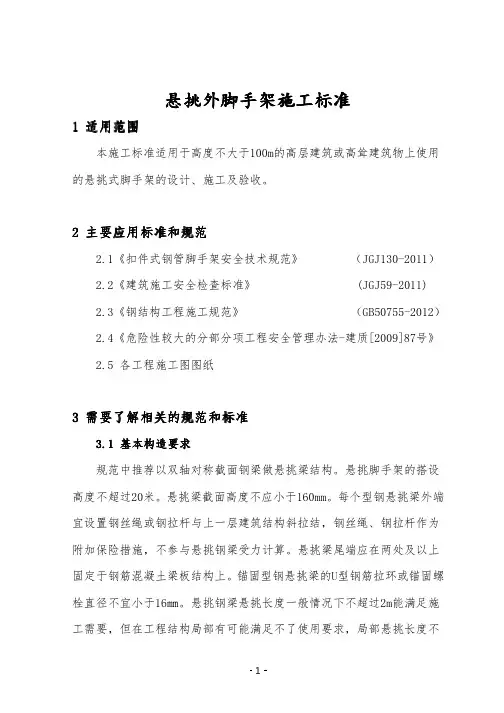

悬挑外脚手架悬挑外脚手架施工施工施工标准标准标准1 1 适用范围适用范围适用范围本施工标准适用于高度不大于100m的高层建筑或高耸建筑物上使用的悬挑式脚手架的设计、施工及验收。
2 主要应用标准和规范主要应用标准和规范2.1《扣件式钢管脚手架安全技术规范》 (JGJ130-2011) 2.2《建筑施工安全检查标准》 (JGJ59-2011) 2.3《钢结构工程施工规范》 (GB50755-2012) 2.4《危险性较大的分部分项工程安全管理办法-建质[2009]87号》2.5 各工程施工图图纸3 需要了解相关的规范和标准需要了解相关的规范和标准3.1 3.1 基本基本基本构造要求构造要求规范中推荐以双轴对称截面钢梁做悬挑梁结构。
悬挑脚手架的搭设高度不超过20米。
悬挑梁截面高度不应小于160mm。
每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结,钢丝绳、钢拉杆作为附加保险措施,不参与悬挑钢梁受力计算。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16㎜。
悬挑钢梁悬挑长度一般情况下不超过2m能满足施工需要,但在工程结构局部有可能满足不了使用要求,局部悬挑长度不宜超过3米。
大悬挑另行专门设计及论证。
在建筑结构角部,钢梁宜扇形布置;如果结构角部钢筋较多不能留洞,可采用设置预埋件焊接型钢三角架等措施。
悬挑钢梁支承点应设置在结构梁上,不得设置在外伸阳台上或悬挑板上,否则应采取加固措施。
3.3.22 型钢悬挑梁型钢悬挑梁宜采用高度不应小于160mm 双轴对称截面的型钢(工字钢)做悬挑梁结构。
悬挑梁端部设置定位点,定位点离悬挑梁端部不应小于100mm 。
定位点可采用长0.2m,直径25-30mm 的钢筋或短管。
固定端长度大于悬挑端1.25倍,悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根。
(不允许有连梁)悬挑脚手架挑梁结构及其锚固悬挑脚手架挑梁结构及其锚固1——木楔楔紧悬挑钢梁穿墙构造悬挑钢梁穿墙构造悬挑钢梁楼面构造悬挑钢梁楼面构造挑梁结构及其锚固的验算内容:悬挑梁的强度;悬挑梁的挠度;当无有效支撑体系时悬挑梁的稳定;悬挑梁锚固段压点处U 型钢筋拉环或螺栓的强度;压点处楼板承受锚固负弯矩时的抗弯强度;悬挑梁前端支点下混凝土梁(板)的承载力。
悬挑脚手架最新规范
悬挑脚手架最新规范
1、一次性悬挑脚手架不宜超过20M
2、型钢悬挑宜采用双轴对称的工字钢
3、悬挑钢梁的截面高度不应小于160mm,锚固型钢的U型钢筋拉环或锚固螺栓直径不宜小于16mm
4、钢丝绳采用建筑结构的吊环使用HPB235级钢筋,直径不宜小于20mm
5、悬挑钢梁的长度应按设计计算,固定长度不应小于悬挑长度的1.25倍,U型钢筋拉环或锚固螺栓应预埋至混凝土上梁板底层钢筋位置
6、锚固位置设置在楼板时楼板不宜小于120mm,小于120mm应采取加固措施。
7、悬挑梁一般情况下为2m,局部悬挑不宜超过3m。
悬挑外脚手架搭设规范
悬挑外脚手架搭设规范篇一:悬挑脚手架搭设规范标准悬挑脚手架搭设规范标准一、悬挑脚手架底座说明:1、悬挑脚手架搭设前(必须编制专项施工方案,方案必须包含最挑粱平面定位布置图。
2、悬挑脚手絮的悬挑粱必须选用不小于1 6号的工字钢。
楼层预埋Φ20U型环,不得使用螺纹钢,具体型号必须经过设计计算确定。
3、落于结构上的锚固段应是悬挑段的1.5倍(且必须采取两道锚固,每道悬挑粱均应加设斜拉钢丝绳,架体分段悬挑高度不大于20m。
4、脚手架底却应按规范要求沿纵横方向设置扫地杆,悬挑粱上表面应加焊钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,井满铺模板进行防护。
5、脚手架底部立杆内侧应设200mm高踢脚板。
6、杆件搭设及防护同前述落地式外架。
说明:11、悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度20m及以上悬挑式脚手架工程须按《危险性较大的分部分项工程安全管理办法)(建质控【2009】87号)组织专家论证。
悬挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬桃型钢或悬桃架通过预埋与建筑结构固定,预埋件不得使用螺纹钢,安装符合设计要求。
3、挑架立杆与悬桃型钢连接必须固定,防止滑移。
二、外架连墙件的设置三、剪刀撑和斜向支撑的设置说明:1、高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的距离不大于 15m。
每道剪刀撑宽度不小于4跨,并不小于6m。
斜杆与地面的倾角宜在45-60度之间。
2、高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
3、一字型、开口型双排架两断口必须设置横向斜撑;24米以上架体在架体拐角处及中间每六跨设置一道搭接斜撑。
4、剪刀撑斜杆的接长必须采用搭接,搭接长度不小于1m,且不少于三个扣件紧固。
2四、水平防护(主体及装修施工阶段)说明:1、主体施工阶段,施工层、拆模层、脚手架第二层必须满铺脚手板,脚手板离建筑物结构的距离满足规范要求。
(图文)脚手架搭设规范

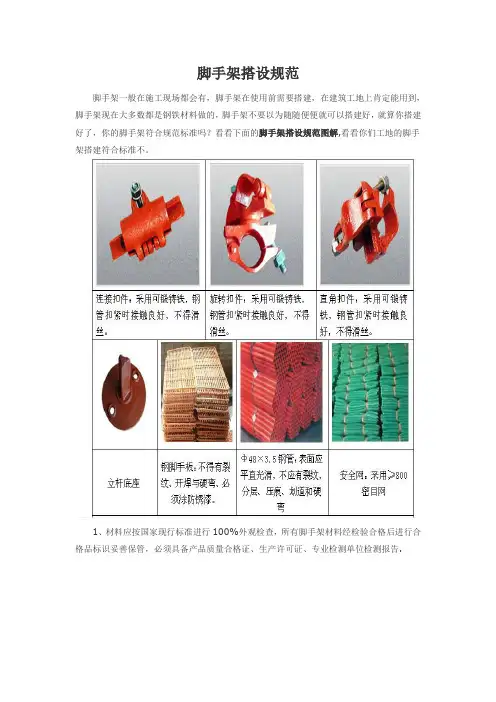

脚手架搭设规范脚手架一般在施工现场都会有,脚手架在使用前需要搭建,在建筑工地上肯定能用到,脚手架现在大多数都是钢铁材料做的,脚手架不要以为随随便便就可以搭建好,就算你搭建好了,你的脚手架符合规范标准吗?看看下面的脚手架搭设规范图解,看看你们工地的脚手架搭建符合标准不。
1、材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告.2、安全防护设备及测量作业设备齐全3、总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。
4、所以脚手架作业人员必须持证上岗。
5、图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。
6、基础要求:采用砼硬化处理,砼厚度≥100mm,砼标号≥C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。
7、基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。
8、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。
9、立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm。
10、纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。
11、剪刀撑斜杆的接长采用扣件进行搭接。
长度不少于1米,不小于3个扣件12、对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。
13、搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm。
悬挑脚手架规范
悬挑脚手架搭设规范1、一次悬挑脚手架高度不宜超过20m。
2、型钢悬挑梁宜采用双轴对称截面的型钢。
如工字钢,工字钢结构性能可靠,双轴对称截面,受力稳定性好,较其他型钢选购、设计、施工方便。
3、悬挑钢梁型号及锚固件应按设计确定,钢梁截面高度不应小于160mm。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16㎜。
4、用于锚固的U型钢筋拉环或螺栓应采用冷弯成型。
U型钢筋拉环、锚固螺栓与型钢间隙应用钢楔或硬木楔楔紧。
每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结。
钢丝绳、钢拉杆不参与悬挑钢梁受力计算;5、钢丝绳与建筑结构拉结的吊环应使用HPB235级钢筋,其直径不宜小于20㎜,吊环预埋锚固长度应符合现行国家标准。
6、悬挑钢梁悬挑长度应按设计确定,固定段长度不应小于悬挑段长度的1.25倍。
型钢悬挑梁固定端应采用2个(对)及以上U型钢筋拉环或锚固螺栓与建筑结构梁板固定,U型钢筋拉环或锚固螺栓应预埋至混凝土梁、板底层钢筋位置,并应与混凝土梁、板底层钢筋焊接或绑扎牢固,其锚固长度应符合现行国家标准。
7、锚固位置设置在楼板上时,楼板的厚度不宜小于120mm。
如果楼板的厚度小于120mm应采取加固措施。
型钢悬挑梁悬挑端应设置能使脚手架立杆与钢梁可靠固定的定位点,定位点离悬挑梁端部不应小于100mm。
悬挑钢梁前端应采用吊拉卸荷,吊拉卸荷的吊拉构件有刚性的,也有柔性的,如果使用钢丝绳,其直径不应小于14㎜,使用预埋吊环其直径不宜小于20㎜(或计算确定),预埋吊环应使用HPB235级钢筋制作。
钢丝绳卡不得少于3个。
悬挑钢梁悬挑长度一般情况下不超过2m能满足施工需要,但在工程结构局部有可能满足不了使用要求,局部悬挑长度不宜超过3米。
在建筑结构角部,钢梁宜扇形布置;如果结构角部钢筋较多不能留洞,可采用设置预埋件焊接型钢三角架等措施。
悬挑钢梁支承点应设置在结构梁上,不得设置在外伸阳台上或悬挑板上,否则应采取加固措施。
悬挑脚手架验收规范标准
2024/1/25
1
contents
目录
2024/1/25
• 悬挑脚手架基本概念与特点 • 验收前准备工作 • 悬挑脚手架验收规范标准详解 • 常见问题分析与解决方法 • 实际操作演示与案例分析 • 总结与展望
2
01
悬挑脚手架基本概念与 特点
2024/1/25
3
定义及作用
悬挑脚手架验收的程 序、方法、标准等相 关规定。
2024/1/25
悬挑脚手架的设计、 制造、安装、使用等 方面的技术标准;
8
了解施工图纸及技术要求
仔细研读施工图纸,了解悬挑脚 手架的结构形式、尺寸、材料等
详细信息;
掌握施工图纸中的技术要求,如 连接方式、节点构造、荷载要求
等;
对于图纸中不明确或存在疑问的 地方,及时与设计单位或相关技
解决方法:对进场的材料进行严格检查,确保符合国家标 准和设计要求;对于不符合要求的材料,坚决予以退场处 理,并追究相关责任人的责任。
2024/1/25
16
搭设不符合规范
悬挑脚手架的搭设高度、步距、跨距等参数不符 合设计要求或国家规范。
连墙件、剪刀撑等安全设施未按要求设置,存在 安全隐患。
2024/1/25
2024/1/25
19
现场搭设演示
搭设前准备
基础处理
确保所有构件、配件和工具齐全,检查其 质量和规格是否符合要求。
对搭设场地进行平整、夯实,确保地基承 载力满足要求。
搭设过程
安全防护措施
按照设计方案和规范要求,逐步进行立杆 、横杆、斜撑等构件的搭设,确保搭设过 程中各构件连接牢固、稳定。
在搭设过程中,及时设置安全网、安全栏 杆、踢脚板等安全防护措施,确保施工人 员的安全。
悬挑脚手架施工标准(最新版)
悬挑脚手架施工标准(最新版)一、适用范围与要求本施工标准适用于所有需采用悬挑式脚手架进行高处作业的建筑工程项目,包括但不限于高层建筑、桥梁施工、大型设备安装等场景。
悬挑脚手架作为临时性结构,其设计、搭设、使用及拆除必须严格遵守国家及地方相关安全规范、技术标准和本标准的各项要求,确保施工安全和质量。
二、材料选用与规格1.钢管与扣件:应采用符合国家标准的Q235或Q345钢材制成的脚手管,壁厚不得小于规范要求;扣件应使用与钢管相匹配的可锻铸铁扣件,且需经过质量检测合格。
2.悬挑梁与锚固装置:悬挑梁宜选用工字钢、槽钢等型钢材料,规格根据计算确定;锚固装置应设计合理,能承受悬挑脚手架的全部荷载,并考虑风荷载、温度变化等因素的影响。
3.安全网、脚手板及密目网:采用阻燃、耐磨损、强度高的材料制成,规格尺寸应符合设计要求,确保使用过程中的安全可靠性。
三、搭设高度与悬挑长度1.搭设高度:应根据工程实际需要、结构特点、施工条件及安全要求综合确定,不得超过相关规范规定的限值。
2.悬挑长度:需经过结构工程师计算确定,确保悬挑部分在风荷载、施工荷载等作用下的稳定性,同时满足作业人员的安全操作空间需求。
四、锚固与连接要求1.锚固装置安装:应严格按照设计图纸进行施工,锚固点设置合理,锚固件安装牢固,无松动现象。
2.连接节点处理:钢管与扣件连接应紧密,无滑移、变形现象;悬挑梁与建筑结构之间的连接应采用焊接或高强螺栓连接,确保连接强度。
五、构造与稳定性验算1.构造设计:悬挑脚手架的构造应符合力学原理,确保整体稳定性;应设置必要的水平、垂直剪刀撑等加强措施。
2.稳定性验算:需进行风荷载、施工荷载、自重等组合作用下的稳定性验算,确保悬挑脚手架在使用过程中的安全稳定。
六、安全防护与警示标识1.安全防护措施:悬挑脚手架外侧应设置密目安全网,防止高空坠物;作业层应满铺脚手板,并设置踢脚板、护栏等防护设施。
2.警示标识设置:在悬挑脚手架醒目位置设置安全警示标志,如“禁止攀爬”、“当心坠落”等,提醒作业人员注意安全。
悬挑式脚手架安全技术规程
• 常用悬挑式脚手架的几种形式: • ●按型钢支承架与主体结构的连接方式可分为: • 1.搁置固定于主体结构层上的形式; • 2.搁置加斜支撑或加上张拉与预埋件连接; • 3.与主体结构面上的预埋件焊接形式。
第2页/共26页
悬挑式脚手架图例
第3页/共26页
悬挑式脚手架图例
第4页/共26页
悬挑式脚手架安全技术
第13页/共26页
悬挑式脚手架安全技术
附:扣件、底座的承载力设计值(kN):
项目
承载力设计值
对接扣件(抗滑)
3.2
直角扣件、旋转扣件(抗滑)
8.0
注:扣件螺栓拧紧扭力矩值不应小于40Nm,且不应大于65Nm。
附:型钢支承架受弯构件的允许挠度
构件类别
容许挠度
型钢支承架
悬臂式 非悬臂式
• 悬挑式脚手架专项施工方案和安全技术措施必须经企业技术 负责人审核批准后方可组织实施。
• 预埋件等隐蔽工程的设置应按设计要求执行,保证质量;隐 蔽工程验收手续应齐全。
• 脚手架搭设人员必须持证上岗,并定期参加体检;搭拆作业 时必须配带安全帽,系安全带、穿防滑鞋。
• 悬挑式脚手架搭设时,连墙件、型钢支承架对应的主体结构 混 凝 土 必 须 达 到 设 计第计18页算/共要26求页的 强 度 , 上 部 的 脚 手 架 搭 设 时
使用过程中,严禁进行下列违章作业:
1)利用架体吊运物料;2)在架体上推车;3)任意拆除架体结构件或连接件;
4) 任意拆除或移动架体上的安全防护设施;5) 其它影响悬挑式脚手架使用安 全的违章作业。
在脚手架上进行电、气焊作业时,必须有防火措施和安全监护。
六级(含六级)以上大风及雷雨、雾、大雪等天气时严禁继续在脚手架上作 业。雨、雪后上架作业前应清除积水、积雪,并应有防滑措施。夜间施工应制 订专项施工方案,提供足够的照明及采取必要的安全措施。
关于规范悬挑外脚手架搭设的通知
关于规范悬挑外脚手架搭设的通知
各分公司、项目部:
鉴于当前公司悬挑外脚手架的搭设、防护存在较多的问题,公司现明确如下事宜,各分公司、项目必须严格遵守。
1、悬挑外架搭设前必须编制专项施工方案(应结合结构外立面和平面的变化情况),悬挑梁平面定位图、悬挑梁侧面示意图、悬挑梁受力验算等内容必不可少。
2、悬挑外架的分段搭设高度不得超过6层,也不得大于20米。
整体分段应合理规划,可以通过地面的落地外架进行调整,以使经济合理。
3、悬挑外架采用16号以上工字钢作为主悬挑梁(严禁采用脚手架管作为主挑梁,采用槽钢时应有防侧弯措施),工字钢长≥3.35m,外挑段 1.35~1.50m,锚固段≥2.00m,通过预埋在梁板内钢筋环锚固。
4、悬挑梁外端设置直径为15的钢丝绳进行斜拉,钢丝绳上设花篮螺杆,脚手架立杆、悬挑主梁、斜拉钢丝绳、花篮螺杆一一对应。
5、因结构平面的变化,悬挑梁的定位及锚固应因地制宜(相临悬挑梁的间距不得大于1.50m):对于框架结构,应直接在楼面装设;对于剪力墙部位,应通过预留孔装设或直接埋置于剪力墙内;对于只有边梁而无楼板部位,应直接埋置于边梁内;对于建筑物阳角,应将悬挑梁埋置于角柱内;
6、对于结构边缘布置有悬挑梁、板的部位,应对悬挑梁、板的承载能力进行复核,若不满足要求,应将悬挑梁的起挑点退后设置。
7、悬挑架底部必须采用硬质封闭,并设置挡脚板,外立面采用密目安全网防护,地处闹市和重要地带应采取钢板网或竹篱笆等加强防护。
8、其他关于脚手架的立杆间距、步距、剪刀撑、横向斜撑、连墙杆等按照《建筑施工扣件式钢。
悬挑脚手架搭设规范
悬挑脚手架搭设规范悬挑脚手架搭设规范悬挑脚手架是一种用于高空作业的临时支架结构,在建筑施工和维修中被广泛使用。
为了确保患有脚手架的安全性,提高施工效率,有必要制定一份详细的悬挑脚手架搭设规范。
以下是一份典型的悬挑脚手架搭设规范,供参考。
1. 施工前的准备1.1 悬挑脚手架的搭设必须由专业的搭设人员进行,并由专业监理人员进行监督。
1.2 搭设人员必须经过培训,熟悉悬挑脚手架的搭设步骤、安全规定和操作程序。
1.3 施工前必须进行现场勘察和风险评估,确定搭设的位置、悬挑脚手架的负载要求和支撑结构的稳定性。
2. 材料和设备的准备2.1 悬挑脚手架的材料必须符合国家标准,具有足够的强度和耐久性。
2.2 安装和使用的设备,如吊篮、绳索等,必须经过检验和检测,确保其安全可靠。
2.3 搭设人员必须熟悉悬挑脚手架的各种部件和连接方式,并按规定进行组装。
3. 悬挑脚手架的搭设步骤3.1 首先,必须确保施工现场的平整和清洁,移除杂物和障碍物,确保悬挑脚手架的搭设不受任何干扰。
3.2 根据勘察和风险评估结果,确定悬挑脚手架的搭设位置和支撑结构的稳定性。
3.3 悬挑脚手架的主体结构包括主梁、立杆、横杆等。
首先,安装主梁和立杆,确保其稳定性。
然后,安装横杆和其他连接件,确保悬挑脚手架整体结构的稳定性。
3.4 安装吊篮和绳索,并确保其安全可靠。
吊篮应有防护装置,绳索应有足够的承载能力。
3.5 安装防护栏杆和安全网,确保施工人员的人身安全。
4. 悬挑脚手架的使用和维护4.1 在悬挑脚手架上工作的人员必须经过培训,熟悉悬挑脚手架的使用规定和安全操作程序。
4.2 在使用悬挑脚手架前,必须进行一次全面的检查,包括各部件的连接、稳定性和安全设备的状况。
4.3 在使用过程中,禁止超过悬挑脚手架的负载能力,并严格控制工作人员的数量和行为。
4.4 定期维护悬挑脚手架,包括清洁、涂漆、紧固和更换损坏的部件。
对于重要的部件和设备,必要时进行检测和检修。
脚手架搭接规范要求
脚手架搭接规范要求一、术语(一)脚手架分类脚手架是为建筑施工或安装施工而搭设的上料、堆料以及施工作业用的临时结构架。
1.按所用的材料:分为木脚手架、钢脚手架和软梯。
2.按是否可移动:分为移动脚手架和固定脚手架。
3.按施工的性质:分为建筑脚手架和安装脚手架。
4.按搭接形式和使用用途分为(1)单排脚手架(单排架):只有一排立杆,横向水平杆的一端搁置在墙体上的脚手架。
(2)双排脚手架(双排架):由内外两排立杆和水平杆等构成的脚手架。
(3)结构脚手架:用于砌筑和结构工程施工作业的脚手架。
(4)装修脚手架:用于装修工程施工作业的脚手架。
(4)悬挑脚手架:应于设备安装或检修悬挑作业的脚手架。
(6)模板支架:用于支撑模板的、采用脚手架材料搭设的架子。
5.按遮挡大小分为(1)敞开式脚手架:仅设有作业层栏杆和挡脚板,无其它遮挡设施的脚手架。
(2)局部封闭脚手架:遮挡面积小于30%的脚手架。
(3)半封闭脚手架:遮挡面积占30%~70%的脚手架。
(4)全封闭脚手架:沿脚手架外侧全长和全高封闭的脚手架。
(5)开口型脚手架:沿建筑周边非交圈设置的脚手架。
(6)封圈型脚手架:沿建筑周边交圈设置的脚手架。
6.其它(1)移动挂梯、挂篮:可以移动的固定梯子或挂篮,一般在顶部设挂钩或设滑道,挂在牢固的部位。
(2)软梯:横杆用短木棍或钢管,绳子绑在横杆上,使用时在顶部做固定,催化大烟道、斜管、反应器、再生器等检修时常使用。
(二)连接件、垫件1.扣件:采用螺栓紧固的扣接连接件。
2.直角扣件:用于垂直交叉杆件间连接的扣件。
3.旋转扣件:用于平行或斜交杆件间连接的扣件。
4.对接扣件:用于杆件对接连接的扣件。
5.防滑扣件:根据抗滑要求增设的非连接用途扣件。
6.连墙件:连接脚手架与建筑物的构件。
7.刚性连墙件:采用钢管、扣件或预埋件组成的连墙件。
8.柔性连墙件:采用钢筋作拉筋构成的连墙件。
9.底座:设于立杆底部的垫座。
10.固定底座:不能调节支垫高度的底座。
脚手架搭设要求及规范
脚手架搭设规范(一)施工方案1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小,以及在多风地区对搭设高度超过40m的脚手架,考虑风涡流的上翻力,应在设置水平连墙件的同时,还应有抗上升翻流作用的连墙措施等,以确保脚手架的使用安全。
(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
(4)对脚手架进行的设计计算必须符合脚手架规范的有关规定,并经企业技术负责人审批。
3、脚手架的施工方案应与施工现场搭设的脚手架类型相符,当现场固故改变脚手架类型时,必须重新修改脚手架方案并经审批后,方可施工。
二)立杆基1、脚手架立杆基础应符合方案要求。
(1)搭设高度在25m以下时,可素夯实找平,上面铺5cm厚木板,长度为2m时垂直于墙面放置;长度大于3m时平行于墙面放置。
(2)搭设高度25-50m时,应根据现场地耐力情况设计基础作法或采用回填土分层夯实达到要求时,可用枕木支垫,或在地基上加铺20cm厚道碴,其上铺设混凝土板,再仰铺12-16号槽钢。
(3)搭设高度超过50m时,应进行计算并根据地耐力设计基础作法,或于地面下1m深处采用灰土地基,或浇注50m厚混凝土基础,其上采用枕支垫。
2、扣件式钢管脚手架的底座有可锻铸铁制造与焊接底座两种,搭设时应将木垫板铺平,放好底座,再将立杆放入底座内,不准将立杆直接置于木板上,否则将改变垫板受力状态。
(图文)脚手架搭设规范标准
脚手架搭设规脚手架一般在施工现场都会有,脚手架在使用前需要搭建,在建筑工地上肯定能用到,脚手架现在大多数都是钢铁材料做的,脚手架不要以为随随便便就可以搭建好,就算你搭建好了,你的脚手架符合规标准吗?看看下面的脚手架搭设规图解,看看你们工地的脚手架搭建符合标准不。
1、材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。
2、安全防护设备及测量作业设备齐全3、总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。
4、所以脚手架作业人员必须持证上岗。
5、图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。
6、基础要求:采用砼硬化处理,砼厚度≥100mm,砼标号≥C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。
7、基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。
8、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。
9、立杆两个相邻立柱接头避免出现在同步同跨,并在高度方向错开的距离不小于500mm。
10、纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨。
11、剪刀撑斜杆的接长采用扣件进行搭接。
长度不少于1米,不小于3个扣件12、对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。
13、搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm。
最新悬挑脚手架搭设规范标准-精选.pdf
悬挑脚手架搭设规范标准一、悬挑脚手架底座说明:1、悬挑脚手架搭设前.必须编制专项施工方案,方案必须包含最挑粱平面定位布置图。
2、悬挑脚手絮的悬挑粱必须选用不小于 1 6号的工字钢。
楼层预埋Φ20U型环,不得使用螺纹钢,具体型号必须经过设计计算确定。
3、落于结构上的锚固段应是悬挑段的 1.5倍.且必须采取两道锚固,每道悬挑粱均应加设斜拉钢丝绳,架体分段悬挑高度不大于20m。
4、脚手架底却应按规范要求沿纵横方向设置扫地杆,悬挑粱上表面应加焊钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,井满铺模板进行防护。
5、脚手架底部立杆内侧应设200mm高踢脚板。
6、杆件搭设及防护同前述落地式外架。
说明:1、悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度20m及以上悬挑式脚手架工程须按《危险性较大的分部分项工程安全管理办法)(建质控【2009】87号)组织专家论证。
悬挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬桃型钢或悬桃架通过预埋与建筑结构固定,预埋件不得使用螺纹钢,安装符合设计要求。
3、挑架立杆与悬桃型钢连接必须固定,防止滑移。
二、外架连墙件的设置三、剪刀撑和斜向支撑的设置说明:1、高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的距离不大于15m。
每道剪刀撑宽度不小于4跨,并不小于6m。
斜杆与地面的倾角宜在45-60度之间。
2、高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
3、一字型、开口型双排架两断口必须设置横向斜撑;24米以上架体在架体拐角处及中间每六跨设置一道搭接斜撑。
4、剪刀撑斜杆的接长必须采用搭接,搭接长度不小于1m,且不少于三个扣件紧固。
四、水平防护(主体及装修施工阶段)说明:1、主体施工阶段,施工层、拆模层、脚手架第二层必须满铺脚手板,脚手板离建筑物结构的距离满足规范要求。
脚手架搭设规范47701
脚手架搭设一般规定常用名称防滑扣件根据抗滑要求增设的非连接用途扣件.底座设于立杆底部的垫座:包括固定底座、可调底座.可调托撑插入立杆钢管顶部,可调节高度的顶撑。
水平杆脚手架中的水平杆件。
沿脚手架纵向设置的水平杆为纵向水平杆;脚手架横向设置的水平杆为横向水平杆.扫地杆贴近楼(地)面,连接立杆根部的纵、横向水平杆件;包括纵向扫地杆、横向扫地杆。
连墙件将脚手架架体与建筑物主体构件连接,能够传递拉力和压力的构件。
连墙件间距脚手架相邻连墙件之间的距离。
包括连墙件竖距、连墙件横距。
横向斜撑与双排脚手架内、外立杆或水平杆斜交呈之字形的斜杆.剪刀撑在脚手架竖向或水平向成对设置的交叉斜杆。
抛撑用于脚手架侧面支撑,与脚手架外侧面斜交的杆件.脚手架高度自立杆底座下皮至架顶栏杆上皮之间的垂直距离。
脚手架长度脚手架纵向两端立杆外皮间的水平距离.脚手架宽度脚手架横向两端立杆外皮之间的水平距离,单排脚手架为立杆外皮至墙面的距离。
步距上下水平杆轴线间的距离。
立杆纵(跨)距脚手架纵向相邻立杆之间的轴线距离。
立杆横距脚手架横向相邻立杆之间的距离,单排脚手架为外立杆轴线至墙面的距离。
主节点立杆、纵向水平杆、横向水平杆三杆紧靠的扣接点。
一、基本要求1、脚手架搭设之前,应根据工种的特点和施工工艺确定搭设方案,内容应包括:基础处理、搭设要求、杆件间距及连墙杆设置位置、连接方法,并绘制施工详图及大样图。
2、脚手架的搭设高度超过规范规定的要进行计算。
(1)扣件式钢管脚手架搭设尺寸符合下表时,相应杆件可不再进行设计计算。
但连墙件及立杆地基承载力等仍应根据实际荷载进行设计计算并绘制施工图。
(2)当搭设高度在25-50m时,应对脚手架整体稳定性从构造上进行加强。
如纵向剪刀撑必须连续设置,增加横向剪刀撑,连墙杆的强度相应提高,间距缩小(3)当搭设高度超过50m时,可采用双立杆加强或采用分段卸荷,沿脚手架全高分段将脚手架与梁板结构用钢丝绳吊拉,将脚手架的部分荷载传给建筑物承担;或采用分段搭设,将各段脚手架载传给由建筑物伸出的悬挑梁、架承担,并经设计计算。
悬挑脚手架规范
悬挑脚手架规范(总1页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--一、悬挑脚手架选用材料应符合下列要求:1、悬挑脚手架的悬挑梁宜采用双轴对称截面的型钢,钢梁截面高度不应小于160mm。
2、选用的型钢应有产品质量合格证,严禁使用锈蚀或变形严重、有裂缝的型钢。
3、拉索式悬挑脚手架所用的钢丝绳出现下列情况之一的不得使用:(1)断丝严重、断丝局部聚集、绳股断裂;(2)内、外部磨损或腐蚀的;(3)绳股挤出、钢丝挤出、扭结、弯折、压扁等变形的;4、螺栓连接件变形、磨损、锈蚀严重和螺栓损坏的,不得使用。
5、斜撑式悬挑脚手架的斜撑梁不得锈蚀、变形严重、开裂。
6、预埋钢筋扣环和拉环应采用热轧光圆钢筋,直径不小于16mm,具体规格由方案计算确定。
7、钢管、扣件、安全网、脚手片等其他材料的材质,按照落地式脚手架的条文规定。
二、悬挑梁设置应符合下列基本要求:1、悬挑梁与建筑结构连接应采用水平形式,固定在建筑梁板混凝土结构上,水平锚固段应大于悬挑段的倍,与建筑物连接可靠。
2、悬挑梁和建筑物的固定可采用两道及以上预埋U型圆钢或螺栓扣环,两道预埋的扣环应设置在悬挑梁的端部。
预埋U型拉环应使用HPB235级钢筋,其直径不宜小于20mm.3、采用预埋U型圆钢扣环的,应在悬挑梁调整好位置后用铁楔从两不同方向楔紧,并固定。
采用预埋U型螺栓扣环的,应在悬挑梁调整好位置后用铁质压板双螺母固定,螺栓丝口外露不应少于3扣。
4、悬挑脚手架的拉索柔性材料仅作安全储备措施,不得作悬挑结构的受力构件。
5、拉索的预埋U圆钢拉环宜预埋在建筑物梁底或梁侧。
U型圆钢拉环预埋处的混凝土应达到拆模条件时方可悬拉拉索。
6、预埋U型圆钢扣环、拉环埋入混凝土的锚固长度不应小于30d,并应焊接或绑扎在主筋上。
三、悬挑脚手架的搭设要求:1、悬挑脚手架每段搭设高度不宜大于18m。
2、悬挑脚手架立杆底部与悬挑型钢连接应有固定措施,防止滑移。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
悬挑脚手架搭设规范标准
一、悬挑脚手架底座
说明:
1、悬挑脚手架搭设前.必须编制专项施工方案,方案必须包含最挑粱平面定位布置图。
2、悬挑脚手絮的悬挑粱必须选用不小于1 6号的工字钢。
楼层预埋Φ20U型环,不得使用螺纹钢,具体型号必须经过设计计算确定。
3、落于结构上的锚固段应是悬挑段的1.5倍.且必须采取两道锚固,每道悬挑粱均应加设斜拉钢丝绳,架体分段悬挑高度不大于20m。
4、脚手架底却应按规范要求沿纵横方向设置扫地杆,悬挑粱上表面应加焊钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,井满铺模板进行防护。
5、脚手架底部立杆内侧应设200mm高踢脚板。
6、杆件搭设及防护同前述落地式外架。
说明:
1、悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度20m及以上悬挑式脚手架工程须按《危险性较大的分部分项工程安全管理办法)(建质控【2009】87号)组织专家论证。
悬挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬桃型钢或悬桃架通过预埋与建筑结构固定,预埋件不得使用螺纹钢,安装符合设计要求。
3、挑架立杆与悬桃型钢连接必须固定,防止滑移。
二、外架连墙件的设置
三、剪刀撑和斜向支撑的设置
说明:
1、高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的距离不大于15m。
每道剪刀撑宽度不小于4跨,并不小于6m。
斜杆与地面的倾角宜在45-60度之间。
2、高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
3、一字型、开口型双排架两断口必须
设置横向斜撑;24米以上架体在架体拐角处及中间每六跨设置一道搭接斜撑。
4、剪刀撑斜杆的接长必须采用搭接,搭接长度不小于1m,且不少于三个扣件紧固。
四、水平防护(主体及装修施工阶段)
说明:
1、主体施工阶段,施工层、拆模层、脚手架第二层必须满铺脚手板,脚手板离建筑物结构的距离满足规范要求。
2、从第二层起,应每隔12米高设置一道硬质隔断防护,并在其中间部位张挂水平安全网。
3、脚手板铺设时严禁出现探头板,脚手板端头应用φ4mm镀锌铁丝固定在小横杆上。
4、拉结点的杆件及扣件涂刷红色油漆。
并在拉结点附近悬挂安全提示牌。
提示牌每隔30米设置一处,每层每面不少于2处。
说明:
1、安装及装修施工阶段,作业层满铺脚手板。
2、安装及装修施工阶段,外脚手架竖向每隔12米必须满铺一层脚手板,并在中间层满兜一道水平安全网,安全网必须兜挂至建筑物结构。
3、脚手板铺设时严禁探头板出现,脚手板端头应用φ4mm镀锌铁丝固定在小横杆上。
4、拉结点的杆件及扣件刷红色警戒色。
并在拉结点附近悬挂安全提示牌。
提示牌每隔30米设置一处,每层每面不少于2处。
