西安科技大学施工组织设计报告
施工组织设计实践报告

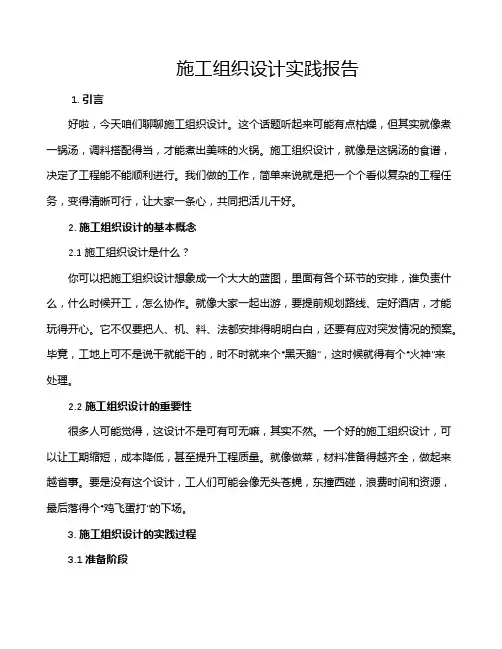

施工组织设计实践报告1. 引言好啦,今天咱们聊聊施工组织设计。
这个话题听起来可能有点枯燥,但其实就像煮一锅汤,调料搭配得当,才能煮出美味的火锅。
施工组织设计,就像是这锅汤的食谱,决定了工程能不能顺利进行。
我们做的工作,简单来说就是把一个个看似复杂的工程任务,变得清晰可行,让大家一条心,共同把活儿干好。
2. 施工组织设计的基本概念2.1 施工组织设计是什么?你可以把施工组织设计想象成一个大大的蓝图,里面有各个环节的安排,谁负责什么,什么时候开工,怎么协作。
就像大家一起出游,要提前规划路线、定好酒店,才能玩得开心。
它不仅要把人、机、料、法都安排得明明白白,还要有应对突发情况的预案。
毕竟,工地上可不是说干就能干的,时不时就来个“黑天鹅”,这时候就得有个“火神”来处理。
2.2 施工组织设计的重要性很多人可能觉得,这设计不是可有可无嘛,其实不然。
一个好的施工组织设计,可以让工期缩短,成本降低,甚至提升工程质量。
就像做菜,材料准备得越齐全,做起来越省事。
要是没有这个设计,工人们可能会像无头苍蝇,东撞西碰,浪费时间和资源,最后落得个“鸡飞蛋打”的下场。
3. 施工组织设计的实践过程3.1 准备阶段在我们开始的时候,首先得做好功课。
就像学生考试前复习,了解项目的性质、规模、地理位置、气候条件等等。
然后,咱们还得搞清楚施工的各个环节,建立合理的工序安排。
这一切就像下棋,得提前想到几个回合之后的局势,不能只顾眼前的吃子。
3.2 实施阶段在实施阶段,施工组织设计就开始发挥它的威力了。
根据计划,咱们得调配工人、设备和材料,确保每个环节都能顺畅进行。
这个过程就像大家一起合唱,必须要配合默契,才能唱出动听的和声。
就拿我之前参与的一个项目来说,大家都很给力,工人们像是上了发条,干劲十足。
而且,咱们还得时刻关注天气变化,不能让雨水冲了我们的“好事”。
4. 遇到的挑战与解决方案4.1 突发情况的处理当然,施工过程中难免会遇到一些突发情况。
建筑施工组织设计方案实训报告
建筑施工组织设计方案实训报告
一、前言
在建筑领域中,施工组织设计方案是确保工程项目圆满完成的关键环节之一。
本实训报告旨在分析一项建筑施工组织设计方案的实际情况,展示设计方案的优势和改进空间,以期提高施工效率和质量。
二、施工组织设计方案概述
1. 项目背景
本次实训报告的施工组织设计方案针对某建筑工程项目进行设计,涉及工程规模较大,时间节点紧迫,因此施工组织设计显得尤为重要。
2. 施工组织设计原则
设计方案遵循以下原则:合理规划施工流程、优化资源配置、确保安全施工、提高工效水平。
三、施工组织设计方案内容
1. 施工流程规划
根据项目特点,制定了明确的施工计划和流程图,细分各项工程任务,合理安排施工顺序,以确保施工进度的紧凑性和连贯性。
2. 资源配置优化
通过精细的资源调度,合理配置人力、物力、机械和材料等资源,保障施工过程的高效运转。
3. 安全施工保障
设计了全面的安全预案,加强现场安全管理,提高施工现场的安全意识和安全生产水平,确保工程施工过程中安全第一。
4. 工效提升措施
引入先进的施工技术和工法,优化施工流程,提升施工效率,确保施工质量达标。
四、设计方案评估与改进
1. 评估
通过对设计方案实施过程的监控和评估,发现了设计方案的优点和不足之处。
2. 改进措施
针对发现的问题,提出改进意见:加强施工现场管理、完善施工流程、强化施工安全,提高施工效率。
五、结语
本实训报告对建筑施工组织设计方案进行了深入分析和总结,明确了设计方案的重要性和改进方向。
希望通过实训报告的编写,可以促进建筑领域施工组织设计工作的提升,推动建筑工程的高质量发展。

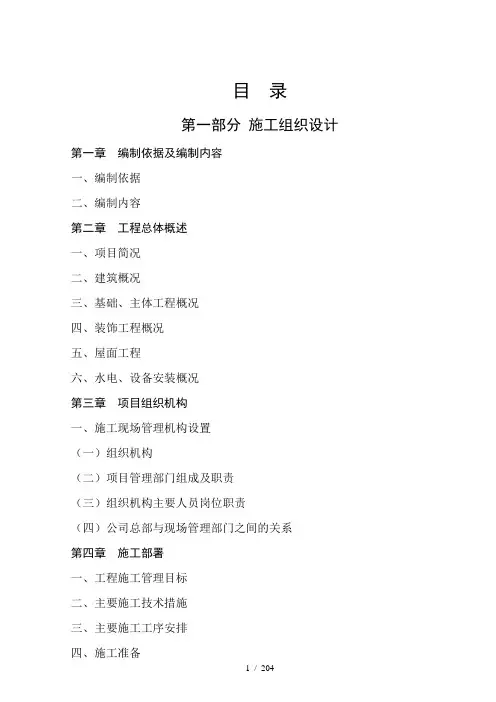

西科大新区体育场施工组织设计
目录第一部分施工组织设计第一章编制依据及编制内容一、编制依据二、编制内容第二章工程总体概述一、项目简况二、建筑概况三、基础、主体工程概况四、装饰工程概况五、屋面工程六、水电、设备安装概况第三章项目组织机构一、施工现场管理机构设置(一)组织机构(二)项目管理部门组成及职责(三)组织机构主要人员岗位职责(四)公司总部与现场管理部门之间的关系第四章施工部署一、工程施工管理目标二、主要施工技术措施三、主要施工工序安排四、施工准备第五章施工总平面布置一、现场位置、条件二、平面布置概述三、临时设施及场地四、施工机械布置五、施工用水六、施工用电第六章施工方案和工艺第一部分本工程特点、难点、重点分析第二部分施工方案和工艺第一节总体施工顺序第二节施工测量第三节基础土石方及基坑支护、基础降水工程一、基础土石方工程二、基础降水施工第四节人工挖孔桩基础施工第五节地下室结构施工一、地下室结构主要施工顺序:二、施工要点三、地下室模板钢筋工程四、地下室防水混凝土结构施工五、地下室外墙板水平施工缝渗漏水控制方法六、楼板、梁模板拆除第六节现浇框架结构主体工程施工方案一、现浇框架结构模板工程二、现浇框架结构钢筋工程三、混凝土工程四、围护砌体工程第七节后浇带混凝土浇筑第八节一层5.35m标高处工字钢钢梁制作与安装方案一、主要施工方法:二、钢结构制作三、钢结构安装工程第九节屋面网架结构施工方案一、钢网架的加工制作二、网架安装工程三、工程进度安排四、施工设备及劳动力计划第十节屋面、地下室、卫生间等部位防水工程第十一节室内装修施工方案一、楼地面工程(一)木地板地面(二)花岗石地面(三)防滑地砖地面(四)水泥豆石地面(五)运动塑胶地面二、内墙面装饰工程(一)混合砂浆抹灰、乳胶漆墙面(二)釉面砖墙面(三)吸音墙面三、室内吊顶工程第十二节门窗工程施工方案一、金属门制作安装二、木门制作安装三、铝合金窗安装第十三节外墙装饰工程施工方案一、玻璃幕墙施工二、铝塑板幕墙施工第十四节脚手架工程施工方案第十五节散水、踏步、坡道施工第十六节机电工程主要施工措施一、给排水工程二、电气工程三、弱电工程第七章网架、幕墙分项工程的配合及质量进度控制措施第八章工程质量控制措施第九章施工进度计划和工期保证措施一、施工进度计划二、工期保证措施第十章劳动力安排计划及保证措施一、劳动力安排计划二、劳动力保证措施第十一章施工机械设备配备计划一、土建工程主要施工机械设备表二、暖通工程主要施工机械设备表第十二章保证安全生产技术措施第十三章文明施工技术措施第十四章成品保护措施第十五章季节施工技术措施一、冬季施工措施二、雨季施工措施三、炎热高温天气施工措施四、夜间施工措施第十六章工程技术档案管理附:施工总平面布置图施工进度计划表第二部分企业资质等级、业绩,项目组织机构及人员配置第三部分法人代表人身份证明书等其它资料1、法定代表人身份证明书2、法定代表人授权委托书3、投标保证金证明4、其他辅助说明资料(公司有关证书及获奖证明等)施工组织设计第一章编制依据及编制内容一、编制依据1、西南科技大学新校区体育教学训练中心工程施工招标《招标文件》、《工程量清单》及《图纸答疑》。
西科大结构实验室施工组织设计.
目录一、编制依据 (1二、工程概况 (12.1、工程名称及规模 (12.2、工程范围及内容 (12.3、建筑与结构 (12.4、土建主要工程概况 (12.5、工期要求 (22.6、质量要求 (22.7、安全及环保要求 (22.8、自然条件 (22.9、施工规范及规程 (3三、施工部署 (43.1施工组织机构 (43.2项目人员职责 (63.3总体部署 (83.4 主要分部分项工程施工部署 (9 3.5施工准备 (103.6施工区段的划分 (11四、施工现场总平面布置 (114.1施工总平面图布置原则 (114.2临时施工用房布置 (114.3施工临时道路修筑 (114.4施工生产用地布置 (124.5现场用电布置 (124.6现场排水布置 (124.7施工平面管理 (134.8施工现场总平面布置 (13五、主要分部、分项工程施工方法技术及措施 (135.1、施工测量 (135.2、土方工程 (155.3、模板工程 (165.4 、钢筋工程 (205.5、砼工程 (225.6、砌体工程 (245.7、装饰工程 (265.8、脚手架工程 (285.9、屋面防水工程 (305.10、室外散水工程 (315.11、吊装工程 (31六、确保工程质量的技术组织措施 (316.1质量预控及检测程序 (316.2质量保证措施 (33七、确保工期的技术组织措施 (357.1 实行工期目标管理 (357.2制定分部分项工程完成计划 (36 7.3采取技术措施保证工期 (367.4采用有效的新技术新施工方法 (38八、确保安全生产的技术组织措施 (38九、确保文明施工的技术组织措施 (399.1 现场文明施工组织管理机构 (39 9.2 现场场容、场貌布置 (399.3环境卫生管理 (409.4防止扰民措施 (40结论 (41致谢 (42参考文献 (42一、编制依据西南科技大学结构与力学实验室全套施工图及图中套用的标准图和相关规范;国家强制性标准和现行的有关法规、法律、验收规范、施工规程、规定及标准;二、工程概况2.1、工程名称及规模本工程系西南科技大学实验楼与实验室车间。
单位工程施工组织设计实训报告3000字
单位工程施工组织设计实训报告一、前言本次实训报告是对单位工程施工组织设计的实际操作和应用,旨在通过实际操作提升学生的专业能力和实践技能,加深对施工组织设计的理解和掌握,为将来的工程实践奠定坚实的基础。
二、实训背景单位工程施工组织设计是土木工程专业学生必须掌握的重要知识和技能之一。
通过此次实训,学生将深入了解施工组织设计的流程、要求,掌握相关软件的使用方法,提高工程管理和实际操作能力。
三、实训目的1. 理解单位工程施工组织设计的基本概念和要求;2. 掌握AutoCAD等相关软件的使用方法;3. 能够进行施工组织设计的实际操作;4. 提高工程管理和实际操作能力。
四、实训内容1. 单位工程施工组织设计的基本概念和要求;2. AutoCAD等相关软件的基本操作方法;3. 对实际工程进行施工组织设计;4. 基于实际情况进行方案的优化和调整。
五、实训过程1. 学习阶段在实训开始之前,首先进行了理论学习,包括单位工程施工组织设计的相关知识和要求,以及AutoCAD等施工设计软件的基本操作方法。
通过课堂学习和教师指导,学生对施工组织设计有了更深入的了解,为实际操作奠定了理论基础。
2. 实操阶段在完成理论学习后,学生进行了实际操作。
首先是对一个实际工程项目进行了实地勘察和测量,获取了相关的工程数据。
在教师的指导下,利用AutoCAD等软件进行了施工组织设计。
通过实际操作,学生深入了解了设计的流程和要求,提高了实际操作能力。
3. 方案优化在完成初步设计后,教师对学生的设计方案进行了评审和指导。
针对存在的不足和问题,学生们对设计方案进行了调整和优化,使其更加符合实际工程要求,并在教师的指导下不断完善和改进。
六、实训成果通过本次实训,学生们掌握了单位工程施工组织设计的基本概念和要求,熟练掌握了AutoCAD等相关软件的使用方法,能够进行实际工程的施工组织设计,并在实践中不断改进和优化设计方案。
学生们也意识到了施工组织设计在工程实践中的重要性,提高了工程管理和实际操作能力。
科技大学安装施工方案

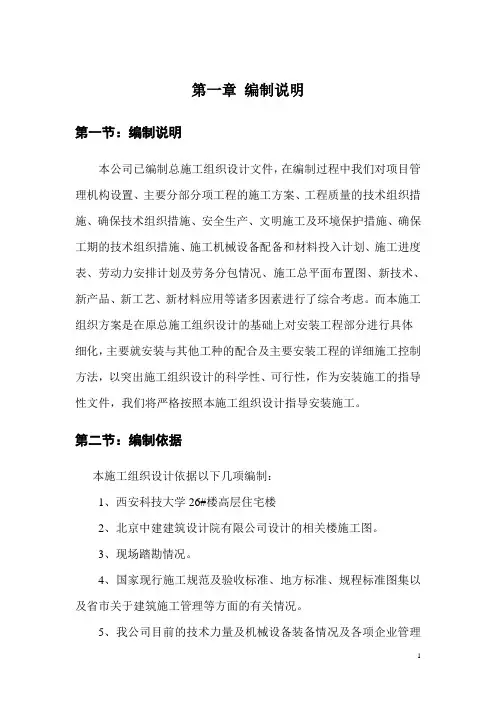

第一章编制说明第一节:编制说明本公司已编制总施工组织设计文件,在编制过程中我们对项目管理机构设置、主要分部分项工程的施工方案、工程质量的技术组织措施、确保技术组织措施、安全生产、文明施工及环境保护措施、确保工期的技术组织措施、施工机械设备配备和材料投入计划、施工进度表、劳动力安排计划及劳务分包情况、施工总平面布置图、新技术、新产品、新工艺、新材料应用等诸多因素进行了综合考虑。
而本施工组织方案是在原总施工组织设计的基础上对安装工程部分进行具体细化,主要就安装与其他工种的配合及主要安装工程的详细施工控制方法,以突出施工组织设计的科学性、可行性,作为安装施工的指导性文件,我们将严格按照本施工组织设计指导安装施工。
第二节:编制依据本施工组织设计依据以下几项编制:1、西安科技大学26#楼高层住宅楼2、北京中建建筑设计院有限公司设计的相关楼施工图。
3、现场踏勘情况。
4、国家现行施工规范及验收标准、地方标准、规程标准图集以及省市关于建筑施工管理等方面的有关情况。
5、我公司目前的技术力量及机械设备装备情况及各项企业管理制度。
6、GB/T19000-ISO9000:2000标准。
7、我公司积累的承建多个类似住宅楼安装工程得的施工经验。
第二章工程概况第一节、工程总述西安科技大学26#住宅楼工程,结构形式为剪力墙结构,标准层层高2.9米,1至17轴,地上9层,地下1层;18至39轴地上18层,地下1层;总建筑面积为13863.6m2其中地下室约为945.8 m2,主体约为12917.8m2。
第二节、安装工程设计概况本工程位于西安市西影路41号(位于科技大学家属院内),交通方便,目前处于大干时期。
电气工程设计包括电力、照明系统;防雷、接地及安全系统;有线电视系统;计算机网络系统;电话系统;楼宇可视对讲系统;消防系统。
主电源由小区变电所采用电力电缆引入;电源类型为市电,电压(380/220V)。
给排水设计:给水分区依建筑物的性质、高度计规模,生活用水为住宅用水;供水方式由城市自来水经计量后直接供给。
施工组织设计实习报告
施工组织设计实习报告一、引言施工组织设计是建造工程施工过程中的重要环节,它涉及到施工方案的制定、施工流程的安排、资源的调配等方面。
本报告旨在通过对实习期间参预的施工组织设计工作的总结和分析,探讨施工组织设计的关键要素和方法,为今后的实际工作提供参考和借鉴。
二、实习内容在实习期间,我参预了某建造工程项目的施工组织设计工作。
该项目是一座多层住宅小区的建设,总建造面积约为XXX平方米。
我主要负责以下工作:1. 项目背景分析在开始施工组织设计之前,我们首先对项目背景进行了详细分析。
包括项目的地理位置、周边环境、土地利用情况等方面的调研。
通过对相关资料的采集和现场考察,我们了解到该项目所处的地区存在交通拥堵问题,周边居民密集,施工期间需要注意噪音和粉尘控制等。
2. 施工方案制定根据项目背景分析的结果,我们制定了相应的施工方案。
首先确定了施工的总体思路和目标,然后针对不同施工阶段进行了详细的规划。
包括土方开挖、基础施工、主体结构施工、装饰装修等各个施工阶段的工序安排、施工顺序、施工方法等。
3. 资源调配在施工组织设计中,合理的资源调配是非常重要的。
我们根据项目的需求和工期计划,对人力、物力、机械设备等资源进行了详细的分析和计划。
通过合理的资源调配,提高了施工效率,降低了成本。
4. 安全措施制定在施工组织设计中,安全是至关重要的。
我们制定了一系列的安全措施,包括安全培训、安全防护设施的设置、施工现场的管理等。
通过这些安全措施的落实,确保了施工过程中的安全。
5. 施工流程优化为了提高施工效率,我们对施工流程进行了优化。
通过分析施工过程中的瓶颈问题,我们提出了相应的改进措施。
例如,在土方开挖阶段,我们采用了机械化施工的方式,提高了开挖效率;在主体结构施工阶段,我们采用了预制构件的方式,加快了施工进度。
三、实习总结通过参预施工组织设计的实习,我深刻认识到施工组织设计对于工程项目的顺利进行具有重要意义。
合理的施工组织设计可以提高施工效率,降低成本,确保施工安全。
西安科技大学宿舍楼工程施工组织设计 毕业论文(终稿)
7.1.7施工沉降测量22
7.2基础工程施工22
7.2.1基坑降排水及土方工程22
7.2.2垫层及桩头处理23
7.3主体结构施工23
7.3.1模板工程23
7.3.2钢筋工程26
7.3.3砼工程27
7.3.4砌体工程28
7.3.5脚手架工程29
7.3.6安装工程32
3.1施工组织机构准备4
3.2施工技术准备4
3.3施工协调准备5
3.3.1与建设方和建设方代表的协调5
3.3.2与社会有关部门的协调5
3.3.3施工环境的协调5
3.3.4与供应商的协调5
四、施工部署6
4.1三通一平准备6
4.1.1现场的“四通一平”6
4.1.2施工临时用水6
4.1.3施工临时用电6
4.1.4施工用临时道路7
JGJ/113-2003
规范
钢筋焊接及验收规程
JGJ18-96
规范
建筑给排水及采暖工程施工质量验收规范
GB50242-2002
规范
建筑给水硬聚氯乙烯管道设计与施工验收规范
CECS41∶92
规范
建筑电气安装工程施工质量验收规范
GB50303-2002
规范
建设安装施工现场供用电安全规范
GB50194—93
6.2.3总施工顺序上的部署原则16
6.2.4在资源上的部署——机械设备的投入16
6.2.5根据不同施工阶段特点的施工部署17
6.2.6根据施工环境影响程度合理做好施工部署17
6.3工程施工总进度控制计划4
6.4施工组织协调18
6.4.1建立总承包管理模式18
施工组织设计实训报告总结
性
• 为施工组织设计的创新和发展提供思路和方向
03
对实训过程进行客观和全面的评价
• 对实训案例的成果和质量进行客观评价
• 分析实训案例的优点和不足,提出改进意见和建议
• 为实训成果的验收和评价提供参考依据
06
施工组织设计实训的未来
展望与建议
施工组织设计实训的未来发展趋势
01
提高工程质量
• 通过合理的施工方案和技术措施,保证工程质量
• 严格的质量管理体系确保施工过程中的质量控制
• 提高工程质量的稳定性和可靠性
02
降低施工成本
• 优化资源配置,降低施工过程中的资源消耗
• 提高施工效率,缩短施工周期,降低施工成本
• 采用先进的施工技术和设备,降低施工成本
03
保障施工安全
• 采用多元化的教学方法和手段,提高实训效果和质量
• 注重培养学生的实践能力和创新精神,提高实训成果的应用价值
提高施工组织设计实训的针对性
• 结合学生的专业背景和兴趣,制定个性化的实训项目
• 分析不同项目和条件下的施工组织设计需求,制定合适的实训内容
• 为学生的职业生涯发展提供有针对性的实训机会和经验
• 查询相关的技术和管理资料,了解施工组织设计的最新
发展
• 学习施工组织设计的相关理论和方法
• 关注施工行业的最新动态和趋势
02
借鉴成功的施工组织设计案例
• 分析成功的施工组织设计案例,提炼经验和教训
• 将成功的经验和做法应用到实训项目中,提高实训成果
的质量
• 为今后的实际工作提供有益的参考和借鉴
03
施工组织设计实训将成为建筑工程项目管理的重要支撑
施工组织设计范文
施工组织设计范文一、项目概况。
项目名称,XX工程项目。
项目地点,XX市。
建设单位,XX有限公司。
总包单位,XX建筑工程有限公司。
施工单位,XX施工队。
二、施工组织设计目的。
本施工组织设计旨在规范施工过程,保证工程质量,提高施工效率,确保施工安全,保障工程进度,合理利用资源,降低施工成本,实现可持续发展。
三、施工组织设计内容。
1. 施工组织设计的基本要求。
(1)严格按照国家相关法律法规和工程施工规范进行施工。
(2)充分考虑施工现场的实际情况,合理安排施工流程,确保施工过程安全、高效。
(3)合理配置施工人员,确保施工队伍的素质和数量。
(4)合理安排施工设备和施工材料,确保施工过程中的资源充分利用。
2. 施工组织设计的具体内容。
(1)施工前期准备工作。
在施工前期,需要进行现场勘察、设计图纸审核、施工方案制定等工作。
同时,需准备好所需的施工设备和材料,确保施工顺利进行。
(2)施工过程管理。
在施工过程中,需要合理安排施工流程,确保各个工序的衔接和协调。
同时,需要加强施工现场的管理,保证施工现场的安全和整洁。
(3)施工质量控制。
在施工过程中,需要加强对施工质量的控制,确保工程质量符合相关标准和规范。
同时,需要建立健全的施工质量检查制度,及时发现和解决施工质量问题。
(4)施工安全管理。
施工安全是施工过程中最重要的环节,需要加强对施工安全的管理和监督,确保施工现场的安全生产。
(5)施工进度控制。
在施工过程中,需要加强对施工进度的控制,确保工程按时完成。
同时,需要建立健全的施工进度管理制度,及时发现和解决施工进度问题。
四、施工组织设计的实施方案。
1. 施工组织设计的实施步骤。
(1)成立施工组织设计小组,明确各成员的职责和任务。
(2)对施工现场进行全面勘察和分析,制定施工组织设计方案。
(3)组织施工组织设计方案的审核和调整,确保方案的科学性和可行性。
(4)组织施工组织设计方案的实施,加强对施工过程的监督和管理。
2. 施工组织设计的实施措施。
西安建筑科技大学主行政楼装修工程施工组织设计方案
专业化施工团队
组建了一支专业化的施工团队,具备 丰富的施工经验和技能,为项目的顺 利实施提供了有力保障。
存在问题分析及改进建议提
施工现场协调问题
材料供应不及时
在装修施工过程中,存在现场协调不够顺 畅的问题,建议加强现场管理团队的建设 ,提高沟通协调能力。
部分材料供应存在不及时的情况,影响了 施工进度,建议加强与供应商的沟通协作 ,确保材料供应稳定及时。
严格执行材料验收制度,对进 场材料进行严格把关,杜绝不 合格材料进入施工现场。
隐蔽工程验收流程梳理
1
隐蔽工程包括电气管线、给排水管道、设备基础 等,这些工程在装修完成后将被覆盖,因此必须 在其被覆盖前进行验收。
2
隐蔽工程验收应按照国家相关规范进行,验收合 格后方可进行下一道工序。
3
设立隐蔽工程验收记录制度,对每一项隐蔽工程 的验收情况进行详细记录,以备查考。
西安建筑科技大学主
行政楼装修工程施工
组织设计方案 汇报人:
2024-02-06
• 工程概况与背景 • 施工总体部署与进度安排 • 装修各分项工程施工方法与技术
要求 • 现场管理与协调配合机制建立
目录
• 质量检查验收标准与程序规范 • 环境保护、节能减排举措汇报 • 总结:提高装修施工组织设计水
平,保障项目顺利推进
。
02
施工总体部署与进度安排
施工队伍组织及职责划分
施工队伍组成
由项目经理、技术负责人、施工员、质检员、安全员等组成的项目管理团队, 以及各专业施工班组。
职责划分
明确项目经理全面负责工程施工管理,技术负责人负责技术方案的制定和实施 ,施工员负责现场施工组织和管理,质检员负责质量监督和检查,安全员负责 安全管理和监督。
清凉山12#施工组织设计
陕西科技大学科研教学楼安装工程施工组织设计编制人:审核人:批准人:目录1. 编制说明 (1)1.1 编制原则 (2)1.2 编制依据 (3)1.3 使用范围 (4)2. 工程概况 (5)2.1 工程总体概况 (6)2.2 安装工程概况 (7)2.3 引用文件 (8)3. 施工部署 (9)3.1 施工管理机构 (10)3.2 配合施工方案 (11)3.3 施工准备 (12)3.4 劳动力组织计划 (13)4. 技术保证措施 (14)4.1 安装工艺流程 (15)4.2 施工技术要求 (16)4.3 针对性方案 (17)5. 质量保证措施 (18)5.1 工程质量目标 (19)5.2 质量保证措施 (20)5.3 质量管理职责 (21)5.4 质量控制程序 (22)5.5 质量控制点 (23)6. 施工进度计划与工期保证措施 (24)6.1 工程进度计划 (25)6.2 工程进度保证措施 (26)7. 安全、环境、文明工地管理 (27)7.1 施工环境保护措施 (28)7.2 冬、雨期施工管理措施 (29)7.3 现场文明施工管理措施 (30)7.4 安全管理技术措施 (31)7.5 施工现场平面布置 (32)8. 总平面布置 (33)9. 竣工资料清单 (34)1.编制说明1.1编制原则本工程施工组织设计编制遵循以下基本原则:1.1.1保证重点,统筹安排,严格遵守有关文件规定。
1.1.2依据工程项目的内容,科学地安排施工程序,合理组织施工,确保各项施工活动之间相互促进,紧密衔接,在确保安全第一的基础上加快施工进度,缩短工期.1.1.3用先进的施工技术,合理选择施工方案,保证质量体系并使之有效运行,确保安全生产和提高工程质量。
1.1.4充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
1.2编制依据1.2.1安装工程各专业设计施工图纸及工程概况说明。
1.2.2招标文件及各类招标答疑会议纪要。
西安科技大学科技大楼施工组织设计
西安科技大学科技大厦工程施工组织设计第一章编制指导思想、原则及依据1、指导思想1.1本工程拟作为我公司重点工程,我们要从用户利益出发,急用户所急,抓住施工工期这一重点,高标准、严要求,科学组织、精心施工,确保工程各项目标圆满实现,达到用户满意目的。
1.2在总公司范围内选拔一批施工经验丰富、水平高、能力强、吃苦耐劳、善打硬仗的施工管理人员和技术骨干承担本工程的施工任务。
1.3鉴于本工程工期紧、任务重、目标高、施工环境特殊等特点,现场施工管理、环境管理是本工程施工的重点。
为此,我公司项目经理部各职能部门在施工过程中,要严格遵守项目部各项管理制度并按照本公司质量程序文件,职业健康安全和环境管理文件执行,加强与建设单位、监理、设计院及相关方的沟通及配合工作,尽快尽好地完成合同任务。
2、编制原则2.1重合同、重承诺、守信誉、科学管理、精心施工,“创建时代精品,提供满意服务”,建精品工程、树陕建形象。
2.2根据施工现场条件结合本工程特点,制订切实可行的各分部分项施工方案,专项职业健康安全预控方案、措施,质量策划(计划),环境管理办法,创建文明工地计划等。
2.3追求技术进步,把技术先进作为衡量方案优劣的第一标准,从技术角度入手,寻找实现目标的突破口,在确保工程质量的前提下,尽可能提前完成工程工期目标。
2.4土建、安装、装饰装修(包括甲方指定专业分包)统筹兼顾,全面考虑,合理安排,确保工序衔接有序,专业间密切配合,加快施工进度,缩短工期。
2.5依靠集团优势,挖掘内部潜力,充分利用集团内各大公司施工力量,利用好集团与社会各界相关方合作关系,保证工程顺利进行。
2.6节能增效,拓展项目经营思路,向效益型经理部迈进。
3、编制依据3.1本工程施工设计文件、工程建设质量验收规范、技术规程、强制性条文。
3.2与本工程质量、职业健康安全、环境、文明施工等方面相关的国家法律、法规、规章、管理文件等。
3.3本工程质量、职业健康安全、环境管理、节能、创建文明工地等各项目标及总公司贯标文件中有关施工策划(项目质量策划、项目环境管理策划、项目职业健康安全管理策划要求),陕建总公司QEOHSMS程序文件、管理手册等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概貌:1.1工程概况:本工程为某石油化工局办公楼(兼单身职工宿舍),位于XX市雁塔路。
该建筑物为五层局部六层的楼房,最高22.45m,平面为L形,付楼带半地下室,总建筑面积为6121m2。
承重结构除部门厅部分为现浇钢筋凝土框架外,其余皆采用砖混结构。
实体砖墙承重,预制钢筋混凝土空心板,大梁及楼梯均为现浇。
为了满足抗震要求,每个楼层设置圈梁一道,在外墙内每隔十米左右设置一钢筋混凝土的抗震构造柱(见附图1~4)。
室内地面均采用水泥砂浆地面。
室内抹灰为石灰砂浆打底,纸筋灰罩面并刷乳胶漆。
室外装修均采用干粘石面层。
屋面采用炉渣保温层、SBS防水层。
散水为素混凝土一次抹平。
设备安装及水、暖、电工程配合土建施工1.2地质及环境条件:根据勘测报告土壤为I级大孔性黄土,天然地基承载力为15t/m2,地下水位在地表下6~7m,地表耕土层厚0.5m。
建筑场地南侧及北侧均为已建成建筑物,西侧为菜地,以土墙为界,东侧为雁塔路,距道沿3m内的人行道不得占用,沿街树木不得损伤。
人行道一侧上面有高压输电线及电话线通过,(见附图1总平面图)。
1.3气象条件:施工期间(夏秋二季)主导风向:偏东。
雨季为9、10两个月。
工程施工期间不遇冬季。
1.4施工工期要求:本工程基础部分(前楼±0.000以下,付楼地下室-2.350以下)已完工基本工期为200天。
1.5施工技术经济条件:施工任务由西安市某建筑公司承担,该公司委派一个项目部负责。
该项目部作业层有瓦工20人,木工16人,钢筋工12人,混凝土工30人,抹灰工30人,以及其他辅助工人(如油漆工、玻璃工、防水工、机工、普工)共计150人。
根据需要可有部分民工协助工作(但不超过50人)。
施工中需用的电、水均从城市供电供水网中接引。
建筑材料及预制构件用汽车运入工地。
空心楼板等由市建筑总公司半坡村预制厂制作(运距10公里),木门窗由市木材加工厂制作(运距7公里)。
大型临建工程中除搅拌棚需要设置外,办公及其它生活用房均可利用已建成的家属宿舍楼。
工人宿舍无需设置,但工地食堂及锅炉房仍应设置。
施工选用的是起重机QT1-6型塔吊。
汽车选用的为黄河牌(8吨)汽车。
卷扬机、各种搅拌机、木工机械、混凝土震捣器、脚手架、板可根据计划需要进行供应。
二、施工程序:本工程总的施工顺序为先地下后地上,先土建后设备安装,先结构部分后安装部分。
主体结构自下而上逐层进行分段流水施工,主体结构完工之后,再自上而下进行室内装饰,女儿墙压顶完成之后,再自上而下进行室外装饰工程。
按所规定的前楼门厅的制作结构不同分为三个流水段,Ⅰ段为1~14轴,Ⅱ段为为14~18轴为现浇框架结构,Ⅲ段为F~L轴。
进行分段分层流水作业。
施工顺序:基础(已完工)→主体结构→屋面工程→装修工程2.1主体结构主要施工工艺:(1)砌体施工工艺:砌体施工的工艺流程:楼面放线→抄平→立皮数杆→摆砖→铺灰砌墙→挂线→摆拉结筋→勒缝→清扫○1、墙体砌筑前应进行排砖撂底。
当模数不符时,应用3/4砖或丁砖排在墙中间不明显部位进行调整。
排砖撂底合格后,挂通线将撂底砖砌好,作为上部砌砖的标准。
○2、为了保证灰缝砂浆饱满,采用“三一”砌砖法,保证砂浆饱满度达到80%以上。
○3、为确保砌体质量,本工程规定240墙以上必须双面挂线,保证砌体平整度。
○4、砌筑过程中要经常检查墙的垂直度和平整度,门窗口的里外角做到五行一吊,十行一靠。
○5、为方便施工需留设临时施工洞口时,按市质站要求洞口上方必须增设钢筋混凝土过梁,过梁的选用可参考同墙体厚一致的标准图集过梁。
○6、凡每层承重墙最上一皮砖应用丁砖砌筑,梁和梁垫下面均应用丁砖砌筑。
○7、构造柱处的墙体砌筑应严格执行有关规定,认真留设马牙槎。
(2)模板工艺:现浇结构中采用的模板有柱模板、梁模板、板模板、墙体模板、楼梯模板等类型。
施工顺序应该遵循:弹线→绑扎柱、墙体钢筋→支柱、墙体模板→浇筑柱、墙体混凝土→拆除柱、墙体模板→支梁板模板→绑扎梁板钢筋→浇筑梁板混凝土。
模板及其支承结构的材料、质量,应符合规范要求。
模板安装时,为了便于模板的周转和拆除,梁的侧模板应盖在底板外面,次梁的模板不应伸入主梁的模板的开口里面,梁的模板亦不应伸到柱模板的开口里面;模板安装好后应卡紧撑牢,不得发生不允许的下沉和变形;固定在模板上的预埋件和预留孔洞均不得遗漏,安装必须牢固,位置准确。
当混凝土成型后,经过一段时间养护期,当强度达到一定要求时,即可拆除模板。
及时拆模,可提高模板的周转率,也可为其他工作创造条件,加快工程进度。
应该符合下列规定:○1、侧模应在混凝土强度能保证其表面不因拆模而受到损伤,即可拆除;○2、底模应该在与结构同条件养护达到要求强度,可以拆除;○3、快速施工的高层建筑的梁与楼板模板,确保下层楼板及梁能安全承载,方可拆除底模及支柱。
拆模顺序应按一定的顺序进行。
一般应遵循先支后拆、后支先拆,先非承重部位,后承重部位以及自上而下的原则。
柱模、墙模、梁、楼板模板的具体拆模顺序可参看有关资料。
多层楼板模板支柱的拆除,应按下列要求进行:上层楼板正在浇筑混凝土时,下一层楼板的模板支柱不得拆除,再下一层楼板模板的支柱,仅可拆除一部分.(3)钢筋工艺:上部结构钢筋也均在现场内加工制作。
搭设钢筋加工棚,配备全套钢筋加工机械,并安排专职人员进行从钢筋加工验收、取样试验、制作加工、焊接取样试验、成品挂牌、分类堆放、核查发货等整个钢筋制作加工过程的管理,以确保钢筋制作加工的质量。
○1、钢筋加工工艺:钢筋在进场或半成品装卸、运输和储存过程中轻起平放。
钢筋分区集中配料,现场加工成型,塔吊运送至使用部位。
盘圆钢筋采用冷拉方法调直钢筋,对Ⅰ级钢筋冷拉率不宜大于4%,钢筋除锈调直后,即可根据钢筋的下料长度进行初断,断料前要根据配料单复核料牌上所写的钢筋种类,直径、尺寸、根数是否正确。
断料后应先复核再进行大批下料,截好的钢筋要挂下料牌,注明工程构件名称、钢筋编号、尺寸、数量等,分类堆放。
○2、钢筋的连接工艺:受力柱纵筋采用电渣压力埋弧焊,梁纵筋受力采用焊接或锥螺纹连接。
○3、钢筋绑扎及安装:Ⅰ、柱中箍筋的绑扎应使弯钩叠合处在柱中环间交错布置。
梁中箍筋应与纵向受力筋垂直交错且箍筋弯钩叠合处应在受压区内。
Ⅱ、现浇板的上层钢筋绑扎时,应在其下摆放一定数量的铁马凳,以保证钢筋的位置准确。
Ⅲ、梁与梁交叉绑扎时,次梁的主筋应放在主梁的主筋之上。
Ⅳ、钢筋间距应符合设计要求,当梁的受力筋为双排钢筋时,上下筋之间应垫以符合间隙要求规格的钢筋头以保证钢筋设计间距。
(4)混凝土工艺:混凝土的使用,此工程为现浇结构,使用商品混凝土较为方便,可以节省工期。
商品混凝土要有出厂合格证,混凝土所有的水泥、骨料、外加剂等必须符合规范及有关规定,使用前检查出厂合格证及有关试验报告。
使用商品混凝土车进行运输,每次使用都按照具体情况定夺不同规格的运输车。
使用混凝土泵将混凝土打至楼面上,由工人进行具体操作。
○1、施工准备:配备强制式搅拌机,采取机械搅拌,塔吊运输,机械振捣。
配合比委托有资质够等级的试验室做设计试配,施工时设吊磅严格称量,专人负责把关。
○2、混凝土浇筑方法:混凝土浇筑施工:必须定人、定岗分层浇筑,分层振捣,振捣密实,每一施工段连续施工,不留施工冷缝。
振捣时间一般10-30S,以混凝土开始泛浆和不冒气泡为准,要避免漏振,欠振和过振。
第二层浇筑必须在第一层浇筑混凝土初凝之前,且振动捧插入下层混凝土内的深度不应小于50mm,以免造成混凝土漏振。
○3、混凝土柱浇筑施工:浇混凝土柱前要先搭好上料平台,因塔吊要将混凝土吊放到上料平台,然后用铁锹将混凝土人工入模,混凝土入模高度每次不得超过600mm,分层浇筑,分层振捣,入模高度超过2米时要用滑槽,并在柱侧模的相应位置开200*400〈高〉活动洞口,共浇筑混凝土振捣用。
○4、浇筑混凝土梁板施工:梁、板混凝土一起浇筑,不留施工缝:浇筑时梁用插入式振动器,板用平板式振动器,施工要求同基础混凝土浇筑要求。
○5、混凝土养护:混凝土养护时间:在自然气温高于+5℃时,混凝土浇筑后12小时内(夏天一般7-10h)用塑料薄膜或草袋覆盖养护。
一般混凝土养护时间为7d,养护期内要派专人养护,长期保持混凝土表面湿润。
(5)预制板安装工艺:○1、放线:根据施工图及排版图要求,放出地面与顶棚安装隔墙条板位置及门窗洞口和靠主体墙面位置的垂直线。
○2、本工程条板安装采用上楔紧板法:在条板的相应位置固定好条板的U形外卡,将条板对准上下标准位置,在板止水带或与现浇板接缝处抹上一层座灰浆(即我厂生产产品原料),并按秩序对准榫头、榫槽进行拼接组合,在条板上部打入相对两块三角形斜楔,利用斜楔调整条板位置,使条板就位垂直,向下挤压顶紧固定。
另外,对有防震要求的工程应在条板上和与墙柱连接处用U形钢板卡固定,板顶部两板接缝处均设置一个,竖向与墙、柱连接处上、下面离板头20cm 设置一个,板高高度3m以内在中部设置一个,大于3m中间均等设两个。
○3、校验:每堵墙体安装完毕应及时检查平整和垂直,调整板间高差,以保证墙体平整符合要求。
○4、条板的接补缝处理应在门、窗框、管线安装完毕,经自检、技术负责人检查后进行,首先清理接缝部位,用板材原浆填补空隙,接缝处的补缝应分两次进行。
第一次补至缝槽深度的1/2,待第一次补的料凝固后(正常气温下需24小时),再进行第二次补料,待补的料凝固和强度达到要求后,便可以将校板时用的小木块去掉,补好的板缝应平整、密实。
○5、网格防裂带:粘网格防裂带的步骤是,先将901建筑胶和普通硅酸盐水泥调成浆糊状,将网格防裂带放入其中(两板接缝用100 mm和200mm宽,与梁、柱交接处然后用200mm宽),取出拉直贴在缝中央用刷子刷均匀或用刮刀刮平,注意调拌的粘结剂必须现调现用,不能调多,防止一时用不完,造成损失和影响质量。
○6、门窗洞口加固补强:门窗洞口各边用通长槽网和2Φ10钢筋加固补强,槽网总宽300mm,Φ10钢筋长度为洞边加400 mm。
门洞口下部,2Φ10钢筋与地板植筋,门洞的上方两角用500mm长之字条按45度角方向双面加固。
网与网用22号扎丝绑扎,Φ10钢筋用22号扎丝绑扎。
○7、墙体养护:交叉作业时,有关人员须做好交接,说明注意事项,一般条板墙体第一、二次补接缝后24小时内不得进行下道工序施工作业,条板墙全过程完工后3天内属墙体养护期,5日内墙体不能承受较大外力作用。
2.2、屋面工程:屋面工程在女儿墙施工完成后即可施工,主要施工工序为:屋面结构板、女儿墙根部清理---楼板找平层---保温层---找平层---防水层---保护层(1)保温层施工工艺:○1、苯板铺设前应检查基层是否平整、干燥,基层上面不行有杂物。
○2、苯板铺设时要紧靠在基层表面,并应粘贴牢固,分层铺设苯板上下层接缝处应相互错开,板间缝隙应用同类材料嵌填密实。
