工程回复函
工程回复函【范本模板】
工程回复函

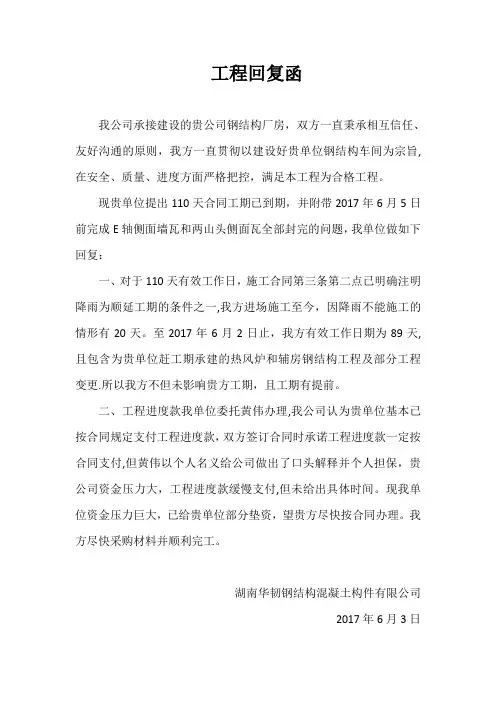

我公司承接建设的贵公司钢结构厂房,双方一直秉承相互信任、友好沟通的原则,我方一直贯彻以建设好贵单位钢结构车间为宗旨,在安全、质量、进度方面严格把控,满足本工程为合格工程。
现贵单位提出110天合同工期已到期,并附带2017年6月5日前完成E轴侧面墙瓦和两山头侧面瓦全部封完的问题,我单位做如下回复:
一、对于110天有效工作日,施工合同第三条第二点已明确注明降雨为顺延工期的条件之一,我方进场施工至今,因降雨不能施工的情形有20天。
至2017年6月2日止,我方有效工作日期为89天,且包含为贵单位赶工期承建的热风炉和辅房钢结构工程及部分工程变更.所以我方不但未影响贵方工期,且工期有提前。
二、工程进度款我单位委托黄伟办理,我公司认为贵单位基本已按合同规定支付工程进度款,双方签订合同时承诺工程进度款一定按合同支付,但黄伟以个人名义给公司做出了口头解释并个人担保,贵公司资金压力大,工程进度款缓慢支付,但未给出具体时间。
现我单位资金压力巨大,已给贵单位部分垫资,望贵方尽快按合同办理。
我方尽快采购材料并顺利完工。
湖南华韧钢结构混凝土构件有限公司
2017年6月3日。
工程回复函
工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------工程回复单--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档------------------------------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------。
回复函范文——精选推荐
回复函范⽂回复函范⽂【第1篇】回复函范⽂xx县xx乡政府:贵政府来函已经受到,本公司对该函所述事情,已经引起我司领导重视,并要求尽快落实复⼯事宜!对给贵政府带来的不变深感抱歉。
我公司已经积极联系上了刘军本⼈,也和贵政府甲⽅代表曾永国副乡长进⾏了电话沟通。
具公司所了解情况也希望能够得到贵政府的⼤⼒配合和⽀持,并且督促刘军尽快完成对xx乡⼈民政府综合楼⼯程的建设任务。
我公司也请贵政府积极协助完成贵政府应该给予我公司的设计变更和⼯程量增报⼯作。
以变对综合楼⼯程尽快竣⼯提供⼀个完善的条件。
所述内容如下1.我公司⾄20xx年xx⽉进场,按照中标图纸进⾏施⼯时发现,图纸所标注尺⼨与现场不符合,并报请了贵政府。
贵政府也积极配合并且通过设计⽅,监理⽅,三⽅在现场确定。
该中标图纸整体变更。
接到贵政府通知后,我公司施⼯⼈员撤离回到了xx,并且在20xx年3⽉18⽇收到贵政府通过邮政快件所发出图纸,20xx3⽉21⽇我司施⼯⼈员到场,在开挖基础发现,基础尺⼨与设计图纸不符合,并且上报了贵政府和设计⽅和监理⽅,增加了开挖深度并且也由监理⽅,设计⽅签字确认。
我司施⼯⼈员刘军多次报请贵政府给予xx乡综合楼建设⼯程整体变更的变更⽂件,直到综合楼主体竣⼯验收后也没有收到。
所以我司在这⾥再次报请贵政府给予我司(xx乡综合楼建设⼯程整体变更⽂件)2.我司施⼯⼈员刘军,在该⼯程20xx年11⽉20⽇正常停⼯后,积极联系贵政府所请的监理单位,因贵监理公司频频更换监理及你们给予我们监理合同所认可的总监理,在20xx年xx⽉到20xx年2⽉均不能够得到现有的监理公司的签字盖章确认,也报请贵政府给予配合积极签字确认》。
xx市xx建设⼯程有限公司20xx年5⽉28⽇【第2篇】⼯程整改回复函范⽂致:xx建设集团股份有限公司我项⽬部接到公司于20xx年9⽉27⽇下发的编号为HNCD/R-8-0110001876的《建筑⼯程质量安全环境整改通知书》后,已按要求完成了以下整改⼯作,现报上,请予以复查。
工程施工滞后回复函

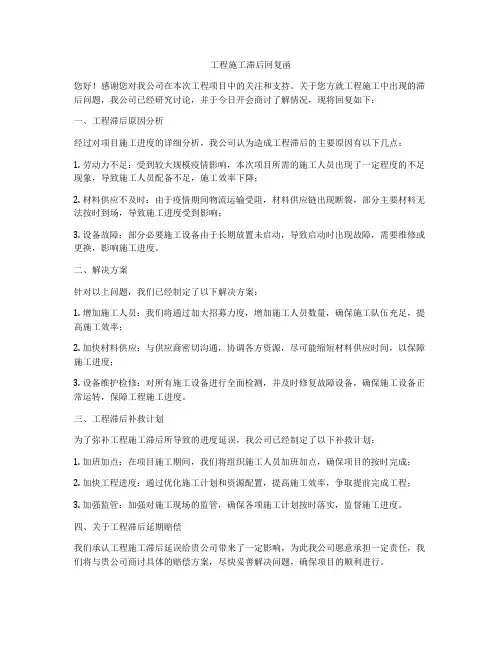

工程施工滞后回复函您好!感谢您对我公司在本次工程项目中的关注和支持。
关于您方就工程施工中出现的滞后问题,我公司已经研究讨论,并于今日开会商讨了解情况,现将回复如下:一、工程滞后原因分析经过对项目施工进度的详细分析,我公司认为造成工程滞后的主要原因有以下几点:1. 劳动力不足:受到较大规模疫情影响,本次项目所需的施工人员出现了一定程度的不足现象,导致施工人员配备不足,施工效率下降;2. 材料供应不及时:由于疫情期间物流运输受阻,材料供应链出现断裂,部分主要材料无法按时到场,导致施工进度受到影响;3. 设备故障:部分必要施工设备由于长期放置未启动,导致启动时出现故障,需要维修或更换,影响施工进度。
二、解决方案针对以上问题,我们已经制定了以下解决方案:1. 增加施工人员:我们将通过加大招募力度,增加施工人员数量,确保施工队伍充足,提高施工效率;2. 加快材料供应:与供应商密切沟通,协调各方资源,尽可能缩短材料供应时间,以保障施工进度;3. 设备维护检修:对所有施工设备进行全面检测,并及时修复故障设备,确保施工设备正常运转,保障工程施工进度。
三、工程滞后补救计划为了弥补工程施工滞后所导致的进度延误,我公司已经制定了以下补救计划:1. 加班加点:在项目施工期间,我们将组织施工人员加班加点,确保项目的按时完成;2. 加快工程进度:通过优化施工计划和资源配置,提高施工效率,争取提前完成工程;3. 加强监管:加强对施工现场的监管,确保各项施工计划按时落实,监督施工进度。
四、关于工程滞后延期赔偿我们承认工程施工滞后延误给贵公司带来了一定影响,为此我公司愿意承担一定责任,我们将与贵公司商讨具体的赔偿方案,尽快妥善解决问题,确保项目的顺利进行。
最后,我们再次感谢贵公司的理解和支持,我公司将全力以赴,尽快解决工程滞后问题,确保项目进度的顺利推进。
如果贵公司有任何疑问或建议,请随时与我们联系,我们将及时跟进并解决问题。
谢谢!此致敬礼XXX公司日期:XXXX年XX月XX日。
工程索赔回复函怎么写模板

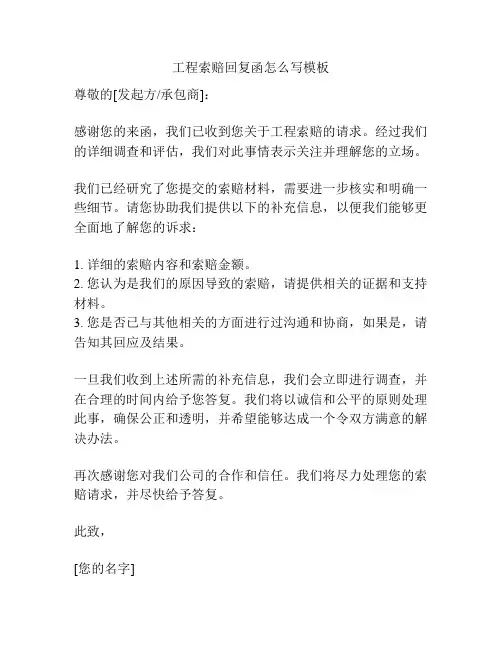

工程索赔回复函怎么写模板
尊敬的[发起方/承包商]:
感谢您的来函,我们已收到您关于工程索赔的请求。
经过我们的详细调查和评估,我们对此事情表示关注并理解您的立场。
我们已经研究了您提交的索赔材料,需要进一步核实和明确一些细节。
请您协助我们提供以下的补充信息,以便我们能够更全面地了解您的诉求:
1. 详细的索赔内容和索赔金额。
2. 您认为是我们的原因导致的索赔,请提供相关的证据和支持材料。
3. 您是否已与其他相关的方面进行过沟通和协商,如果是,请告知其回应及结果。
一旦我们收到上述所需的补充信息,我们会立即进行调查,并在合理的时间内给予您答复。
我们将以诚信和公平的原则处理此事,确保公正和透明,并希望能够达成一个令双方满意的解决办法。
再次感谢您对我们公司的合作和信任。
我们将尽力处理您的索赔请求,并尽快给予答复。
此致,
[您的名字]
[职位头衔] [公司名称] [日期]。
回复工程合同结算函
回复工程合同结算函尊敬的[甲方公司名称]:主题:关于[项目名称]工程合同结算事宜根据我们之间于[合同签订日期]签署的[工程合同名称](以下简称“合同”),经过双方共同努力,[项目名称]项目已顺利完成,并按照合同规定通过了验收程序。
现就本项目的结算事宜,特此向贵公司致函如下:一、工程完成情况本项目自[工程开始日期]开始,至[工程结束日期]顺利完工。
在此期间,我方严格按照合同约定的技术标准和时间节点,确保了工程质量和进度。
[项目名称]项目的成功交付,得益于贵公司的大力支持与配合,对此我们表示衷心的感谢。
二、结算依据结算工作将依据以下文件进行:1. 双方签订的[工程合同名称];2. 工程变更订单及附件;3. 工程进度报告及验收记录;4. 相关法规和标准。
三、结算内容根据合同条款及相关附件,本次结算包括以下内容:1. 工程主体费用:[金额]元;2. 变更工程费用:[金额]元;3. 附加服务费用:[金额]元;4. 其他应结算费用:[金额]元。
本次结算总计金额为:[总金额]元。
四、结算流程请贵公司在收到本结算函后的[指定天数]个工作日内,对上述结算内容进行审核,并在确认无误后,按照合同约定的支付方式和期限,完成结算款项的支付。
如有任何疑问或需要进一步讨论的事项,请及时与我方联系。
五、后续事宜结算完成后,我们将根据合同规定,办理相关的工程档案移交和维保启动等工作。
同时,我们也期待与贵公司在未来的项目中继续保持合作,共同创造更多的价值。
在此,我们对贵公司在整个项目期间所展现的专业精神和高效协作表示赞赏,并期待我们的合作关系能够得到进一步的深化和发展。
敬请贵公司对本结算函予以充分重视,并按照约定及时完成结算工作。
如有任何问题,欢迎随时与我们沟通协商。
此致敬礼![乙方公司名称][署名][职位][联系电话][电子邮箱][日期]。
工作回复函(工程款、维修问题)
工作回复函(工程款、维修问题)
工作回复函
XXX公司:
贵公司XX年X月X日《工程联系单》已收悉,贵公司主张的工程款项缺乏合同依据,应付贵公司的工程款我公司已经按照合同约定支付。
按照贵我双方签订的《防火门制作和安装合同》第八条的约定,工程款付到完成总价80%的条件是“合同施工范围内的门扇(含玻璃及各种配件)安装完成”,但截至目前,贵公司并未完成合同范围内的门扇(含玻璃及各种配件)安装工作,因此付款条件尙未成就。
贵公司施工工期一直严重滞后,我公司曾于XX年X月X日发函催告,但贵公司仍未按期完工。
截至目前,贵公司合同范围内工作仍存在以下问题:1、X#楼穿出屋面防火门未全部安装完成,已安装的门锁全部安装方向错误;2、所有防火门闭门器未安装;3、X#楼地下室防火门未完成安装,个别门框未安装;4、部分门扇未安装到位,合页安装不水平,门扇无法正常关闭;5、部分门扇关闭后,门扇突出门框或者陷入门框内;6、部分门锁和锁孔不在同一水平,导致锁具无法使
用;7、部分双开门上下插销和插孔不在同一位置,导致无法使用;8、各楼遗留门扇、门框较多。
请贵公司接函后尽力构造施工,于15日内完成以上条约事情内容,主动配合完成防火门和消防验收事情。
过期,我公司将追查贵公司XX年X月X日以后的工期违约责任,违约款项将直接从贵公司工程款中扣除。
另外,为缓解贵公司的资金紧张问题,我公司已经协调项目部,可以提前借支部分工程款。
请贵公司接函后与我公司项目部协商处理。
专此函达!。
工程施工整改回复函怎么写
工程施工整改回复函尊敬的监理单位:您好!首先,我单位对您长期以来在工程施工过程中给予的监督与指导表示衷心的感谢。
针对您在整改通知书中提出的关于我单位在工程施工中存在的一些问题,我单位已经高度重视,并立即组织进行了全面的排查与整改。
现将具体整改情况向您汇报如下:一、整改内容1. 安全生产方面:根据整改通知书的要求,我单位对施工现场进行了全面的安全检查,对存在安全隐患的区域进行了及时整改。
具体措施如下:(1)加强施工现场的安全防护措施,确保施工现场的临时设施符合安全生产要求。
(2)对施工现场的各类设备进行了检查和维护,确保设备运行正常,安全防护设施齐全。
(3)加强对施工现场作业人员的安全生产培训,提高作业人员的安全意识,避免违章作业。
2. 工程质量方面:针对整改通知书指出的工程质量问题,我单位采取了以下整改措施:(1)对存在的问题进行了详细的记录和分析,查找原因,制定针对性的整改措施。
(2)对涉及的工程部位进行了重新施工,确保工程质量符合设计和规范要求。
(3)加强对施工现场的巡查和质量控制,确保工程质量问题不再发生。
3. 环境保护方面:我单位高度重视施工现场的环境保护工作,根据整改通知书的要求,采取了以下措施:(1)加强对施工现场的清洁工作,确保施工现场环境卫生符合规定。
(2)对施工现场的废弃物进行了分类处理,严格按照规定进行处置。
(3)加强对施工现场噪音和扬尘的控制,减少对周边环境的影响。
二、整改结果经过我单位的积极整改,上述问题已得到有效解决。
为了确保整改效果,我单位将进一步加强对施工现场的巡查和管理,杜绝类似问题的再次发生。
同时,我们也将继续加强与监理单位的沟通与协作,共同推进工程的顺利进行。
三、后续工作1. 我单位将继续按照整改通知书的要求,对施工现场进行持续改进,提高工程质量和安全生产水平。
2. 请您对我单位的整改工作进行监督检查,提出宝贵意见和建议,帮助我们进一步改进工作。
3. 希望我们双方能够继续保持良好的沟通与合作,共同为顺利完成工程建设目标而努力。
同意工程方案回复函怎么写
同意工程方案回复函怎么写尊敬的XXX公司:感谢贵公司就XXX工程方案提出的建议并寄给我们的回复函。
我们认真阅读并研究了贵公司提出的意见,经过深思熟虑,我们对贵公司的工程方案表示同意,并对贵公司提出的建议和意见作出以下回复:一、关于工程方案的同意我们对贵公司提出的XXX工程方案表示认可。
贵公司在设计方案中提出的XXX工程构思新颖、合理,并具备较高的实施性和可操作性。
我们相信这个工程方案能够有效提高工程效率,提升产品质量,增加企业的经济效益,对此表示赞同。
二、关于贵公司提出的具体建议在收到贵公司的回复函中,我们注意到了贵公司对工程方案提出的一些具体建议。
这些建议包括XXX方面的技术改进和设备更新等。
我们非常感谢贵公司对工程方案的认真思考,并在此回复中对贵公司的具体建议做出如下回复:1. 关于技术改进贵公司在回复函中提到的XXX技术改进方案,我们对此表示支持。
我们将密切关注贵公司提出的技术改进方案,并在工程实施的过程中积极配合和支持。
2. 关于设备更新贵公司建议对工程中的XXX设备进行更新,我们对此表示认同。
我们会积极采纳贵公司的建议,对设备进行更新,以提高生产效率和产品质量。
三、关于工程实施计划在贵公司提出的回复函中,贵公司对工程的实施计划进行了详细说明。
我们对贵公司提出的实施计划表示认同,并将积极配合贵公司进行工程实施。
我们将按照双方协商的时间节点,配合贵公司完成工程的实施任务。
四、关于双方合作及协调在工程实施的过程中,双方需要密切合作、相互协调,共同促进工程的顺利实施。
我们希望双方在工程实施过程中保持良好的沟通,及时解决工程中遇到的问题,确保工程的顺利进行。
最后,我们再次感谢贵公司就XXX工程方案提出的建议和意见。
我们期待与贵公司的合作能够取得更多的成果,共同实现双方的发展目标。
此致敬礼XXX公司。
工程回复函
工程名称:
致:XXXXX项目部
关于XXXXXX项目部于2019年12月18日的《催退质保来自申请函》的回复。回复内容:
1、XXXX部承建我项目XXXX大厦,-2层设备间一直存在多处渗漏水现象,多次与贵公司沟通维修事宜,但仍未彻底解决。2019年8月因地下室人防虑毒室漏水,导致我项目供电系统发生故障,至今人防层排污、照明无法使用;车库多处漏水,导致车库系统故障频发,存在安全隐患。
望贵公司及时处理我项目存在的质量及维修问题,我公司会在贵公司处理完毕后经双方确认支付剩余保修金,否则因项目存在质量及维修问题导致的一切经济及安全责任,由贵公司承担。
XXXX公司
2019年12月19日
2、贵公司在验收长安杯过程中,对大楼顶面进行处理,结果导致大楼顶面砖缝开裂,墙面墙皮掉落,需再次处理。
3、生活水泵双切电源存在质量问题;13楼电表线路存在质量问题,此两项问题在项目未综合验收前就已存在,我公司也早与贵公司沟通,需维修,可至今仍未解决。
根据2018年1月24日签订的《补充协议》第四条内容规定,双方确认后一周内支付质保金。但因贵公司一直未能及时处理工程存在的质量及维修问题,一拖再拖,导致我项目存在极大的安全隐患,贵公司也未与我公司确认此项协议内容,导致履行协议内容滞后。
工程进度回复函
.
.; 工程进度回复函
安徽江声置业有限公司
我们承包的贵司楚江郦城C标段工程,根据贵公司2017年9月12日所发的有关工程进度滞后的通知,现予以回复:
1、我们开工时间相比A区和B区有近三个月时间,因为桩基础接
桩至6月26日才结束,实际的施工时间应从7月份开始。
2、有关地库基础内变更手续至今未能给予签字确认,导致我们施
工受阻,影响施工总进度。
3、现在我们根据贵公司的要求,积极组织施工人员和材料,在下
周一前满足施工进度需要的人数,保证在合同工期内按期交付。
安徽马鞍山市东源建筑安装有限公司
2017-9-15。
工程整改回复函
工程名称:堡口中心小学宿舍楼工程
致:新宁县人民政府工程质量监督站
我公司在工程项目部完成堡口中心小学宿舍楼工程的检查后,督促工程项目部按要求完成了如下整改工程作业,经检查验收后呈报上,请予以复查。
详细内容:
1、浴室间墙倾斜问题:已拆除,并重新砌筑后经公司质量检测人员验收,达到整改效果。
2、地面下沉问题上:将原地面混凝土拆除,对地基重新夯实后回填土方并二次夯实;重新浇筑地面混凝土基层,经公司质量检测人员验收,达到整改效果。
3、地面面层及墙裙未做:已按设计要求完成施工作业,经公司质量测人员验收,达到整改效果。
4、排水设施不符设计要求:已按设计图及建设单位要求重新布设排水沟,及排水管道。
5、化粪池及外明沟问题:建设单位已承诺自行负责。
以上问题已按规范及行业标准整改到位,经施工单位自检合格,建设单位检查认可,符合使用要求。
承包单位(章)
项目经理:李昌清
日期2011年11月23日
查意见:
。
日
工程施工回复函
工程施工回复函尊敬的XX先生/女士:您好!感谢您对我们公司提交的工程施工方案的关注和指导。
针对您提出的意见和问题,我们进行了认真的研究和分析,并制定了相应的改进措施。
现将修改后的工程施工方案回复如下:一、关于工程施工方案的总体布局针对您提出的工程施工方案布局不合理的问题,我们重新优化了施工布局。
具体措施如下:1. 调整了施工现场的入口和出口,确保施工现场的通行畅通,降低安全风险。
2. 重新规划了施工现场的物料堆放区、施工区、办公区等功能区域,使各区域之间界限清晰,提高了施工现场的管理效率。
3. 针对施工现场的安全隐患,我们增设了安全警示标志,加强了安全防护措施,确保施工现场的安全。
二、关于工程施工方案的技术措施针对您对工程施工方案中技术措施的疑问,我们进行了以下调整:1. 对施工工艺进行了详细阐述,确保施工过程中各项技术指标符合设计要求和规范。
2. 增加了施工过程中的质量控制措施,确保工程质量得到保障。
3. 对施工进度计划进行了调整,确保工程按期完成。
三、关于工程施工方案的环保措施针对您关注的工程施工方案环保问题,我们采取了以下措施:1. 加强施工现场的环保管理,严格执行国家和地方的环保法规,确保施工过程中对环境的影响降到最低。
2. 优化施工方案,减少施工过程中的噪音、扬尘、废水等污染物的产生。
3. 增加施工现场的绿化面积,提高施工现场的环境质量。
四、关于工程施工方案的费用预算针对您对工程施工方案费用预算的疑问,我们重新进行了详细的费用预算,确保预算合理、准确。
具体措施如下:1. 根据工程实际需求,合理配置施工资源,降低成本。
2. 优化施工方案,提高施工效率,减少不必要的浪费。
3. 严格控制施工现场的物料采购和消耗,降低工程成本。
五、关于工程施工方案的后期维护针对您提出的工程施工方案后期维护问题,我们制定了以下措施:1. 建立健全工程验收制度,确保工程质量符合要求。
2. 加强工程交付后的售后服务,及时解决用户的问题和需求。
工程联系回复函
工程联系回复函
编号:001
工程联系回复函
编号:002
工程联系回复函
编号:003
工程联系回复函
编号:004
工程开工令
编号:005
整改通知书
编号:006
告知函
编号:007
工程联系函
编号:008
函告
编号:009
工程变更联系单
编号:010
工程联系函
编号:011
工程变更联系单
编号:012
工程变更联系单
编号:013
工程变更联系单
编号:014
工程联系函
编号:016
工程联系函
编号:017
函
编号:018
工程联系函
编号:019
工程联系函
编号:020
函
编号:
021
工程回复函
编号:023
工程联系函
编号:031
函
编号:032
函
编号:033
函
编号:038
工程回复函
编号:039
整改通知书
编号:040
工程变更联系单
编号:040
工程签证单
编号:
041
工程联系函
编号:042
整改通知书
编号:043
工程签证单
编号:
034
工程签证单
编号:035
工程签证单
编号:036
工程签证单
编号:
037。
工程联系单,回复函范文模板
工程联系单和回复函范文
工程联系单
我方本着抓紧工期保证工程进度的根本思想,施工中由于看图施工有疑问未及时与设计方沟通协调,在本该采用××级钢的分项部位,误用××级钢,造成现在与设计不符,现施工进度已完成80%,为了不耽误工期及保证质量的前提下,我方现诚请设计部门予以配合,编制加强,牢固或其他必要辅助措施,协助我方在余下施工中,顺利完工。
××公司
回复函
致:××公司
我方在施工中由于看图施工中有疑问未及时与设计方沟通协调,在本该采用××级钢的分项部位,误用××级钢,造成现在与设计不符,被你方与2013年7月8日下达停工整改通知,现我方积极与设计方商讨调整措施及整改方法,望你方配合我们协调各项事宜的同时,尽快撤销停工通知,协助本工程在不延误工期且保证的基础上完工。
××公司。
工程建设项目回复函模板范文
工程建设项目回复函模板范文尊敬的XXX先生/女士:
感谢您来函垂询关于我们公司参与的工程建设项目的情况。
就此事项,我们非常重视,并对您的关注表示衷心的感谢。
关于您关注的工程建设项目情况,我们公司在此向您作如下回复:
首先,我们非常荣幸能够参与这个具有重要意义的工程建设项目。
我们公司一直以来都秉承着“质量第一、诚信经营”的宗旨,致力于为客户提供优质的工程建设服务。
在项目进行过程中,我们将严格按照合同约定和相关法律法规,严格把控工程质量,保障工程安全,确保工程进度,做到合理控制成本,全力以赴为项目的顺利实施而努力。
其次,关于项目进展情况,我们将定期向您进行汇报,包括工程进度、质量控制、安全生产等方面的情况。
同时,我们也欢迎您随时对项目进行现场检查,以便更直观地了解工程进展情况。
最后,如果您在项目进行过程中有任何疑问或建议,都可以随时与我们联系,我们将竭诚为您解答疑惑,听取您的意见和建议,共同推动项目顺利完成。
再次感谢您对我们公司的信任和支持,我们期待着与您携手合作,共同见证这个工程建设项目的成功实施。
此致。
敬礼!
XXX工程建设有限公司。
日期,XXXX年XX月XX日。
工程联系回复函模板
工程联系回复函模板1、根据双方协议,现确认江南华府1#-17#楼工程开工时间为二00九年六月一日。
2、施工单位应按照工程设计文件和规范要求,严格控制施工质量,保证工程安全,做好文明施工。
3、施工单位应按照工程进度计划,合理组织施工,保证工期,如有延期需提前报备并得到业主同意。
江南华府1#-17#楼XXXXXX开工日期:二00九年六月一日签发:XXX二00九年五月二十七日。
经过甲方、设计、监理、质监单位共同检查,发现江南华府1#-17#楼的基础垫层厚度不足,实测只有7cm,未达到设计要求。
但已经浇筑了3#、6#、9#、10#、13#楼的条形基础。
施工单位需要提交书面处理方案,并经甲方、设计、监理同意后实施。
根据江南华府小区项目建设施工合同补充协议第一条,XXX应在签订正式合同后七天内向XXX交纳履约保证金150万元。
但XXX只交纳了50万元,剩余100万元未交。
XXX要求XXX在三天内交纳。
设计更改通知单中,7#、8#、9#、11#、12#、13#、14#、15#、16#、17#楼的南北两面储藏室入口处基础梁改为条形基础J4-J4取消,按原图施工。
原图中承重墙下如果采用基础梁的改为条形基础J4-J4.针对每幢楼的±0.000绝对标高,1#、2#、9#、10#楼为77.82,3#、11#楼为77.87,4#、12#楼为77.92,5#、13#、16#、17#楼为77.97,6#楼为78.02,7#、8#、14#、15#楼另定。
以上是江南华府1#-17#楼的工程变更和质量问题,需要XXX和XXX注意并处理。
工程变更联系单编号:013工程名称:江南华府1#-17#楼主送单位:XXX抄送单位:XXX事由:根据实际情况对部分做法进行调整内容:1、阳台门洞原图高2400mm改为2500mm(固定窗增高100mm);2、楼梯休息平台结构层比室内低50mm;3、1#、2#、4#、5#、7#、8#、11#、14#、15#楼砖基础按图施工。
工程回复函范本落款
工程回复函范本落款尊敬的客户,您好!我代表我司向您致以最诚挚的问候和最深的敬意。
我们非常重视您的来信,并对您提出的有关工程方面的咨询表示衷心的感谢。
以下是对您所咨询内容的详细回复,希望能够满足您的需求。
关于您在来信中提及的工程细节,我们已进行了全面而详尽的审查。
针对您关心的问题,我司项目团队已经进行了深入的探讨和研究,以下是我们得出的结论和相关建议:1. 针对工程进度的问题,根据目前的项目实施情况,我们预计工程将按照原定计划顺利进行。
若遇特殊情况,我司将立即启动应急方案,确保工程进度不受影响,并会及时向您通报任何重要变动。
2. 关于工程质量,我司一直秉持“质量第一”的原则,严格按照国家及行业的相关标准执行。
在材料选择、施工工艺以及质量把控等方面,均有专业团队进行严格把关。
我们也会定期为您提供工程进展报告,确保工程透明化,让您放心。
3. 针对工程预算,我们已按照您的需求进行了详细分解,并在预算范围内进行合理分配。
如有额外支出,我司将提前与您沟通,确保您对预算的掌控。
工程负责人:张三联系电话:138xxxxxxxx在工程实施过程中,如遇到任何问题,请随时与我们取得联系,我们将竭诚为您解答和处理。
为了更好地为您提供服务,我们希望听取您宝贵的意见和建议,以便我们在今后的工作中不断改进,为您带来更好的服务体验。
再次感谢您对我司的信任和支持。
我们承诺将全力以赴,确保工程顺利进行,为您打造满意的项目。
如有任何疑问,请随时与我们联系,我们将竭诚为您解答。
敬请期待我们的进一步沟通与协作,祝您工作顺利,生活愉快!此致,敬礼!专业客服代表:李四职位:客户服务部经理联系电话:139xxxxxxxx邮箱地址:****************公司名称:XX工程有限责任公司日期:2022年x月x日附件:工程进度报告及预算明细(如有需要,请查阅)。
工程上纠纷回复函模板
工程上纠纷回复函模板XXX有限公司:贵司来函惊悉,本项目签约至今贵司已累计支付我司款万元,而我司也依约积极进行生产制造并及时交货可见双方前期履约完全是顺畅的而…为推进此项目的后续履行现针对贵司来函主要内容回复如下只有在贵司对以上两项回复认可的情况下我司方可提供后续履行方案帮助贵司走出困境具体履行方案内容如下。
随着住房需求不断上升,人们对工程的热衷度也不断上升,纷纷投入工程建设、软硬件安装等,随着工程参与率的不断提升,工程上纠纷量也不断增加,人们对工程上纠纷回复函更是一头雾水,下面请跟随一起来学习了解一下吧。
▲关于项目工程的回复函XXX有限公司:贵司来函惊悉!本项目签约至今贵司已累计支付我司款万元,而我司也依约积极进行生产制造,并及时交货,可见,双方前期履约完全是顺畅的。
而到货后我司积极组织而并未因贵司未依约付款而延后、拒绝履行,安装竣工后贵司不但未补付前期欠款,而且也未积极支费与我司协调申请验收,致使工程整体停滞。
贵司复函称万元数额属实,但所谓已付款%不妥,如前所述,贵司所付为定金(近总额)5%,货前款(总额)45%,其付款性质是前期根据履行进度已明确得出说明的,是不可单方随意修改的。
我司对贵司履约过程中阶段性资金紧张表示理解,考虑到双方的合作友谊对前期欠款并未反复提及。
事隔数月,贵司来函协商修改原合同付款方式而对前期欠款一字未提,考虑到贵我双方后续合作,我司破格在贵司本未依原付款方式履行的前提下,仍最大限度地支持贵司,函复修改方案,可见,我司对合作友谊的珍视,对贵司项目的高度重视。
然而,贵司又函称中止的履行,并仍依原合同付款方式执行,我司对此深表遗憾!我司尽全力支持贵司继续履约,而贵司却不顾我司经营困境,未与我司充分协商、沟通情况下单方武断地通知中止部分履行,此种做法又怎能让我司接受?我司收到定金后依约生产并早已产成,而中止履行将造成仓储、改制、部件致损等巨额损失。
贵司函称依原合同付款方式执行,而时至今日,我司也未收到贵司前期所欠货款、安装费共万及申请验收所需的检测费,而无相应资金,我司又如何协助贵司申请电梯验收?曾与贵司高层探讨“中止履行,结清所有款项”方案的可行性,而最终未能达成一致。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
武隆县仙女镇标美.1268项目
关于劳务公司工作安排出现的问题复函
发往公司:坤杨劳务公司
发文公司:标美.1268工程部
发文日期:2013年11月17日
贵公司《告函》(2013、11、14号)收悉,经查实,现答复如下:我公司承建的标美.1268项目10#~24#楼出现的问题我方接到你方的通知后做了妥善的处理,具体如下:
1、10~15#楼露台防水什么时间施工?
答:由于部分露台墙上未留槽,不具备防水施工条件。
请劳务公司尽快妥善处理,以免影响后续工序。
2、10~15#楼采光井钢管架什么时候拆除?
答:由于天气原因,采光井墙漆未刷,导致钢管架不能拆除。
天晴之后请劳务公司立即进行墙漆施工。
3、10~15#楼采光井防水什么时候施工?
答:由于采光井钢管架未拆除,达不到做防水的目的,未能施工。
请劳务公司先做好前面工序,以免影响后续工序。
4、16~19#楼烟囱帽子磨砂瓦什么时候施工?
答:由于烟囱帽子抹灰正在施工,导致烟囱帽子磨砂瓦不能施工。
请劳务公司先把抹灰处理完。
5、16~22#楼前庭院防水、采光井防水施工时间?
答:由于现场清洁未做,防水不能施工。
请劳务公司先进行清洁处
理,完成后立即进行防水施工。
6、16~22#楼后庭院施工措施?
答:后庭院施工图纸已交给劳务公司管理人员,具体要求也进行了现场交代。
现请劳务公司认真严格地按照规范施工。
特此函告
标美.1268工程项目部
2013年11月17日。
