钢筋施工作业指导书范本
DLT_5169_2013_水工混凝土钢筋施工规范钢筋施工作业指导书

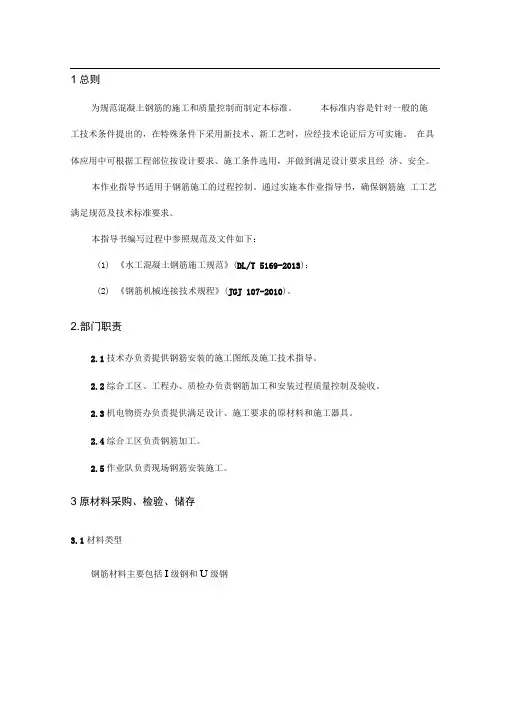

1总则为规范混凝土钢筋的施工和质量控制而制定本标准。
本标准内容是针对一般的施工技术条件提出的,在特殊条件下采用新技术、新工艺时,应经技术论证后方可实施。
在具体应用中可根据工程部位按设计要求、施工条件选用,并做到满足设计要求且经济、安全。
本作业指导书适用于钢筋施工的过程控制。
通过实施本作业指导书,确保钢筋施工工艺满足规范及技术标准要求。
本指导书编写过程中参照规范及文件如下:(1)《水工混凝土钢筋施工规范》(DL/T 5169-2013);(2)《钢筋机械连接技术规程》(JGJ 107-2010)。
2.部门职责2.1技术办负责提供钢筋安装的施工图纸及施工技术指导。
2.2综合工区、工程办、质检办负责钢筋加工和安装过程质量控制及验收。
2.3机电物资办负责提供满足设计、施工要求的原材料和施工器具。
2.4综合工区负责钢筋加工。
2.5作业队负责现场钢筋安装施工。
3原材料采购、检验、储存3.1材料类型钢筋材料主要包括I级钢和U级钢3.2材料采购钢筋由桑河二级项目公司统一供货,机械连接件由机电物资办采购。
要求钢材必须满足设计图纸及相关技术规范对材质的要求,进场钢筋应具有出厂质量证明书或检验报告单,每捆钢筋均应挂有标牌,标牌应注有生产厂家、生产日期、牌号、产品批号、规格、尺寸等项目。
3.2材料检验试验室对到货钢筋、机械连接件进场质量检验,现场钢筋检验内容包括资料核查外观检查和力学性能试验等。
检查内容严格按照《水工混凝土钢筋施工规范》执行。
3.2储存验收后的钢筋,应按不同等级、牌号、规格及生产厂家分批、分别堆放,并立派标示。
堆放场地排水设施良好,钢筋存放离地高度不小于200mm堆放高度以下层钢筋不变形为宜。
钢筋不得和酸、盐、油等物品混存。
4钢筋加工4.1钢筋清污除锈钢筋的表面应洁净,使用前应将表面油渍、漆污、锈皮、鳞锈等清除干净,但对钢筋表面的浮锈可不做专门处理。
钢筋表面有严重锈蚀、麻坑、斑点等现象时,应经鉴定后视损伤情况确定降级使用或剔除不用。
钢筋工程作业指导书
乳山市环境保护再生能源BOT项目钢筋工程施工作业指导书编制:审核:审批:湖南省工业设备安装有限公司日期:二0一二年三月目录一、适用范围 (1)二、编制依据 (1)三、工程概况 (1)四、作业条件 (1)五、施工顺序 (2)六、钢筋制作 (2)1、施工准备 (2)2、操作工艺 (2)3、质量标准 (3)4、施工注意事项 (4)5、主要安全技术措施 (4)七、钢筋绑扎 (4)1、施工准备 (4)2、操作工艺 (5)3、质量标准 (8)4、施工注意事项 (9)5、主要安全技术措施 (10)八、钢筋电弧焊 (10)1、施工准备 (10)2、操作工艺 (10)3、预埋件接头 (11)4、钢筋电弧焊质量标准 (12)5、施工注意事项 (13)6、主要安全技术措施 (14)九、电渣压力焊 (14)1、施工准备 (14)2、操作工艺 (15)3、质量标准 (17)4、施工注意事项 (17)5、主要安全技术措施 (19)十、直螺纹连接 (19)1、施工准备 (19)2、操作工艺 (19)3、质量标准 (21)4、施工注意事项 (21)5、主要安全技术措施 (21)十、场地平面布置图 (22)十一、文明施工与环境保护 (22)一、适用范围本钢筋工程施工作业指导书适用于工业与民用建筑现浇及预制钢筋混凝土结构钢筋工程。
二、编制依据1、乳山市环境保护能源再生BOT项目施工图2、《电力建设施工及验收规范》(建筑工程篇)SDJ69-873、《电力建设安全工作规程》DL 5009.1-924、《电力建设工程施工技术管理制度》5、《钢筋混凝土热轧带肋钢筋》GB1499-916、《混凝土结构工程施工及验收规范》GB50204—927、《电力建设施工质量验收及评定规程》DLT5210.1-2005三、工程概况本工程包括综合主厂房及附属设备基础、垃圾栈桥、烟囱、半露天料场及输送桥架、办公楼和综合楼、综合水泵房、生产水池、循环冷却塔等,其中烟囱采用钢筋混凝土筒体结构,垃圾贮坑及渣坑采用框架剪力墙结构,其余采用框-排架结构,工程的抗震的等级为三级,抗震烈度为6度。
钢筋工程作业指导书
质量体系作业文件钢筋加工作业指导书文件编号:实施日期:受控状态:(盖章受控)发放编号:发送给:XXX项目经理部编制概况编制部门:工程技术部编制人:日期:审核人职务:项目总工程师姓名:日期:批准人职务:项目经理姓名:日期:作业文件修改记录单钢筋加工作业指导书一、目的编制钢筋加工作业指导书的目的是为了更好的指导钢筋的堆码、下料、加工、焊接、绑扎及安装等施工,使现场作业人员能够正确地进行钢筋施工操作,规范施工.二、适用范围本标段内所有的钢筋制作安装三、原材料检验及存放1、钢材进场都必须有出厂合格证,使用前都必须经试验室检查,合格后方可用于施工。
2、必须按不同钢种、等级、牌号、规格及生产厂家分批验收分类堆存,不得混杂,且应立牌以资识别。
在运输、储存过程中,应避免锈蚀和污染,应堆放在仓库(棚)内,露天堆放时,应垫高并加遮盖。
四、钢筋加工1、钢筋在加工弯制前应调直,并应达到以下要求:1)、钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除干净。
2)、钢筋应平直、无局部折曲。
3)、加工后的钢筋,表面不应有削弱钢筋截面的伤痕。
4)、当利用冷拉方法调直钢筋时,钢筋的调直伸长率为:Ⅰ级钢筋不得超过2%;Ⅱ级、Ⅲ级钢筋不得超过1%。
2、钢筋的弯制和末端的弯钩应符合设计要求。
当设计无要求时,应符合下列规定:1)、所有受拉热扎光圆钢筋的末端应作成180度的半圆形弯钩,弯钩的弯曲直径d m不得小于2.5d,钩端应留有不小于3d的直线段。
2)、受拉热扎带肋(月牙肋、等高肋)钢筋的末端,应采用直角形弯钩,钩端的直线段长度不应小于3d,直钩的弯曲直径d m不得小于5d。
3)弯起钢筋应弯成平滑的曲线,其曲率半径r不宜小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)。
3、用光圆钢筋制成的箍筋,其末端应有弯钩(半圆形、直角形或斜弯钩),弯钩的弯曲内径应大于受力钢筋直径,且不应小于箍筋直径的 2.5倍;弯钩平直部分的长度,一般结构不宜小于箍筋直径的5倍,有抗震要求的结构不应小于箍筋直径的10倍。
钢筋施工作业指导书

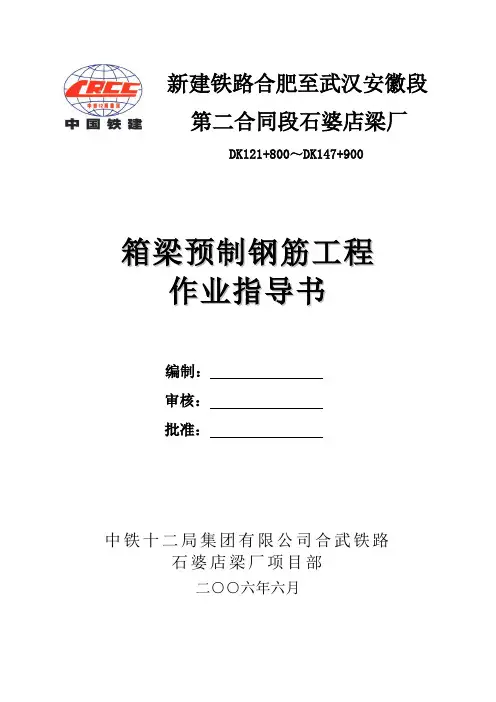

第二合同段石婆店梁厂DK121+800~DK147+900箱梁预制钢筋工程作业指导书编制:审核:批准:中铁十二局集团有限公司合武铁路石婆店梁厂项目部二○○六年六月钢筋工程作业指导书1 编制说明1.1为确保工程质量,统一梁厂各参建人员施工理念和施工标准,提高箱梁预制施工生产,制定本作业指导书。
1.2本指导书适用范围:中铁十二局合武铁路石婆店梁厂整孔箱梁预制混凝土工程,所有参建人员必须按此作业指导书进行现场操作。
1.3 本作业指导书在运作过程中,将对不切合现场实际的条款项目随时作出修正;施工现场参建人员在执行本指导书过程中,如发现与现场相左条款,也可向本指导书编制部门提出合理化建议,以便及时修正,使本指导书真正起到正确引导现场砼施工的功效。
1.4 本指导书由中铁十二局合武铁路梁厂项目部施工技术科负责解释。
2 原材料技术要求2.1非预应力钢筋进场前应由厂家提供出厂质量证明书和试验报告单。
进场后以同牌号、同炉罐号、同交货状态的钢筋每60t为一批(不足一60t 的按一批计)对其屈服强度、抗拉强度、伸长率和冷弯每批抽检一次。
2.2钢筋的质量应符合现行国家标准《钢筋混凝土用热扎光圆钢筋》(GB13013)、《钢筋混凝土用热扎带肋钢筋》(GB1499)和《低碳钢热扎圆盘条》(GB/T701)等的规定和设计要求。
2.3钢筋应平直无损伤,表面无裂纹、油污、颗粒状或片状老锈。
2.4钢筋应存放在干燥地点,最低点离地面不小于20cm,按批号分堆存放,并挂上标识。
不得粘污油脂酸碱等有害物质。
3 钢筋下料成型3.1钢筋加工及绑扎分两个区,制梁区设钢筋绑扎台位,钢筋存放设在制梁区外侧。
全场设3个钢筋加工车间、3个梁体底腹板钢筋绑扎胎模具、3个桥面钢筋绑扎胎模具。
3.2根据设计图纸,由施工技术科提出钢筋下料加工通知单,钢筋作业队以此为据进行箱梁钢筋下料加工及绑扎。
对较长钢筋,物资科应与钢材生产厂家联系采用加长生产。
3.3 工班下料时,应根据梁体钢筋编号和供料尺寸的长短,统筹安排,采用连续配料法下料以减少钢筋的损耗。
钢筋焊接工程施工作业指导书
钢筋焊接工程施工作业指导书l.目的通过实施本程序,以保证对产品质量要求预先鉴定工序能力,实施有效控制,实现公司确立的质量目标,最大限度地满足顾客的需要。
2. 适用范围本作业指导书适用于建筑工程混凝土结构中的钢筋焊接施工及质量检验与验收。
3.职责3.1 本工序规定从事钢筋焊接施工的焊工必须持有焊工考试合格证,才能上岗操作,操作前须进行资格评定,合格后才能正式生产。
3.2 试验人员负责检测。
3.3 工长(或工号技术负责人)和质量检查人员负责过程控制。
4.技术标准本工序采用的标准为《混凝土结构工程施工质量验收规范》(GB50204-2015)2011年版,《钢筋机械连接通用技术规程》(JGJ107-2010),《钢筋焊接及验收规程》(JGJ18-2012),《建筑工程施工质量验收统一标准》(GB50300-2013)。
5.作业前准备5.1 机械工具要预先鉴定认可。
交流电焊机、对焊机,焊接电源,焊剂盒。
5.2 材料5.2.1 钢材:钢筋必须具备出厂合格证,质保资料及复试报告等,均符合质量标准。
5.2.2 焊条:要有出厂合格证。
5.2.3 焊剂:要有出厂合格证.5.3 条件5.3.1 需要焊接的钢筋应符合国家有关标准或规范的要求。
5.3.2 钢筋电弧焊所用的焊条,其性能应符合现行国家标准《碳钢焊条GB/T5117》或《低合金钢焊条GB/T5118》的规定,其型号应符合设计要求。
设计无要求时按照规范的有关规定。
5.3.3 电渣压力焊和预埋件埋弧压力焊中,可采用HJ431 焊剂。
5.3.4 当采用低氢型碱性焊条时,应按照使用说明书的要求烘陪,且宜放入保温筒内保温使用;酸性焊条若在运输或存放中受潮,使用前亦应烘陪后方能使用。
烘焙时间为2 小时,温度在250-300°C 。
使用中回收的焊剂应清除熔渣和杂物,并应与新焊剂混合均匀后使用。
5.3.5 每批钢筋正式焊接之前,必须进行现场条件下钢筋焊接性能试验。

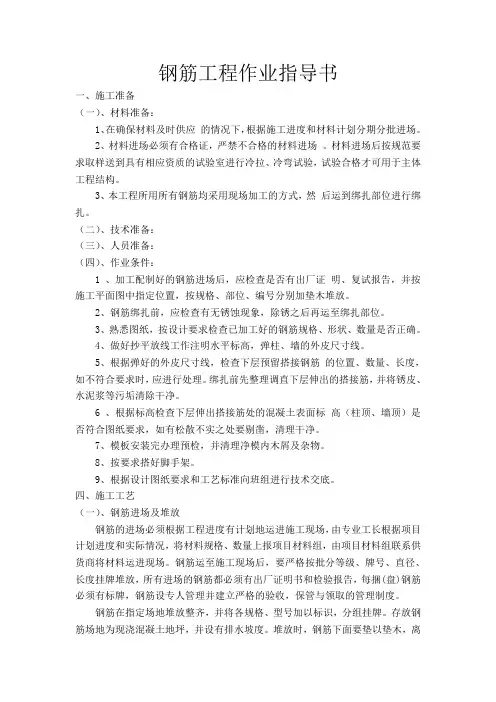

(完整版)钢筋工程作业指导书
钢筋工程作业指导书一、施工准备(一)、材料准备:1、在确保材料及时供应的情况下,根据施工进度和材料计划分期分批进场。
2、材料进场必须有合格证,严禁不合格的材料进场。
材料进场后按规范要求取样送到具有相应资质的试验室进行冷拉、冷弯试验,试验合格才可用于主体工程结构。
3、本工程所用所有钢筋均采用现场加工的方式,然后运到绑扎部位进行绑扎。
(二)、技术准备:(三)、人员准备:(四)、作业条件:1 、加工配制好的钢筋进场后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分别加垫木堆放。
2、钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位。
3、熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
4、做好抄平放线工作注明水平标高,弹柱、墙的外皮尺寸线。
5、根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净。
6 、根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处要剔凿,清理干净。
7、模板安装完办理预检,并清理净模内木屑及杂物。
8、按要求搭好脚手架。
9、根据设计图纸要求和工艺标准向班组进行技术交底。
四、施工工艺(一)、钢筋进场及堆放钢筋的进场必须根据工程进度有计划地运进施工现场,由专业工长根据项目计划进度和实际情况,将材料规格、数量上报项目材料组,由项目材料组联系供货商将材料运进现场。
钢筋运至施工现场后,要严格按批分等级、牌号、直径、长度挂牌堆放,所有进场的钢筋都必须有出厂证明书和检验报告,每捆(盘)钢筋必须有标牌,钢筋设专人管理并建立严格的验收,保管与领取的管理制度。
钢筋在指定场地堆放整齐,并将各规格、型号加以标识,分组挂牌。
存放钢筋场地为现浇混凝土地坪,并设有排水坡度。
堆放时,钢筋下面要垫以垫木,离地面不得少于 20cm,以防钢筋锈蚀和污染。
钢筋工程施工作业指导书
钢筋工程施工作业指导书钢筋工程施工作业指导书1.适用范畴适用于新建铁路北同蒲韩家岭至应县跨大运联络线48+80+48m连续梁桥梁钢筋工程施工。
2.编制依据2.1≤铁路桥涵钢筋混凝土和预应力混凝土结构设计规范≥(TB10002.3-2005)2.2≤铁路桥涵设计规范≥(TB10002.1-2005)2.3钢筋施工采纳标准≤钢筋混凝土用钢:热轧光圆钢筋≥(GB1499.1-2018)≤钢筋混凝土用钢:热轧带肋钢筋≥(GB1499.2-2018)≤热轧带肋钢筋≥(GB13788-2000)≤钢筋焊接及验收方法≥(JGJ18-2003)≤钢筋焊接接头试验方法标准≥(JGJ/27-2001)≤钢筋机械连接通用技术规程≥(JGJ107-2003)≤带肋钢筋套筒挤压连接技术规程≥(JGJ108-1996)≤钢筋气压焊≥(GB12219-1989)≤预应力混凝土热处理钢≥(GB4463-1984)≤低碳钢热轧圆盘条≥(GB/T701)2.4 新建北同蒲四线工程韩家岭至应县段跨大运联络线特大桥有碴轨道预应力混凝土连续梁48+80+48m设计图纸。
3.作业预备3.1内业技术预备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,对设计文件进行全面核对和研究,澄清有关技术问题,对设计文件进行全面核对和研究,熟悉相关规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
3.2外业技术预备施工作业层中所涉及的各种外部技术数据收集。
修建生活房屋,配齐生活、办公设施,满足要紧治理、技术人员进场生活、办公需要。
4.技术要求4.1钢筋进场时,必须对其质量指标进行全面检查并按批抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验,其质量应符合现行国家标准《钢筋混凝土用热轧光圆钢筋》、《钢筋混凝土用热轧带肋钢筋》和《低碳钢热轧圆盘条》等的规定和设计要求。
桥梁上部结构钢筋工程施工作业指导书
桥梁上部结构钢筋工程施工作业指导书一、施工前的准备工作1.接受验收:钢筋材料及接头、金具等应严格按照图纸、合同规定验收。
2.验收合格后,应就材质、规格等进行核对,钢筋接头应备齐,金具应铺垫平稳两侧。
3.检查模板,确认模板符合安装要求,刷脱模剂,安装钢筋支架。
4.铺设干砂层,应密实,厚度小于20mm,以避免筋垫与模板接触,从而出现浇筑时卡死等情况。
5.制定详细的施工方案,根据图纸和设计要求,确定钢筋吊装位置和顺序,以确保钢筋的安全和良好的连接质量。
二、钢筋质量和接头的施工:1.钢筋的清洗应干燥、清净、无污染,采用手扎钢丝将腐蚀杂物清洗掉。
不得采用清洗剂,如必须用,应将清洗剂清理净,防止钢筋受水胀变形。
2.吊装钢筋应做到平稳、无晃动,并在吊着钢筋时,用保险绳固定,以确保钢筋的安全。
3.钢筋的长度、弯曲度和间距应符合设计要求,拼接应端对端,重合长度不得小于接头长度的1.5倍,切割时应用切割机切割而不得用火炬。
4.钢筋连接应遵循超过1.5倍接头长度的要求,如果连接处钢筋过多,则应分批安装,分批连接或梅花状连接。
三、钢筋的安装1.对于横向连接钢筋,应安装在纵向钢筋之外,并在接头处有必要进行斜向连接钢筋。
2.为了避免浇筑时钢筋移位,应在钢筋安装之前,开挖钢筋翼墩,进攻脚手架支撑并堵塞。
如钢筋在浇筑时移位,应拆掉钢筋连接件,重新连接。
3.钢筋连接后,应加强固定,确保钢筋不移位。
四、施工特别注意事项:1.在钢筋安装和连接过程中应使用经验丰富的专业技工和人员,仔细检查和调整每根钢筋,保证钢筋的安全和性能。
2.如果钢筋状况较差,在接头处应适当加强连接件。
3.钢筋连接后,应在钢筋尺寸和位置完全匹配的情况下进行浇筑。
如必须调整钢筋位置,则应将钢筋重新移动到正确的位置。
钢筋施工作业指导书
钢筋施工作业指导书一、编制目的编制钢筋施工作业指导书的目的在于规范钢筋工程施工工艺、加强施工管理、提高施工质量,优质高效的完成本项目钢筋工程。
二、编制依据1、本项目招标文件和施工图纸2、钢筋工程施工规范、规程和标准(1)《钢筋混凝土用热轧带肋钢筋》GB1499-1998(2)《钢筋混凝土用热轧圆钢筋》GB13013-1991(3)《钢筋焊接及验收规范》JGJ18-2003三、适用范围本作业指导书适用于南水北调中线S22标所有钢筋工程的施工作业。
四、钢筋工程(一)概述南水北调中线S22标渠道项目钢筋工程包括公路桥桩基钢筋、墩台立柱钢筋、盖梁钢筋、预制空心板梁钢筋、桥面铺装及附属工程钢筋;倒虹吸管身钢筋、进出口导流墙钢筋、进口闸室段和出口连接段钢筋;渡槽墩台身基础钢筋、槽身钢筋、截流沟管涵钢筋等,共计337.71T。
全部采用钢筋加工场集中焊接加工制作后,运至现场绑扎焊接成型。
(二)钢筋进场检验1、进场钢筋必须具有出厂检验合格证,对不同厂家、不同规格的钢筋分批次分型号,按规定进行检验,检验合格后用于加工生产。
检验时以60t同一炉(批)号、同一规格尺寸的钢筋为一批(不足60t时按一批计),随意选取两根经外部质量检查和直径量合格的钢筋,各截取一具抗拉试件和冷弯试件进行机械性能检验。
2、钢筋的机械性能检验按以下规定进行:(1)钢筋取样时,先截除钢筋端部500mm,再截取试样,每组试样分别进行标记,以防止混淆。
(2)抗拉力检测屈服点、抗拉强度和伸长率三个指标,如有一个指标不符合规定,即认为抗拉力检验项目不合格。
(3)冷弯试验试件弯曲后,不得有裂纹、剥落和断裂。
不符合要求者认为冷弯检测不合格。
(4)钢筋检验,如果有任何一个检验项目的任何一个试件不符合要求,再另取两倍数量的试件,对不合格项目进行第二次检验,如果第二次检验中还有试件不合格,则该批钢筋为不合格。
对钢号不明的钢筋,检验时抽取试件6组,且检验的项目满足规定。
钢筋工安全作业指导书
钢筋工安全作业指导书作业内容绑扎梁、柱、楼板钢筋作业范围和部位3 层数量施工负责人班组名称人数1、上班前的准备工作:1)检查所使用的工具。
如手柄等有无松动、断裂或不牢靠。
如有问题,必须修复,方可使用。
2)个人安全防护用品是否带好,如安全帽、安全带、手套等。
3)检查作业环境,排除不安全因素。
如屋面周边是否有防护栏杆,电缆线是否随地乱拖拉等。
2、作业中的安全要求:1)作业高度在2m 和2m 以上时,必须设置安全防护设施。
当安全防护设施不到位时,不得登高作业。
2)搬运钢筋要注意附近有无障碍物、架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线发生触电事故。
3)绑扎圈梁、挑梁、挑檐、外墙和边柱等钢筋时,应站在脚手架或操作平台上作业。
悬空大梁钢筋的绑扎,必须站在满铺脚手板或操作平台上操作。
4)钢筋骨架不论其固定与否,不得在上行走,禁止从柱子上的钢箍上下。
5)绑扎和安装钢筋,不得将工具、箍筋或短钢筋随意放在脚手架或模板上。
6)钢筋骨架安装,下方严禁站人,必须待骨架降落至楼、地面1m 以内方准靠近,就位支撑好,方可摘钩。
3、作业中注意事项:1)危险作业不得单独操作,要二人同时操作,必要时派人监护。
2)在雷雨时必须停止露天操作,预防雷击钢筋伤人。
3)高空作业时,应将不使用的工具随手放入工具箱内。
4)工具和材料要放置妥当,不准随便乱扔,禁止高处抛物。
5)下班时,将钢筋废料、杂物放到指定堆放处。
6)在确认无误后,方能离开作业场所。
4、作业中遇到问题时:1)作业中如发现工程进度较快,而安全防护设施未及时到位,应立即向施工负责人汇报,确保作业安全。
2)作业过程中如遇到工伤事故,应立即停止作业,迅速找人汇报。
同时,抢救和帮助伤员脱离险境。
3)作业过程中,如发现光线不够,不得私自乱接乱拉电线,应向施工负责人汇报,找专业电工安装。
4)作业过程中如遇材料不够,应向班组长或施工负责人汇报,不得私自开钢筋机械设备断料、配料、弯料等。
钢筋施工作业指导书
吉黑公路拉林至五常至省界改扩建工程建设项目钢筋作业指导书拉五公路B2标段项目经理部二00七年十一月六日一、一般规定1、本工程结构钢筋混凝土所采用的钢筋的力学性能必须符合国家标准GB1499─84的规定。
2、钢筋必须按不同品种、等级、牌号、规格及生产厂家分批验收、分批堆放,不得混杂,并立牌以便识别。
钢筋在运输、储存过程中,应避免锈蚀和污染。
钢筋宜堆置在仓库(棚)内,不许露天堆置。
3、钢筋进场应具有出厂质量说明书,并按规范要求进行试验。
二、钢筋的加工1、钢筋不应存在有害的缺陷,如裂纹及叠层。
在加工前应清除表面的油渍、鳞锈等且加以调直。
去污后的钢筋尺寸、横断面积和拉伸性能应符合设计要求。
采用冷拉方法调直钢筋时,Ⅰ级钢筋的冷拉率不大于2%,Ⅱ、Ⅲ级钢筋的冷拉率不宜大于1%。
调直后钢筋的损伤不能大于5%。
2、钢筋的弯制和末端的弯钩应符合图纸设计要求,如无设计规定时,应符合《公路桥涵施工技术规范》中关于钢筋的规定。
所有钢筋的弯折必须在5摄氏度以上进行,浇入砼中的钢筋的露出部分不能在砼浇注现场进行弯折,所有钢筋都应冷弯。
用Ⅰ级钢筋制作的箍筋,其末端应做180度弯钩,弯钩的弯曲直径应大于受力主钢筋的直径,且不小于箍筋直径的2.5倍。
弯钩平直部分长度应按图纸说明进行,如无说明,应不小于箍筋直径的5倍。
3、钢筋的接头一般采用焊接。
4、钢筋的纵向焊接应采用闪光对焊,当缺乏闪光对焊条件时,可采用电弧焊(本工程宜适用双面搭接焊)。
钢筋的交叉连接,无点焊机时可采用手工电弧焊。
5、钢筋焊接前必须根据施工条件试焊,合格后方可施焊。
焊工必须有考试合格证。
钢筋接头采用搭接式帮条电弧焊时,应作成双面焊缝,只有在不能作成双面焊缝时,才允许采用单面焊缝。
钢筋拼凑采用搭接电焊时,两钢筋搭接端部应预先折向一侧,使两接合钢筋轴线一致。
接头双面焊缝的长度不应小于5d,双面焊缝的长度不应小于10d(d 为钢筋直径)。
钢筋接着采用帮条电弧焊时,帮条应采用与主筋同级别的钢筋,其总截面面积焊缝不应小于10d。
钢筋工程施工作业指导书
钢筋工程施工作业指导书1 适用范围本作业指导书适用于房屋建筑工程钢筋工程作业。
2 作业准备2.1 作业条件⑴加工配制好的钢筋进场后,应检查是否有出厂证明、复试报告,并按施工平面图中指定位置,按规格、部位、编号分部加垫木堆放。
⑵钢筋绑扎前,应检查有无锈蚀现象,除锈之后再运至绑扎部位。
⑶熟悉图纸,按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
⑷做好抄平放线工作,注明水平标高,弹梁、柱、墙的外皮尺寸线.⑸根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈皮、水泥浆等污垢清除干净.⑹根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处要剔除,清理干净.⑺模板安装完办理预检,并清理净模内木屑及杂物。
⑻按要求搭好脚手架。
⑼根据设计图纸要求和工艺标准向班组进行技术交底.2.2 人员准备每作业段人员配置:钢筋工班长2名,下料人员4-7人,绑扎人员15-25人,焊工2人,其他杂工2-5人。
焊工必须持证上岗,钢筋工要求操作熟练,并经过专门培训。
具体人员数量根据工程量大小进行调整。
2。
3 主要机具弯曲机、切割机、焊机、钢筋钩子、钢筋扳子、小撬棍、脚手架、钢丝刷、绑扎架、断火烧丝铡刀、粉笔、钢筋运输车。
3 技术要求3.1 必须按照设计图纸设计的钢筋型号和尺寸进行施工。
3。
2 绑扎铁丝:20~22号,焊接形式按设计要求选定,垫块:大理石、混凝土或塑料垫块。
4 施工工艺流程及操作要点4。
1 钢筋工程施工工艺见图9所示。
4。
2 钢筋加工4。
2。
1 钢筋复试:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证,经复检合格方可加工制作。
4。
2。
2 钢筋的下料⑴钢筋弯钩类型:Ⅰ级钢筋的末端需作成180度弯钩,其圆弧弯曲直径D不应小于钢筋直径d的2。
5倍,平直长度不小于钢筋直径d的3倍,每个弯钩加长度为6。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
作业指导书系列钢筋施工作业指导书范例(标准、完整、实用、可修改)编号:FS-QG-90403钢筋施工作业指导书范例Example of rebar construction work instruction book说明:为明确工作目的、范围及操作秩序,减少不确定度,使人员队伍与目标管理科学化、制度化、规范化,特此制定。
1、施工方法及操作注意事项:钢筋进场时,应检查产品合格证,出厂检验报告和进场复试报告,并应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件,作力学性能检测,其质量必须符合有关标准的规定。
2、钢筋配料各种钢筋下料长度计算如下:直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度;弯起钢筋下料长度=直段长度+斜段长度+弯曲调整值+弯钩增加值;箍筋下料长度=箍筋周长+箍金调整值。
以上钢筋需搭接,还应增加搭界长度。
3、钢筋安装现场钢筋安装一般按先受力钢筋,后构造钢筋,先主筋,后负筋,先绑扎,后焊接的次序进行,受力钢筋的品种、级别、规格和数量必须符合要求。
柱:现浇柱下单独基础的受力竖向钢筋其下端宜做成90°弯钩,固定于基础的钢筋网上,相应配备施工用的架立钢筋撑牢受力竖筋。
下柱伸入上柱搭接钢筋的根数及直径应满足上柱要求,当上下柱钢筋直径不同时,搭接长度以上柱内钢筋直径计算。
当下柱仆入上柱的钢筋折角>1//6时,应在下柱顶部设置上部规格相同的插筋或将上部钢筋锚在下柱内。
柱和梁的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置,箍筋弯钩叠合处,应沿受力钢筋方向错开设置。
梁:梁内安装钢筋应先安装受力主筋,后再套箍筋,梁下部钢筋安装前应先放入水泥垫块,按要求控制好保护层。
梁上部钢筋直径较大靠箍筋不易固定时,按适当间距配以相应的施工架立筋架牢固定。
梁上部钢筋过于密集,不利于砼下料时,应同设计部门商量采取钢筋两两合并,增大砼下料间隙的办法或其他规范允许的办法解决。
施工用通道支撑不得支于梁钢筋上。
板;楼板粱安装钢筋的顺序应先粱后板。
板的上部钢筋,为保证其有效高度和位置,宜做成直钩伸至板底。
为控制保护层厚度,板底分布筋应隔适当间距在纵横筋结点处垫水泥块。
施工用通道支撑不得支于板钢筋上,施工人员也不得在已安装好的板分布筋上行走。
板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移。
双向受力的钢筋必须全部扎牢。
安装结束清理干净后,再次检查分布钢筋间距、保护层厚度等合格后进人下一道工序。
剪力墙:当一侧模板支好后,即可安装剪力墙钢筋。
直径d≥22mm的受力钢筋不宜采用搭接连接,对竖向钢筋宜推广应用电渣压力焊或套筒挤压连接接头。
水平钢筋或斜钢筋宜推广应用气压焊或机械连接。
以上焊接方法不适宜在雨季或防水有较高要求的工地使用。
钢筋的锚固、接头、间距、代换、配构造钢筋等均应按照规范有关要求执行。
4、钢筋电焊4.1钢筋闪光对焊操作要点:(1)焊接前应检查焊机各部件和接地情况,调整变压器级次,开放冷却水,合上电闸,方可开始工作。
(2)钢筋端头应顺直,15cm范围内的铁锈、污物等应清除干净,钢筋端头有弯曲应预调直或切除,两钢筋轴线偏差不得超过0.3mm。
(3)对Ⅱ-Ⅲ级钢筋直径较粗时,宜采用预热交光焊或闪-预热-闪光焊。
(4)不同直径的钢筋焊接时,其直径差不宜大于2、mm。
焊接时,按最大直径钢筋选择焊接参数。
(5)焊接完毕,等接头处由白红色变为黑色,才能松开夹具,平稳取出钢筋,以免产生弯曲。
(6)当调换焊了或更换钢筋级别和直径时,应按规定制作对焊试样(不小于2个)作冷弯试验,合格后才能成批焊接。
(7)冷拉钢筋的闪光对焊,应在冷拉前进行。
(8)焊接场地应有防风、防雨措施,以免接头区骤然冷却,发生脆裂,当气温较低时,接头部位可适当用保温材料覆盖。
4.2、钢筋气压焊操作要点:(1)钢筋配料时,相邻两个接头位置应错离开30-40d,下料长度应加ld的焊接压缩量。
(2)钢筋下料后,端头面要平整,钢筋端面附近50―lOOmm范围内的铁锈、油污等必须清除干净。
(3)通过卡具连接钢筋后(连接卡具内径比钢筋直径大5mm)。
首先对钢筋适当预压(10-20MPa),用强碳化火焰对焊面加热,约30―40s,当焊口呈桔黄色(有油性亮光,温度1000―1100℃)立即再加压(30~40Mpa)到使缝隙闭合,然后改用中性火焰对焊口往复摆动进行宽幅(范围约2d)加热,当表面出现黄白色珠光体(温度达到1050℃)时,再资助顶缎加压(30-40Mpa)镦粗,当镦粗头达到1.4d,变形长度为1.3-1.5d,即停止加热,待焊冷到暗红色,拆除卡头焊接即告完成,整个时间约100―120s。
4.3、钢筋电渣压力焊操作要点:(1)施焊前,应将钢筋端部120mm范刚内的铁锈、杂质刷净。
焊药应在25%烘烤。
(2)钢筋置于夹具钳u内。
应使轴线在同一直线l并夹紧不得晃动,以防止上下钢筋错位和夹具变形。
(3)采用手工电渣压力焊,宜用直接引弧法。
先使上下钢筋接触,通电后将上钢筋提升2-3roan,然后继续提数毫米,待电弧稳定后,随着钢筋的熔化再使上钢筋逐渐下降,此时电弧熄灭,转化为电渣过程,焊接电流通过渣池而产生电阻热,使钢筋端部继续熔化为电渣过程,焊接电流通过渣池而产生电阻热,使钢筋端部继续熔化,待熔化量达到规定数值(约30-40mm)后,切断电源,用适当压力迅速顶压,使之挤出溶化金属形成坚实接头,冷却1―3分钟后,方可卸掉夹具,并敲掉熔渣。
(4)采用自动电渣压力焊,可采用10―12mm长铁丝引弧,并事先试焊几次,以考核焊接参数的可靠性,再批量焊接。
(5)接头处钢筋轴线的偏移不得超过钢筋直径的o.1倍,同时不得大于2mm,接头处弯拆不得大于4度。
(6)焊接时应加强对电源的维护管理,严禁钢筋接触电源,焊机必须接地,焊接导线及钳口接线处应有可靠绝缘;变压器和焊机不得超负荷使用。
4.4、钢筋电弧焊操作要点:(1)焊接前必须清除焊件表面铁锈、熔渣、毛刺残渣及其他杂质。
(2)采用帮条焊,两立筋端面之间的间隙应为2―5mm,采用搭接焊时应保证两钢筋的轴线在一直线上,绑条和主筋之间应用四点交位焊固定。
搭接筋时,用两点固定,定位焊缝应离帮条或搭接端部20mm以上。
(3)钢筋坡口平焊时,v形坡口角度为55°―65°,坡口定焊时,坡口角度为45°~55°,其中下钢筋O°―10°上钢筋为35°―45°。
(4)钢筋址口加工宜采用氧乙炔焰切割或锯割,不得采用电弧切割。
(5)焊条应保持干燥,如受潮,应先在100度―350度下烘1-3小时。
4.5钢筋点焊操作要点:(1)点焊前,钢筋表面浮锈和污垢应清除,保持表面清洁、平整。
(2)焊点压人深度,热轧钢筋点焊时,压入深度为较小钢筋直径的30―45%;当冷拨低碳钢丝点焊时,压人深度为较小钢筋直径的30~35%。
(3)焊接骨架和焊接网片的焊点,当焊接骨架的受力筋为Ⅱ级时,所有相交点必须焊接;焊接网片受力钢筋筋为Ⅱ级或冷拉I级钢筋时,如只有一个方向受力,网端边缘的两根锚固横向钢筋的全部交点必须焊接;如为两个方向受里,则沿网四周边边缘的二根钢筋的全部相交点均应焊接,其余可不必每点焊满。
(4)焊接网受力钢筋为冷拨低碳钢丝面另―方向的钢筋间距小于lOOmm时,除网端边缘的二根锚固横向钢筋全部交叉点必须焊接外,中间部分焊点距离可增大到250mm。
5、钢筋锥螺纹接头(1)钢筋锥螺纹接头所用的钢筋与连接套必须有出厂合格证(或质量证明书)进场后应进行复检。
连接套的受拉承载力不应小于被连接钢筋的受拉承载力标准值的1.10倍。
(2)钢筋应采用无齿锯切割,叨口断面应与钢筋轴线垂直,不得有马蹄形或挠曲,不得用气割下料。
(3)加工的钢筋锥螺纹丝头的锥度、牙形、螺距等必须与连接套的锥度、牙形、螺距一致,且经配套的量规检测合格。
(4)所连钢筋直径差不宜大于9mm。
(5)加工钢筋锥螺纹时,应用水溶性切削润滑液;当气温低于0℃时,应掺入15%―20%亚硝酸钠,不得用机油作润滑液或不加润滑液套丝。
(6)钢筋丝头加工完成后,操作工人应按要求逐个检查外观质量,自检合格后,由质检部门按规定批量抽检10%,且不少于10个,如有1个丝头不合格,即应对该加工批全数检查,不合格丝头应重新加工,经检验合格后方可使用。
(7)已检验合格的丝头应加以保护。
(8)连接钢筋时,钢筋规格和连接套的规格应一致,并确保钢筋和连接套的丝扣干净完好无损。
(9)采用预埋接头时,连接套的位置、规格和数量应符合设计要求,带连接套的钢筋应固定牢,连接套的外露端应有密封盖。
(10)接头必须用力矩板手拧紧。
(11)设置在同―构件内,同一截面内受力钢筋的接头位置应相互错开,在任一接头中心至长度为钢筋直径的35倍的区域范围内,有接头的受力钢筋截面积占受力钢筋总截面积的百分率应符合下列规定:①受拉区的受力钢筋接头百分率不宜超过50%;②在受拉区的钢筋受力小部位,A级接头百分率不受控制;③接头宜避开有抗震设防要求的框架梁端和柱端的箍筋加密区,当无法避开时,接头应采用A级接头,且接头百分率不应超过50%;④受压区和装配式构件中钢筋受力较小部位,A级和B级接头百分率可不受限制。
(12)接头端头距钢筋弯曲点不得小于钢筋直径的10倍。
(13)不同直径钢筋连接时,一次连接钢筋直径规格不宜超过一级。
(14)钢筋连接套的砼保护层厚度宜满足现行国家标准《混凝土结构设计规范》中受力钢筋混凝土保护层最小厚度的要求,且不得小于15mm,连接套之间的横向净距不宜小于25mm(15)连接钢筋时,应对正轴线将钢筋拧入连接套,然后用力矩板手拧紧,拧紧值应符合有关规定,不得超拧。
(16)力矩板手的精度为±3%,要求每半年用扭力仪检定一次。
