施工日志范本(隧道)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工日记记录内容
(隧道专业)
填写说明:
1、为规范各技术人员的施工日志记录工作,确保施工日志记录如实、全面反映工程施工全过程中的质量、进度、安全和环水保情况,现就路基、桥涵、隧道等工程的分部、分项工程中日常现场检查项目和内容,编制出施工日志应该记录的内容和格式,印发给大家,供大家参考。
2、施工日志填写要求:及时、真实、详尽、字迹清楚,条理清楚,用碳素墨水填写,不得缺页,施工日志每本60页,不一定每天只记1页,如果内容较多,也可记多页,每月也不一定只记一本;禁止撕去其中任何一页。
3、有关栏目填写说明及要求
1)气候方面:主要包括当日最高温度、最低温度,晴、阴、雾、雨、雪、风等,必须填写,具体当天气候可在网上查询,也可咨询施工单位调度。用以控制不同季节及不良气候施工时应采取的措施,如:大体积砼施工的控制。
2)技术人员填写后,技术员由技术负责人定期检查;每月记录完毕后定期交由工程部保存。每月检查不得少于2次。
3)施工日志在记录中要注意时效性,每日完成的技术工作要在当日记录,不能拖延。在填写时还要注意闭合问题,日记内容不仅与技术工作联系单(通知单)、旁站记录、平行检测记录以及报验资料闭合,日记本身还要自身闭合,还要与其他记录人员的闭环,如:工地检查,会议,学习等。
4、本次制定隧道专业施工日志填写内容,也作为技术工程师日常技术检查的项目参考。
5、各分站技术人员记录施工日志时不一定局限于本次列出的项目,但不能少于列出的内容;如果认为需要补充,可在此基础上进行补充。
施工日志应该记录的内容、格式

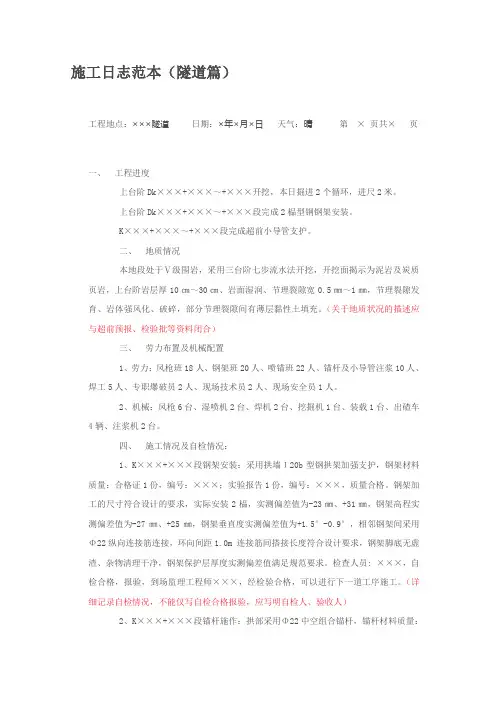

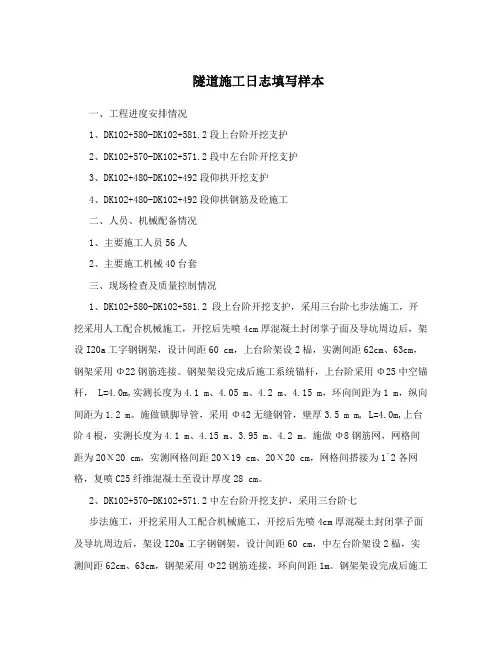

(一)工序质量方面
1、人员,设备、原材料进出场情况:
架子队领班:技术员:质检员安全员试验员
测量人员
施工现场人员:
施工工班:
施工设备:
爆破工:
材料进出场情况:原材料进场的品种、数量场地、拟用部位、及见证检验情况。
2、上导坑开挖:
上导坑:掘进米,桩号,累计米。
围岩状况描述:围岩节理裂隙发育情况,有无裂隙水或涌水现象,是否有明显的变化,围岩是否与设计相符等。
开挖质量描述:有无大的超欠挖现象,超挖最大有多少,是光面爆破的要有炮眼残痕率,两茬炮错台是否符合要求等。
初喷内容:初喷厚度 cm。
3、上导坑初期支护:
1)立拱架几榀,间距 cm cm cm。
安装质量描述:垂直度:,接头垫板密实,螺栓已上紧。
2)锚杆:直径:φ22(25),设计长度: m,实测长度: m
(最少列三组数据,可多列几根)设计根数,实际根数:间距:纵向横向,角度,符合设计要求,安装质量:注浆饱满。
3)钢筋网:钢筋直径:φ8(6),网格尺寸:(最少三组数据),铺设质量:搭接宽度,与锚杆等其他装置连接牢固。
4)喷射砼:厚度 cm cm cm,平整度强度(是否取试件,记录试件的时间、部位、桩号等)。
4、中导开挖、初期支护、
下导开挖、初期支护
仰拱开挖、初期支护
所有内容同上,左侧、右侧分别记录,桩号独立。
5、仰拱浇筑:
桩号,设计强度等级,记录:
1)基底清理情况描述。
2)砼坍落度扩展度等检测数据。
3)砼厚度
浇筑过程描述:(浇筑工艺是否规范,振捣情况描述等)4)强度:见证取试件,要记录桩号、时间等。
6、防水板:
1)基面处理情况描述:有无锚杆或钢筋头外露,有无其他尖锐的物件可能导致防水板破损等。
2)防水板焊接质量:是否采用双缝焊接,搭接宽度
3)防水板的固定:固定点间距、是否按照初期支护表面起伏合理预留松弛度等。
4)防水板焊接质量检验:检查有无假焊、漏焊、焊焦、焊穿等充气检查:如充气0.25Mpa,放置20分钟,压力下降小于10%(即压力不低于0.225Mpa)。
7、二次衬砌:
1)台车就位情况:(和上一模接茬是否严实,有无可能出现错台。检查承包人提供的台车就位中线、高程测量资料并记录)。
2)台车支撑是否牢固简单描述:(包括台车自带支撑和增加的临时支撑)。
3)模内砼基面检查(是否有杂物、积水、淤泥等)。
4)采用的砼配合比是否与批复的配合比相符。
5)止水带安装情况:(种类是否符合设计?固定是否?位置是否准确等?)
6)浇筑过程描述:(浇筑过程是否规范?振捣情况描述)。
7)坍落度检测 cm.。
8)强度:(见证留取试件,记录试件时间、桩号、部位等)。
9)厚度: 尺量台车到初期支护距离或从堵头模板直接量取。
8、二衬钢筋:
1)钢筋直径是否符合设计要求。
2)钢筋间距:主筋箍筋
3)绑扎或焊接质量描述:(绑扎是否牢固?焊缝宽度、焊接长度
是否符合要求?焊渣是否清理,有无烧伤钢筋现象等)。
4)钢筋接头:(同一截面上钢筋接头数量不得大于总数的50%)接头错开间距:。
9、监控量测:(如果当天有)
1)量测点布设情况:记清桩号和部位。
2)对哪些桩号和部位的监控量测点进行了哪些项目的量测。
10、超前地质预报(如果当天做):
1)采用 TSP203超前地质预报系统或其他手段仪器或设备。
2)多预报过程简单描述:布点情况,预报部位等。
11、超前水平钻(如果当天做)
1)设备数量,长度,人员数量,起止时间等。
以上工序存在问题:(如果有)
要求:有存在问题必须有要求(整改措施);如发出书面通知单或联系单,要在日记上记录清楚通知单或联系单的编号。
整改结果:有要求就必须有整改结果,就以上问题和要求进行闭合,如果有通知单或联系单的在整改完毕后的当天日记中闭合。(二)安全方面存在问题:(如果有)
要求:有存在问题必须有要求,如发出书面通知单或联系单、要在日记上记录清楚通知单或联系单的编号与报告内容简述。
整改结果:有要求就必须有整改结果,就以上问题和要求进行闭合,如果有通知单或联系单的在整改完毕后的当天日记中闭合。(三)上级检查:(如果有):谁来检查的,在检查过程中提出哪些
