2024一建金典案例《市政》一、实务操作和案例分析题(一)背景资料:某项目部承建一项城市道路改建工程,道路基层结构为200mm厚碎石垫层和350mm厚水泥稳定碎石基层。
面层为旧水泥混凝土路面上加铺5cm厚中粒式沥青混合料,3.5cm厚改性SMA沥青面层。
在工程施工前,项目部将施工组织设计分发给相关各方人员,以此作为技术交底并开始施工。
项目部制定了如下施工方案。
(1)水泥面层施工前,对板底脱空部位和局部破碎处基底进行处理,采用非开挖式基底处理,处理前采用技术手段进行了探查,确定了空洞位置,采用地面钻孔注浆方法处理。
为控制旧水泥路面面层的反射裂缝,设计方案确定为土工格栅进行防治。
项目部确定的施工流程为:对旧水泥砼路面评定——A——土工格栅张拉、搭接和固定——B——铺沥青面层。
(2)下面层横缝采用斜接缝。
接缝施工时,先用熨平板预热接缝。
摊铺新的沥青混凝土后,由前一日施工结束停放在摊铺机后路面上的压路机顺路线方向从中心向外侧碾压。
(3)SMA施工时,拟采用振动压路机和轮胎压路机组合碾压,振动压路机振动碾压2遍,轮胎压路机碾压2遍。
1.下面层施工中存在多处违规操作,针对其中的问题给出正确的做法。
2.请指出SMA碾压时,振动压路机碾压原则是什么?为什么SMA不得采用轮胎压路机碾压?3.对板底脱空部位,应采用什么手段确定空洞位置?并指出A、B工序的名称。
4.说明把施工组织设计直接作为技术交底做法的不妥之处并改正。
(二)背景资料某市政工程公司承建一道路改建工程,基层为180mm水泥稳定碎石,面层为24cm厚5MPa水泥混凝土。
项目经理亲自参加了技术准备会议,并强调:“项目技术负责人作为工程质量的第一责任人,必须尽快主持编制项目质量计划,亲自做好技术交底工作。
”水泥稳定碎石基层施工时,以自卸汽车运输混合料,沥青混凝土摊铺机铺筑,12~15t三轮压路机碾压。

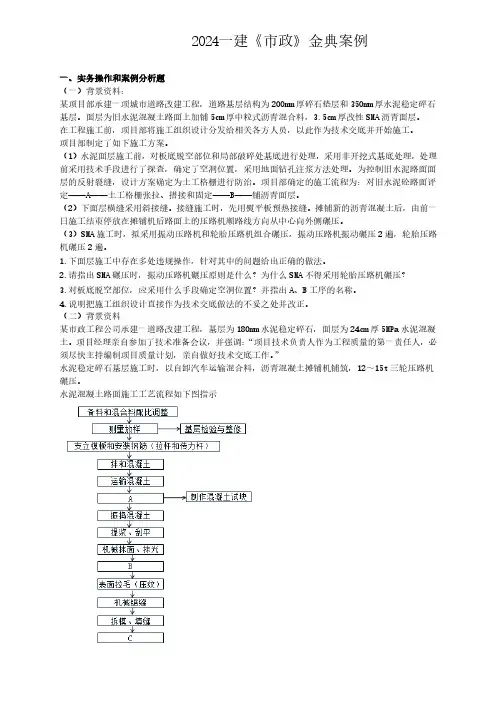

水泥混凝土路面施工工艺流程如下图指示水泥混凝土面层摊铺后,因表面没有及时覆盖,且天气炎热,表面游离水分蒸发过快,体积急剧收缩,导致出现不规则网状裂缝。
一级建造师《市政工程实务》案例分析精选4-3
一级建造师《市政实务》案例分析精选4-3【精选案例1】某市政工程基础采用明挖基坑施工,坑壁采用网喷混凝土加固。
A公司中标后把基坑部分擅自分包给不具备安全资质的B公司。
B公司开挖施工时把大量挖土弃置于基坑顶部,建设单位及监理单位发现后对B公司劝阻,但B公司不予理会;基坑施工时为加快进度,B公司采用了一次开挖到底,再一起加固的方案。
在基坑施工至5m深时,基坑变形速率明显加快,坑顶处土层出现大量裂缝,B公司对此没有在意,继续加快开挖速度。
不久,基坑出现坍塌凶兆,B公司马上组织民工抢险加固,但已经于事无补,基坑坍塌造成5死3伤的重大事故。
项目经理处理了事故现场,2天后书面上报企业主管部门及有关单位,然后,按事故处理有关规定组成调查组开展调查。
完成调查报告后,经项目经理签字,报企业安全主管部门。
问题:1.B公司采用的基坑开挖方案是否合乎技术要求?说明理由。
2.写出本工程基坑施工时存在的安全隐患。
3.引起本次事故的最主要原因是什么?答案解析提示1.不符合要求。
应逐层开挖,逐层加固。
2.安全隐患有:1)深达5m的沟槽没有支撑。
2)B公司开挖施工时把大量挖土弃置于基坑顶部。
3)在基坑施工至5m深时,基坑变形速率明显加快,坑顶处土层出现大量裂缝。
3.基坑出现坍塌凶兆,B公司马上组织民工抢险加固和将基坑部分擅自分包给不具备安全资质的B公司是引起本次事故的最主要原因。
【精选案例2】某项目部承接一段长1.2km城市道路工程,路幅宽度20m,车行道16m,两侧各2m的人行道:标段中含分离式立交桥一座,该桥为三跨现浇预应力钢筋混凝土连续箱梁,施工期为雨季,施工前,项目施工组织设计已经由上一级批准。
施工过程中发生以下事件:1.由于施工工期较紧,建设方要求7月份雨季路基工程全线同时开工;2.项目部总工程师结合现场情况的变化,对原施工组织设计中模板支架方案进行了变更,并编制了变更方案,报公司技术科,经技术科长批准实施;3.对于现浇钢筋混凝七孔连续梁,项目部总工程师组织了钢筋、模板、混凝土、架子,多工种的联合技术交底,由施工员代表各接受交底方,在施工技术交底记录上签了字;4.预应力孔道摩阻值测试报告中,给出了测定结果,施工员拿到报告后认为可以继续施工,决定继续张拉;5.上部结构预应力施工时,看到拉应力已达到设计值,施工员随即决定停止张拉。
一级建造师《市政实务》案例分析题精选20例

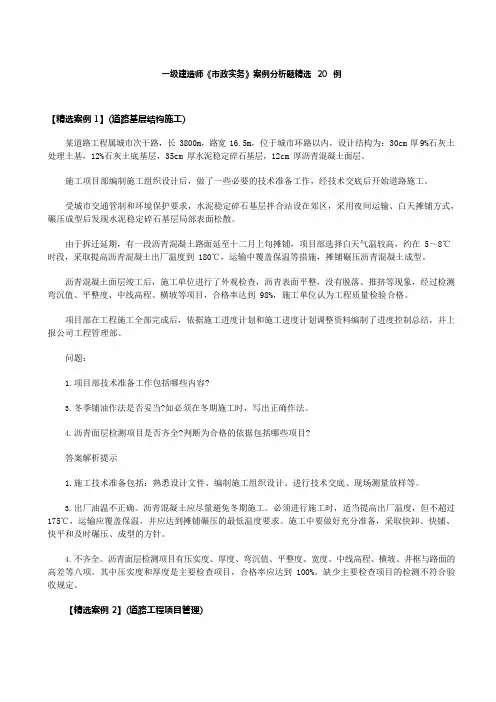

一级建造师《市政实务》案例分析题精选20例【精选案例 1】(道路基层结构施工)某道路工程属城市次干路,长 3800m,路宽 16.5m,位于城市环路以内,设计结构为:30cm 厚9%石灰土处理土基,12%石灰土底基层,35cm 厚水泥稳定碎石基层,12cm 厚沥青混凝土面层。
施工项目部编制施工组织设计后,做了一些必要的技术准备工作,经技术交底后开始道路施工。
受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。
由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在 5~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。
沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到 98%,施工单位认为工程质量检验合格。
项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。
问题:1.项目部技术准备工作包括哪些内容?3.冬季铺油作法是否妥当?如必须在冬期施工时,写出正确作法。
4.沥青面层检测项目是否齐全?判断为合格的依据包括哪些项目?答案解析提示1.施工技术准备包括:熟悉设计文件、编制施工组织设计、进行技术交底、现场测量放样等。
3.出厂油温不正确。
沥青混凝土应尽量避免冬期施工。
必须进行施工时,适当提高出厂温度,但不超过175℃,运输应覆盖保温,并应达到摊铺碾压的最低温度要求。
施工中要做好充分准备,采取快卸、快铺、快平和及时碾压、成型的方针。
4.不齐全。
沥青面层检测项目有压实度、厚度、弯沉值、平整度、宽度、中线高程、横坡、井框与路面的高差等八项。
其中压实度和厚度是主要检查项目,合格率应达到 100%。
缺少主要检查项目的检测不符合验收规定。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。
一级建造师《市政公用工程管理与实务》案例与解析
1K411000城镇道路工程【案例一】某公司承接一项城镇主干道新建工程,全长1.8km 勘察报告显示K0+680—K0+920为暗塘,其他路段为杂填土且地下水丰富。
设计单位对暗塘段采用水泥土搅拌桩方式进行处理,杂填土段采用改良土换填的方式进行处理。
全路段土路基与基层之间设置一层200mm 厚级配碎石垫层,部分路段垫层顶面铺设一层土工格栅,K0+680、K0+920处地基处理横断面示意图如图1所示项目部确定水泥掺量等各项施工参数后进行水泥土搅拌桩施工,质检部门在施工完成后进行了单桩承载力、水泥用量等项目的质量检验。
垫层验收完成,项目部铺设固定土工格栅和摊铺水泥稳定碎石基层,采用重型压路机进行碾压,养护3天后进行下一道工序是施工。
1.土工格栅应设置在哪些路段的垫层顶面?说明其作用。
2.水泥搅拌桩在施工前采用何种方式确定水泥掺量。
3.补充水泥搅拌桩地基质量检验的主控项目。
4.指出水泥稳定碎石基层施工中的错误并改正。
【案例二】项目部承接一项河道整治项目,其中一段景观挡土墙,长为50m,连接既有景观挡土墙。
该项目平均分5个施工段施工,端缝为20mm。
第一施工段临河侧需沉6根基础方桩,基础方桩按“梅花型”布置(如图3示)。
围堰与沉桩工程同时开工,再进行挡土墙施工,最后完成新建路面施工与栏杆安装。
一级建造师《市政公用工程管理与实务》案例与解析项目部根据方案使用柴油锤沉桩,遭附近居民投诉,监理随叫即停,要求更换沉桩方式,完工后,进行挡土墙施工,挡土墙施工工序有:机械挖土、A、碎石垫层、基础模板、B、浇筑混凝土、立墙身模板、浇筑墙体、压顶采用一次性施工。
1.根据图3所示,该挡土墙结构形式属哪种类型?端缝属哪种类型?2.计算a 的数值与第一段挡土墙基础方桩的根数。
3.监理叫停施工是否合理?柴油锤沉桩有哪些原因会影响居民?可以更换哪几种沉桩方式?4.根据背景资料,正确写出A、B 工序名称。
【案例三】项目部完成AC-25下面层施工后对纵向接缝进行了简单清扫便开始摊铺AC-20中面层,最后转换交通进行右幅施工。
2023年市政一级建造师案例题
2023年市政一级建造师案例题随着城市化的不断推进和城市基础设施建设的不断加快,市政一级建造师的工作变得日益重要。
市政一级建造师需要具备丰富的实践经验和专业知识,熟悉市政工程的设计、施工、监理等方面的要求,并且要具备较高的综合素质和管理能力。
面对复杂多变的市政工程问题,市政一级建造师需要具备深厚的理论基础和严谨的工作态度。
以下是2023年市政一级建造师考试的案例题,希望考生能够认真思考、深入分析,并结合所学知识,给出合理的解决方案。
1.案例一:某城市市政道路改造工程设计某城市计划对一条市政道路进行改造,包括道路路面、排水系统、照明设施等方面的升级改造。
设计要求包括提升道路的承载能力、改善行车舒适性、解决道路交通拥堵问题,并且兼顾环保、节能等方面的要求。
请考生根据以上要求,阐述道路改造设计的具体方案,并分析其可行性和实施过程中可能遇到的问题及解决方法。
2.案例二:某大型市政污水处理厂改扩建项目某市政污水处理厂长期运行,设施老化严重,已无法满足当前城市规模及发展需求,因此需进行全面改扩建。
考生需要结合项目的实际情况,提出污水处理厂的改扩建方案,包括对处理工艺、设备选型、布局设计等方面的具体要求,并且针对可能出现的施工、环保、安全等方面的问题,提出预防和解决的措施。
3.案例三:某城市地下综合管廊项目管理某城市规划建设地下综合管廊,将道路、供水、排水、通信等管线集中敷设在地下管廊内,以解决地面管线交叉、施工维护难题。
此项目的管理涉及设计论证、施工监理、安全保障等方面的工作。
请考生结合实际情况,分析地下综合管廊项目的管理要点,重点阐述其施工过程中可能遇到的技术、安全、质量等问题,提出相应的解决方案和预防措施。
结语市政一级建造师在面对各种市政工程问题时,需要具备良好的逻辑思维能力和解决问题的实际操作能力。
在解答以上案例题时,考生应结合相关知识及自身经验,全面分析问题,提出切实可行的解决方案。
希望考生能够在备考过程中扎实理论基础,不断提高自身的综合素质,为未来成为优秀的市政一级建造师做好充分的准备。
一建市政精选案例分析(陈明)
一建市政精选案例分析(陈明)解答案例时,通过认真审题和思考,能够从题面叙述中出现的不全面、不正确、颠倒及错误的施工方法和管理作法中准确地寻找出所涉及的知识点,并在此基础上进行准确的分析和判断,以便正确回答所提问题。
精选出的案例,通过分析,提供解题思路,从而进行案例的综合分析。
下面根据案例题及分析的内容分项予以说明。
案例文字叙述的构成工程案例是将施工项目曾经发生过的,在技术操作及项目管理方面出现有关违背规范、规程、标准的实际事例,编排为一个有关联性的案例故事。
应从案例提问的角度,结合背景资料提示的相关内容进行思考分析。
案例由背景资料和所提问题组成。
背景资料一般包括综合介绍和事实描述两个部分。
1.综合介绍:作为背景资料的“前言概括”部分的描述,首先交代时间、地点、工程规模,描述“谁做,做了什么,怎么做的”等相关内容。
其中包括:时间:开竣工日期、施工周期、施工时间在冬期、雨期、夜间等;地点:市区、城市环路以内、城乡结合部、交叉路口、占用机动车道、靠近河边或邻近建筑物等;工程规模:路宽、路长、桥梁跨度、管径、管线长度、接口形式、结构物尺寸、中标价格等;工作程序及内容:例如,题目中经常出现施工组织设计、施工方案、工程交底、隐检验收、工程索赔、设计变更洽商、特殊过程、竣工资料编制整理、总包与分包在各方面的相互责任关系等工作程序和管理作法等相关内容。
2.事实描述:一般分小段落用文字叙述故事情节;或用发生如下事件,顺序排列1、2、3 等工程情节等内容;分段文字描述:一般为一个层面的工程技术或管理知识或相关技术规范;发生事实描述:如拟采取的措施一、二、三或已发生的有缺陷的事件等。
一、所提问题注意所提问题是从哪个角度提出的,与背景资料叙述提示的内容是否关联,要判断技术操作的专业层次,注意区分是技术操作还是项目管理问题。
看清背景资料已交代的工程概况、施工作法、管理信息可能涉及哪些知识点,以便于正确理解所提的问题。
二、题面叙述内容案例情节一般以单项工程技术操作为主线,增加若干管理工作而展开,结合问题看清楚叙述内容的层次、施工程序、施工步骤、工艺安排、施工手续、总分包关系是否合理、合法,特别注意叙述内容的关联性、逻辑性和与知识点的关系。
XX一级建造师《市政工程》案例分析题专项练习
XX一级建造师《市政工程》案例分析题专项练习(1)施工单位根据梁的尺寸、数量、工期确定张拉机具的数量、尺寸,对张拉机具作了校验,并对预应力的张拉、灌浆等施工工艺进行了控制。
(2)跨越既有道路局部为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架进行了强度、刚度和稳定性验算。
为满足施工后梁体设计标高要求,设置预拱度考虑的因素有:1)卸架后上部构造本身及全部活载所产生的竖向挠度;2)支架在荷载作用下的非弹性压缩和弹性压缩;3)支架基底在荷载作用下的非弹性沉陷。
<1> 、结合本工程说明专项施工方案与施工组织设计的关系,施工方案应包括哪些主要内容?<2> 、工程部拟采取的措施不符合哪些规定?请改正。
<3> 、对张拉机具的使用有哪些要求?预应力张拉“双控”指标指哪两项?以哪一项为主?<4> 、请改正支架预拱度考虑的因素错误之处并补充完善。
<1>、施工方案是施工组织设计的核心局部,主要包括施工方法确实定、施工机具的选择、施工顺序确实定和专项设计。
<2>、工程部拟采取的措施(1)不符合关于占用或挖掘城市道路的管理规定:因特殊情况需要临时占用城市道路的,须经市政工程行政主管部门和公安交通管理部门批准,方可按照规定占用。
<3>、机具设备及仪表应配套校验、配套使用。
校验应在经主管部门授权的法定计量技术机构定期进行。
预应力张拉“双控”指标指应力控制与伸长值控制,以应力控制为主,同时以伸长值作为校核,实际伸长值与理论伸长的差值应控制在6%以内。
<4>、应为卸架后上部构造本身及1/2活载所产生的挠度;补充如下:混凝土收缩及温度变化而引起的挠度。
事件1:在填方段施工过程中施工单位在取得旁站认可情况下,加宽填筑了500mm。
施工完成后,承包方将加宽填筑的工程量向监理工程师提出计量支付的要求。
事件2:路基施工中,挖方段根据测量中线和边桩开挖,采用12t压路机,碾压自路两边向中心进行。
一级建造师(市政公用工程管理与实务)案例分析题
一级建造师(市政公用工程管理与实务)案例分析题案例题(案例一)背景材料:某拟建道路为规划城市主干路,全长1.99 km ,断面为双幅路形式,为上下6 条机动车道,机非分行;道路结构为:15 cm 沥青混凝土面层,48 ㎝石灰粉煤灰砂砾基层.工期为当年的2 月至9 月。
1、该道路工程沿线穿过多处现况道路,并紧邻居民小区和工厂等,与之交叉的现况道路交通量较大且有公交车辆通过,在新建道路北侧有一条5 ㎝宽现况道路与其顺行,经过该道路上的社会车辆较多。
2、施工范围内有多条现况地下管线,主要有电信、给水、热力、电力、天然气等管线。
3、本工程中与道路同步实施的有雨水、污水、给水、燃气、电力、电信等市政配套工程。
电信、电力工程为工程分包项目。
问题:1、针对该工程的情况,项目经理部施工前应做好哪些现场准备工作?2、本工程中应如何控制道路基层的施工质量?3、项目经理部对电信、电力工程应如何控制?答案:1、该工程施工范围内有多条现况管线,现况路口交叉多,交通流量大,周围又是居民区.因此,项目经理部队建设进行现场准备时应充分考虑到这些情况,并以此做好如下准备工作:(1)根据施工情况,在不影响道路、管线施工以及水、电、热供应方便的地域设置办公区、生活区及材料库房。
(2)施工区域现况地下管线复杂,涉及产权单位多,应事先走访沿线及配合单位,充分做好调查工作。
如现况管线的平面位置、高程等,与新建管线有矛盾,应协商解决.(3)拟建道路与多条现况道路相交或顺行,且部分道路车辆较多,应制定相应的交通导行方案,如社会交通便线和施工便线的设置、路口交通等,做到施工、居民出行两照顾,并注意施工与交通安全。
(4)配合业主做好施工区域内的拆迁工作。
2、从以下几方面进行基层质量控制:(1) 严格控制路床施工质量,平整度、压实度的抽验合格率应达质量标准要求,不合格不得进行下一道工序的施工。
(2)石灰粉煤灰砂砾进场时,需对外观质量进行检查,要求来料拌合均匀,色泽一致,级配符合要求,且无明显离析现象,外观不合格严禁使用.(3) 应掌握随输送随摊铺随碾压成活。
一建《市政工程》案例分析专项试题及答案
一建《市政工程》案例分析专项试题及答案2016一建《市政工程》案例分析专项试题及答案案例分析题1、某城市引水工程,输水管道长980m、DN3500mm钢管,采用顶管法施工;工作井尺寸为18m×20m,挖深15m,围护结构为Φ800mm钻孔灌注桩,设四道支撑。
工作井挖土前,经检测发现三根钻孔灌注桩桩身强度偏低,造成围护结构达不到设计要求。
调查结果表明混凝土的粗、细骨料合格。
顶管施工前,项目部把原施工组织设计确定的顶管分节长度由6.6m改为8.8m,仍采用原龙门吊下管方案,并准备在现场予以实施。
监理工程师认为此做法违反有关规定并存在安全隐患,予以制止。
顶管正常顶进过程中,随顶程增加,总顶力持续增加,在顶程达三分之一时,总顶力接近后背设计允许最大荷载。
<1> 、钻孔灌注桩桩身强度偏低的原因可能有哪些?应如何补救?<2> 、说明项目部变更施工方案的正确做法。
<3> 、改变管节长度后,应对原龙门吊下管方案中哪些安全隐患点进行安全验算?<4> 、顶力随顶程持续增加的原因是什么?应采取哪些措施处理?答案解析:<1>、可能原因有(1)施工现场混凝土配合比控制不严;(2)搅拌时间不够;(3)水泥质量差。
一般采用压注水泥浆补强的措施。
<2>、项目部变更施工方案时,应由上一级(企业)技术负责人审批,加盖公章,填写审批表,由监理工程师批准后执行。
<3>、龙门吊、吊索、挂钩等。
<4>、因为随着顶程的增加,顶管管壁与土体的摩擦力也不断增加,因此顶力也应持续增加。
可采用泥浆套或中继间进行处理。
2、某污水厂扩建工程,由原水管线、格栅间、提升泵房、沉砂池、初沉池等组成,承包单位以2250万元中标。
原水管线基底标高为-6.00m(地面标高为±0.00),沟槽宽度为7.3m,基底处于砂砾层内,且北邻S河,地下水位标高为-3.00m。
一级建造师《市政实务》案例分析试题精选12篇教学教材
一级建造师市政实务案例分析(1)1.某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
A、B施工过程和B、C施工过程允许平行搭接1天,c、D施工过程和D、E施工过程之间各有2天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般按照流水的节奏特征不同分类,流水作业的基本组织方式可分为哪几种?(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。
它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d,其流水施工指示图标如表1所示。
等节奏流水施工图表1一级建造师市政实务案例分析(2)2.某宾馆建筑为大厅部分16层,两翼13层,建筑面积11620m2,主体结构中间大厅部分为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。
工程竣工后,检测发现下列部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度不足外,该层其他构件也有类似问题。
问题:(1)造成该工程中混凝土强度不足的原因可能有哪些?(2)为了避免该工程中出现的混凝土强度不足,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④混凝土试件没有做好,如模子变形。
精选推一级建造师《市政公用工程管理与实务》案例分析试题
一级建造师《市政公用工程管理与实务》案例分析试题分析题(每题6分)第1题某市政公司承包某路段的改建工程,全长2.5km,工期为当年7月至次年2月.该路段为四快二慢主干道,道路结构层:机动车道为20cm石灰土底基层,45cm二灰碎石基层,9cm粗、4cm细沥青混凝土面层;非机动车道为20cm石灰土底基层,30cm二灰碎石基层,6cm粗、3cm细沥青混凝土面层;两侧为彩色人行道石板.项目部进场后,项目技术负责人即编制了实施性的施工组织设计,其中规定由项目部安全员定期组织安全检查。
该施工组织设计经上一级技术负责人审批同意后,即开始工程项目的实施。
在实施过程中,项目部将填方工程分包给某工程队,当土方第一层填筑、碾压后,项目部现场取样、测试,求得该层土实测干密度,工程队随即进行上层填土工作。
监理工程师发现后,立即向该工程队发出口头指示,责令暂停施工。
整改完毕符合验收程序后,又继续施工.在一次安全检查中,监理工程师发现一名道路工在电箱中接线,经查证,属违反安全操作规程.按工程进展,沥青混凝土面层施工正值冬期,监理工程师要求项目部提供沥青混凝土面层施工措施.1.监理工程师发出暂停施工指令的原因是什么?其指令方式有哪些应改进的地方?2.施工组织设计的审批程序存在的问题在哪里?P1723.沥青混凝土冬期施工应采取的措施是什么?2134.该道路工有哪些违反了操作规程?为什么?5.工程项目安全检查的规定是否正确?请说明理由?244第2题某项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。
为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面.对这一重大变更,项目经理在成本管理方面采取了如下应变措施:(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同;打七折作为沥青混凝土工程目标成本。
一级市政精选案例分析与答案(陈明)
市政精选案例分析解答案例时,通过认真审题和思考,能够从题面叙述中出现的不全面、不正确、颠倒及错误的施工方法和管理作法中准确地寻找出所涉及的知识点,并在此基础上进行准确的分析和判断,以便正确回答所提问题。
精选出的案例,通过分析,提供解题思路,从而进行案例的综合分析。
下面根据案例题及分析的内容分项予以说明。
案例文字叙述的构成工程案例是将施工项目曾经发生过的,在技术操作及项目管理方面出现有关违背规范、规程、标准的实际事例,编排为一个有关联性的案例故事。
应从案例提问的角度,结合背景资料提示的相关内容进行思考分析。
案例由背景资料和所提问题组成。
背景资料一般包括综合介绍和事实描述两个部分。
1.综合介绍:作为背景资料的“前言概括”部分的描述,首先交代时间、地点、工程规模,描述“谁做,做了什么,怎么做的”等相关内容。
其中包括:时间:开竣工日期、施工周期、施工时间在冬期、雨期、夜间等;地点:市区、城市环路以内、城乡结合部、交叉路口、占用机动车道、靠近河边或邻近建筑物等;工程规模:路宽、路长、桥梁跨度、管径、管线长度、接口形式、结构物尺寸、中标价格等;工作程序及内容:例如,题目中经常出现施工组织设计、施工方案、工程交底、隐检验收、工程索赔、设计变更洽商、特殊过程、竣工资料编制整理、总包与分包在各方面的相互责任关系等工作程序和管理作法等相关内容。
2.事实描述:一般分小段落用文字叙述故事情节;或用发生如下事件,顺序排列1、2、3等工程情节等内容;分段文字描述:一般为一个层面的工程技术或管理知识或相关技术规范;发生事实描述:如拟采取的措施一、二、三或已发生的有缺陷的事件等。
一、所提问题注意所提问题是从哪个角度提出的,与背景资料叙述提示的内容是否关联,要判断技术操作的专业层次,注意区分是技术操作还是项目管理问题。
看清背景资料已交代的工程概况、施工作法、管理信息可能涉及哪些知识点,以便于正确理解所提的问题。
二、题面叙述内容案例情节一般以单项工程技术操作为主线,增加若干管理工作而展开,结合问题看清楚叙述内容的层次、施工程序、施工步骤、工艺安排、施工手续、总分包关系是否合理、合法,特别注意叙述内容的关联性、逻辑性和与知识点的关系。
一级建造师《市政工程》案例题库及答案(10套)
一级建造师《市政工程》案例题库及答案(10套)一级建造师《市政工程管理与实务》案例题及答案1 案例分析题(一)背景材料本工程隧道长873m,包括上行线和下行线,隧道外径6.2m,内径5.5m。
隧道平面曲线为直线19m+缓和右曲线65m+右曲线 (R400m)101m+缓和右曲线65m+直线64m+右曲线(R2000m)36m;隧道竖向曲线为:直线5m/2‰+竖曲线15m(R3000m)+直线22m/3‰+直线40m/2.85‰+直线100m/3‰+直线60m/3.1‰。
本工程管片用量为:上873+下873,衬砌的设计强度为C50,抗渗强度为S8。
本区段隧道覆土厚度8m~17m,沿途场地平缓,地面标高平均为+3m,表层为褐黄色粘土,隧道主要穿越灰色淤泥质粘土、灰色粘土层,为沉积型流塑~软塑高压缩型土。
1.隧道掘进采用土压平衡式盾构。
由于隧道长,质量要求高,项目经理部决定将盾构掘进工程分包给专业水平更高的施工队来完成,本项目经理部仅负责技术指导;2.工程利用一废弃的旧井经整修后,作为盾构掘进的始发井,另外还建了以下设施:盾构工作竖井、专用配电室、竖井放雨棚、管片堆场、料具间、机电车电瓶充电间等;3.盾构掘进过程中,发现地面隆起量增大,随即推进,但螺旋输送机保持出土,以便将地面隆起量降下来;4.盾构掘进过程中,盾构机突然出现震颤,盾构刀盘扭矩剧增,土中夹杂有钢筋混凝土块。
操作人员认为是遇到了废弃的人防工事,决定仍继续掘进;5.盾构掘进即将完成时,遇到了一块未探明的巨石,掘进无法进行。
项目经理部认为在隧道内实施爆破,本身就具有很高的安全性,决定自行组织工人将其爆破拆除。
问题:1.本工程是否合理?请说明原因。
2.本工程始发井的布置是否全面?3.盾构掘进过程中处理地面隆起的方法是否恰当?请说明原因。
4.盾构掘进过程中,对遇到的情况的处理是否恰当?请说明原因。
5.盾构掘进过程中,对遇到的巨石项目经理部采取自行爆破拆除的措施是否恰当?请说明原因。
一级建造师《市政实务》案例分析专项训练
一级建造师《市政实务》案例分析专项训练案例一背景资料:某城市桥梁工程,采用钻孔灌注桩基础,承台最大尺寸为:长8m,宽6m,高3m,梁体为现浇预应力钢筋混凝土箱梁。
跨越既有道路部分,梁跨度30m,支架高20m。
桩身混凝土浇注前,项目技术负责人到场就施工方法对作业人员进行了口头交底,随后立即进行1#桩桩身混凝土浇注,导管埋深保持在0.5~1.0m左右。
浇注过程中,拔管指挥人员因故离开现场。
后经检测表明1#桩出现断桩。
在后续的承台、梁体施工中,施工单位采取了以下措施:(1)针对承台大体积混凝土施工编制了专项方案,采取了如下防裂缝措施:①混凝土浇筑安排在一天中气温较低时进行;②根据施工正值夏季的特点,决定采用浇水养护;③按规定在混凝土中适量埋入大石块。
(2)项目部新购买了一套性能较好、随机合格证齐全的张拉设备,并立即投入使用。
(3)跨越既有道路部分为现浇梁施工,采用支撑间距较大的门洞支架,为此编制了专项施工方案,并对支架强度作了验算。
问题:1.指出项目技术负责人在桩身混凝土浇注前技术交底中存在的问题,并给出正确做法。
2.指出背景中桩身混凝土浇注过程中的错误之处,并改正。
3.补充大体积混凝土裂缝防治措施。
4.施工单位在张拉设备的使用上是否正确?说明理由。
5.关于支架还应补充哪些方面的验算?答案:1.(1)不应口头技术交底。
正确做法:技术交底应书面进行,技术交底资料应办理签字手续,并归档。
(2)不应只对施工方法进行交底。
正确做法:对施工全过程以及质量要求和安全进行交底。
(3)不应只对施工作业人员交底。
正确做法:应对全体施工人员进行交底。
2.(1)桩身混凝土灌注过程中拔管指挥人员离开现场是错误的。
正确的做法是:拔管应有专人负责指挥;(2)导管埋深保持在0.5~1.0m左右不正确。
正确的做法是:导管埋置深度宜控制在2~6m,并经常测探井孔内混凝土面的位置,及时地调整导管埋深。
3.优先选用水化热较低的水泥,尽量减少水泥用量;充分利用混凝土中后期强度,尽可能降低水泥用量;冷却集料,控制集料的含泥量;选用合适的缓凝、减水等外加剂;分层浇筑,减少浇筑层厚度;在混凝土中埋设冷却水管,通水冷却;控制混凝土的坍落度在120±20mm;采取温控措施,加强测温工作并实施监控;必要的保湿覆盖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一级建造师市政实务案例分析(1)1.某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
A、B施工过程和B、C施工过程允许平行搭接1天,c、D施工过程和D、E施工过程之间各有2天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般按照流水的节奏特征不同分类,流水作业的基本组织方式可分为哪几种?(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。
它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d,其流水施工指示图标如表1所示。
等节奏流水施工图表1一级建造师市政实务案例分析(2)2.某宾馆建筑为大厅部分16层,两翼13层,建筑面积11620m2,主体结构中间大厅部分为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。
工程竣工后,检测发现下列部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度不足外,该层其他构件也有类似问题。
问题:(1)造成该工程中混凝土强度不足的原因可能有哪些?(2)为了避免该工程中出现的混凝土强度不足,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④混凝土试件没有做好,如模子变形。
振捣不密实、养护不及时等。
(2)答:①浇筑混凝土时为避免发生离析现象,混凝土自高处倾落的自由高度不应超过2m,自由下落高度较大时应使用溜槽或串筒;②浇筑时应分层浇筑、振捣,在下层混凝土初凝之前,将上层混凝土浇筑并振捣完毕;③竖向结构(墙、柱等)浇筑混凝土前,底部应先填50~100mm厚与混凝土内砂浆成分相同的水泥砂浆;④在一般情况下,梁和板的混凝土应同时浇筑;⑤如混凝土不能连续浇筑完毕,中间间歇时间超过了混凝土的初凝时间,应留置施工缝。
(3)答:①每拌制100盘且不超过100m3的同配比的混凝土,取样不得少于一次;②每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次;③当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次;④每一层楼,同一配合比的混凝土,取样不得少于一次;⑤每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定。
检查施工记录及试件强度试验报告。
一级建造师市政实务案例分析(3)3.某教学楼为四层砖混结构。
该工程施工时,在安装三层预制楼板时,发生墙体倒塌,先后砸断部分三层和二层楼板共12块,造成三层楼面上的一名工人随倒塌物一起坠落而死亡,直接经济损失1.2万元。
经调查,该工程设计没有问题。
施工时按正常施工顺序,应先浇筑现浇梁,安装楼板后再砌三层的砖墙。
实际施工中由于现浇梁未能及时完成,施工中先砌了三层墙,然后预留楼板槽,槽内放立砖,待浇筑承重梁后,再嵌装楼板,在嵌装楼板时,先撬掉槽内立砖,边安装楼板、边塞缝的施工方案。
在实际操作中,工人以预留槽太小,楼板不好安装为理由,把部分预留槽加大,并且也未按边装板、边塞缝的要求施工。
问题:(1)简要分析这起事故发生的原因。
(2)这起事故可认定为哪种等级的重大事故?依据是什么?(3)若需要对该事故进行事故现场勘察,应勘察哪些内容?题解:(1)答:违反施工程序,擅自修改组织设计的规定,指定并实施了错误的施工方案是这起事故发生的主要原因;工人不按规定施工,扩大预留槽且装板时不塞缝是这起事故发生的直接原因。
(2)答:按照建设部《工程质量重大事故报告和调查程序规定》,可认定为四级重大事故。
上述《规定》第三条规定:具备下列条件之一者为四级重大安全事故:死亡2人以下;重伤3人以上,19人以下;直接经济损失10万元以上,不满30万元。
(3)答:①做好事故调查笔录,内容包括发生事故的时间、地点、气象情况等;事故现场勘察人员的姓名、单位职务;勘察的起止时间、过程;能量逸出所造成的破坏情况、状态、过程;设施设备损坏或异常情况,事故发生前后的位置;事故发生前的劳动组合,现场人员的具体位置和当时的行动;重要的物证特征、位置及检验情况等。
②事故现场的实物拍照。
③事故现场绘图。
一级建造师市政实务案例分析(4)4.某项承包工程年度承包合同总值为3268600元,材料费占工程造价的比重为64%,工期一年。
合同规定,业主应向承包商支付工程预付款额度为24%。
施工企业自年初开始施工后,至当年8月份累计完成工程价值2620000元。
至当年年末,工程顺利完工,结算完毕。
问题:(1)本例的工程预付款是多少?(2)当完成工程价值为多少时开始起扣工程预付款?(3)8月份应扣预付款金额为多少?(4)在工程结算与决算中,对工程预付款有哪些规定?题解:(1)解:工程预付款=3268600×20%=653720元。
(2)解:起扣点价值=3268600-653720/64%=2247162.5元。
(3)解:八月份应扣预付款/考试大/金额=(2620000—2247162.5)×64%:238616元。
(4)答:按照现行工程价款结算办法的规定,采用按月结算工程价款的施工企业,可以在月中或旬末预收上半月或本旬工程款。
采用分段结算工程价款或竣工后一次结算工程价款的施工企业,可按月预收当月工程款。
施工企业在预收工程款时,应根据实际工程进度,填制“工程价款预收帐单”,分送发包单位并经银行办理预收款手续。
施工企业在月中、旬末或按月预收的工程价款,应在按月结算、分段结算或竣工后一次结算工程价款时,从应付工程款中扣除,并在“工程价款结算帐单”中列出应扣除的预收工程款。
一级建造师市政实务案例分析(5)5.某施工单位6月20日与建设单位签订了施工合同,修建一复杂地基上的教学楼。
由于该工程复杂,工期难以确定,合同双方约定,采用成本加酬金方式合同。
建设方按实际发生的成本,付给施工单位15%的管理费和利润。
合同同时规定,在保证质量和进度前提下,施工单位每降低1万元成本,建设方给予额外的3000元奖金。
施工方在施工过程中,遭遇季节性大雨又转为特大暴雨,由于未能及时采取措施,造成原材料及部分已建工程受损,直接经济损失3万元。
施工单位就此向建设单位进行了索赔。
问题:(1)工程建设承包按承包合同计价方法分类,除案例中提到的成本加酬金方式外还有哪几种?(2)试述什么是成本加酬金合同?(3)按索赔目的,施工索赔可分为哪几类,本例中施工方可以进行哪类索赔?(4)在工程实际过程中,可产生索赔的原因有哪些,本例中产生索赔的主要原因是什么?题解:(1)答:固定总价合同、计量估价合同、单价合同。
(2)答:按工程实际发生的成本,可按商定的总管理费和利润来确定工程总造价的承包方式,称为成本加酬金合同。
(3)答:按索赔目的,施工索赔可分为工期索赔和费用索赔两类。
本例中施工方可同时提出工期索赔和费用索赔。
(4)答:①由于业主(包括业主的项目管理者)没能正确的履行合同义务,应当给予补偿;②由于业主(包括业主的代理人)因行使合同规定的权力,而增加了承包商的费用和延长了工期,按合同应给予补偿;③由于某一个承包商完不成合同中的责任,而造成的连锁反应损失,也应当给予补偿;④由于环境的巨大变化,如战争、地震、洪涝灾害等也会发生施工赔偿。
本例中产生索赔的主要原因是环境的巨大变化,即由于遭遇到季节性特大暴雨而导致了工期延迟和费用增加,从而施工方可向业主提出工期索赔和费用索赔。
一级建造师市政实务案例分析(6)6.某工程基础的长、宽、高尺寸分别为10m、4m、4m,经勘察发现地基为饱和的粉砂及部分粘质砂土,地下水位在地面下0.5m处。
施工时,采用了抽水机直接在基坑内的集水坑抽排水,当挖至地下3m左右深度时,土与水向坑内涌,产生流沙现象。
后经处理后,采用轻型井点降水,顺利完成施工。
问题:(1)该工程在基坑开挖时未设支撑的做法是否正确,在什么情况下可以不设支撑?(2)什么是轻型井点降低地下水位?施工单位在进行轻型井点系统的布置时应考虑哪些因素?(3)人工降低地下水位的方法除轻型井点外,还有哪几种?题解:(1)答:该工程不设支撑是错误的。
只有在以下情况下才可以不设支撑:在浅基坑开挖时,当土质均匀、湿度正常,地下水位低于基坑或管沟底面标高,且敞露时间不长时,挖方边坡可做成直立壁不加支撑;当土的湿度、土质及其他地质条件较好且地下水位低于基坑或管沟底面时,挖方深度在5m 以内可放坡开挖不加支撑。
(2)答:轻型井点降低地下水位,是沿基坑周围以一定间距埋人井点管(下端为滤管)至蓄水层内,井点管上端通过弯连管与地面上水平铺设的集水总管相连接,利用真空原理,通过抽水设备将地下水从井点管内不断抽出,使原有地下水位降至基坑以下。
轻型井点系统的布置,应根据基坑或沟槽的平面形状和尺寸、深度、土质、地下水位高低与流向、降水深度要求等因素综合确定。
(3)答:常用的人工降低地下水位的方法还有喷射井点、电渗井点、管井井点及深井井点。
一级建造师市政实务案例分析(7)7.某集团小区建造4栋结构形式完全相同的6层钢筋混凝土结构住宅楼。
如果设计时把每一栋住宅楼作为一个施工段,并且所有的施工段都安排一个工作队或安装一台机械时,每栋楼的主要施工过程和各个施工过程的流水节拍如下:基础工程7天,结构工程14天,室内装修工程14天,室外工程7天。
根据流水节拍特点,可组织异节奏流水施工。
问题:(1)什么是异节奏流水组织方式,试述其特点。
(2)什么是流水节拍,应怎样计算?(3)试根据背景资料,组织成倍节拍流水施工。
题解:(1)答:异节奏流水组织/考试大/方式,亦称为成倍节拍流水。
在流水施工组织中,各施工过程在每个施工段上的流水节拍相等,而不同的施工过程之间,由于劳动量的不等以及技术或组织上的原因,其流水节拍互成倍数。
根据实际情况,异节奏流水施工组织方式又可以分为一般成倍节拍流水和加快速度节拍流水施工。
