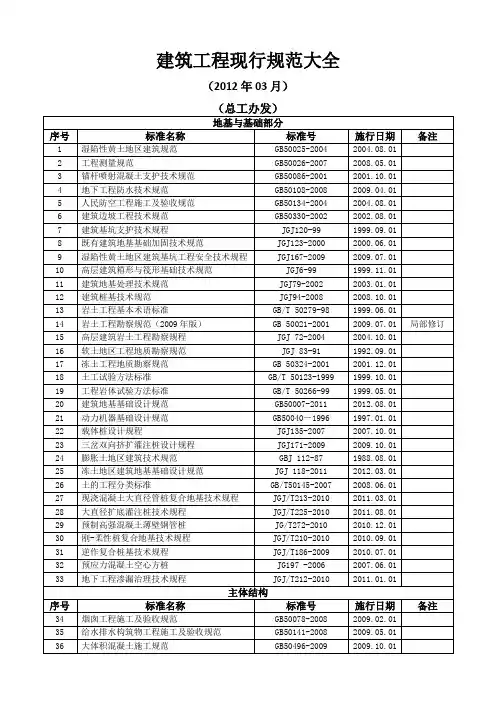

建筑工程常用规范

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程常用规范(土建部分)主要涉及到钢筋、模板、混凝土、砌体、抹灰、门窗、地面、外墙贴砖、幕墙、钢结构、防水等。

一、钢筋部分

1、材料送检:不同规格、不同型号的钢筋,每60吨送检一次(冷拉钢筋除外)

2、焊接送检:不同规格的钢筋,每300个接头送检一次(电渣压力焊或绑条焊),

套筒送检(不同规格)为每1000个送一次

3、钢筋的锚固、搭接长度与抗震等级、钢筋的级别、直径、混凝土的强度、搭

接的接头数率有关:例如C30、三级钢、抗震三级、带勒钢筋的锚固长度为36d,搭接长度为36d*修正系数,修正系数与接头数率有关,

4、钢筋的保护层:板为15mm,柱梁为25mm,基础钢筋保护层为40mm,钢筋

迎水面的保护层为40mm或50mm

5、柱筋:(在高层施工中,最容易出错的是柱筋),主要涉及到钢筋变大、变多、

变少、变小,并由于柱截面变化而带动一系列变化(层与层之间)。柱筋一般在中间的1/3净高处焊接(搭接),接头错开35d,接头率为50%,顶层的柱筋在外围一圈为1.5倍锚固(从梁底开始算),或为12d(弯钩)

6、梁筋:在梁边起步为15d(弯钩),梁边伸入柱中大于0.4倍锚固,第一排架立筋

的长度为1/3的净跨,第二排长度为1/4的净跨,面筋在中间1/3处进行搭接(焊接),底筋在两边1/3处进行搭接(焊接),顶层的梁筋,从梁边起1.7倍的锚固(与柱筋二选一)

7、板筋:短筋在下面,长筋在上面,必须过梁中心线5d,地下室底板的钢筋搭

接接头率最好为25%,可以节约钢筋,相邻钢筋的接头错开1.3倍的搭接长度8、箍筋:在一、二级抗震中,梁边的箍筋加密为2倍的梁高,在三级抗震中为

1.5倍的梁高,设计有规定的除外,在主次梁相交出,每边有3个@50的加

密箍,柱箍筋在上下各1/3的净高处,设计有规定除外。另外箍筋的135度弯钩很重要。

9、大于500的梁要设置构造腰筋

10、在大于300mm的孔洞处,要设置洞口加强筋

11、在后浇带或膨胀加强带上一般都有加强筋(此处容易遗漏)

12、绑扎时钢筋间距符合设计和规范要求,每2米长小于10mm

二、模板部分

1、基础模板安装轴线允许偏差5mm,截面尺寸允许偏差±10mm

2、柱墙梁的截面偏差为+4~-5mm

3、柱的垂直度大于5米,垂直度允许8mm,小于5米,允许6mm

4、梁的起拱高度为净跨的1~3‰,大于4米的板起拱高度为l/400,l为板宽

5、相邻两板之间的高低差小于2mm

6、板的平整度小于5mm

7、高度≧700的梁,设置对拉螺杆

8、上下顶托的伸出高度小于200mm

三、混凝土部分

1、在混凝土的施工过程中,严禁对混凝土进行加水

2、要求对混凝土进行坍落度的检测(不少于3次)和见证取样,试块的留置为每100m3混凝土做一组试块,不足100 m3做一组,连续浇筑混凝土1000 m3以上,每200 m3做一组试块,抗渗混凝土每500 m3做一组抗渗试块

3、混凝土表面的平整度小于1cm

4、混凝土浇捣完毕后12小时内进行养护

5、施工缝的留置在梁板的中间1/3区域

四、砌体部分

1、灰砂砖每15万块送检一次,砌体每5万块送检一次

2、砂浆为每250m3砌体送检一次

3、根据砖模数,对柱子打拉结筋

4、控制砂浆的强度等级,要搅拌均匀,要控制砂浆的量,夏天在2~3小时内用完,冬天在4小时

5、砌体轴线位置偏移小于10mm

6、水平、竖直灰缝的饱满度大于80%

7、垂直度小于5mm

8、水平灰缝的厚度为8~12mm,竖直灰缝的厚度为15~20mm

9、表面平整度小于8mm

10、外墙上下窗口偏移小于20mm

五、抹灰部分

1、对梁底进行钢丝网片安装(每边伸入15CM)

2、对混凝土表面进行拉毛(100%)处理和砌体表面进行拉毛(50%)处理

3、抹灰表面平整度小于4mm

4、抹灰表面垂直度小于4mm

5、阴阳角小于4。

6、房间的(方正度)开间小于6mm

7、门窗大小头小于2mm

六、门窗部分

1、门窗的塞缝必须符合要求

2、窗边必须做防水

3、

相关文档
最新文档
